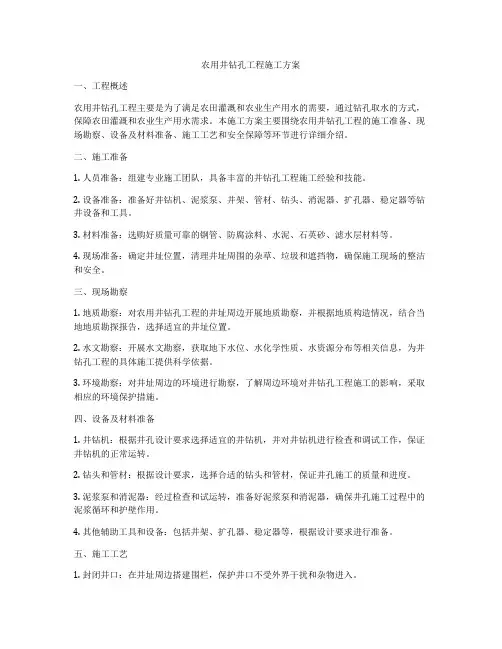

农用机井施工方法:机井定位→平整场地→泥浆池开挖→钻机就位→钻孔、取样→扫孔检测→清孔换浆→下管→回填滤料→止水封闭→洗井、试验抽水质量→竣工交验。
第一章、主要施工方法 (3)第二章、拟投入的主要物资计划 (10)第三章、拟投入的主要施工机械 (13)第四章、劳动力安排计划 (16)第五章、确保工程质量的技术组织措施 (18)第六章、确保安全生产的技术组织措施 (22)第七章、确保工期的技术组织措施 (25)第八章、确保文明施工的技术组织措施 (32)第九章、施工总进度表或施工网络图 (37)第十章、施工总平面布置图 (38)第一章、主要施工方法工程测量工程承包合同签订后,建立项目总工程师领导下的技术质量监控管理体系,对工程施工质量进行全过程监管,以确保工程质量达到发包人要求。
开工前,测量人员应对发包人提供的测量成果进行复核检查,对在施工中可能受到影响的控制点重新进行测设,建立永久性标志。
根据轴线,再设置若干纵横副轴线,作为工程施工放线的主要控制线。
工程所设置的平面控制和高程控制点均分别编号、绘制平面图,施工期间给予妥善保护,定期校核,若超过允许误差,及时更正,如有遗失及时补设。
施工期间,定期进行纵横断面图测量,并将成果绘制成图表计算出相应的工程量;所有的施工放线、测量、竣工等原始测量记录、计算成果和绘制的图表,特别是隐蔽工程的测量资料均做到整理、校核、收编及时,并在单元工程验收和中间验收前提交给发包人和监理工程师复核,当工程全部完工后,由项目部负责将上述资料和地面控制点全部移交给发包人。
施工期间,严格按照《水利水电工程施工测量规范》(SDJ59-95)及《工程招标文件技术条款》有关条款之规定执行。
施工测量主要精度指标农用机井施工方法(一)施工方案1、施工工序根据本工程的特点,依据施工技术的要求及现场实际情况等,我公司组织有关技术人员进行认真研究,制定本工程施工组织。
其施工工序是:机井定位→平整场地→泥浆池开挖→钻机就位→钻孔、取样→扫孔检测→清孔换浆→下管→回填滤料→止水封闭→洗井、试验抽水质量→竣工交验。
【施工管理】打井工程施工组织设计.doc ---【施工管理】打井工程施工组织设计一:引言本文档旨在对打井工程施工组织设计进行详细说明,以确保施工工作顺利进行。
二:项目概述1. 项目背景2. 施工项目目标3. 项目范围三:施工组织设计1. 施工组织结构(1)项目经理(2)施工队伍(3)其他相关人员2. 施工管理方案(1)施工工期计划(2)人力资源管理(3)物资采购计划(4)施工安全管理(5)质量控制方案(6)施工现场布置四:施工流程1. 打井前准备工作(1)施工场地选择(2)施工设备准备(3)施工材料准备(4)工艺准备2. 打井施工过程(1)钻井操作流程(2)井口结构施工(3)完井工艺施工(4)试油试气工作3. 施工后处理工作(1)工程竣工验收(2)设备与材料处理(3)工程文档整理五:施工风险管理1. 施工安全风险(1)人员伤害风险(2)设备故障风险(3)天气影响风险2. 施工质量风险(1)工艺不合规风险(2)材料质量问题风险六:附件具体的附件内容。
七:法律名词及注释1. 法律名词1:注释12. 法律名词2:注释2 ---【施工管理】建筑工程施工组织设计一:引言本文档详细描述了建筑工程施工组织设计的各个方面,以确保施工过程有效、高效地进行。
二:项目概述1. 项目背景与目标2. 施工项目范围3. 相关规划和设计文件三:施工组织设计1. 施工组织结构(1)项目经理(2)施工队伍(3)监理人员(4)其他相关人员2. 施工管理计划(1)施工工期计划(2)人力资源管理(3)物资采购计划(4)施工安全管理(5)质量控制方案(6)施工现场布置四:施工流程1. 前期准备工作(1)场地选择和准备(2)材料和设备准备(3)工艺准备2. 基础工程施工(1)地基处理(2)基础施工(3)基坑支护3. 主体结构施工(1)模板安装(2)钢筋绑扎(3)混凝土浇筑(4)砌筑和砌块安装(5)钢结构安装4. 室内装修工程(1)水电安装(2)墙面处理(3)地面铺装(4)吊顶安装(5)门窗安装(6)室内装饰五:施工风险管理1. 施工安全风险(1)高空作业风险(2)机械设备操作风险(3)施工现场安全风险2. 施工质量风险(1)工艺不合规风险(2)材料质量问题风险六:附件具体的附件内容。
打井施工组织设计精编一、项目概况:打井施工是指针对其中一地区或场地,通过机械设备将地下水或石油等资源开发出来。
本次打井施工的项目地点位于农田中心位置,地质条件良好,有较大的地下水资源潜力。
二、施工方案:本次打井施工工期设定为30天,具体施工方案如下:1.前期准备:1.1确定项目负责人和技术人员,并组建打井施工团队;1.2调查项目地点的地质条件、水位情况、土壤类型等;1.3确定施工所需的机械设备、工具和材料,并进行采购。
2.桩基施工:2.1设计井施工桩基施工的具体流程,并编制施工图纸;2.2按照图纸要求,在项目地点进行钻孔、打桩等工序;2.3对桩基进行检测和验收,确保质量符合要求。
3.井筒施工:3.1确定井筒施工的具体方案,包括井壁的材料和施工工艺;3.2配置混凝土和砂浆等井筒施工所需的材料;3.3在桩基上进行井筒施工,确保井筒的稳定性和密封性。
4.设备安装:4.1确定所需设备的数量和规格,并进行采购;4.2安装井口设备,包括井口阀门、调压器等;4.3连接设备与井筒,并确保设备运行正常。
5.环境保护:5.1制定环境保护方案,减少施工对周边环境的影响;5.2对施工过程中产生的废水、废土等进行妥善处理;5.3施工结束后,对施工场地进行清理和修复。
6.安全措施:6.1制定施工安全管理制度,确保施工安全;6.2提供必要的安全防护设备,如安全帽、手套等;6.3做好现场安全巡视,及时消除安全隐患。
三、施工组织:1.组建打井施工团队,包括项目负责人、技术人员、施工人员等;2.制定施工时间表,明确每个任务的开始和结束时间;3.分配施工人员的具体工作内容,明确责任和权限;4.做好施工现场的安全管理和施工流程的监控;5.加强施工团队间的协调与沟通,保证施工进度和质量;6.及时调整施工计划,做好相关备件和材料的准备工作。
四、费用预算:根据以上施工方案和组织设计,制定施工费用预算如下:人工费用:XXXX元;机械设备费用:XXXX元;材料费用:XXXX元;其他费用:XXXX元;总费用:XXXX元。

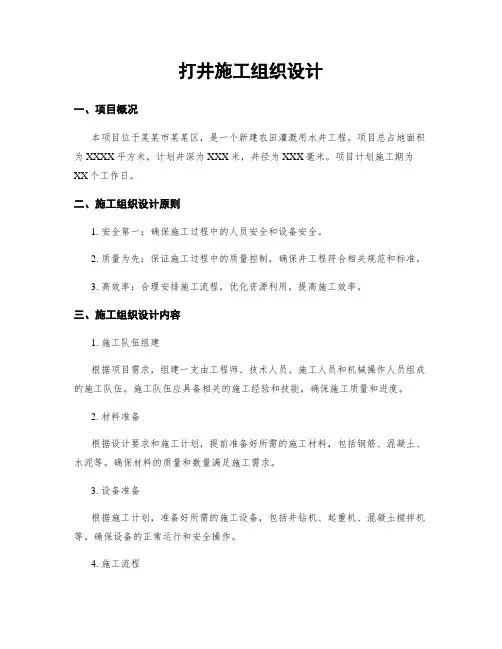

打井施工组织设计一、项目概况本项目位于某某市某某区,是一个新建农田灌溉用水井工程。
项目总占地面积为XXXX平方米,计划井深为XXX米,井径为XXX毫米。
项目计划施工期为XX个工作日。
二、施工组织设计原则1. 安全第一:确保施工过程中的人员安全和设备安全。
2. 质量为先:保证施工过程中的质量控制,确保井工程符合相关规范和标准。
3. 高效率:合理安排施工流程,优化资源利用,提高施工效率。
三、施工组织设计内容1. 施工队伍组建根据项目需求,组建一支由工程师、技术人员、施工人员和机械操作人员组成的施工队伍。
施工队伍应具备相关的施工经验和技能,确保施工质量和进度。
2. 材料准备根据设计要求和施工计划,提前准备好所需的施工材料,包括钢筋、混凝土、水泥等。
确保材料的质量和数量满足施工需求。
3. 设备准备根据施工计划,准备好所需的施工设备,包括井钻机、起重机、混凝土搅拌机等。
确保设备的正常运行和安全操作。
4. 施工流程(1)现场勘察:施工队伍到达现场后,进行详细的现场勘察,确定施工方案和施工进度计划。
(2)基坑开挖:根据设计要求,在井口附近开挖基坑,确保基坑的稳定和安全。
(3)钢筋加工和安装:根据设计图纸,对钢筋进行加工和安装,确保钢筋的正确位置和数量。
(4)混凝土浇筑:在钢筋安装完成后,进行混凝土的浇筑,确保混凝土的质量和强度。
(5)井口封堵:待混凝土凝固后,对井口进行封堵,确保井内的水源不受污染。
(6)设备安装和调试:安装井水提取设备,并进行必要的调试和试运行。
(7)施工验收:完成施工后,进行施工质量验收,确保井工程符合相关规范和标准。
四、施工安全措施1. 施工现场应设置明显的安全警示标志,确保施工人员和过往人员的安全。
2. 施工人员应穿戴好个人防护装备,包括安全帽、安全鞋、手套等。
3. 施工期间应严格遵守施工操作规程,防止发生意外事故。
4. 施工现场应保持整洁,及时清理施工垃圾和杂物,确保施工环境的安全和整齐。
打井工程施工组织设计一、项目背景打井工程是为了获取地下水资源,满足农田灌溉、城市供水等需求的重要工程。
施工组织设计是在项目实施前,根据工程特点和要求,制定合理的施工方案,确保施工过程安全、高效、质量可控。
本文将详细描述打井工程施工组织设计的内容。
二、施工组织设计内容1. 项目概况描述打井工程的地理位置、工程规模、工期要求等基本信息,以便全面了解项目背景。
2. 施工方案根据地质勘探报告和设计要求,制定详细的施工方案。
包括但不限于以下内容:a. 选井点确定:根据地质勘探结果,确定最佳的选井点,考虑地下水资源充足性、水质等因素。
b. 打井方法:根据地层情况和井深要求,选择合适的打井方法,如钻井、冲洗井等。
c. 施工工艺:确定打井工艺流程,包括井眼处理、套管安装、水泥固井等。
d. 施工设备:列出所需的施工设备清单,包括钻机、泥浆循环系统、井下工具等。
e. 施工人员:确定施工人员数量和职责分工,确保施工队伍配备合理。
3. 安全措施详细描述施工过程中的安全措施,确保施工人员的生命安全和工程质量。
包括但不限于以下内容:a. 安全培训:对施工人员进行必要的安全培训,提高其安全意识和应急处理能力。
b. 安全设施:设置必要的安全设施,如防护栏、安全警示标识等,确保施工现场安全。
c. 安全检查:制定定期的安全检查计划,对施工现场进行安全检查,及时发现和排除隐患。
d. 应急预案:制定详细的应急预案,包括火灾、事故等突发情况的应对措施,确保施工过程安全。
4. 质量控制制定详细的质量控制方案,确保打井工程达到设计要求和标准。
包括但不限于以下内容:a. 质量检测:制定质量检测计划,对施工过程和成果进行检测,确保质量合格。
b. 质量记录:建立详细的质量记录,包括施工日志、检测报告等,以备后期查验。
c. 质量整改:对发现的质量问题及时进行整改,并记录整改过程和结果。
5. 进度计划制定详细的施工进度计划,合理安排施工任务,确保工期要求得以满足。

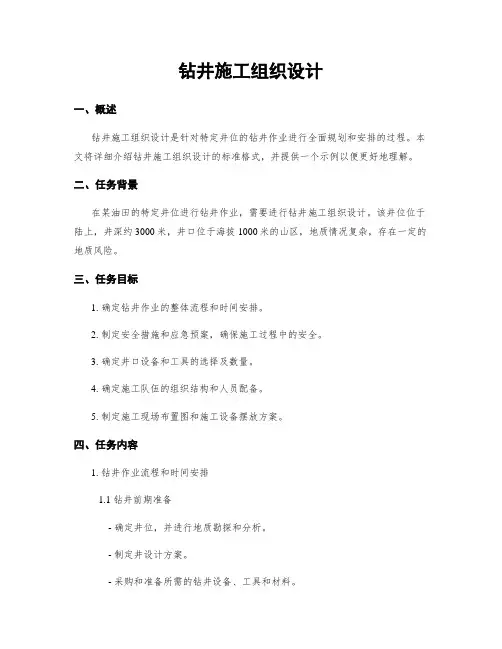

钻井施工组织设计一、概述钻井施工组织设计是针对特定井位的钻井作业进行全面规划和安排的过程。
本文将详细介绍钻井施工组织设计的标准格式,并提供一个示例以便更好地理解。
二、任务背景在某油田的特定井位进行钻井作业,需要进行钻井施工组织设计。
该井位位于陆上,井深约3000米,井口位于海拔1000米的山区,地质情况复杂,存在一定的地质风险。
三、任务目标1. 确定钻井作业的整体流程和时间安排。
2. 制定安全措施和应急预案,确保施工过程中的安全。
3. 确定井口设备和工具的选择及数量。
4. 确定施工队伍的组织结构和人员配备。
5. 制定施工现场布置图和施工设备摆放方案。
四、任务内容1. 钻井作业流程和时间安排1.1 钻井前期准备- 确定井位,并进行地质勘探和分析。
- 制定井设计方案。
- 采购和准备所需的钻井设备、工具和材料。
1.2 钻井施工阶段- 井口设备安装和调试。
- 钻井井身施工。
- 钻井液的配置和管理。
- 钻井过程中的岩屑处理和井壁稳定措施。
1.3 钻井完井阶段- 完井工具的安装和测试。
- 井筒完井液的处理和充填。
- 完井后的测试和评价。
2. 安全措施和应急预案- 制定安全操作规程,确保施工过程中的安全。
- 钻井液的环境保护措施。
- 灭火、防爆和防毒措施。
- 制定应急预案,包括井口事故、泥浆污染等应急情况的处理措施。
3. 井口设备和工具的选择及数量- 根据井深、地质情况和钻井作业要求,选择适当的钻井设备和工具。
- 确定设备和工具的数量,以满足施工需要。
4. 施工队伍的组织结构和人员配备- 设计施工队伍的组织结构,包括队长、工程师、技术人员、操作人员等。
- 确定人员的职责和任务分工。
- 确保施工队伍的技术水平和培训需求。
5. 施工现场布置图和设备摆放方案- 绘制施工现场布置图,包括井口设备、工具和材料的摆放位置。
- 确定施工现场的通道和安全出口。
- 确保施工现场的整洁和安全。
示例:1. 钻井作业流程和时间安排- 钻井前期准备:预计耗时1周。
打井施工组织设计一、项目背景本项目是位于某乡村的农田灌溉工程项目,为了解决该地区农田灌溉的问题,需要进行打井施工工作。
本文将提供详细的打井施工组织设计方案。
二、施工组织设计目标1. 确保施工过程安全,保护工人的生命财产安全;2. 提高施工效率,保证按时完成施工任务;3. 保证施工质量,确保打井工程的可靠性和稳定性;4. 合理利用资源,降低施工成本。
三、施工组织设计方案1. 人员组织1.1 项目经理:负责整个施工过程的组织和协调,监督施工进度和质量。
1.2 施工队长:负责具体的施工工作,指导施工人员进行作业。
1.3 施工人员:按照施工队长的指导进行打井作业,确保施工质量。
2. 设备准备2.1 打井机:根据井深和井径的要求选择合适的打井机,确保施工效率和质量。
2.2 钻头和套管:根据地质条件选择合适的钻头和套管,确保施工顺利进行。
2.3 泥浆循环系统:保证钻孔过程中的冲洗和冷却,并防止井壁塌陷。
3. 施工流程3.1 前期准备3.1.1 确定打井位置和井深:根据设计要求确定打井位置和井深。
3.1.2 地质勘察:对打井位置进行地质勘察,了解地层情况。
3.1.3 确定施工方案:根据地质勘察结果确定施工方案,包括钻孔直径、套管类型等。
3.2 打井施工3.2.1 搭建井口设施:搭建井口设施,确保施工安全。
3.2.2 钻孔作业:按照施工方案进行钻孔作业,使用泥浆循环系统进行冲洗和冷却。
3.2.3 安装套管:根据地质情况选择合适的套管,并进行安装。
3.2.4 进行固井:使用水泥浆进行固井,确保井壁的稳定性和密封性。
3.3 施工验收3.3.1 井眼检查:对打井结果进行井眼检查,确保井眼的质量和规范。
3.3.2 检测井水质量:对井水进行化验,确保井水的安全和可用性。
3.3.3 完成施工报告:根据施工情况完成施工报告,包括施工过程、施工质量等。
四、安全措施1. 提供必要的个人防护装备,如安全帽、安全鞋等。
2. 搭建安全防护设施,如警示标识、防护栏杆等。

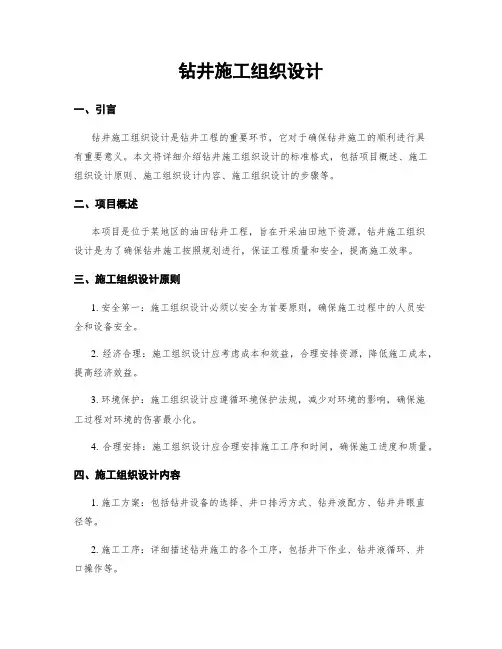

钻井施工组织设计一、引言钻井施工组织设计是针对特定井位和井型,结合工程技术要求和施工条件,制定的钻井施工方案和组织措施的详细设计文件。
本文将详细介绍钻井施工组织设计的内容,包括施工组织设计的目的、任务概述、工作流程、施工组织架构、施工方法和安全措施等。
二、任务概述本次钻井施工组织设计的任务是在某油田的特定井位进行钻井作业。
该井位位于陆地上,井型为直井,井深为3000米,钻井目标是钻取油气层并进行测试。
本次钻井作业需要考虑施工条件、井口设备、作业人员等因素,以确保施工的安全、高效和质量。
三、工作流程1. 前期准备:包括井位勘察、地质勘探、环境评估等工作,以获取井位信息和确定施工条件。
2. 施工组织设计:根据井位信息和施工条件,制定钻井施工方案和组织措施,包括钻井设备的选择、施工方法的确定等。
3. 施工准备:包括现场布置、设备调试、人员培训等工作,以确保施工的顺利进行。
4. 钻井作业:按照施工方案进行钻井作业,包括井下钻井、井口作业、井壁防护等。
5. 完井作业:在钻井完成后,进行完井作业,包括套管下入、封隔水层、固井等。
6. 施工总结:对施工过程进行总结和评估,提出改进建议,以便下次施工的改进。
四、施工组织架构1. 钻井队:包括队长、钻井工程师、钻井技术人员等,负责钻井作业的组织和管理。
2. 井下作业人员:包括钻井机控制员、钻井工、钻井助手等,负责井下钻井作业的具体实施。
3. 井口作业人员:包括井口工、泥浆工程师、测井工程师等,负责井口作业的协助和支持。
4. 安全监督人员:负责现场安全监督和事故预防,确保施工过程的安全性。
五、施工方法1. 钻井设备选择:根据井位条件和施工要求,选择适当的钻井设备,包括钻机、钻头、钻杆等。
2. 钻井液配方:根据地层情况和钻井要求,制定合适的钻井液配方,以保证钻井作业的顺利进行。
3. 钻井参数控制:根据地层情况和钻井要求,控制钻井参数,如钻速、钻压、钻液循环率等,以确保钻井作业的安全和高效。
钻井施工组织设计一、引言钻井施工组织设计是钻井工程的重要环节,它对于确保钻井施工的顺利进行具有重要意义。
本文将详细介绍钻井施工组织设计的标准格式,包括项目概述、施工组织设计原则、施工组织设计内容、施工组织设计的步骤等。
二、项目概述本项目是位于某地区的油田钻井工程,旨在开采油田地下资源。
钻井施工组织设计是为了确保钻井施工按照规划进行,保证工程质量和安全,提高施工效率。
三、施工组织设计原则1. 安全第一:施工组织设计必须以安全为首要原则,确保施工过程中的人员安全和设备安全。
2. 经济合理:施工组织设计应考虑成本和效益,合理安排资源,降低施工成本,提高经济效益。
3. 环境保护:施工组织设计应遵循环境保护法规,减少对环境的影响,确保施工过程对环境的伤害最小化。
4. 合理安排:施工组织设计应合理安排施工工序和时间,确保施工进度和质量。
四、施工组织设计内容1. 施工方案:包括钻井设备的选择、井口排污方式、钻井液配方、钻井井眼直径等。
2. 施工工序:详细描述钻井施工的各个工序,包括井下作业、钻井液循环、井口操作等。
3. 施工计划:制定详细的施工计划,包括施工时间、施工地点、施工人员等,确保施工进度。
4. 安全措施:列出施工过程中的各项安全措施,包括人员安全、设备安全、环境保护等。
5. 资源需求:明确施工过程中所需的各种资源,包括人力、物力、财力等。
五、施工组织设计的步骤1. 调研和分析:对项目进行调研和分析,包括地质条件、施工环境等因素的评估。
2. 制定施工方案:根据调研和分析结果,制定钻井施工方案,包括钻井设备的选择、井口排污方式等。
3. 制定施工计划:根据施工方案,制定详细的施工计划,包括施工时间、施工地点、施工人员等。
4. 设计安全措施:根据施工环境和施工方案,设计相应的安全措施,确保施工过程中的安全。
5. 确定资源需求:根据施工计划和施工方案,确定施工过程中所需的各种资源,包括人力、物力、财力等。
6. 撰写施工组织设计报告:根据以上步骤,撰写详细的施工组织设计报告,包括项目概述、施工方案、施工计划、安全措施、资源需求等内容。
农用井钻孔工程施工方案一、工程概述农用井钻孔工程主要是为了满足农田灌溉和农业生产用水的需要,通过钻孔取水的方式,保障农田灌溉和农业生产用水需求。
本施工方案主要围绕农用井钻孔工程的施工准备、现场勘察、设备及材料准备、施工工艺和安全保障等环节进行详细介绍。
二、施工准备1. 人员准备:组建专业施工团队,具备丰富的井钻孔工程施工经验和技能。
2. 设备准备:准备好井钻机、泥浆泵、井架、管材、钻头、消泥器、扩孔器、稳定器等钻井设备和工具。
3. 材料准备:选购好质量可靠的钢管、防腐涂料、水泥、石英砂、滤水层材料等。
4. 现场准备:确定井址位置,清理井址周围的杂草、垃圾和遮挡物,确保施工现场的整洁和安全。
三、现场勘察1. 地质勘察:对农用井钻孔工程的井址周边开展地质勘察,并根据地质构造情况,结合当地地质勘探报告,选择适宜的井址位置。
2. 水文勘察:开展水文勘察,获取地下水位、水化学性质、水资源分布等相关信息,为井钻孔工程的具体施工提供科学依据。
3. 环境勘察:对井址周边的环境进行勘察,了解周边环境对井钻孔工程施工的影响,采取相应的环境保护措施。
四、设备及材料准备1. 井钻机:根据井孔设计要求选择适宜的井钻机,并对井钻机进行检查和调试工作,保证井钻机的正常运转。
2. 钻头和管材:根据设计要求,选择合适的钻头和管材,保证井孔施工的质量和进度。
3. 泥浆泵和消泥器:经过检查和试运转,准备好泥浆泵和消泥器,确保井孔施工过程中的泥浆循环和护壁作用。
4. 其他辅助工具和设备:包括井架、扩孔器、稳定器等,根据设计要求进行准备。
五、施工工艺1. 封闭井口:在井址周边搭建围栏,保护井口不受外界干扰和杂物进入。
2. 钻孔作业:将井钻机移动到井址位置,按照设计要求进行钻孔作业,包括钻头的安装、钻孔过程中的泥浆循环和消泥作业、出岩和作业过程的记录等。
3. 筒仓安装:在钻孔完毕后,进行井筒与井孔灰口的连接,按照设计要求进行井筒的吊装、固定和连接等作业。
打井工程施工组织设计一、工程概述本工程为打井工程,位于XX地区。
根据地质勘探资料,该地区地下水资源丰富,适宜进行打井施工。
井深设计为500米,井径为2米,旨在满足当地居民生活用水需求。
为确保施工顺利进行,提高工程质量,制定本工程施工组织设计。
二、施工准备1. 人员组织:组建专业的施工队伍,包括项目经理、技术负责人、施工员、安全员等,对施工人员进行技术培训和安全教育,确保施工人员熟悉施工工艺和操作规程。
2. 设备准备:根据施工需求,配备相应的施工设备,包括钻机、泥浆泵、发电机、吊车等,并对设备进行调试,确保设备正常运行。
3. 材料准备:提前采购施工所需材料,包括钻头、钻杆、泥浆、水泥、钢筋等,并对材料进行质量检查,确保材料合格。
4. 施工现场准备:对施工现场进行清理,设置安全警示标志,搭建临时设施,如工棚、办公室等,确保施工生活需求。
5. 协调沟通:与当地政府、企事业单位及居民建立良好的沟通机制,办理相关施工手续,确保施工顺利进行。
三、施工流程1. 钻前准备:平整井场,铺设钻机基础,安装钻机,对钻机进行调试。
2. 钻进施工:按照设计要求,采用合适的钻进工艺,进行钻进作业。
在钻进过程中,注意观察地质变化,及时调整钻进参数。
3. 钻头更换:根据钻进进度,定期检查钻头磨损情况,及时更换钻头,确保钻进效率。
4. 泥浆处理:在钻进过程中,对泥浆进行循环处理,保持泥浆性能稳定,确保井壁稳定。
5. 钻进完成后,进行清孔作业,清除井底沉渣,为下道工序创造条件。
6. 井管安装:按照设计要求,安装井管,确保井管质量。
7. 水泥浆固井:采用水泥浆固井工艺,对井管进行固井,确保井管稳定。
8. 洗井:对井管进行洗井,清除井管内的水泥浆,为试压创造条件。
9. 试压:对井管进行试压,检查井管密封性能,确保井管安全。
10. 井口施工:安装井口装置,如井盖、井台等,确保井口安全。
11. 工程验收:施工完成后,组织验收,确保工程质量符合设计要求。
打井工程施工组织设计一、项目概况打井工程施工组织设计是为了确保打井工程的顺利进行,保证施工过程的安全和高效。
本文将详细介绍打井工程施工组织设计的内容和要求。
二、施工组织设计内容1. 工程概述介绍打井工程的目的、范围、工期、地理位置等基本信息。
2. 施工组织机构设计施工组织机构,包括施工总负责人、技术负责人、安全负责人等职责和人员配备。
3. 施工队伍组织安排施工队伍的组织结构,包括施工人员、监理人员、检测人员等,确保施工人员的专业能力和经验。
4. 施工设备和材料列出施工所需的设备和材料清单,包括钻机、泥浆泵、套管等设备,以及水泥、砂石等材料。
5. 施工方法和工序设计施工方法和工序,包括钻井方法、套管施工、固井等工序,确保施工过程的顺利进行。
6. 安全措施制定安全措施,包括施工现场的安全防护、作业人员的安全培训、危(wei)险源的识别和控制等,保障施工安全。
7. 质量控制设计质量控制措施,包括施工过程的质量检查、验收标准、质量记录等,确保打井工程质量符合要求。
8. 环境保护制定环境保护措施,包括施工过程中的噪音、污染物排放等的控制,保护周边环境。
9. 施工进度计划制定施工进度计划,包括各个工序的时间安排、关键节点的控制,确保施工进度按计划进行。
10. 施工费用预算进行施工费用预算,包括人工费、设备费、材料费等,确保施工费用的合理控制。
三、施工组织设计要求1. 严格按照像关法律法规和标准进行设计,确保施工过程的合法性和规范性。
2. 充分考虑施工现场的实际情况和施工条件,合理安排施工组织和施工方法。
3. 保证施工过程的安全性,制定详细的安全措施和应急预案。
4. 确保施工质量符合要求,制定严格的质量控制措施和检查标准。
5. 重视环境保护,采取有效措施减少对周边环境的影响。
6. 合理安排施工进度,确保施工工期的合理安排和控制。
7. 控制施工费用,合理安排人力资源和物资供应,降低施工成本。
四、结论打井工程施工组织设计是确保打井工程顺利进行的重要环节。
1.1农用井工程农用井工程施工顺序为:选址、定位→挖基坑、泥浆池→安装钻机→制备泥浆、钻孔→安放井管→回填滤料→洗井。
1.1.1施工前的准备工作管井施工前,应将所需的管材、滤料、粘土及其他物料准备好,并及时运到井场。
井管为50cm的加厚井管,其表面无残缺、断裂、弯曲等缺陷,管口平整且平面垂直于井管轴线外径,偏差不大于5mm,壁厚偏差不大于2mm,井管花管极限抗压强度不低于15Mpa;滤料选用料径为5mm的米石。
1.1.2机井定位:按照设计要求和工程的实际情况进行机井定位,定位后请监理进行确认。
1.1.3泥浆池开挖:在距井位5~6m处开挖泥浆池,泥浆池的容积,必须满足施工储浆和沉砂的要求。
开挖时以挖掘机为主,人工为辅。
泥浆槽的开挖长度不小于16m,容积不小于100立方。
1.1.4安装钻机钻孔:根据管井设计的孔深、孔径、地质及水文地质条件,并考虑钻机运输、施工、水电供应条件等因素,采用济宁150型回旋式正循环钻机造孔,泥浆护壁,采用吊机安放井管。
(1)钻孔钻机就位前对钻孔准备工作进行检查,检查内容包括场地布臵、主要机具安装及配套设备的就位与运转、水电、道路等。
钻机安装后铺上道轨人工推移就位,就位后钻架应平稳,钻头对中偏差不大于2cm,保证钻杆竖直。
而后对水、电、机械、泥浆等进行检查,全部达到合格后方可开钻。
钻进过程中做好钻孔记录,按照地层采样并记录,每层至少一个。
含水层2-3m采一个,非含水层与不宜利用的含水层3~5m采一个,变层处加采一个,并保存至工程验收。
视地质情况,采用济宁150型回旋式正循环钻机钻进,保证钢丝绳松紧适度,依不同地质适当进尺并及时调整泥浆稠度,同时做到经常检查钻机平稳、钻杆垂直情况,井孔垂直度偏差不超过2度,以预防发生弯曲或倾斜,发现偏差及时进行调整。
停钻期间,应将钻具提至安全孔段位臵并定时循环或搅动孔内泥浆;泥浆漏失必须随时补充。
(2)疏孔、换浆和试孔钻孔达到设计孔底标高,经现场技术人员检查合格后,关停主机用比原钻头直径大10-20mm的疏孔钻头扫孔,破除附着在开采层孔壁上的泥皮。
315-[51]农田水利打井安装施工组织设计.doc一、工程基本情况工程名称:泾阳县2009年小型农田水利重点县项目建设工程设计单位:西安理工大学水利水电土木建筑设计院施工单位:陕西华建建设工程有限责任公司工期要求:2010年3月1日开工,2010年10年31日完工。
二、工程简况泾阳县位于关中平原中部偏北,隶属咸阳市管辖,地理坐标为东经108.29’~108.58’北纬34.2~634.54’之间,东邻三原县、高陵县,西隔泾河与礼泉相望,北依北仲山、嵯峨山、淳化县接壤,南与咸阳市为城区毗邻,地势西北高、东南低,地面平均坡降0.3%左右,海拔最高点为1620.8m,最低点372.8m,大部分地区处在400~600m之间。
地貌类型:中部黄土原核南部黄土之间为广阔的冲积平原,南部属渭河黄土台塬区,地面开阔,土层深厚,土质肥沃,温度适宜,日照时间长,具有良好的农业生产基础条件。
泾阳县辖十二镇四乡,231个行政村,总人口51万人,其中农业人口45.44万人,农村劳动力23.87万人。
全县作物种类以粮食、菜、果为主,其中粮食播种面积75万亩,蔬菜2204kg,农民人均收入3120元。
第一节主体工程施工一、施工方案、方法及工艺1.1 工作面划分本次招标的工程按照实际情况可以划分为两个工作面:1、打井施工工作面;2、管网铺设及机电安装施工工作面。
1.2.1(1)砼衬砌施工前,首先在选定的料场采集材料样本,关有资质的试验室按设计要求的砼标号进行配合比试验。
(2)混凝土使用1.5m3搅拌站拌合,ZL50型装载机上砂石料,自动配料系统配料,1T翻斗车现场运输。
(3)混凝土浇筑完成后,应及时覆盖草袋,洒水养护,保持混凝土表面湿润,养护期根据气温情况一般为14—21天。
(1)模板采用钢模板(其中底板及池壁混凝土侧面用槽钢做模板),按设计要求高程和平面位置安装,安装做到位置准确,固定牢固,接头紧密平顺。
在混凝土浇筑前和浇筑过程中,设立专人对钢筋在模板中的位置、保护层厚度,模板的平面位置和支撑稳定情况进行检查校正。
打井工程施工组织设计标题:打井工程施工组织设计引言概述:打井工程是指在地下开挖井孔,以获取地下水资源或者进行地下工程施工的一种工程活动。
在进行打井工程施工时,施工组织设计是至关重要的环节,它涉及到施工过程的安全、效率和质量。
本文将从施工组织设计的角度出发,探讨打井工程施工的相关内容。
一、施工人员配备1.1 确定施工人员数量:根据井孔的深度、直径和施工周期等因素,确定所需的施工人员数量,确保施工过程顺利进行。
1.2 确保施工人员技术水平:对施工人员进行培训和考核,确保其具备足够的技术水平和操作经验,提高施工质量。
1.3 制定安全管理制度:建立完善的安全管理制度,对施工人员进行安全教育和培训,提高施工安全水平。
二、施工设备准备2.1 确定适合的施工设备:根据井孔的深度、直径和地质条件等因素,选择适合的打井设备和辅助设备,确保施工顺利进行。
2.2 维护和保养设备:对施工设备进行定期的维护和保养,确保设备处于良好的工作状态,避免因设备故障导致施工中断。
2.3 安全操作规范:制定施工设备的安全操作规范,对施工人员进行培训,确保设备的安全操作,减少事故发生的可能性。
三、施工方案制定3.1 地质勘察分析:对井孔的地质条件进行详细勘察和分析,确定井孔的位置、深度和直径等参数,为施工方案的制定提供依据。
3.2 施工工序规划:根据井孔的具体情况,制定详细的施工工序和施工计划,确定施工的先后顺序和时间节点,确保施工按计划进行。
3.3 风险评估和应对措施:对施工过程中可能浮现的风险进行评估,制定相应的风险应对措施,确保施工过程安全可控。
四、施工现场管理4.1 现场布置规划:对施工现场进行合理布置,确保施工设备和材料的顺利运输和使用,提高施工效率。
4.2 质量监督检查:建立质量监督检查制度,对施工过程进行全程监督和检查,确保施工质量符合要求。
4.3 协调管理沟通:加强施工现场各方之间的沟通与协调,解决施工过程中浮现的问题和矛盾,确保施工进度和质量。
打井的工程施工组织设计范本一:打井的工程施工组织设计一、前言打井工程是一项重要的地下工程施工项目,为了确保施工顺利进行,保障工作人员的安全,需要进行详细的工程施工组织设计。
本旨在对打井工程的工程施工组织进行全面而详细的规划。
二、项目概况1. 项目名称:打井工程2. 项目地点:xxxx3. 项目范围:xxxx4. 工期:xxxx三、施工队伍组织1. 项目经理a. 职责:负责项目的整体统筹和管理。
b. 人员:xxx2. 现场施工人员a. 职责:负责具体的施工工作。
b. 人员:xxx四、施工技术要求1. 井口选址a. 剖析现场地质条件,选定最合适的井口位置。
b. 考虑周围环境因素,如建造物、地下管线等。
2. 井口施工a. 井口开挖:按照设计要求进行井口的开挖工作。
b. 支护结构:根据地质条件进行井口支护工程。
c. 防水处理:采取合适的方式进行井口的防水处理。
3. 井筒工程a. 井筒进度控制:根据设计要求制定详细的施工进度计划。
b. 井内支护:根据地质条件采取合适的井内支护措施。
4. 施工设备要求a. 钻机:选择适合工程要求的钻机。
b. 泥浆循环系统:配置合适的泥浆循环系统。
c. 其他设备:根据实际需要选用合适的设备。
五、安全保障措施1. 施工现场安全管理a. 制定详细的施工现场安全管理制度。
b. 加强对施工人员的安全教育培训。
2. 施工作业安全a. 建立完善的施工作业许可管理制度。
b. 优化施工工序,减少安全风险。
3. 紧急救援预案a. 制定完善的紧急救援预案。
b. 配备必要的应急救援设备。
六、项目管理1. 进度管理a. 制定详细的施工进度计划。
b. 定期进行进度检查和评估。
2. 质量管理a. 制定建设质量控制计划。
b. 定期进行质量检查和验收。
3. 成本管理a. 制定施工预算并进行成本控制。
b. 定期进行成本核算和评估。
七、附件1. xxx附件2. xxx附件八、法律名词及注释1. xxx2. xxx----------------------------------------------------------范本二:打井的工程施工组织设计一、项目概述1. 项目名称:打井工程施工组织设计2. 项目地点:xxxx3. 项目范围:xxxx4. 工期:xxxx二、施工团队组织1. 项目经理a. 职责:负责项目的整体统筹和管理。
高标准农田钻井项目施工组织设计(word版可编辑修改)编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(高标准农田钻井项目施工组织设计(word版可编辑修改))的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为高标准农田钻井项目施工组织设计(word版可编辑修改)的全部内容。
XXXX镇高标准基本农田建设项目二标段(钻井及配套设施)工程施工组织设计编制人:审核人:审批人:沧县钻井工程处目录第一章编制说明第二章工程概况第三章施工部署及现场平面布置第四章施工方法及主要技术措施第五章工程质量保证措施第五章安全生产及文明施工措施第六章施工进度计划保证措施第七章主要施工机具、劳动力使用计划第八章新科技、新技术、新工艺、新材料的应用及效果第九章施工节能降耗主要措施第十章成品、半成品保护措施第十一章雨季施工方案附表:附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章编制说明第一节编制说明编制原则:1、充分遵循招标文件条款的原则,以满足招标文件所要求的工程质量、安全、工期、文明、环保施工等方面为原则.2、按照招标文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理.坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同。
3、以切实可行、详尽、具有可操作性、能指导施工为原则。
4、以利用我公司现有资源及施工经验,为业主降低投资为原则。
5、坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新科技,积极寻求为建设单位节约投资的合理化建议,对技术方案进行不断的优化.若我公司有幸中标,我们将严格遵守国家的各项法律法规和钻井行业的各项标准、规范,以及我公司的质量体系文件,在图纸会审后,按照施工组织设计所确定的原则,编制更为详细的施工方案及专项施工方案,用以指导工程的施工管理.并充分利用各种有利条件,以敬业、求实的工作作风,优质、高速、安全、文明、低耗、环保地完成该工程,为业主提供放心的产品。
农用井钻井施工组织设计施工组织设计目录—■、施工总说明二、施工总平面布置三、施工方案及施工方法四、施工进度计划及工期保证措施五、主要施工机械设备及劳动力计划六、工程质量保证体系、工程质量保证措施七、雨季施工措施八、安全生产措施九、文明施工、环境保护措施十、附图及附表一、工程说明该工程为依兰县节水增粮行动项目第一标段,合同编号:YLJSZL- -01,工程主要内容为建设机电井101眼。
二、施工总平面布置(-)临建工程布设1、现场施工驻地釆用活动板房,本工程生产、生活用水、电力在附近的水源、电解决。
2、在施工现场设办公室、休息室、仓库、宿舍等。
(二)测量控制点布置及井位测量施工人员进场后经理部立即组织主要技术人员根据设计文件进行控制点位复测,在全面了解现场情况后,再根据业主要求编制实施性施工组织设计,重点工程编制具体施工方案。
1、内业准备a、编制实施性的施工组织设计;b、编写各种针对性的保证措施;c、结合工程施工特点,制定材料管理办法和实施细则;2、外业准备a、现场详细调查。
b、现场控制点交接与复测。
施工人员进场后即与设计单位和建设单位取得联系,实施现场交接桩,交接桩后即进行复测,绘制测量布置图,实施闭合导线控制测量,补设或根据施工需要增设控制点,并进行固桩、护桩、交桩,复测完成后进行施工测量。
(三)现场协调1、工程开工前,对施工现场及周边地区进行实地踏察,征求附近村民意见,制定交通疏导和保障生产、方便群众的施工组织方案,报建设行政主管部门和有关部门批准后,向社会公示,接受社会监督。
与有关部门和附近居民搞好关系,将对工程的顺利实施起积极的作用。
为此,我单位着重做好以下几方面的工作:a、自觉遵守与维护政府的有关条例和规定,规范行为、遵章守纪。
b、听取群众的意见,维护群众利益,杜绝扰民现象发生。
c、同有关行政单位、公益企事业单位保持密切的联系,施工前加强有关部门的相互配合,配合业主做好会签工作,特别是有交通干扰和地下管线、地上杆线等的迁移、更新、设置等均须与有关部门进行协作,统一部署,分工负责,以确保工程顺利实施和缩短工期。
三、钻井施工方案、施工方法1. (1)做好下管前的一切准备工作:成井材料检查、设备仪表专用具的检査、水井施工工艺流程图1. 1施工工艺流程测量定位一平整场地一设备安装调试一<1> 900m-口径成孔一通孔 -换浆一下管一换浆一投砾一固井一洗井一抽水试验一交工验收一退场1.2施工工艺流程1.3.2水井施工准备1.3.2.1技术准备(1)组织技术人员熟悉设计图纸及有关资料,进行第一次技术复核,发现问题作好记录,并及时向有关部门反馈。
(2)编制单井成井方案,明确工程水文地质技术工作方案及钻探技术工作方案,确定成井工艺。
(3)由技术人员写出书面技术交底卡,并召技术交底会。
(4)召开机台技术交底会议,通报工作内容,提出工程质量和工期要求,明确施工工艺方案及注意事项。
1.322.测量定位由测量工程师组成测量组统一放线。
根据施工平面布置图规划孔位,用水准仪进行精确测量。
确定孔位的水平坐标和高程。
井位处应打入木桩标识。
经过校核无误后再报请监理工程师验收。
1.323.设备造选型与进场、安装(1)根据管井结构和地层情况,选用8QZJ-150D型钻机釆取正循环方法进行施工。
(2)设备安装做到水平、周正、稳固、到位。
电器放置在防雨防潮位置,动力线、照明线和照明灯具、电器和安装符合安全生产规范,接地良好。
(3)钻机底脚要打夯实,并注意水平。
其它地基均应平整坚实,支撑部位受力均匀并避免雨水和泥浆浸泡。
(4)钻机安装要保持三点一线和转盘水平。
钻压仪应防震、避水。
泥浆管线密封、耐压、高压管固定在外事塔上的适当位置,发现漏水、破损及时修理或更换。
(5)施工现场布置紧凑、整齐、合理、管材、工具和附属设施摆放整齐,所有物资材料不得随意朝堆放。
(7)设备安装完毕,经业主和公司有关部门验收合格后方可开钻。
1.3.24材料准备在业主和监理工程师的指导下,确定材料供应厂商,并报业主和监理工程师批准。
原材料到场后及时检测验收,检验合格的材料方可投入使用。
1.3.3 .成井工艺1.3.3丄钻进方法及要求(1)钻进方法:釆用4)00mm三翼式钻头一次成孔至设计孔深。
(2)钻进参数:钻压为钻具重量的85-90%,转速37-84r/min,泵量1561/mino(3)孔径达到设计要求,孔身无过大的超径或缩径,同径钻具通孔时应畅通无阻。
孔深误差小于1%。
(4)钻进注意事项a、根据地层情况合理掌握钻进参数,禁止肓目加压。
钻压不得超过钻具重量的90%,不超过第一次弯曲的临界压力值。
b、精心操作,送钻均匀,操作者应注意观察钻压仪,避免钻压忽大忽小和人为的间断加压。
(5)泥浆工艺a、泥浆性能指标设计比重:1.10-1.15 粘度:20-22S失水量:水于20ml/30min 含砂量:小于1%PH值:8-9 胶体率:大于97%b、泥浆配制开钻前配制10-15m3泥浆。
将粘土粉和清水混合搅拌、加入纯碱(纯碱加量为粘土粉重量的4%左右)搅拌成基浆,之后再加入适量CMC 控制失水,使泥浆性能达到设计要求。
钻进中根据情况也可利用地层自然造浆,加清水和处理剂进行调整。
1.3.3.2钻孔与刷孔(1)井位定位、设备安装完毕,其它设备工作就绪,开钻钻孔,并逐根划眼通至孔底,通孔时应畅通无阻。
(2)能孔结束后下刷孔刷孔,刷孔器长度应大于5米,钢丝绳长度比钻孔径大30-50mm o刷孔段从止水位置至孔底。
刷孔速度控制在15- 20m/h,每单根重复刷2次。
(3)刷孔时必须开泵并回转钻具。
刷孔结束后起钻应再次校正孔深。
1.3.3.3.下管前冲孔排渣、调浆刷孔至孔底后进行冲孔排渣,待孔内渣子彻底排查后再调整泥浆性能,渣子未排净之前不可调稀泥浆。
能达到如下要求:比重:小于1.13粘度:10S调浆不在过急,应缓慢加入清水(必要时适时加处理剂)使泥浆性失水量:小于20ml/min 含砂量:小于1%PH 值:8-9泥浆性能达到要求后再循环一周即可起钻。
1.3.3.4 下管井管内径50CM,井盘坐在不透水层内2-3米,井口以下3-4米下实管。
粉、细砂层井管骨直径3-8MMo清理场地、按成井方案排管、劳动组织人员分工等。
(2)下管方法:一次提吊下管,母子接头平稳处缠裹棕皮,管与管捆绑结实无松动。
(3)确保井管连接垂直(釆用吊线法两个方向吊线)和同心,对接严密。
(4)为防止水井涌沙,滤水管外缠裹棕皮,井段每间隔10m安装一组扶正器,扶正器高度100mm左右。
(5)适当控制下管速度,注意观察管内管外液面。
(6)下管过程中应精心操作、密切配合'严防工具和其它异物落入井内。
(7)井管必须坐至孔底不得悬空,坐至孔底压力2t左右,然后予以固定。
1.3.3.5.冲孔换浆(1)釆取管外冲孔方式换浆,下钻时钻杆应上紧,确保自孔底从管外返浆。
(2)开泵前应全面检查修不泥浆泵,确保一次开泵成功。
(3)开泵后先用原来的泥浆循环一周,待泵压和泥浆循环正常之后边加清水边排浆,使泥浆逐渐变稀。
注意加清水和排浆都要跟上,不可拖延时间或间断。
(4)换浆中途不得停泵,直至填砾结束。
若因特殊原因非停不可时,应及时关闭高压管线上的阀门。
(5)换浆终了应达到如下要求:泥浆比重小于1.04,粘度15-16S,泥浆流态彻底转变为紊流,自孔内有适量砂子冲出来。
1.3.3.3.6.填砾根据土层分层填料,粉、细砂层滤料为1-5MM混合砂合格料。
(1)水填砾时泥浆应从也孔底返至管外环状空间再返到地表泥浆槽,中途不得停泵并保持足够的泵量。
填砾过程中继续边加清水边排浆。
(2)适当控制填砾速度,填砾时用手推车将砾料送至孔口,再用铁锹慢慢投入环状空间,不得整车倒入,防止砾料棚堵。
(3)填砾时注意泥浆比重变化和泵压、泵量变化以及孔口砾料下沉情况,当泥浆比重升高超过1.06时即应停止填砾料,不断加入清水稀泥浆,待泥浆比重降下来后再继续填砾。
(4)准确记录填入砾料的数量,实际填砾高度和数量应与理计算相一致。
填砾结束后,停待30分钟,用测绳探测填砾高度。
砾料超投高度掌握在离地面3-4m,即保证超出下实管部位0.5M,换用泥球固定井管。
(5)填砾结束后停泵时应及时关闭阀门。
1.3.3.7.固井(1)泥球投完后停待1小时后开始固井作业,固井为粘土。
(2)固井完毕后,从井管内下入冲孔钻具至孔底0.5-1米,开泵送清水换出井管内泥浆,直至冲清后方可起钻。
1.3.3.8 .洗井和抽水试验(1)洗井a、固井结束后,下水潜水泵进行洗井和试抽,直到水清砂净。
b、在洗井和抽水试验过程中,要有时注意井口封孔物的下降情况,如有下降应及时补填。
(2)抽水实验a、抽水试验釆用水泵出水量不小于40t/h的深井泵。
b、水量测定釆用标准堰箱,堰箱应放置平稳,保证溢水三角堰上部水平,侧面垂直。
C、从正式抽水试验开始至试验后的水位恢复期结束,应由水文地质技术人员按规范定时进行井管内水位测量和溢水三角堰水面高度,并认真做好记录。
d、在抽水过程中,应按照规范和设计要求提取水样。
提取水样不整洁器皿应干净、并经过消毒处理。
水样提取后应及时密封,并要规定时间内送到业主指定实验室或经过计量认证的实验单位进行检测,检测项目按设计要求和规范执行。
e、整个抽水试验过程,应严格按照规范进行,若因故试验路途停止或出现任何不符合规范的事情,,试验应重新进行。
1.3.3.9.清场护口洗井、抽水实验时,加强井口保护,待抽水实验成功后清理现场保护井口,准备安装井口。
1.3.3.11.工程验收及汇交1、工程验收由业主、监理、地方行政主管部门和公司技术部门联合验收,或按业主规定的方法进行验收。
2、工程首先按照单井交验方式验收,全部工程结束后,再进行总体工程验收。
3、工程验收之前,应做好施工原始记录、供水管井工程报告书等资料的准备。
供水管井工程报告书应包括文字说明、图纸和资料(包括管井平面位置图和示意图、管井综合柱状图、土样或岩样资料、抽水试验资料和水质检验资料等)、附录(包括管井验收单)。
4、验收内容包括招标文件和施工合同规定的全部内容:(1)涌水量是否满足合同要求。
(2)含砂量是否满足合同要求。
(3)水质是否符合合同要求。
(4)井深是否达到设计要求。
(5)井台、井盖制作是否符合规范要求。
(6)相关资料的规范性,齐全性。
1.3.3.12.施工中转场措施(1)钻机和其它设备、机具用机动车运达下一施工场地。
(2)项目经理部及生活设施就近租用民房,不进行转场。
四、施工进度计划及工期保证措施1、施工进度计划计划开工日期:3月15日;计划完工日期:5月20 S。
计划工期:66日历天。
2、工期保证措施(1)调遣精兵强将,强化施工管理。
我公司将把该工程作为重点工程之一,组织精干的路基工程、桥涵工程施工队伍,成立各种专业队,投入足够的劳力和技术骨干,建立网络管理体系,迅速开展工作。
