电梯安装工程施工进度计划及保证措施1. 引言本文档旨在制定电梯安装工程的施工进度计划,并提出相应的保证措施,以确保施工过程的顺利进行。
2. 施工进度计划2.1 施工阶段划分本工程的施工可分为以下几个阶段:- 前期准备阶段:确定施工范围、编制施工方案等;- 沟通协调阶段:与相关部门和业主进行沟通,确保施工满足要求;- 设备准备阶段:订购并准备所需的电梯设备和材料;- 施工实施阶段:进行电梯设备的安装和调试;- 完工验收阶段:完成施工,并进行相应的验收工作。
2.2 施工进度计划安排根据项目要求和施工难度,制定以下施工进度计划:- 前期准备阶段:预计耗时2周;- 沟通协调阶段:预计耗时1周;- 设备准备阶段:预计耗时3周;- 施工实施阶段:预计耗时8周;- 完工验收阶段:预计耗时1周。
3. 保证措施3.1 人员配备根据工程要求,合理配置专业技术人员和熟练工人,确保施工过程的质量和效率。
3.2 资源准备提前安排所需的电梯设备和施工材料的采购,并按计划进行准备,以避免工期延误。
3.3 进度监控设立专门的进度监控机制,定期检查和评估施工进展,及时调整施工计划,确保进度的合理安排。
3.4 沟通协调与相关部门和业主保持良好的沟通,及时解决施工中的问题和难题,减少不必要的延误。
3.5 风险预警及时发现潜在的风险因素,并制定相应的应急措施,以防止工程进度受到严重影响。
4. 总结以上是电梯安装工程施工进度计划及保证措施的内容。
通过合理的施工进度安排和相应的保证措施,我们将确保电梯安装工程的顺利进行,并按时完成。
电梯施工安装方案一、介绍电梯是现代化建筑中必不可少的设备,是连接建筑不同部分的桥梁。
安全、稳定的电梯安装方案是确保建筑运作的关键。
因此,在电梯施工安装过程中,必须遵循严谨的标准和规定,以确保电梯在使用中能够安全、及时、高效地运作。
本文档描述了电梯施工安装方案的基本流程和方法。
二、准备工作在进行电梯施工安装前,应先完成以下准备工作:1.征得建筑业主同意。
在进行电梯施工安装前,必须得到建筑业主的许可,并遵守当地政府和建筑法律法规的所有规定。
2.安全评估和风险分析。
在进行电梯安装前,应进行全面的安全评估和风险分析,以确保电梯在使用过程中不存在严重的安全风险。
3.绘制电梯施工图纸。
为了确保电梯施工顺利进行,应按照标准要求制定详细的电梯施工图纸,涵盖电梯安装所有细节。
4.购买电梯。
在确保安全评估通过的前提下,应购买符合标准的电梯。
5.确定电梯安装位置和工期。
在电梯施工安装前,应根据建筑设计图纸和电梯施工图纸,确定电梯的安装位置和工期,并确保施工不会影响建筑的其他部分。
三、电梯施工安装电梯施工安装分为以下步骤:1. 安装井道在安装电梯前,应先安装井道。
井道是电梯运行空间的基础,必须确保井道的稳定性和安全性。
井道的构造必须按照标准和建筑法规要求的操作进行。
2. 安装电梯轿厢安装电梯轿厢时,应按照电梯施工图纸安装轿厢的底部和顶部导轨,随后安装轿厢门和门套。
在安装轿厢的过程中,轿厢应该保持水平,以确保电梯的顺畅运行。
3. 安装驱动系统和控制系统安装驱动系统和控制系统是电梯安装的最重要的步骤之一,应遵守标准要求和制定的电梯施工图纸。
驱动系统和控制系统的安装要求精确,安装质量必须完美,以确保电梯在使用过程中可靠性和舒适性。
4. 安装安全装置在安装电梯时,必须安装适当的安全装置。
安全装置通常包括限速器、缓冲器、安全钳、挡板等,以确保电梯在运行过程中的安全性。
5. 安装电气设备和照明在完成基本安装后,应安装电气设备和照明系统。

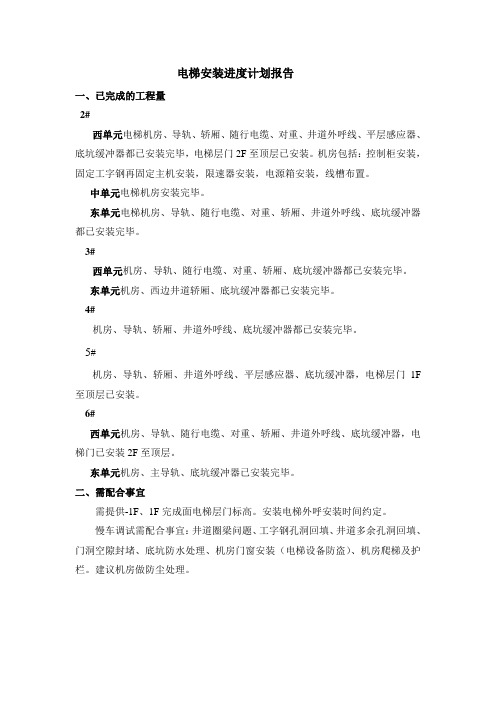

电梯安装进度计划报告一、已完成的工程量2#西单元电梯机房、导轨、轿厢、随行电缆、对重、井道外呼线、平层感应器、底坑缓冲器都已安装完毕,电梯层门2F至顶层已安装。
机房包括:控制柜安装,固定工字钢再固定主机安装,限速器安装,电源箱安装,线槽布置。
中单元电梯机房安装完毕。
东单元电梯机房、导轨、随行电缆、对重、轿厢、井道外呼线、底坑缓冲器都已安装完毕。
3#西单元机房、导轨、随行电缆、对重、轿厢、底坑缓冲器都已安装完毕。
东单元机房、西边井道轿厢、底坑缓冲器都已安装完毕。
4#机房、导轨、轿厢、井道外呼线、底坑缓冲器都已安装完毕。
5#机房、导轨、轿厢、井道外呼线、平层感应器、底坑缓冲器,电梯层门1F 至顶层已安装。
6#西单元机房、导轨、随行电缆、对重、轿厢、井道外呼线、底坑缓冲器,电梯门已安装2F至顶层。
东单元机房、主导轨、底坑缓冲器已安装完毕。
二、需配合事宜需提供-1F、1F完成面电梯层门标高。
安装电梯外呼安装时间约定。
慢车调试需配合事宜:井道圈梁问题、工字钢孔洞回填、井道多余孔洞回填、门洞空隙封堵、底坑防水处理、机房门窗安装(电梯设备防盗)、机房爬梯及护栏。
建议机房做防尘处理。
三、剩余工程量计划完成量2#西单元1、-1F、1F层门计划5月15日前安装。
2、调试慢车计划5月20日至5月30日调试。
电梯工程量:机房钢丝绳防水台阶、底坑安全开关安装计划5月20日前做完。
3、快车调试在慢车调试条件达到的基础上计划5月25日至6月15日调试。
4、厂检计划6月15日至7月15日厂检。
5、政府验收计划6月25日至7月15日验收。
中单元1、导轨计划5月20日前安装完毕,轿厢计划5月25日前安装完成,电梯层门计划6月5日前安装完成,井道外呼线、底坑安全开关、平层感应器计划6月10日前安装完成。
2、调试慢车计划6月15日至6月25日调试电梯工程量:机房钢丝绳防水台阶、底坑安全开关安装,计划6月10日前做完。
3、快车调试在慢车调试条件达到的基础上计划6月20日至6月30日调试。

第1篇一、项目背景本项目为XX住宅小区电梯加装工程,旨在提升小区居民的居住品质和生活便利性。
根据小区实际情况和居民需求,计划加装一台电梯,以满足小区居民上下楼的需求。
二、施工准备1. 施工方案:在充分了解现场情况和居民需求的基础上,制定详细的施工方案,包括施工流程、施工工艺、质量标准、安全措施等。
2. 施工人员:组织一支具备丰富电梯安装经验的施工队伍,包括项目经理、技术负责人、施工员、电工、焊工等。
3. 施工材料:采购符合国家标准的电梯设备、配件、钢材、焊接材料等。
4. 施工设备:配置必要的施工设备,如吊车、电焊机、切割机、电钻等。
三、施工进度安排1. 施工前期(1周):完成施工方案的编制、施工人员的培训、施工材料的采购和设备的调试。
2. 施工准备阶段(2周):完成现场勘查、施工围挡搭建、临时用电接入、施工道路的规划。
3. 施工实施阶段(4周):a. 第1-2周:完成电梯井道施工,包括井道开挖、钢筋绑扎、模板支设、混凝土浇筑等。
b. 第3-4周:完成电梯设备安装,包括电梯轿厢、门机、控制系统等。
4. 施工验收阶段(1周):完成电梯设备的调试、试运行,确保电梯运行平稳、安全可靠。
5. 施工收尾阶段(1周):清理施工现场,拆除临时设施,恢复原状。
四、施工质量保证措施1. 严格按照国家相关标准和规范进行施工,确保工程质量。
2. 对施工人员进行质量意识培训,提高施工人员的质量意识和责任心。
3. 对施工材料进行严格检验,确保材料质量符合要求。
4. 加强施工过程中的质量检查,发现问题及时整改。
5. 施工完成后,邀请相关单位进行验收,确保电梯运行安全、可靠。
五、施工安全保证措施1. 制定详细的安全施工方案,明确安全责任和措施。
2. 对施工人员进行安全教育培训,提高施工人员的安全意识。
3. 施工现场设置安全警示标志,确保施工人员遵守安全规定。
4. 加强施工现场的安全巡查,及时发现和消除安全隐患。
5. 配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。

电梯工程施工计划方案模板一、概述为了保障电梯工程施工质量以及安全,我们制定了电梯工程施工计划方案。
该方案旨在规范施工流程,明确责任分工,保障施工进度,确保施工质量和安全。
该方案适用于电梯安装、维修、改造等各类工程,并可根据具体项目的特点进行调整。
二、施工准备阶段1. 施工前准备1.1 项目规划:明确电梯工程的具体范围、施工内容和工期要求。
1.2 施工方案:制定电梯工程施工方案,并进行相关部门审批。
1.3 人员配置:确定施工队伍的人员配置情况,制定施工队伍的责任分工。
1.4 资源准备:准备所需的施工设备、材料和施工技术资料。
1.5 安全保障:制定施工安全措施,保障施工期间的安全生产。
2. 施工前检查2.1 施工现场检查:对施工现场进行全面检查,确保符合施工要求。
2.2 设备检查:对施工设备进行检查,确保设备正常运行。
2.3 安全检查:对施工现场安全设施进行检查,确保安全措施到位。
三、施工阶段1. 施工流程1.1 施工组织:根据施工方案组织施工队伍,确定各个施工环节的工作流程。
1.2 施工进度:安排施工进度,确保按时完成各阶段的工作。
1.3 施工质量:严格按照施工质量标准进行施工,确保施工质量达标。
1.4 安全管理:落实施工现场的安全管理措施,确保施工期间的安全生产。
2. 施工监督2.1 施工现场监督:设立专门监督人员对施工现场进行监督,及时发现并解决施工中的问题。
2.2 质量监督:严格执行施工质量标准,设立专门人员进行质量监督。
2.3 安全监督:加强对施工现场安全生产的监督,及时发现并排除安全隐患。
3. 施工记录3.1 施工日志:及时记录施工过程中的关键信息,包括施工进度、质量检查、安全事故等。
3.2 施工档案:建立完善的施工档案,包括施工图纸、合同文件、质量检测报告等。
四、竣工阶段1. 竣工验收1.1 施工验收:进行电梯工程的验收,确保施工质量符合要求。
1.2 安全验收:验收电梯工程的安全设施,确保施工现场的安全要求。
施工进度计划电梯有限公司2 工程概况2。
3井道和机房型式:一井一梯()台、一井()梯( )台,有机房( )台、无机房( )台.2。
4工程特殊情况:。
3 施工计划3.1施工组织该工程施工组织框图如下:图3—1电梯安装施工组织方框图3.2工程目标该工程质量、工期、文明施工和安全目标如下:3.2.1质量目标:监督检验一次合格率100%;3。
2。
2工期目标:按合同规定完成工程;3.2。
3文明施工目标:规范、文明地施工、无治安事故发生;3。
2.4安全目标:①人身伤亡事故0;②消防事故0;③设备事故:无重要电梯设备、施工设备、检测设备损失事故发生。
3。
3施工协调管理3.3.1项目经理负责联系协调工作。
3.3。
2在进场施工前将电梯施工进度计划提交给建设方,其中包括与土建项目的接口时间表,接口时间表经双方确认后,具体的工程进度按此时间表进行。
同时在施工进场前取得建设方施工现场负责人的名单,以便及时相互协调。
3.3.3进场施工后,参加由总承建商或监理公司定期以及不定期组织的各施工单位现场负责人调会议。
3。
3.4如果出现工期延误或技术更改情况,双方应及时协调解决,如涉及责任、费用、溯源事项的还应以书面形式记载。
4。
施工准备4。
1 工作流程施工准备的工作流程框图如下:图4-1施工准备的工作流程框图4。
2 前期准备施工前期准备主要应做好以下工作:4.2。
1现场施工人员暂舍安置、备件仓库协调;4。
2。
2机房和井道建筑工程勘查验收(机房及井道顶面的施工、曳引机混凝土基础及构架的强度、井道内建筑模版及脚手架的拆除,施工垃圾清除);4。
2.3脚手架按相关规范搭设和验收;4。
2。
4施工用电准备;4。
2。
5电梯设备到达工地及保管情况;4.2。
6土建总体进度及施工管理情况;4.2.7现场总包单位施工安全管理要求;4。
2。
8确认具备向特种设备主管部门办理电梯施工告知的必需材料。
4.3 技术准备技术准备需做好以下工作内容:4.3.1确认本公司具备本次所装电梯的安装资格,所承担安装的电梯是具有合法资格制造商正式出具产品合格证的产品.本公司亦已充分了解国家有关法规和标准的要求,且已向当地特种设备监督管理部门办理了安装告知手续.4。
电梯安装施进度计划电梯安装是建筑工程中非常重要的一项工程,影响着建筑物的实用性和使用效果。
为了确保电梯的安装施工按时、按质、按规范完成,需要制定详细的施工进度计划。
下面是一个电梯安装施工进度计划的范本,供参考。
施工单位:XXX电梯安装公司建设单位:XXX建筑工程有限公司项目名称:XXX大厦电梯安装工程计划开始日期:20XX年XX月XX日计划完成日期:20XX年XX月XX日一、前期准备工作1.项目组织与调研:组建项目施工组织,调查项目现场情况,了解电梯安装要求,确定施工方案等。
2.材料准备:根据项目需求,采购、验收电梯安装所需的各类材料及设备。
3.各项准备工作完成,报建、报审、报备等手续办理完毕。
二、主体施工阶段1.基础施工:完成电梯井道的基础施工并符合设计要求。
2.钢结构施工:根据设计要求,安装电梯井道的钢结构。
3.井道壁、井道顶施工:完成电梯井道壁、井道顶及相关防火隔离墙的施工。
4.电梯厅门安装:安装并调试电梯厅门、门套等设备。
5.井道轿厢安装:安装电梯轿厢、轿顶、轿底等设备,并进行调试。
6.井道设备安装:安装并调试电梯井道设备,包括钢丝绳、导轨、反重装置等。
7.控制系统安装:安装电梯的控制系统,进行调试。
8.电气设备安装:安装电梯井道和轿厢的电气设备,并进行接线调试。
9.照明设备安装:安装井道和轿厢的照明设备,并进行调试。
10.安全装置安装:安装电梯的各类安全装置,并进行调试。
11.完善工程:验收井道和轿厢的墙体、天花板、地砖、玻璃等完善工程并进行清洁。
三、收尾工作1.安装调试完成后,进行自检,并提交关联检测部门进行验收。
2.进行施工质量验收,确保安装质量符合相关标准和要求。
3.完成相关文件的编制和整理,如安装施工记录、验收报告、技术资料等。
4.与建设单位进行项目验收,并办理竣工手续。

电梯安装工程施工方案1.1项目概况本工程是为了满足建筑物内部交通的需要,方便人们上下楼层而进行的电梯安装工程。
本项目位于某市某区,建筑总面积XXX㎡,共有X幢楼,每幢楼有X部电梯。
这里详细说明了工程的基本情况。
1.2 工程背景本工程是为了解决建筑物内部交通拥堵和方便老弱病残人士上下楼层而进行的电梯安装工程。
随着城市化进程的加快,建筑物的高度和层数逐渐增加,传统的楼梯已经不能满足人们的正常出行需求,特别是老弱病残人士的出行需求更加迫切。
因此,电梯安装工程是一项重要的基础设施建设项目。
1.3 工程内容本工程主要包括电梯设备的安装和调试、施工安全措施、环境保护措施等内容。
具体包括电梯井道施工、电梯设备安装、电梯综合接线、电梯验收和试运行等。
第二章施工组织设计2.1 施工组织机构根据工程的特点,制定完善的施工组织设计方案,确保施工组织机构合理完善,协调高效。
2.2 现场管理制定现场管理规章制度,确保现场施工安全、文明施工。
加强现场施工管理,确保施工质量。
2.3 工序安排根据施工的实际情况,合理安排各个工序的施工顺序和进度,确保整个施工过程的协调一致。
第三章施工技术措施3.1 地基处理进行电梯井道地基的处理,确保电梯井道的稳定性和安全性。
3.2 电梯设备安装根据电梯设备的实际情况,制定细致的电梯设备安装技术方案,确保安装质量。
3.3 电梯综合接线进行电梯综合接线,确保电梯设备正常运行和使用。
第四章施工安全措施4.1 安全管理加强对施工现场的安全管理,制定现场安全管理制度,确保施工过程中的安全。
4.2 安全技术措施制定安全技术措施,加强施工现场的安全技术保障,确保施工过程中的安全。
第五章环境保护措施5.1 环保措施制定环境保护措施,确保施工现场的环保要求得到落实。
5.2 废弃物处理制定废弃物处理方案,确保废弃物的合理处理和利用。
第六章施工质量控制6.1 质量管理制定质量管理措施,加强质量管理力度,确保施工过程中的质量。
电梯安装施工计划书工程名称:工程地点:施工单位:编制单位:编制:编制日期:审核: 审核日期:批准: 批准日期:皇庄棚改安置小区电梯安装施工计划书(一)工程概况湖北省钟祥市2017年皇庄片区棚户区改造电梯采购项目,共安装电梯 30 台,为保证所有电梯安装顺利进行特制订此施工组织设计。
(二)工程特点湖北省钟祥市2017年皇庄片区棚户区改造电梯采购项目,电梯分项工程是其中一个子系统,受其它子系统边际条件制约,增加了施工难度。
其安装质量的好坏从某种程度上说,也影响本工程的形象和信誉,必须予以高度重视。
电梯分项工程联系着该区工作的各类人员,其安全可靠的运行是至关重要的。
我公司保证安装一流的、优质的电梯,塑造电梯行业的“精品工程”.(三)施工周期(1)施工周期: 35 天(具体时间以到货日期及按照业主商议为准)。
(2)电梯工程施工(总)进度表见后附。
(四)质量目标●电梯安装后性能达到GB7588-2003《电梯制造与安装安全规范》、GB10060—2011《电梯安装验收规范》规定的标准。
●电梯安装后性能达到GB50310—2012《电梯工程施工质量验收规范》要求。
●电梯安装后性能达到电梯制造商规定的有关技术性能标准.●电梯一次交验合格率100%,顾客满意率达到98%以上。
(五)编制依据1、国家及现行有关电梯施工验收规范及质量评定标准及电梯厂家相关质量标准执行。
国家及厂家的相关标准两者取其最高标准.2、合约规定的相关内容。
(六)施工总部署(1)施工进度总体安排本工程工期按照合约规定要求进行,电梯安装工期见施工进度计划。
在施工中,我公司将服从业主、监理及总包单位管理,统一协调、精心部署,根据施工进度、现场施工条件许可和业主对工期的要求,及时组织好材料、劳动力进场,做好施工准备,确保工期、质量目标的实现.(2)施工部署1。
组织机构根据该工程的性质及社会影响,我公司决定:优选我公司的技术、管理人员组建项目经理部,并由公司主管经理统一指挥协调,集电梯专业施工优势,优先配置各类生产资源,统筹施工,加强管理,确保本工程能够高效、优质地完成,达到超出业主的期望.2。
施工进度计划电梯有限公司2 工程概况2.3井道和机房型式:一井一梯( )台、一井 ( )梯( )台,有机房( )台、无机房( )台。
2.4工程特殊情况:。
3 施工计划3.1 施工组织该工程施工组织框图如下:图3-1 电梯安装施工组织方框图3.2 工程目标该工程质量、工期、文明施工和安全目标如下:3.2.1质量目标:监督检验一次合格率100%;3.2.2工期目标:按合同规定完成工程;3.2.3文明施工目标:规范、文明地施工、无治安事故发生;3.2.4安全目标:①人身伤亡事故0;②消防事故0;③设备事故:无重要电梯设备、施工设备、检测设备损失事故发生。
3.3 施工协调管理3.3.1 项目经理负责联系协调工作。
3.3.2 在进场施工前将电梯施工进度计划提交给建设方,其中包括与土建项目的接口时间表,接口时间表经双方确认后,具体的工程进度按此时间表进行。
同时在施工进场前取得建设方施工现场负责人的名单,以便及时相互协调。
3.3.3进场施工后,参加由总承建商或监理公司定期以及不定期组织的各施工单位现场负责人调会议。
3.3.4如果出现工期延误或技术更改情况,双方应及时协调解决,如涉及责任、费用、溯源事项的还应以书面形式记载。
4.施工准备4.1 工作流程施工准备的工作流程框图如下:图4-1施工准备的工作流程框图4.2 前期准备施工前期准备主要应做好以下工作:4.2.1现场施工人员暂舍安置、备件仓库协调;4.2.2机房和井道建筑工程勘查验收(机房及井道顶面的施工、曳引机混凝土基础及构架的强度、井道内建筑模版及脚手架的拆除,施工垃圾清除);4.2.3脚手架按相关规范搭设和验收;4.2.4施工用电准备;4.2.5电梯设备到达工地及保管情况;4.2.6土建总体进度及施工管理情况;4.2.7现场总包单位施工安全管理要求;4.2.8确认具备向特种设备主管部门办理电梯施工告知的必需材料。
4.3 技术准备技术准备需做好以下工作内容:4.3.1 确认本公司具备本次所装电梯的安装资格,所承担安装的电梯是具有合法资格制造商正式出具产品合格证的产品。
本公司亦已充分了解国家有关法规和标准的要求,且已向当地特种设备监督管理部门办理了安装告知手续。
4.3.2 确认已从电梯制造商处获得了本次所安装该类类型电梯最新版本的相关技术文件,按电梯的型式、规格配备了完整的安装工艺文件、企业标准以及自检规程、国家标准以及安全技术规范。
4.3.3 确认已办理好或办理所有施工人员的用工手续,备齐所有人员相应有效的特种设备操作证。
4.3.4 检查确认现场施工中所需的计量、测量器具已备齐且具有有效的检测合格证书。
4.3.5 确认已制订或制订施工中须执行的质量保证措施,包括材料进场管理措施、工程质量管理控制措施、施工操作管理措施、施工技术资料管理措施等。
4.3.6确认已制订或制订施工安全保证措施。
包括组织管理措施、临时用电管理措施、井道门洞防坠落安全措施、现场消防管理措施、施工机具管理措施等;4.3.7确认已制订或制订文明施工措施,包括环境保护措施、生活卫生管理措施、施工现场卫生管理措施等。
4.4 技术交底技术交底在施工人员进场前进行,由公司工程部组织,项目经理、安全员、施工班组的全体人员(包括吊装人员在内)参加。
技术交底的主要内容包括:4.4.1工程概况;4.4.2工程目标;4.4.3施工技术、材料、机具、人员及作业条件准备;4.4.4执行工艺;4.4.5检验标准;4.4.6成品保护;4.4.7安全措施;4.4.8文明施工措施;4.4.9本工程具有的特殊工艺或其它施工要求。
技术交底情况由工程部记录备案,并对所有参加人员对交底内容掌握的情况采用考试的方式进行了解,以便达到交底目的。
4.5.1施工进度计划如下表所示;4.5.2施工所需的辅助材料种类、数量及其进场时间,施工主要机具种类、数量及使用时间,各工种配置、数量及其进场时间,电梯工程与土建工程进程的配合,应与计划进度相协调,具体均由项目经理及时调配。
4.5.3施工进度计划表是根据正常情况编制的,实际施工过程中可能会出现土建不按期、配合不协调、电源不保证等未预见情况,则项目经理应积极协调保证工期目标的完成、或及时调整计划进度并记录造成调整进度的原因且取得建设方(或监理部门)的认可。
施工进度计划表5 施工方法5.1施工主流程如下:样板架安装、挂基准线→导轨架及导轨安装→机房机械设备安装→对重安装→轿厢安装→层门安装→井道机械设备安装→钢丝绳安装→电气装置安装→整机调试5.2施工方法本项目安装的电梯无特殊要求,按照****/ZW-00*-2010《曳引式电梯安装施工工艺》规定执行。
5.3各分项工程施工方法5.3.1 脚手架搭设方法电梯井道的脚手架一律用钢管、扣件搭设,立杆与横杆均用直角扣件连接,扣件的紧固力矩达到4~5kg.m。
脚手架所有横楞两端均与墙面撑紧,四周横楞与墙面的距离,平衡对重一侧为60cm,其他三侧均为40cm,离墙空挡处应加隔排钢管,间距应不大于20cm,隔排钢筋四周离墙面不大于20cm。
脚手架柱距不大于1.8米,排距为1.8米,每低于楼层面20 cm处加搭一排横楞,横向间距为35 cm,满铺竹笆,竹笆一律用18#双股并联绑扎不少于4点与钢管绑扎牢固。
墙面预埋张网钢筋直径不少于14mm,钢筋埋入长度不少于30倍钢筋直径。
从二层楼面张挂安全网,往上每隔10米(或三层)设置一道,安全网必须完好无损,牢固可靠。
电梯井道防护安全网不得随意拆除,待安装电梯搭设脚手架时,每搭到安全网高度时方可拆除。
脚手架拆除顺序应自上而下进行,拆下的钢管、竹笆等须妥善运出电梯井道,禁止乱扔乱抛。
电梯井道内的设施,必须由脚手架保养人员定期进行检查、保养,发现隐患及时消除。
张设安全网及拆除井道内的设施时,操作人员必须戴好安全带,挂点必须安全可靠。
5.3.2 吊装方法5.3.2.1 起重索具与注意事项在吊装过程中使用的起重机械及吊索器具必须符合相关的国家标准,所有起重设备都必须按照厂商的规定使用和保养。
实际承重量不得超过各部件(如松紧螺旋扣、钩环、吊钩、吊环螺栓和钢丝绳头)上的额定承载能力,使用这些器件时都必须按照制造商的规定使用(如索眼内需要使用套紥,不得以打结或其它方式缩短吊索的长度,吊钩必须以软垫衬之,以防锐利接口对它的损坏,或将其以90度或更大角度的弯曲)。
绳索必须穿过滑轮,以保证起重张力作用于各滑轮的中心,并防止摇动、扭曲及避免由于绳索受滑轮边缘切割而造成的损坏。
吊装人员需持证上岗,在起吊施工过程中须建立统一的交流系统(如手语)并付诸实施;所有起重设备和索具(如起重机、钢丝绳、吊钩等)在投入使用前都必须进行安全检查,如发现存在安全隐患问题应即停止使用。
所有人须与悬空的重物保持安全距离,在悬挂物可能摇晃或通过限制的区域时,必须使用尾绳和导索。
5.3.2.2 吊装步骤(1)使用平板运输车将电梯设备箱件运抵工地现场预留的设备吊装进货口前;(2)将电梯零部件箱件用12吨以上吊车卸到围墙内预留场地。
来货设备的大部件箱体尺寸:2200×800(cm),重量在500kg左右,最大的箱体是电梯轿底箱2200×1400(cm)、曳引机箱:800kg;(3)在预留的设备吊装口位置,将电梯设备整箱或分拆吊运到安装所需的相应楼层。
(4)在一楼楼层用膨胀螺栓及钢丝绳牵拉安装固定卷扬机及吊装滑轮吊耳,起吊用钢丝绳通过用于吊装的电梯井道顶部设置的滑轮组,将钢丝绳复绕回一层电梯井道口;(5)将电梯设备整箱或分拆散件,用吊索捆扎牢固后用卷扬机将设备吊入机房和相应楼层位置。
5.3.2.3 设备应吊装运至的位置(1)需吊运至机房的设备:①曳引机承重梁和固定装置;②曳引机;③导向绳轮和附件;④控制柜和驱动柜;⑤限速器;⑥曳引绳、限速器绳及绳头组合;⑦机房线槽及配线。
(2)需吊运至顶层的设备:①轿架;②轿壁及轿门;③轿厢电器部件箱;(3)需吊运至中间楼层的设备:①厅门;②门套;③地坎;④门头组合。
(4)需搬运至最底层的设备:①对重架;②对重块;③导轨;④导轨支架;⑤底坑部件箱。
(5)需搬运至仓库的设备:①轿厢操纵盘;②外呼按钮;③随行电缆;④井道电缆;⑤紧固件。
5.3.3 电梯各部件的安装方法每台电梯各机械、电气部件的安装方法,按照****/ZW-00*-2010《曳引式电梯安装施工工艺》规定。
5.3.4 电梯调试电梯调试方法,按照****/ZW-00*-2010《曳引式电梯安装施工工艺》规定。
5.4 执行的工艺文件安装工程执行的工艺文件有以下文件组成:●****/ZW-00X-2010《曳引式电梯安装施工工艺》;●机房布置图、井道布置图;●电梯调试手册;●电梯部件安装图、电气原理图、电气接线图;●电梯安装维护使用说明书;●****/ZW-00X-2010设备仪器的操作规程5.5安装施工作业条件。
电梯安装需要与土建工程相配合,必须满足一定的条件方可施工,配合项目与顺序见下5.6成品保护电梯部件运至施工现场应放置在底层安全可靠防风雨侵蚀的地方,如果施工需要开箱却只是需要箱内部分部件,开箱完成后应该恢复包装。
厅门门板安装完毕后,其表面保护层不应破坏,待交付时才可除去。
控制柜内的电子板在安装时应该拆下,拿回公司保管,待调试时从新安装。
厅外信号装置先不进行安装,待调试时方进行安装,如果调试完成后电梯不立即进行验收交付,需将信号装置拆下拿回公司保管,待验收交付时重新安装。
机房设备安装完毕后,需进行重新包装,待机房墙面、地板以及屋顶装饰完成后方可拆除防护包装。
井道内的部件,由于无关人员不能进入,所以可以不进行防护处理。
但在拆除脚手架时注意工作方式,避免对部件的损坏以及用砖做好梯井四周的防水护栏,避免电梯厅门进水。
6 质量检验6.1本公司对本工程实行全过程质量控制,各检验环节如下:●井道土建工程验收检验;●脚手架验收检验;●安装全过程自检;●关键工序检验;●调试;●竣工自检;●交接验收检验。
●特种设备检验检测机构监督检验。
6.2在安装小组施工期间,公司将严格执行质量管理体系的相关规定,检验人员在每个检验环节进行质量检查和施工现场环境监控,发现问题及时督促整改。
6.3检验项目、检验方法、检验依据、记录表格按****/ZW-00X-2010《曳引式电梯安装施工工艺》规定。
7 安全管理7.1安全管理组织和职责7.1.1安全管理组织框图如下:7.1.2职责总经理为施工安全第一责任人,工程部经理为施工安全主要责任人,质保工程师为施工安全作业文件质量的直接责任人,项目经理、安全员为施工安全的主要或直接责任人,安装班组长、安装人员为安全生产的直接责任人。
7.2安全措施7.2.1在安装队进场前,公司安全负责人对所有施工人员进行施工安全的教育,使他们树立“预防为主、安全第一”确思想。
