防火涂料施工的整个流程
- 格式:docx
- 大小:10.52 KB
- 文档页数:3
防火涂料施工方案防火涂料施工方案防火涂料施工是指在建筑物各种结构表面上涂刷具有防火功能的涂料,以达到提高建筑物防火性能的目的。
下面是一份防火涂料施工方案,其中包括施工准备、施工步骤和注意事项。
一、施工准备1.准备材料和工具:防火涂料、刷子、辊筒、镘刀、砂纸等。
2.清理施工面:清除施工面上的油污、灰尘和松动的物体,确保施工面干净。
3.遮盖保护物品:将施工区域周围的物品进行遮盖,以防止涂料溅到物品上。
二、施工步骤1.涂料配制:按照涂料厂商提供的配比比例,将防火涂料与配套的稀释剂进行搅拌均匀。
2.施工面处理:对需要施工的表面进行处理,如砂纸打磨,填补裂缝等。
3.底涂施工:使用刷子或辊筒均匀涂刷一遍防火涂料,确保底涂涂层均匀和充分渗透。
4.等干燥:底涂涂料干燥后,进行二次处理,小面积涂刷一遍防火涂料,大面积可用辊筒施工。
5.面漆施工:面涂施工环节与底涂施工类似,涂刷一遍或者两遍,根据需要进行决定。
6.涂刷次数:每次涂刷时轻压刷子或辊筒,避免形成过厚的涂层。
三、注意事项1.施工环境:施工时要保持通风良好的环境,避免人员吸入有害气体。
2.操作要求:施工人员需由专业人员进行操作,按照涂料厂家的要求进行施工。
3.施工顺序:根据涂料的要求,先进行底涂再进行面涂,确保涂料的附着力和防火效果。
4.施工厚度:每遍涂刷的厚度一般在50-100微米为宜,保证涂层的均匀性。
5.涂刷速度:施工过程中要保持一定的涂刷速度,避免过长时间的停顿,以防止涂层间出现明显的分层和起泡。
6.涂刷干燥:每遍涂刷后需等涂层完全干燥后才能进行下一遍的涂刷,否则会影响涂层的附着力和防火性能。
以上是防火涂料施工方案的基本内容,施工人员应根据具体条件和要求进行操作。
防火涂料施工是一项重要的工作,正确的施工可以提高建筑物的防火性能,保护人员和财产的安全。

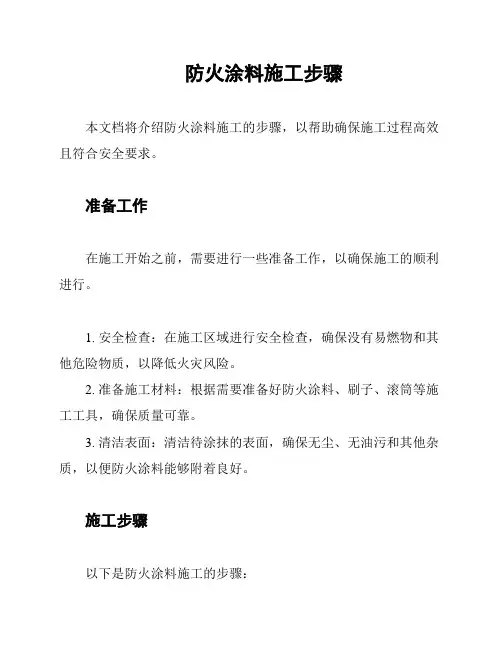

防火涂料施工步骤本文档将介绍防火涂料施工的步骤,以帮助确保施工过程高效且符合安全要求。
准备工作在施工开始之前,需要进行一些准备工作,以确保施工的顺利进行。
1. 安全检查:在施工区域进行安全检查,确保没有易燃物和其他危险物质,以降低火灾风险。
2. 准备施工材料:根据需要准备好防火涂料、刷子、滚筒等施工工具,确保质量可靠。
3. 清洁表面:清洁待涂抹的表面,确保无尘、无油污和其他杂质,以便防火涂料能够附着良好。
施工步骤以下是防火涂料施工的步骤:1. 搅拌涂料:将防火涂料充分搅拌均匀,确保涂料成分混合均匀,以提高施工效果。
2. 底涂:使用刷子或滚筒将防火涂料均匀地涂抹在待涂抹表面上,确保涂料覆盖全面。
3. 干燥时间:根据涂料的要求,等待底涂干燥,通常需要等待一定时间以确保涂料完全干透。
4. 中涂和面涂:重复底涂的步骤,进行中涂和面涂,以增加涂料的厚度和防火效果。
5. 干燥和固化:等待涂料干燥和固化,确保涂料达到最佳的防火效果。
6. 检查和修复:检查涂层是否均匀、完整,如有需要,修复涂层的任何缺陷,以确保施工质量。
7. 清理工作区:施工完成后,清理工作区,确保没有涂料残留或其他杂物。
注意事项在防火涂料施工过程中,需要注意以下事项:1. 防火涂料的选择:根据实际需要选择合适的防火涂料,确保其符合相关标准和要求。
2. 涂料施工环境:施工环境应保持干燥、通风良好,避免施工过程中的湿度和污染对涂料质量的影响。
3. 安全措施:在施工过程中,应采取必要的安全措施,如佩戴防护手套、口罩等,以保护施工人员的安全。
4. 涂料储存和处理:涂料应储存在干燥、通风的地方,避免阳光直射和高温环境,如有残留涂料,应按照相关规定进行处理。
希望本文档能帮助您了解防火涂料施工的步骤和注意事项,确保施工过程的顺利进行。
防火涂料涂装工艺
防火涂料涂装工艺是一种用于提高建筑物、钢结构等材料的耐火性能的特殊涂料施工技术。
以下是一般的防火涂料涂装工艺流程:
1. 表面处理:在涂装防火涂料之前,需要对基材表面进行清洁和除锈处理,以确保涂层能够牢固地附着在基材表面。
2. 底漆涂装:使用防腐底漆进行底漆涂装,以提高防火涂料的附着力和耐久性。
3. 防火涂料涂装:使用防火涂料进行涂装,通常需要进行多次涂装,以达到所需的厚度和涂层质量。
4. 面漆涂装:在防火涂料涂装完成后,可以进行面漆涂装以增加涂层的美观度和保护性能。
5. 干燥和固化:涂装完成后需要等待涂料干燥和固化,以确保涂层的强度和耐久性。
需要注意的是,防火涂料涂装工艺需要严格按照相关标准和规范进行操作,以确保涂层的质量和耐火性能。
同时,涂装过程中需要注意防火安全措施,以避免意外事故的发生。

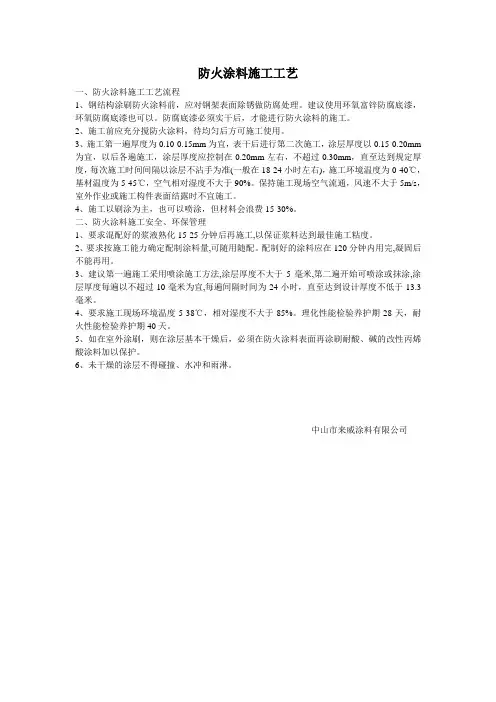

防火涂料施工工艺1、基材的处理基材表面应干净、无损伤、干燥,在已涂覆底漆的基材上刷涂本涂料,基材如须做防锈处理应用砂布或钢丝轮打磨处理,去除浮锈,刷涂防锈漆.2、施工操作防火涂料在施工前应搅拌均匀,涂层在2-3遍,每遍涂层厚度不能超过0。
7mm,涂层实干后进行下一遍涂刷.3、质量要求不同耐火极限下的刷涂厚度4、工艺过程本工程采用喷涂方法进行施工A、每次喷涂前把涂料进行搅拌,为便于施工可对SJS—02进行适当程度的稀释。
B、每次施工前保证施工用具干净。
C、每次喷涂间隔时间,不小于6小时(高湿环境除外).D、施工以后工件不应被雨淋或水浸。
5、质量检查A、施工表面基本均匀。
钢结构作为现代建筑的主要形式,在常温下具有质量轻、强度高,抗震性能好,施工周期短,建筑工业化程度高,空间利用率大等优点,为企业节省投资而被投资者大量应用.但钢结构建筑抗火性能差的特点也非常明显,因为钢材虽是一种不燃烧的材料,却是热的良导体,极易传导热量。
钢材在温度超过300度以后,屈服点和极限强度显著下降,达到600度时强度几乎等于零。
未加保护的钢结构在火灾情况下,只需15分钟,自身温度就会上升到540度以上,致使构件本身扭曲变形,导致建筑物坍塌毁坏,变形后的钢结构也无法修复使用。
因此,对钢结构必须采取防火保护措施,涂装防火涂料或阻燃剂。
诚美涂料公司根据多年超薄型钢结构防火涂料、薄型钢结构防火涂料和厚型钢结构防火涂料施工经验,整理的钢结构防火涂料施工方案包括编制说明、工程概况、施工任务、施工目的、施工组织、钢结构防火涂料施工工艺、安全施工措施、施工工期、验收标准、成品保护措施、售后服务和竣工资料。
一、钢结构防火涂料施工方案编制说明1、编制依据:1)钢结构防火涂料应用技术规范(CECS24:90)2)钢结构工程施工质量验收规范(GB50205—2001)3)钢结构防火涂料通用技术条件(GB14907—2002)4)建筑设计防火规范(2001年版)5)甲方进度安排计划和工地现场实际情况.2、施工条件:1)甲方提供现场材料堆放场地。
防火涂料施工流程一、前期准备1.1 确定防火涂料的种类和规格,根据建筑物的防火等级和使用要求进行选择。
1.2 对施工现场进行检查,确保施工环境符合防火涂料施工要求。
1.3 准备好所需的材料和工具,如防护布、刷子、滚筒、喷枪等。
二、基础处理2.1 清理基础表面,去除松散的灰尘、油污等。
2.2 对于基础表面存在裂缝或凹陷等情况,需要进行修补处理。
2.3 如有必要,在基础表面上进行底漆处理,增强涂层的附着力和耐久性。
三、防火涂料施工3.1 涂刷法:将防火涂料均匀地刷在基础表面上,注意每一遍之间需要留出足够的干燥时间。
3.2 滚涂法:使用滚筒将防火涂料均匀地滚在基础表面上,同样需要注意每一遍之间需要留出足够的干燥时间。
3.3 喷涂法:使用喷枪将防火涂料均匀地喷在基础表面上,需要注意喷涂的厚度和均匀度。
3.4 在施工过程中,需要注意防火涂料的稠度和粘度,以及施工温度和湿度等因素的影响。
四、涂层处理4.1 涂层干燥后,进行表面处理,如打磨、抛光等。
4.2 涂层表面需要进行防水、防潮等处理,以增强其耐久性和防火性能。
五、验收与保养5.1 施工完成后,进行防火涂料的验收工作,确保其符合相关标准和要求。
5.2 对于存在不合格情况的部分,需要进行重新施工或修补处理。
5.3 完成验收后,在使用前需要进行保养处理,如定期检查、清洁、维护等。
六、安全注意事项6.1 在施工过程中要严格遵守安全操作规程,并配备必要的个人防护装备。
6.2 防火涂料施工过程中应保持通风良好,并禁止吸烟等行为。
6.3 如有必要,在施工现场设置警示标志,并限制非相关人员进入。
抹涂防火涂料施工工艺流程一、施工前的准备。
施工前啊,咱得先把材料都准备好。
防火涂料那得是质量合格的,可不能图便宜买些不靠谱的。
这就好比你要做一道美味的菜,食材要是不新鲜,做出来肯定不好吃,防火涂料质量不好,那防火效果可就大打折扣啦。
工具也不能少,像抹子、刷子这些基本的工具都得备齐。
而且施工场地也要清理干净呢,要是到处都是杂物、灰尘,这防火涂料抹上去效果也不好呀。
这就像你要在一张脏兮兮的纸上画画,怎么画都画不出漂亮的图案来。
还有哦,施工人员最好要经过专门的培训。
你想啊,要是不懂怎么施工,乱抹一气,那这防火涂料不就白涂了嘛。
这就像你没学过开车就上路,多危险呀。
二、基层处理。
基层处理可是很重要的一步呢。
咱得保证基层表面是平整的,如果有坑坑洼洼的地方,那得先修补好。
这就像你化妆之前得先把脸洗干净、抹好乳液一样,基础打好了,后面的工作才能顺利进行。
如果基层表面有油污或者其他污渍,那得用专门的清洁剂清洗干净。
这油污就像脸上的脏东西,不弄干净,这防火涂料就不容易附着上去。
而且基层的含水率也要控制好,如果含水率太高,这防火涂料涂上去就容易起泡、脱落,就像你在潮湿的墙上贴画,肯定贴不牢呀。
三、防火涂料的搅拌。
防火涂料在使用之前要搅拌均匀哦。
这就像冲咖啡的时候,你得把咖啡粉搅拌均匀,不然有的地方浓有的地方淡。
如果防火涂料没有搅拌好,里面的各种成分分布不均匀,那防火的性能也就不均匀啦。
搅拌的时候要用专门的搅拌工具,按照规定的搅拌时间来搅拌。
可不能偷懒,随便搅两下就了事。
这就像你做蛋糕,各种材料要按照比例搅拌好,不然蛋糕就做失败了。
四、抹涂施工。
好啦,前面的准备工作都做好了,就可以开始抹涂啦。
抹涂的时候要均匀地把防火涂料抹在基层表面上。
这就像你涂面霜一样,要均匀地涂在脸上,不能有的地方厚有的地方薄。
每次抹涂的厚度也要注意,不能太厚也不能太薄。
太厚了不容易干,还容易开裂;太薄了呢,防火效果又达不到。
这就像你穿衣服,穿得太厚会热,穿得太薄会冷,得刚刚好才行。
防火涂料施工的整个流程1.施工前准备工作1。
1施工现场勘查:组织施工管理及技术人员熟悉施工现场环境、工程结构及施工表面,以便进一步顺利安排涂装施工。
1。
2场地布置工作:与现场建设部门协调,建立用于现场涂装施工的水电设施及现场办公、物料排放场地.1。
3资源准备:制定各项规章制度、施工进度计划、材料计划、人力计划;组织员工进行上岗技术培训、文明施工教育、安全教育等。
2。
进场2.1搭建脚手架:根据现场施工需要,为涂装时需要搭建脚手架的区域搭建复合安全要求的脚手架。
2。
2周围环境保护和清理:为防止涂料飞溅对周围环境和结构造成沾污,涂装前应对现场已完工的环境、设施及不涂装的金属构件,用塑料薄膜或纤维布进行有效的遮履保护,待全部涂装工作结束后予以清除。
同时,对有碍施工工作作业的现场进行清理,对搅拌区域及材料堆放点等有火灾隐患的区域实施必要的防火措施(配备一定数量的灭火器材).2。
3构件表面处理2。
3。
1涂装前,检查钢构件表面底漆的状态,如无防锈层或防锈层有破坏,必须向监理或业主方面提出相应的整改措施,确保钢结构表面防锈涂层完整,无腐蚀;2。
3。
2根据现场仓库、半成品仓库因为使用年限久,部分钢结构已经锈蚀,必须铲除旧涂层、打磨除锈、补涂防锈底漆(材料由业主采购)3.施工3。
1涂料搅拌将启用的涂料进行充分搅拌,使固体组分均匀分布,并在规定时间内用完。
3.2基层检查涂覆前,再次对欲涂防火涂料的基层进行检查,确保表面清洁、干燥、防锈涂层完整.以免影响涂层固有附着力。
3.3涂装工艺施工方法采用油刷、辊筒刷涂,具体施工工艺见防火涂料产品说明书.3.4工艺控制由项目部技术员对施工工艺进行监控,项目质检员对涂层厚度和表面情况等质量进行跟踪检查,做好“自检记录"。
3。
5涂层保护对在施工过程中产生的半成品和成品,在未交付验收前,应对其进行必要的保护措施,注意防雨、防机械碰撞,如遇损坏,应及时采取修补措施.3。
6质量验收工程完工时,公司质检部会同甲方或监理,对防火涂料工程进行质量验收,使其达到设计要求,并做好有关验收记录。
防火涂料施工工艺1、基材的处理基材表面应干净、无损伤、干燥,在已涂覆底漆的基材上刷涂本涂料,基材如须做防锈处理应用砂布或钢丝轮打磨处理,去除浮锈,刷涂防锈漆。
2、施工操作防火涂料在施工前应搅拌均匀,涂层在2—3遍,每遍涂层厚度不能超过0.7mm,涂层实干后进行下一遍涂刷。
3、质量要求不同耐火极限下的刷涂厚度4、工艺过程本工程采用喷涂方法进行施工A、每次喷涂前把涂料进行搅拌,为便于施工可对SJS—02进行适当程度的稀释.B、每次施工前保证施工用具干净。
C、每次喷涂间隔时间,不小于6小时(高湿环境除外)。
D、施工以后工件不应被雨淋或水浸.5、质量检查A、施工表面基本均匀.钢结构作为现代建筑的主要形式,在常温下具有质量轻、强度高,抗震性能好,施工周期短,建筑工业化程度高,空间利用率大等优点,为企业节省投资而被投资者大量应用。
但钢结构建筑抗火性能差的特点也非常明显,因为钢材虽是一种不燃烧的材料,却是热的良导体,极易传导热量。
钢材在温度超过300度以后,屈服点和极限强度显著下降,达到600度时强度几乎等于零。
未加保护的钢结构在火灾情况下,只需15分钟,自身温度就会上升到540度以上,致使构件本身扭曲变形,导致建筑物坍塌毁坏,变形后的钢结构也无法修复使用。
因此,对钢结构必须采取防火保护措施,涂装防火涂料或阻燃剂。
诚美涂料公司根据多年超薄型钢结构防火涂料、薄型钢结构防火涂料和厚型钢结构防火涂料施工经验,整理的钢结构防火涂料施工方案包括编制说明、工程概况、施工任务、施工目的、施工组织、钢结构防火涂料施工工艺、安全施工措施、施工工期、验收标准、成品保护措施、售后服务和竣工资料。
一、钢结构防火涂料施工方案编制说明1、编制依据:1)钢结构防火涂料应用技术规范(CECS24:90)2)钢结构工程施工质量验收规范(GB50205-2001)3)钢结构防火涂料通用技术条件(GB14907-2002)4)建筑设计防火规范(2001年版)5)甲方进度安排计划和工地现场实际情况。

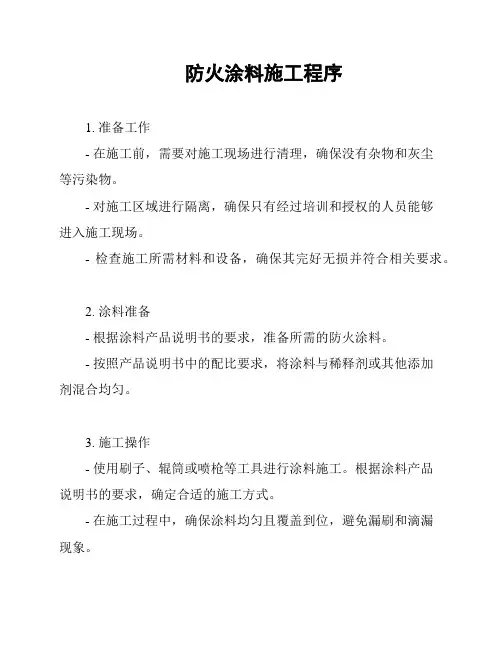

防火涂料施工程序1. 准备工作- 在施工前,需要对施工现场进行清理,确保没有杂物和灰尘等污染物。
- 对施工区域进行隔离,确保只有经过培训和授权的人员能够进入施工现场。
- 检查施工所需材料和设备,确保其完好无损并符合相关要求。
2. 涂料准备- 根据涂料产品说明书的要求,准备所需的防火涂料。
- 按照产品说明书中的配比要求,将涂料与稀释剂或其他添加剂混合均匀。
3. 施工操作- 使用刷子、辊筒或喷枪等工具进行涂料施工。
根据涂料产品说明书的要求,确定合适的施工方式。
- 在施工过程中,确保涂料均匀且覆盖到位,避免漏刷和滴漏现象。
- 根据涂料产品说明书的要求,确定涂料的涂刷次数和涂刷间隔时间。
4. 干燥和固化- 在涂料施工完成后,根据产品说明书的要求,等待涂料干燥和固化。
- 确保施工区域通风良好,有利于涂料的干燥和固化过程。
- 避免施工区域受到外界物体和污染物的干扰,以免影响涂料的干燥和固化效果。
5. 清理和整理- 施工完成后,对施工现场进行清理和整理,清除多余的涂料和施工工具。
- 将废弃物和污染物妥善处理,按照相关法规进行分类和处置。
6. 检查和验收- 在涂料施工完成后,进行质量检查和验收,确保涂料施工符合相关标准和要求。
- 如发现施工质量存在问题,及时进行整改和修复,以确保施工质量达到预期效果。
注意事项:- 在施工过程中,要严格遵守相关安全规定,如佩戴防护装备、注意施工现场的通风和消防等。
- 根据涂料产品说明书的要求,控制施工环境的温度和湿度,以确保涂料施工质量。
- 如有任何疑问或问题,应及时与相关专业人士或供应商进行沟通和咨询。
以上为防火涂料施工程序的简要介绍,通过按照程序进行施工操作,可以确保施工质量和安全性。
在实际施工中,还需根据具体情况和涂料产品的要求进行调整和细化。
防火涂料施工工艺流程一、前期准备工作1.1 施工前的检查:在施工之前,需要对被涂物进行检查,确认无腐蚀、无松动、无异物等问题,以确保涂料能够充分附着在被涂物上。
1.2 施工前的处理:对于有腐蚀、松动或异物的部位,需要进行处理,例如用砂纸打磨、用刷子清除异物等。
1.3 环境控制:施工环境需要保持干燥、清洁、无风、无灰尘等,以确保涂料能够充分附着在被涂物上。
1.4 保护措施:对于不需要涂料的部位,需要进行保护,例如使用胶带进行遮盖。
二、涂料准备工作2.1 原材料检查:对于涂料、稀释剂等原材料进行检查,确认无异常,以确保涂料质量。
2.2 搅拌:将涂料倒入搅拌机中,按照规定的时间和速度进行搅拌,以确保涂料混合均匀。
2.3 稀释:根据涂料的要求,将稀释剂按照规定的比例加入涂料中,以达到要求的粘度。
2.4 过滤:使用滤网对涂料进行过滤,以确保涂料中无杂质。
三、涂料施工3.1 底漆涂料施工:先将底漆涂料涂刷在被涂物上,按照规定的厚度和均匀度进行涂刷,注意不能出现漏涂、空鼓等问题。
3.2 中间涂料施工:在底漆干燥后,进行中间涂料的施工,涂刷方法同底漆涂料。
3.3 面漆涂料施工:在中间涂料干燥后,进行面漆涂料的施工,涂刷方法同底漆涂料。
3.4 涂刷顺序:涂刷顺序为先底漆、再中间涂料、最后面漆。
3.5 涂刷厚度:根据涂料的要求,按照规定的涂刷厚度进行涂刷。
3.6 涂刷均匀度:涂刷均匀度要求高,不能出现漏涂、空鼓等问题。
3.7 涂刷温度:涂刷温度要在规定范围内,以确保涂料能够充分附着在被涂物上。
四、后期处理工作4.1 检查:在涂料干燥后,需要对涂料进行检查,确认无问题。
4.2 清洗:清洗涂料施工工具和设备,以便下次使用。
4.3 清理:清理施工现场,将保护措施去除。
4.4 检验:对涂料进行检验,确保涂料符合要求。
以上为防火涂料施工工艺流程,施工前需要进行前期准备工作,包括检查、处理、环境控制和保护措施。
涂料准备工作包括原材料检查、搅拌、稀释和过滤。
防火涂料施工的整个流程

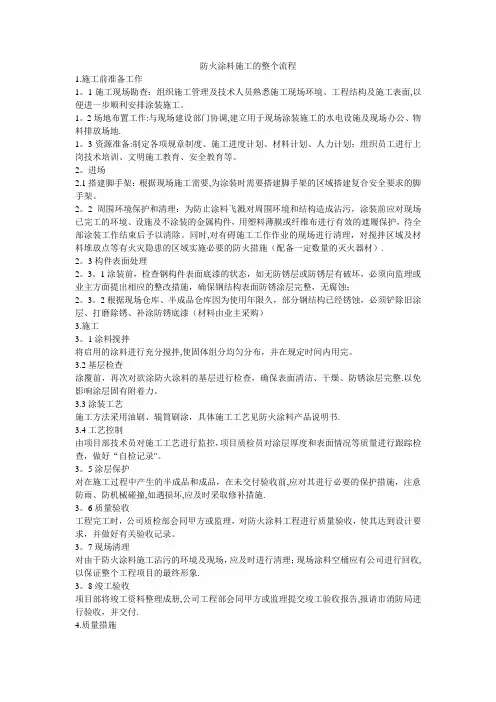

1. 施工前准备工作
1.1 施工现场勘查:组织施工管理及技术人员熟悉施工现场环境、工程结构及施工表面,以便进一步顺利安排涂装施工。
1.2 场地布置工作:与现场建设部门协调,建立用于现场涂装施工的水电设施及现场办公、物料排放场地。
1.3 资源准备:制定各项规章制度、施工进度计划、材料计划、人力计划;组织员工进行上岗技术培训、文明施工教育、安全教育等。
2. 进场
2.1 搭建脚手架:根据现场施工需要,为涂装时需要搭建脚手架的区域搭建复合安全要求的脚手架。
2.2 周围环境保护和清理:为防止涂料飞溅对周围环境和结构造成沾污,涂装前应对现场已完工的环境、设施及不涂装的金属构件,用塑料薄膜或纤维布进行有效的遮履保护,待全部涂装工作结束后予以清除。
同时,对有碍施工工作作业的现场进行清理,对搅拌区域及材料堆放点等有火灾隐患的区域实施必要的防火措施(配备一定数量的灭火器材)。
2.3 构件表面处理
2.3.1 涂装前,检查钢构件表面底漆的状态,如无防锈层或防锈层有破坏,必须向监理或业主方面提出相应的整改措施,确保钢结构表面防锈涂层完整,无腐蚀;
2.3.2 根据现场仓库、半成品仓库因为使用年限久,部分钢结构已经锈蚀,必须铲除旧涂层、打磨除锈、补涂防锈底漆(材料由业主采购)
3. 施工
3.1 涂料搅拌将启用的涂料进行充分搅拌,使固体组分均匀分布,并在规定时间内用完。
3.2 基层检查涂覆前,再次对欲涂防火涂料的基层进行检查,确保表面清洁、干燥、防锈涂层完整。
以免影响涂层固有附着力。
3.3 涂装工艺施工方法采用油刷、辊筒刷涂,具体施工工艺见防火涂料产品说明书。
3.4 工艺控制
由项目部技术员对施工工艺进行监控,项目质检员对涂层厚度和表面情况等质量进行跟踪检查,做好“自检记录” 。
3.5 涂层保护
对在施工过程中产生的半成品和成品,在未交付验收前,应对其进行必要的保护措施,注意防雨、防机械碰撞,如遇损坏,应及时采取修补措施。
3.6 质量验收
工程完工时,公司质检部会同甲方或监理,对防火涂料工程进行质量验收,使其达到设计要求,并做好有关验收记录。
3.7 现场清理
对由于防火涂料施工沾污的环境及现场,应及时进行清理;现场涂料空桶应有公司进行回收,以保证整个工程项目的最终形象。
3.8 竣工验收
项目部将竣工资料整理成册,公司工程部会同甲方或监理提交竣工验收报告,报请市消防局进行验收,并交付。
4. 质量措施
4.1 施工人员上岗前培训:对参加该项目的所有工人进行上岗前培训,综合部组织安全知识学习,考
核上岗。
4.2 执行标准:涂层质量检验标准执行GB50205-2001 《钢结构工程质量检验评定标准》,涂
层质量控制依据CECS24:90《钢结构防火涂料应用技术规范》要求,施工过程控制执行公司
ISO9002 质量保证模式。
4.3 监督机构:公司技术部控制施工质量,工程质检员负责对于工程质量进行检测,现场项目经理及施工队长负责施工过程质量的具体监督。
4.4 施工组织:施工前,现场项目经理根据施工进度要求,组织材料进场,明确分工,并对
施工队长进行安全、技术交底(明确施工工艺及施工质量具体要求)。
施工过程中,人员调动、施工安排、技术示范、安全检查、质量监控均由施工队长负责,并填写《施工日志》,项目经理负责过程执行的监督与审核。
为确保每一环节的工程质量,根据该工程的具体实际情况,接受甲方(监理)的质量监督。
施工结束,根据甲方的具体要求,工人必须清理好现场,项目经理负责联系甲方(监理)进行工程验收。
发现不合格的工程项目,必须立即纠正。
4.5 质量检测
4.5.1 涂层厚度检测:宜用涂层测厚仪进行测试,测试方法及要求执行(CECS24:90 《钢结构防火涂料应用技术规范》)及(GB50205-2001 《钢结构工程质量检验评定标准》)。
4.5.2涂层外观质量检测:一般用目视法,具体执行标准参照(CECS24:90《钢结构防火涂料应用技术规范》)及(GB50205-2001 《钢结构工程质量检验评定标准》)。
4.5.3 涂料理化性能检测:防火涂料是按GB14907-2002 要求进行生产和检验合格的产品,不合格的产品不允许出厂。
对于出厂产品,在出厂前已经做过诸如粘接强度等理化性能检测试验,有相应的检测报告,各项性能指标均符合要求。
因此,对于运抵现场的超薄型钢结构防火涂料,甲方进行质量确认的依据是该产品的合格证和相应的检验报告。
4.5.4 防火性能检测:以国家防火建筑材料质量监督检验中心对我公司产品进行的型式检验报告为依据。
4.6 涂层修复:施工现场如经碰撞或其他原因导致涂层损坏,必须进行修补。
修补时,应适当扩宽损伤面,按损伤涂层深度补足相应的材料,修补工艺参照中相应的要求。
4.7 质量验收:施工过程,施工队内部实行质量预检(自检),公司质检员进行终检,业主或监理的验收为竣工验收,消防有关部门的验收为最终验收。
5. 安全措施
5.1 上岗前的安全教育:进场前,公司综合部负责对施工人员的有关资质进行验证。
确保施
工人员必须是合法的公民,对其身体状况进行检查,对不适合高空作业的人员坚决清退,并对施工人员进行安全文明培训,施工人员必须统一着装(穿统一制服、挂统一工牌);施工队必须签订“安全责任合同书” ;项目经理负责安全技术交底,布置和监查安全措施,尤其是安全带、安全帽、脚手架等的安全性;施工队负责员工的安全措施的具体落实情况,负责员工的生活与工地文明施工管理;安全员负责施工过程的安全监督与监查。
5.2 脚手架的搭设实行验收制度,经专职安全员验收合格后方可上架施工,架子在搭、拆过程中须由专业架子班操作,任何人不得随意搬移。
5.3 搅拌机用电必须装设漏电保护装置,防止短路和触电事故发生。
5.4施工期间工地应做好防火、防毒等安全措施。
5.5 仓库区域“严禁烟火” ,酷内备放专用灭火器,每日库存不超过5 吨;涂料进场由专人仓管员点验,分批次、品名整齐堆放;出仓提货由专职拌料领料。
5.6 执行标准:严格执行甲方有关施工安全与文明要求的规定和公司指定的《安全、文明、优质施工管理规定》。
5.7 监督:公司综合部是安全文明施工的监督机构,执行公司《安全、文明、优质施工管理规定》,公司总经理是该项目安全文明施工责任人,项目经理及安全员是现场安全文明施工的监督人。
6. 现场文明施工措施
6.1 施工区域悬挂“严禁烟火” ,“当心落物”等醒目标牌,涂料旁边准备几罐干粉灭火器。
6.2 临时搭设的宿舍、食堂、厕所地面应平整、无坑洼、积水。
周围不能堆放垃圾,注意环境卫生。
6.3 涂料拉进场应按甲方或监理指定的场所分批次、品名整齐堆放。
6.4 对施工作业区域内被涂料污染的地面及其它设施进行清理工作。
设施清理要求适量的稀释剂,地面环境清理要求铲去涂层,形成的垃圾应用编织袋装运回厂部,统一处理。
6.5 对成品的保护和维修:
防火涂层受到损坏,应及时采取局部维修,将损坏部位适当扩宽,特别要求将面漆去除,涂料不能复涂于面漆上,修补工艺参照防火涂料作业指导书中相应的要求。
7. 涂层质量检测方法
7.1 检测仪器:用测厚针(游标卡尺)或涂层测厚仪
7.2 检测方法:检测数量:为同类构件数的10%且不少于3 件。
检测点数:为每隔3米取一截面检测厚度,测6-8 个点,取平均厚度值。
外观用目视法检测,要求涂层表面色泽均匀,粘接牢固,无粉化、空鼓、裂纹等现场。
7.3 检测标准:按照《钢结构防火涂料通用技术条件》,《钢结构工程质量检验评定标准》要求执行。
8. 质量回访与保修。
