大坡度架梁专项安全方案
- 格式:docx
- 大小:10.92 KB
- 文档页数:3
高边坡脚手架安全施工专项方案一、本文概述本专项方案旨在规定和指导高边坡脚手架的安全施工过程,确保在复杂地形和恶劣环境下的施工安全,以及有效提高工程效率和质量。
二、目标1、降低高边坡脚手架施工的安全风险。
高边坡脚手架施工是一项具有较高安全风险的工作,为降低安全风险,需采取以下措施:(1)使用安全带和安全帽施工人员必须佩戴安全带和安全帽,确保施工过程中的个人安全。
安全带应系在牢固的物体上,防止坠落;安全帽应符合国家标准,确保在坠落或物体打击时能够有效地保护头部。
(2)搭建稳定的脚手架脚手架是高边坡施工的重要设施,必须确保其稳定性和承重能力。
脚手架的结构应合理,搭设时应严格按照相关规范进行,确保各连接点牢固可靠。
在脚手架搭设前,应对材料进行检查,确保其符合安全要求。
(3)加强现场安全管理施工现场应设立安全管理制度,明确各级责任人的安全职责。
在施工前,应对施工人员进行安全培训,告知可能出现的安全风险及应对措施,提高施工人员的安全意识。
同时,应设立安全检查制度,定期对脚手架进行检查,发现问题及时处理。
(4)合理安排施工顺序高边坡脚手架施工时应按照一定的顺序进行,避免交叉作业和乱堆乱放。
在施工时,应注意土方开挖、边坡修整等工作的安全,避免因不当施工导致的安全事故。
以上措施的实施可以有效地降低高边坡脚手架施工的安全风险,确保施工的顺利进行。
在实际施工过程中,应根据具体情况采取相应的措施,确保施工安全。
2、确保施工过程中的员工人身安全。
在高边坡脚手架安全施工中,确保员工人身安全是首要任务。
为实现这一目标,以下措施将被严格执行:2.1 员工安全意识培养在施工开始之前,我们将对所有现场员工进行安全培训,确保他们了解高边坡脚手架安全施工的重要性,熟悉并掌握安全操作规程。
此外,我们还将定期举行安全例会,以提高员工对安全问题的警觉性和应对能力。
2.2 规范操作标准我们制定了详细的高边坡脚手架安全施工操作规程,明确规定了施工过程中的各项安全措施和注意事项。
架桥机组大坡度架梁安全措施架桥机组大坡度架梁安全措施架桥机组是在桥梁建设中不可或缺的设备,它能将钢筋混凝土梁,预应力混凝土梁等桥梁构件安装合适的位置。
在进行大坡度架梁操作时,由于地形条件较差,给机组操作带来了一定的困难,同时也给施工安全埋下了隐患。
因此,加强大坡度架梁操作时的安全措施,对保障施工安全有着重要的意义。
首先,应该在施工前进行现场勘测和土质检测,了解地质分类、地面承载力和地形条件,以便选择合适的工艺和施工方案,为机组操作提供有效的保障。
同时,对于有坑洼、高低落差较大的地形,需要进行平整处理,以防机组工作遇到障碍。
其次,在大坡度架梁操作时,应提前安装防滑装置,以保障机组的牢固性和稳定性。
如可将机组底部安装防滑垫,钉固定在地面上,确保架桥机组不在施工中产生滑动,这是第一步必不可少的措施。
第三,限制架梁作业许可证,定期做好定期检查,对机组的强度、稳定性和使用环境进行系统检测。
如果机组存在任何缺陷或损坏部位,应在施工前及时修复或更换机组,确保安全稳定的操作。
第四,在大坡度架梁操作中应使用市场上质量可靠的架梁机组配件,一定要防止质量不过关的配件使用到大坡度架梁机组上,因为这些东西事关到桥梁工程的安全,质量一定要达到标准。
第五,对于困难的操作环境,需要增加保障设备,如安装摄像头或搭建临时平台等,以便机组操控人员及时地准确的掌握机组在施工过程中的状态,并且保障搭建平面。
大坡度架梁操作在机组施工中无疑是一项非常重要的任务,而在施工操作中又相当需要耐心谨慎的表现出来,所以,在进行操作之前应该严格落实上述的安全措施,从多个方面来保障施工的安全。
同时,施工人员也应具备较强的安全意识,发现问题及时报告,避免不必要的安全事故的发生。
2023年架桥机二号车坡道运梁安全专项方案一、项目背景架桥机在大型桥梁施工中起到了关键作用,特别是在起重运输工作中。
然而,坡道运梁是一个高风险的环节,容易引发事故。
因此,为了保障2023年架桥机二号车坡道运梁的安全,需要制定专项方案,确保施工过程的顺利进行。
二、施工现状2023年架桥机二号车坡道运梁是针对具体项目制定的,在施工现场有一定的限制条件。
二号车需要在坡道上运输梁段,其中最长的梁段重达200吨,运输过程需要保持平稳,避免任何意外事故。
三、安全风险分析1. 车辆失控:坡道上行驶的架桥机车辆容易因为路面湿滑、坡度过大等原因失去控制,导致事故发生。
2. 坡道变形:坡道所处的地质条件不稳定,可能出现地基沉降、土质塌方等问题,引发坡道变形,从而影响运梁安全。
3. 承重能力不足:坡道的承重能力可能无法满足运梁需要,造成车辆倾翻或坍塌。
4. 过度超载:如果超过坡道的承载能力,车辆可能会因超载导致事故。
5. 驾驶员操作不当:驾驶员在坡道上操作时,如操作错误或疲劳驾驶,容易引发安全事故。
四、安全控制措施为了保障2023年架桥机二号车坡道运梁的安全,我们需要采取以下控制措施:1. 设计和施工阶段:- 在选址过程中,做好地质调查,确保坡道能够承受二号车和运梁的重量。
- 依据施工现场实际情况,设计坡道的坡度和曲线半径,确保车辆行驶的稳定性。
- 在坡道设计中,提前考虑排水系统,确保道路干燥,减少车辆失控的风险。
2. 驾驶员培训:- 进行专业的驾驶员培训,使其了解二号车的特点、操作规程和安全注意事项。
- 严禁驾驶员疲劳驾驶,制定明确的工作时间和休息时间规定。
3. 安全设备使用:- 在架桥机车辆上安装实时监控系统,监测车辆行驶状态和各项数据,及时发现异常情况。
- 配备紧急制动装置,以防止车辆失控。
- 在坡道入口处设置限速标志,并配备减速带和警示灯,提醒驾驶员控制车速。
4. 运梁过程:- 梁段的运输要在平稳路面上进行,避免行驶过程中的颠簸和震动,同时保持车辆的稳定性。

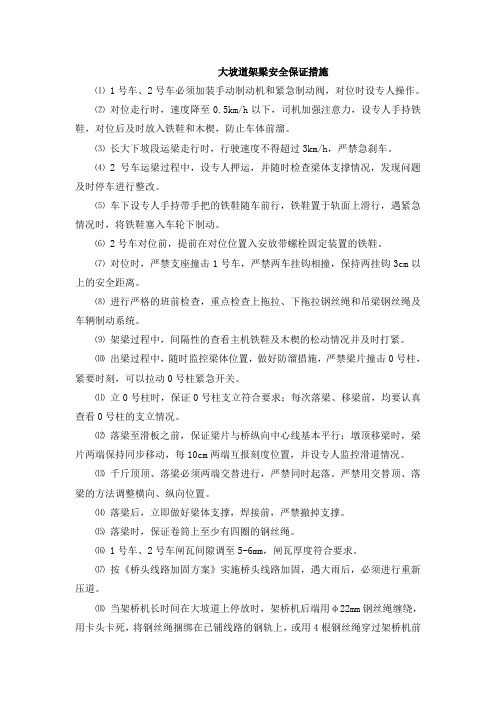

大坡道架梁安全保证措施⑴ 1号车、2号车必须加装手动制动机和紧急制动阀,对位时设专人操作。
⑵对位走行时,速度降至0.5km/h以下,司机加强注意力,设专人手持铁鞋,对位后及时放入铁鞋和木楔,防止车体前溜。
⑶长大下坡段运梁走行时,行驶速度不得超过3km/h,严禁急刹车。
⑷ 2号车运梁过程中,设专人押运,并随时检查梁体支撑情况,发现问题及时停车进行整改。
⑸车下设专人手持带手把的铁鞋随车前行,铁鞋置于轨面上滑行,遇紧急情况时,将铁鞋塞入车轮下制动。
⑹ 2号车对位前,提前在对位位置入安放带螺栓固定装置的铁鞋。
⑺对位时,严禁支座撞击1号车,严禁两车挂钩相撞,保持两挂钩3cm以上的安全距离。
⑻进行严格的班前检查,重点检查上拖拉、下拖拉钢丝绳和吊梁钢丝绳及车辆制动系统。
⑼架梁过程中,间隔性的查看主机铁鞋及木楔的松动情况并及时打紧。
⑽出梁过程中,随时监控梁体位置,做好防溜措施,严禁梁片撞击0号柱,紧要时刻,可以拉动0号柱紧急开关。
⑾立0号柱时,保证0号柱支立符合要求;每次落梁、移梁前,均要认真查看0号柱的支立情况。
⑿落梁至滑板之前,保证梁片与桥纵向中心线基本平行;墩顶移梁时,梁片两端保持同步移动,每10cm两端互报刻度位置,并设专人监控滑道情况。
⒀千斤顶顶、落梁必须两端交替进行,严禁同时起落。
严禁用交替顶、落梁的方法调整横向、纵向位置。
⒁落梁后,立即做好梁体支撑,焊接前,严禁撤掉支撑。
⒂落梁时,保证卷筒上至少有四圈的钢丝绳。
⒃ 1号车、2号车闸瓦间隙调至5~6mm,闸瓦厚度符合要求。
⒄按《桥头线路加固方案》实施桥头线路加固,遇大雨后,必须进行重新压道。
⒅当架桥机长时间在大坡道上停放时,架桥机后端用φ22mm钢丝绳缠绕,用卡头卡死,将钢丝绳捆绑在已铺线路的钢轨上,或用4根钢丝绳穿过架桥机前后轮对,将其固定在钢轨上;在下坡方向轮对处,用8号铁丝将普通木枕交叉捆绑于轨道中心,另一端用8号铁丝牢牢地捆扎于钢轨上。
附:安全保证体系附:安全质量管理组织机构安全质量管理组织机构。
大坡度架梁专项安全方案近年来,有不少道路桥梁在使用过程中出现了坍塌或者其他严重安全问题,给人民群众的生命财产安全带来了极大的威胁。
为了确保大坡度架梁建造工程的安全,制定一套完善的大坡度架梁专项安全方案是非常必要的。
一、前期安全措施在大坡度架梁建造工程之前,必须充分的做好前期总体安全论证。
在论证过程中,要从考虑每个工序安全施工的环节来进行分析,保证各个环节的安全施工影响到整体的安全性。
并且要进行多方位安全风险评估,预测出可能的安全隐患,将其记录下来并及时制定出合理的控制措施和应急措施预案。
二、安全管理人员的安排和培训建造大坡度架梁涉及多个专业、岗位的人员,所以首先要由工程承包商确定安全管理人员;并由施工负责人、技术负责人和安全员组成安全检查小组,定期对现场进行排查。
利用专业的培训机构进行安全教育和培训,提高施工人员的安全防护意识和安全管理的专业素养,减少因人为原因引起的安全事故发生。
三、安全防护设施的设置在大坡度架梁的施工过程中,需要设置多种安全防护设施,以保证施工的安全可靠。
建桥过程中必须严格遵守防护栏杆、安全网、安全带等安全管理措施。
在施工人员的立足点、运输通道、起重机械安装等关键位置,建立起警戒线,确保施工现场的安全域。
四、质量监测和控制在大坡度架梁施工过程中对于梁体、支架等关键部位要进行高效精准的质量监控,实行仿真计算和检查,及时发现弱点、漏洞和缺陷,通过重复的检验过程保证这些关键点的精准度。
五、突发情况应急措施施工过程中有时会发生一些事故,必须要建立好应急快速响应机制。
在施工现场设置紧急通道、紧急电话等,并做好常见灾害进行的演习,以便熟练应对各种突发情况和自然灾害。
总之,大坡度架梁施工过程繁杂而复杂,安全问题也不可忽视。
为此,在建设大坡度架梁工程中,工程承包商要按照行业规范,制定完善的安全方案,建立科学的管理和监控机制,落实责任,确保大坡度架梁工程施工安全和项目管理的可持续发展。
大坡度架梁专项安全方案1、防溜措施:架桥机走行时,两个风缸必须全部开启,主风缸风压必须保持在0.7Mpa以上。
对位时,速度必须小于0.5km/h,车上安设手动制动机和紧急制动阀并设专人操作,车下设两名专职人员手持铁鞋随车前行,并提前在对位位置设置带螺栓坚固专职的铁鞋,对位后,及时放置所有的铁鞋和大木楔。
走行时,必须先做一次制动试验,确认制动可靠、风压正常后在运行,行驶速度严格控制在3km/h以下。
对位前,距梁端10米处停车检查制动系统、2号车走行时,两个风缸必须全部开启,制动风压必须保持在0.6Mpa 以上,车上必须安设手制动机和紧急制动阀并设专人操作。
距主机100m时必须一度停车,距主机20m时停车检查系统制动情况和主风缸风压,在主机指挥发出机动平车与主机对位的信号后,2号车以小于0.5km/h的速度进行对位。
设两名专职人员手持铁鞋跟随2号车。
对位后,立即塞入铁鞋。
如遇线路坡度过大导致2号车车轮打滑可提前在轨道上铺撒细沙。
主机对位前,应首先确定停车位置。
例如,架设32m桥梁时,主机五轴转向架第一轮中心到桥台胸墙或已架桥梁前端的距离为2.47m。
应预先在2.47m位置处安放两个带螺栓坚固装置的铁鞋,并在主机后端预设两根直径22mm的防溜牵拉钢丝绳,固定于主机后轮对上,在主机走行距桥端10m时一度停车,将防溜牵拉钢丝绳的另一端固定在后方已铺好的轨道两股钢轨上,做好防溜准备工作后,主机自行对位。
主机对位时车速不得大于0.5km/h,制动风压应大于0.7mpa。
前进对位距桥台胸墙或以架桥梁前端10m时应一度停车,检查制动系统的制动,风缸充风量是否已充满缸、制动管内风压是否正常、闸瓦厚度、安装间隙是否符合要求。
同时,应再次检查、确认带螺栓坚固装置的铁鞋是否安装妥当;车上设专人手持紧急制动阀,五轴转向架第二轴两侧由专职人员手持铁鞋,在主机前方缓慢前行,主机到位制动后,即塞入铁鞋,并打入木楔防止主机前溜。
主机对位后,制动风压应处于保压位,车轮下全部安放铁鞋或木楔,放下前后液压支腿。
大坡度架梁专项安全方案一、前言大坡度架梁施工作为一种复杂的高空作业,工人需要在高度和坡度较大的情况下进行作业。
其安全隐患较多,若不严格执行安全措施,极易发生事故。
因此,在进行大坡度架梁施工前,必须根据实际情况制定一份严密的安全方案。
二、安全风险与控制措施1、高处坠落风险控制措施:所有操作人员必须具备登高作业资质,并穿着专业防坠落保护装备,如安全带等。
同时,设置合适的安全网、保护板等安全防护措施。
2、搭架安全风险控制措施:必须严格按照施工设计要求进行搭架。
在搭架前,必须进行检查和试验,确保结构牢固、稳定,能够承受架梁作业的重量和振动。
同时,必须对搭架进行定期检查和保养。
3、电气安全风险控制措施:对承载电气线路的金属架梁必须进行接地处理,并安装相应的漏电保护装置。
架梁作业过程中,必须严格遵守电气安全规定,如不得私拉电线、乱接电器等。
4、爆破、振动、噪声的安全风险控制措施:必须严格遵守相关的环保规定,施工过程中必须控制爆破、振动、噪声等污染源,尽量减少对周围居民和环境的影响。
5、机械作业的安全风险控制措施:对于机械进行全面检查和维护,确保其正常、安全地运行。
对于机器作业前必须进行严格的安全培训,操作人员必须经过专业的操作培训,并持有相应的操作证书。
三、安全管理计划1、人员安全管理所有参与架梁施工的人员必须具有相应的工作经验和资质,必须在上岗培训合格后方可上岗。
同时,要落实安全责任制和纪律制度,加强安全意识和安全管理。
2、施工现场管理要建立严密的施工现场管理制度,确保施工现场的安全和秩序。
要建立班前安全会和安全检查制度,及时发现和处理施工中的安全隐患。
3、安全技术保障对架梁施工中可能存在的安全隐患,应提前制定相应的安全技术方案,保障施工安全。
施工现场应设置相应的安全设施,如防护网、保护板等,同时要保障施工现场的清洁卫生。
四、紧急救援预案1、坠落、伤人等紧急情况当发生高处坠落,伤人等紧急情况时,施工现场人员应立刻响应,保持现场秩序,并迅速采取对策。
大坡度架梁专项安全方案一、前言在大坡度架梁作业中,安全是首要考虑的因素。
因此,为保障施工人员和周围环境的安全,制定专项安全方案,是非常必要的。
经过调研和分析,本专项安全方案将针对大坡度架梁作业中的各个环节和可能出现的风险,提出预防措施,防范事故的发生。
二、工程概况本工程为大坡度架梁作业,施工地点位于山区,地形复杂,交通不便,距离医院较远,上下坡度较大,施工难度大,施工周期长。
三、安全管理(一)责任分工1. 建设单位负责对施工现场进行安全检查,并落实安全措施。
2. 总包单位负责对分包单位的安全培训和管理,并对施工现场进行安全检查和监管。
3. 分包单位负责对施工现场进行安全管理和落实安全措施。
4. 岗位人员负责对自己的工作进行安全管理和掌握安全知识。
(二)安全培训1. 建议施工前对从业人员进行专业安全培训,包括安全操作规范、防护措施、应急措施等。
2. 进行上岗前操作培训。
3. 定期进行安全培训和复习。
(三)安全防护1. 身体防护:从业人员必须穿戴合格的安全帽、安全鞋、固定工具袋、皮手套、护目镜等防护用品。
2. 环境防护:施工现场要设立安全警戒线,限制非从业人员进入施工区域;施工现场要设立公示牌,提示安全注意事项和应急措施;现场要定期清理,保持道路畅通和场地整洁。
(四)安全操作1. 操作前,应设立作业指导员,负责指导从业人员的操作,并落实应急措施。
2. 完成徐必检查检修工作,确认设备和工具状态良好,才能启动作业。
3. 严格控制施工速度,按工序合理安排作业时间,避免在坡度较大的区域加速前进。
4. 坡度较大的区域,要限制作业人员的数量,尽可能减少人员流动。
5. 严格控制货物重量和角度,避免超载和超角度运输。
(五)应急措施1. 准备应急工具和器材。
要求从业人员熟悉应急设备使用方法,如灭火器、急救包、救生绳等。
2. 建立事故报告机制,要求从业人员遇到事故要及时报告,并采取必要的措施处理事故。
3. 在施工现场设立安全疏散通道,保障人员迅速撤离。
大坡度架梁专项安全方案大坡度架梁专项安全方案随着城市化进程的加速,城市道路交通越来越繁忙,大型桥梁这种道路设施的建设愈加重要。
而桥梁建设中,大坡度架梁作为一种常见的建设方式,其本身存在着一定的安全风险,因此需要制定完善的安全方案,以确保其施工和使用的安全性。
本文将从大坡度架梁的定义、建设流程以及安全风险入手,制定一份关于大坡度架梁专项安全方案。
一、大坡度架梁的定义及建设流程1.大坡度架梁的定义大坡度架梁通常指斜率在1‰以上的桥梁。
对于大跨度的桥梁来说,如果采用传统的建设方式,不仅需要耗费大量的人力、物力和财力,而且施工时间较长,对于城市交通的影响也较大。
而采用大坡度架梁技术,则能够大大缩短施工时间,减少对交通的影响。
2.大坡度架梁的建设流程(1)设计阶段:依据工程规划和设计,确定架梁的设计参数,包括坡度、桥跨、梁长、斜拉杆数量和位置等。
(2)预制阶段:在工厂进行混凝土构件的预制加工,包括梁体、斜拉杆和连接板。
(3)架设阶段:将预制的混凝土构件运到施工现场进行组装,然后通过起吊机或者设备,将构件架设到预定好的位置,进行调整、对位、拼接以及固定工作。
(4)下吊阶段:当架设完成后,将重力放在架梁上,进行下吊操作。
(5)完工阶段:完成架梁工程后,进行试验、检查、维护等工作,确保架梁能够正常运营。
二、大坡度架梁作业安全风险分析大坡度架梁的施工工程过程中,凭借着高空和重物的施工方式,存在着一定的安全风险,如下:1.高处作业风险大坡度架梁施工过程中,工人需要在高空进行作业,难免存在高空坠落的危险。
因此,必要时需要进行安全带及安全绳等防护措施的使用。
2.起重机作业风险大坡度架梁的施工过程中,需要使用起重机等大型设备进行吊装,因此需要对起重机进行维护和条件检查,确保其安全运行。
3.天气变化风险作业环境受到天气影响较大,当遇到风雨大雪等恶劣天气时,需要采取相应的安全措施,确保作业环境的安全。
三、大坡度架梁专项安全方案1.现场控制(1)确保施工现场的安全性,完善现场管理制度,设立警示标志与警示线,并配备专人对施工现场进行管理。
大坡度架梁专项安全方案
一、项目概述
大坡度架梁专项安全方案是为了保障大坡度架梁工程的施工安
全而制定的工程安全方案。
大坡度架梁工程是一项建筑工程,主要
是针对斜坡或陡坡地形建造的一种桥梁,为了实现道路连接或物资
输送。
二、项目背景
大坡度架梁是一项高难度工程项目,施工过程中需要考虑的安
全问题非常复杂。
特别是在斜坡或陡坡地形,施工难度加大,安全
风险也增大,需要采取科学有效的安全措施来保障施工人员的安全。
三、施工对象
大坡度架梁工程施工的对象是大坡度架梁桥梁,主要包含桥面、桥墩、桥梁支架等各个部分。
四、安全管理措施
1. 安全教育:对施工人员开展全员安全教育,增强施工人员的
安全意识与安全知识。
2. 安全检查:定期进行工地安全检查,及时发现和解决安全问题,确保施工过程中的安全。
3. 安全防护设施:建立安全防护圈,设置警示标识牌,扎实做
好人员防护及交通安全措施。
4. 工程施工计划:在制定工程施工计划的过程中,充分考虑施
工难度和安全风险,并安排应急预案。
5. 工器具安全:对施工所需要的工具和机械设备要检查检修,
合理利用机械设备,确保施工人员的安全。
6. 班组安全:严格管理各班组,加强对施工人员的管理,规范
班组操作,防止操作不当导致危险事故。
7. 员工素质:要求施工人员具有专业的技能和良好的道德素质,自觉遵守施工规定和操作要求。
五、安全应急预案
1. 突发事故:在施工过程中发生突发事故,应立即向项目负责
人汇报并采取紧急措施。
2. 人身伤害:如在施工过程中有人员受伤,应立即给予紧急救护,并报案处理。
3. 环境污染:如施工过程中产生噪音、污染等问题,应采取措
施加以处理,并及时向有关部门报告。
六、安全管理评估
1. 对施工人员的安全管理进行评估,及时发现和解决工程施工
安全存在的问题。
2. 对施工现场安全状况进行评估,及时发现和处理施工过程中
的安全问题。
3. 对施工过程中发生的事故进行分析评估,制定相应的改进措施,防止类似事故再次发生。
七、总结
大坡度架梁专项安全方案是保障项目施工过程中安全的重要措施,为保障人员安全、减少安全事故的发生做出了很大的贡献。
希望在工程施工的过程中,能够按照安全方案的各项要求,严格把控施工安全风险,确保工程顺利完成。
