鲁TK-032通风空调设备单机试运转及调试记录
- 格式:docx
- 大小:13.95 KB
- 文档页数:1
通风、空调系统调试记录[工程类精选文档]本文内容极具参照价值,如若实用,请打赏支持,感谢!Ⅰ基本要乞降内容1)通风、空调系统调试记录包含设施单机试运行及调试和系统无生产负荷下的结合试运行及调试。

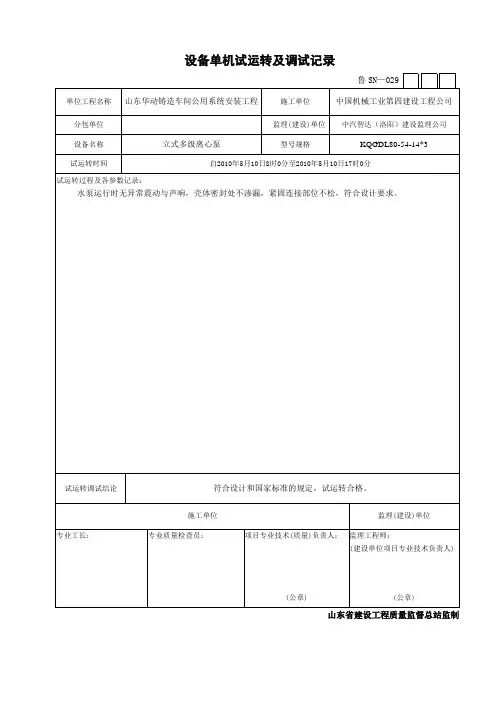

2)设施单机试运行及调试应切合以下规定:1)通风机、空调机组中的风机以及冷却塔中的风机,叶轮旋转方向正确、运行安稳、无异样振动与声响,电机运行功率切合规定。
连续运行2h后,滑动轴承外壳最高温度不得超出70℃;转动轴承最高温度不得超出80℃。
2)水泵叶轮旋转方向正确,无异样振动和声响,壳体密封处不得渗漏,紧固连结部位无松动,电机运行功率切合规定。
连续运行2h后,滑动轴承外壳最高温度不得超过70℃;转动轴承最高温度不得超出75℃;无特别要求时,一般填料泄露量不该大于60mL/h,机械密封的不该大于5mL/h。
3)冷却塔本体应牢固、无异样振动,噪声切合规定。
试运行许多于 2h,应无异样情况。
4)风机、空调机组等设施运行时,产生的噪声不该超出产品性能说明书的规定值。
设施单机试运行状况填写记录表。
5)风机盘管、吊顶式空调器安装前应按规定进行水压试验,试验压力为系统工作压力的1.5倍;风机盘管安装前还应进行单机三速试运行。
水压试验结果及试运行情况应切合设施技术文件规定和设计要求,试验结果填写记录表。
6)现场组装的组合式空调机组应作漏风量的检测,其漏风量一定切合现行国家标准《组合式空调机组》GB/T14294的规定。
检测结果填写记录表。

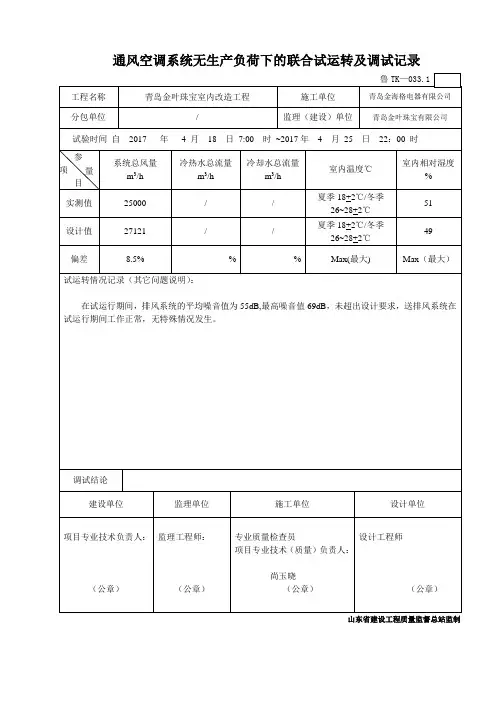

(3)系统无生产负荷的结合试运行及调试应切合以下规定:1)通风与空调系统总风量调试结果与设计风量误差不该大于10%,各风口或吸风罩的风量与设计风量的同意误差不该大于15%。
调试结果填写记录表。
2)空调冷(热)水、冷却水总流量测试结果与设计流量误差不该大于10%,各空调机组的水流量与设计流量的同意误差不该大于20%,多台冷却塔并联运行时,各塔进、出水量应均匀一致。
调试结果填写记录表。
3)舒坦空调房间室内的温度、相对湿度应切合设计要求,当测试季节知足不了测试要求时,应注明状况;恒温、恒湿房间室内空气温度、相对湿度及颠簸范围应切合设计规定;空调房间室内的噪声应切合设计规定。
谈通风空调系统试运转及调试通风空调安装工程是建筑工程中一个重要的分部工程,应严格按照规范和验收评定标准要求,采用必要的技术手段和安装工艺,对各分项、系统进行安装和调试,经过试运转能考核是否满足预期的功能需要,可以发现设计、施工以及设备制造和安装上存在的问题,从而提出补救措施,并从中吸取经验和教训,故搞好空调调试工作对确保工程质量具有十分重要的作用。
标签:通风空调系统;试运转;调试通风空调工程安装完成后,在交付使用前,应由施工单位负责,监理单位监督,设计单位与建设单位参与配合,进行系统调试,包括的项目主要有:①各项设备单机试运转及调试;②系统无生产负荷下的联合试运转及调试。
下面就调试的程序、内容及相关要求做一阐述。
1 准备工作(1)组建调试班子。
该班子由三方人员组成:以施工单位为主,设计和建设单位为辅。
以施工单位项目经理为调试负责人,施工技术人员为骨干,包括管道工、电工、仪表工以及文字记录人员等,该班子要指挥得力、分工明确。
(2)熟悉资料。
必须熟悉所有的施工图纸,充分领会设计意图,了解各种设计参数、系统全貌,还应熟悉通风与空调的整个系统以及相关设备的性能及操作方法,同时还应对配套的供冷、供热系统、自动控制系统等有一个全面的了解。
(3)现场会检。
施工单位会同监理、设计、建设单位共同在施工现场对系统作外观检查,对工程的施工质量作最后全面总检查,外观检查的项目如下:①风管、管道、设备安装质量是否符合规定,连接处是否符合要求。
②各类阀门安装是否符合要求,操作调节是否灵活方便。
③系统的防腐及保温工作是否符合规定。
在检查中凡不符合规范规定的,应逐一记录,在测试前及时修正。
(4)编制计划。
根据前两项的准备情况,编制调试计划。
内容包括:目的要求、时间进度、调试项目、调试程序和方法、人员安排等,使全体调试人员做到统一思想、统一计划、统一指挥、统一行动,确保调试工作能够顺利地进行。
(5)做好仪器、工具和运行的准备工作。
