某水库除险加固河道整治工程监理规划(doc 53页)安峰山水库除险加固河道整治工程监理规划(8)监理委托合同三、监理组织及监理人员职责3.1、监理人员选派原则根据工程的实际情况,本着“精干、高效”的原则成立现场监理部。
3.23.3现场监理部人员表岗 位 职 务 姓 名 职 称 专 业 岗 位 证 号 总监理工程师 质量 进度 合同投资 土建监信息资现场监理工程师 见证取总监徐永生工程师水利工程建筑苏建工(宁)监工第0205250号水监岗证(监)字第200298890019号现场监理工程师郭开继徐辉工程师技术员水利工程建筑工程管理监理资料员徐辉技术员工程管理见证员徐辉技术员见证员见证员第20030318号3.4、驻地项目监理部主要工作内容监理工作的主要任务是对本工程建设过程实施质量、进度、投资目标的控制及相关的协调、管理工作,监理部将以上各项工作具体化,努力使项目能够保质、低耗、按期完成、实现业主建设项目的最佳综合效益。
1、施工准备阶段(1)检查、督促业主办理工程开工前需要办理的各项手续(如委托质量监督,领取施工许可证)及检查现场情况。
(2)协助业主审查中标单位编制的施工组织总设计,施工总进度计划,力求使工程的三大控制目标协调一致,达到最优化。
(3)审查承包商各阶段施工机械设备及人员进场情况。
(4)复查现场工程控制点的高程和座标。
(5)审查承包商拟在工程中使用的建筑材料及构配件的品种、数量、质量。
对不符合要求的材料,禁止进场,并责令承包商清除出场。
(6)协助业主做好图纸会审和技术交底(7)核审进场施工单位(含分包单位)的资质,项目经理及技术负责人的资质,施工机械设备的性能和数量。
(8)审批承包商的质量保证体系建立的情况。
(9)审批承包商提交的开工申请报告,及现场的准备情况,签发单位工程的开工指令。
(10)签付工程预付款通知书等。
2、施工进行阶段(1)参加或主持现场工地会议。
(2)检查施工操作情况、质量检测的取样、测试情况、施工机械设备的运转情况。

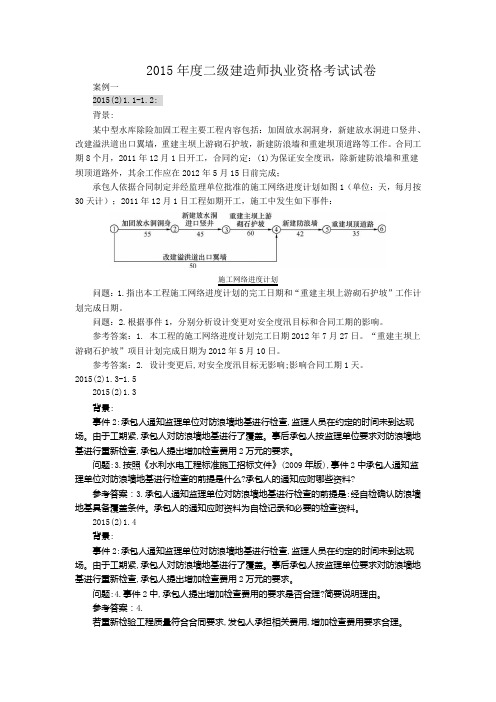

2015年度二级建造师执业资格考试试卷案例一2015(2)1.1-1.2:背景:某中型水库除险加固工程主要工程内容包括:加固放水洞洞身,新建放水洞进口竖井、改建溢洪道出口翼墙,重建主坝上游砌石护坡,新建防浪墙和重建坝顶道路等工作。
合同工期8个月,2011年12月1日开工,合同约定:(1)为保证安全度讯,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;承包人依据合同制定并经监理单位批准的施工网络进度计划如图1(单位:天,每月按30天计);2011年12月1日工程如期开工,施工中发生如下事件:施工网络进度计划问题:1.指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”工作计划完成日期。
问题:2.根据事件1,分别分析设计变更对安全度汛目标和合同工期的影响。
参考答案:1. 本工程的施工网络进度计划完工日期2012年7月27日。
“重建主坝上游砌石护坡”项目计划完成日期为2012年5月10日。
参考答案:2. 设计变更后,对安全度汛目标无影响;影响合同工期1天。
2015(2)1.3-1.52015(2)1.3背景:事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定的时间未到达现场。
由于工期紧,承包人对防浪墙地基进行了覆盖。
事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。
问题:3.按照《水利水电工程标准施工招标文件》(2009年版),事件2中承包人通知监理单位对防浪墙地基进行检查的前提是什么?承包人的通知应附哪些资料?参考答案:3.承包人通知监理单位对防浪墙地基进行检查的前提是:经自检确认防浪墙地基具备覆盖条件。
承包人的通知应附资料为自检记录和必要的检查资料。
2015(2)1.4背景:事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定的时间未到达现场。
由于工期紧,承包人对防浪墙地基进行了覆盖。
事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。
二级建造师《水利工程管理与实务》真题一、单项选取题,【每题1分】1.混凝土重力坝各类分缝中,必要进行灌浆解决是()A.纵缝B.施工缝C.沉降缝D.温度缝2.经纬仪照准操作对的环节是()。
A.目镜调焦→粗瞄目的→物镜调焦→精确瞄准目的B.粗瞄目的→目镜调焦→物镜调焦→精确瞄准目的C.物镜调焦→粗瞄目的→目镜调焦→精确瞄准目的D.粗瞄目的→物镜调焦→目镜调焦→精确瞄准目的3.中上型水利工程普通混凝土配合比设计,骨料含水状态普通以()为基准。
A.饱和面干B.干燥C.气干D.湿润4.水工构造预应力混凝土强度级别最小应为()。
A.C20 B.C25 C.C30D.C355.在龙口建造浮桥,沿龙口前沿抛投块料,使堆筑戗堤均匀上升是()。
A.平堵法 B.立堵法 C.塞堵法 D.盖堵法6.水利工程施工中,依照土开挖办法和难易限度等奖土分为()类。
A.3B.4C.5D.67.拟定大体积混凝土浇筑分块尺寸和铺层厚度重要因素是混凝土()。
A.运送浇筑能力B.施工人员数量C.施工现场环境D.温度控制办法8.水闸闸墩混凝土温度裂缝,宜在()状况下进行修补。
A.高温季节、裂缝开度较大B.低温季节、裂缝开度较大C.高温季节、裂缝开度较小D.低温季节、裂缝开度较小9.水利工程施工现场消防通道宽度最小应为()m。
A.3.0B.3.5C.4.0D.2.010.水利工程施工现场照明使用行灯电源电压最高为()。
A.6 B.12 C.24 D.36 。
11.水利工程普通设计变更经审查确认后,应报()核备。
A.项目法人B.监理单位C.项目主管部门D.原设计审批部门12.依照《关于水利工程建设项目代建制管理指引意见》(水建管[]91号),实行代建制项目应在()中提出实行代建制管理方案。
A.项目建议书B.可行性研究报告C.初步设计报告D.工程开工申请报告13.依照《水利建设市场主体信用评价暂行办法》(中水协[]39号),水利建设市场主体信用级别中,A级表达信用()A.好B.普通C.较好D.较好14.依照水利部第57号公示颁布《水利水电工程单元工程施工质量验收评估原则》,水利工程工序施工质量验收评估中,监理单位在收到施工单位申请后,应在()小时内进行复核。
监理规划与实施细则1.监理范畴与目标1.1监理范畴1.1.1监理服务范畴监理服务范畴为————水库除险加固工程工程监理。
1.1.2监理工程项目按照本合同承包人承包的工程项目和工作内容,本工程监理项目包括:监理服务期限本项目建设工期:——本项目监理服务期限:——1.1.3监理工作内容(1)督促发包人按工程合同的规定,落实必须提供的施工条件,检查工程承包单位的开工预备工作,并在检查与审查合格后签发合同工程开工令;(2)审批承包单位提交的施工组织设计、施工技术措施打算、安全环保措施、作业规程、工艺试验成果、临建工程设计及使用的原材料等;(3)签发补充的设计文件、技术规范等,答复工程承包单位提出的建议和意见;(4)工程进度操纵:协助发包人编制工程操纵性进度打算,提出工程操纵性进度目标,并以此为基础审查批准承包单位提出的施工实施进度打算,检查事实上施情形。
督促承包单位采取切实措施实现合同目标要求。
当实施进度发生较大偏差时,及时向发包人提出调整操纵性进度打算的建议意见并在通过发包人批准后完成其调整;(5)施工质量操纵:审查承包单位的质量操纵体系和措施,核实质量文件。
依据工程承建合同文件、设计文件、技术规范与质量检验标准,对施工前预备工作进行检查,对施工工序和资源投入进行监督,以单元工程为基础,对基础工程、隐藏工程、分项分部工程的质量进行检查、签证和施工质量的评判。
组织质量事故调查,分类评定质量事故等级,审批质量事故处理措施;关键部位、关键施工工序、关键施工时段(如混凝土浇筑、灌浆施灌、锚杆插杆和注浆等)必须实行旁站监理;(6)工程造价操纵:审查承包单位提交的资金流打算,审核承包单位的收费计量及单价费用等,并签发付款凭证。
受理索赔申请,进行索赔调查和谈判,并提出处理意见。
依据发包人授权处理合同与工程变更,下达变更指令;(7)施工安全监督:检查施工安全措施、劳动防护和环境爱护设施及汛期防洪度汛措施等,并负责检查、督促落实执行。
堤坝除险加固工程监理规划1. 引言本监理规划旨在确保堤坝除险加固工程的质量,保护工程安全,以及监督监理工作的有效执行。
2. 监理目标- 确保除险加固工程设计符合相关法规和标准,提供安全可靠的工程解决方案。
- 监督工程施工过程,确保所有操作符合工程设计和施工规范。
- 定期检查和评估工程质量,及时发现并解决可能存在的问题。
- 提供监理报告,向相关方面汇报工程进展和质量情况。
3. 监理任务3.1 设计审查对除险加固工程的设计文件进行审查,包括但不限于以下内容:- 工程设计图纸和说明书的完整性和准确性。
- 材料选择是否符合工程需求和质量标准。
- 结构计算和稳定性分析是否合理可行。
- 施工工艺和程序是否合理可行。
3.2 施工监督对工程施工过程进行监督,包括但不限于以下内容:- 施工过程是否符合设计要求和施工规范。
- 材料的采购、收货、储存和使用是否符合要求。
- 施工设备和机械的使用是否合规。
- 施工人员的资质和施工作业的安全性。
3.3 质量检查定期检查工程质量,包括但不限于以下内容:- 施工质量是否符合设计要求和施工规范。
- 结构和设备的安全性和可靠性。
- 工程材料的质量和使用情况。
- 环境保护和安全措施是否落实。
4. 监理报告定期向委托方和相关方面提交监理报告,内容包括但不限于以下内容:- 工程进展和计划执行情况。
- 设计审查和施工监督的发现问题及处理情况。
- 质量检查结果和建议问题解决方案。
5. 监理组织本次监理工作将由专业监理团队负责执行,监理团队将由项目监理经理带领,具体人员和职责将在实施前明确确定。
6. 监理时限与费用监理时限和费用将在监理合同中明确约定,并由委托方提供相应的支付保证。
7. 总结本监理规划旨在确保堤坝除险加固工程的质量和安全。
通过设计审查、施工监督和质量检查等监理任务,保证工程符合相关要求和标准。
监理报告将定期汇报工程进展和质量情况,以便及时处理问题。
监理工作将由专业团队负责执行,并在监理合同中约定监理时限和费用。
某水库除险加固河道整治工程监理规划某水库除险加固河道整治工程监理规划一、工程概况某水库是该地区的一处重要水源,其所在的河道也是重要的治水河道之一。
随着周围的城市化进程不断加快,该河道面临的风险也越来越高,为了保障水库的安全和周围居民的生命财产安全,工程部门决定对该河道进行除险加固和整治。
本工程的范围涉及该河道的整个流域,主要改建内容包括河道净宽度、河床高程、抗洪排涝能力等方面的提升。
力争通过本工程的实施,全面提升该河道的治水能力,从而提高水库的抗灾能力和保障整个治水区域的安全和稳定。
二、监理规划1.监理职责本工程的监理目的是确保施工计划按时、按质、按量完成,同时保证工程的安全、可靠、高质量和合规性,减少可能出现的施工风险和质量问题。
监理机构应对工程施工中存在的风险和问题提出技术建议,并对施工进行现场检查监督,确保工程能够高质量地完成。
2.监理组成本工程监理组应由监理工程师组成,由监理机构选派。
监理工程师应是具有相应资质证书、经验丰富、技术熟练、责任心强和具备较强的沟通协调能力和团队合作意识的工程技术人员。
监理人员应在工程施工前参加规划会议,对工程施工进行监督和管理,并定期向监理机构提供施工进展情况的进度报告。
3.监理任务监理工程师的任务是对工程施工的技术细节、格式要求、进度要求和质量要求等各个方面进行监督和管理。
监理工程师应派遣专业人员前往监督工地,对工程的施工质量、施工进度、安全技术等方面进行抽查和检查,及时发现问题,并提出改进方案和技术建议,力争确保工程达到高质量的完成。
4.监理制度为了确保本工程的监理工作能够顺利进行,监理机构应制定有效的监理工作制度和管理办法。
监理工程师应具备技术能力,对涉及本工程的技术问题有深入的了解和研究,并能够对施工中出现的问题主动地提出建议和解决方案。
同时,监理工程师还应在保证工程质量、进度和安全的前提下,实施合理、公正和透明的监理措施。
5.监理报告监理工程师应及时向监理机构提交监理报告,报告应包括工程总体进展情况、实施方案改进、施工过程中要注意的风险点、施工单位及施工人员在工程实施中存在的问题和改进措施等方面的内容。
某某重点小型病险水库除险加固工程项目监理规划某某监理公司二O一二年十一月目录1、工程概况 (3)2、监理工作范围 (4)3、监理工作内容 (4)4、监理工作目标 (6)5、监理工作依据 (6)6、准备阶段监理工作 (7)7、主要监理措施 (11)附录1 监理部工作制度附录2 监理部工作程序框图兴国县东龛水库除险加固项目工程监理规划一、工程概况二、监理工作范围根据监理合同中的范围规定对水库除险加固工程施工阶段进行全面监理。
三、监理工作内容3。
1设计方面3。
1。
1组织图纸会审和设计交底。
3.1。
2及时向施工单位签发设计文件,发现问题及时向项目法人报告。
3。
1.3协助项目法人会同设计单位对重大技术问题和优化设计进行专题讨论。
3。
1。
4审核施工单位对设计文件的意见和建议,会同设计单位进行研究,并督促设计单位尽快给予答复.3.1.5代表项目法人审核按工程建设合同文件规定应由施工单位提交的设计文件.3。
1.6保管所有设计文件及过程资料。
3.2施工方面3。
2。
1协助项目法人进行工程招标和签订工程建设合同。
3。
2。
2全面管理工程建设合同,就施工单位选择的分包单位资格进行审查批准。
3。
2.3督促项目法人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令。
3。
2.4审批施工单位提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等.3.2.5答复工程施工单位提出的建议和意见.3.2。
6工程进度控制:根据工程建设合同总进度计划,编制控制性进度目标和年度施工计划,并审查批准施工单位提出的施工实施进度计划和检查其实施情况。
督促施工单位采取确实措施,实现合同的工期目标要求。
当实施进度发生较大偏差时,及时向项目法人提出调整控制性进度计划的建议意见,经项目法人批准后,完成进度计划的调整。
3.2.7施工质量控制:审查施工单位的质量保证体系和措施,核实质量文件;依据工程建设合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工程部位和主要工序进行跟踪监督。
水库除险加固工程监理规划目录一、总则 (3)5.1水文、气象 (4)5.2 地形及工程地质条件 (4)6.1 大坝加固工程主要内容 (6)6.2溢洪道加固工程 (7)6.3 放水洞工程 (7)6.4 防汛公路工程 (7)附图1质量控制监理程序框图 (14)附图2工序或单元工程质量控制监理工作程序框图 (14)附图3 质量评定监理工作程序框图 (14)附图4 进度控制监理程序框图 (14)附图5 工程款支付监理程序框图 (14)附图6 工程变更监理工作程序框图 (14)附图7 索赔处理监理工作程序框图 (14)附图1 质量控制监理程序框图 (15)附图2 工序或单元工程质量控制监理工作程序框图 (17)附图3 质量评定监理工作程序框图 (17)附图4 进度控制监理工作程序框图 (18)附图5 工程款支付监理工作程序框图 (19)附图6 工程变更监理工作程序框图 (20)附图7 索赔处理监理工作程序框图 (22)表1监理工作的主要方法与手段 (23)二、工程进度控制 (28)2.1 施工进度计划审批程序 (28)2.2 施工进度计划审查的主要内容 (29)三、工程质量控制 (30)四、工程投资控制 (34)1 坚持按施工进度拨款的原则; (34)2 贯彻落实工程计量付款签证制度。
所有申请付款的工程量都应有监理部的审核确认; (34)3 计量付款的工程必须是验收合格的工程项目; (34)4 严格审核合同外新增加项目的补充合同单价。
(34)五、施工安全与文明施工控制 (36)六、合同管理 (37)3.1监理部对工程变更建议书审查的主要原则是: (38)3.2监理部审核承包人提交的工程变更报价应按以下原则处理: (38)七、监理组织协调 (39)八、信息管理 (41)九、工程验收与移交 (43)九保修期监理 (44)1 保修期的起止日期 (45)2 保修期监理主要工作内容 (45)一、总则㈠、工程项目概况1 工程名称:XX省XX市XXXX水库除险加固工程2 工程地点:XX水库位于XX东北部,系沂河水系祊河的支流XX河上游的一座中型水库。
⽔库除险加固⼯程监理规划⽇照市莒县后⽯崮、朱官庄、⼗⾥沟、黄⼭、河北5座⽔库除险加固⼯程监理规划根据《⽇照市莒县后⽯崮、朱官庄、⼗⾥沟、黄⼭、河北5座⽔库除险加固⼯程建设监理招标⽂件》要求、《⽇照市莒县后⽯崮、朱官庄、⼗⾥沟、黄⼭、河北5座⽔库除险加固⼯程施⼯图设计》和施⼯招标标段划分以及相关内容,制定本监理规划。
⼀、⼯程概况(⼀)后⽯崮⽔库地处⽇照市莒县北部,东莞镇后⽯崮村北约300m处,属潍河⽔系,位于⽀流后沟河上游,控制流域⾯积4.0km2。
(⼆)朱官庄⽔库地处⽇照市莒县东北部,库⼭乡朱官庄村西约200m处,属潍河⽔系,位于⽯城河⽀流上游,控制流域⾯积2.5km2。
(三)⼗⾥沟⽔库地处⽇照市莒县北部,棋⼭镇⼗⾥沟村南500m处,属潍河⽔系,控制流域⾯积2.5km2。
(四)黄⼭⽔库地处⽇照市莒县东北部,桑园镇前黄⼭村南100m处,属沭河⽔系,位于沭河⽀流袁公河上游,控制流域⾯积11.0km2。
(五)河北⽔库地处⽇照市莒县东北部,峤⼭镇河北村西北400m处,属沭河⽔系,位于沭河⽀流⼤⽯头河上,控制流域⾯积5.0km2。
⼆、5座⽔库本次除险加固⼯程内容1、后⽯崮⽔库除险加固⼯程。
(⼀)⼤坝迎⽔坡护坡⽯翻修;坝基抛⽯压重;背⽔坡整坡、草⽪防护,下游新建排⽔设施;坝顶整修、硬化,改建防浪墙,增设照明设施。
(⼆)溢洪道按设计标准开挖整修,沿坝轴线⽅向新建溢流堰⼀座;左岸新建导流墙,右岸改建导流墙,渠底浆砌⽯防护;跨溢洪道新建⽣产桥⼀座。
(三)放⽔洞维修改造,洞内铺设DN400钢管,坝后增设闸阀,配套闸阀室。
(四)管理设施及观测设施等。
2、朱官庄⽔库除险加固⼯程。
(⼀)⼤坝迎⽔坡补⼟整坡、护坡⽯翻修;坝基抛⽯压重;背⽔坡整坡、草⽪防护,下游新建排⽔设施;⼤坝桩号0+165~0+230段坝基防渗灌浆;坝顶整修、硬化,新建防护墙,增设照明设施。
(⼆)溢洪道按设计标准开挖整修,沿坝轴线⽅向新建溢流堰⼀座;两岸新建导流墙,渠底浆砌⽯防护;跨溢洪道改建⽣产桥⼀座。
加固工程监理规划方案一、项目概况1.1 项目名称:某某加固工程监理1.2 项目地址:某某地区1.3 项目概述:本项目是针对某某地区的建筑物进行加固工程,旨在提高建筑物的抗震能力和安全性,保障人员和财产的安全。
1.4 项目背景:某某地区是地震多发区,建筑物抗震能力偏低,存在较大的安全隐患,急需进行加固工程。
为了保障建筑物的安全和人员的生命财产安全,加固工程监理显得尤为重要。
1.5 项目范围:本项目的加固范围包括:建筑物结构、地基和地基基础、附属设施等。
二、监理目标2.1 监理目标通过加固工程监理,达到以下目标:(1)提高建筑物的抗震能力,降低地震灾害造成的损失;(2)确保加固工程按照设计要求和规范进行,保障工程质量;(3)加强现场安全管理,保障施工人员的安全。
2.2 监理原则本次加固工程监理遵循以下原则:(1)严格按照设计要求和相关规范进行监理;(2)保证监理过程的透明和公正;(3)确保监理过程中的数据真实可靠。
三、监理组织3.1 监理组织架构为了达到监理目标,本项目设立以下监理组织架构:(1)项目经理:负责整个项目的工作协调和管理;(2)监理工程师:负责具体的监理工作,包括现场检查、资料审查等;(3)技术负责人:负责对加固工程的技术方案进行审核和验收;(4)安全负责人:负责加固工程现场的安全管理工作。
3.2 监理人员要求监理人员应具备以下要求:(1)熟悉加固工程的相关规范和要求;(2)具有相关的专业背景和大型工程监理经验;(3)具备较强的沟通能力和团队合作精神。
四、监理活动4.1 监理计划在项目开工前,监理团队应制定详细的监理计划,包括监理检查时间表、监理报告提交时间等。
4.2 监理过程(1)现场检查监理工程师应定期对加固工程现场进行检查,确保施工质量和安全。
(2)资料审查监理工程师应对加固工程的施工图纸、材料和工程报告进行审查,确保工程符合设计要求和规范。
(3)技术审核技术负责人应对加固工程的技术方案进行审核,确保方案科学合理。
河北省某水库除险加固工程 监理规划河北省水利工程建设监理中心某水库除险加固工程项目监理部二○○二年十月二十九日目录一、工程项目概况二、监理工作范围三、监理工作内容四、监理工作目标五、监理工作依据七、项目监理机构的人员配备计划八、项目监理机构的的人员岗位职责九、监理工作程序十、监理工作方法及措施十一、监理工作制度十二、监理设施工程建设监理规划一、工程项目概况1.1 工程名称某中型除险加固工程1.2 工程地点河北省某中型1.3 工程级别工程规模为中型水库,工程等别为三等,主要建筑物为Ⅲ级,次要建筑物为Ⅳ级。
设计洪水标准为100年一遇,校核洪水标准为1000年一遇。
1.4 工程参建单位发包人:某中型除险加固工程建设处设计人:某市水利勘测设计院监理人:河北省水利工程建设监理中心质量监督单位:河北省水利水电工程质量监督中心站1.5工程特性水库地处深山区,山高坡陡,沟壑纵横,是河北省海拔最高的水库。
工程现状总库容1070万m3,死库容40万m3,控制流域面积27.4 km2,是一座以防洪灌溉为主,兼顾养殖等综合利用的中型水库。
水库于1966年10月16日动工兴建,1967年5月30日基本建成。
以后有经过多次续建,达到现有规模。
现状枢纽工程包括大坝、溢洪道和输水洞等部分。
大坝 大坝为粘土心墙沙壳坝,坝顶长207.0m ,坝顶高程395.45m (黄海基准,下同),最大坝高33.20m 。
原设计上游坝坡高程379.45m 以下为1:3.5,以上为1:2.75,下游坝坡在高程382.40m 以下为1:3,以上为1:2.75。
坝体无观测设施。
溢洪道 溢洪道位于大坝左端,为敞开式溢洪道,无闸控制,挑流消能。
上设交通桥,上部结构为钢筋混凝土T 型梁结构,下部结构为浆砌石墩台,桥面高程395.50m ,桥面宽5.0m 。
输水洞 输水洞位于坝轴线桩号0+067处为廊道式钢筋混凝土衬管结构,基础座落在花岗岩上。
进口底高程373.17m ,全长103.25m ,直径1.34m 钢制圆形斜式吊拉门控制,最大流量7.2m3/s 。
1.6气象资料. 1)气温气温资料采用工程所在地的气象站资料,多年平均气温为13℃,全年最低月平均气温出现在1月份,为-21.4℃,最高月平均气温出现在7月份,为38.8℃。
1.7工程地质条件坝址区主要地貌类型有丘陵、低山,丘陵位于大坝左侧,多浑圆状,丘陵高程404.5~406.2m 坝址右侧为低山,山顶高程为684.0~692.0m 。
在坝址区附近河岸为岩质边坡,河流阶地不发育,河谷呈U 型,主河槽中仅有1m 左右的砂,多处基岩裸露。
过坝后拐了一个s 型的弯,使河流右岸坡遭受侧蚀,岸坡较陡。
二、监理工作范围工程施工招标阶段监理工作范围:协助业主的工程招标工作,选择理想的施工单位;工程施工阶段监理范围:质量控制、进度控制、投资控制、合同管理、信息管理、组织协调。
三、监理工作内容(一)工程招标阶段当业主实行自行招标时,监理工作的主要内容是:协助业主编制施工招标文件,并参与发布招标通告或投标邀请书、出售招标文件、组织投标人勘察现场、召开标前会、接受投标文件、开标、评标和签订合同等阶段的招标工作;当业主委托招标代理机构招标时,监理工作的主要内容是:协助业主划分施工标段、参加现场勘察与标前会、拟定施工合同专用条款和签定施工合同等。
(二)工程施工阶段该阶段监理工作内容,摘自水利部《水利工程建设监理合同》(GF—2000—0211)“合同附件”中的“监理内容”部分,应认真遵照执行。
1、设计方面(1)协助发包人与勘测设计、科研单位签订勘测设计、科研试验及施工图供图协议。
(2)管理发包人与设计人签订的有关合同、协议,督促设计人按合同和协议的要求及时供应合格的设计文件。
(3)熟悉设计文件内容,审查设计文件(包括:设计说明、施工措施、技术要求、操作规程、设计修改通知等)是否符合批准的设计任务书和原审批意见,以及是否符合勘测设计合同规定。
(4)代表发包人核查设计文件和各项设计变更,提出意见与优化建议。
(5)及时向施工人签发设计文件,发现问题及时与设计人联系,重大问题向发包人报告。
(6)组织设计人进行现场设计交底。
(7)协助发包人会同设计人对重大技术问题和优化设计进行专题讨论。
(8)审核施工人对设计文件的意见和建议,会同设计人进行研究,并督促设计人尽快给予答复。
(9)代表发包人审核按工程建设合同文件规定应由施工人提交的设计文件。
(10)保管所有设计文件及过程资料。
(11)其他相关业务。
2、采购方面(1)协助发包人进行采购招标工作。
(2)管理采购合同,并对采购计划进度进行监督与控制。
(3)设备监造并催交主要永久工程设备(监造合同另行议定)。
(4)协助或代表发包人对进场的永久工程设备进行质量检验与到货验收。
(5)其他相关业务。
3、施工方面(1)协助发包人进行工程招标和签订工程建设合同。
(2)全面管理工程建设合同,就施工人选择的分包单位资格进行审查批准。
(3)督促发包人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令。
(4)审批承包人提交的施工组织设计、施工进度计划、施工枝术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等。
(5)签发补充设计文件、技术规程等,答复工程施工单位提出的建议和意见。
(6)工程进度控制:根据工程建设合同总进度计划;编制控制性进度目标和年度施工计划,并审查批准施工人提出的施工实施进度计划和检查其实施情况。
督促施工人采取确实措施,实现合同的工期目标要求。
当实施进度发生较大偏差时,及时向发包人提出调整控制性进度计划的建议意见,经发包人批准后,完成进度计划的调整。
(7)施工质量控制:审查施工单位的质量保证体系和措施,核实质量文件;依据工程建设合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工程部位和主要工序进行跟踪监督。
以单元工程为基础,按水利部《水利水电基本建设工程单元工程质量等级评定标准》和《水利水电工程施工质量评定规程》的要求,对施工单位评定的工程质量等级进行复核。
(8)工程投资控制:协助发包人编制投资控制目标和分年度投资计划;审查施工单位提交的资金流计划;审核施工单位完成的工程量和单价费用,并签发计量和支付凭证;受理索赔申请,进行索赔调查和谈判,并提出处理意见;处理工程变更,下达工程变更令。
(9)施工安全监督:检查施工安全措施、劳动防护和环境保护措施,并提出建议;检查防洪度汛措施并提出建议;参加重大的安全事故调查。
(10)主持监理合同授权范围内工程建设各方的协调工作,编制施工协调会议纪要。
(11)协助发包人按国家规定进行工程各阶段验收及竣工验收,审查设计单位和施工单位编制的竣工图纸和资料。
(12)信息管理:做好施工现场记录与信息反馈;按照监理合同附件的要求编制监理月、年报;按期整编工程资料和工程档案,做好文、录、表、单的日常管理,并在期限届满时移交发包人。
(13)其他相关工作。
四、监理工作目标1、投资控制目标:合同工程结算价款控制在施工合同价款以内。
2、工期控制目标:实际工期与完工时间与施工合同规定的计划工期与完工时间基本一致。
3、质量控制目标:单元工程质量全部合格,优良率70%以上;分部工程质量全部合格,优良率50%以上,重要分部工程质量优良;单位工程与工程项目质量优良。
五、监理工作依据1、工程监理合同;2、工程施工合同;3、工程招、投标文件;4、工程设计文件;5、与工程内容相对应的施工技术规范、规程;6、与工程内容相对应的单元工程质量评定标准;7、《水利水电工程施工质量评定规程》(SL176—1996);8、《水利水电建设工程验收规程》(SL223—1999);9、《建设工程监理规范》(GB50319—2000);10、《工程建设标准强制性条文》;11、国家、行业部门制定的其它有关法律、法规、规范、规程、标准等。
六、项目监理机构的组织形式(一)项目监理机构为完成本工程的建设监理工作,河北省科源工程建设监理中心组建现场项目监理部。
监理部下设监理部办公室、工程监理处(视合同工程项目和施工标段的数量多少而定)和监理实验室。
根据本工程监理合同规定的服务内容、服务期限、工程类别、工程规模、技术复杂程度和工程环境等因素,确定本工程现场监理机构采用矩阵式监理组织,详见监理组织机构框图。
监理组织机构框图七、项目监理机构的人员配备计划根据工程内容、规模、难易程度、现场条件及合同标段划分等因素,本工程项目监理机构拟配备各类监理人员名,其中总监理工程师名、副总监理工程师名、监理工程师名、监理员名。
监理部实行总监理工程师负责制,总监理工程师为监理单位履行工程监理合同的全权代理人,严格按照工程监理合同要求开展工作;副总监理工程接受总监理工程师的领导并指导专业监理工程师的工作;专业监理工程师接受副总监理工程师的领导并指导监理员的工作。
八、项目监理机构的人员岗位职责(一)总监理工程师职责1、组建项目监理机构,确定项目监理机构部门、人员的分工和岗位职责;2、主持编写项目监理规划,审批监理工作规程和监理实施细则并组织全面实施;3、制定监理工作制度,并对监理人员的落实执行情况进行监督检查;4、代表本单位与其它工程参建单位进行联络与协调并作出相关决定,对其所作的决定负责;5、审核招标文件并参与工程招标与合同谈判,为业主提供决策意见;6、审查分包单位资质,并提出审查意见;7、组织有关人员进行设计交底和图纸会审,签发工程师图纸;8、审核批准施工单位编制的施工组织设计、施工进度计划以及现场安全生产和文明施工措施;9、主持召开第一次工地会议和监理例会;10、审核施工单位提交的申请开工报告并根据合同及时发布开工令,在工程施工过程中行使质量监督权签发停工令和复工令;11、定期或不定期到工地巡视检查,对于发现的问题及时通知并要求子项目副总监理工程师进行处理;12、对工程施工合同的履行情况进行监督与管理,主持处理重大工程质量事故、重大设计变更、较严重的工期拖延以及合同履行过程中出现的重大纠纷和索赔事宜;13、审核签发工程款支付证书、工程移交证书、工程档案移交证书、工程保修责任终止证书及监理月报等重要监理指令与文件,审核工程结算;14、参加重要隐敝工程验收、组织分部工程验收、协助业主进行单位工程验收,参加工程项目竣工验收;15、分阶段组织监理人员进行工作总结,及时发现和改进监理工作中存在的问题;16、主持编写监理工作总结和监理工作报告;17、定期以口头或书面形式向建设单位汇报监理情况。
18、定期或不定期向本单位报告监理情况。
(二)副总监理工程师职责1、协助总监理工程师组建子项目监理处,对监理工程师的工作进行组织协调与指导检查;2、确定子项目的质量、进度、投资控制目标,明确控制任务;3、组织各专业监理工程师编制监理工作规程和监理实施细则并负责实施;4、参与工程招标与合同谈判,参与审核承包商选择的分包单位;5、组织子项目施工图纸的会审并将审核意见向总监理工程师报告,参加工程项目设计交底会议并督促子项目承包商对下属施工队或施工班组进行逐级交底;6、参加审核工程项目施工组织设计、施工进度计划以及现场安全生产和文明施工措施,组织审核子项目的施工技术方案与施工进度计划;7、参加第一次工地会议和监理例会,在监理例会上代表子项目监理处汇报监理工作;8、审核子项目分部工程申请开工报告并签署意见,在子项目施工过程中根据需要及时签发监理指令,重要监理指令发布如工程暂停通知等应报总监理工程师批准;9、经常到施工现场进行巡视检查,对于发现的一般问题及时进行处理,重大问题应向总监理工程师报告;10、组织审核子项目施工单位报送的工程质量检测试验资料及工程质量评定资料并在有关质量签证上签字,组织监理人员进行工程质量抽检;11、组织审核子项目承包商报送的合同(外)工程月(期)计量申报书和月(期)进度付款申请单,并在付款证书上签字;12、对子项目的合同的履行情况进行监督与管理,组织处理一般工程质量事故、设计变更、工期拖延以及合同履行过程中出现的纠纷和索赔事宜,并将处理情况随时向总监理工程师汇报;13、组织隐敝工程验收,参加分部工程验收和单位工程验收;14、分阶段组织子项目监理处监理人员进行工作总结,及时发现、总结和改进监理工作中存在的问题;15、定期填制各种报表,向总监理工程师报告监理工作情况16、组织记好监理日记和监理大事记,参加编写监理工作报告;(三)监理工程师职责1、协助副总监理工程师组建子项目监理处,监理员的工作进行组织协调与指导检查;2、参与确定子项目的质量、进度、投资控制目标,明确控制任务;3、编制监理工作规程和监理实施细则并负责实施;4、对子项目施工图纸进行审核并将审核意见向副总监理工程师报告,参加工程项目设计交底会议并落实子项目承包商对下属施工队或施工班组的逐级交底;5、审核子项目施工技术方案和施工进度计划,检查施工单位安全生产和文明施工措施的落实执行情况;6、参加监理例会,在会议上就工程施工中存在的问题发表个人见;7、检查子项目分部工程开工条件,在工程施工过程中根据需要及时发布监理指令并报副总监理工程师批准;8、在施工现场进行巡视检查,对于发现的一般问题及时进行处理,重大问题应向副总监理工程师报告;9、审核子项目承包商报送的工程质量检测试验资料,对工程质量进行抽检;在承包人自评质量的基础上,对已完工程的施工质量进行初评并在有关质量签证上签字;10、审核子项目施工单位报送的合同(外)工程月(期)计量申报书,并在计量申报书上签字;11、参加隐敝工程验收和分部工程验收;12、参加子项目监理处监理人员工作总结,对于监理工作中存在的问题应按要求及时改进;13、记好监理日记和监理大事记,参加编写监理工作总结;14、办理副总监理工程师交办的其他工作。
