小型病险水库除险加固工程监理规划
- 格式:doc
- 大小:304.00 KB
- 文档页数:42
小型病险水库除险加固工程监理规划1.1 编制目的为更好地服务于工程项目建设、服务于业主,圆满完成合同赋予的进度、投资、质量控制、合同管理、信息管理、组织协调任务,特根据本项目特点编制本规划。
本监理规划经批准后将作为项目监理机构的纲领性文件,指导项目监理全面开展工作。
1.2 编制依据1.2.1建设工程的有关法律、法规;1.2.2国务院《建设工程质量管理条例》;1.2.3建设部《建设工程监理规范》GB50319—2000;1.2.4水利部《水利工程建设项目施工监理规范》SL288—2003;1.2.5与本工程项目有关的标准、设计文件、技术资料;1.3 适用范围本规划适用于zz县zz水库除险加固工程。
1.4 本规划由山西省水利水电工程建设监理公司zz除险加固工程监理部负责解释。
2.概述2.1工程项目概况zz水库位于zz县zz镇zz村西的涧东河上,属黄河水系八政河流域。
是一座以防洪、灌溉为主,兼顾水产养殖的小(1)型水库。
水库控制流域面积20.6km2,原设计防洪标准为:100年一遇设计,300年一遇校核。
水库设计总库容180.0万m3,其中:防洪库容62.5万m3,兴利库容102.94万m3,死库容14.56万m3,现淤积库容已达69.6万m3。
水库枢纽工程由大坝、溢洪道、放水涵洞等三部分组成。
大坝为土均质坝,最大坝高24.0m,,坝长178.0m,坝顶宽4m,坝顶高程556.6m,坝基为粘土,防渗型式为齿墙式粘土截水槽。
大坝上游坝坡1:1.6,下游边坡为1:2.5~1:2。
溢洪道为开敞式,位于大坝右岸土基上,全长185 m,采用水泥砂浆砌石护坡,由进口溢流段、泄槽段、出口消能段三部分组成。
进口堰顶高程552.0 m,净宽12.0 m,浆砌石侧墙高度4.6 m,设计最大泄量193 m3/s。
放水涵洞位于大坝右岸,取水形式为卧管。
卧管为砌石结构,呈阶梯状,位于右岸土基上。
放水涵洞与坝轴线正交连接,断面为城门洞型,位于原状土基上,砌石砖拱结构,尺寸为1.5×1.0m(宽×高),全长86.0 m,进口底部高程为540.0 m,最大放水量1.0m3/s。
一、总则(一)、工程概况双峰岩、双峡、陈家塔、洗马溪、肖家峪、李家湾、岩门口、李家峪、洞门溪水库九座水库,均是以灌溉为主,兼有防洪、养鱼等综合利用的小(II)型水库。
其中洞门溪、李家湾、双峡、陈家塔水库交通较为便利,其余水库交通稍有不便。
本次项目工程设计标准属V 等工程,永久性建筑物为5级,次要建筑物为5级。
各水库枢纽主要建筑物包括大坝、溢洪道及放水设施。
(二)、工程规模及主要目标2.1、工程规模张家界市永定区2011年重点小(II)型病险水库(双峰岩、双峡、陈家塔、洗马溪、肖家峪、李家湾、岩门口、李家峪、洞门溪水库)除险加固工程建设规模。
大坝坝顶及坝坡整治;坝基、坝体防渗处理;溢洪道整修、防渗;放水设施改造;增设大坝安全监测设施及水文观测系统;环境保护及水土保持工程等。
2.2、主要工程项目(1)大坝坝顶及坝坡整治工程:主要工程措施包括土方开挖;砼预制块护坡;浆砌石排水沟;干砌石压脚;草皮护坡;砼路面。
(2)坝基、坝体防渗处理工程:主要工程措施包括帷幕灌浆;充填灌浆。
(3)溢洪道整修、防渗工程:主要工程措施包括浆砌石挡墙;土方开挖;石方开挖;土方回填;砼路面;跨溢洪道交通桥;(4)放水设施改造工程:主要工程措施包括新建及重建消力井、卧管;隧洞;启闭机室等。
2.3、工程项目总投资及工程量经概算,本工程总投资1869.01万元,主要工程量如下:张家界市永定区2011年重点小(II)型病险水库(双峰岩、双峡、陈家塔、洗马溪、肖家峪、李家湾、岩门口、李家峪、洞门溪水库)除险加固工程主要工程量:土方开挖22663m3;土石方回填27941m3;石方开挖11636m3;浆砌石7579m2;砼及钢筋砼6664m3;帷幕灌浆4379m;充填灌浆3090m;2.4、计划工期:计划总工期5个月,施工准备期1个月。
各部位施工工期安排如下:(1)张家界市永定区2011年重点小(II)型病险水库(双峰岩、双峡、陈家塔、洗马溪、肖家峪、李家湾、岩门口、李家峪、洞门溪水库)除险加固工程施工于2012年1月开始大坝坝顶及整治工程,2012年3月完成大坝坝顶及整治。
某某小型水库除险加固工程施工监理实施细则一、总则(一)目的为规监理工作,明确监理工作职责和程序,有利于某某小型水库除险加固工程施工过程的控制,依据某某小型水库除险加固工程招标、投标文件和发包人与承包人签订的施工承建合同,工程设计文件及图纸,水利工程建设规规程编制本细则。
(二)适用围:大坝加固培土、护坡修整砌筑、放水洞改建、维修、溢洪道开挖、新建导流墙、防浪墙、新建交通桥、坝后排设施等。
(三)工程中使用的技术标准、规程、规1、碾压式土坝施工技术规(SDJ213-83)2、《水工混凝土施工规》DL/T5144-2001;3、《水利水电建设工程验收规程》SL223-2008;4、《水利水电工程施工质量检验与评定规程》(SL176-2007)5、《公路桥涵施工技术规》JTJ041-2000;6、《水利水电启闭机制造、安装及验收规》DL/TS019-94;7、《水工混凝土试验规程》SD105-82;8、水利工程建设项目施工监理规(SL288-2003)9、及行业颁布的其他有关现行规、规程。
(四)发包人为该项目开工和正常进展提供的必要条件:1、工程施工图纸和有关设计文件;2、测量基准点;3、施工用地的征用;二、开工审批容和程序(一)单位工程、分部工程开工审批程序和申请容。
1、在施工合同约定的期限,经发包人同意后向承包人发出进场通知,要求承包人按约定及时调遣人员和施工设备、材料进场进行施工准备。
2、协助发包人按施工合同约定向承包人移交施工条件,包括施工用地、道路、测量基准点等。
3、承包人完成开工准备后,应向监理机构提交开工申请。
监理机构经检查确认承包人的施工准备满足开工条件后,签发开工令。
4、由于承包人原因使工程未能按施工合同约定开工的,由此增加的费用和工期延误造成的损失由承包人承担。
5、由于发包人原因使工程未能按施工合同约定时间开工的,监理机构在收到承包人提出的顺延工期要求后,应立即与发包人共同协商补救办法。
蕉城区**水库除险加固工程监理规划三明市**咨询监理有限公司二○一二年二月目录一、工程概况 (2)二、监理工作范围 (2)三、监理工作目标 (2)四、监理工作依据 (2)五、监理工作内容 (2)六、项目监理机构组织形式 (6)七、项目监理机构人员配备计划 (6)八、项目监理机构人员岗位职责 (7)九、监理工作程序 (8)十、监理方法、措施 (12)十一、监理工作制度 (14)一、工程概况**水库所在河道为古田县鹤塘镇田地溪一级支流,水库坝址位于宁德市虎贝乡彭家村上游约1.0km处河道上,是一座以灌溉为主的小(二)型水库。
枢纽包括大坝、溢洪道、坝体灌溉输水涵洞以及附属金属结构等水工建筑物,本次除险加固工程投资约130.7万元。
二、监理工作范围见监理合同。
三、监理工作目标本工程项目监理工作的施工阶段“三控制”和安全、文明施工管理。
监理目标分解为下述四项:1.投资控制目标:进行合格工程数量计量、审核签证,严把设计变更、减少工程索赔,控制合同投资额不突破。
2.质量控制目标:达到施工承建合同要求的目标,但不低于合格质量等级,无重大质量事故。
3.工期控制目标:按期完成工作节点目标,努力实现合同工期,力争提前。
4.安全、文明施工目标:确保安全施工,争创文明工地。
四、监理工作依据1.建设单位与监理单位签订的委托监理合同。
2.本工程设计图纸和文件。
3.经有关部门批准的工程建设文件及建设单位与施工单位签订的工程施工合同。
4.国家的有关法律、法规及地方法规。
5.国家部委颁发的有关工程建设的规范、规程、技术标准及检验办法等。
五、监理工作内容工程施工监理其主要的工作内容:“进度、质量、投资”三控制;“合同、信息”两管理以及一项协调任务;施工安全、文明监督。
(一)施工进度控制1.督促承包单位按照合同要求,呈报施工总进度计划,并经监理审查批准;2.检查开工前准备情况,适时发布开工令;3.协助建设单位督促设计单位及时提供设计文件、施工图纸等,联系设计修改事宜,组织设计、施工等有关单位进行图纸会审和技术交底等工作;4.要求承包单位按审批的总进度计划,提出季、月、周(或阶段性)作业计划,并审查其可行性;5.进度计划实施时,如发现滞后不能满足总进度要求,应分析原因,督促承包单位调整计划和采取补救赶工措施,以保证总进度目标实现;6.根据设计和施工要求,及时发出工程变更指令;7.根据现场施工质量和安全情况,及时发出停工令和整改后复工令;8.审查承包单位进度延期申请,协同业主及时批准;9.协助业主开展施工进度达标活动,制定进度目标,鉴定达标情况;10.审核承包单位进度完成情况报告,并报告业主。

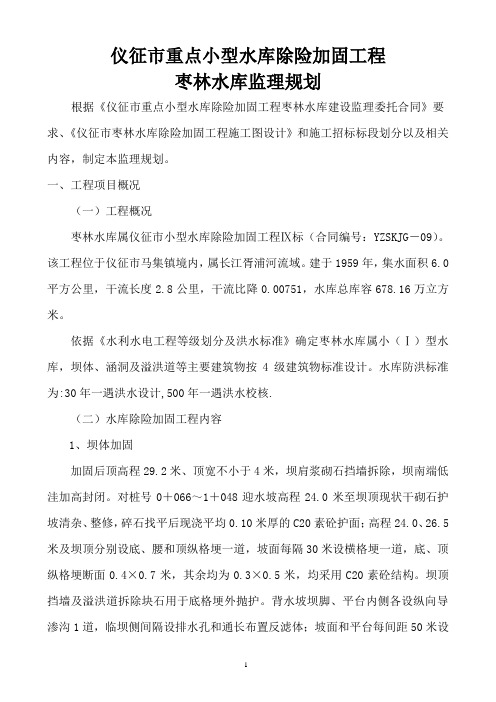

仪征市重点小型水库除险加固工程枣林水库监理规划根据《仪征市重点小型水库除险加固工程枣林水库建设监理委托合同》要求、《仪征市枣林水库除险加固工程施工图设计》和施工招标标段划分以及相关内容,制定本监理规划。
一、工程项目概况(一)工程概况枣林水库属仪征市小型水库除险加固工程Ⅸ标(合同编号:YZSKJG-09)。
该工程位于仪征市马集镇境内,属长江胥浦河流域。
建于1959年,集水面积6.0平方公里,干流长度2.8公里,干流比降0.00751,水库总库容678.16万立方米。
依据《水利水电工程等级划分及洪水标准》确定枣林水库属小(Ⅰ)型水库,坝体、涵洞及溢洪道等主要建筑物按4级建筑物标准设计。
水库防洪标准为:30年一遇洪水设计,500年一遇洪水校核.(二)水库除险加固工程内容1、坝体加固加固后顶高程29.2米、顶宽不小于4米,坝肩浆砌石挡墙拆除,坝南端低洼加高封闭。
对桩号0+066~1+048迎水坡高程24.0米至坝顶现状干砌石护坡清杂、整修,碎石找平后现浇平均0.10米厚的C20素砼护面;高程24.0、26.5米及坝顶分别设底、腰和顶纵格埂一道,坡面每隔30米设横格埂一道,底、顶纵格埂断面0.4×0.7米,其余均为0.3×0.5米,均采用C20素砼结构。
坝顶挡墙及溢洪道拆除块石用于底格埂外抛护。
背水坡坝脚、平台内侧各设纵向导渗沟1道,临坝侧间隔设排水孔和通长布置反滤体;坡面和平台每间距50米设横向排水沟1道;坝脚导渗沟为浆砌石结构、坝脚导渗沟净断面0.6×0.8米、平台内侧导渗沟净断面0.4×0.6米,坡面排水沟为预制砼“U”型结构、平台以上净断面0.3×0.3米、以下0.5×0.5米;背水坡坝脚至坝顶采用草皮护坡。
2、溢洪闸拆建原址拆建溢洪闸。
控制段采用C25钢筋砼结构,共3孔,每孔净宽3米,总净宽9米,底板面高程24.1米,顺水流向长14.0米;闸室内设3扇3×2米钢闸门挡水,分别配8吨螺杆启闭机,工作桥宽4.5米,上设52.2平方米启闭机房;交通桥桥面总宽9米,顶高程与原坝顶两侧路面衔接;下游泄槽、消力池、海漫净宽10.4米,其中泄槽底板厚0.5米,总长54.6米;消力池底板厚0.5米,深1.5米,长14.5米;池后海漫采用0.3米厚浆砌石护底;泄槽、消力池、海漫两侧均采用浆砌石挡墙,护砌至末端弯道后10米。
泰和县市园水库除险加固工程监理规划吉安市吉泰水利水电建设监理有限公司二○一二年十二月目录一、工程项目概况工程概况工程项目建设监督管理二、监理工作范围、内容、目标监理工作范围监理工作内容监理工作目标三、监理工作依据四、监理组织五、监理人员职位职责六、监理工作程序七、监理工作方式及办法进度控制质量控制投资控制合同管理信息管理八、监理工作制度一、工程项目概况工程概况市园水库位于泰和县碧溪镇曲尺村,坝址位于曲尺自然村周围,所在水系为赣江—禾水—牛吼江—六七河—市园水。
水库距泰和县城81km,距碧溪镇政府所在地碧溪圩镇6km,地理座标为东径114°21′,北纬26°47′,坝址以上集水面积;坝顶高程,正常蓄水位,相应库容万m3;十年一遇设计洪水位,相应库容万m3;五十年一遇校核洪水位,相应库容万m3,设计浇灌面积1000亩,实际浇灌800亩,是一座以浇灌为主,兼有防洪、养殖等综合效益的小(二)型水库。
工程项目建设监督管理项目业主:泰和县小型病险水库除险加固工程项目部监督单位:泰和县水利工程质量监督站设计单位:吉安县水利水电设计室监理单位:吉安市吉泰水利水电建设监理有限公司施工单位:江西赣泰水利建筑工程有限公司二、监理工作范围、内容、目标监理工作范围按照委托监理合同,吉安市吉泰水利水电建设监理有限公司承担泰和县市园水库除险加固工程施工监理。
监理工作内容2.2.1施工预备阶段监理工作。
2.2.1.1转发设计文件、发觉问题及时与设计人员联系、组织设计技术交底、协助建设单位召动工地例会,为施工单位提供设计交付的导线点和水准点功效。
2.2.1.2协助建设单位检查,落实施工范围内的障碍物清理,肯定弃碴场地。
2.2.1.3按照标书、设计文件、审查施工单位的施工组织设计,提出修正意见。
2.2.1.4对施工单位进场的主要人员、设备对照投标书进行复查。
2.2.1.5审查动工前断层面测量图、复核施工放样。
2.2.1.6检查施工单位的安全办法及砼配合比实验功效。
水库除险加固工程监理规划1.工程概况2.监理工作范畴3.监理工作内容4.监理工作目标5.监理工作依据6.预备时期监理工作7.监理工作方法及措施7.1投资操纵7.2质量操纵7.3进度操纵7.4合同治理7.5信息治理7.5组织和谐工作8.监理组织机构及监理人员配置9.编制的监理实施细则名目水库除险加固工程监理规划1.工程概况:2.监理工作范畴依照监理合同中的范畴规定对水库除险加固工程施工时期进行全面监理。
3.监理工作内容3.1设计方面3.1.1组织图纸会审和设计交底。
3.1.2及时向施工单位签发设计文件,发觉问题及时向项目法人报告。
3.1.3协助项目法人会同设计单位对重大技术问题和优化设计进行专题讨论。
3.1.4审核施工单位对设计文件的意见和建议,会同设计单位进行研究,并督促设计单位尽快给予答复。
3.1.5代表项目法人审核按工程建设合同文件规定应由施工单位提交的设计文件。
3.1.6保管所有设计文件及过程资料。
3.2施工方面3.2.1协助项目法人进行工程招标和签订工程建设合同。
3.2.2全面治理工程建设合同,就施工单位选择的分包单位资格进行审查批准。
3.2.3督促项目法人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工预备工作,并在检查与审查合格后签发工程开工令。
3.2.4审批施工单位提交的施工组织设计、施工进度打算、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等。
3.2.5答复工程施工单位提出的建议和意见。
3.2.6工程进度操纵:依照工程建设合同总进度打算,编制操纵性进度目标和年度施工打算,并审查批准施工单位提出的施工实施进度打算和检查事实上施情形。
督促施工单位采取确实措施,实现合同的工期目标要求。
当实施进度发生较大偏差时,及时向项目法人提出调整操纵性进度打算的建议意见,经项目法人批准后,完成进度打算的调整。
3.2.7施工质量操纵:审查施工单位的质量保证体系和措施,核实质量文件;依据工程建设合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工程部位和要紧工序进行跟踪监督。
泰和县市园水库除险加固工程监理规划吉安市吉泰水利水电建设监理有限公司二○一二年十二月目录一、工程项目概况1.1工程概况1.2工程项目建设监督管理二、监理工作范围、内容、目标2.1监理工作范围2.2监理工作内容2.3监理工作目标三、监理工作依据四、监理组织五、监理人员岗位职责六、监理工作程序七、监理工作方法及措施7.1进度控制7.2质量控制7.3投资控制7.4合同管理7.5信息管理八、监理工作制度一、工程项目概况1.1工程概况市园水库位于泰和县碧溪镇曲尺村,坝址位于曲尺自然村附近,所在水系为赣江—禾水—牛吼江—六七河—市园水。
水库距泰和县城81km,距碧溪镇政府所在地碧溪圩镇6km,地理座标为东径114°21′,北纬26°47′,坝址以上集水面积0.6km2;坝顶高程218.38m,正常蓄水位217.5m,相应库容24.97万m3;十年一遇设计洪水位218.09m,相应库容28.47万m3;五十年一遇校核洪水位218.42m,相应库容31.05万m3,设计灌溉面积1000亩,实际灌溉800亩,是一座以灌溉为主,兼有防洪、养殖等综合效益的小(二)型水库。
1.2工程项目建设监督管理项目业主:泰和县小型病险水库除险加固工程项目部监督单位:泰和县水利工程质量监督站设计单位:吉安县水利水电设计室监理单位:吉安市吉泰水利水电建设监理有限公司施工单位:江西赣泰水利建筑工程有限公司二、监理工作范围、内容、目标2.1监理工作范围根据委托监理合同,吉安市吉泰水利水电建设监理有限公司承担泰和县市园水库除险加固工程施工监理。
2.2监理工作内容,为施工单位提供设计交付的导线点和水准点成果。
,落实施工范围内的障碍物清理,确定弃碴场地。
,提出修正意见。
,严格执行施工合同和投标书承诺。
,对合格的工程及时予以签证,签署工程付款凭证。
,协调各参建单位关系。
,报质量监督部门批准。
,对工程缺陷采取修补措施。
2.3监理工作目标,力争优良工程。
审批: 审核: 编写:目 录1.总则…………………………………………………….1 1.1 编制目的…………………………………………1 1.2 编制依据…………………………………………1 1.3 适用范围…………………………………………1 1.4 本规划由山西省水利水电工程建设监理公司ZZ县除险加固工程监理部负责解释 (1)2.概述.............................................................1 2.1工程项目概况 ......................................... 1 2.2工程项目组成 .........................................1 2.3合同控制目标 .........................................2 2.4 监理范围与工作内容 ................................3 3.监理机构的组织与管理.....................................4 3.1监理组织机构设置....................................4 3.2 监理质量控制体系 .................................5 3.3 监理岗位设置与岗位职责...........................6 3.4 拟投入人员情况.................................... .9 3.5 拟投入监理设施设备(见下表) ............... 9 4.合同目标控制的程序与措施..............................11 4.1 进度控制.............................................11 4.2 质量控制.............................................14 4.3 投资控制.............................................21 4.4 合同管理.............................................25 4.5 信息管理.............................................30 4.6 组织协调.............................................30 4.7 安全文明管理.......................................31 4.8 工程验收工作.......................................33 4.9 工程移交及缺陷责任期工作.....................37 4.10 监理工作的规章制度..............................38 4.11 监理部常用表格(另附) (41)地址:电话:编号:编制日期:XX 水利水电工程建设监理公司 XX 县小型病险水库 除险加固工程监理部1.1 编制目的为更好地服务于工程项目建设、服务于业主,圆满完成合同赋予的进度、投资、质量控制、合同管理、信息管理、组织协调任务,特根据本项目特点编制本规划。
本监理规划经批准后将作为项目监理机构的纲领性文件,指导项目监理全面开展工作。
1.2 编制依据1.2.1建设工程的有关法律、法规;1.2.2国务院《建设工程质量管理条例》;1.2.3建设部《建设工程监理规范》GB50319—2000;1.2.4水利部《水利工程建设项目施工监理规范》SL288—2003;1.2.5与本工程项目有关的标准、设计文件、技术资料;1.3 适用范围本规划适用于zz县zz水库除险加固工程。
1.4 本规划由山西省水利水电工程建设监理公司zz除险加固工程监理部负责解释。
2.概述2.1工程项目概况zz水库位于zz县zz镇zz村西的涧东河上,属黄河水系八政河流域。
是一座以防洪、灌溉为主,兼顾水产养殖的小(1)型水库。
水库控制流域面积20.6km2,原设计防洪标准为:100年一遇设计,300年一遇校核。
水库设计总库容180.0万m3,其中:防洪库容62.5万m3,兴利库容102.94万m3,死库容14.56万m3,现淤积库容已达69.6万m3。
水库枢纽工程由大坝、溢洪道、放水涵洞等三部分组成。
大坝为土均质坝,最大坝高24.0m,,坝长178.0m,坝顶宽4m,坝顶高程556.6m,坝基为粘土,防渗型式为齿墙式粘土截水槽。
大坝上游坝坡1:1.6,下游边坡为1:2.5~1:2。
溢洪道为开敞式,位于大坝右岸土基上,全长185 m,采用水泥砂浆砌石护坡,由进口溢流段、泄槽段、出口消能段三部分组成。
进口堰顶高程552.0 m,净宽12.0 m,浆砌石侧墙高度4.6 m,设计最大泄量193 m3/s。
放水涵洞位于大坝右岸,取水形式为卧管。
卧管为砌石结构,呈阶梯状,位于右岸土基上。
放水涵洞与坝轴线正交连接,断面为城门洞型,位于原状土基上,砌石砖拱结构,尺寸为1.5×1.0m(宽×高),全长86.0 m,进口底部高程为540.0 m,最大放水量zz水库1976年1月竣工蓄水受益,以防洪、灌溉为主。
下游保护范围包括6个村庄980口人、1130亩耕地以及209国道、东沿河公路和2个企业的安全。
灌溉面积0.2亩。
zz水库属小(1)型,工程等别为Ⅳ等,其主要建筑物为4级,次要建筑物为5级。
本次复核选用防洪标准为三十年一遇洪水设计,300年一遇洪水校核。
枢纽建筑物地震设防烈度为Ⅶ度。
本次水库除险加固工程的主要内容为:(1)坝体加固及整治工程:大坝加高60CM,坝顶高程达557.2M,最大坝高24.6M,增设防浪墙,墙高1M,顶宽5M,铺设厚20CM 的泥结石路面;上游坝坡采用复合土工膜防渗、干砌石护坡;下游坝坡按1:2.5、1:2.25培厚处理,采用草皮护坡,设纵横向排水沟,坡脚增设排水棱体。
(2)溢洪道改造工程:拆除重建进口段,采用M7.5浆砌石护坡;泄槽段、出口消能段过水断面内衬C20混凝土,设计最大泄量219.35 m3/s。
改造交通桥。
(3)放水卧管维修改造工程:卧管采用现浇C25混凝土箱型结构;消力池采用C25混凝土结构。
(4)修建管理站房屋81m2;围墙80m。
(5)完善防汛抢险道路等管理设施。
2.2工程项目组成2.2.1 坝体防渗工程①坝顶水泥砂浆砌块石防浪墙358.5 m3;②坝坡整修土方29506m3;③铺设复合土工膜5426m2;④反滤层3194m3;⑤干砌石护坡1973m2。
⑥草皮护坡10910 m2。
2.2.2 建筑物改造工程①溢洪道现浇侧墙、底板C20砼231.2 m3、418.4 m3;M7.5浆砌石侧墙646.24 m3;②卧管改造,现浇卧管、挡土墙、消力池底板等;③交通桥改造桥板,增设汉白玉栏杆。
2.2.3 管理房屋改造工程管理站及配套设施建设,防汛抢险道路工程。
2.3 合同控制目标2.3.1 投资目标2.3.1.1 准确、及时完成每月工程量计量和进度款中期支付,严格按照工程施工合同签订的投资进行控制。
2.3.1.2 严格进行变更的审查,并根据施工合同规定的有关条款和取费标准确定变更单价和价格,报业主批准后执行。
2.3.1.3 认真进行合同管理,搞好事前、事中、事后投资控制,协助业主避免或减少索赔事件的发生,规范信息管理,保持现场资料的准确性和完整性,公平、公正地处理索2.3.1.4 实际完成投资不超过合同金额。
2.3.2 工期目标2.3.2.1 主体工程于2011年12月31日前全部完工。
2.3.2.2 认真审查因各种因素造成的工期延误,并与业主积极沟通,确定变化后的阶段目标和总工期,尽可能采取适当措施,挽回损失的工期并最大限度减轻业主的损失。
2.3.3 质量目标按《施工合同》技术规范、施工图纸、变更设计文件,有关施工规范以及建设单位提出的对质量的要求,严格执行国务院《工程建设质量管理条例》,坚持关键部位、关键工序的旁站,严格质量跟踪和平行检查。
工程质量达到合格工程。
2.4 监理范围与工作内容2.4.1 监理范围包括本工程项目全部监理任务。
2.4.2 监理工作内容2.4.2.1 设计方面⑴代表业主核查设计文件和各项设计变更,提出意见与优化建议;⑵及时向承包人签发设计文件,发现问题及时与设计人联系,重大问题向业主报告;⑶组织设计人进行现场设计交底;⑷协助业主会同设计人对重大技术问题和优化设计进行专题讨论;⑸审核承包人对设计文件的意见和建议,会同设计人进行研究,并督促设计人尽快给予答复;⑹代表业主审核按工程建设合同文件规定应由承包人提交的设计文件。
⑺保管所有设计文件及过程资料。
⑻其他相关业务。
2.4.2.2 施工方面⑴协助业主签订工程建设合同;⑵全面管理工程建设合同;⑶检查承包人的开工准备工作,并在检查与审查合格后签发开工令;⑷审批承包人提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工⑸签发补充设计文件、技术规范等,答复承包人提出的建议和意见;⑹工程进度控制:根据工程建设合同总进度计划编制控制性进度目标及年度施工计划,审查批准承包人提交的总进度计划、年度进度计划、月进度计划、单位工程进度计划并检查其实施情况。
采取切实措施,实现合同工期目标要求;⑺施工质量控制:审查施工承包人的质量保证体系和措施,核实质量文件;依据工程建设合同文件、设计文件、技术标准,对施工的全过程进行检查,对重要工程部位和主要工序进行跟踪监督。
以单元工程为基础,按水利部《水利水电基本建设工程单元工程质量等级评定标准》的要求,对承包人评定的工程质量等级进行复核;⑻工程投资控制:协助业主编制投资控制目标和分年度投资计划;审查承包人提交的资金流计划;审核承包人完成的工程量和单价费用,签认计量和支付凭证;受理索赔申请,进行索赔调查,并提出处理意见;处理工程变更须业主批准后,下达工程变更令;⑼施工安全监督:检查施工安全措施、劳动防护和环境保护设施,并提出建议;检查防洪渡汛措施并提出建议;参加重大的安全事故调查;⑽主持监理合同授权范围内工程建设各方的协调工作,编制协调会议纪要;⑾协助业主按国家规定进行工程各阶段验收及竣工验收的准备工作,审查设计人和承包人编制的竣工图纸和资料。
⑿信息管理:做好施工现场记录与信息反馈;按照要求编制监理月报;按期整编工程资料和工程档案,做好文、录、表、单的日常管理,并在期限届满时移交业主;⒀其他相关工作。
