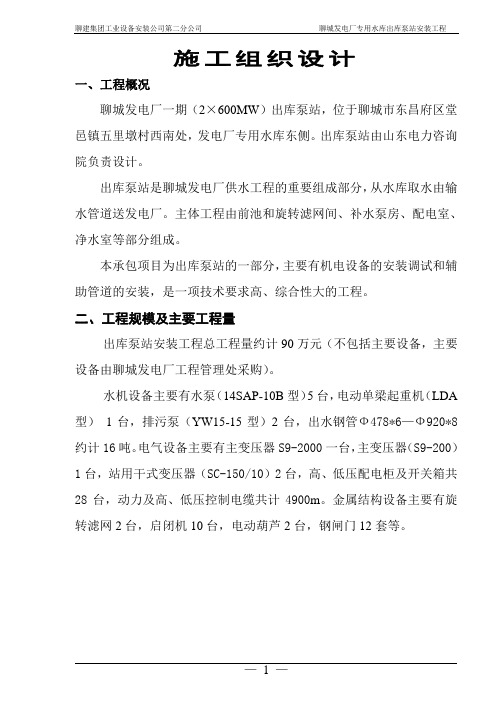

施工组织设计一、工程概况聊城发电厂一期(2×600MW)出库泵站,位于聊城市东昌府区堂邑镇五里墩村西南处,发电厂专用水库东侧。
出库泵站由山东电力咨询院负责设计。
出库泵站是聊城发电厂供水工程的重要组成部分,从水库取水由输水管道送发电厂。
主体工程由前池和旋转滤网间、补水泵房、配电室、净水室等部分组成。
本承包项目为出库泵站的一部分,主要有机电设备的安装调试和辅助管道的安装,是一项技术要求高、综合性大的工程。
二、工程规模及主要工程量出库泵站安装工程总工程量约计90万元(不包括主要设备,主要设备由聊城发电厂工程管理处采购)。
水机设备主要有水泵(14SAP-10B型)5台,电动单梁起重机(LDA 型)1台,排污泵(YW15-15型)2台,出水钢管Ф478*6—Ф920*8约计16吨。
电气设备主要有主变压器S9-2000一台,主变压器(S9-200)1台,站用干式变压器(SC-150/10)2台,高、低压配电柜及开关箱共28台,动力及高、低压控制电缆共计4900m。
金属结构设备主要有旋转滤网2台,启闭机10台,电动葫芦2台,钢闸门12套等。
三、施工组织机构设置1.集团组织机构四、施工综合进度(二级进度)及工期保证措施1、施工进度见附表一2、工期保证措施(1)统筹规划、合理安排各级施工计划。
(2)按照计划建设规模和工程实际进度,进行严密的组织施工。
(3)出现影响工程进度的情况,及时向上级汇报,并全力寻找解决方案和下一步预防措施。
(4)选用优秀的施工人员,学习和使用先进的工程技术、技能,购买先进的施工机具。
科学的管理,把握并利用现场各种矛盾因素;施工中调配好人员与机具关系,保证不因小问题影响大工期,必要时人停机不停。
(5)严格执行培训计划,培训不合格人员决不放其入场,施工过程也要利用现场不断提高工人的技能,以便更快更好的完成任务。
加强质检力度,避免因不合格品出现而影响工期。
五、力能供应及通讯(1)水由五里墩村引至施工现场,再打井一眼;电能利用发电厂输配电线路经变压器引入现场,另配备75千瓦发电机一台备用。
临时用电工程施工组织设计工程名称:聊城江北马庙新村0#住宅楼施工单位:聊建集团第一建筑工程公司建设单位:聊城开发区马庙新村居委会一、现场勘测:本工程为马庙新村0#住宅楼,主体七层,砖混结构,总建筑面积3477㎡,位于聊城市经济开发区华山路北,马庙新村小区院内。
经现场勘查,拟建建筑物周围无暖气、天然气、坑、井、外电线路等设施,场地平坦无杂物,甲方提供的配电室位于现场东面,距离50米。
二、施工现场用电设备参数表:三、施工现场临时用电系统图:四、计算设备容量:1号设备: Pe=2Pe /=2×16.2×√0.25=16.2KW 2号设备:Pe=Pe /=2.2KW3号设备:Pe=Pe/=2.8KW4号设备:Pe=Pe/=3.0KW5号设备:Pe=Pe/=2.8KW6号设备:Pe=Pe/=1.1KW7号设备:Pe=50.5×√0.6×0.85×√3=57.5KW8号设备:Pe= Pe/ =1.1KW9号设备:Pe= Pe/ =7.5KW10号设备:Pe=2.3+0.8=3.1KW所有用电设备的总容量负荷计算:ΣPe=32.4+2.2+2.8+3+2.8+1.1+57.5+1.1+7.5+3.1=113.5KW 则P j=113.5×0.6=61.8KWQ j=P j×tanφ=61.8×1.17=79.68KVARSī= √P j2+Q j2 = √61.82+79.682 =92KVA所以I J=92÷0.38÷√3 ≈142A五、支路负荷计算:1、总配电箱至第A分配电箱Σ总-1的计算负荷:P j1=16.2+5.5+3.0=24.7KW取cosφ=0.65 tanφ=1.17Qj1=24.7×1.17=29KVARS j1= √P j12+Q j12 = √24.72+292 =35.6KVAI J1=35.6÷0.38÷3≈50A2、总配电箱至第B分配电箱Σ总-2的计算负荷:P j2 =1.1+57.5+2.8=60.4KW取cosφ=0.75 tanφ=0.65Qj2=60.4×0.65=40KVARSi2= √60.42+402=102KVAIj2=1023)≈170A3、总配电箱至第c 分配电箱Σ总-3的计算负荷: Pj 3=7.5+2.8+2.2=12.5KW 取cos φ=0.7 tan φ=1.17 Qj 3=12.5×1.17=15 KVAR S J3=√12.52+152=17.5KVA Zj 3=17.5÷0.38÷3≈30A4、总配电箱至照明配电箱的计算负荷: 因P j5=3.8KW取日光灯、高压灯的cos φ=0.65 tan φ=1.17∴Qj 5=3.8×1.17KVAR=3.6VARSj 5= √3.12+3.62=4.75KVA Ij 5=4.75÷0.22=21.5A六、导线及导线截面的选择:根据施工现场的实际情况,进户线和总电箱至各分配电箱的导线均采用能承受较大外力和耐气候的橡套电缆。
一、工程概况本项目位于聊城市,工程范围包括降水、排水、基坑支护等施工内容。
根据地质勘察报告,该地区地下水位较高,为确保基坑施工安全,需进行降水施工。
二、施工目标1. 保障基坑施工安全,确保施工顺利进行;2. 确保施工过程中对周边环境的影响降至最低;3. 确保施工质量,达到设计要求。
三、施工方案1. 降水方案(1)采用井点降水法,布置多级井点,井点间距根据地质条件及工程需求确定。
(2)井点管采用φ100mmPVC管,井点管底部设置φ100mm集水井,集水井底部设置排水泵。
(3)井点施工采用钻孔机钻孔,孔径φ120mm,孔深根据地质条件及工程需求确定。
(4)井点施工过程中,严格控制井点管垂直度,确保降水效果。
2. 排水方案(1)在基坑四周设置排水沟,将降水井点汇集的水引入排水沟。
(2)排水沟采用φ200mmPVC管,沟底设置φ100mm排水泵。
(3)排水泵采用潜水泵,功率根据排水量及扬程确定。
(4)排水泵定期检查、维护,确保排水系统正常运行。
3. 基坑支护方案(1)采用钢支撑支护,钢支撑间距根据地质条件及工程需求确定。
(2)钢支撑采用φ60mm×3mm热轧圆钢,支撑间距不大于1.5m。
(3)钢支撑与基坑侧壁固定,确保支撑稳定。
(4)基坑开挖过程中,定期检查钢支撑受力情况,发现异常及时处理。
四、施工组织与管理1. 施工队伍组建专业的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
2. 施工进度制定详细的施工进度计划,确保工程按期完成。
3. 质量管理严格按照设计要求及规范进行施工,确保工程质量。
4. 安全管理加强施工现场安全管理,严格执行安全操作规程,确保施工安全。
五、环境保护1. 施工过程中,合理布置施工现场,减少对周边环境的影响。
2. 严格控制施工噪声,采取降噪措施。
3. 施工废水、废渣等排放符合环保要求。
4. 施工结束后,对施工现场进行清理,恢复原状。
六、总结本方案针对聊城市降水工程特点,提出了合理的施工方案。
聊城祥光电厂施工组织设计摘要:一、聊城祥光电厂简介1.地理位置2.电厂规模3.主要业务二、施工组织设计原则1.安全第一2.质量为本3.环保优先4.高效协同三、施工组织设计内容1.施工总体布局2.施工进度计划3.施工资源配置4.质量管理与安全管理5.环保措施四、施工组织设计实施与监控1.施工现场管理2.施工进度控制3.质量与安全管理4.环保工作的落实五、总结与展望1.施工组织设计成果2.施工过程中存在的问题与改进3.对未来电厂发展的展望正文:聊城祥光电厂位于我国山东省聊城市,是一家以火力发电为主,同时开展电力技术咨询、设备安装调试等业务的大型电力企业。
电厂在施工组织设计过程中,始终遵循安全第一、质量为本、环保优先、高效协同的原则,确保项目顺利进行。
在施工组织设计的内容方面,聊城祥光电厂首先对施工总体布局进行了详细规划,充分考虑了施工现场的空间利用和设备安装的合理性。
其次,根据项目特点和实际情况,制定了合理的施工进度计划,确保各阶段工作按期完成。
同时,对施工资源进行了科学配置,保证施工过程中的人力、物力、财力得到有效利用。
在质量管理与安全管理方面,聊城祥光电厂明确了各参建单位的质量责任和安全管理职责,并制定了相应的管理制度和措施。
通过定期检查、专项检查等方式,对施工过程中的质量、安全问题进行了及时发现和整改。
环保方面,聊城祥光电厂在施工组织设计中充分考虑了环保因素,制定了严格的环保措施,包括施工废水、废气、噪声、固体废弃物等方面的处理。
通过这些措施,确保了施工过程中对环境的影响降到最低。
施工组织设计的实施与监控方面,聊城祥光电厂对施工现场进行了严格的管理,对施工进度进行了实时监控,确保各阶段工作按计划进行。
同时,对质量、安全、环保等方面的工作进行了持续改进,提高了整个项目的管理水平。
总结与展望,聊城祥光电厂的施工组织设计取得了显著成果,整个施工过程安全、质量、环保等方面得到了有效控制。
尽管在施工过程中还存在一些问题,但通过不断改进和总结经验,为今后电厂的发展奠定了坚实基础。
聊城轻型钢结构施工方案一、施工总体部署确立项目目标:确保聊城轻型钢结构工程安全、高效、优质地完成。
组建专业团队:组建由经验丰富的项目经理、技术负责人、安全监督员等构成的项目团队。
资源调配:根据项目需求,合理配置施工人员、机械设备、材料等资源。
二、施工步骤与顺序基础工程施工。
钢结构构件制作与运输。
现场安装与校正。
屋面及围护结构安装。
装饰装修及收尾工作。
三、施工流程安排基础工程施工:完成基础开挖、垫层浇筑、基础钢筋绑扎等。
钢结构构件制作:按照设计图纸进行构件加工、焊接、矫正等工作。
构件运输:选择合适的运输方式和路线,确保构件安全到达施工现场。
现场安装与校正:按照施工顺序进行构件吊装、校正、固定等工作。
屋面及围护结构安装:完成屋面板、墙面板等安装工作。
装饰装修及收尾工作:进行墙面、地面装修,设备安装等收尾工作。
四、施工平面布置合理规划施工现场平面布置,确保施工区域划分明确,交通流线顺畅。
设置材料堆放区、加工区、办公区、生活区等功能区域。
配置必要的施工设施,如临时用电、用水、消防设施等。
五、基础部分施工基础开挖:按照设计要求进行基础开挖,确保开挖尺寸准确。
基础浇筑:按照设计要求进行垫层和基础混凝土的浇筑工作。
基础钢筋绑扎:按照设计图纸进行基础钢筋的绑扎工作。
六、土建施工方案基础工程施工:按照施工方案要求进行基础工程施工。
地面工程:完成地面垫层、找平层、面层等施工工作。
墙面工程:完成内外墙抹灰、涂料等施工工作。
七、构件制作与运输制作工艺:选择合格的原材料,按照设计图纸和加工工艺要求进行构件制作。
质量检查:构件制作完成后进行质量检查,确保符合设计要求。
运输安排:选择合适的运输方式和路线,确保构件安全、准时到达施工现场。
八、现场安装与校正安装顺序:按照施工步骤和顺序进行构件的吊装、校正、固定等工作。
安全措施:安装过程中严格遵守安全操作规程,确保施工人员和设备安全。
质量控制:安装完成后进行质量检查,确保安装质量符合设计要求。
一、工程概况本工程位于聊城市,主要内容包括道路拓宽、路面改造、排水设施改造、照明设施改造等。
道路全长10公里,红线宽度为40米,道路等级为城市主干道。
项目总投资约为5亿元,建设工期为2年。
二、施工组织机构1. 施工单位:聊城市XX道路工程有限公司2. 施工项目经理部(1)项目经理:负责整个项目的施工组织、协调、指挥和管理工作。
(2)项目副经理:协助项目经理工作,负责项目技术、质量、安全、进度等方面的工作。
(3)技术负责人:负责项目的施工技术、质量控制、安全监督等工作。
(4)质量负责人:负责项目的质量检查、验收、整改等工作。
(5)安全负责人:负责项目的安全管理工作,确保施工安全。
三、施工进度计划1. 施工准备阶段:1个月(1)完成施工图纸会审、施工方案编制、施工组织设计等工作。
(2)组织施工人员进场,进行施工前的培训和安全教育。
(3)完成施工材料的采购、验收和储存工作。
2. 施工阶段:18个月(1)道路拓宽:完成路基平整、路基压实、路基防护等工程。
(2)路面改造:完成沥青混凝土面层铺设、路面标线等工程。
(3)排水设施改造:完成排水管道铺设、检查井施工、排水沟整治等工程。
(4)照明设施改造:完成路灯安装、电缆铺设、电缆沟整治等工程。
3. 竣工验收阶段:3个月(1)完成工程验收、质量评定、整改等工作。
(2)组织施工人员撤离现场,清理施工垃圾。
四、施工质量控制措施1. 施工前,对施工人员进行技术培训,确保施工人员掌握施工工艺和质量要求。
2. 严格按照施工图纸和施工规范进行施工,确保工程质量。
3. 对施工过程中的关键工序进行质量检查,发现问题及时整改。
4. 对施工材料进行严格验收,确保材料质量符合要求。
5. 对施工过程中的质量问题进行跟踪、分析和整改,确保工程质量。
五、施工安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 对施工人员进行安全教育和培训,提高安全意识。
3. 施工过程中,严格执行安全操作规程,确保施工安全。
聊城市徒骇河湖南路桥梁工程实施性施工组织设计济南城建集团有限公司聊城徒骇河湖南路桥梁工程项目经理部二〇一一年五月目录第一章工程概况 (2)第二章主要工程施工方案 (3)1)泥浆池开挖 (4)2)泥浆调制 (4)3)泥浆各种材料及外加剂的作用 (5)1)钢筋笼制作 (6)2)钢筋笼安装 (6)1.5.10检测管安装 (6)检测管安装在钢筋笼内侧,钢管下端与桩底平齐,上端要露出桩混凝土平面。
检测管安装顺直、牢固,用U型钢筋套加固焊接到钢筋笼子主筋上,U型钢筋套间距适中。
接缝无接茬,用套管焊接密封,不漏浆,套管长度不小于10cm.检测管必须灌水,检测管两端用3mm钢板焊接密封。
(6)第三章工期的保证体系和保证措施 (40)第四章质量保证措施和保证体系 (43)第五章安全生产管理体系及保证措施 (48)第六章环境保护、水土保持保证体系及保证措施 (50)第七章文明施工、文物保护保证体系及保证措施 (52)第八章项目的风险预测及防范,事故应急预案 (55)第九章其他应说明的事项 (57)第一章工程概况1 工程简介湖南路大桥全长为316.86m(含台背),桥梁全宽为51.5m,全桥按照四联设计(A1、A2、A3、A4)。
桥梁横断面为:3m(人行道)+4m(非机动车道)+3m(机非分隔带)+31.5m (机动车道)+3m(机非分隔带)+4m(非机动车道)+3m(人行道)=51.5m。
过桥管线搁置在人行道孔洞内。
A3联(主桥)桥型采用双索面无背索斜拉桥,A3联跨径组合为30+92+30=152m;A1、A2、A4联(引桥)采用预应力混凝土简支组合箱梁,西侧A1联跨径组合为3×22=66m,桥梁立面布桥梁平面布置图图1-1.1桥型总体布置图2 气候、水文地质情况(1)地形地貌本工程位于黄河冲积平原上,地貌单元单一,场地地形除河岸附近相对低外其它稍平坦。
该场地地下水为第四系孔隙潜水,地下水静止水位埋深为 1.6~6.9米、地下水的主要补给来源为徒骇河河水,主要排泄方式为大气蒸发及城市用水。
一、项目背景为满足聊城市地下空间开发利用需求,提高城市基础设施建设水平,确保工程顺利进行,根据聊城市政府相关文件要求,现对聊城市某区域降水工程进行公开招标。
为确保工程质量和安全,特制定本施工方案。
二、工程概况1. 项目名称:聊城市某区域降水工程2. 项目地点:聊城市某区域3. 项目规模:本次工程共计需降水约5万立方米,施工工期为60天。
三、施工方案1. 施工组织(1)成立项目经理部,负责工程的组织、协调、管理及监督工作。
(2)项目经理部下设工程部、技术部、安全部、物资部等部门,各司其职,确保工程顺利进行。
2. 施工工艺(1)采用管井降水工艺,设置降水井,井深约20米,井距约10米。
(2)降水井施工采用钻机钻孔,钻孔直径约0.8米,成孔后进行井壁加固,防止井壁坍塌。
(3)降水井施工过程中,采用泥浆护壁,确保施工安全。
3. 降水设备(1)采用水泵、排水管道、井口装置等设备进行降水作业。
(2)水泵选用扬程、流量符合设计要求的潜水泵,确保降水效果。
(3)排水管道选用耐腐蚀、抗老化、强度高的PVC排水管。
4. 施工安全措施(1)严格执行国家有关安全生产法律法规,加强施工现场安全管理。
(2)施工现场设置安全警示标志,确保施工人员安全。
(3)施工过程中,加强施工现场环境监测,确保空气质量、噪声等符合国家标准。
5. 施工进度(1)施工前,进行详细的施工组织设计,明确各阶段施工任务和时间节点。
(2)施工过程中,严格按照施工计划进行,确保工程按期完成。
四、质量保证措施1. 严格按照国家有关工程质量标准进行施工,确保工程质量符合设计要求。
2. 施工过程中,加强对原材料、施工工艺、施工过程的质量控制,确保工程质量。
3. 施工完成后,进行工程质量验收,确保工程质量合格。
五、公示内容1. 本公示期为15天,自发布之日起计算。
2. 如有异议,请在公示期内以书面形式向招标人提出。
3. 招标人联系方式:电话:XXXX-XXXXXXX,邮箱:****************。
一、项目背景随着我国经济的快速发展,城市化进程不断加快,建筑行业也得到了迅速发展。
在建筑过程中,为了确保地基稳定,降低地下水位,常常需要进行降水工程。
聊城市作为山东省的重要城市之一,近年来建筑项目不断增加,降水工程需求日益增长。
为确保降水工程顺利进行,特制定本方案。
二、工程概况1. 工程名称:聊城市某建筑项目降水工程2. 工程地点:聊城市XX区XX街道3. 工程规模:总建筑面积约10万平方米4. 工程内容:采用管井降水,降低地下水位,确保地基稳定。
三、施工方案1. 施工组织(1)成立降水工程小组,负责工程的施工、管理、协调等工作。
(2)明确各岗位责任,确保工程顺利进行。
2. 施工技术(1)根据地质勘察报告,合理确定降水井布置及深度。
(2)采用管井降水,管井直径一般为0.6-1.2米,井深根据地下水位情况确定。
(3)降水井施工采用冲击钻进法,钻进过程中应随时观察钻头提升情况,确保钻头安全。
(4)降水井成孔后,进行清孔、洗井,确保降水效果。
(5)根据地下水位变化,适时调整降水井数量和深度。
3. 施工工艺(1)降水井施工1)测量放线:根据设计图纸,确定降水井位置。
2)钻机就位:将钻机调整至预定位置,确保钻机稳定。
3)钻进:采用冲击钻进法,钻进过程中应随时观察钻头提升情况,确保钻头安全。
4)清孔、洗井:降水井成孔后,进行清孔、洗井,确保降水效果。
5)井管下放:将井管下放到预定位置,确保井管稳定。
6)充填滤料:在井管周围填充滤料,确保降水效果。
(2)降水系统安装1)安装水泵:根据降水井数量和深度,选择合适的水泵。
2)连接管道:将水泵与降水井连接,确保管道畅通。
3)安装控制柜:安装控制柜,实现降水系统的自动化控制。
4. 施工安全措施(1)施工人员应熟悉施工方案,掌握施工工艺,确保施工安全。
(2)施工现场应设置警示标志,防止意外事故发生。
(3)施工过程中,严格遵守操作规程,确保施工质量。
(4)定期检查施工设备,确保设备正常运行。
聊城道路路面施工方案设计1. 引言道路路面施工是城市基础设施建设中的重要环节,对于提升城市交通运输效能、改善出行环境具有重要意义。
本文档旨在为聊城道路路面施工方案的设计提供指导和建议。
2. 施工前准备在进行道路路面施工之前,需要进行一系列的准备工作,包括但不限于以下内容:• 2.1 施工区域划定根据规划要求和交通流量情况,确定施工区域的范围,并进行详细测量和标示。
• 2.2 交通流量调查通过交通摄像头、交通管制数据等手段,获取施工区域附近的交通流量情况。
• 2.3 施工期间交通组织方案根据交通流量调查结果和施工区域划定,制定施工期间的交通组织方案,确保交通流畅和安全。
• 2.4 施工材料准备根据设计要求和施工方案,准备好所需的路面施工材料,包括沥青、石子、水泥等。
3. 路面施工方案设计基于上述施工前准备工作的结果,我们可以进行具体的路面施工方案设计。
以下是一般性的设计要点:• 3.1 施工标准确定根据聊城的道路施工标准和规范,确定所需的施工标准,包括路面厚度、路面材料等。
• 3.2 施工过程安排根据施工标准和施工期限,制定详细的施工过程安排,包括施工顺序、施工时间等。
• 3.3 施工设备选择根据施工要求和施工地点情况,选择适合的施工设备,包括挖掘机、推土机、压路机等。
• 3.4 施工质量控制设计施工质量控制方案,包括施工过程监测、施工质量检验等,确保施工过程和成品质量符合标准要求。
4. 施工过程控制在实际施工过程中,需要严格按照设计的方案进行施工,并进行相应的质量控制。
以下是施工过程的一般控制要点:• 4.1 施工顺序控制根据施工过程安排,按照规定的施工顺序进行施工,确保施工按部就班,不出现工序错乱的情况。
• 4.2 施工质量监测在施工过程中,进行施工质量监测,包括对路面厚度、平整度等进行检测,确保施工质量符合设计要求。
• 4.3 安全管理为保障施工人员和交通参与者的安全,加强现场安全管理,设置警示标志、做好人员疏导等工作。
施工组织设计目录编制依据和原则第一章工程概况 (4)第二章施工进度计划和各阶段进度的保证措施 (6)第三章各分部分项工程的主要施工方法 (7)第四章工程投入的主要施工机械设备情况、主要施工机械进场计划 (19)第五章劳动力安排计划 (20)第六章确保工程质量的技术组织措施 (21)第七章确保安全生产的技术组织措施 (23)第八章确保文明施工的技术组织措施 (32)第九章确保工期的技术组织措施 (33)第十章新技术、新材料、新工艺、新设备的应用 (36)第十一章冬雨季施工技术措施 (37)第十二章减少扰民噪音和降低环境污染的技术措施 (39)第十三章地下管线等及有关设施的保护加固措施 (42)第十四章消除质量通病预防措施 (43)第十五章施工总平面图的布置 (45)第十六章项目管理班子配备 (47)附表1―――附表10编制依据和原则1.编制依据:山东东阿汇银工业建设发展有限公司施工招标文件设计图纸及现场勘查情况国家有关现行施工规范、规程、条例、及建设工程的有关规定。
(1)施工图纸。
(2)工程测量规范(GB50026—93)(3)建筑地基基础施工质量验收规范(GB50202—2002)(4)砌体工程施工质量验收规范(GB50203—2002)(5)混凝土结构工程施工质量验收规范(GB50204—2002)(6)钢结构工程施工质量验收规范(GB50205—2002)(7)木结构工程质量验收规范(GB50206—2002)(8)屋面工程质量验收规范(GB50207—2002)(9)地下防水工程质量验收规范(GB50208—2002)(10)建筑地面工程施工质量验收规范(GB50209—2002)(11)建筑装饰、装修工程质量验收规范(GB50210—2002)(12)建筑给水排水及采暖工程施工质量验收规范(GB50242—2002)(13)通风与空调工程施工质量验收规范(GB50243—2002)(14)建筑电气安装工程施工质量验收规范(GB50303—2002)(15)建筑工程施工质量验收统一标准(GB50300—2001)(16)建筑施工扣件或钢管脚手架安全技术规程(JGJ130—2001,J84—2001)(17)建筑施工现场供用电安全规范(GB50194—93)(18)建筑施工手册(19)建筑施工工程师手册(20)工程建设标准强制性条文(21)建筑分项施工工艺标准手册(22)业主提供的招标文件等有关资料(23)工程建设工程质量管理条例:2.编制原则:我公司将根据施工图纸、合同要求及本纲要编制更为详尽的施工组织设计和质量计划来指导现场施工,并从装备和周转工具、材料供应以及劳动力等多方面确保各项目标的实现。
我方将一如既往地充分利用各种有利条件以敬业、求实的工作作风,创一流的管理水平、一流的工作质量、一流的工程进度顺利完成该工程的建设任务,向业主、向社会交一份圆满的答卷。
第一章工程概况一、工程简介1、概况:本工程为东阿县兴阿污水处理厂综合楼、传达室、加氯加药间工程。
本工程结构体系为框架结构。
设计合理使用年限50年,耐火等级II级.2、工程施工特点:1)工期紧,质量要求高。
2)工程经过冬、雨季施工,需采取相应冬、雨季施工措施。
3)做好主体施工中砌筑质量的控制,加强与砼墙的拉结及板与板接缝处理。
4)做好外墙施工及外墙质量通病的防治工作。
5)要重点做好主体暑期养护工作。
二、气象情况聊城地处中纬度地带,为温暖湿润季节性气候,春季干燥少雨,夏季炎热多雨,秋季天高气爽,冬季寒冷干燥三、现场施工条件1、现场已三通一平,场地平坦、开阔,具备开工条件,但现场区域未划分。
2、施工所用水源、电源总平面图中已表明位置,需引至现场。
3、现场紧靠105国道,道路畅通。
四、质量目标:满足招标文件要求。
确保合格,争创“优良”。
五、工期目标:满足招标文件要求。
计划施工天数100日历天。
如发生进度违约事件。
我方承诺:因我方原因延误工期,导致发生滞后于施工进度计划的情况时。
我方愿承担违约责任,每延迟一天,误期违约金额:合同价格的千分之三/天。
六、安全文明目标:确保安全文明工地。
杜绝伤亡事故的发生。
第二章施工进度计划和各阶段进度的保证措施一、施工部署1、本工程遵循下列施工程序:先地下,后地上,先结构,后装饰,先湿装,后干装,先土建,后安装的原则进行。
待基础施工完毕后,即可室内外回填,以便增加室外场地的使用面积。
2、流水段划分:以中轴为界,每层分为两个施工段方案,竖向以各自然层为段。
3、垂直、水平运输:采用两台QTZ-315塔吊。
二、施工进度计划根据本工程的建设规模,结合我公司承建多层建筑工程的优势和实力确定,该工程工期为100天。
后附施工进度计划控制图。
为了确保工期目标实现,利用微机将施工网络计划优化调整分解成月、周计划按排施工,同时在施工中设置主要进度控制点进行分段检查和控制,从而实现总工期目标,为确保该工期目标的实现,设置如下进度控制:暂定2011年9月20日。
第一个控制点:土方工程2011年9月25日第二个控制点:基础工程2011年9月30日第三个控制点:一至三层主体2011年11月15日第四个控制点:一至三层装饰2011年12月20日第五个控制点:交工清理2011年12月30日三、各阶段的保证措施:具体详见第三章各分部分项工程的主要施工方法中的有关内容。
第三章各分部分项工程的主要施工方法一、测量工程1、轴线测量主要测量仪器:经纬仪、水准仪等。
本工程特点属于群体建筑,建筑物定位采用极坐标表示法,平面控制根据建筑红线及拟建建筑物与原有建筑的相对关系进行定位放线,确定本工程设2条控制线,东西方向一道,南北方向一道,选用埋设轴线桩及加密控制桩的外控法和楼层铅垂内控法相对吻合,埋桩深度 1.5m,轴线控制桩采用直径为25mm钢筋下钎,上部用C30砼浇筑加固,轴线桩埋设处及前方不得堆放材料。
基础轴线控制:利用预埋控制桩,使用经纬仪,对基础轴线进行引测。
主体轴线引测:在楼层测量时,把轴线引测到同一层地面上,同时离开轴线平移,引测两道东西和南北向轴线控制线并与原轴线控制线反复多次校核,误差控制在2mm之内,在上层现浇板浇筑时,预留轴线控制点对应方洞,作为内轴线引测孔,用铅垂仪从此点逐层引测,一层控制线交点必须用一钢钉或其它作标尺,同时采用锯末及其它方式覆盖保护,每层引测完后都要进行必要的校核,同时用预埋桩复核,对于柱、剪力墙与楼层放线,采用外20cm控制线放线法,以便于施工操作和检查验收。
2、施工高程测量水准点的引测:根据业主提供的由规划勘测部门设置的水准点,引测现场施工用水准点并于合适的地点设置永久性水准点,同时设置现场水准点网,布置数量不少于三个,以便于相互校核和满足沉降观察要求。
3、施工过程中的楼层标高控制(1)引测前先对水准网进行联测校核,以求准确。
(2)施工楼层标高控制方法:基坑开挖后,在基坑壁引测一基准点并多次往返复测,以便在基坑内进行标高控制,每次使用此基准点都要对此点进行核验,以确保准确,在东西两端,南北轴线上的北侧各设置标高传递±0.00基准点,在±0.00处标出高程控制点,各层标高均由此点用钢尺直接向上引测,为消除偶然误差,自上引测点不少于三个,在每层做好高程标高后用水准仪检测,在误差范围内取三点高差平均值控制层高。
4、误差要求:(1)轴线平面位移不大于 2.5-3mm;(2)墙垂直度每层不大于 2.5-3mm;(3)高程精度:层高≤2.5-3mm,全高≤30mm。
5、注意事项:(1)所有轴线、高程传递都以控制点和定向点为基础,对定向点加以保护;(2)仪器要经常进行检查,并备有检查资料;(3)对本工程的大角定点重点保护,严禁挖土时破坏。
6、建筑物沉降观测施工过程和施工后的沉降观测将作为一关键工序进行控制,其操作严格按JGJ/T8-92建筑变形的测量规程进行。
(1)现场水准点埋设不少于三个,埋设必须稳固,不受施工机具、车辆辗压,防止水准点高程变动。
(2)设8个沉降观测点。
(3)施工过程沉降观测:基础施工完后开始观测,然后每增加一层观测一次,主体完后进行一次观测,装饰完工后观测一次。
(4)使用阶段的沉降观测。
根据地质勘探提供土质情况,决定使用后沉降观测年数或进入稳定阶段为止。
二、基础工程1、基坑开挖1)土方开挖采用机械大开挖,人工清土的方法,予留300厚土进行人工清理。
2)根据业主指定地点进行外运存放或就近存放。
3)土方回填、基础施工完毕后并经验收符合要求后及时进行土方回填,回填时选用灰土,禁止用湿陷土回填,回填时每层25cm厚,蛙式打夯机分层夯实。
2、基坑支护根据现场勘察,如果条件允许,按土质类型及规范放坡,如果因条件所限放坡不能满足要求,则要对基坑进行支护,基坑支护优先选用钢筋砼斜锚杆,钢筋网喷细石砼护坡,具体情况待岩土报告及基础图纸给出后再做详细施工方案。
三、主体工程1、主要施工顺序(1)基础施工顺序:土方开挖→清理余土及地基处理→定位放线→浇筑砼垫层→支模→水泥砂浆找平层→防水层保护层→绑扎底板钢筋→预埋线管→浇筑砼→砼养护。
(2)±0.00以上主体结构施工顺序:楼层放验线→绑扎暗柱、墙钢筋→支墙板模板→绑扎板筋→预埋线管→浇筑板砼→砼养护。
2、钢筋工程(1)材料要求:钢筋进场必须有出厂合格证并分批进行复核检测,钢筋应按规格分类堆放整齐,不得直接堆放在地上,以免生锈。
(2)钢筋加工:认真做好钢筋翻样工作,编制钢筋配料单,正确无误。
小于Ф12的盘圆钢筋使用冷拉调直,冷拉率不宜大于4%,大于Ф12的钢筋应进定尺钢筋,采用机械切断、弯曲。
(3)钢筋接头严格按照图纸设计说明要求和施工规范的规定进行施工,此工程竖向钢筋采用电渣压力焊,水平钢筋采用闪光对焊焊接工艺。
(4)竖向电渣压力焊焊接工艺①检查焊机功能及开关是不是正常,绝缘性能是否良好,准备好绝缘手套等劳保用品。
②引弧过程采用直接引弧法,通电后迅速将上钢筋提起,使两端头之间的距离为2—4mm引弧。
③造渣过程:靠电弧的高温作用,将钢筋端头的凸出部分不断熔化。
同时将接口周围的焊剂充分熔化,形成一定深度的渣池。
④电渣过程:渣池形成一定深度后,将上钢筋缓缓插入渣池中,此时电弧熄灭进入电渣过程,此时一定掌握好焊接时间。
⑤挤压过程:电渣过程结束的同时停止供电并瞬间对钢筋施加压力,挤压力不宜过大,一般控制在0.2-0.3KN。
(5)质量保证措施①通过正确安装工具和钢筋,及时修理更换已变形的电极钳口,焊接操作过程避免晃动等措施,控制轴线偏移。
②通过加强钢筋端面的平整度,采用切割机下料,焊剂装入时尽量四周均匀一致,避免电弧电压过高,防止局部池漏等措施,控制焊包不匀。
③加强过程控制和质量检查,对焊接接头逐个检查,外观不合格的接头应切除重焊或采取补强措施,分段检查,合格后挂牌。
