双立杆落地式脚手架方案
- 格式:docx
- 大小:1.16 MB
- 文档页数:33
双立杆脚手架施工方案1. 概述双立杆脚手架是一种常用的建筑施工辅助设备,它可以提供安全可靠的升降平台,用于高空作业和搭建临时工作平台。
本文档将介绍双立杆脚手架的施工方案,包括准备工作、搭建步骤和安全注意事项等。
2. 准备工作在搭建双立杆脚手架之前,需要进行一系列的准备工作,以确保施工的顺利进行。
准备工作主要包括以下几个方面:2.1 施工方案设计根据实际需要和施工要求,制定合理的施工方案。
方案设计包括选择适当的双立杆脚手架型号和数量,确定搭建位置和高度,考虑材料和设备的取送等问题。
2.2 材料和设备准备准备所需的双立杆脚手架材料和设备,包括立杆、横杆、斜杆、扣件、脚轮等配件,确保质量合格,并对材料和设备进行清点和检查。
2.3 现场勘测和测量根据设计方案,进行现场勘测和测量,确定搭建位置和高度,并标记出固定点和支撑点的位置,为后续的施工提供准确的参考。
2.4 人员培训和安全教育对参与施工的工人进行必要的培训和安全教育,包括脚手架的搭建和使用方法、安全注意事项等,确保工人具备必要的技能和知识,提高工作安全性。
3. 搭建步骤3.1 搭建基础在施工现场进行基础的准备工作,包括清理地面、铺设防护垫等。
然后,按照现场测量结果标记好立杆和支撑点的位置。
3.2 安装立杆和横杆将立杆安装在标记好的支撑点上,并使用扣件进行固定。
然后,依次安装横杆,并使用扣件连接立杆和横杆。
确保立杆和横杆水平且稳固。
3.3 安装斜杆和斜撑根据需要,在立杆和横杆之间安装斜杆和斜撑,以增加脚手架的稳定性。
斜杆和斜撑的角度和位置应符合设计要求,并使用扣件进行固定。
3.4 安装工作平台和扶手根据需要,在横杆上安装木板或金属板作为工作平台,并确保平台平整牢固。
此外,还需要安装扶手和防护栏杆,以提供工人的安全保护。
3.5 检查和调整完成搭建后,对脚手架进行细致的检查和调整。
检查每个连接点的紧固情况,确保脚手架的稳定和承载能力。
如果发现问题,及时进行调整和修复。
落地式扣件钢管脚手架计算书钢管脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)。
计算参数:双排脚手架,搭设高度19.2米,9.0米以下采用双管立杆,9.0米以上采用单管立杆。
立杆的纵距1.50米,立杆的横距1.00米,内排架距离结构0.30米,立杆的步距1.80米。
钢管类型为48×3.0,连墙件采用2步2跨,竖向间距3.60米,水平间距3.00米。
施工活荷载为2.0kN/m2,同时考虑3层施工。
脚手板采用竹笆片,荷载为0.10kN/m2,按照铺设10层计算。
栏杆采用竹笆片,荷载为0.17kN/m,安全网荷载取0.0100kN/m2。
脚手板下大横杆在小横杆上面,且主结点间增加两根大横杆。
基本风压0.40kN/m2,高度变化系数1.0000,体型系数1.2100。
地基承载力标准值160kN/m2,基础底面扩展面积0.300m2,地基承载力调整系数0.40。

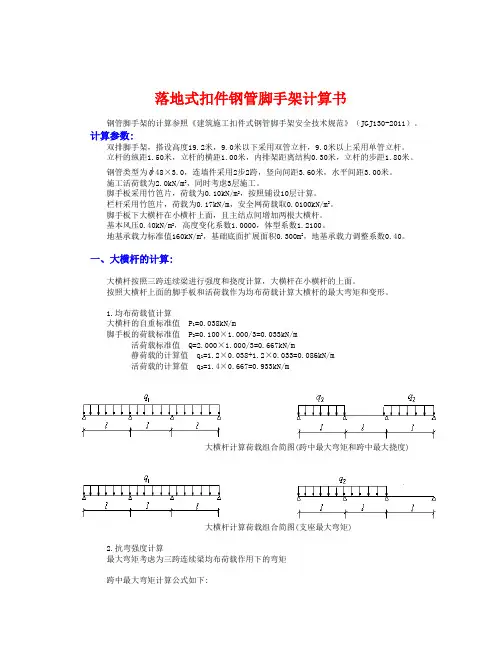

一、大横杆的计算:大横杆按照三跨连续梁进行强度和挠度计算,大横杆在小横杆的上面。
按照大横杆上面的脚手板和活荷载作为均布荷载计算大横杆的最大弯矩和变形。
1.均布荷载值计算大横杆的自重标准值 P1=0.038kN/m脚手板的荷载标准值 P2=0.100×1.000/3=0.033kN/m活荷载标准值 Q=2.000×1.000/3=0.667kN/m静荷载的计算值 q1=1.2×0.038+1.2×0.033=0.086kN/m活荷载的计算值 q2=1.4×0.667=0.933kN/m大横杆计算荷载组合简图(跨中最大弯矩和跨中最大挠度)大横杆计算荷载组合简图(支座最大弯矩)2.抗弯强度计算最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩跨中最大弯矩计算公式如下:跨中最大弯矩为M1=(0.08×0.086+0.10×0.933)×1.5002=0.225kN.m支座最大弯矩计算公式如下:支座最大弯矩为M2=-(0.10×0.086+0.117×0.933)×1.5002=-0.265kN.m我们选择支座弯矩和跨中弯矩的最大值进行强度验算:=0.265×106/4491.0=59.022N/mm2大横杆的计算强度小于205.0N/mm2,满足要求!3.挠度计算最大挠度考虑为三跨连续梁均布荷载作用下的挠度计算公式如下:静荷载标准值q1=0.038+0.033=0.072kN/m活荷载标准值q2=0.667kN/m三跨连续梁均布荷载作用下的最大挠度V=(0.677×0.072+0.990×0.667)×1500.04/(100×2.06×105×107780.0)=1.616mm 大横杆的最大挠度小于1500.0/150与10mm,满足要求!二、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,大横杆在小横杆的上面。

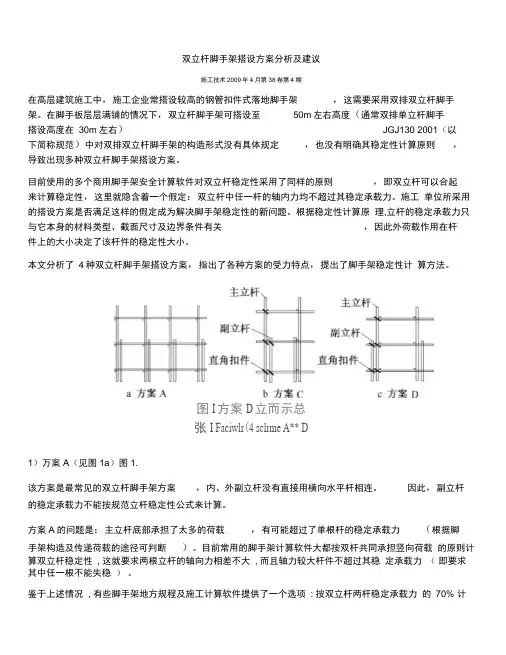

双立杆脚手架搭设方案分析及建议施工技术2009年4月第38卷第4期在高层建筑施工中,施工企业常搭设较高的钢管扣件式落地脚手架,这需要采用双排双立杆脚手架。
在脚手板层层满铺的情况下,双立杆脚手架可搭设至50m左右高度(通常双排单立杆脚手搭设高度在30m左右)JGJ130 2001(以下简称规范)中对双排双立杆脚手架的构造形式没有具体规定,也没有明确其稳定性计算原则,导致出现多种双立杆脚手架搭设方案。
目前使用的多个商用脚手架安全计算软件对双立杆稳定性采用了同样的原则,即双立杆可以合起来计算稳定性,这里就隐含着一个假定:双立杆中任一杆的轴内力均不超过其稳定承载力。
施工单位所采用的搭设方案是否满足这样的假定成为解决脚手架稳定性的新问题。
根据稳定性计算原理,立杆的稳定承载力只与它本身的材料类型、截面尺寸及边界条件有关,因此外荷载作用在杆件上的大小决定了该杆件的稳定性大小。
本文分析了4种双立杆脚手架搭设方案,指出了各种方案的受力特点,提出了脚手架稳定性计算方法。
图I方案D立而示总张I Faciwlr(4 sclrme A** D1)万案A(见图1a)图1.该方案是最常见的双立杆脚手架方案,内、外副立杆没有直接用横向水平杆相连。
因此,副立杆的稳定承载力不能按规范立杆稳定性公式来计算。
方案A的问题是:主立杆底部承担了太多的荷载,有可能超过了单根杆的稳定承载力(根据脚手架构造及传递荷载的途径可判断)。
目前常用的脚手架计算软件大都按双杆共同承担竖向荷载的原则计算双立杆稳定性, 这就要求两根立杆的轴向力相差不大, 而且轴力较大杆件不超过其稳定承载力(即要求其中任一根不能失稳)。
鉴于上述情况, 有些脚手架地方规程及施工计算软件提供了一个选项: 按双立杆两杆稳定承载力的70% 计算稳定性, 这里隐含着副立杆承担其稳定承载力的40%, 而主立杆承担与其稳定承载力相等的荷载。
至于这一计算原则是否与现场方案相符, 要视具体搭设方案而定。
落地式双排脚手架施工专项方案1. 引言本文档旨在介绍落地式双排脚手架的施工专项方案。
落地式双排脚手架是一种常用于搭建高层建筑外墙、维修及装修工程的施工设备。
通过本文档,施工人员将能够了解脚手架的组成部分、安装方法、施工注意事项等相关内容。
2. 脚手架组成部分落地式双排脚手架主要由以下组成部分构成:•主杆•辅助杆•竖杆底座•横杆•斜杆•脚手板•钢管连接件•锚固件等3. 脚手架安装方法3.1 准备工作在施工之前,需要做好以下准备工作:•准备所需的材料和工具•搭建脚手架的地基要平整、坚固•安全设施要齐全,包括安全带、安全网、扶手等3.2 搭建主杆首先,根据设计要求确定脚手架的位置和高度。
然后,在地基上固定竖杆底座,并组装主杆,并用钢管连接件连接主杆和竖杆底座。
3.3 安装横杆和斜杆横杆和斜杆的安装是为了增加脚手架的稳定性。
横杆的安装方式根据需要选择单排横杆或双排横杆,通过钢管连接件连接到主杆。
斜杆的安装通过连接件连接到横杆和主杆。
3.4 安装脚手板安装脚手板是为了提供工作平台。
将脚手板放置在横杆上,用连接件固定。
3.5 安全措施在搭建脚手架时,务必注意以下安全措施:•搭建脚手架时要确保每个部件的连接牢固,不得有松动;•工作平台上要放置防滑垫,防止工人滑倒;•工作时要佩戴安全帽,并使用安全带固定;•施工现场周围要设置安全警示标识,确保周围人员的安全。
4. 施工注意事项在进行脚手架施工时,需要注意以下事项:•在搭建脚手架之前,要进行必要的检查和维护,确保所有部件没有损坏;•严禁在脚手架上进行打孔、焊接等活动,以免影响脚手架的稳定性;•在施工现场周围设置围挡,确保不会有人员进入施工现场;•在高风或恶劣天气条件下,不得进行脚手架搭建和使用。
5. 结论通过本文档,我们介绍了落地式双排脚手架的施工专项方案。
施工人员在使用脚手架时,务必注意安全事项,确保施工过程安全稳定。
如需了解更多关于脚手架的信息,请参考相关法律法规及标准要求。
双立杆脚手架施工方案双立杆脚手架是一种常用的搭建脚手架的方法,该方案主要包括脚手架的搭建步骤和施工要点。
首先,双立杆脚手架的搭建步骤如下:1. 地基处理:对施工地面进行清理,并确保地面平整、坚实。
如有需要,进行地基加固处理。
2. 安装立杆:根据设计要求和实际需要,选择合适的立杆型号。
将立杆按设计要求依次插入插座,并使用锤子将其固定在地面上。
立杆的间距一般为1.5-2米,根据实际需要确定。
3. 安装横杆:在立杆之间的相邻两根立杆上,安装横杆。
横杆的安装一般为水平安装,可以使用水平仪进行调整。
横杆的间距根据需要确定。
4. 安装斜杆:在立杆的顶端和横杆的底部之间,安装斜杆。
斜杆用于增加脚手架的稳定性。
斜杆的安装角度一般为45度,可以使用角度测量工具进行调整。
5. 安装脚手板:在横杆上安装脚手板,用于站立和放置施工材料。
脚手板的安装要求严格,必须确保牢固和平整。
6. 安装安全设施:在脚手架的顶部和侧面安装安全扶手,以确保施工人员的安全。
其次,双立杆脚手架施工的要点如下:1. 安全第一:在搭建脚手架时,首要考虑的是施工人员的安全。
必须严格按照搭建规范进行操作,确保脚手架的稳固和可靠。
2. 材料选择:选择质量好、强度高的脚手架材料,以确保脚手架的稳定性和承重能力。
3. 定期检查:搭建完成后,应定期对脚手架进行检查和维护。
如发现脚手架存在问题,应及时进行修理或更换,确保施工安全。
4. 使用规范:使用脚手架时,要按照规定的方式使用,严禁超载、乱搭、乱用。
施工人员必须佩戴安全帽、安全带等防护设备,并遵守相关施工安全规范。
总而言之,双立杆脚手架的施工方案包括搭建步骤和施工要点。
在施工过程中,必须严格按照搭建规范操作,确保施工人员的安全,同时注意材料选择和定期检查,保证脚手架的稳固性和可靠性。
双排落地式钢管脚手架施工方案一、前言双排落地式钢管脚手架是建筑施工中常用的支撑结构,本文将介绍在搭建双排落地式钢管脚手架时的施工方案。
二、施工准备2.1 材料准备在施工之前,需要准备好以下材料:钢管、连接件、横向支撑杆、纵向支撑杆等。
2.2 设备准备确保搭建所需的施工设备准备齐全,如吊篮、脚手架升降设备等。
三、搭建步骤3.1 制定搭建计划在搭建前,需要根据实际情况绘制详细的施工图纸,并制定搭建计划。
确保施工过程有条不紊进行。
3.2 安装脚手架立柱根据施工图纸,按照规定间距将脚手架立柱安装到地面上,确保垂直度和水平度。
3.3 安装横向支撑杆在立柱之间安装横向支撑杆,确保支撑稳固。
3.4 安装纵向支撑杆纵向支撑杆是支撑主要结构的关键部件,安装时需注意固定牢固。
3.5 安装工作台面在搭建好的基本脚手架结构上安装好工作台面,以便工人进行施工作业。
四、安全防护4.1 安全意识施工人员必须具备安全意识,穿戴好安全帽、安全绳等安全装备。
4.2 定期检查在使用过程中,定期检查脚手架结构是否稳固,及时处理松动、变形等情况。
4.3 防护措施在搭建过程中,要设置好防护栏杆,防止工人从高处坠落。
五、施工结束及拆除5.1 施工结束在施工结束后,对搭建的脚手架进行验收,确保结构安全可靠。
5.2 脚手架拆除施工完毕后,按照逆序操作拆除脚手架,确保拆除过程安全有序。
六、结语双排落地式钢管脚手架是建筑施工中常用的施工辅助工具,在施工时务必严格按照规范操作,确保施工安全顺利进行。
双立杆脚手架施工方案1
一、施工前准备
在进行双立杆脚手架的施工前,需要进行以下准备工作: 1. 确定施工区域的平整度和承重能力,保证脚手架能够安全搭设; 2. 准备好所需的材料和工具,如钢管、连接件、扁平螺栓等; 3. 清理施工区域,确保没有障碍物影响搭设脚手架的稳定性; 4. 做好安全防护工作,包括佩戴安全帽、安全鞋等。
二、脚手架搭设
1.根据设计方案和要求,确定脚手架的高度、长度和宽度;
2.将立杆按照设计要求固定在地面上,并用水平仪进行调整,确保立杆
垂直;
3.使用横杆连接两侧立杆,使之平行并平稳支撑;
4.根据设计要求安装横向和纵向的斜撑,增加脚手架的稳定性;
5.检查脚手架是否牢固稳定,没有松动现象。
三、使用和拆除
1.在使用脚手架时,要根据设计要求合理分配工程人员和材料,不得超
载;
2.使用过程中要及时清理脚手架上的杂物,保持整洁有序;
3.在拆除脚手架时,要按照逆向顺序进行,确保安全顺利;
4.拆除后要对脚手架各部件进行清点和整理,有序存放。
四、安全注意事项
1.搭设脚手架时,要做好相关安全防护工作,确保工程人员安全;
2.使用脚手架时,要注意脚手架的稳定性,防止发生倾倒和坍塌事故;
3.禁止在脚手架上乱扔杂物,防止伤及工程人员;
4.在恶劣气候和强风天气下,禁止使用脚手架,确保施工安全。
通过以上施工方案,我们可以有效地搭建出稳固安全的双立杆脚手架,为施工工作提供有力的支持和保障。
双排落地脚手架专项施工方案一、引言双排落地脚手架在建筑施工中起着至关重要的作用,能够提供工作平台和支撑结构,为施工人员提供安全可靠的工作环境。
因此,制定一份科学合理的双排落地脚手架施工方案对工程的质量和安全至关重要。
二、施工前准备1. 材料确认在施工前,需要确认所有使用的材料是否齐全,包括钢管、连接件、横向和纵向的扫地板等。
2. 环境检查在施工前,需要对工地环境进行检查,确保没有障碍物和危险因素。
同时,要确保地基承受能力符合双排落地脚手架的要求。
3. 安全措施在施工前,要对所有施工人员进行安全教育和培训,确保他们了解双排落地脚手架的安全操作规程,并正确使用安全防护装备。
三、搭设双排落地脚手架1. 基础设置首先,在地面上标出立柱的位置,并根据设计要求进行基础设置。
然后,将立柱插入基础中,确保垂直度和稳固性。
2. 搭设横梁接着,根据设计要求,在立柱之间搭设横梁,确保连接牢固,横梁之间的距离符合要求。
3. 安装扫地板最后,安装纵向和横向的扫地板,确保施工人员有足够稳固的工作平台。
四、使用双排落地脚手架1. 注意事项在使用双排落地脚手架时,要遵守规定的最大承载能力,并确保不超载。
同时,要随时检查脚手架连接部位的牢固性,及时处理因材料老化而引起的问题。
2. 安全检查定期对双排落地脚手架进行安全检查,包括立柱的稳固性、横梁的连接状态、扫地板的平整度等,确保施工过程中没有安全隐患。
五、施工结束1. 拆除双排落地脚手架施工结束后,按照倒序的原则逐步拆除双排落地脚手架,确保施工人员安全退出。
同时,对拆除过程中产生的材料进行分类、整理和清理。
2. 存储材料对已拆除的双排落地脚手架材料进行妥善存储,确保下次使用时的完好性和安全性。
结语双排落地脚手架是建筑施工中不可或缺的设备,正确的施工方案和操作规程对提高施工效率、保障施工质量和确保施工安全至关重要。
在施工过程中,务必严格按照相关规定执行,做到安全施工、文明施工,切实维护自身和周围人员的安全。
落地式脚手架专项施工方案《落地式脚手架专项施工方案》一、施工前准备1. 确认脚手架材料及数量,检查脚手架的完好性2. 检查施工现场的土壤承载能力和平整度3. 对脚手架进行组装、拆卸和搬运的人员进行培训和安全指导4. 制定脚手架施工计划和安全预案二、脚手架搭设1. 在搭设脚手架之前,先将施工现场进行排架和隔离2. 根据设计方案,布置脚手架材料和固定脚手架基础3. 按照脚手架搭设顺序,进行横向和纵向连接4. 配备好扶梯和安全网,保障施工人员的安全5. 在搭设脚手架过程中,进行定期检查和调整,确保脚手架的稳定性和安全性三、作业安全1. 施工现场的作业人员必须佩戴好安全帽、安全带,穿戴防护鞋2. 禁止在脚手架上吸烟、饮酒或进行其他不安全的行为3. 作业人员在脚手架上必须站稳,严禁站在扶梯、栅杆或其他不稳定的部位4. 禁止脚手架上的人员随意丢弃施工材料和工具5. 高温、恶劣天气时,暂停脚手架作业,确保作业人员的安全四、脚手架拆除1. 施工完成后,按照规定程序进行脚手架拆除2. 确保作业现场周围的人员和设备不会受到脚手架拆除的影响3. 拆卸脚手架时,使用适当的工具和配备好的安全装备4. 在拆卸脚手架过程中,进行定期检查和调整,确保脚手架的稳定性和安全性五、安全管理1. 制定脚手架施工安全管理制度和操作规程2. 对施工人员进行安全培训和技术培训3. 配备好急救设备和消防设备4. 定期进行施工现场的安全检查和隐患排查,及时整改5. 对施工现场进行监控和记录,确保施工过程的安全可靠六、总结通过以上专项施工方案的执行,可以确保落地式脚手架施工过程中的安全和稳定,有效保障了施工人员和物资的安全。
在脚手架施工环节中,安全意识、技术培训和规范操作尤为重要,确保脚手架施工过程中的安全和效率。

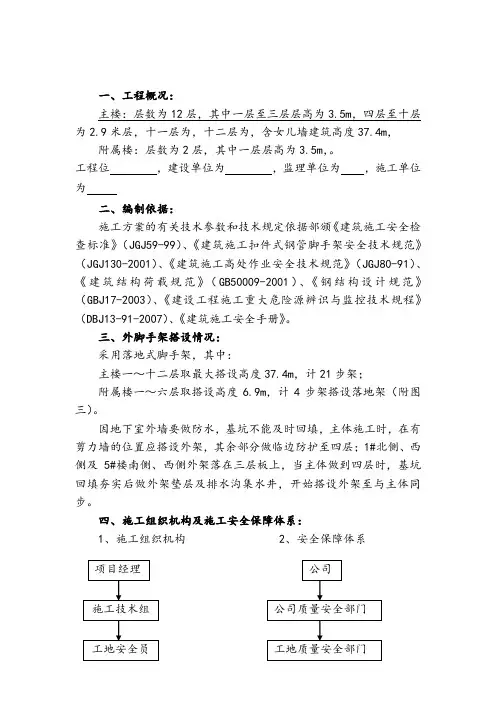

一、工程概况:主楼:层数为12层,其中一层至三层层高为3.5m,四层至十层为2.9米层,十一层为,十二层为,含女儿墙建筑高度37.4m,附属楼:层数为2层,其中一层层高为3.5m,。

工程位,建设单位为,监理单位为,施工单位为二、编制依据:施工方案的有关技术参数和技术规定依据部颁《建筑施工安全检查标准》(JGJ59-99)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑施工高处作业安全技术规范》(JGJ80-91)、《建筑结构荷载规范》(GB50009-2001)、《钢结构设计规范》(GBJ17-2003)、《建设工程施工重大危险源辨识与监控技术规程》(DBJ13-91-2007)、《建筑施工安全手册》。
三、外脚手架搭设情况:采用落地式脚手架,其中:主楼一~十二层取最大搭设高度37.4m,计21步架;附属楼一~六层取搭设高度6.9m,计4步架搭设落地架(附图三)。
因地下室外墙要做防水,基坑不能及时回填,主体施工时,在有剪力墙的位置应搭设外架,其余部分做临边防护至四层;1#北侧、西侧及5#楼南侧、西侧外架落在三层板上,当主体做到四层时,基坑回填夯实后做外架垫层及排水沟集水井,开始搭设外架至与主体同步。
四、施工组织机构及施工安全保障体系:1、施工组织机构2、安全保障体系3、本工程架子搭设班组拟定15个架子搭设操作人员,须持建筑架子工操作证上岗,并接受项目部施工安全管理人员的安全教育、安全技术交底。
五、材料质量要求:1、钢管应尽量采用Φ48×3.5mm ,设计计算按Φ48×3.0mm 考虑,应符合现行国家标准《直缝电焊钢管》(GB/T 13793)或《低压流体输送用焊接钢管》(GB/T 3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中Q235-A 级钢的规定。
不得使用锈蚀严重(斑点、剥皮)、弯曲、开裂的钢管。
2、扣件采用可锻铸铁制造的标准机件,其材质应符合现行国家标准《钢管脚手架扣件》(GB 15831)的规定。
—、工程概况:主楼:层数为12层,其中一层至三层层高为3.5m,四层至十层为2.9米层,^一层为,十二层为,含女儿墙建筑高度37.4m , 附属楼:层数为2层,其中一层层高为3.5m ,。
工程位________ ,建设单位为_________ ,监理单位为______ ,施工单位为_____二、编制依据:施工方案的有关技术参数和技术规定依据部颁《建筑施工安全检查标准》(JGJ59-99 )、《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-2001 )、《建筑施工高处作业安全技术规》(JGJ80-91 )、《建筑结构荷载规》(GB50009-2001 )、《钢结构设计规》(GBJ17-2003 )、《建设工程施工重大危险源辨识与监控技术规程》(DBJ13-91-2007 )、《建筑施工安全手册》。
三、外脚手架搭设情况:采用落地式脚手架,其中:主楼----- 二层取最大搭设高度37.4m,计21步架;附属楼一〜六层取搭设高度6.9m,计4步架搭设落地架(附图三)。
因地下室外墙要做防水,基坑不能及时回填,主体施工时,在有剪力墙的位置应搭设外架,其余部分做临边防护至四层;1#北侧、西侧及5#楼南侧、西侧外架落在三层板上,当主体做到四层时,基坑回填夯实后做外架垫层及排水沟集水井,开始搭设外架至与主体同步。
四、施工组织机构及施工安全保障体系:1、施工组织机构2、安全保障体系3、本工程架子搭设班组拟定15个架子搭设操作人员,须持建筑架子工操作证上岗,并接受项目部施工安全管理人员的安全教育、安全技术交底。
五、材料质量要求:1、钢管应尽量采用①48 X3.5mm,设计计算按①48 x3.0mm 考虑,应符合现行标准《直缝电焊钢管》(GB/T 13793 )或《低压流体输送用焊接钢管》(GB/T 3092 )中规定的3号普通钢管,其质量应符合现行标准《碳素结构钢》(GB/T 700 )中Q235-A级钢的规定。
不得使用锈蚀严重(斑点、剥皮)、弯曲、开裂的钢管。
2、扣件采用可锻铸铁制造的标准机件,其材质应符合现行标准《钢管脚手架扣件》(GB 15831)的规定。
扣件的附件(T形螺栓、螺母、垫圈)采用材料符合《碳素结构钢》(GB/T 700)中Q235-A 级钢的规定,扣件不能有裂纹、气孔、疏松、砂眼、夹灰等铸造缺陷,钢管和扣件均必须有出厂合格证及检验单,扣件与钢管的吻合面要接触良好,螺栓不得滑丝、夹紧钢管时,开口处最大距离小于6mm , 必要时进行抗滑扭试验。
3、脚手板选用竹跳板,规格为3000mm X220mm X50mm , 不得使用腐烂、散边或破损严重竹跳板。
4、安全网:栏杆围网选用合格的聚氯乙烯编织的 1.8 X6m的密目式安全立网。
六、落地脚手架搭设的施工顺序:地下室基坑土方回填-夯实-浇筑10cm 混凝土垫层-设置排水沟集水井-按脚手架立杆纵向间距铺设垫板-设置主立杆-主立杆旁设置副立杆—设置纵、横向扫地杆—搭设纵向水平杆—搭设横向水平杆T扶手拦杆T搭设剪刀撑杆T连墙杆拉设T挂密目安全网T 铺脚手板T验收T使用。
1、架子搭设前,根据建筑物的结构型式、高度及架子的使用要求,确定架子的搭设形式。
并对材料、工具、钢管、扣件进行检查。
2、在脚手架的架体立杆纵距l a=1.5m,横距1.05m,架体步距h=1.8m ;立杆底部铺设垫板,立杆底部设置扫地杆,从垫板往上距离不大于200mm。
3、先立里排立杆,后立外排立杆。
对于每排立杆先立两端头的立杆,再立中间的一根立杆,当互相看齐后,立中间部分的各立杆。
立杆要求垂直,立杆垂直度允许偏差应小于高度的1/200,并不大于100mm,横向偏差应小于高度的1/400,并不大于50mm。
里、外两立杆连线应与墙面垂直。
4、为保持架子的整体稳定,两根相邻立杆的接头不应设置在同步,同步隔一根立杆的两个相隔接头在高度方向上错开距离不宜小于500mm。
因此,在竖第一根立杆时,应选长短不一的钢管做立杆,立杆的接长应先接外排立杆,后接里排立杆,各接头中心至主节点的距离不宜大于步距的1/3。
5、立杆竖好后,根据步高安装纵、横向水平杆,在施工层及其上、下一步架满铺竹跳板。
6、纵向水平杆设置于横向水平杆之下,在立杆的侧,并采用十字扣件与立杆相扣。
纵向水平杆水平偏差不大于1/300,并不大于20mm ;横向水平杆水平偏差不大于10mm。
7、纵向水平杆采用对接扣件,接头不能在同跨,相邻接头应错开500mm以上。
如采用旋转扣件搭接时,搭接长度大于1000mm , 应等间距使用3个扣件搭接。
纵向水平杆步高1.8m,架子的外侧应设1.0m高的防护栏杆及0.18m高踢脚杆并立1.0m高竹笆片。
8、每一主节点处必须设一根横向水平杆,并采用十字扣件扣在纵向水平杆上。
9、因主楼脚手架搭设较高,立杆承载力不能满足要求,且墙面装修原因无法卸荷,脚手架在24m以下采用双立杆。
即在主立杆旁设置副立杆,副立杆搭设至24m,主立杆在24m以上继续接长搭设。
10、拧扣件螺栓要松紧适度,拧的不紧容易使杆件滑脱,拧的太紧会使扣件断裂,要求扣件扭力距控制在40〜60N.m。
11、扣件在使用过程中,应经常检查扣件是否松动,发现松动应及时紧固。
12、每楼层、每隔三跨立杆设一①48钢管作为连墙杆。
在结构墙面及楼板对应位置金刚取孔,采用钢管拉设在结构板位置设置连墙点(附图四):脚手架与建筑物连接不但可以防止因风荷载而产生的向或向外倾翻事故,同时可以作为架体的中间约束,减少立杆的计算长度,提高承载能力,保证脚手架的整体稳定性。
A、连墙杆宜靠近主节点设置,偏离主节点不应大于300mm ;B、连墙杆按每一层每三跨设置,不得在作业中随意设置,拉接必须牢固;C、在搭设脚手架时,连墙杆与其他杆件同步搭设,严禁在脚手架使用期间拆除连墙杆。
13、本方案所采用的竹跳板,应设置在三根横向水平杆上,端头伸出横向水平杆长度应取130mm〜150mm,四角应用16#的铁丝扎牢。
14、脚手架在外立面长度方向和高度上连续设置剪刀撑(满剪), 每道剪刀撑跨立杆5〜7根。
与地面成45 ° -60 °夹角。
剪刀撑与每立杆相交点采用旋转扣件扣接在立杆或横向水平杆的伸出端上。
15、考虑外墙装修脚手架立杆与建筑物的间距为350mm。
立面围护采用密目安全网,并用网绳与大横杆绑扎牢固。
16、脚手架在搭设时,应高出施工层1.8m。
17、其它按脚手架操作规程执行。
七、脚手架的验收:1、架子搭设完毕,在投入使用前,应逐层由工程负责人(项目经理),架子班组和专职安技人员以及有关专业人员一起组织验收。
验收时,必须有主管审批架子施工方案一级的技术和安全部门参加,并填写验收单2、验收时,要检查架子所使用的材料、配件、工具是否符合现行和部颁标准。
A、架子的布置,立杆和纵、横向水平杆间距。
B、架子的搭设。
C、连墙点是否安全可靠;剪刀撑、斜撑是否符合要求。
D、架子的安全防护必须有效;绑扎紧程度应符合要求。
E、脚手板铺设应符合要求。
八、脚手架的使用要求:1、架子在装饰时各层满铺脚手板,施工时,同时作业的施工步层不得超过三层,每层作业荷载不得大于2KN/M 2。
安全网、脚手板要扎牢,不准随意拆动,如须拆动必须经技术负责人批准由架工负责处理。
2、架子上的施工人数,堆入材料,按设计要求控制,不得将材料、钢管、扣件放在架上,更不能将室建筑垃圾清到架上,不准在架上另设悬挂物体,严禁向架上或架外抛掷物品。
3、架上所用的扣件,必须定期保养巡查,如有毛病,应立即更换。
架子的附墙支撑,要绑扣在结构物可靠处,不得绑扣在其他不牢固的位置上。
4、未经允许,严禁他人破坏架子结构或擅自拆除脚手架各杆件。
5、竹跳板都要采用铁丝与钢管绑扎牢固。
6、使用期间,对外架应建立严格的检查制度,检查项目如下:A、脚手架是否出现倾斜或变形。
B、连墙点有否出现缺漏。
C、立杆是否出现沉陷或悬空,扣件有否出现松脱或断裂。
D、脚手板要满铺,并不得有探头板。
E、脚手架上使用荷载不得超过规规定,使用过的材料、设备机具不得堆放在脚手架或斜道的休息平台上。
F、严禁利用脚手架吊运重物或在脚手架上拉缆风绳。
G、严禁拆除主节点的纵、横向水平杆,纵、横向扫地杆和连墙如出现以上情况,应根据施工规及有关标准整改完成后,方可继续使用。
7、正常情况下,每半月检查一次,如遇暂停工程复工、台风、暴雨等天气后,必须对脚手架重新进行详细的检查,并做好检查记录,方可使用。
九、脚手架的拆除:1、架子拆除时应划分作业区,周围设围栏或竖立警戒标志,地面设有专人指挥,严禁非作业人员入。
2、拆除的高空作业人员,必须戴安全帽、系安全带、穿软底鞋。
3、拆除顺序遵循由上而下、先搭后拆的原则。
即先拆栏杆、脚手板、剪刀撑,后拆横向水平杆、横向水平杆、立杆等,并按一步一清的原则进行,严禁上下同时进行拆除作业。
4、拆立杆时,应先抱住立杆再拆开最后两个扣,拆除纵向水平杆、斜撑、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。
5、连墙件应随拆除进度逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应大于2步,如高差大于2步, 应增设连墙件加固。
6、拆除时要统一指挥,上下呼应,动作协调,当解开与另一个人有关的结扣时,应先通知对方,以防坠落。
7、拆除时不应碰坏门窗、玻璃、落水管、房檐瓦片、地下明沟等物。
8、拆下的材料应堆放成堆,用塔吊吊运,严禁抛掷,运至地面的材料应按指定地点,随拆随运,分类堆放,当天拆当天清。
9、在拆除过程中,不得中途换人,如必需换人时,应将拆除情况交代清楚后方可离开。
十、质量、安全措施:(一)质量保证措施1、由项目部组织架子工长、安全员对使用架子的有关工种、班组长、工人骨干进行使用标准安全防护,日常检查维护的技术交底,让人人都知道,时刻注意遵守2、脚手架搭设、拆除前必须给作业人员下达安全技术交底。
3、脚手架严格依照本施工组织设计进行施工。
4、脚手架搭设完毕,依据施工组织设计与单项作业验收表对脚手架进行验算。
(二)安全保证措施1、脚手架搭设人员必须是经过现行标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工,上岗人员应定期体检,体检合格后才发上岗证。
2、搭设脚手人员必须戴安全帽、安全带、穿防滑鞋。
3、架工及架上操作人员,每天上下班前,要检查架子的支撑锚固点是否牢固,发现问题,立即处理或报项目部解决。
架上施工荷载要均匀布置,不得集中一边,单向偏移受力,并不得超过设计荷载。
4、六级及以上大风,或雷雨天气,不准搭设或拆除外架,也不准在架上作业,其他按高层脚手架的操作规程执行。
十一、落地式钢管脚手架设计计算:(一)单立杆卸荷的落地架设计计算:(架体高度37.4m)钢管脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-2011 )。
