辽宁省装饰装修工程计价定额宣贯材料一、《辽宁省装饰装修工程计价定额》《以下简称本定额》包括B.1:楼地面工程;B.2:墙、柱面工程;B.3:天棚工程;B.4:门窗工程;B.5:油漆、涂料、裱棚工程;B.6:其他工程;B.7:建筑物超高增加人工、机械降效及加压水泵台班。
B.8、措施项目、满堂红脚手架、垂直运输、项目成品保护。
共八章、1782子目。
二、说明解释1、本定额是依据国家《建设工程工程量清单计价规范》统一划分项目,统一编码,重新编制,有增加项目也有减少项目,一个定额子目就是一个清单项目。
2、本定额人工工日:分为普工、技工,普工人工工日单价为40元,技工65元。
3、本定额子目表现形式是有量有价,量价合一。
4、工程量计算规则进行调整。
(1)灯带清单计价规范按平方米计算,本定额按延长米计算。
(2)门、窗清单计价按樘计算,本定额按平方米计算。
(3)窗台板清单计价规范按延长计算,本定额按平方米计算。
(4)柜类、货架清单计价规范按个计算,本定额按平方米,延米、组等计算。
(5)竖式标箱、灯箱清单计价规范按个计算,本定额按平方米、立方米计算。
5、本定额有部分项目的含量进行调整。
6、计量单位是按定额计量单位形式来表示的。
7、费用计取规则:以计价定额分部分项工程费中的人工费+机械费之和为计费基数。
8、本定额电锺未列入本定额机械台班消耗量,包括在工具用具使用费中。
9、本定额木门、窗柜扇料,木装修及木地板的木材机械干燥,自然干燥费,均包括在材料单价中。
10、本定额均包括3.6米以内简易脚手架的搭设及拆除,3.6米以上的天棚装饰工程可计算满堂红脚手架,实际施工中未采用满堂红脚手架,按满堂红脚手架的30%计算脚手架费用。

三、本定额装饰项目调整到《辽宁省建设工程计价定额》部分项目共18个项目(1)B.1楼地面工程:水泥砂浆地面、细石混凝土楼地面、菱苦楼地面、水泥砂浆楼梯面、水泥砂浆台阶面、水泥砂浆踢脚线、水泥砂浆零星项目,垫层、找平层、钢管扶手、栏杆10个项目。
辽宁定额说明及计算规则
引言
辽宁定额是一项重要的计价方式,它在物价管理中具有重要作用。
本文将详细介绍辽宁定额的说明及计算规则。
辽宁定额说明
辽宁定额是指中华人民共和国国家物价局发布的一种计价方法。
其主要优点是:计价标准明确,计价结果准确,计价便利。
辽宁定额是将计价标准分为基价和附加价两部分。
其中,基价
是指物价部门发布的各种构件(如钢材、水泥等)的单价;附加价
是指对构件加工、安装所需的工程和劳务部分的计价。
在使用辽宁定额计价时,可根据工程的具体特点和地区差异,
选用合适的定额进行计算。
辽宁定额计算规则
辽宁定额的计算规则通常为:工程量×定额单价=定额款。
其中,工程量包括实际用量和超用量;定额单价包括基价和附加价两部分。
在计算定额款时,要注意以下几点:
- 工程量必须按照设计图纸上的要求计算,并按照实际用量和超用量分别计算。
- 定额单价必须按照物价部门发布的标准计算,并进行合理调整。
- 定额款必须按照合同约定的支付方式和进度,及时支付。
结论
综上所述,辽宁定额是一种重要的计价方式,其说明及计算规则十分重要。
在使用辽宁定额计价时,必须按照规则进行计算,以确保计价结果的准确性。

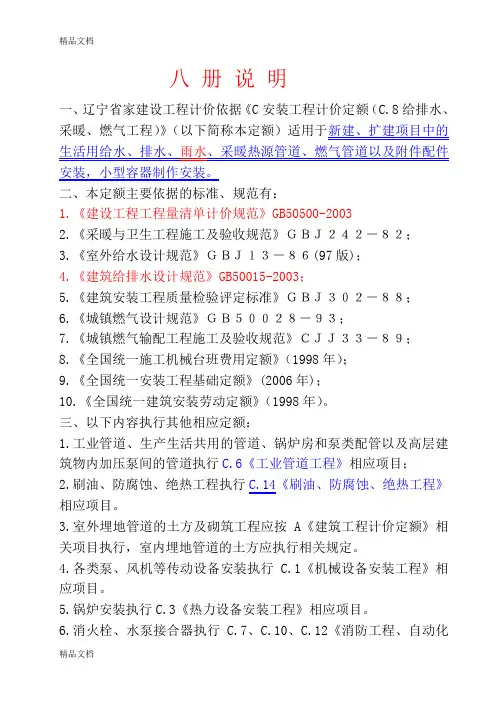

八册说明一、辽宁省家建设工程计价依据《C安装工程计价定额(C.8给排水、采暖、燃气工程)》新建、扩建项目中的生活用给水、排水、雨水、采暖热源管道、燃气管道以及附件配件安装,小型容器制作安装。
二、本定额主要依据的标准、规范有:1.《建设工程工程量清单计价规范》GB50500-20032.《采暖与卫生工程施工及验收规范》GBJ242-82;3.《室外给水设计规范》GBJ13-86(97版);4.《建筑给排水设计规范》GB50015-2003;5.《建筑安装工程质量检验评定标准》GBJ302-88;6.《城镇燃气设计规范》GB50028-93;7.《城镇燃气输配工程施工及验收规范》CJJ33-89;8.《全国统一施工机械台班费用定额》(1998年);9.《全国统一安装工程基础定额》(2006年);10.《全国统一建筑安装劳动定额》(1998年)。
三、以下内容执行其他相应定额:1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行C.6《工业管道工程》相应项目;2.刷油、防腐蚀、绝热工程执行C.14《刷油、防腐蚀、绝热工程》相应项目。
3.室外埋地管道的土方及砌筑工程应按A《建筑工程计价定额》相关项目执行,室内埋地管道的土方应执行相关规定。
4.各类泵、风机等传动设备安装执行 C.1《机械设备安装工程》相应项目。
5.锅炉安装执行C.3《热力设备安装工程》相应项目。
6.消火栓、水泵接合器执行 C.7、C.10、C.12《消防工程、自动化控制仪表安装工程、建筑智能化系统设备安装工程》相应项目。
7.压力表、温度计安装执行 C.7、C.10、C.12《消防工程、自动化控制仪表安装工程、建筑智能化系统设备安装工程》相应项目。
四、本定额的工作内容除各章节已说明的工序外,还包括工种间交叉配合的停歇时间、临时移动水电源、配合质量检查和施工地点范围内的设备、材料、成品、半成品、工器具的运输等。
四、关于下列各项费用的规定:1.脚手架搭拆费按人工费的5%计算,其中人工工资占25%。

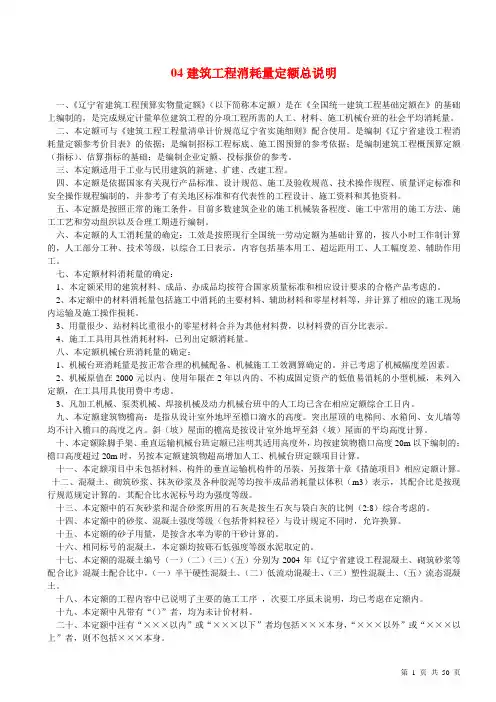

04建筑工程消耗量定额总说明一、《辽宁省建筑工程预算实物量定额》(以下简称本定额)是在《全国统一建筑工程基础定额在》的基础上编制的,是完成规定计量单位建筑工程的分项工程所需的人工、材料、施工机械台班的社会平均消耗量。
二、本定额可与《建筑工程工程量清单计价规范辽宁省实施细则》配合使用。
是编制《辽宁省建设工程消耗量定额参考价目表》的依据;是编制招标工程标底、施工图预算的参考依据;是编制建筑工程概预算定额(指标)、估算指标的基础;是编制企业定额、投标报价的参考。
三、本定额适用于工业与民用建筑的新建、扩建、改建工程。
四、本定额是依据国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有关地区标准和有代表性的工程设计、施工资料和其他资料。
五、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制。
六、本定额的人工消耗量的确定:工效是按照现行全国统一劳动定额为基础计算的,按八小时工作制计算的,人工部分工种、技术等级,以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助作用工。
七、本定额材料消耗量的确定:1、本定额采用的建筑材料、成品、办成品均按符合国家质量标准和相应设计要求的合格产品考虑的。
2、本定额中的材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料等,并计算了相应的施工现场内运输及施工操作损耗。
3、用量很少、站材料比重很小的零星材料合并为其他材料费,以材料费的百分比表示。
4、施工工具用具性消耗材料,已列出定额消耗量。
八、本定额机械台班消耗量的确定:1、机械台班消耗量是按正常合理的机械配备、机械施工工效测算确定的。
并已考虑了机械幅度差因素。
2、机械原值在2000元以内、使用年限在2年以内的、不构成固定资产的低值易消耗的小型机械,未列入定额,在工具用具使用费中考虑。
3、凡加工机械、泵类机械、焊接机械及动力机械台班中的人工均已含在相应定额综合工日内。

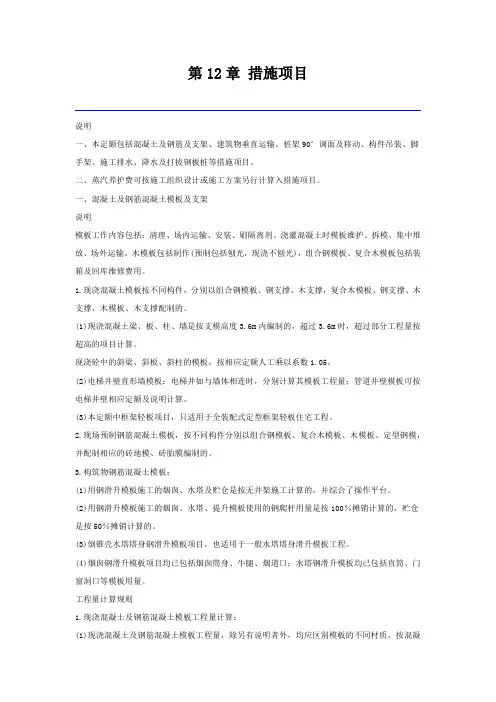

第12章措施项目说明一、本定额包括混凝土及钢筋及支架、建筑物垂直运输、桩架90°调面及移动、构件吊装、脚手架、施工排水、降水及打拔钢板桩等措施项目。
二、蒸汽养护费可按施工组织设计或施工方案另行计算入措施项目。
一、混凝土及钢筋混凝土模板及支架说明模板工作内容包括:清理、场内运输、安装、刷隔离剂、浇灌混凝土时模板维护、拆模、集中堆放、场外运输。
木模板包括制作(预制包括刨光,现浇不刨光),组合钢模板、复合木模板包括装箱及回库维修费用。
1.现浇混凝土模板按不同构件,分别以组合钢模板、钢支撑、木支撑,复合木模板、钢支撑、木支撑,木模板、木支撑配制的。
(1)现浇混凝土梁、板、柱、墙是按支模高度3.6m内编制的,超过3.6m时,超过部分工程量按超高的项目计算。
现浇砼中的斜梁、斜板、斜柱的模板,按相应定额人工乘以系数1.05。
(2)电梯井壁直形墙模板:电梯井如与墙体相连时,分别计算其模板工程量;管道井壁模板可按电梯井壁相应定额及说明计算。
(3)本定额中框架轻板项目,只适用于全装配式定型框架轻板住宅工程。
2.现场预制钢筋混凝土模板,按不同构件分别以组合钢模板、复合木模板、木模板、定型钢模,并配制相应的砖地模、砖胎膜编制的。
3.构筑物钢筋混凝土模板:(1)用钢滑升模板施工的烟囱、水塔及贮仓是按无井架施工计算的,并综合了操作平台。
(2)用钢滑升模板施工的烟囱、水塔、提升模板使用的钢爬杆用量是按100%摊销计算的,贮仓是按50%摊销计算的。
(3)倒锥壳水塔塔身钢滑升模板项目,也适用于一般水塔塔身滑升模板工程。
(4)烟囱钢滑升模板项目均已包括烟囱筒身、牛腿、烟道口;水塔钢滑升模板均已包括直筒、门窗洞口等模板用量。
工程量计算规则1.现浇混凝土及钢筋混凝土模板工程量计算:(1)现浇混凝土及钢筋混凝土模板工程量,除另有说明者外,均应区别模板的不同材质,按混凝与模板接触面的面积以㎡计算。
(2)现浇钢筋混凝土柱、梁、板、墙的支模高度是指自然地坪至板底、梁底或板面至板底、梁底之间的高度,以3.6m以内为准,超过3.6m部分,按超过部分计算增加支撑工程量,若超过高度不足1.0m时,舍去不计。
辽宁省13定额建筑工程计价定额一、编制依据:1、国家标准《建设工程量清单计价规范》,2、国家建设部《全国统一预算定额》、3、国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程4、近几年建筑工程新的施工技术,新的材料新工艺在实际施工中应用比较成熟的施工方法和工艺。
二、定额作用1、是全部使用国有资金投资或国有资金投资为主体的工程建设项目及招标投标工程计价依据。
2、是编制工程量清单、工程量清单计价、招标控制价或拦标价的依据;3、是编审建设工程投资估算、设计概算、施工图预算、竣工结算的依据;4、是调解处理工程造价纠纷、鉴定工程造价的依据;5、是投标报价和衡量投标报价合理性的基础;6、是编制投资估算指标、概算(定额)指标的基础。
三、适用范围本定额适用于在我省行政区域范围内的新建、扩建、改建的工程建设项目。
四、2008年《辽宁省建设工程计价依据》的计价定额是按正常的施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织及合理的施工工期进行编制的。
五、本定额是按照国家标准《建设工程工程量清单计价规范》的原则并结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善,一个定额子目就是一个清单项目。
六、计价定额的消耗量标准等基础性规定本定额是完成规定计量单位分项工程所需人工、材料、施工机械台班消耗量的标准。
(一)基础单价1、人工费:即人工工资单价,它包括生产工人的基本工资即工资性津贴,生产工人辅助工资、职工福利和生产工人劳动保护费。
本定额人工工日是按现行的全国统一劳动定额为基础按八小时工作制计算的,人工等级分普通工(简称普工)和技术工(简称技工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工。
人工工日单价为普工40元,技工55元(其中抹灰、装饰65元/工日)。
2010年1月21日之后人工日工资单价调整为普工45元/工日,技工60元/工日(其中抹灰、装饰70元/工日),招投标工程在2010年1月21日前已发出的超标文件或非招投标工程已签订施工合同的人工费不予调整。
