冬季施工方案(江苏)
- 格式:doc
- 大小:24.00 KB
- 文档页数:9
建筑工程冬季施工专项方案一、混凝土工程1、冬期浇筑的混凝土,其受冻临界强度应符合下列规定:普通混凝土采用普通硅酸盐水泥配制,应为设计的混凝土强度标准值的30%β混凝土施工优先选用普通硅酸盐水泥,水泥标号不低于32.5级,最小水泥用量不小于300kg∕m3,水灰比不大于0.6o拌制混凝土所采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻物质。
混凝土中必须掺用防冻剂使用时应根据大气温凰-5℃、-10℃、-15℃)的变化,经试配后在推荐掺量范围内调整使用,防冻剂加入方法按使用说明进行。
2、混凝土原材料搅拌、运输和浇筑:拌制掺用防冻剂的混凝土,防冻剂为粉剂,可按要求掺量直接撒在水泥上面和水泥同时投入,并应符合下列规定:(1)防冻剂的掺量应符合现行国家标准的有关规定;(2)严格控制混凝土水灰比,由骨料带入的水分均应从拌合水中扣除;(3)搅拌机要搭设保温棚,将搅拌机、水箱等置于棚内,搅拌棚内温度应为正温,低于0℃,应采取火炉等措施升温;(4)拌合水用水箱加热的方法,水温控制在70。
C左右,用水量按2小时搅合用水量控制(循环水),水泥储存放在暖棚内,严禁露天堆放,并棚内温度保J寺0℃以上;(5)搅拌前先应用热水冲洗搅拌机,搅拌时间取常温搅拌时间的L5倍;(6)混凝土搅拌物的出机温度不低于10℃,入模温度不得低于5℃;混凝土坍落度控制:160±20mm(7)配制与加入防冻剂,应设专人负责并做好记录,要严格按剂量要求掺入,搅拌混凝土时,骨料中不得带有冰、雪和冻团。
3、混凝土养护:当室外最低气温不低于-15。
C时,采用综合蓄热法;当室外最低气温低于-15。
C时,混凝土停止浇筑。
混凝土浇筑前,保温材料必须到场,浇筑完成后,覆盖塑料薄膜一层和棉毡一层,保温保湿养护,养护时间不得少于14d o二、钢筋工程1、钢筋负温冷拉和冷弯2、钢筋冷拉温度不宜低于-20。
U3、在负温条件下冷拉的控制应力应较常温提高;冷拉率与常温相同。
冬季施⼯⽅案(精选8篇)冬季施⼯⽅案 ⼀、施⼯⽅案的的内容 1、编制依据、原则 2、编制范围 3、⼯程概况 4、总体布置及⼯期安排 5、施⼯技术⽅案 6、⼯期保证措施 7、质量⽬标、保证体系及保证措施 8、安全⽣产⽬标及保证措施 9、应急救援预案 10、夏季、冬季施⼯保证措施 11、环境保护措施 12、⽂明施⼯要求 13、与甲⽅、监理、设计间的协调 ⼆、冬季施⼯⽅案(精选8篇) 冬期施⼯所采取的措施⼀是要保证⼯程质量,⼆是要经济简便。
下⾯是⼩编整理的冬季施⼯⽅案(精选8篇),欢迎阅读与收藏。
冬季施⼯⽅案1 ⼀、编制依据 按照建筑⼯程冬期施⼯规程,当室外⽇平均⽓温连续5d稳定低于5℃即进⼊冬期施⼯。
依据当地⽓象资料,经统计发现,⽇平均⽓温5℃时其最低⽓温约为-2℃;冬季施⼯期—般为当年的12⽉上旬⾄次年的2⽉底。
⼆、施⼯准备 1、组织准备⼯作 (1)为保证冬期施⼯的⼯程质量,⾸先要从参加施⼯的⼈员思想上重视起来,教育全体参加施⼯的⼈员,该⼯程是我公司重点⼯程项⽬,⼀定要保证质量,达到设计要求;其次是责任到⼈,即参加施⼯的每个⼈员责任-定要明确,第三点是措施落实,施⼯要按冬施措施执⾏。
(2)在进⼊冬季施⼯前,应做好设备、材料、能源、⼯具的供应计划、安全防⽕措施、测温制度和质量检查制度等,各施⼯⼈员要熟悉冬季施⼯⽅案内容,并组织有关⼈员学习,向施⼯队进⾏交底。
(3)加强天⽓预报⼯作,做好施⼯安排,项⽬部设专⼈收听、收看当天和近⼏天的天⽓预报情况,并通知有关⼈员,做好安排,防⽌寒流突然袭击,安排专⼈测量施⼯期间的室内外⽓温、砼出料温度,并做好现场施⼯记录。
(4)冬季施⼯前,对掺外加剂⼈员、测温保温⼈员、⽕炉管理⼈员应专⼈组织技术、业务培训,学习本范围内有关知识,明确职责,经考试合格后⽅可上岗⼯作。
2、现场淮备 ⾯积不⼩于6㎡,养护室温度⽤电炉加热,温度20°±3℃,湿度90%作为标准养护的条件。
冬雨季施工方案(五篇范文)第一篇:冬雨季施工方案冬雨季施工方案根据施工进度计划安排,本工程施工将历经冬季和雨季。
根据工程实际情况,我们制定了以下冬雨季施工技术措施。
第一节冬季施工措施根据气象水文资料显示,本地区气温年平均气温16℃左右,极端最高气温37.30℃,极端最低气温-0.4℃,昼夜温差最大8℃,最冷月为十二月至一月,平均气温11℃~20℃,负温出现情况及少。
冬季是施工事故的多发期,因此,充分作好施工的技术准备,是高质量完成冬季施工任务的必要保证。
一、冬季施工的技术方案(一)冬季施工技术准备的原则1、施工的过程应连续进行,各工序之间衔接紧密,以均衡生产和充分利用冬期施工所采取的各种措施。
2、采取的技术措施应进行技术经济比较。
3、在充分作好施工准备后再进行冬期施工。
4、管理工作应落实。
(二)根据现场的气温实际情况,冬季施工组织方案,此施工组织方案的主要内容应包括:1、冬季施工的工程性质、工程量、技术要求。
2、实现技术要求所应采取的技术措施。
3、防止地面结冰方案及防滑措施,施工现场的排水条件;4、保温材料材料供应计划。
5、施工人员的技术培训计划和劳动力安排。
6、技术安全和防火措施。
二、冬季施工的组织准备和物资准备(一)成立冬期施工组织机构,统筹安排计划部署,在保证质量和安全的前提下,努力创造好冬期施工条件。
(二)根据行业标准《建筑工程冬期施工规程》(JGJ104-97)的有关要求,并结合本工程的实际情况并做好技术培训和技术交底。
(三)根据施工生产任务,及时提出保温材料、外加剂等材料计划,做好物资准备工作。
其中保温材料和防冻剂严格符合贵州省有关规定。
(四)项目部指定专人每天收听天气预报,随时掌握天气的变化情况,并每天测量现场各关键部位的温度(早、中、晚各一次),每天上报项目总工程师。
尤其要会同各专业负责人作好保温工作,预防质量事故发生。
(五)对整个现场进行彻底检查,对易燃区及时进行整改,消灭火灾隐患,保证消防道路的畅通。

冬季施工方案(完整版)冬季施工方案(完整版)一、引言在冬季进行施工工作需要考虑天气变化、温度变化等因素,为了保证施工的顺利进行,特制定本冬季施工方案。
本方案旨在确保施工进度的同时,保证施工质量和工人的安全。
二、施工准备工作1.确定施工计划:根据项目需求和工期安排,制定具体的施工计划。
2.物资准备:包括施工材料、设备等物资的采购工作,确保施工期间的物资供应。
3.施工人员组织:安排合适的施工队伍,确保施工过程中的协调和密切配合。
4.安全防护措施:针对冬季施工的特点,制定适当的安全防护措施,确保施工人员的安全。
三、施工工艺与措施1.基础工程施工:a)地基处理:根据地质勘察结果,采取相应的地基处理措施,确保地基的稳固性。
b)基础施工:根据设计要求进行基础施工,采取夜间施工、保温等措施,确保基础质量。
2.结构工程施工:a)防寒设施:搭建暂时保温棚,保护施工现场并提供舒适的施工环境。
b)混凝土浇筑:采取适当的保温措施,确保混凝土的均匀硬化。
c)钢结构安装:根据钢结构的特点,采取适当的防冻措施,确保安装质量。
3.装饰工程施工:a)室内装修:采取加热、保温等措施,确保施工环境的稳定。
b)外墙施工:选择适宜的施工材料,采取加温、保温等措施,确保施工质量。
四、施工安全防护1.基础工程安全防护:设置围挡、警示牌等设施,确保施工区域的安全。
2.高空作业安全:严格遵守相关的安全规范,佩戴好安全帽、安全带等个人防护装备。
3.化学品管理:对施工过程中使用的化学品进行储存、标识和管理,确保施工人员的安全。
4.应急预案:制定完善的应急预案,应对突发事件,确保施工过程中的安全。
五、质量控制1.施工质量检查:设立专人负责施工质量的检查,及时发现并处理质量问题。
2.质量验收:按照像关标准和规范进行工程的质量验收,确保达到设计要求。
六、环境保护措施1.噪声管理:采取隔音措施,合理安排施工时间,减少对周边环境的影响。
2.施工废弃物处理:按照像关规定进行废弃物的分类、储存和处理,确保环境的清洁和健康。
冬季施工方案(主体阶段)
一、前言
冬季是施工工程中一个较为严峻的时期,特别是在主体阶段。
低温天气容易影
响施工进度和施工质量,因此必须制定科学有效的施工方案,确保工程按时完成。
二、气象影响因素
1.低温:冬季气温较低,可能会对混凝土凝固时间、沥青铺设等工作
造成影响。
2.雪、冰:降雪和结冰天气会造成施工场地的障碍和危险。
3.风力:冬季风力较大,需注意在高楼结构施工时的风险。
三、施工方案
1. 施工计划
在制定冬季施工计划时,需考虑气温、预警信息和气象条件,合理安排施工工
序和施工时间表。
及时调整计划以应对恶劣天气的影响。
2. 热力设备
针对低温天气,需要准备好必要的热力设备,如加热器、取暖设备等,以确保
施工现场温度适宜,保证材料的正常使用。
3. 防冻措施
对于混凝土、沥青铺设等易受低温影响的工序,需要采取防冻措施,如加热水温、使用特殊防冻材料等,提前做好保温工作。
4. 安全防护
在结冰、降雪等恶劣天气下,施工现场安全风险增加。
要加强安全措施,确保
施工人员和设备的安全,设置警示标志、做好防滑处理等工作。
四、总结
冬季施工是一个挑战,但通过科学的施工方案和严格的管理,可以有效应对各
种气象影响,保证工程的顺利进行。
在冬季主体阶段施工中,关注安全、注意保温、适时调整计划,是取得成功的关键。
只有充分准备,才能在冬季施工中取得优异的成绩。
冬季施工专项方案编制人:审核人:日期:目录一、编制依据 (1)二、工程概况 (1)三、施工方法 (1)四、冬季施工措施 (3)五、冬施给排水措施 (9)六、冬施电气安全管理措施 (9)七、安全消防措施 (10)八、冬期施工防爆工作 (11)九、施工现场用火管理 (11)十、解除冬期施工后的安全管理 (11)一、编制依据1、程设计图纸;2、南京市现行的安全生产、文明施工的规定;3、现行的国家及南京市的有关规范、规程和标准及强制性条文的规定;4.《建筑工程冬期施工规程》JGJ 104和施工技术方案规定;5. 国家标准《建筑施工施工质量验收统一标准》GB 50300-2001的有关规定;二、工程概况工程地理位置及周围环境:1、地理位置2、工程概况三、施工方法冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d•的日平均气温稳定在5°C以上,则此5d的最后一天为冬季施工的终日。
(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。
所有工程均应注意,各分项工程可按下列条件进行控制:1、冬季施工特点1)季节,尤以混凝土工程居多。
2)质量事故出现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•而且影响工程的使用寿命。
3)冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工造成的。
2、冬季施工规定:4)砖石砌体工程:在预计10天内的平均气温低于5℃,即进入冬季施工阶段。
5)砼工程:室外日平均气温连续5d稳定低于5℃或最低气温降低于0℃或0℃以下时,砼施工进入冬季施工。
6)抹灰工程:当环境最低气温低于+5℃时即按冬季施工的有关规定执行。
建筑工程冬期施工方案一、编制依据工程设计图纸;《建筑工程冬期施工规程》《混凝土结构工程施工质量验收规范》《建筑工程施工质量验收统一标准》《砌体工程施工质量验收规范》二、工程概况钢筋直径≥Ф18及以上采用滚轧直螺纹气保焊连接,纵向钢筋采用电渣压力焊,水平钢筋直径<Ф18采用绑扎搭接连接;模板采用18mm多层夹板;三、冬期施工期限的确定1、根据气象预报及大气测温记录统计数据,当室外日平均气温连续5d稳定低于5℃时,即进入冬期施工(徐州地区一般是11月15日为冬期施工开始日)。
当室外日平均气温连续5d高于5℃时,即解除冬期施工(徐州地区一般是3月15日为冬期施工结束日)。
由于受工期制约,冬季施工是不可避免的。
本冬季施工方案,根据工程特点及冬季施工信息的反馈情况,布置年度冬期施工原则及实施方针,根据公司总的原则,结合本单位的具体情况,编制本工程冬季施工方案,主要内容有:冬期施工生产任务特点部署,主要的冬期施工方法,保温材料、外加剂材料计划,冬期施工人员培训计划,施工管理工作,冬期施工项目及热源安排。
2、项目部施工管理科从11月1日起开始由专人对大气进行测温工作,直至冬期施工结束,建立记录台帐。
四、施工部署1、冬施管理为加强冬施工作的组织和管理,项目部成立冬施领导小组。
2、加强培训及技术交底冬期施工前,对全体人员进行冬期施工培训,尤其是试验和保温人员。
对工人进行冬施培训,并进行技术交底。
五、施工准备根据施工进度计划、结合实际情况和工程特点编制冬施材料计划和技术交底。
1、主要施工内容1)钢筋工程、模板工程、混凝土工程施工。
2)砌体工程:包括砖砌体。
2、材料准备物资部组织施工所需的保温、取暖等材料,物资进场准备工作。
2、材料计划表3、现场准备3.1对施工现场进行彻底检查,消灭火灾隐患,保证消防道路的畅通。
3.2施工现场临时用水管外露管线用保温材料包裹,外露水龙头,消防箱用保温材料做好保温。
消防栓及外露消防管线必须做好保温防护。

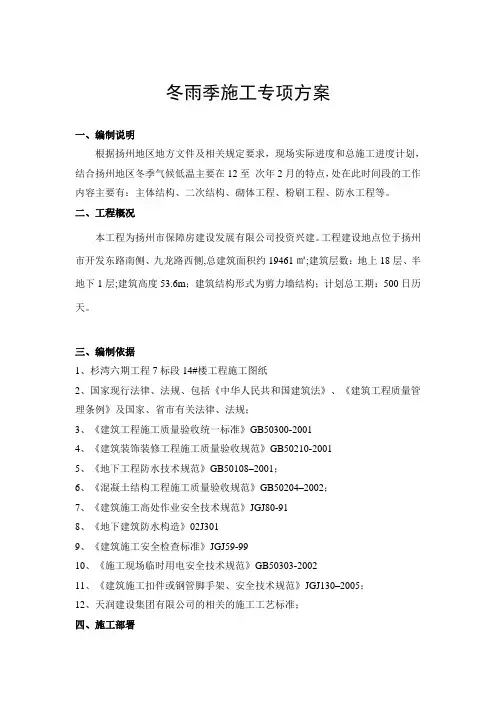

冬雨季施工专项方案一、编制说明根据扬州地区地方文件及相关规定要求,现场实际进度和总施工进度计划,结合扬州地区冬季气候低温主要在12至次年2月的特点,处在此时间段的工作内容主要有:主体结构、二次结构、砌体工程、粉刷工程、防水工程等。
二、工程概况本工程为扬州市保障房建设发展有限公司投资兴建。
工程建设地点位于扬州市开发东路南侧、九龙路西侧,总建筑面积约19461㎡;建筑层数:地上18层、半地下1层;建筑高度53.6m;建筑结构形式为剪力墙结构;计划总工期:500日历天。
三、编制依据1、杉湾六期工程7标段14#楼工程施工图纸2、国家现行法律、法规、包括《中华人民共和国建筑法》、《建筑工程质量管理条例》及国家、省市有关法律、法规;3、《建筑工程施工质量验收统一标准》GB50300-20014、《建筑装饰装修工程施工质量验收规范》GB50210-20015、《地下工程防水技术规范》GB50108–2001;6、《混凝土结构工程施工质量验收规范》GB50204–2002;7、《建筑施工高处作业安全技术规范》JGJ80-918、《地下建筑防水构造》02J3019、《建筑施工安全检查标准》JGJ59-9910、《施工现场临时用电安全技术规范》GB50303-200211、《建筑施工扣件或钢管脚手架、安全技术规范》JGJ130–2005;12、天润建设集团有限公司的相关的施工工艺标准;四、施工部署1、施工准备(1)冬季施工时间:日平均气温连续5天低于5℃,为冬施开始日期;日平均气温连续高于5℃,为冬施结束日期。
现场应于11月初即开始了解扬州地区天气周报及旬报气象信息,上述两个条件有一个达到即确定为冬施的起、止日期。
(2)根据目前的施工情况,熟悉掌握各部位施工方法,合理安排施工进度,保证把各种费用降到最低点。
(3)通过计算并结合工程特点,根据初冬至严冬各时期的气温,选用合理的添加剂和保温措施。
2、施工组织总施工为组长,负责冬期施工准备、落实工作;施工员、质量员、安全员、材料员等负责工程冬、雨期施工。
冬季专项施工方案(最终完整版)1.前言2.编制目的3.编制依据4.冬季施工特点5.冬季专项施工方案编制要点6.施工安全措施7.施工质量控制8.施工进度控制9.施工经济控制10.结束语前言为了确保冬季施工顺利进行,保障工程质量和安全,特编制本专项施工方案。
编制目的本方案旨在明确冬季施工的特点和要求,制定合理的施工方案,确保施工质量和进度,并加强施工安全措施,保障施工人员的生命财产安全。
编制依据1.国家有关法律法规;2.工程合同;3.工程施工组织设计;4.工程施工图纸;5.工程施工技术规范;6.工程施工进度计划。
冬季施工特点1.温度低,天气不稳定,施工条件较差;2.土方开挖、混凝土浇筑等施工工序受气温影响较大;3.雪、冰、霜等天气现象易造成施工现场危险;4.设备、材料易受低温影响。
冬季专项施工方案编制要点1.合理安排施工进度,根据气温情况选择施工时间;2.选用适宜的施工方法和技术,保证施工质量;3.严格执行施工安全措施,确保施工人员的生命财产安全;4.严格控制施工质量,确保工程质量;5.加强材料、设备的保温措施,确保施工材料、设备的正常使用。
施工安全措施1.施工现场设立安全警示标志,保障施工人员安全;2.严格执行施工安全操作规程,确保施工安全;3.加强对施工人员的安全教育,提高安全意识;4.加强对施工设备的维护保养,确保设备安全可靠。
施工质量控制1.严格执行施工技术规范,确保施工质量;2.加强对施工材料的检验,保证材料质量;3.加强对施工现场的巡查,及时发现和纠正问题。
施工进度控制1.制定合理的施工进度计划,确保施工进度;2.根据气温情况和工程实际情况,及时调整施工进度计划。
施工经济控制1.严格控制施工成本,确保施工经济效益;2.加强对施工材料、设备的管理,避免浪费;3.加强对施工人员的管理,提高劳动效率。
结束语本专项施工方案是冬季施工的重要保障措施,希望全体施工人员认真执行,确保工程质量和安全,顺利完成施工任务。

冬季施工方案江苏一、背景介绍江苏地处东部沿海地区,气候属于亚热带湿润气候,年降水量较多。
冬季气温较低,容易出现低温和雨雪天气,给施工工作带来一定的困难。
因此,在江苏地区进行冬季施工时,需要制定合理的施工方案,以保证施工质量和进度。
二、施工前准备工作1.预先做好施工计划:根据工程的具体要求,制定详细的施工计划,包括施工工序、施工方法、施工顺序等,确保施工有序进行。
2.选择合适的施工材料:在冬季施工中,应选择适合低温施工的材料,例如低温防冻混凝土、保温材料等。
3.配备必要的设备和工具:根据施工计划,提前准备好必要的设备和工具,确保施工的顺利进行。
三、施工措施1.温度监测:在冬季施工中,应定期对施工现场的温度进行监测,确保施工温度的控制在适宜的范围内。
2.保温措施:对于需要保温的部位,应采取保温措施,例如使用保温材料覆盖,或者采取加热措施,确保施工材料的温度在合适范围内。
3.防冻措施:对于可能出现结冰的部位,应采取防冻措施,例如使用防冻剂,保证施工的顺利进行。
4.加班施工:在气温较低的情况下,可以适当增加施工人员,增加施工强度,确保工期的完成。
四、安全注意事项1.严格按照相关的安全规范进行施工,确保施工人员的安全。
2.防寒保暖:施工人员应做好防寒保暖工作,穿戴合适的防寒服装,防止感冒和冻伤等情况的发生。
3.清除积雪:及时清除施工现场积雪,防止积雪对施工过程的影响。
4.注意道路状况:冬季道路容易结冰,施工人员出行时应注意道路状况,确保安全通行。
五、施工管理1.定期检查施工进度:对施工进度进行定期检查,及时发现问题并解决。
2.与气象部门保持联系:与气象部门保持密切联系,掌握天气预报情况,及时做好施工准备。
六、总结冬季施工在江苏地区面临着较低的气温和多雨的天气条件,给施工工作带来一定的困难。
但通过预先准备、合理施工措施和施工管理,可以保证冬季施工质量和进度。
同时,施工单位和施工人员应加强安全意识,提高对低温天气的应对能力,确保施工安全。

江苏冬季施工方案摘要:本文介绍了江苏地区冬季施工的一套方案,包括施工准备、施工措施、安全防护等内容,旨在提高施工效率,确保施工质量。
引言:冬季施工由于天气寒冷、天然资源减少等原因,施工环境条件较差,降低了施工效率和施工质量。
因此,制定一套针对江苏冬季施工的方案,对于解决这些问题、提高施工效率具有重要意义。
一、施工准备1. 及时发布施工通知:在施工之前,准备施工队伍和物资,并及时向施工人员发布施工通知,明确施工时间和任务。
2. 安排物资储备:冬季施工需要特别注意保暖设施和设备,如加热设备、加湿设备等,确保施工过程中人员的安全和舒适。
二、施工措施1. 合理安排施工时间:在冬季,天气寒冷,白天温度较低,夜晚温度更低。
因此,应结合天气预报,合理安排施工时间,避免在气温过低的时段施工,以免影响施工质量。
2. 做好施工保温措施:在施工过程中,采取适当的加热设备,确保施工现场的温度适宜,避免因温度过低影响施工材料的质量。
3. 加强质量监控:在冬季施工中,由于天气条件的限制,施工材料容易受到影响,对施工质量造成一定的影响。
因此,在施工过程中,应加强对施工材料的质量监控,确保施工质量达到标准要求。
4. 采用适宜的施工方法:根据不同工程的特点和施工条件,选择适宜的施工方法。
避免施工过程中出现问题,提高施工效率。
三、安全防护1. 加强安全教育培训:在冬季施工中,由于天气寒冷,易发生安全事故。
因此,施工单位应加强对施工人员的安全教育培训,提高安全意识,确保施工过程中的安全。
2. 做好现场安全防护:在施工现场,应设置明显的安全警示标志和围栏,确保施工过程的安全。
同时,要加强现场管理,定期检查施工设备和工具的安全性,防止安全事故的发生。
结论:江苏地区冬季施工具有一定的困难和挑战,但通过合理的施工准备、科学的施工措施和严格的安全防护,可以有效提高施工效率和施工质量。
施工单位应根据具体情况制定相应的施工方案,确保施工过程的高效顺利进行。
冬季施工方案及措施7篇写范文网 > 工作范文 > 方案策划 >冬季施工方案及措施|金成>推荐文章最新的2022冬季施工方案热度:冬季施工方案最新完整版热度:关于冬季施工方案热度:冬季施工方案范文热度:冬季如何预防火灾心得体会热度:冬季施工方案及措施7篇为了确保工作事情顺利进行,通常需要预先制定一份完整的方案,方案具有可操作性和可行性的特点。
那么什么样的方案才是好的呢?下面小编带来冬季施工方案及措施7篇,希望大家喜欢。
冬季施工方案及措施篇1一、总体构思1、根据工程设计的要求,首先要充分体会设计意图和构思,然后根据施工现场的实际情况及业主、监理工程师的具体要求,对施工设计方案作出充分的组织安排,做到因地制宜,抓质量、赶进度、创效益。
2、根据本工程的特点,为绿化工程,考虑进场先进行土建施工,放样定位。
同时对土方合理调配,再对绿化地进行划线定点、种植。
3、遇到因交叉施工,设计方案变更或其他特殊情况致使该段不能继续作业时,及时与业主单位和监理工程师协商解决方案,协调解决各班组的交替穿插,对工程质量工程工期需很抓把关。
二、施工特点1、本工程为单独绿化工程,线路长,施工难度大,质量要求高,设计风格要求把握准确。
2、种植的苗木品种多,种植的技术要求高,专业性强,工程施工穿插性强。
因此,本公司拟集中专业施工技术骨干,采用相应技术措施,有步骤,有计划地结合实施和完成施工任务。
三、施工顺序为保证按期竣工,工程按不同地块和内容采用流水作业,合理组织人员、机具,并保证材料及时到场。
施工地块:绿化种植候车亭草坪铺设主要施工内容:1、土方工程:基础土方、种植土;2、绿化种植整体施工采取流水作业,详细见施工进度表。
四、施工方法1、土方工程:挖除废土、加种植土、夯实。
2、绿化种植:划分为种植环境处理,绿化放样,选苗和种植,养护四个部分。
(1)、种植环境处理:先进行垃圾、杂草的清理,种植土应耙细整平,排水良好;并应进行土壤消毒,杀灭病菌和害虫后,施适量的基肥。
建筑工程冬季施工方案苏州越湖名邸三期工程,位于吴中大道118号,邵昂路东侧。
投资单位:苏州兴力达房地产开发有限公司设计单位:中铁工程设计院有限公司监理单位:苏州建华建设监理有限公司施工单位:苏州泽丰建设工程有限公司总用地面积:119415。
93㎡,总建筑面积:229798。
18㎡,整个小区共分三个组团:A组团:16#、17#、18#、21#、22#、23#、26#、27#、28-A#、29-B#、30-A#、30—B#,为9+1、11+1小高层住宅楼;人防地车库二;B组团:5#、10#、14#、15#、20#、19#、24#、25#、28—B #、29—A#,为9+1、11+1小高层住宅楼;人防地车库一;C团:1#、2#、3#、4#、6#、7#、8#、9#、11#、12#、13#,为9+1、11+1小高层住宅楼;地下车库二;并设物业、配电房等用房.项目经理:路振雄、王志军生产经理:刘科明技术负责人:尤大鹏、潘长明、钟亮安全员:李守山、钟二祥1 冬期施工起始日期根据“建筑工程冬期施工规程”的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。
苏州市的冬期施工起止日期,一般为12 月10 日至第二年2 月25日。
起止日期可经实测确定,也可由甲、乙双方协商统一划定。
2 冬期施工技术准备工作2.1 冬期施工技术准备原则:1) 确保工程质量。
2) 冬期施工过程中,做到安全生产;工程项目的施工要连续进行。
3)制定冬期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理。
4) 应考虑所需的热源和材料有可靠的来源,减少能源消耗.5) 力求施工点少,施工速度快,缩短工期.6)凡是没有冬期施工方案(措施),或者冬期施工准备工作未做好的工程项目,不得强行进行进行冬期施工。
7) 必须制定行之有效的冬期施工管理措施.2.2 冬期施工方案的编制2.2。
冬季施工方案(完整)
一、背景
冬季是施工过程中常见的一个季节,在低温、多雨、降雪的气候条件下,施工
难度增加,施工安全和质量也面临挑战。
因此,制定科学合理的冬季施工方案对提高施工效率、确保施工安全至关重要。
二、关键考虑因素
1. 温度控制
冬季气温较低,容易造成材料凝固、设备故障等问题,需要做好温度控制工作,保证施工正常进行。
2. 防冻措施
施工现场水管、设备等易受冻损坏,需要采取有效防冻措施,确保施工不受天
气影响。
3. 施工计划调整
根据冬季气候特点,合理调整施工计划,提前做好准备工作,保障施工进度。
4. 安全考量
冬季路面湿滑、气温低,施工人员易发生意外,需加强安全教育和防护,确保
施工安全。
三、冬季施工方案实施
1. 温度控制
在施工现场加设临时供暖设备,保持施工现场温度在适宜范围内,防止温度太
低影响施工质量。
2. 防冻措施
采用加热管道、保温棚等方式对设备、管道进行保温处理,确保施工设备和管
道畅通无阻。
3. 施工计划调整
根据气温变化和雨雪情况,灵活调整施工计划,合理安排施工时间和人力资源,确保施工进度不受影响。
4. 安全防护
加强现场安全管理,提供防滑鞋、保暖服装等防寒装备,加强安全教育和应急
预案培训,确保施工人员安全施工。
四、总结
冬季施工是一个挑战性较大的时期,但只要做好充分准备、科学合理规划,就
能够顺利完成施工任务,保证工程质量和进度。
希望通过本冬季施工方案的制定和实施,能够为未来冬季施工提供有益借鉴。
以上为冬季施工方案(完整)内容,感谢阅读!。
冬季施工方案及施工保证措施大家好,今天我们来聊聊冬季施工方案及施工保证措施。
我们要明确一点,冬天是个寒冷的季节,但是我们的工作不能因此而停滞不前。
所以,我们必须要有一套完善的冬季施工方案,以及一系列切实可行的施工保证措施,才能确保工程顺利进行。
那么,接下来我就给大家详细介绍一下我们的冬季施工方案及施工保证措施。
一、冬季施工方案1.1 施工前的准备工作冬天气温低,所以我们在施工前要做好充分的准备工作。
首先要对施工现场进行全面的检查,确保施工现场的安全。
其次要准备好防寒保暖的物资,如棉衣、棉被、手套等,以确保工人在寒冷的天气里能够保持温暖。
最后要对施工设备进行检查和维护,确保设备的正常运行。
1.2 施工过程中的注意事项(1)合理安排施工时间。
冬天白天时间短,所以我们要尽量利用夜晚的时间进行施工,以减少对工人的影响。
(2)加强现场管理。
我们要定期对施工现场进行巡查,确保现场的安全和秩序。
同时要加强对工人的管理,确保他们能够在寒冷的天气里保持良好的工作状态。
(3)注意防滑。
冬天地面容易结冰,所以我们要在施工现场设置防滑设施,以防止工人滑倒受伤。
二、施工保证措施2.1 质量保证措施(1)严格把控原材料的质量。
我们要对进场的原材料进行严格的质量检查,确保原材料的质量符合要求。
(2)加强施工过程中的质量控制。
我们要定期对施工过程进行检查,发现问题及时整改,确保工程质量。
(3)加强与设计单位的沟通。
我们要与设计单位保持密切的沟通,确保设计方案的准确性和可行性。
2.2 安全保证措施(1)加强安全生产教育。
我们要定期对工人进行安全生产教育,提高他们的安全意识。
(2)加强现场安全管理。
我们要加强对施工现场的安全管理,确保现场的安全。
(3)建立健全应急预案。
我们要根据可能出现的安全事故制定应急预案,一旦发生安全事故能够迅速、有效地进行处理。
2.3 进度保证措施(1)合理安排施工进度。
我们要根据实际情况合理安排施工进度,确保工程能够按时完成。
南京工程学院04栋学生宿舍楼冬季施工方案江苏顺通南京工程学院04栋学生宿舍项目部冬季施工方案编制:赵荣兵审核:周新明南京工程学院学生宿舍4#楼由南京工程学院投资兴建,江苏省教育建筑设计研究院设计,江苏省教育建筑工程监理咨询有限公司监理,南通建工集团有限公司承建。
地下一层、地上六层,其中裙楼四层,总建筑面积11726平方米。
当室外日平均气温连续稳定低于5℃时,应采取冬季施工措施,并应采取气温下降的防冻措施。
根据我们在南京多年的施工经验,南京市冬季施工期一般为当年的十一月下旬至次年的三月上旬。
本工程冬季施工阶段正好为主楼主体结构工程,下面详细进行叙述。
一.一般要求1.做好各项冬期施工准备工作、冬季施工技术培训和现场安排、落实、管理、质量控制及冬季施工检查工作。
2.做好现场临时供水管线和龙头保温工作,外露上水管道冬季要覆土保温,不能覆土的用草绳缠绕严密,以防水管冻裂、冻坏。
3.加强对机械设备的保养,冬季有水箱的机械暂不用时将水放掉,防止冻裂水箱、水管。
4.冬季施工的保温材料有:草帘、草包、塑料膜及彩条布;南京市质量监督站认可的外加剂。
5.在冬季生产期间,对机械设备、电气设施、生活用电、脚手架等设施要全面检查,发现问题及时整改,确保机械电气等的防护装置齐全有效,对暂不使用的设备要做好维护保养工作,确保节日期间和春节后复工安全。
6.要妥善保管好冬季施工材料,对汽油、油漆、煤气、液化气、乙炔等易燃易爆品一定要指定专人保管,防止发生事故。
7.要严格加强明火管理,认真执行动火审批制度,加强对生活用电管理,严禁乱拉乱接等不规范用电行为,严禁工地使用电炉,切实关心职工健康,做好工棚、仓库、食堂等防冻保暖、防火、防爆、防煤气中毒工作。
8.对工地上的冰、雪及时清理,防止滑跌。
二.砼工程1.冬季浇筑砼时,应在砼中掺加早强剂,并采用塑料薄膜或彩条布加草包覆盖的办法进行保温,适当延迟拆模时间,以保证砼施工质量。
2.控制砼搅拌时水的温度,保证砼入模前有足够的温度。
南通建筑冬施方案南通是我国一个温带季风气候地区,在冬季平均气温较低,且存在较长的寒冷时期。
因此,南通建筑冬施方案的制定对于确保建筑工程的质量和进度至关重要。
本文将详细探讨南通建筑冬施方案的重要性及一些常用的措施。
首先,南通建筑冬施方案的制定是基于气候和环境等因素的考虑。
在南通的冬季,常常会出现低温、冻雨、冰雪等极端天气条件,这些都对建筑施工造成了很大的影响。
因此,建筑冬施方案的制定需要充分考虑这些因素,并采取相应的措施来保证施工质量。
其次,南通建筑冬施方案需要关注材料的保护。
低温天气对许多材料都有一定的影响,比如混凝土的凝固和硬化需要一定的温度条件,而低温会延长这个过程。
因此,在冬季施工中,需要采取一系列的保护措施,比如保温隔热措施、使用保温剂、加热设备等,来确保材料的正常工作温度,以保证建筑结构的稳定和安全。
此外,南通建筑冬施方案还需要注重施工人员的保护。
在低温环境下,工人容易出现感冒、冻伤等健康问题。
因此,在冬季施工中,需要提供充足的防寒防冻物品,比如厚重的防寒服装、保温手套、安全鞋等,保证工人的身体健康和工作安全。
另外,南通建筑冬施方案还需要注意施工工期的合理安排。
由于冬季的天气条件不稳定,可能出现工程延期的风险。
因此,在制定冬季施工方案时,需要精确地估计工期,并合理安排施工计划,以确保施工进度的稳定和工程质量的保证。
最后,南通建筑冬施方案还需要充分考虑环境保护问题。
在冬季施工中,常常会产生大量的废水和废渣,如果不加以妥善处理,会对周围的环境造成污染。
因此,在冬季施工中,需要合理设置污水处理设备和废渣处置措施,以减少对环境的影响,保护当地的生态环境。
总之,南通建筑冬施方案的制定对于保证建筑工程的质量和进度非常重要。
在制定方案时,需要充分考虑气候和环境等因素,并采取相应的措施来保护材料和工人的安全,合理安排施工工期,同时注重环境保护。
只有这样,才能确保南通冬季建筑施工的顺利进行,最大限度地提高施工效率和工程质量。
冬季施工方案及施工保证措施随着冬季的来临,气温逐渐降低,给建筑施工带来了诸多挑战。
为了确保冬季施工的质量和进度,保障施工人员的安全与健康,特制定本冬季施工方案及施工保证措施。
一、工程概况首先,对本次施工的工程项目进行简要介绍,包括工程名称、地点、规模、结构形式等。
明确施工的重点和难点,以及冬季施工可能对工程造成的影响。
二、冬季施工期限的确定根据当地的气象资料和往年的经验,确定冬季施工的起止日期。
一般来说,当室外日平均气温连续 5 天稳定低于 5℃时,即进入冬季施工阶段;当室外日平均气温连续 5 天高于 5℃时,解除冬季施工。
三、冬季施工准备工作1、技术准备(1)组织相关人员学习冬季施工的规范和标准,熟悉冬季施工的技术要求和操作要点。
(2)根据工程特点和冬季施工要求,制定详细的冬季施工技术方案,并进行技术交底。
2、物资准备(1)提前采购和储备冬季施工所需的保温材料、防寒用品、加热设备等物资,如草帘、塑料薄膜、棉被、火炉、电暖器等。
(2)准备好防滑、防冻的材料,如防滑链、融雪剂等。
3、现场准备(1)对施工现场的临时设施进行检查和维护,确保其能够抵御冬季的寒冷和风雪。
(2)对施工用水、用电线路进行检查和维护,做好水管的保温和电线的防雪措施。
4、人员准备(1)对施工人员进行冬季施工的安全教育和培训,提高他们的安全意识和自我保护能力。
(2)合理安排施工人员的工作和休息时间,避免疲劳作业。
四、冬季施工主要技术措施1、土方工程(1)土方开挖时,应采取防止基底土受冻的措施,如预留覆盖土层、铺设保温材料等。
(2)土方回填时,每层铺土厚度应比常温施工时减少 20% 25%,预留沉陷量应比常温施工时增加。
(3)回填土应选用未冻结的土料,如含有冻土块,冻土块的粒径不得大于 15cm,且其含量不得超过 15%。
2、钢筋工程(1)钢筋在运输和加工过程中,应防止撞击和刻痕,避免造成钢筋的脆断。
(2)钢筋焊接时,应采取防风、防雨、雪措施,焊接后的接头严禁立即接触冰雪。
城北小区(北)安置小区
冬
季
施
工
方
案
编制人:
审核人:
审批人:
施工单位: 江苏万佳建筑安装工程有限公司编制日期: 2013年12月08日
目录
1. 概述
2.冬期施工项目简介
3. 冬期施工准备
3.1. 物资部门
3.2. 技术部门
3.3. 安全部门
3.4. 生产部门
4. 主要项目施工方法
4.1. 土方回填
4.2. 砌筑工程
4.3. 钢筋工程
4.4. 模板工程
4.5. 混凝土工程
5. 质量保证措施
6. 安全保证措施
1. 概述
根据历年江苏地区天气变化情况,预计今年将在12月下旬进入冬季,天气最冷时期将发生在元月底至2月中旬。
为保证冬季期间施工生产活动顺利进行,保质保量地完成各项目节点目标,特编制本施工措施,请各项目组按本施工措施组织冬期施工。
冬期施工界定,当连接5天当日平均气温稳定在5℃以下,则此5天的第一天为进入冬季施工的初日,当气温转暖时,连接5天日平均气温稳定在5℃以上时,则此5天的最后一天为冬季施工的终日。
气温的测定以当地气象台发布的天气预报为主。
2. 冬期施工项目简介
根据我项目部在建工程实施进展情况,在冬期施工的主要分项工程项目有土方回填、钢筋加工、混凝土浇筑、砌筑、抹灰、防水、涂刷工程等。
3. 冬期施工准备
3.1. 物资部门
根据冬期施工的主要措施需求,做好保温防冻材料储备、供给工作。
常用保温防冻物资有棉毛毯、塑料薄膜、外加剂。
物资储备品种和数量以各项目组申报的品种和经核准的数量为准。
3.2. 技术部门
做好每日天气预报的收听和记录工作,并针对天气变化趋势做好相应的分项工程施工准备和专项技术、安全措施交底工作。
在措施实施阶段认真进行记录和总结,根据天气变化及时调整措施内容。
3.3. 安全部门
检查施工现场、生产生活临时设施供电、取暖设备和线路的供给
情况,在保证满足生产需要的情况下,尽可能减少明火用电设备的投入,减少火源。
检查现场消防设施的完善情况,做好现场给水管线防冻保温防护。
加强对班组班前作业环境检查活动的监督。
3.4. 生产部门
根据专项技术措施和冬期安全施工要求,组织施工,做好保温防冻措施的实施。
组织班组认真对班前作业环境进行检查整改。
对现场突发的不利因素及时向技术部门反映,以利采取相应的预防措施。
4. 主要项目施工方法
4.1. 土方回填
1) 土方回填选用开挖出的土方,为防止土方冻结,事先将拟用于回填的土方堆积成堆,回填时将表层有冻块、积雪层去除,用里层土回填。
2) 回填区域事先检查,当表层有冻结现象时,清除表层冻土层后再回填。
3) 为减少现场回填前清除面积,在回填前一周或在天气转暖时,应根据气象台天气趋势分析对回填区采用覆盖进行保温。
4.2. 砌筑工程
1) 砌筑工程所用水泥为普通硅酸盐水泥,强度不得低于32.5。
2) 砌筑体砂浆中掺加水泥用量1%的JM-IV型早强、防冻剂。
3) 砌筑用普通砖、空心砖等在砌筑前必须清除表面污物、冰雪等。
砖不得浇水湿润。
若砖遭受冻害时,不得用于墙体砌筑。
4) 冬期施工的砖砌体按“三一”砌筑法施工,灰缝不得大于1cm,严禁先铺灰后摆砖,再灌缝的操作。
5) 每日砌筑高度不得超过1.8m。
砌筑好的墙体表面进行保护性覆盖,砌筑表面不得留有砂浆。
在继续砌筑前,应扫净砌体接砌表面,不得有冰雪、杂物等。
6) 砂浆试块除按常温规定要求留设外,另在日平均温差超过5℃时,增留置一组与砌体同条件养护的试块,分别用于检验各龄期强度。
4.3. 钢筋工程
1) 负温下在运输、加工过程中防止产生撞击、裂痕,对三级钢筋,防止断裂,负温下冷却后的钢筋焊头应逐个进行外观质量检查,其表面不得有裂纹和局部颈缩。
2) 冬期施工在负温下焊接钢筋,同时应用防风雪的措施,焊接后的接头严禁碰到冰雪。
3) 操作人员必须经过培训学习,考试合格后方可持证上岗并掌握此焊接知识的技术人员负责此项工作,随时检查质量。
4) 正式操作前必须进行现场条件下试焊工作,经检验合格后,按此试件确定的工艺参数试焊,其试件检验数量要求与质量验收标准相同。
5) 钢筋在浇筑砼前,在钢筋制作现场搭设防雨、防雪棚,钢筋成品放暖棚里,不得接触冰雪雨水,或用毛毡和塑料薄膜覆盖钢筋成品。
4.4模板工程
1)梁板、墙、柱模采用外挂毛毡保温,顶板随砼浇筑随铺一层塑料薄膜,上加毛毡保温。
2)冬施期间砼强度增长缓慢,顶板全部模板方木一次性投入,数量须准备充足,拆模严格办理拆模申请,顶板须保留一层支撑,后浇带两侧悬挑部分的模板不能随意拆除,须严格按后浇带施工要求执行。
3)墙、柱模板当砼达到1.2N/mm2后,可使侧模轻轻脱离砼后,再合上继续养护到拆模。
4)模板拆除控制:梁、板侧模及墙柱模板须在同条件养护试块砼强度达到5N/mm2砼温度冷却到5℃后,且砼表面温度与外界环境温度差不大于20℃时方可拆除。
对于柱子砼,还应控制其砼内外温差不大于25℃。
4.5. 混凝土工程
1) 本工程混凝土全部采用商品混凝土,在冬施过程中采用掺化学外加剂的砼浇筑后,利用原材料加热及水泥水化热的热量,通过适当保温,延续砼冷却,使砼温度降到0℃或设计规定温度前达到预期要求强度的施工方法。
2) 砼的材料及搅拌、运输要求:本工程采用商品砼,施工前所有砼原材料及技术性能指标均与砼搅拌站沟通,签订砼供货技术协议,提前做好试配,保证商品砼的供应。
混凝土冬施选用水化热大的硅酸盐水泥和普通硅酸盐水泥,水泥强度等级不应低于42.5,最小水泥用量不应少于300kg/m2,水灰比不应大于O.6。
防冻剂应按施工规范及使用说明进行试配,搅拌时按配比设计文件配制。
混凝土初、终凝时间控制:初凝10小时,终凝20小时。
混凝土坍落度控制: 150±30mm。
砼温控要求如下:出罐温度:≥12°C,入模温度:≥5°C。
3) 砼的浇筑时间控制:注意收听天气预报,当预报温度白天最高温度低于-5℃或夜间最低温度低于-15℃时,不允许进行砼浇筑或采取保证质量的冬季施工措施才可进行浇筑。
4) 冬期成形砼表面保温措施是保证砼质量重要环节,现场必须做好保温防冻措施。
保温防冻采用的材料有棉毛毡和塑料薄膜,一般做法是,
在成形砼表面先覆盖一层塑料薄膜,然后再根据气温情况,在塑料薄膜面上铺盖毛毡,毛毡铺盖层数根据气温情况定。
通常在-5℃以上时,覆盖层数不少于一层;-10℃~-5℃间时,覆盖层数不少于两层。
5) 冬季砼表面养护湿度要求,可利用塑料薄膜内自存水气。
当天气较晴朗时,揭开塑料层察看砼表面湿润情况,确认砼表面无湿润感觉,湿度不够时,可用喷壶适当洒水,将塑料重新盖好。
6)具体结构部位养护:
a、顶板的保温及养护
采用塑料薄膜加毛毡保温,通常在-5℃以上时,覆盖层数不少于一层;-10℃~-5℃间时,覆盖层数不少于两层。
顶板砼保温覆盖须在砼达到初凝可上人后马上进行,为此,要求搅拌站严格控制顶板砼在初凝8小时、终凝12小时内,坍落度严格控制在150±30mm,确保浇筑成形后尽快可上人进行顶板砼的保温覆盖。
毛毡长短边搭接均不小于100mm。
上下两层毛毡接缝处应相互错开。
b、柱的保温及养护
墙柱砼模板拆除前利用毛毡保温,拆模后马上涂刷养护剂,并及时采用毛毡包裹、覆盖保温。
柱子侧面保温的毛毡采用沿水平方向缠绕、循环向上的方法,毛毡搭接不小于100mm,并用铁丝绑牢。
上下两层毛毡接缝处应相互错开。
墙体侧面保温的毛毡采用竖向悬挂的方法,毛毡长短边搭接不小于100mm,并用铁丝绑牢。
7) 冬季砼构件的养护时间不得小于7天。
8) 砼试块的留置:冬施砼试块的留置除按常温规定留置标养、同条件各一组试块外,增设不少于一组同条件养护的试块,分别用于检验拆模前的砼强度
5. 质量保证措施
(1)进场使用的外加剂和掺料,必须分类堆放,以防误用。
(2)养护使用物资使用专用库房和指定专人回收,严禁乱丢乱放。
(3)养护物资投入大小与天气和构件养护需求相关,必须由专人负责指挥施工。
(4)养护时间长短需求由技术人员确定,现场严禁私自任意缩短。
(5)技术人员必须根据天气变化情况,适时增加保温材料用量,以避免构件表面成形质量缺陷。
6. 安全保证措施
1) 专职安全人员必须加强日常安全巡视与监督管理,减少和杜绝现场安全隐患。
2) 生活和生产设施要求必须有取暖设计的,由专人管理,并制定专项管理制度,严禁随意拉接线路、电源现象。
3) 班前检查必须日日做,每日记录,确保作业环境符合劳动保护要求。
4) 高空作业必须确保安全保障用具有可靠的系挂点和现场作业条件满足要求后,方可实施作业。
5) 消防设施用具配备必须满足使用最低保障所需,对重点防护区域,如易爆、易燃库房、用火集中区域等,必须配备足够的消防器材。
6) 风雪、气湿变化较化时,必须做好班前检查工作,当不具备施工最低条件时,不得进行施工。
7) 对用火、用电专职管理人员进行教育,确保用火、用电区域的安全监督管理。
8) 某些特殊区域的施工和安全管理要求。
