清水砖墙砌筑施工技术交底
- 格式:doc
- 大小:61.50 KB
- 文档页数:4

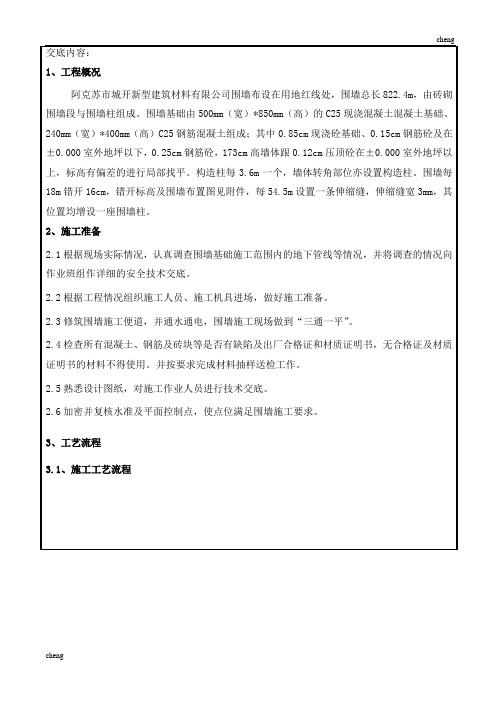

交底内容:1、工程概况阿克苏市城开新型建筑材料有限公司围墙布设在用地红线处,围墙总长822.4m,由砖砌围墙段与围墙柱组成。
围墙基础由500mm(宽)*850mm(高)的C25现浇混凝土混凝土基础、240mm(宽)*400mm(高)C25钢筋混凝土组成;其中0.85cm现浇砼基础、0.15cm钢筋砼及在±0.000室外地坪以下,0.25cm钢筋砼,173cm高墙体跟0.12cm压顶砼在±0.000室外地坪以上,标高有偏差的进行局部找平。
构造柱每3.6m一个,墙体转角部位亦设置构造柱。
围墙每18m错开16cm,错开标高及围墙布置图见附件,每54.5m设置一条伸缩缝,伸缩缝宽3mm,其位置均增设一座围墙柱。
2、施工准备2.1根据现场实际情况,认真调查围墙基础施工范围内的地下管线等情况,并将调查的情况向作业班组作详细的安全技术交底。
2.2根据工程情况组织施工人员、施工机具进场,做好施工准备。
2.3修筑围墙施工便道,并通水通电,围墙施工现场做到“三通一平”。
2.4检查所有混凝土、钢筋及砖块等是否有缺陷及出厂合格证和材质证明书,无合格证及材质证明书的材料不得使用。
并按要求完成材料抽样送检工作。
2.5熟悉设计图纸,对施工作业人员进行技术交底。
2.6加密并复核水准及平面控制点,使点位满足围墙施工要求。
3、工艺流程3.1、施工工艺流程3.3.5当挖基槽发现有淤泥层或软土层时,需进行换土处理,报请监理工程师及业主批准后,再进行施工。
3.4、基础施工3.4.1基槽底清挖好后经验槽认可则及时支基础模板,待基础模板报监理工程师验收合格后,浇筑C25砼,封闭槽底。
基础砼浇筑完成后,围墙基础范围内混凝土需进行拉毛处理,以保证基础与上层钢筋砼的整体性。
3.4.2基础浇筑完成经拉毛和清理后,在基础砼上绑扎、安装围墙基础钢筋。
砖砌围墙段基础垂直于围墙纵向轴线方向每20cm一道φ6钢筋,平行于围墙纵向轴线方向6根φ12钢筋。

一、交底目的为确保清水砖砌筑施工过程中的安全,预防事故发生,特进行安全技术交底。
二、交底内容1. 施工人员要求- 所有参与清水砖砌筑施工的人员必须经过专业培训,并取得相应操作资格证书。
- 施工人员必须进行入场安全教育,经考试合格后方可进场。
- 进入施工现场必须戴合格安全帽,系好下额带,锁好带扣。
2. 施工环境检查- 在操作之前,必须检查操作环境是否符合安全要求,包括道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全。
- 砌筑前,应检查基坑土质变化情况,有无崩裂现象。
3. 材料堆放与运输- 堆放砖块材料应离开坑边1m以上,确保安全距离。
- 严禁在施工过程中使用损坏或变形的砖块。
- 人工用手推车运砖时,两车前后距离平地上不得小于2m,坡道上不得小于10m。
4. 脚手架搭设与使用- 砌筑高度超过1.2m时,应搭设脚手架作业;高度超过4m时,采用内脚手架必须支搭安全网,用外脚手架应设防护栏杆和挡脚板。
- 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过5皮侧砖,同一块脚手板上的操作人员不应超过2人。
5. 安全防护措施- 在深度超过1.5m的沟槽基础内作业时,必须检查槽帮有无裂缝,确定无危险后方可作业。
- 脚手架上堆料量(均布荷载每m²不得超过200kg,集中荷载不超过150kg),码砖高度不得超过3皮侧砖。
- 砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。
6. 砌筑操作规范- 砌块施工时,不准站在墙身上进行砌筑、划线、检查墙面平整度和垂直度、裂缝、清扫墙面操作,也不准在墙身上行走。
- 砌块吊装就位时,应待砌块放稳后,方可松开夹具。
- 已经就位的砌块,必须立即进行竖缝灌浆,对稳定性较差的窗间墙独立柱和挑出墙面较多的部位,应加临时支撑。
7. 特殊季节施工- 在台风季节,应及时进行卷梁施工,确保施工安全。
- 遇到恶劣天气,如雨、雪、雾等,应暂停施工,确保人员安全。
三、交底责任1. 施工单位负责组织安全技术交底,确保所有施工人员熟悉并掌握安全操作规程。
墙体砌筑工程技术交底一、工程概述墙体砌筑工程是建造施工中的重要环节之一,主要包括墙体的布置、砌筑材料的选用、施工工艺和质量要求等内容。
本文将对墙体砌筑工程的技术要求进行详细交底,以确保施工过程中的安全性、质量和效率。
二、墙体布置1. 墙体布置应根据建造设计图纸和相关规范要求进行,确保墙体的位置、尺寸和高度等符合设计要求。
2. 墙体布置前,应对基础进行检查,确保基础的平整度和强度满足要求。
三、砌筑材料的选用1. 砌筑砖块应选择符合国家标准的砖块,确保质量可靠。
2. 砌筑砂浆应按照设计要求选用适当的配比,确保砂浆的粘结力和抗压强度。
3. 砌筑砂浆中的砂料应进行筛分,确保砂料的质量和颗粒大小符合要求。
四、施工工艺1. 墙体砌筑前,应对墙体的基准线进行标定,确保墙体的垂直度和水平度。
2. 砌筑前,应将砖块进行清洗,确保砖块表面无灰尘和杂质。
3. 砌筑时,应采用湿砌法,即在砖块上喷水,确保砂浆的粘结力和墙体的强度。
4. 砌筑过程中,应注意砖缝的控制,确保砖缝的均匀性和美观度。
5. 砌筑完成后,应及时进行墙体的验收,确保墙体的质量和安全性。
五、质量要求1. 墙体砌筑应符合设计要求和相关规范的要求,确保墙体的强度和稳定性。
2. 墙体表面应平整、光滑,无明显的凹凸和裂缝。
3. 墙体砌筑应符合施工图纸的要求,确保墙体的尺寸和高度等符合设计要求。
4. 墙体砌筑中不得有空鼓、空心和漏砂等现象。
六、安全措施1. 施工现场应设置明显的警示标志,确保施工区域的安全。
2. 施工人员应佩戴安全帽、防护鞋等个人防护装备,确保施工人员的安全。
3. 施工过程中应注意防止砖块和砂浆的坠落,确保周围人员的安全。
4. 施工现场应保持整洁,避免杂物堆放和滑倒等安全隐患。
以上为墙体砌筑工程技术交底的内容要点,施工人员在进行墙体砌筑工程时,应严格按照以上要求进行操作,确保施工质量和安全。
如有任何疑问或者需要进一步的指导,请及时向相关负责人咨询。
交底内容:1、工程概况阿克苏市城开新型建筑材料有限公司围墙布设在用地红线处,围墙总长822.4m,由砖砌围墙段与围墙柱组成。
围墙基础由500mm(宽)*850mm(高)的C25现浇混凝土混凝土基础、240mm(宽)*400mm(高)C25钢筋混凝土组成;其中0.85cm现浇砼基础、0。
15cm钢筋砼及在±0。
000室外地坪以下,0.25cm钢筋砼,173cm高墙体跟0。
12cm压顶砼在±0。
000室外地坪以上,标高有偏差的进行局部找平.构造柱每3。
6m一个,墙体转角部位亦设置构造柱。
围墙每18m错开16cm,错开标高及围墙布置图见附件,每54.5m设置一条伸缩缝,伸缩缝宽3mm,其位置均增设一座围墙柱.2、施工准备2.1根据现场实际情况,认真调查围墙基础施工范围内的地下管线等情况,并将调查的情况向作业班组作详细的安全技术交底.2.2根据工程情况组织施工人员、施工机具进场,做好施工准备。
2.3修筑围墙施工便道,并通水通电,围墙施工现场做到“三通一平”。
2。
4检查所有混凝土、钢筋及砖块等是否有缺陷及出厂合格证和材质证明书,无合格证及材质证明书的材料不得使用。
并按要求完成材料抽样送检工作。
2。
5熟悉设计图纸,对施工作业人员进行技术交底.2。
6加密并复核水准及平面控制点,使点位满足围墙施工要求。
3、工艺流程3.1、施工工艺流程3。
3.4小型挖掘机沿基槽纵向挖土,挖至距基槽底标高20cm时机械挖土停止,进行人工修边清底,机械挖土不易施工的个别轴线采用人工挖基槽补充.3.3。
5当挖基槽发现有淤泥层或软土层时,需进行换土处理,报请监理工程师及业主批准后,再进行施工。
3。
4、基础施工3.4.1基槽底清挖好后经验槽认可则及时支基础模板,待基础模板报监理工程师验收合格后,浇筑C25砼,封闭槽底.基础砼浇筑完成后,围墙基础范围内混凝土需进行拉毛处理,以保证基础与上层钢筋砼的整体性。
3.4.2基础浇筑完成经拉毛和清理后,在基础砼上绑扎、安装围墙基础钢筋。

2、当做分项工程施工技术交底时,应填写"分项工程名称" 栏,其他技术交底可不填写。
技术交底记录表C2-12、当做分项工程施工技术交底时,应填写"分项工程名称" 栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称" 栏,其他技术交底可不填写。
表 C2-1控制线,根据墙定位线放出后砌墙控制线、门窗洞口控制线,放线误差应控制在±4 、根据试验室确定的砂浆配合比拌制砌体砂浆:○1 . 自投料完成开始算起水泥砂浆和混合砂浆,搅拌时间不得少于 2min, 水泥粉煤灰砂浆和掺 加外加剂的砂浆, 搅拌时间见不得少于 3min ,掺用有机塑化剂的砂浆搅拌时间不得少于 5min○2 . 砂浆应随拌随用, 水泥砂浆和水泥混合砂浆应分别在3h 和 4h 内使用完毕; 当施工期间最高气温超过 30℃时,应分别在拌成后 2h 和 3h 内使用完毕。
对掺加缓凝剂的砂浆可根据具体 情况延长。
○3 . 应按同一验收批且不超过 250m3砌体留置各种类型及强度等级的砂浆试块,同一类型、强 度等级的砂浆试块应不少于 3 组,同一验收批砂浆试块抗压强度平均值必须大于或等于设计强 度等级所对应的立方体抗压强度, 同一验收批砂浆试块抗压强度的最小一组平均值必须大于或 等于设计强度等级所对应的立方体抗压强度的 0.75 倍。
同一验收批只有一组试块时,该组试 块必须大于或等于设计强度等级所对应的立方体抗压强度。
○4 . 砂浆试块应以标准养护,龄期28d 的试块抗压试验结果为准。
○5 . 当砂浆试块立方体抗压强度不能满足设计要求或对其试验结果有争议、怀疑及其数量不足或缺乏代表性时可采取原位检测的方法对其强度进行判定。
5 、拌制砂浆应采用机械拌和,各组分材料应采用重量计量。
6 、后砌墙与剪力墙、暗柱的拉结按照《钢筋混凝土结构构造详图》陕02G02 页 44 节点 ○1 、○2 选用,如主体结构施工时预埋拉结筋不足设计要求,可在砌体施工前采用后植筋法植入拉 结筋,植入拉结筋深度应为100mm ,钻孔直径应为 14mm 。
墙体砌筑工程技术交底一、工程概述:墙体砌筑工程是建造施工中的重要环节之一,其质量直接影响到建造物的安全性和使用寿命。
本文将对墙体砌筑工程的技术要求、施工流程、材料选择等进行详细说明,以确保工程质量。
二、技术要求:1. 墙体砌筑应符合国家建造标准和设计要求,保证墙体的强度、稳定性和耐久性。
2. 砌筑墙体要保持垂直、水平和整齐,墙体砖缝应均匀,砖与砖之间应密切贴合。
3. 墙体砌筑过程中要注意保持墙体的干燥,避免水分渗入砖体,影响墙体的强度。
4. 墙体施工中应注意保护墙体,避免外力损伤,如碰撞、振动等。
三、施工流程:1. 墙体砌筑前,要先进行基础处理,确保基础平整、坚固。
2. 根据设计要求,选择合适的砌筑材料,如砖块、砂浆等。
3. 进行墙体布点,根据设计图纸确定墙体的位置和尺寸,标记出墙体的起点和终点。
4. 进行墙体砌筑,按照墙体布点的位置和尺寸,逐层砌筑墙体。
注意保持墙体的垂直、水平和整齐。
5. 砌筑过程中,要及时进行墙体的检查,确保墙体质量符合要求。
6. 砌筑完成后,对墙体进行养护,保持墙体的干燥,避免水分渗入砖体。
四、材料选择:1. 砖块:根据设计要求和墙体的承重要求,选择合适的砖块,如空心砖、实心砖等。
2. 砂浆:选择符合国家标准的砂浆,按照砂浆与水的比例进行调配,保证砂浆的粘结性和稳定性。
3. 钢筋:根据墙体的结构要求,选择合适的钢筋,保证墙体的强度和稳定性。
4. 其他辅助材料:如砌筑工具、防水材料等,要选择质量可靠的产品,确保施工质量。
五、施工安全:1. 施工人员要严格遵守安全操作规程,佩戴好安全帽、手套等防护用具。
2. 施工现场要保持整洁,杂物要及时清理,防止发生意外事故。
3. 施工期间要注意防火安全,禁止在施工现场吸烟、使用明火等。
4. 施工过程中要注意与其他施工工序的协调,避免发生交叉作业导致的安全事故。
六、质量控制:1. 施工过程中要进行质量检查,确保墙体的垂直度、水平度和整体质量符合要求。

喷涂、滚涂、弹涂施工1 范围本工艺标准适用于一般工业与民用建筑的墙面喷涂、滚涂、弹涂施工。
2 施工准备2.1 材料及主要机具:2.1.1 水泥:325号及其以上的普通水泥、矿渣水泥、火山灰水泥。
一个工程所用水泥应采用同一批产品,并应一次备齐。
白水泥应根据设计要求选用。
2.1.2 细骨料:采用各种小八厘的下脚料,粒径在2mm左右的白云石屑、松香石屑等;也可使用中粗砂,其含泥量应不大于3%。
2.1.3 颜料:应选用耐光、耐碱性好的颜料,如氧化铁红、氧化铁黄、群青、赭石等,一个工程所用的颜料应采用同一厂家、同一牌号、同一批量生产的产品,并应一次备齐。
2.1.4 107胶:含固量10%~12%,pH值7~8,相对密度1.05;有机硅:含固量30%,pH值13,相对密度1.23。
2.1.5 木制分格条:根据设计要求的宽度,提前做好备用。
2.1.6 黄蜡布、黑胶布:根据需要准备。
2.1.7 主要机具:应备有小型机械搅拌桶,空压机1~2台(排气量0.6m3/mm,工作压力60~80N/cm3)、耐压胶管(可用3/8″氧气管)、接头、喷斗等,还有压浆罐、3mm 振动筛、输浆胶管、胶管接头、喷枪。
滚涂所用的各种花纹的橡胶滚、疏松刮板。
弹涂所用的弹涂器。
还有窗纱、料桶、灰勺、计量天平、木抹子、铁抹子、粉线包、分格条、黄蜡布、黑胶布、木靠尺、方尺、大杠、水刷子、排笔等。
2.2 作业条件:2.2.1 门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周的缝隙堵抹是否符合要求。
2.2.2 墙面基层及防水节点应处理完毕,完成雨水管卡、设备容墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。
2.2.3 脚手架最好选用双排外架子,或活动吊篮,墙面不得留设脚手眼;脚手架立杆距墙不少于50cm,排木距墙不少于20cm,脚手架步高最好与外墙分格条的高度相适宜。
2.2.4 根据施工需要提前准备好相应的机械,并接通电源提前试机。
关于技术交底的要求1.技术交底的目的是使施工人员明确工程概况、合同文件、设计意图及设计中采用的新技术、新工艺、新材料;明确工程的各项技术要求、质量验收标准、工艺标准、各结构物的详细尺寸和标高、材料规格和数量等,确保施工过程满足质量、技术、工艺要求,安全顺利的完成施工任务。
2.技术交底分为会议交底、书面交底和岗位技术交底三种形式。
3.施工方案交底应采用会议交底,由项目总工主持,项目部有关人员、施工队长及施工队技术人员等参加。
主要对施工组织设计或施工方案及施工方案中的重点细节作专题介绍和详细说明,提出具体实施办法和要求,对施工质量控制与技术安全保证措施作详细交底。
参加会议人员对技术交底不明确或实施困难的问题(包括施工场地、施工机械、施工进度安排、施工部署、施工流水段划分、劳动力安排、施工工艺等)应及时提出,会议对提出的问题应逐一解答,并落实安排。
4.施工工艺的技术交底应采用书面交底,项目部或施工队向工班就分项工程或工序进行技术交底,应根据该项工程的施工组织设计或施工方案、上级的技术交底内容,按照设计文件、施工及验收规范等的有关要求,结合本工程的具体情况,按分项工程和工序,向施工班组进行详细的书面技术交底。
交底、接受交底双方均要在交底记录上签字。
班组长在接受技术交底后,应组织全班组成员认真学习与讨论,明确工艺流程和施工操作要点、工序交接要求、质量标准、技术措施、成品保护方法、质量通病预防方法及安全注意事项,然后根据施工进度要求、作业班组劳动力和技术水平高低进行分工,明确责任和协作关系。
5.施工技术交底应符合下列要求:1)、应符合设计图设计(或变更图设计)中的各项技术要求,特别是当设计图中的技术要求和技术标准高于施工及验收规范的相应要求时,应作更为详细的交底和说明;2)应符合体现上一级技术交底的意图和具体要求。
3)应符合实施性施工组织设计和施工方案的各项要求,包括技术措施和施工进度等要求。
4)对不同层次的施工人员,其交底的内容、深度和说明方式应有所区别,要有针对性。
清水砌体勾缝工程施工技术交底1适用范围本施工技术交底适用于清水砌体砂浆勾缝和原浆勾缝工程的质量验收。
2施工准备1材料质量要求(1)水泥:宜采用32.5级、42.5级普通水泥、硅酸盐水泥或自水泥,要求使用同一批号、同一品种、同一生产厂家、同一颜色的产品。
水泥进厂须对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证。
(2)砂子:宜采用中砂。
要求颗粒坚硬、洁净,含泥量小于3%,使用前应过筛,筛好备用。
(3)石灰膏:石灰膏不得含有未熟化的颗粒和杂质。
要求使用前进行熟化,时间不少于30天,质地应洁白细腻。
(4)磨细石灰粉:使用前用水熟化焖透,时间应在7天以上,不得含有未熟化的颗粒和杂质。
(5)颜料:颜料应采用耐碱性和耐光性较好的矿物质颜料,进场后要经过检验,其品种、货源、数量要一次进够。
2主要施工机具(1)砂浆搅拌机:可根据现场使用情况选择强制式砂浆搅拌机或利用小型鼓筒式混凝土搅拌机等。
(2)手推车:根据现场情况可采用窄式卧斗、翻斗式或普通式手推车。
手推车车轮宜采用胶胎轮或充气胶胎轮,不宜采用硬质胎轮手推车。
(3)操作工具:铁板、锤子、扁凿子、尖头钢钻子、瓦刀、小铁桶、筛子、粉线袋、托灰板、喷壶、长(短)溜子、笤帚、毛刷等。
3作业条件(1)主体结构应经过相关单位(建筑单位、施工单位、监理单位、设计单位)检验合格。
(2)施工所使用的架子已搭好,并已经过安全部门验收合格。
架子距墙面应保持20~25cm,操作面脚手板宜满铺。
(3)施工前根据设计、施工方案进行技术交底。
且做好施工样板,并经过相关部门检验合格。
3施工工艺1施工工艺流程清水砌体勾缝工程工.艺流程:堵脚手眼→弹线开缝→补缝→门窗周围塞缝→清理→勾缝。
2操作工艺(1)堵脚手眼。
如采用外脚手架时,勾缝前先将脚手眼内砂浆清理干净,并洒水湿润,再用原砖墙相同的砖块补砌严实,砂浆饱满度不低于85%。
