墙体植筋及加气混凝土砌块砌筑施工技术交底
- 格式:doc
- 大小:332.00 KB
- 文档页数:8

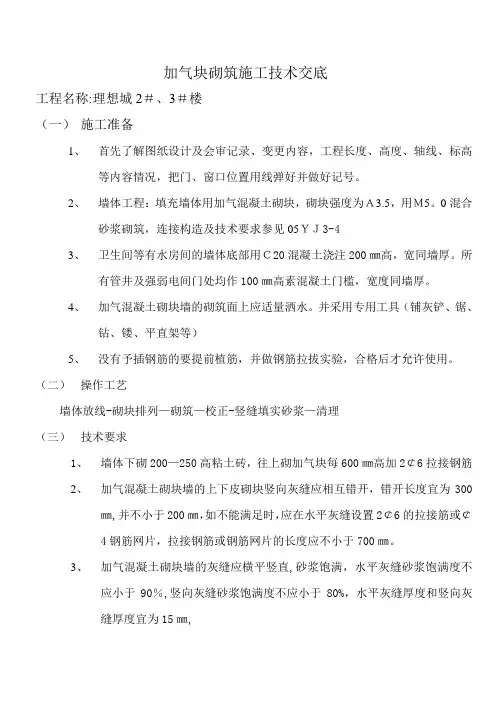

加气块砌筑施工技术交底工程名称:理想城2#、3#楼(一)施工准备1、首先了解图纸设计及会审记录、变更内容,工程长度、高度、轴线、标高等内容情况,把门、窗口位置用线弹好并做好记号。
2、墙体工程:填充墙体用加气混凝土砌块,砌块强度为A3.5,用M5。
0混合砂浆砌筑,连接构造及技术要求参见05YJ3-43、卫生间等有水房间的墙体底部用C20混凝土浇注200㎜高,宽同墙厚。
所有管井及强弱电间门处均作100㎜高素混凝土门槛,宽度同墙厚。
4、加气混凝土砌块墙的砌筑面上应适量洒水。
并采用专用工具(铺灰铲、锯、钻、镂、平直架等)5、没有予插钢筋的要提前植筋,并做钢筋拉拔实验,合格后才允许使用。
(二)操作工艺墙体放线-砌块排列—砌筑—校正-竖缝填实砂浆—清理(三)技术要求1、墙体下砌200—250高粘土砖,往上砌加气块每600㎜高加2¢6拉接钢筋2、加气混凝土砌块墙的上下皮砌块竖向灰缝应相互错开,错开长度宜为300㎜,并不小于200㎜,如不能满足时,应在水平灰缝设置2¢6的拉接筋或¢4钢筋网片,拉接钢筋或钢筋网片的长度应不小于700㎜。
3、加气混凝土砌块墙的灰缝应横平竖直,砂浆饱满,水平灰缝砂浆饱满度不应小于90%,竖向灰缝砂浆饱满度不应小于80%,水平灰缝厚度和竖向灰缝厚度宜为15㎜,4、加气混凝土砌块墙的转角处,应使纵横墙的砌块相互搭砌,隔皮砌块露端面,加气混凝土砌块露端面,加气混凝土砌块墙的T字交换处,应使横墙砌块隔皮露端面,并坐中于纵墙砌块.5、加气混凝土砌块墙的转角处、与构造柱、剪力墙柱连接处均应放置拉接筋2¢6沿墙高500㎜分层通长设置.6、砌块墙的室外窗台宜采用≥60㎜厚混凝土带,以利窗框固定,并避免窗台渗水影响墙身,并在外边留置50㎜×20㎜刚性止水槽。
7、每一楼层内的砌块墙上应连续砌完,不得接槎,如必须留槎时,应留成斜槎,或在门窗洞口侧边间断.加气混凝土砌块墙上不得留设脚手眼。
8、加气混凝土砌块墙砌至接近梁板底时,应留一定空隙,待墙体砌筑完并应至少间隔7天后,再将其补砌挤紧。
技术交底记录编号工程名称孝义市华庆铝厂工程生活区综合楼工程施工单位中冶华冶公司华庆铝厂工程项目部交底提要内外墙加气混凝土块技术交底交底日期2010年4月10日交底内容:6抗裂柱截面不宜大于墙厚×0.2m、或墙厚×窗间墙长度。
拉结筋设置同结构柱,纵筋不小于4φ12,纵筋中心间距不大于0.2m,纵筋搭接长度不小于0.6m,上下楼层交接处纵筋应连续贯通,端部进入基础梁或屋面梁的锚固长度各不小于0.5m,箍筋φ6@200,纵筋搭接范围内箍筋间距减半。
7 抗裂柱的混凝土应分段浇筑。
上段柱的混凝土强度等级同结构柱并与结构柱一齐浇筑,下段柱的混凝土应待上层抗裂柱的上段柱浇筑完毕后再浇筑,混凝土强度等级不宜小于C20,如图3.6.2所示。
下段柱的进料口宜留在有砌体一侧,混凝土浇筑高度比上段柱柱底高0.1m,砌块锯成相应形状与其砌结,露出砌体部分应待浇筑7d后再凿除。
图3.6.2 抗裂柱模板安装、钢筋安装及分段浇筑混凝土示意8支承在悬臂板上的抗裂柱,与梁同标高部位应与梁同时安装模板、钢筋和浇筑混凝土,如图3.6.1节点①、②所示。
9墙高每隔1.4~1.5m处宜沿砌体设置通长的钢筋砂浆带,截面宽同墙厚、高宜为40mm,审核人交底人接受交底人工程名称孝义市华庆铝厂工程生活区综合楼工程施工单位中冶华冶公司华庆铝厂工程项目部交底提要内外墙加气混凝土块技术交底交底日期2010年4月10日砌体宽度不大于0.15m时配2φ10纵筋、大于0.15m时配3φ10纵筋,横向配φ6@300筋;砂浆的品种、性能同砌筑砂浆。
纵筋进入混凝土墙柱长度宜符合锚固要求,纵筋宜采用单面焊接,长度不小于10倍纵筋直径。
当钢筋砂浆带碰上洞口时,应设至洞边处;当纵横两个方向的钢筋砂浆带连接时应符合图3.6.3要求:图3.6.3 沿砌体设置通长的钢筋砂浆带转角处纵筋锚固大样10通长窗的窗台下宜按3.6.1要求设置抗裂柱。
通长窗的窗台处宜设钢筋混凝土压顶。
技术交底【青剑湖项目】324地块高层工程名称施工单位江苏省建工集团有限公司区工种泥工交底部位15~20#楼交底时间交底提要加气混凝土砌块填充墙砌筑技术交底交底内容:一、作业条件1.1砌筑前应弹出墙线及水平线,在墙线两侧必须弹出控制线以便后续粉刷时使用(分户验收前期工作),外墙门窗边、装饰柱从下至上弹出垂直控制线,并将门窗洞口宽度、高度、窗台高度尺寸上墙标示清楚并交底清楚以便于各班组能清楚知道。
1.2砌筑前应将楼面凝结灰浆清扫干净,洒水湿润,应提前2天,给加气凝土砌块浇水湿润。
根据最下一皮砖底标高,拉线检查基层到砖底水平灰缝厚度,如厚度超过20mm ,用C20细石砼找平,不得用除此以外的材料进行施工。
1.3砌筑前一天,应将墙与原结构相接处洒水湿润,以保证粘结牢固。
1.4现场应根据加气混凝土砌块的品种、规格、结构净空高度、相邻门窗洞口尺寸以及与相邻砌体砌块模数等因素,安排砌体平面、立面排块设计。
二、操作工艺2.1工艺流程2.2加气混凝土砌块砌筑时,墙底部应砌200mm 高的混凝土实心砖或浇筑200mm高等墙厚混凝土导墙,混凝土强度等级宜为C20(自拌)。
2.3厨房、卫生间及有防水要求的填充墙、建筑物外墙均采用砂加气混凝土砌块及相应专用粘结剂。
其余填充墙采用灰加气混凝土砌块。
2.4砌筑时应预先试排砌块,并优先使用整体砌块。
不得以须断开砌块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3。
长度小于等于150mm 的砌块不得上墙。
砌筑最底层砌块时,当灰缝厚度大于20mm 时应使用细石混凝土铺密实,上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。
当搭砌长度小于150mm 时,即形成通缝,竖向通缝不应大于2皮砌块,否则应配φ4钢筋网片或2φ6钢筋,长度宜为700mm ,如下图所示。
砌体施工工艺流程图抄平弹线预埋木砖、扩孔砖块排齐立皮数杆,砂浆配制砌筑、清缝、加浆勾缝预埋电线暗管质量检查验收砖块码堆加气混凝土砌块砌筑搭砌长度小于150mm时处理方法砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。
(完整版)墙体砌筑技术交底墙体砌筑技术交底一、施工准备(1)砌筑区域的墙体定位线及建筑标高1m控制线引测到位,并做好醒目标识。
(2)考虑到本项目设有第三方检测制度,对填充墙体砌筑质量要求较高,在砌筑前根据每栋楼层的平面、立面进行实际尺寸测量,绘制砌块排版图。
(3)根据楼层墙体砌筑高度,拉通线做好基层找平工作。
(4)沿框架柱(剪力墙)全高每隔600mm完成墙体拉结筋植筋工作。
(5)墙体长度大于5m位置及门窗洞口大于2m两侧设置构造柱植筋工作。
(6)门窗洞预制水泥块及洞口上方过梁均已制作完成,上下各200mm内,其余均分不大于500。
(7)已根据现场实际情况,组织材料就近堆放,并在楼层内合理规划材料运输的路线。
二、施工工艺1、施工顺序定位放线→立皮杆数→基层处理→导墙施工(砼或混凝土实心砖砌筑)→排布砌块→拉线→砌筑→勾缝→构造柱施工→顶部塞缝2、施工工艺(1)放样砌筑前,在楼面上弹出墙体定出轴线及门窗洞口位置线,在墙柱上弹出1m建筑标高线,皮数线以标高线为基准弹线,确保整面墙灰缝、同皮砌块水平齐整。
(2)立皮杆数、拉线在房间四角或楼梯间转角处并结合现场设立皮数杆,按砌块高度及1cm灰缝厚度计算皮数杆和排数,皮树杆上应画出各皮砌块的高度及灰缝厚度。
在皮数杆上相对砌块上边线之间拉准线。
砌块依准线砌筑。
皮数杆(柱、砼墙)上应注明门窗洞口、拉结筋、过梁的尺寸标高。
皮数杆应垂直、牢固、标高一致。
(3)基础处理根据墙体定位放线对砌筑部位的楼面基层及导墙两侧与剪力墙接触面进行倒毛处理,倒毛后进行清理,剔除出楼面残留砼渣及其他杂物,打扫后并洒水冲洗湿润。
(4)导墙施工根据墙体好的定位线在卫生间、厨房间支设好导墙模板,导墙宽度同墙宽,高度200mm,导墙加固采用人工制作的方木U行卡进行加固,导墙采用C20砼进行浇筑,浇筑时应留设好导墙砼试块。
室内一般房间墙体底部先砌筑高度200mm的混凝土实心砖。
(5)排布砌块砌筑前在基础面或楼面上定出各层的轴线位置和标高,墙底部采用三皮砼实心砖做坎台,第一皮砌筑时应试摆,从门窗洞口或墙一侧边开始排,采用主规格整砖,按墙段实量尺寸和砌块规格尺寸进行排列摆块,最后收头时不足整块的可锯切成需要尺寸,但不得小于砌块长度1/3。
二次结构施工、植筋技术交底本技术交底适用于框架(剪力墙)结构主体工程加气混凝土砌块填充墙施工。
1施工准备1、材料准备(1)水泥:砌筑砂浆所用水泥宜采用通用硅酸盐水泥或砌筑水泥,且应符合现行国家标准《通用硅酸盐水泥》GB175和《砌筑水泥》GB/T3183的规定。
水泥强度等级应根据砂浆品种及强度等级的要求进行选择,Ml5及以下强度等级的砌筑砂浆宜选用32.5级的通用硅酸盐水泥或砌筑水泥;M15以上强度等级的砌筑砂浆宜选用42.5级普通硅酸盐水泥。
当在使用中对水泥质量受不利环境影晌或水泥出厂超过3个月、快硬硅酸盐水泥超过个月时,应进行复验,并应按复验结果使用。
不同品种、不同强度等级的水泥不得混合使用。
水泥应按品种、强度等级、出厂日期分别堆放,应设防潮垫层,并应保持干燥。
(2)砂砌体结构工程使用的砂,应符合国家现行标准《混凝土和砂浆用再生细骨料》GB/T25176、《普通混凝土用砂、石质量及检验方法标准》JG] 52 和《再生骨料应用技术规程》G]/T240的规定。
砌筑砂浆用砂宜选用过筛中砂,毛石砌体宜选用粗砂。
水泥砂浆和强度等级不小于M5的水泥混合砂浆,砂中含泥量不应超过5%;强度等级小于M5 的水泥棍合砂浆,砂中含泥量不应超过10%。
人工砂、山砂、海砂及特细砂,应经试配并满足砌筑砂浆技术条件要求。
砂子进场时应按不同品种、规格分别堆放,不得混杂。
(3)砌块砌体结构工程使用的小砌块,应符合设计要求及现行国家标准《普通棍凝土小型空心砌块》GB8239、《轻集料:混凝土小型空心砌块》GB/T15229 、《蒸压加气混凝土砌块》GB11968的规定。
蒸压加气混凝土砌块砌筑时,其产品龄期应大于28出蒸压加气混凝土砌块的含水率宜小30%,加气混凝土砌块在运输、装卸及堆放过程中应防止雨淋。
采用薄层砂浆砌筑法施工的砌体结构块体材料,其外观几何尺寸允许偏差为 ±1mm。
(4)钢筋砌体结构工程使用的钢筋,应符合设计要求及国家现行标准《钢筋混凝士用钢部分:热轧光圆钢筋》GB1499.《钢筋混凝土用钢部分:热轧带肋钢筋》GB1499.及《冷拔低碳钢丝应用技术规程》JG]19的规定。
施工技术交底交底内容:一、工程概况本工程地下室二次隔墙采用蒸压砂加气砼砌块进行砌筑,规格为200mm墙厚采用A3.5 200 厚x240 高x600mm 长B06 级砌块,100mm 墙厚采用A3.5 100 厚x240 高x600mm长B06级砌块,墙底采用190x90x50的实心砌块垫底(注:本次交底不包含电梯井道二次结构施工,电梯井道二次结构施工将另外进行交底)。
二、施工准备(1)技术准备1、施工前,须对施工班组进行安全技术交底。
2、施工前组织好人力、材料、设备和现场的各项准备工作。
3、施工前熟悉图纸、变更、图纸会审记录等施工指导文件。
(2)作业前需完成的事宜1、进场原材料送检完毕,复检报告符合要求。
2、检查砌筑操作工人的的技能资格,并对其进行安全进场教育。
3、完成基槽、隐蔽工程、上道工序的验收,且经验收合格。
4、放线复核。
5、标志板、皮数杆设置。
6、现场所用计量器具符合检定周期和相关标准的要求。
(3)施工前定位放线要求砌筑施工前应先用钢尺校核轴线放线尺寸,允许偏差因符合下表中的规定。
附表:放线尺寸的允许偏差三、施工顺序作业准备T 砖浇水T 砌砖墙T 验评四、施工注意事项及要求(1)材料进场卸货及堆放要求砌块进场后,应采用叉车或吊车平稳装卸,严禁翻斗倾卸和抛掷。
露天堆放时应采用覆盖措施,防止雨雪和污染。
堆放场地应坚硬平整无积水,不得直接接触地面堆放,并且靠近施工现场,以减少多次搬运。
砌块应按品种、规格及强度等级分别堆放整齐,堆放高度不应超过2m。
砌块堆放示意图(2)施工要求1)砌筑要求1、本工程地下室内隔墙砌筑时砌块排列应上下错缝,搭接长度不宜小于下层砌块长度的1/3,且最小搭接长度应不小于150mm。
当不能满足时,在水平灰缝中应设置2,6 钢筋或,4钢筋网片加强,加强筋从砌块搭接的错缝部位起,每侧搭接长度不宜小于700mm。
2、砌筑前应对基层进行清理和找平,按设计要求测量放线、配块,并应每层挂线砌筑,确保墙面平整度和垂直度。
技术交底
1 .砌块在装运过程,轻装轻放,计算好和房间的用量分别码放整齐。
2 .搭拆脚手架时不要碰坏已砌墙体和门窗口角。
工程名称交底部位蒸压加气混凝土块砌筑分项工程日期20**年月日
3 .落地砂闪及时清除,以免与地面粘结,影响下道工序施工。
4 .剔凿设备孔、槽时不得硬凿,使墙体砌块完整,如有松动必须处理补强。
六、应注意的质量问题
L碎块上墙影响强度:砌筑时断裂块应经加工粘制成规格材,碎小块未经加工不许上墙。
2 .墙顶与板梁底部的连接不好:砌筑前没留拉结筋,砌筑时又不采取粘结措施。
影响墙体的稳定性。
施工
时应按工艺要求做到连接牢靠。
斜顶砖必须呈45度-60度夹角与结构梁板顶紧,砂浆饱满,不得出现瞎缝、假缝。
3 .拉结钢筋不符合规定,造成砌体的不稳定:拉结筋应按规定预留。
4 .门窗洞口构造不符合规定:过梁两端入墙长度不小于240mm。
窗台压带两端深入墙内支撑长度不小于
400mm.
5 .灰缝不匀:灰缝大小不一致,砌筑时不挂线。
6 .排块及局部做法不合理,影响墙体稳定:砌筑时不按规定排块,构造不合理。
排块及构造作法均应符合
《建筑物构造图集》的规定。
7 .室内垃圾每天应做到工完场清。
8 .二次植筋深度需满足15D,注胶应以结构胶少量溢出为标准。
9 .植入钢筋进行拉拔试验,试验合格后下道工序方可施工。
被交底人:
日期:。

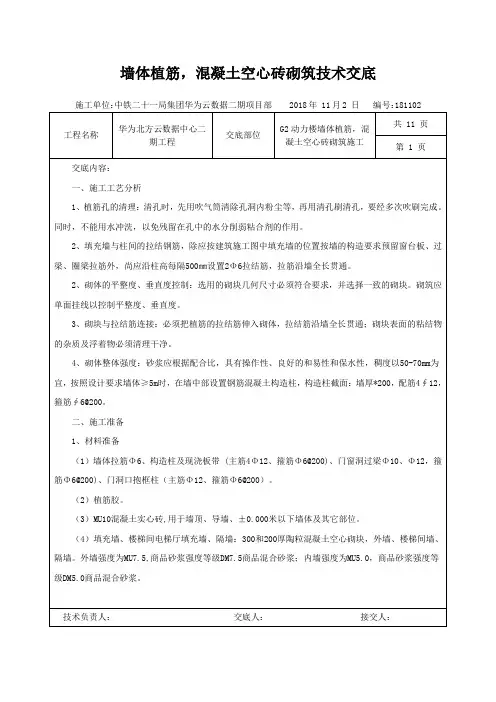

交底部位墙体植筋、砌块砌筑施工施工单位许昌市万基城市建设有限公司日期2012年10月28日交底内容:一、重点难点分析1、植筋孔的清理:清孔时,先用吹气泵清除孔洞内粉尘等,再用清孔刷清孔,要经多次吹刷完成。
同时,不能用水冲洗,以免残留在孔中的水分削弱粘合剂的作用。
2、填充墙与柱间的拉结钢筋,除应按建施图中填充墙的位置按墙的构造要求预留窗台板、过梁、圈梁拉筋外,尚应沿柱高每隔500㎜(按砌块模数高度调整)在墙宽范围内预埋2Φ6拉筋,拉筋深入填充墙的长度15d,8度时全长贯通,两端加弯钩。
2、砌体的平整度、垂直度控制:选用的砌块几何尺寸必须符合要求,并选择一致的砌块。
砌筑应单面挂线以控制平整度、垂直度。
3、砌块与拉结筋连接:必须把植筋的拉结筋伸入砌体,并满足锚固长度;砌块表面的粘结物的杂质及浮着物必须清理干净。
4、砌体整体强度:砂浆应根据配合比,具有操作性、良好的和易性和保水性,稠度以50-70mm为宜,按照设计要求墙体4m加设构造柱。
二、施工准备1、材料准备(1)墙拉筋Φ6、构造柱及现浇板带(主筋C10、箍筋Φ6)、门窗洞过梁(上铁C10、下铁C12、箍筋Φ6)、门窗洞口抱框柱(主筋C12、拉筋Φ6),必须符合配料单的规格、尺寸、形状、数量,并应有出厂合格证。
(2)胶粘剂。
(3)加气混凝土砌块(用于主楼楼梯间防火墙、结构通风道井、设备及电井隔墙)规格:长度:600 高度:200,250,300 宽度:75,100,125,150,175,200,250……(以25递增)b.长度:600 高度:240,300 其他规格可由购货单位与生产厂协商确定宽度:60,120,180,240 ……(以60递增);轻集料混凝土空心砌块(用于地下室内隔墙、主楼地上部位除楼梯间防火墙、结构通风道井、设备及电井隔墙外其余的部位)(4)MU10灰砂砖。
(5)砂浆M5水泥砂浆(±0.000以下),M5混合砂浆(±0.000以上)。
2、机具准备植筋:冲击电锤、吹气筒、清孔刷、植筋注射器。
交底部位墙体植筋、砌块砌筑施工施工单位许昌市万基城市建设有限公司日期2012年10月28日砌体砌筑:搅拌机,后台计量设备,5mm筛子、手推车、大铲、铁锹、刀锯、带齿刃、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、砂浆吊斗及垂直运输工具等。
3、作业条件植筋作业条件:(1)加工配制好的钢筋后,应检查是否有出厂证明、复试报告,并按施工平面图中指定位置,按规格、部位、编号分部加垫木堆放。
(2)熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
(3)做好抄平放线工作注明水平标高,弹柱、墙的外皮尺寸线。
(4)植筋孔径与孔深的确定。
钢筋直径d(mm) 钻孔直径d(mm)钢筋屈服植入深度Ib(mm)钢筋最小埋深Ib,min(mm)6 10 106 15d备注:d--------植入钢筋直径;Ib-------钢筋屈服时的植入深度。
本工程选用钢筋埋深为15d。
(5)根据设计图纸要求和工艺标准向班组进行技术交底。
加气混凝土砌块砌筑施工作业条件:(1)施工部位按栋号划分,施工部位植筋工程必须通过拉拔试验合格后方可砌筑。
(2)现场存放场地应夯实,平整,不积水,码放应整齐。
装运过程轻拿轻放,避免损坏。
并按规定地点堆放,避免减少二次倒运。
(3)根据墙体尺寸和砌块规格,砌筑前进行平面排版设计,尽可能地减少现场切割量。
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排版设计,避免浪费。
(4)砌体混凝土块的部位在结构墙体上按+1000mm标高线分层划出砌块的层数,安排好灰缝的厚度。
(5)砌筑前在砌块墙根部先砌好不小于建筑地面200 mm MU10灰砂砖。
(6)砌墙的前一天,应将加气混凝土砌块进行洒水湿润,保证砌体粘结牢固。
(7)遇有穿墙管线,应预先核实其位置、尺寸。
以预留为主,减少事后剔凿破坏墙体稳定。
交底部位墙体植筋、砌块砌筑施工施工单位许昌市万基城市建设有限公司日期2012年10月28日(8)样板领路制度:为统一填充墙施工工艺和施工质量,每一工序施工均根据监理工程师要求采用样板领路制度。
即各工序施工前,先按技术交底要求,在进度较快的实验楼做好样板,由监理工程师检查符合质量要求,待监理工程师检查验收合格并书面确认后,方可进行大面积施工。
三、施工工艺植筋施工工艺:在砌体施工前,先进行拉结钢筋的施工。
本工程采用专用胶黏剂沿墙高每隔500间距(按砌体高度调整)埋设2Φ6拉结钢筋,植入钢筋混凝土中。
在钢筋混凝土结构上钻出孔洞,注入胶粘剂,植入钢筋,待其固化后即完成植筋施工。
用此法植筋犹如原有结构中的预埋筋,能使所植钢筋的技术性能得以充分利用。
植筋方法具有工艺简单、工期短、造价省、操作方便、劳动强度低、质量易保证等优点,其植筋施工过程:钻孔→清孔→填胶粘剂→植筋→凝胶。
1.钻孔使用配套冲击电钻。
钻孔时,孔洞深度15d。
孔洞间距按下表设置。
2.清孔时,先用吹气泵清除孔洞内粉尘等,再用清孔刷清孔,要经多次吹刷完成。
同时,不能用水冲洗,以免残留在孔中的水分削弱粘合剂的作用。
3.使用植筋注射器从孔底向外均匀地把适量胶粘剂填注孔内,注意勿将空气封入孔内。
4.按顺时针方向把钢筋平行于孔洞走向轻轻植入孔中,直至插入孔底,胶粘剂溢出。
5.将钢筋外露端固定在模架上,使其不受外力作用,直至凝结,并派专人现场保护。
砌块砌筑施工工艺:基层处理→墙体放线、砌块浇水→砌筑→构造柱、圈梁浇筑→收尾→验收1、基层处理:将砌筑加气混凝土墙根部的砖或混凝土带上表面清扫干净,用砂浆找平拉线,用水平尺检查其平整度。
地下室卫生间楼板周边向上做一道高出建筑地面200mm的C20混凝土翻边。
2、墙体放线:根据设计图纸要求进行弹线,在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好立面边线。
施工时砌块的含水率要控制在15%以下,砌块砌筑前24h浇水湿润,砌筑面要达到饱和面干状态。
3、砌筑砌块:交底部位墙体植筋、砌块砌筑施工施工单位许昌市万基城市建设有限公司日期2012年10月28日(1)砌筑时按墙宽尺寸和砌块的规格尺寸,按排版设计,进行排列摆块,不够整块时可以锯割成需要的尺寸,但不得小于砌块长度的1/3(600×1/3mm)。
竖缝宽20mm,水平灰缝15mm为宜。
砌筑时,满铺满挤,上下丁字错缝,搭接长度不宜小于砌块长度的1/3,转角处相互咬砌搭接。
(2)砌体墙与柱连接处,必须按设计要求设置拉结筋。
竖向间距为500mm(按砌体高度调整),埋压2Φ6钢筋。
埋直平铺在水平灰缝内,两端伸入墙内不小于600mm,且贯通,拉结筋末端需要做180°弯钩,平直段长度不少于5d。
(3)填充墙在墙端、拐角、丁字交叉、十字交叉处均设置构造柱,且一段直墙上构造柱间距不大于4米,构造柱大样详附图一。
后砌隔墙高超过4米时,在每层门洞上皮、外墙窗口上皮设置通常钢筋砼现浇板带一道(遇门窗洞口,局部按洞口过梁要求施工),现浇板带100厚,墙厚小于等于200mm时内配2C10,墙厚大于200mm时内配纵筋3C10的通常钢筋及A6@200的拉结筋,现浇板带详附图二。
填充墙门窗洞口应做抱框,做法详见附图三。
(4)构造柱钢筋绑完后,应先砌墙,后浇筑混凝土,在构造柱处,墙体中应留好拉结筋。
浇注构造柱混凝土前,应将柱根处杂物清理干净,并用压力水冲洗,然后才能浇筑混凝土。
填充墙应在主体结构施工完毕后,由上而下逐层砌筑,防止下层梁承受上层梁以上的荷载。
在构造柱处,墙体中应按要求留好拉筋,同时按图示留好马牙槎。
填充墙砌至板梁附近后,应待砌砌体沉实(约一周时间)后,再用斜法把下部砌体与上部板、梁间的空间,逐块敲紧、填实(具体做法详附图四)。
填充墙的砌筑,也可根据施工的具体情况,在相应楼层混凝土达到设计强度时砌筑,但不得砌至梁(或板)底,须在每层墙顶留出不小于200的空间,在主体结构施工完毕并达到设计强度后,由上而下,逐层用斜砌法,将其空间顶紧砌满。
构造柱配筋见图,构造柱断面凡未注明的均为墙厚x240,纵筋4C12,箍筋Φ6@250,其上下端500长度范围内。
交底部位墙体植筋、砌块砌筑施工施工单位许昌市万基城市建设有限公司日期2012年10月28日构造柱截面不小于墙厚墙厚墙厚(墙厚小于等于)(墙厚大于)(墙厚小于等于)(墙厚大于)交底部位墙体植筋、砌块砌筑施工施工单位 许昌市万基城市建设有限公司 日期 2012年10月28日墙厚2B 122B 12门洞宽且≥12d 且≥12d 墙体拉结筋A墙厚2B 122B 12门洞宽>且≥12d且≥12d 墙体拉结筋A洞口抱框做法一洞口抱框做法一附图三交底部位墙体植筋、砌块砌筑施工施工单位许昌市万基城市建设有限公司日期2012年10月28日(5)填充墙砌体在转角处及纵横墙交接处,应同时砌筑,当不能同时施工时,应留成斜槎。
(3)砌体填充上门窗洞口应设置钢筋混凝土过梁(见下表)净跨L 梁高上铁下铁箍筋墙厚≤200200<墙厚≤300墙厚≤300L≤1500 150 2C10 2C12 3C12 4C12 A6@100 1500<L≤2000 200 2C12 2C14 3C14 4C14 A6@150 2000<L≤3000 300 2C12 2C16 3C16 4C16 A8@150 3000<L≤4500 350 2C14 2C18 3C18 4C18 A8@150 4500<L≤5500 400 2C14 2C20 3C20 4C20 A8@100 5500<L≤6500 500 2C16 2C25 3C25 4C25 A8@1005、墙砌至梁、板底时用侧砖或立砖斜砌顶紧,砌块墙顶面用粘土砖斜砌顶紧,砖倾斜度为60°左右,砂浆应饱满。
四、质量要求与验收标准1、砌体工程:轴线位移 10mm垂直度 5mm平整度 5mm门窗洞口高、宽、(后塞口)±5mm外墙上下窗偏移±5mm2、砌体灰缝应横平竖直、砂浆饱满。
灰缝砂浆饱满度不得小于90 %,不允许存在透缝现象。
五、应注意问题1、切锯砌块应使用专用工具,不允许用斧或瓦刀任意砍劈。
2、砌筑砂浆必须按照项目部专业工长给定的配合比进行搅拌配制。
交底部位墙体植筋、砌块砌筑施工施工单位许昌市万基城市建设有限公司日期2012年10月28日3、构造柱与圈梁浇筑混凝土时,应采用不同的振捣工具进行振捣。
4、过夜灰禁止使用,过夜灰每天进行清理。
六、文明施工1、本工程砌墙不搭设脚手架,全部采用移动式活动架。
2、外墙施工时,必须有外墙防护及施工脚手架,墙与脚手架之间的间隙应封闭,防高空坠物。
3、严禁站在墙上做划线、吊线、清扫墙面、支设模板等施工作业。
4、施工现场应经常洒水,落手清工作必须每天进行。
