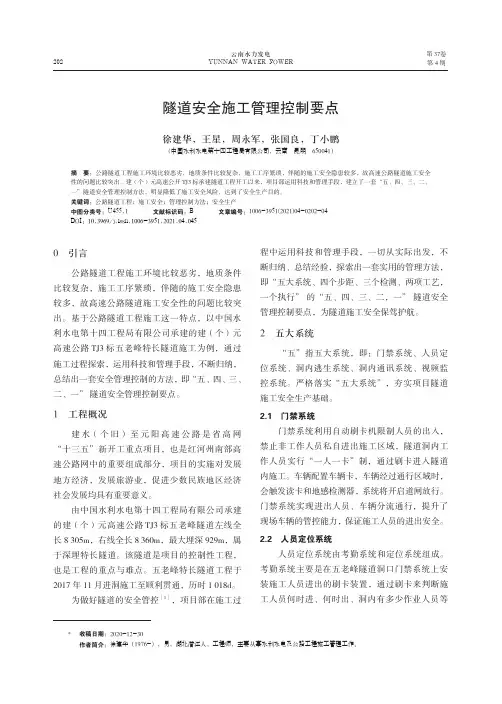

云南水力发电YUNNAN WATER POWER 202第37卷第4 期0 引言公路隧道工程施工环境比较恶劣,地质条件比较复杂,施工工序繁琐,伴随的施工安全隐患较多,故高速公路隧道施工安全性的问题比较突出。
基于公路隧道工程施工这一特点,以中国水利水电第十四工程局有限公司承建的建(个)元高速公路TJ3标五老峰特长隧道施工为例,通过施工过程探索,运用科技和管理手段,不断归纳,总结出一套安全管理控制的方法,即“五、四、三、二、一” 隧道安全管理控制要点。
1 工程概况建水(个旧)至元阳高速公路是省高网“十三五”新开工重点项目,也是红河州南部高速公路网中的重要组成部分,项目的实施对发展地方经济,发展旅游业,促进少数民族地区经济社会发展均具有重要意义。
由中国水利水电第十四工程局有限公司承建的建(个)元高速公路TJ3标五老峰隧道左线全长8 305m,右线全长8 360m,最大埋深929m,属于深埋特长隧道。
该隧道是项目的控制性工程,也是工程的重点与难点。
五老峰特长隧道工程于2017年11月进洞施工至顺利贯通,历时1 018d。
为做好隧道的安全管控[1],项目部在施工过隧道安全施工管理控制要点徐建华,王星,周永军,张国良,丁小鹏(中国水利水电第十四工程局有限公司,云南 昆明 650041)摘 要:公路隧道工程施工环境比较恶劣,地质条件比较复杂,施工工序繁琐,伴随的施工安全隐患较多,故高速公路隧道施工安全性的问题比较突出。
建(个)元高速公开TJ3标承建隧道工程开工以来,项目部运用科技和管理手段,建立了一套“五、四、三、二、一”隧道安全管理控制方法,明显降低了施工安全风险,达到了安全生产目的。
关键词:公路隧道工程;施工安全;管理控制方法;安全生产中图分类号:U455.1 文献标识码:B 文章编号:1006-3951(2021)04-0202-04 DOI:10.3969/j.issn.1006-3951.2021.04.045收稿日期:2020-12-30作者简介:徐建华(1976-),男,湖北潜江人,工程师,主要从事水利水电及公路工程施工管理工作。
高速公路标准化管理实施细则隧道分册广西高速公路投资有限公司二〇一一年四月目录1 总则 (1)1.1目的及范围 (1)1.2编制依据 (1)1.3 章节划分 (1)2 施工准备 (2)2.1 一般规定 (2)2.2技术准备 (2)2.3施工人员、材料和设备 (3)2.4 施工供风、供水、供电 (4)2.5 弃渣场、自办料场、危险品库 (6)3 洞口及明洞工程 (6)3.1 一般规定 (6)3.2 施工工序 (7)3.3 施工要点 (7)4洞身开挖 (10)4.1 一般规定 (10)4.2 施工工序 (11)4.3 开挖方法 (16)4.4 连拱隧道 (21)4.5 小净距隧道 (24)5初期支护与辅助工程措施 (25)5.1 一般规定 (25)5.2 喷射混凝土 (26)5.3 锚杆 (29)5.4 钢架 (31)5.5 钢筋网 (33)5.6 超前锚杆支护 (332)5.7 超前小导管预注浆支护 (343)5.8 超前管棚支护 (364)5.9 超前预注浆 (376)5.10 地表砂浆锚杆 (398)5.11 地质注浆 (398)5.12 初期支护质量要求 (398)6仰拱与铺地 (39)6.1 一般规定 (39)6.2 施工工序 (410)6.3 施工要点 (410)7防水与排水 (432)7.1 一般规定 (432)7.2 施工工序 (442)7.3 施工防、排水 (443)7.4 结构防、排水 (465)8二次衬砌 (49)8.1 一般规定 (49)8.2 施工工序 (510)8.3 衬砌模板台车 (510)8.4 施工要点 (543)8.5 质量要求 (608)9路面及附属工程 (59)9.1 路面 (59)9.2 设备洞、横通道及预留洞室 (643)9.3 水沟、电缆沟 (653)9.4 蓄水池 (654)9.5 预埋件 (654)10超前地质预报与监控量测 (664)10.1 一般规定 (664)10.2 超前地质预报 (665)10.3 监控量测 (698)11 安全管理与文明施工 (786)11.1 安全风险评估与管理 (786)11.2 安全管理 (786)11.3 文明施工 (79)高速公路标准化建设实施细则(隧道工程)1 总则1.1目的及范围1.1.1为规范高速公路隧道工程施工,克服质量通病,提高管理水平,保证施工质量,编制本细则。

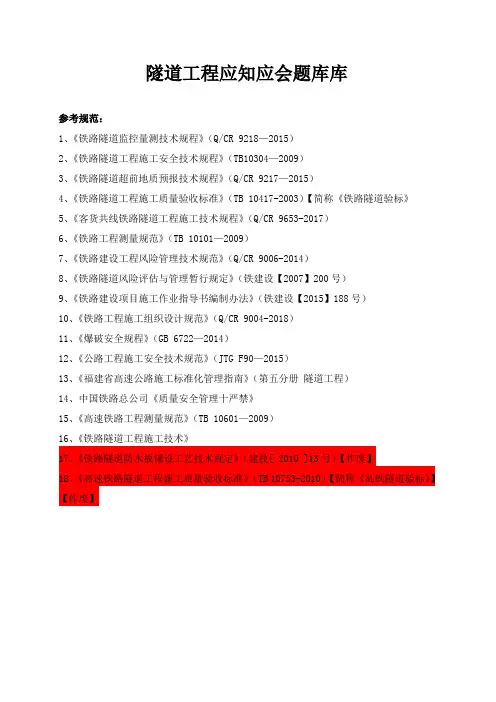

隧道工程应知应会题库库参考规范:1、《铁路隧道监控量测技术规程》(Q/CR 9218—2015)2、《铁路隧道工程施工安全技术规程》(TB10304—2009)3、《铁路隧道超前地质预报技术规程》(Q/CR 9217—2015)4、《铁路隧道工程施工质量验收标准》(TB 10417-2003)【简称《铁路隧道验标》5、《客货共线铁路隧道工程施工技术规程》(Q/CR 9653-2017)6、《铁路工程测量规范》(TB 10101—2009)7、《铁路建设工程风险管理技术规范》(Q/CR 9006-2014)8、《铁路隧道风险评估与管理暂行规定》(铁建设【2007】200号)9、《铁路建设项目施工作业指导书编制办法》(铁建设【2015】188号)10、《铁路工程施工组织设计规范》(Q/CR 9004-2018)11、《爆破安全规程》(GB 6722—2014)12、《公路工程施工安全技术规范》(JTG F90—2015)13、《福建省高速公路施工标准化管理指南》(第五分册隧道工程)14、中国铁路总公司《质量安全管理十严禁》15、《高速铁路工程测量规范》(TB 10601—2009)16、《铁路隧道工程施工技术》17、《铁路隧道防水板铺设工艺技术规定》(建技[ 2010 ]13号)【作废】18、《高速铁路隧道工程施工质量验收标准》(TB 10753-2010)【简称《高铁隧道验标》】【作废】一、隧道工程总则【 2题】1、隧道工程施工,应遵循的总体原则?《福建省高速公路施工标准化管理指南》1.3.4条规定:隧道施工,应遵循“工序均衡、初支强固、铺底先行、衬砌紧跟”的总体原则;应加强光面爆破、喷锚支护、监控量测、铺底施工、防排水、通风照明、衬砌质量等方面工作。
隧道施工,应执行“零开挖”进洞、“零塌方”管理、工后检测、二次衬砌台车准入等制度。
2、《质量安全管理十严禁》中关于隧道工程的有关规定有哪些?中国铁路总公司《质量安全管理十严禁》主要内容:(1)严禁偷工减料,以次充好。
目录第一章总则1目的及适用范围2编制依据3章节划分第二章安全生产管理1一般要求2安全生产费用3监理安全管理4施工单位安全管理5安全风险评估6安全专项活动7 各单位安全生产内业资料第三章基本作业施工1基本规定2劳动安全卫生3 安全标志及文字辅助标志4临时驻地5场站及施工现场布置6临时炸药库7 油罐8起重吊装作业9高处作业10施工用电11 施工现场防火12 材料储运13 施工机械14 季节性施工第四章路基1地基处理2路堤3路堑4特殊路基5支挡防护及防排水工程6 交通安全第五章桥梁1 基本规定2 桥梁基础3 墩台4 预制场5 梁板运架6 挂篮施工(悬壁浇注)7拱桥8桥面工程第六章隧道1 一般规定2 风险管理3 超前地质预报4监控量测5洞口工程6洞身开挖7 装碴与运输8 支护与加固9 衬砌10 通风、防尘、供排水和风水电供应第七章路面第一章总则1 目的及适用范围编写本手册的目的在于总结高速公路工程建设施工多年来积累的安全生产经验,通过实施标准化的施工安全管理模式,使各在建项目的工程安全管理水平得到普遍提高,促进各项目公司、指挥部的工程建设安全标准化建设。
本手册适用于集团公司所有在建高速公路工程施工。
2 编制依据2.1国家、工程建设标准协会、交通运输部等工程建设标准主管部门发布的与隧道工程相关的文件、标准、规范、规程和指南。
2.2广西壮族自治区颁布实施的有关施工管理的文件规定。
2.3行业内通行的先进施工安全管理技术和办法。
(1)《公路工程施工安全技术规程》(JTJ076—95)(2)《高速公路标准化施工技术指南安全分册》(陕西省)(3)《企业安全生产标准化基本规范》(AQ/T9006—2010)(4)《交通运输工程建设企业安全生产标准化考评指南》(5)《公路桥梁和隧道工程施工安全风险评估指南》3 章节划分本分册共七章,分为总则、安全生产管理、基本作业施工(包括安全标志及文字辅助标志、驻地和场站、临时用电)、路基施工、桥梁施工、隧道施工、路面施工等。

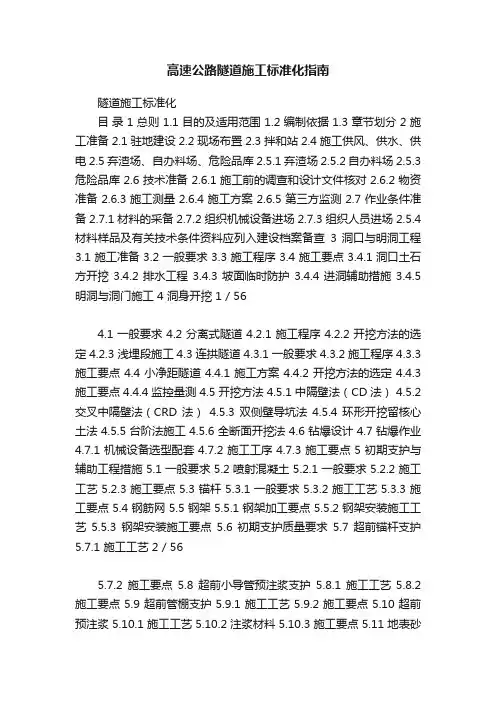

高速公路隧道施工标准化指南隧道施工标准化目录 1 总则 1.1 目的及适用范围 1.2 编制依据 1.3 章节划分 2 施工准备 2.1 驻地建设 2.2 现场布置 2.3 拌和站 2.4 施工供风、供水、供电 2.5 弃渣场、自办料场、危险品库 2.5.1 弃渣场 2.5.2 自办料场 2.5.3 危险品库 2.6 技术准备 2.6.1 施工前的调查和设计文件核对 2.6.2 物资准备 2.6.3 施工测量 2.6.4 施工方案 2.6.5 第三方监测 2.7 作业条件准备 2.7.1 材料的采备 2.7.2 组织机械设备进场 2.7.3 组织人员进场 2.5.4 材料样品及有关技术条件资料应列入建设档案备查3 洞口与明洞工程3.1 施工准备 3.2 一般要求 3.3 施工程序 3.4 施工要点 3.4.1 洞口土石方开挖 3.4.2 排水工程 3.4.3 坡面临时防护 3.4.4 进洞辅助措施 3.4.5 明洞与洞门施工 4 洞身开挖 1 / 564.1 一般要求 4.2 分离式隧道 4.2.1 施工程序 4.2.2 开挖方法的选定 4.2.3 浅埋段施工 4.3 连拱隧道 4.3.1 一般要求 4.3.2 施工程序 4.3.3 施工要点 4.4 小净距隧道 4.4.1 施工方案 4.4.2 开挖方法的选定 4.4.3 施工要点 4.4.4 监控量测 4.5 开挖方法 4.5.1 中隔壁法(CD 法) 4.5.2 交叉中隔壁法(CRD 法)4.5.3 双侧壁导坑法4.5.4 环形开挖留核心土法 4.5.5 台阶法施工 4.5.6 全断面开挖法 4.6 钻爆设计 4.7 钻爆作业4.7.1 机械设备选型配套 4.7.2 施工工序 4.7.3 施工要点 5 初期支护与辅助工程措施 5.1 一般要求 5.2 喷射混凝土 5.2.1 一般要求 5.2.2 施工工艺 5.2.3 施工要点 5.3 锚杆 5.3.1 一般要求 5.3.2 施工工艺 5.3.3 施工要点 5.4 钢筋网 5.5 钢架 5.5.1 钢架加工要点 5.5.2 钢架安装施工工艺5.5.3 钢架安装施工要点5.6 初期支护质量要求5.7 超前锚杆支护5.7.1 施工工艺 2 / 565.7.2 施工要点5.8 超前小导管预注浆支护5.8.1 施工工艺5.8.2 施工要点 5.9 超前管棚支护 5.9.1 施工工艺 5.9.2 施工要点 5.10 超前预注浆 5.10.1 施工工艺 5.10.2 注浆材料 5.10.3 施工要点 5.11 地表砂浆锚杆5.12 地表注浆5.13 处理涌水措施5.13.1 处理涌水的原则5.13.2 超前钻孔排水 5.13.3 井点降水 6 仰拱与铺底 6.1 一般要求 6.2 施工工序 6.3 施工要点 6.3.1 开挖 6.3.2 初期支护 6.3.3 二衬钢筋 6.3.4 混凝土施工 7 防水与排水 7.1 一般要求 7.2 施工工序 7.3 施工防、排水 7.3.1 地表防、排水 7.3.2 洞内顺坡排水 7.3.3 洞内反坡排水 7.3.4 洞内水量较大时的处理措施7.3.5 其他情况下的施工防排水措施7.3.6 防涌(突)水(泥)安全措施 7.4 结构防、排水 7.4.1 防、排水结构原材料 7.4.2 衬砌背后防、排水设施施工要点 7.4.3 防水板铺设施工要点7.4.4 施工缝的处置 7.4.5 变形缝的处置 7.4.6 止水带施工 8 二次衬砌8.1 一般要求 3 / 568.2 施工工序 8.3 施工要点 8.3.1 衬砌模板台车 8.3.2 二衬混凝土的性能要求及配合比设计要点8.3.3 矮边墙施工8.3.4 二次衬砌钢筋8.3.5 预留洞室和预埋件 8.3.6 台车就位 8.3.7 安装挡头模板、止水带等 8.3.8 混凝土施工 8.3.9 拆模 8.3.10 养生 8.3.11 缺陷处理 8.3.12 紧急停车带、车行横洞及人行横洞二次衬砌施工 8.4 质量要求 8.4.1 外观质量 8.4.2 二衬质量检测 8.4.3 预留洞室 8.4.4 拱顶预留接线盒 9 路面及附属工程 9.1 路面 9.1.1 一般要求 9.1.2 施工工艺 9.1.3 施工要点 9.2 设备洞、横通道及预留洞室 9.3 水沟、电缆沟 9.4 蓄水池 9.5 预埋件10 超前地质预报与监控量测 10.1 实行“第三方监测”制度 10.2 超前地质预报 10.2.1 一般要求 10.2.2 超前地质预报的分级 10.2.3 超前地质预报的内容 10.2.4 超前地质预报分类 10.3 监控量测 10.3.1 一般要求 10.3.2 工作程序 10.3.3 量测项目 10.3.4 量测操作要点 10.3.5 量测数据处理与应用 10.3.6 竣工后量测 11 安全管理与文明施工 11.1 安全风险评估与管理 11.2 安全管理 11.3 文明施工 4 / 561 总则 1.1 目的及适用范围 1.1.1 目的为总结我省高速公路隧道建设多年来的实践经验,进一步规范隧道施工的各项工序操作,提高施工管理水平,实现全省隧道施工标准化,克服质量通病,促进高速公路隧道施工质量再上一个新台阶,编写本指南。
第六章隧道1一般规定1.1 建立隧道施工领导值班制度,值班的项目经理部领导和隧道工程师的姓名、职务和照片须在隧道口明显位置挂牌公示。
1.2 洞口按规定设置五图一牌,即工程概况牌、管理人员名单及监督电话牌、消防保卫(防火责任)牌、安全生产牌、文明施工牌和施工现场平面图。
设置有专门安全宣传栏,有针对性的宣传有关隧道的安全知识和通报相关安全事项。
1.3 洞口应设置红绿灯指示,并正确指示,红灯亮时,禁止无关人员进入。
隧道洞口应设值班室、门禁系统、施工公告牌、人员进出登记牌,安排专人值班,对隧道进出人员动态管理制度。
进入洞内施工人员除登记外还要翻牌进洞,登记牌定人编号,并配有施工人员2寸彩照,进洞翻红牌,出洞翻蓝牌,随时掌握洞内作业人员情况。
施工动态牌如下所示:图1.3-1 图1.3-21.4进洞作业人员穿反光服、戴安全帽及防尘口罩等相应的安全防护用品,未按要求使用安全防护用品的严禁进洞。
1.5长大及高风险隧道施工还应建立可视监控系统,并定期维护,保证洞内外信息及时传达。
1.6隧道内行车速度:作业地段不大于5km/h,非作业地段和成洞地段不大于10km/h。
并在洞口和洞内设置限速牌。
1.7隧道内施工应制定防火责任制,并配备消防器材。
2风险管理2.1 施工单位应对施工阶段的风险进行评估,根据评估结果提出相应的处理措施并报建设单位批准后实施。
在施工期间对风险实时监测,定期反馈,根据风险监测结果,调整风险处理措施。
2.2 监理单位应参与制订和监督施工阶段风险评估与管理工作,并检查风险处理措施的落实情况。
在隧道施工中,应通过风险计划、风险识别、风险评估、风险处理和风险监测等程序积极进行风险管理。
2.3 施工中,施工单位应在设计阶段风险评估的基础上,结合环境和地质条件、施工工艺、设备、施工水平、经验和工程特点等,对新出现的风险进行识别,提出风险处理措施供建设单位决策,对已识别的风险进行监测。
2.4 施工单位应在施工现场公示识别的风险,其内容包括风险描述、监测方案、应急措施和责任等。
