××局架空光缆线路新建单项工程一阶段施工图设计预算资料讲解共33页
- 格式:ppt
- 大小:3.33 MB
- 文档页数:33
架空光缆施工方案光缆施工是指在特定地点进行光缆铺设和连接工作的过程。
在这个架空光缆施工方案中,我将详细介绍如何在需要进行架空光缆铺设的场景中进行施工。
下面是该方案的详细内容:一、工程概述:本工程主要包括以下工作:确定架设路径、选定合适的支架材料、确定塔杆的数量和布设位置、选购合适的光缆材料、进行光缆穿线和连接等。
二、施工准备:1. 工程人员准备:确定施工人员数量和职责分配,确保每个人知晓自己的工作任务。
2. 施工机具准备:包括吊装设备、塔杆、抱夹、光缆等。
3. 安全设施准备:施工人员须佩戴安全帽、安全绳等防护装备,搭设警示标志牌,确保工地的安全。
三、架设路径确定:1. 根据需要进行光缆传输的地点,确定最佳的架设路径。
考虑到地形、建筑物、道路等因素,以及避免与其他设施冲突,选择合适的路径。
2. 进行现场勘测和测量,确定架设路径的长度、高度和角度等参数。
四、塔杆布设和选材:1. 根据架设路径的长度和高度确定塔杆的数量和布设位置。
塔杆间的距离一般为50-100米。
2. 选用高强度、耐腐蚀的材料作为塔杆,例如钢铁、铝合金等。
同时,根据地形和需要,选择合适的形状和规格。
五、塔杆安装和固定:1. 根据选定的布设位置,进行塔杆的安装。
首先进行基础的挖掘和浇筑,确保塔杆的稳固性。
2. 利用吊装设备将塔杆安装到预定位置,并使用合适的固定装置将其固定。
六、光缆选购与光缆穿线:1. 根据需要和预算,选择合适的光缆材料。
主要考虑光缆的材质、规格和传输性能等因素。
2. 利用吊装设备将光缆穿过塔杆的通道,将其逐段铺设到预定位置。
在穿线时要注意避免过度拉伸和扭曲,确保光缆的性能不受影响。
七、光缆连接和测试:1. 在光缆铺设的末端,进行光缆的连接工作。
根据需要,选择合适的光缆接头盒和连接器,进行连接。
2. 进行光缆的测试和调试,检查连接的质量和传输性能。
使用光功率计和光时域反射仪等测试设备,对信号强度和反射程度进行测量,确保光缆的正常工作。

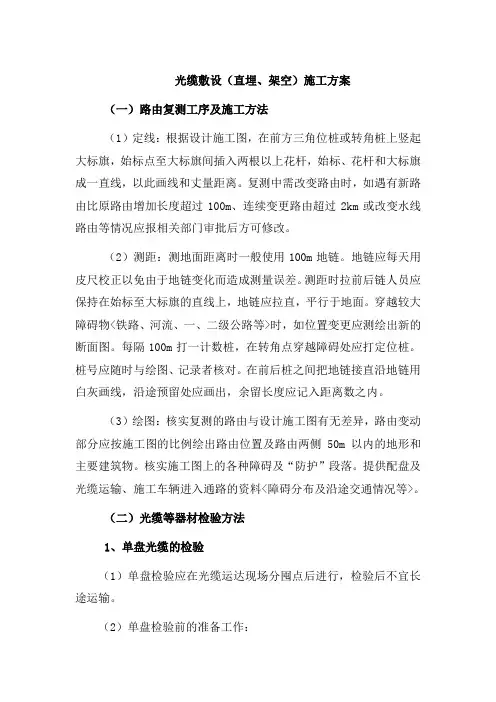

光缆敷设(直埋、架空)施工方案(一)路由复测工序及施工方法(1)定线:根据设计施工图,在前方三角位桩或转角桩上竖起大标旗,始标点至大标旗间插入两根以上花杆,始标、花杆和大标旗成一直线,以此画线和丈量距离。
复测中需改变路由时,如遇有新路由比原路由增加长度超过100m、连续变更路由超过2km或改变水线路由等情况应报相关部门审批后方可修改。
(2)测距:测地面距离时一般使用100m地链。
地链应每天用皮尺校正以免由于地链变化而造成测量误差。
测距时拉前后链人员应保持在始标至大标旗的直线上,地链应拉直,平行于地面。
穿越较大障碍物<铁路、河流、一、二级公路等>时,如位置变更应测绘出新的断面图。
每隔100m打一计数桩,在转角点穿越障碍处应打定位桩。
桩号应随时与绘图、记录者核对。
在前后桩之间把地链接直沿地链用白灰画线,沿途预留处应画出,余留长度应记入距离数之内。
(3)绘图:核实复测的路由与设计施工图有无差异,路由变动部分应按施工图的比例绘出路由位置及路由两侧50m以内的地形和主要建筑物。
核实施工图上的各种障碍及“防护”段落。
提供配盘及光缆运输、施工车辆进入通路的资料<障碍分布及沿途交通情况等>。
(二)光缆等器材检验方法1、单盘光缆的检验(1)单盘检验应在光缆运达现场分囤点后进行,检验后不宜长途运输。
(2)单盘检验前的准备工作:①熟悉施工图技术文件订货合同,了解光缆规格等技术指标、中继段光功率分配等;②收集、核对各盘光缆的出厂产品合格证书、产品出厂测试记录等;(3)外观的检查:①检查光缆盘有无变形,护板有无损伤,做好记录,与供应商一起开盘检查,并将出厂合格证及技术参数资料保存。
②开盘后先检查光缆外表有无损伤,如有损伤做好记录,如有出厂的记录或卡片收好保存。
③剥开光缆头。
有A、B端要求的识别端别,识别光缆种类,并在盘上用红漆标上新编盘号,光缆种类及外端端别。
(4)进行光性能检验:①衰耗测试:采用光时域反射仪(OTDR)测试;加1km左右尾纤,以消除OTDR的盲区,测试做好记录。
山东聊城大学到附近村庄光缆工程一阶段设计设计单位:重庆邮电大学山东聊城大学到附近村庄光缆工程一阶段设计审核人:方文莉设计负责人: 程艳青设计人:程艳青张园李爽林秀珍房艺娴预算审核人:方文莉预算编制人:于中华夏杰目录一、工程说明1、设计依据2、建设规模3、工程设计4、对光缆的主要技术要求5、管道光缆的敷设与预留6. 架空光缆的敷设与预留7、局内光缆的敷设8、光缆的防护9、光缆的测试10、主要工作量11、其他说明二、预算编制说明及依据1、预算编制依据2、预算说明三、预算表格四、图纸一、工程说明1、设计依据设计所需相关技术材料,经勘察核实编制。
(设计路线位于某设计人员的家乡)2、建设规模本工程为“聊城大学——中华路——农田——村庄”,将完成从山东聊城大学到周边村庄的光纤的连通工作。
3、工程设计本工程新设12芯的G652光缆由聊城大学内ODF起至村庄的ODF止,共计1300米。
路由为:由学校内部采用架空至校门口,此段距离约200米;然后利用现有的人井,管道敷设至中华路,距离约200米;400米的中华路采用架空,跨越公路向东走约200米,然后向南走经过农田,最后到达村庄,此段路程共计900米,考虑到现有的电杆以及为避免农田春收秋种时机械作用可能对光纤造成的损害,因此这段线路我们采用架空方式。
4、对光缆的主要技术要求光缆中的光纤应符合ITU-T建议G6552所述的单模光纤;光缆的缆芯采用松套结构,缆芯(包括松套管内)全部充胶,无金属线对,中心为金属加强芯,有良好的防潮层,争取采用有吸收氢气措施的缆芯;光缆护层采用双面涂塑粘结互层;外护套厚度为1.8mm,平均值不小于1.6mm,最小值不小于1.5mm;光缆外径不不大于17mm;光缆允许张力长期不小于600N,短期不小于1500N;光缆允许侧压力长期不小于300N/10cm,短期不小于1000N/cm;光缆允许的弯曲半径,受力时(施工)为光缆外径的20倍,不受力时(固定)为光缆外径的10倍。

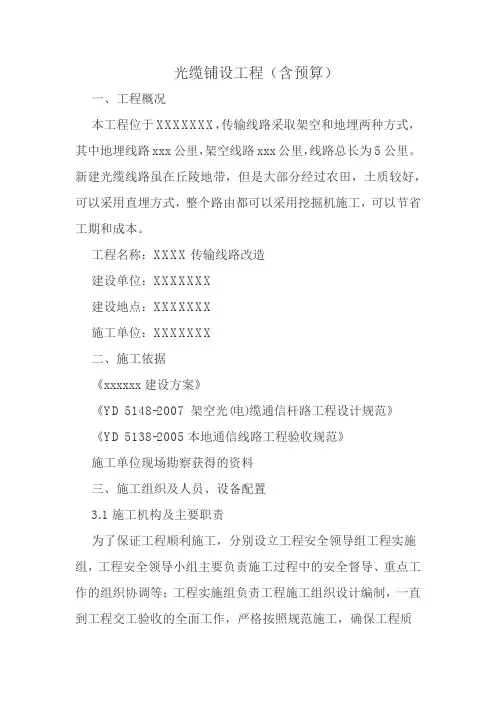

光缆铺设工程(含预算)一、工程概况本工程位于XXXXXXX,传输线路采取架空和地埋两种方式,其中地埋线路xxx公里,架空线路xxx公里,线路总长为5公里。
新建光缆线路虽在丘陵地带,但是大部分经过农田,土质较好,可以采用直埋方式,整个路由都可以采用挖掘机施工,可以节省工期和成本。
工程名称:XXXX传输线路改造建设单位:XXXXXXX建设地点:XXXXXXX施工单位:XXXXXXX二、施工依据《xxxxxx建设方案》《YD 5148-2007 架空光(电)缆通信杆路工程设计规范》《YD 5138-2005本地通信线路工程验收规范》施工单位现场勘察获得的资料三、施工组织及人员、设备配置3.1施工机构及主要职责为了保证工程顺利施工,分别设立工程安全领导组工程实施组,工程安全领导小组主要负责施工过程中的安全督导、重点工作的组织协调等;工程实施组负责工程施工组织设计编制,一直到工程交工验收的全面工作,严格按照规范施工,确保工程质量和工程进度。
工程安全领导组组成组长:xxxx 副参谋长副组长:xxxx 通信科长成员:xxxx 通信参谋xxxx 军务参谋xxxx xxxxxxxx工程实施组组成组长:xxxx 通信科长副组长:xxxx 通信参谋成员:xxxx xxxx工程师xxxx xxxx班长xxxx xxxxxxxxxxxx xxxxxxxx工程实施组共xxxx人,主要来自xxxx(单位),设两个施工组和一个光缆接续组,施工一组负责主干线路的架空施工,施工二组负责分支线路的地埋施工,光缆接续组由工程实施组统一安排,负责全线路光缆接续和中继段线路测试。

3.2主要设备配置3.2.1施工车辆配置见下表33.2.2光缆测试仪表配置见下表3.2.3主要工具配置见下表3.3施工阶段划分4第一阶段:路由勘测及工程前期准备第二阶段:挖杆洞、立电杆、制装拉线、吊线架设及沟槽开挖第三阶段:光缆敷设第四阶段:光缆熔接第五阶段:光缆成端测试3.4施工工期施工工期从2014年xx月xx日至2014年xx月xx日,工期为7天。
架空光缆工程模型之施工工艺要求及图示(示例)Turnkey 网络规划设计部二〇〇三年四月目录1 概述 (4)2 立电杆 (4)2.1 立杆一般要求 (4)2.2 电杆的埋深要求 (4)3 做拉线 (5)4 架设架空吊线 (7)5 架空光缆的敷设和接续 (7)5.1 基本施工方法及要求 (7)5.2相关施工工艺图示 (10)6 架空光缆的防雷接地 (13)7 中继段光路性能测试 (13)架空光缆工程施工工艺要求及图示(示例)1 概述架空光缆工程主要用于本地网中继线路工程、用户配线工程、接入网线路工程。
其主要工作范围如下:◎市区或郊外立电杆◎做拉线◎架设架空吊线◎敷设架空光缆◎光缆中继段测试◎做防雷地线2 立电杆2.1 立杆一般要求立9米以下水泥电杆或木电杆,在市区,最大杆距为40米,郊区最大杆距为50米。
杆坑和拉线坑的土质分为:综合土、软石、坚石。
综合土的构成是:普通土20%、硬土50%、沙砾土30%;软石由片石和风化石构成;坚石只能用爆破作业挖坑,或用人工挖坑。
对杆路立杆的基本要求是:直线路上的电杆要成一直线,杆根左右偏差不大于5㎝,前后偏差不超过30㎝;水泥杆倾斜不超过梢径的1/3,木杆倾斜不超过1/2梢径。
在松软土壤中立杆,为防止杆跟下沉,必须对杆根进行加固,加固方式应符合相关规范的要求。
2.2 电杆的埋深要求电杆的埋深见下表注:偏差要求:±5㎝3 做拉线电杆拉线对保证杆路的平直稳固,抗御不平衡外力起着至关重要的作用。
拉线的设置和做法应遵循以下的原则。
1每隔7个杆档(重负荷区域应适当缩短)做一处双侧拉线(防风拉线),每隔16—32个杆档,增加一处四方拉线(防凌拉线),终端杆、角杆及其它存在不平衡张力的电杆,都要装设拉线。
2架空线路的拉线一般在下面四种钢绞线中选取:7/2.0mm(每公里重180公斤)、7/2.2mm(每公里重221公斤)、7/2.6mm(每公里重300公斤)、7/3.0mm(每公里重400公斤)。
光缆新建工程施工方案1. 引言光缆是信息传输的重要设备,广泛用于电信、互联网等领域。
在光缆新建工程中,施工方案的制定至关重要。
本文档将详细介绍光缆新建工程施工方案的内容和步骤,旨在确保施工过程安全、高效、质量可控。
2. 工程前期准备在光缆新建工程施工之前,需要进行一系列前期准备工作。
2.1 工程资料准备收集工程相关资料,包括工程设计图纸、工程规划方案、设备清单等。
对资料进行审查和整理,确保施工过程中的参考和依据。
2.2 施工队伍组建根据工程规模和施工需求,组建合适的施工队伍。
施工队伍的核心成员包括施工经理、技术工人、安全员等,他们将负责工程的实施和管理。
2.3 材料和设备采购根据工程需求,制定材料和设备采购计划。
确保所采购的材料和设备符合质量要求,并按时到位。
3. 施工步骤3.1 地面线路勘测在施工前需要对线路进行勘测,了解线路的具体情况,包括线路长度、地形和环境等因素。
3.2 线路预埋根据勘测结果,在地面进行线路的预埋工作。
预埋工作需要遵循相关规范和要求,确保线路安全可靠。
3.3 光缆敷设在预埋完成后,进行光缆的敷设工作。
敷设过程中需要注意光缆的弯曲半径和拉力,避免导致光缆的损坏。
3.4 进行接头盒安装在光缆敷设完毕后,进行接头盒的安装。
接头盒需要安装在合适的位置,以便日后的检修和维护工作。
3.5 光缆的接续和引上对敷设好的光缆进行接续,确保光缆的连续性和正常传输。
同时,进行光缆的引上工作,将光缆固定在架空线路、井道或其他设施上。
3.6 光缆端子制作和接续测试进行光缆端子的制作和接续测试,确保光缆连接的质量和稳定性。
测试结果需要记录和备份,作为后续的参考依据。
3.7 安全检查和验收施工完成后,进行安全检查和工程验收。
确保工程符合相关安全规范和要求,并通过验收后方可交付使用。
4. 安全措施4.1 安全培训和教育施工队伍成员需要接受相关的安全培训和教育,了解安全操作规程和应急预案,提高安全意识和应对能力。
