暗挖隧道防水施工技术交底
- 格式:doc
- 大小:41.30 KB
- 文档页数:3
工程名称交底日期
施工单位分项工程名称二衬防水
交底提要二衬防水施工
交底内容:
3.3、施工缝
将施工缝已硬化的砼表面浮浆、松动砂石清除干净,进行彻底凿毛,用水冲洗干净。
施工缝采用水泥基渗透结晶防水涂料+双道遇水膨胀止水胶。
详见图。
施工缝防水图

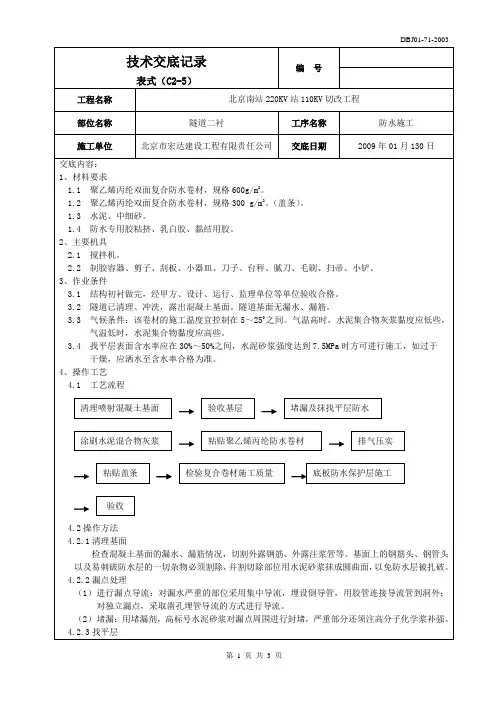

3.3.1、水泥基渗透结晶防水涂料施工工艺
配比:涂料:水=1:(0.25~0.3),即每桶25千克兑水约6.5千克
施工方法:将涂料缓缓倒入清洁的凉水中用电动搅拌器搅拌到均匀无结块。
让浆料静置熟化约3分钟,再搅拌约30秒,十字交叉至少涂刷两层,当上一层已固化,产生足够的强度后,可进行下一层施工。
开调的浆料在半小时用完。
在24小时内对涂层进行喷雾水保养。
勿将本产品和其它材料混合使用。
注意事项:
1)基面干燥应对基面充分湿润,涂层干燥过快时会造成涂层材料缺水,水化反应进行不完全达不到相应的强度,甚至造成粉化,因此应及时对施工缝面进行适当喷雾湿润,使涂层水化反应充足,以提高涂层的粘结强度和渗透性。
审核人交底人接受交底人。
、内容及说明本交底适用于XX 隧道防水板、土工布施工。
、设计参数1、隧道衬砌背后铺设土工布缓冲层和防水板,防水板规格尺寸:厚度为 1.5mm 宽度为4m 长度32m 土工布重量不小于 400g/m2。
防水板和土工布分离设置。
防水 板搭接长度大于15cm 土工布搭接大于5cm 无纺布采用热熔垫片固定,固定间距: 拱部0.5m 、边墙0.9m ,呈梅花型排列,并左右上下成行固定暗钉圈固定缓冲层示意图拱部暗钉圈示意图边墙暗钉圈示意图工程名称 单位工程名称XX 工程技术交底日期:XX 隧道交底单位 交底部位、施工方法及工艺流程1、 施工准备:检查防水板的质量有无破损、撕裂、油污等。
铺设台车行走轨道; 施工时采用两个作业台架,一个用于基面处理,一个用于挂防水板。
由测量班对隧道 净空检查,对个别欠挖部位进行处理。
2、 防水板铺设前应先对隧道初期支护喷混凝土表面进行处理,切除锚杆头和钢筋露头,并用细石混凝土抹平覆盖,确保喷射混凝土填平,确保喷混凝土表面平整,无 尖锐角。
钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。
切断 用锤打 砂浆素灰抹面对有突出的管道,先切割后用锤铆平,抹砂浆(如下图)。
切断 面要平整 用砂浆填死锚杆有凸出部位时,螺头顶预留 5mm 切断后,用塑料帽处理(如下图)i -ZL —:螺栓5mi 以上切断3、缓冲层铺设,用作切断将单幅无纺布固定到预定位盖帽拱部向两侧边墙铺设。
用专业射钉将热熔垫片和土工布平顺地固定在喷射混凝土上,固定点间距:拱部 0.6m 、边墙0.9m 。
呈梅花形排列,基面凸凹较大处应增加固定点,使缓冲层与基面密 贴。
缓冲层搭接宽度不小于5cm 铺设的缓冲层应平顺,无隆起,无皱褶。
4、防水板铺设:4.1、 防水板铺设应超前二次衬砌施工,采用电热压焊器进行焊接,铺设采用专用 台车进行,并设临时挡板防止机械损伤和电火花灼伤防水板。
4.2、 防水板与无纺布分开铺设,先在初期支护上铺设无纺布, 再利用无纺布安装专用热熔垫片把防水板固定在无纺布上。
地下防水工程技术交底一、项目概述地下防水工程是指在建筑物或其他地下结构中进行的防水处理工程。
其主要目的是防止地下水渗透进入建筑物内部,保护建筑物的结构和设备免受水的侵害。
本文将详细介绍地下防水工程的技术要求、施工方法和质量控制措施。
二、技术要求1. 防水材料选择在地下防水工程中,常用的防水材料有聚氯乙烯(PVC)、聚氨酯(PU)、沥青、水泥砂浆等。
根据具体情况选择合适的防水材料,确保其具有良好的耐久性、耐候性和抗渗透性。
2. 施工前准备(1)清理工作区域,确保施工区域干净、平整。
(2)检查地下结构的平整度和表面状况,确保施工面符合防水材料的要求。
3. 施工方法(1)地下防水层的施工a. 根据设计要求,确定防水层的厚度和材料种类。
b. 在施工面上涂刷或喷涂防水材料,确保涂层均匀、牢固。
c. 检查施工过程中的质量,确保防水层无空鼓、裂缝等缺陷。
(2)接缝处理a. 防水层的接缝处应采用专用的接缝材料进行处理,确保接缝处的密封性。
b. 接缝处的处理应符合设计要求,确保接缝处无渗漏。
(3)防水层与地下结构的连接a. 地下防水层与地下结构的连接处应使用专用的连接材料,确保连接牢固、密封。
b. 检查连接处的质量,确保连接处无渗漏。
4. 质量控制(1)施工过程中应进行现场质量检查,确保施工质量符合设计要求。
(2)防水层施工完成后,进行质量验收,包括对防水层的厚度、平整度和密封性进行检查。
三、施工案例1. 某地下商场地下防水工程(1)项目概述:该地下商场位于城市中心,地下一层到地下三层为商业区域,需要进行地下防水工程,以防止地下水渗透进入商场内部。
(2)技术要求:选择聚氯乙烯(PVC)防水材料,施工前对施工面进行清理和检查,采用涂刷方法施工防水层,接缝处采用专用接缝材料进行处理,防水层与地下结构采用专用连接材料连接。
(3)质量控制:施工过程中进行现场质量检查,施工完成后进行质量验收,确保防水层的厚度、平整度和密封性符合要求。
一、交底目的为确保暗挖隧道施工过程中的安全,防止安全事故发生,特制定本安全技术交底,要求所有施工人员严格按照以下要求执行。
二、交底对象本交底适用于参与暗挖隧道施工的所有人员,包括但不限于:施工人员、技术人员、管理人员、监理人员等。
三、交底内容1. 施工环境安全- 施工现场应设置明显的安全警示标志,确保施工区域安全。
- 施工现场必须保持良好的通风,确保空气质量符合国家标准。
- 施工现场应设置必要的安全防护设施,如防护栏杆、安全网等。
2. 施工人员安全- 所有施工人员必须经过专业培训,掌握安全操作规程。
- 施工人员进入施工现场必须佩戴安全帽、安全带等个人防护用品。
- 严禁酒后上岗,施工人员应保持良好的精神状态。
3. 机械设备安全- 所有机械设备必须经过检验合格后方可使用。
- 施工现场机械设备操作人员必须持证上岗,并严格按照操作规程进行操作。
- 定期对机械设备进行维护保养,确保其正常运行。
4. 隧道开挖安全- 隧道开挖前,应进行全面地质勘察,了解地质条件。
- 隧道开挖应遵循自上而下的原则,避免上下重叠作业。
- 隧道开挖过程中,应密切关注围岩变化,发现异常情况立即停工,并采取相应措施。
5. 爆破作业安全- 爆破作业必须按照《爆破安全规程》(GB6722)执行。
- 爆破作业前,应进行详细的爆破设计,确保爆破效果。
- 爆破作业现场必须设置警戒区域,严禁无关人员进入。
- 爆破作业后,应立即进行安全检查,确保无安全隐患。
6. 支护与衬砌安全- 隧道支护与衬砌应按照设计要求进行,确保其稳定性和安全性。
- 施工过程中,应密切关注支护结构变化,发现异常情况立即停工,并采取相应措施。
7. 临时设施安全- 临时设施应符合安全要求,确保施工人员居住和工作环境安全。
- 临时设施应定期检查,发现问题及时整改。
四、交底要求1. 施工单位应将本安全技术交底内容纳入施工组织设计,并作为施工过程中的重要依据。
2. 施工单位应定期对施工人员进行安全技术培训,确保其掌握安全操作规程。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
隧道防水施工安全技术交底隧道防水施工是隧道工程施工中非常重要的一项工作。
隧道防水施工的安全技术交底,是指施工单位在进行隧道防水工程前,进行有关技术交底,明确施工任务、施工原则、施工方法和安全措施等,并将相关信息传递给施工人员,以确保施工安全和施工质量。
一、施工任务隧道防水施工任务是指根据隧道工程设计要求和工程实际情况,在规定时间内完成隧道防水施工。
施工单位需要明确施工任务的具体内容,包括施工范围、施工难度、施工周期等,并在施工任务中注明隧道防水施工的重要性和紧迫性。
二、施工原则隧道防水施工的原则是指在施工过程中应遵循的一些基本原则。
首先,施工单位需要确保施工期间隧道内部的安全,避免发生事故。
其次,施工单位需要按照设计要求严格执行施工方案,确保施工质量。
此外,施工单位还需要在施工过程中注重环境保护和资源节约。
三、施工方法隧道防水施工的方法根据具体情况选择,可以采用一次性施工法、多次施工法或交叉施工法等。
在选择施工方法时,需要考虑隧道的地质条件、施工工期和施工人员数量等因素。
同时,施工单位还需要根据隧道防水工程的特点选择合适的防水材料和施工工艺,以确保施工质量。
四、安全措施隧道防水施工的安全措施是施工单位为确保施工安全而采取的一系列措施。
首先,施工单位需要制定施工安全管理制度,并向施工人员进行培训,提高他们的安全意识和应急处理能力。
其次,施工单位需要在施工现场设置安全警示标志,确保施工人员的安全。
此外,施工单位还需要做好施工现场的卫生和环保工作,防止施工污染环境。
五、施工质量控制隧道防水施工质量的控制是施工单位对施工过程中质量进行的监督和控制。
施工单位需要制定详细的质量控制计划,确定质量控制的标准和方法。
在施工过程中,施工单位需要对施工材料进行验收,保证材料质量符合要求。
同时,施工单位还需要进行施工过程的监测和检测,确保隧道防水施工质量达到设计要求。
总结:隧道防水施工的安全技术交底对于确保施工安全和施工质量至关重要。

隧道防排水施工技术交底1.技术要求1.1 隧道防排水采用“防、截、排、堵相结合,因地制宜,综合治理”的原则,达到防水可靠,经济合理,不留后患的目的。
1.2 隧道防水等级必须达到国家标准《地下工程防水技术规范》(GB50108)规定的一级防水等级标准,衬砌结构不允许渗水,表面无湿渍。
1.3 隧道结构防水一般由喷射混凝土、全封闭柔性卷材防水层和二次衬砌结构自防水等组成。
其抗渗等级符合设计要求,防水混凝土防渗等级不低于P8,两端洞口各500m范围、地下水发育地段、地下水有侵蚀性地段衬砌抗身等级不低于P10。
2。
施工工艺及要求2.1基面铺设防水层之前,对外漏的突出物及表面凸凹不平处进行检查处理,基面应平整、无空鼓、裂缝、松酥,清洁干燥,无尖锐物。
基层平整度应该符合下列要求:D/L≤1/10D:初期支护基层相邻两凸面间凹进去的深度;L:初期支护基层相邻两凸面间的距离;2.2盲管初期支护与防水板间设置纵向、环向盲管,环向盲管采用Ф50HDPE单壁打孔波纹管(外裹无纺布),纵向盲管暗洞采用Ф80(明洞Ф100)HDPE单壁打孔波纹管(外裹无纺布)。
纵、环向盲管直接弯入侧沟,出水口高于侧沟沟底25cm。
按铁路总公司监督总站及青藏铁路公司监督站《铁路建设工程质量安全监督通知书》(铁质安监督青藏站【2016】16 号)要求,对纵、环向盲管环设计进行调整:采用每板二衬独立排水,纵向盲管于环向施工缝附近弯入侧沟(弯出点距环向施工缝30cm),环向盲管设置于每板衬砌中部位置,紧贴纵向盲管于纵向盲管上部弯入侧沟。
2.3无纺布无纺布铺设,首先用作业台车将单幅无纺布固定到预定位置,然后用专用射钉将无纺布固定在喷射混凝土上。
专用热熔垫圈及射钉梅花形布置,拱部0.5m—0。
8m,边墙0。
8m—1m,底部1m—1.5m,并左右上下成行固定,基面凸凹较大处应增加固定点,使无纺布与基面密贴.无纺布与喷射混凝土表面密贴,铺设平顺、无隆起、无褶皱,无纺布搭接宽度不不小于5cm.2。

一、交底对象全体隧道防水施工人员、管理人员及监督人员。
二、交底时间[填写具体时间]三、交底地点[填写具体地点]四、交底内容1. 施工前的准备工作(1)熟悉施工图纸,了解隧道防水工程的施工工艺和设计要求。
(2)了解施工现场的地质条件、水文条件、气象条件等,为施工提供依据。
(3)检查施工材料、设备、工具等,确保其符合施工要求。
2. 隧道防水施工技术要求(1)防水材料选择:根据隧道防水等级、地质条件、水文条件等因素,选用符合国家标准和设计要求的防水材料。
(2)施工工艺:按照施工图纸和设计要求,采用合理的施工工艺,确保隧道防水效果。
(3)施工顺序:按照施工图纸和设计要求,遵循“先地下、后地上”、“先主体、后附属”的原则进行施工。
3. 隧道防水施工安全措施(1)施工人员应穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
(2)施工区域应设置明显的警示标志,提醒施工人员注意安全。
(3)施工过程中,严格遵守操作规程,防止发生意外事故。
(4)施工机械、设备应定期检查、保养,确保其正常运行。
(5)施工现场应保持整洁,防止施工垃圾、杂物等影响施工安全。
4. 隧道防水施工质量控制(1)加强施工过程中的质量检查,确保防水材料、施工工艺、施工质量符合设计要求。
(2)对防水施工人员进行技术培训,提高其施工技能和质量意识。
(3)对防水施工过程进行记录,便于质量追溯。
(4)对防水施工成果进行验收,确保隧道防水质量达到预期效果。
五、交底要求1. 施工人员应认真听取交底内容,掌握施工技术要求和安全措施。
2. 施工人员应按照交底内容,严格执行施工工艺和安全措施。
3. 施工管理人员应加强对施工过程的监督检查,确保施工质量。
4. 施工人员应主动汇报施工过程中遇到的问题,及时解决。
六、交底签字施工单位负责人(签名):[填写姓名]施工单位项目负责人(签名):[填写姓名]施工人员(签名):[填写姓名][填写日期]七、备注1. 本交底内容仅供参考,具体施工要求以设计图纸和规范为准。
工程名称交底内容:圆垫片平面,以免刺穿防水层。
缓冲层之间搭接宽度不小于5cm,搭接缝部位可用点粘法热融进行焊接,缓冲层铺设时应尽量与基面密贴,不得拉得过紧或起包,以免影响防水板的铺设。
3)防水层的铺设1.防水板采用无钉孔铺设工艺。
防水板与暗钉的塑料垫片之间焊接牢固,防止在施工中脱落。
铺设时保证防水板平整、和基面伏帖,严禁有紧绷、褶皱等现象。
2.仰拱铺设防水板采用沿隧道纵向铺设的方法,以减少十字焊缝的数量;上部防水板宜沿环向铺设,固定拱部时宜先拱顶后两腰,避免拱顶过松或过紧。
3.固定点的布置在满足固定间距的前提下,尽量固定在喷砼面较凹处,使得防水板尽量密贴砼喷射面。
铺设时将大幅防水板的中部对准隧道中心线,以防两侧宽度不均。
搭接边垂直于隧道中线,以防相接时发生扭曲。
4.防水板搭接宽度100mm,搭接缝宜下坡压上坡,下部压上部。
双焊道(每道宽10mm)热熔焊接。
保证搭接宽度,否则将造成搭接不够或过宽焊机吃不进去,导致焊机行走困难,并产生皱折,影响焊接质量。
焊接时注意接茬对正顺平并且干净无水,保证焊机均匀连续行走,保证无假焊、漏焊、焊焦、焊穿等现象。
5.相邻两幅接缝需错开,在结构转角处错开距离大于600mm,以保证与下一组衬砌防水板搭接宽度及操作方便。
防水层铺设至仰拱钢筋和边墙钢筋接茬部位以外不小于40cm,以利于下步防水层的搭接。
审核人交底人接受交底人交底内容:喷射混集土暗钉圈固定防水板6.防水板施工完成后,对施工质量进行检查,并报监理工程师进行隐蔽工程检查后,方可进行下道工序的施工。
①防水板焊缝检查:首先用肉眼检查,当两层经焊接在一起的板呈透明状、无气泡,即熔为一体,表明焊接牢固严密。
同时用充气法检查,检查方法:焊缝两端用压焊器墩实封闭,用5号注射用针头插入两条缝中间空隙,用气筒打气检查,当压力表达0.25MPa时,停止充气。
保持压力15分钟,压力下降不大于10%,说明焊接良好,反之用肥皂水涂在焊缝上,有气泡反出的部位需要补焊,没气泡的合格。
一、交底编号:编号:________________编制时间:____年__月__日二、施工单位名称:施工单位:________________三、交底部位:交底部位:隧道防水层施工四、接收单位:接收单位:________________五、交底目的:为确保隧道防水层施工安全、质量,降低施工风险,现将隧道防水层施工安全技术交底如下:一、施工准备1. 施工人员应充分了解隧道防水层施工工艺及施工要求,熟悉施工图纸,掌握施工规范。
2. 施工前,应对施工场地进行清理,确保施工现场整洁、安全。
3. 施工所需材料、设备、工具应提前准备齐全,并经检验合格后方可使用。
二、施工技术要求1. 隧道防水层施工应严格按照设计要求进行,确保防水效果。
2. 施工过程中,应遵循“先地下、后地上”的原则,确保施工顺序合理。
3. 防水材料应选用符合国家标准的优质产品,不得使用过期、变质或质量不合格的材料。
三、施工安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品,确保施工安全。
2. 施工现场应设置安全警示标志,禁止无关人员进入施工区域。
3. 施工过程中,应确保施工现场通风良好,防止有毒有害气体积聚。
4. 施工机械、设备应定期检查、维护,确保其正常运行。
5. 施工现场临时用电线路应符合安全规范,防止触电事故发生。
四、施工质量控制1. 隧道防水层施工过程中,应严格控制施工质量,确保防水效果。
2. 施工过程中,应对防水材料进行抽样检验,合格后方可使用。
3. 施工完成后,应进行防水层检测,确保其质量满足设计要求。
五、应急措施1. 隧道防水层施工过程中,如遇突发情况,应立即停止施工,采取相应措施进行处理。
2. 发生安全事故时,应立即启动应急预案,确保人员安全,并及时上报相关部门。
六、注意事项1. 施工过程中,应密切关注施工环境变化,如发现异常情况,应立即采取措施进行处理。
2. 施工人员应遵守施工现场纪律,不得擅自离岗、操作不规范。
防水板焊接采用热楔焊接法,用塑料自动焊机焊接。
防水板铺设要求平整,固定牢固,不得拉的过紧或出现较大的鼓包,应保持一定的松弛系数(一般为1.2),防止混凝土施工中防水板受挤压产生拉裂、破损。
铺设好的防水板应与基面凹凸起伏一致,保持自然、平整、伏帖,以免影响二衬混凝土尺寸或使防水板脱离圆垫片。
防水板之间接缝采用双焊缝热熔焊接,焊接时通过塑焊机高温加热,使所要焊接的两片塑料防水板局部熔化后,加压将两片塑料板粘合在一起。
搭接处焊缝质量的检验可在焊接完
钢鞭橡胶止水带与镀锌钢板止水带搭接过度做法如下图:
3)与车站的防水施工的对接
暗挖段的防水施工与车站接头处要进行不同形式的防水材料的过渡施工。
暗挖段与车站
【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】。
一、交底目的为确保隧道防水施工过程中的安全,预防安全事故的发生,现将隧道防水施工过程中的安全技术要求进行交底,要求全体施工人员认真学习并严格遵守。
二、交底内容1. 施工任务及原则- 隧道防水施工应遵循“预防为主、防治结合”的原则,确保防水效果和施工安全。
- 严格按照设计文件、施工规范及安全技术措施进行施工。
2. 施工方法- 采用防水板、注浆、喷锚等综合防水措施。
- 防水板施工应确保接缝严密,无漏缝、脱缝现象。
- 注浆施工应严格控制注浆压力,防止浆液溢出。
3. 安全措施- 施工现场应设置明显的警示标志,确保施工区域安全。
- 严禁酒后上岗,施工人员必须穿戴好安全帽、安全带等个人防护用品。
- 施工过程中,应注意高空作业安全,防止人员坠落。
- 严禁在施工区域内吸烟、使用明火,防止火灾事故发生。
- 严格执行爆破作业规程,确保爆破安全。
4. 具体安全要求- 洞口工程:洞口路基及边、仰坡断面应自上而下开挖,一次将土石方工程做完,开挖人员不得上下重叠作业。
边、仰坡以上山坡松动危石应在开挖前清除干净;施工中应经常检查,发现松动危石必须立即清除。
- 爆破作业:爆破作业必须按现行国家标准《爆破安全规程》(GB6722)要求,编制爆破作业方案,并经审批后方可实施。
爆破后应在清除边仰坡上的松动石块后,方可继续施工。
地质不良时,边、仰坡应采取加固措施。
- 隧道门及端墙施工:砌体工程脚手架、工作平台应搭设牢固,并设有扶手、栏杆。
脚手架不得防碍车辆通行。
起拱线以上的端墙施工时应设安全网,防止人员、工具和材料坠落。
起吊材料时机下严禁车辆和人员通行。
- 开挖:隧道开挖应根据各种施工方法及地质情况制订相应的安全技术措施。
钻眼作业应符合规定要求。
用电钻钻眼时,不得用手导引回转的钎子、用电钻处理被夹住的钎子。
不得在残眼中钻眼。
三、交底要求1. 施工单位应组织全体施工人员进行安全技术交底,确保每位施工人员了解并掌握本交底内容。
2. 施工人员应认真学习并严格遵守安全技术交底内容,提高安全意识。
一、交底目的为确保暗挖隧道施工过程中的防水安全,预防渗漏、涌水等事故发生,特制定本安全技术交底,要求全体施工人员认真学习并严格执行。
二、交底内容1. 防水材料及施工要求- 选用符合国家标准的防水材料,确保其性能稳定可靠。
- 防水材料进场前需进行检验,合格后方可使用。
- 施工过程中,严格按照防水材料施工工艺进行操作,确保防水层施工质量。
2. 施工准备- 对施工人员进行防水施工技术培训,使其掌握防水材料的性能、施工工艺及安全操作规程。
- 对施工现场进行清理,确保施工环境整洁,无积水、杂物等。
- 施工设备、工具齐全,并定期进行检查、维护。
3. 施工过程控制- 施工前,对隧道洞口、洞身、洞底等部位进行防水处理,确保施工质量。
- 隧道开挖过程中,及时对开挖面进行支护,防止坍塌。
- 防水层施工时,注意以下几点:- 防水材料应均匀涂抹,厚度符合设计要求。
- 防水层与结构物之间应粘贴牢固,不得有气泡、空鼓等缺陷。
- 防水层施工完成后,应及时进行验收。
4. 应急处理- 发现渗漏、涌水等情况,立即停止施工,查明原因,采取有效措施进行处理。
- 如遇较大渗漏、涌水,立即启动应急预案,确保人员安全。
5. 安全注意事项- 施工人员必须佩戴安全帽、防滑鞋等防护用品。
- 高处作业时,必须系好安全带,防止坠落。
- 严禁酒后上岗,确保施工安全。
- 施工现场临时用电线路必须符合国家相关标准,非电工严禁任意拉线接电。
三、交底要求1. 施工单位应将本安全技术交底作为施工过程中的重要依据,确保全体施工人员掌握防水施工技术及安全操作规程。
2. 施工单位应定期对施工人员进行防水技术培训,提高施工人员的安全意识和操作技能。
3. 施工现场应设立防水技术交底公示牌,便于施工人员查阅。
4. 施工单位应加强对防水施工过程的监督检查,确保施工质量。
四、交底时间(此处填写交底时间)五、交底人(此处填写交底人姓名及职务)六、接收人(此处填写接收人姓名及职务)七、备注本安全技术交底自发布之日起实施,如有未尽事宜,由施工单位负责解释。
