沈阳开发报建规费明细表-参考
- 格式:xls
- 大小:31.00 KB
- 文档页数:3
关于印发《辽宁省建设工程费用参考标准》的通知辽建发[2006]29 号各市建委、局,财政局:为了配合《辽宁省施工企业规费计取管理办法》的实施,进一步推动《建设工程工程量清单计价规范》的贯彻执行,现编制印发2006 年《辽宁省建设工程费用参考标准》,与《辽宁省消耗量定额参考价目表》(2004 年)配套使用。
凡2006 年7 月 1 日以后开工的工程执行新颁布的费用参考标准,原2004 年《辽宁省建设工程费用参考标准》同时废止。
执行中遇到的问题请及时反映给辽宁省建设工程造价管理总站。
辽宁省建设厅辽宁省财政厅二OO六年五月三十日2006 年辽宁省建设工程费用参考标准》请在附件中下载2006年辽宁省建设工程费用参考标准第一部分建设工程费用组成根据建设部、财政部建标[2003]206 号文件《关于印发<建筑安装工程费用项目组成>的通知》精神,结合我省实际情况,确定建设工程费用项目组成如下:一、直接费由直接工程费和措施费组成。
㈠直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:⑴ 基本工资:是指发州给生产工人的基本工资。
⑵ 工资性津贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
⑶ 生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⑷ 职工福利费:是指按规定标准计提的职工福利费。
⑸ 生产工人劳动保护费:是指按规定标准发放的劳动保护用口的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费等。
2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。

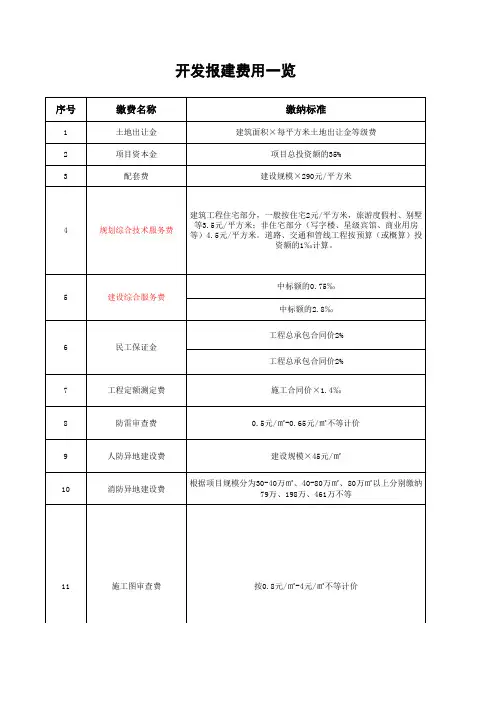

房地产开发项目前期报建所需费用明细
房地产开发项目前期报建所需费用明细收费部门收费项目收费标准
预计收费金额大约暂时按6万平方米计算(万元)
1.人防办:防空地下室异地建设费多层20元/平方米300万高层50
元/平方米
2.市房产局:白蚁防治费2元/平方收取12万
3.廉租房配建:200元/平方米(住宅建筑面积3%)收取36万
4.项
目资本金监管:按项目收费(可以退)100万5.房屋测绘费:(分预售和竣工)商业住宅0.44/平分米6.市经委:散装水泥专项资金1.6元/平方
米9.6万新墙体材料专项资金4.6元/平方米27.6万
7.市财政局:防洪保安资金0.56元/平方米3.4万8.市物价局:价
格调节基金2元/平方米12万
9.建设局:建筑企业劳保基金总投资的3.5%9万(竣工验收时退80%给施工单位)
10.市园林处:城市绿化补偿费0.11元/平方米(按占地面积算)
11.劳动局:农民工保证金按建安造价0.5%(可以退)12.质安站:安全防护费、文明施工措施费按建安造价0.2%(可以退)建安意外险按建安造价
0.3%安全技术服务费按建安造价0.17%标识牌费用2000元/栋
13市环卫处:基建工程建筑材料垃圾运输清扫保洁按建安造价的0.4%的50%收取。
中房集团辽宁置业有限公司编制二○○七年三月二十六日以财务分析法为例。
比如杭州某上市公司的房产开发成本明细是这样的。
1、土地费用,包括征地费、土地出让费等,即通常所说的楼面地价等。
这项成本比较明确,拿地时就可以确定了。
2、前期费用。
包括土地平整、规划设计、水文地质勘察、监理、施工水电、审标费、测绘、可行性研究、前期工程费等。
一般标准为120—400元/平方米左右。
其中,规划设计费占到该项费用的70%-80%左右,而各个楼盘规划设计费,也根据楼盘定位和设计公司好坏,差距甚大。
3、基础设施费。
包括接水、接电、市政道路、弱电、绿化、煤气、照明、环卫、有线电视、排水排污、基础设施费等,一般标准为350—500元/平方米。
该项费用中接电和绿化费用所占比重比较大,各为1/4左右,而绿化费用根据物业类型不同也有所差异,比如高层小高层单体绿化一般在120-150元/平方米左右,好一点在150-200元/平方米,而多层则有可能达到300-400元/平方米,个盘之间差异性比较大。
4、建安工程费。
包括基坑围护、工程桩、土建、安装、装饰工程、样板房、精装修费用,以及钢材、水泥等建筑材料成本,毛坯房一般标准为2000—2500元/平方米左右。
其中土建成本最高,一般都在1500元/平方米左右,接下来是安装和装饰工程费用。
5、公共建筑建安工程费。
包括会所建安工程和公建建安工程成本。
这块费用也可以归并到建安工程费用上面。
一般为120—160元/平方米6、公建配套费。
包括水电煤、市政配套费、白蚁防治费、新型墙体材料、高教费、物业基金、消防、人防工程费等。
7、开发间接费。
这块费用有员工工资、福利费、业务招待费、工会经费、职工教育经费、广告费、办公费、展览费及其他费用,即通常意义上的管理费和营销费,这块费用一般占到销售收入的3.5%—4.5%来核算,一般为300—400元/平方米。
8、税费。
如营业税附加和土地增值税,一般为销售收入的6%左右。
1、《沈阳市房地产开发项目审批流程图》和《沈阳市房地产开发项目部分收费明细表》均由中房公司整理编制;2、上述文件如有疏漏,敬请见谅,并欢迎同行提示完善;3、上述文件仅供开发企业参考,不作为实际审批流程及实际收费标准依据,审批流程及收费标准以实际发生为准,中房公司不承担任何责任中房集团辽宁置业有限公司编制二OO七年三月二十六日以财务分析法为例。
比如杭州某上市公司的房产开发成本明细是这样的。
2500元/平方米左右。
其中土建成本最高,一般都在 1500元/平方米左右,接下来是安装和装饰工程费用。
5、 公共建筑建安工程费。
包括会所建安工程和公建建安工程成本。
这块费用也可以归并到建安工程费用上面。
一般为 6、 公建配套费。
包括水电煤、市政配套费、白蚁防治费、新型墙体材料、高教费、物业基金、消防、人防工程费等。
7、 开发间接费。
这块费用有员工工资、福利费、业务招待费、工会经费、职工教育经费、广告费、办公费、展览费及其他费用,即通常意义上的管理费和营销费,这块费用一般占到销售收入的3.5%—4.5%来核算,一般为300—400元/平方米。
8、 税费。
如营业税附加和土地增值税,一般为销售收入的6%左右。
如楼盘销售均价为1万元/平方米,则这块费用在 600元/平方米左右。
9、 财务成本。
主要为银行利息及其他融资成本。
一般以土地成本*2年*10%计算,一般已经达到 1000 — 1500元/平方米。
也就是说,在杭州一个中档公寓楼盘,不算土地成本,它的成本在4500到6000元/平方米左右。
1、 土地费用,包括征地费、土地出让费等,即通常所说的楼面地价等。
这项成本比较明确,拿地时就可以确定了。
2、 前期费用。
包括土地平整、规划设计、水文地质勘察、监理、施工水电、审标费、测绘、可行性研究、前期工程费等。
一般标准为米左右。
其中,规划设计费占到该项费用的70%-80%左右,而各个楼盘规划设计费,也根据楼盘定位和设计公司好坏,差距甚大。
