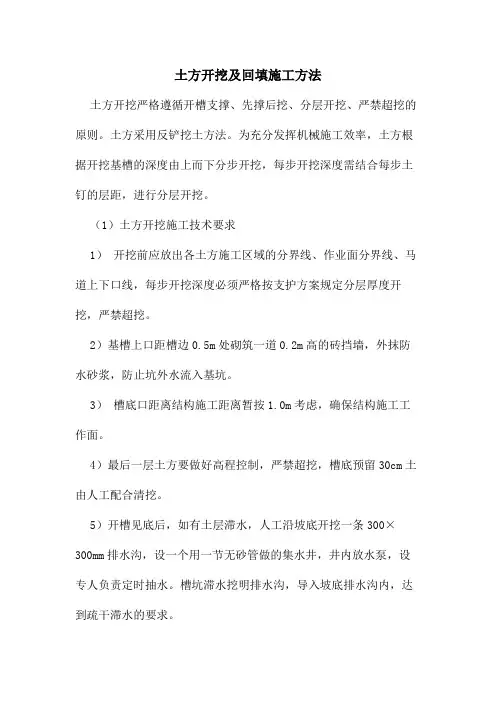

土方开挖及回填施工方案
- 格式:docx
- 大小:84.01 KB
- 文档页数:25
土方开挖及回填施工方法土方开挖严格遵循开槽支撑、先撑后挖、分层开挖、严禁超挖的原则。
土方采用反铲挖土方法。
为充分发挥机械施工效率,土方根据开挖基槽的深度由上而下分步开挖,每步开挖深度需结合每步土钉的层距,进行分层开挖。
(1)土方开挖施工技术要求1)开挖前应放出各土方施工区域的分界线、作业面分界线、马道上下口线,每步开挖深度必须严格按支护方案规定分层厚度开挖,严禁超挖。
2)基槽上口距槽边0.5m处砌筑一道0.2m高的砖挡墙,外抹防水砂浆,防止坑外水流入基坑。
3)槽底口距离结构施工距离暂按1.0m考虑,确保结构施工工作面。
4)最后一层土方要做好高程控制,严禁超挖,槽底预留30cm土由人工配合清挖。
5)开槽见底后,如有土层滞水,人工沿坡底开挖一条300×300mm排水沟,设一个用一节无砂管做的集水井,井内放水泵,设专人负责定时抽水。
槽坑滞水挖明排水沟,导入坡底排水沟内,达到疏干滞水的要求。
(2)钎探、验槽土方见底后,立即组织人员按设计及规范要求进行钎探,及时会同建设单位、工程监理等约请设计、地质勘察等有关部门,进行基槽核验,对存在问题妥善处理后,立即组织下道工序施工,缩短晾槽时间。
(3)土方开挖施工质量保证措施以上口线为准,严格按要求坡度放坡,精心作业。
施工中配备专职测量人员进行质量控制。
及时复撒灰线,及时控制开挖标高。
挖掘过程中,不得碰撞土钉墙桩头等;如遇不明地下障碍物,必须及时向雇主和现场管理人员汇报,不得擅自处理。
(4)道路防遗洒措施1)挖掘机装车不得过满(运输车上土方堆放最高点不得高于槽帮50cm,边缘低于槽帮10cm),各出入口设专人覆盖苫布、清扫车辆。
现场门口必须设置醒目的提示牌,以提示司机及有关人员在执行运输任务时注意防止遗洒。
2)车辆行进途中拐弯要慢行,防止甩土。
车辆出场前由专人检查后槽帮,后槽帮关闭不严车辆的严禁出场。
3)设置清洗池清洗车轮,现场及周边道路安排专人及时清扫。
土方开挖与回填施工方案一、工程概述本工程是项目的土方开挖与回填工程,项目建设地点位于地,总用地面积为XX平方米。
二、土方开挖施工方案1.土方开挖范围:根据设计施工图纸确定,确保开挖范围与设计要求一致。
2.开挖设备:根据土壤情况和开挖深度,选择适当的挖掘机进行土方开挖,确保开挖工作的高效性和质量。
挖掘机操作人员必须持有相应的操作证件,并按照操作规范进行施工。
3.开挖深度控制:在开挖过程中,必须根据设计要求和勘察报告确定的开挖深度,进行深度控制。
每个开挖位置都应测量和记录开挖深度,确保开挖工程按照设计要求进行。
三、土方运输方案1.土方运输车辆:根据土方数量和运输距离,选择适当的土方运输车辆进行土方运输。
运输车辆必须符合相关标准和规定,具有良好的搬运能力和稳定性,确保运输工作的安全性和高效性。
2.装车和卸车:在装车和卸车过程中,必须注意装载量的合理控制,避免超载情况的发生。
卸车时,要将土方均匀分布在指定的回填区域内,确保回填工作的均匀性和质量。
四、土方回填方案1.回填材料选择:回填材料必须符合设计要求和相关的标准规定,具有良好的稳定性和透水性。
回填材料可以选择砂土、黏土等,但不能使用含有有害物质的土壤。
2.回填工程质量:在回填过程中,必须控制回填土压实度,确保压实度符合设计要求。
压实度的控制可以通过振动板、压路机等工具进行,确保回填工程具有良好的稳定性和承载能力。
五、施工安全措施1.施工现场要确保通风良好,及时清理施工现场的杂物和障碍物,确保施工安全。
2.施工人员必须佩戴安全防护装备,如安全帽、工作服、工作鞋等,严禁违章操作,确保施工人员的安全。
3.挖掘机操作人员必须按照操作规范进行作业,严禁超负荷作业和违章操作。
4.运输车辆必须按照交通规则进行行车,严禁超速和超载行驶。
六、质量验收标准1.土方开挖质量验收标准:土方开挖面应平整光滑,无明显裂缝和坍塌现象,开挖深度控制在设计要求范围内。
2.土方回填质量验收标准:回填土均匀分布在指定区域内,回填土与周围土地相互融合,无明显高低差。
土石方开挖及回填施工方案(一)土方开挖工程开挖采用机械挖土,基坑边坡放坡1:0.3-0.6o基坑壁需要支撑时,应根据开挖深度、土质条件、地下水位、施工方法、相邻建筑物等进行选择和设计支撑,支撑必须牢固可靠,确保安全施工,基坑有地下水时,为降低地下水位和便于排水应根据挖方尺寸防止地基土结构遭受破坏,可采取集中降水,待确定土质达到设计持力层后清底时清除。
(一)石方开挖工程石方开挖是工程初期以至施工过程中的关键工序。
在施工前,需根据工程规模和特性,地形、地质、水文、气象等自然条件,施工导流方式和工程进度要求,施工条件以及可能采用的施工方法等,研究选定开挖方式。
明挖有全面开挖、分部位开挖、分层开挖和分段开挖等。
全面开挖适用于开挖深度浅、范围小的工程项目。
开挖范围较大时,需采用分部位开挖。
如开挖深度较大,则采用分层开挖,对于石方开挖常结合深孔梯段爆破按梯段分层。
分段开挖则适用于长度较大的渠道、溢洪道等工程。
对于洞挖,则有全断面掘进、分部开挖和导洞法等开挖方式。
石方开挖施工,包括松动、破碎、挖装、运输出渣等工序。
石方开挖,除松软岩石可用松土器以凿裂法开挖外,一般需以爆破的方法进行松动、破碎。
人工和半机械化开挖,使用锹镐、风镐、风钻等简单工具,配合挑抬或者简易小型的运输工具进行作业。
有些灌溉排水沟渠的施工直接使用开沟机,可以一次成形。
大中型水利工程的土石方开挖,多用机械施工。
①明挖。
除使用各类凿岩、钻孔机械钻孔,进行爆破作业外,主要使用:挖掘机械,如各种单斗挖掘机或多斗挖掘机;铲运机械,如推土机、铲运机和装载机;有轨运输机械,如机车牵引矿车;无轨运输机械,如自卸汽车等。
根据不同条件,采用各种配合方式,进行挖、装、运、卸等各项作业。
要根据工程规模、施工条件,合理选用适宜的施工机械和相应的施工方法,特别要注意机械设备的配套协调,避免存在薄弱环节。
在特定条件下,可采用水力开挖的方法开挖土方;也有采用爆破开挖的方法,即用抛掷爆破或扬弃爆破技术,不仅将石破碎,并全部或部分地将其抛弃到设计边界以外。

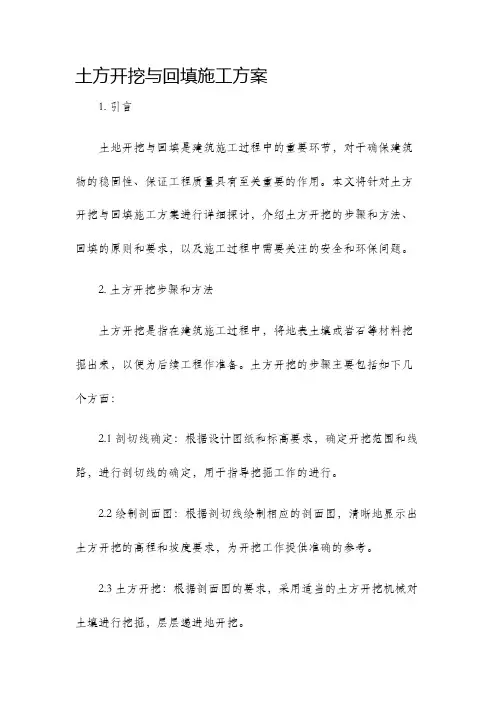

土方开挖与回填施工方案
1. 引言
土地开挖与回填是建筑施工过程中的重要环节,对于确保建筑物的稳固性、保证工程质量具有至关重要的作用。
本文将针对土方开挖与回填施工方案进行详细探讨,介绍土方开挖的步骤和方法、回填的原则和要求,以及施工过程中需要关注的安全和环保问题。
2. 土方开挖步骤和方法
土方开挖是指在建筑施工过程中,将地表土壤或岩石等材料挖掘出来,以便为后续工程作准备。
土方开挖的步骤主要包括如下几个方面:
2.1 剖切线确定:根据设计图纸和标高要求,确定开挖范围和线路,进行剖切线的确定,用于指导挖掘工作的进行。
2.2 绘制剖面图:根据剖切线绘制相应的剖面图,清晰地显示出土方开挖的高程和坡度要求,为开挖工作提供准确的参考。
2.3 土方开挖:根据剖面图的要求,采用适当的土方开挖机械对土壤进行挖掘,层层递进地开挖。
2.4 土方运输和堆放:将挖掘出的土方进行分类、筛选和运输,根据具体情况进行堆放或倾倒。
3. 回填的原则和要求
回填是指在土方开挖后,按照一定的方法将土壤或者其他材料
填充回开挖的坑洞中,以平整地表并满足土地使用要求。
回填的原
则和要求主要包括以下几点:
3.1 材料选择:回填材料应符合设计要求,具有良好的工程性能,包括稳定性、重力性、耐久性等。
3.2 回填方式:回填应按照分层回填和逐层均匀回填的原则进行,确保回填层与原土之间的结合紧密。
3.3 压实度控制:回填过程中,要进行适当的压实处理,确保回填土壤的密实程度,提高其承载能力和稳定性。
4. 安全和环保问题
土方开挖与回填施工过程中,需要特别关注安全和环保问题,
以确保施工过程的顺利进行和工程质量的保证。
土方开挖、回填专项施工方案一、项目背景本方案针对土方开挖、回填工程提出专项施工方案,旨在确保施工安全、高效进行,保障工程质量与进度。
二、施工范围1.土方开挖范围:涵盖工地内指定区域,确保开挖深度符合设计要求。
2.土方回填范围:根据施工需要回填合适数量的土方。
三、施工方案1. 土方开挖•施工准备:–定期检查挖掘机械设备,确保设备运转良好。
–制定开挖进度计划,合理安排施工人员和设备。
•开挖顺序:–按照设计要求,先分段开挖,逐步扩大开挖范围。
–根据土壤条件,选用合适的开挖方式,避免土方塌方和坍塌。
•开挖要求:–保证开挖深度和坡度符合设计要求。
–开挖过程中注意保护地下管线和设施,确保安全。
2. 土方回填•回填材料:–选择符合工程要求的土方作为回填材料。
–对土方进行质量检测,确保符合相关标准。
•回填方法:–根据不同施工部位和要求,采用适当的回填方法,如分层回填或振实回填等。
•回填控制:–控制回填层厚度,避免超厚或过薄。
–做好回填过程中的平整和夯实工作,确保土方紧密填实。
四、安全措施1.施工现场要设置明显的警示标识,确保施工安全。
2.操作人员需经过专业培训,掌握相关操作技能。
3.定期检查施工现场,及时发现并解决安全隐患。
五、施工进度计划•制定详细的施工进度计划,合理安排开挖、回填等工程节点,确保工程按时完成。
六、质量验收标准•施工完成后进行质量验收,严格按照相关标准进行检验,确保工程质量符合要求。
七、总结经过本专项施工方案实施后,土方开挖、回填工程顺利完成,工程进度与质量得到有效控制。
同时,高度重视安全措施,确保施工过程安全、稳定。

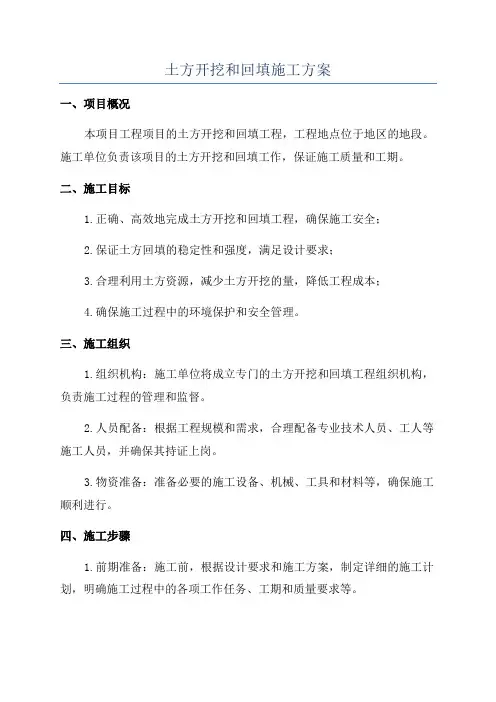

土方开挖和回填施工方案一、项目概况本项目工程项目的土方开挖和回填工程,工程地点位于地区的地段。
施工单位负责该项目的土方开挖和回填工作,保证施工质量和工期。
二、施工目标1.正确、高效地完成土方开挖和回填工程,确保施工安全;2.保证土方回填的稳定性和强度,满足设计要求;3.合理利用土方资源,减少土方开挖的量,降低工程成本;4.确保施工过程中的环境保护和安全管理。
三、施工组织1.组织机构:施工单位将成立专门的土方开挖和回填工程组织机构,负责施工过程的管理和监督。
2.人员配备:根据工程规模和需求,合理配备专业技术人员、工人等施工人员,并确保其持证上岗。
3.物资准备:准备必要的施工设备、机械、工具和材料等,确保施工顺利进行。
四、施工步骤1.前期准备:施工前,根据设计要求和施工方案,制定详细的施工计划,明确施工过程中的各项工作任务、工期和质量要求等。
2.土方开挖:按照设计要求,采用适当的土方开挖方法,将开挖土方运输至指定的堆放区。
开挖过程中,要注意土方的准确控制和稳定性,防止坍塌和滑坡等事故发生。
3.土方回填:对于需要回填的土方,首先进行场地平整,然后根据设计要求和施工方案,采用适当的回填方法进行施工,确保土方回填的稳定性和强度。
4.环境保护:在土方开挖和回填过程中,采取必要的环境保护措施,如覆盖防尘网、清运施工废弃物等,防止对周边环境造成污染和破坏。
5.安全管理:制定施工现场安全管理制度,加强对施工人员的安全教育和培训,确保施工过程中的安全。
五、质量控制1.施工前,对施工区域进行勘察和试验,了解地质情况和土方特性,为施工提供参考依据。
2.施工过程中,定期进行检查和监测,确保土方开挖和回填过程的质量符合设计要求。
3.对回填土方进行密实度和强度等质量指标的检测,保证回填土方的稳定性和强度。
4.施工结束后,进行竣工验收,确保工程质量满足相关标准和规定。
六、施工风险及预防措施1.土方开挖过程中可能出现的坍塌和滑坡风险,应严格按照设计和监理要求进行支护和防护措施,确保施工安全。
土方开挖、回填施工方案一、施工前准备在进行土方开挖、回填施工前,首先需要进行相关的施工前准备工作。
具体包括:1.制定详细的工程施工方案,包括开挖和回填的具体步骤、工艺、施工方法等内容。
2.确定施工现场的边界、标志,并进行必要的土地测量和勘探工作,以确定土方的开挖和回填范围。
3.准备施工所需的机械设备和工具,包括挖掘机、推土机、装载机等,以确保施工的顺利进行。
4.制定安全生产计划,包括施工现场的安全防护措施、员工的安全培训等,以确保施工过程中的安全。
二、土方开挖施工1. 开挖工艺根据工程设计要求和施工方案,确定土方开挖的具体工艺。
通常包括以下步骤:•根据测量数据确定开挖的起点和终点,标明开挖线和开挖深度。
•使用挖掘机等机械设备进行土方的开挖,根据开挖线逐步进行土方的挖掘和平整。
•对开挖好的土方进行分类和处理,根据需要进行清理、整理或临时堆放。
2. 施工注意事项在土方开挖施工过程中,需要注意以下事项:•严格按照施工方案和设计要求进行开挖,确保开挖线的准确性和开挖深度的一致性。
•注意施工现场的安全防护,避免发生人员伤害和机械事故。
•根据需要进行现场监测,及时发现和处理施工中的问题。
三、土方回填施工1. 回填工艺在完成土方开挖后,需要进行土方的回填工作。
回填工艺包括以下步骤:•根据设计要求和回填方案,确定回填土方的来源和质量要求。
•使用推土机等机械设备进行土方的回填,逐步进行土方的均匀回填和压实。
•对回填好的土方进行检查和整理,确保回填的平整和质量。
2. 施工注意事项在土方回填施工过程中,需要注意以下事项:•确保回填土方的质量和均匀性,避免出现松散或过于密实的情况。
•注意施工现场的安全防护,在回填过程中避免发生坍塌或滑坡等事故。
•进行回填后的现场清理和整理,确保施工现场的整洁和安全。
四、施工总结通过对土方开挖、回填施工的详细规划和有效实施,可以确保工程施工的顺利进行,并保证工程质量和进度的达到。
同时,施工过程中需要严格遵守相关规范和标准,保障施工的安全和环保,以达到预期的工程效果。
土方开挖及回填施工方案土方开挖及回填是建筑工程中的重要施工内容之一,它涉及到土壤的挖掘和填充,直接关系到工程质量和进度。
因此,制定一个科学合理的土方开挖及回填施工方案是至关重要的。
本文将针对土方开挖及回填进行详细介绍,包括施工流程、方法、注意事项等。
一、施工前准备1.确定土方开挖及回填的具体位置和范围,明确土方的开挖和回填量,制定详细的施工方案。
2.采取必要的安全措施,包括对施工现场进行安全检查、设置警示标志、划定安全区域等。
3.准备好相关设备和材料,包括挖掘机、推土机、砂石等。
二、土方开挖施工流程1.清理施工现场,确定挖掘边界和基准标高,进行测量、定位和排线。
2.根据施工方案和设计要求,采用适当的挖掘机械进行土方开挖,按照逐层逐段的方式进行开挖,控制开挖深度和坡度。
3.在开挖过程中,及时清理挖出的土方,避免混入杂物和混凝土块。
4.对开挖的土方进行分类、堆放和临时覆盖,确保施工现场整洁有序。
三、土方回填施工流程1.在完成土方开挖后,进行回填前的准备工作,包括清理挖掘机械、调整设备和清理施工现场。
2.按照设计要求和施工方案,将合适的填料逐层逐段地进行回填,避免空隙和密实不良。
3.在回填过程中,需要进行土方的夯实和平整,确保填料的均匀分布和合适的密实度。
4.在回填完成后,对填料进行表层处理和整饰,保证填土层的平整、坚实和无碎屑。
四、土方开挖及回填施工注意事项1.合理使用挖掘机械,严格遵守操作规程,确保挖掘机械的安全运行。
2.控制土方开挖和回填的速度和深度,避免发生坍塌和滑坡等意外事故。
3.根据施工现场的实际情况和状况,调整施工方案和措施,保证施工质量和进度。
4.对施工现场进行定期巡查和监测,及时发现和处理施工中的问题和隐患。
5.严格遵守相关法律法规和施工标准,保障施工安全和环境保护。
综上所述,土方开挖及回填是建筑工程中不可或缺的重要工程内容,它直接关系到工程质量和进度。
在进行土方开挖及回填施工时,需要制定科学合理的施工方案,严格执行施工流程和注意事项,确保施工过程安全顺利,工程质量可靠。
土方开挖与回填专项施工方案一、项目背景土方开挖与回填是土木工程中的常见施工工序,用于改造和建设道路、桥梁、地下管线、建筑基础等项目。
该施工工序的目的是为了清理现场,并挖掘与回填土方达到设计要求,为后续工作的进行提供平整的施工场地和稳固的基础。
二、施工内容1.土方开挖(1)确定开挖范围和深度:根据设计要求确定开挖范围和深度,并标出开挖边界线。
(2)挖掘机械进场及准备:进场的挖掘机械必须进行检验,并确保其良好工作状态。
(3)标线和查看埋深:在开挖范围内进行标线,并查看埋深是否符合设计要求。
(4)开始开挖:按照标线进行挖掘,确保挖掘面平整、边坡稳定。
注意处理遇到的管线、电缆等其他设施。
(5)挖掘遇到有害气体或特殊情况时,及时采取安全措施,避免工人因此受到伤害。
2.土方回填(1)回填材料准备:根据设计要求选择并准备好回填材料。
材料应符合规定的标准,可根据需要进行理化试验。
(2)清理开挖面:清理开挖面,除去表土、杂物等,确保开挖面的平整。
(3)土方回填:将准备好的回填材料按照层次、均匀性依次填入开挖面。
每层厚度不宜过大,一般控制在20cm左右。
(4)夯实土方:回填土方应进行夯实,夯实高度一般为土方层厚度的1/2到2/3、夯实应均匀进行,注意避免地面不均匀沉降。
三、施工步骤1.项目准备:确定施工范围、施工方式、施工时间,并进行相关工程测量。
2.现场布置:根据设计要求,确保施工区域的安全和顺利施工,设置警示牌、施工标志等。
3.清理施工区域:清理施工区域内的障碍物和杂物,确保施工区域清洁。
4.标线和查看埋深:根据设计要求,在施工区域内进行标线,并查看埋深是否符合要求。
5.开始土方开挖:根据标线,在施工区域进行土方开挖,注意遇到管线等设施时的处理。
6.检查开挖面:开挖完成后,检查开挖面的平整度,确保边坡的稳定。
7.准备回填材料:选择和准备好符合设计要求的回填材料,并进行必要的实验。
8.开始土方回填:按照设计要求,依次将回填材料填入开挖面,每层夯实。
土方开挖与回填土施工方案
一、施工准备
在进行土方开挖与回填土施工前,首先需要进行充分的施工准备工作。
包括确
定施工地点、清理施工现场、查验相关设备和工具等。
二、土方开挖
1. 开挖计算
在进行土方开挖之前,需要进行开挖计算,包括开挖量的计算、开挖坡度的确
定等。
2. 机械选择
根据开挖量的大小及地质条件,选择适合的挖掘机械进行土方开挖工作。
3. 开挖操作
按照设计要求和标高要求进行土方开挖,确保开挖的平整度和坡度符合标准要求。
三、回填土处理
1. 回填土选择
根据设计要求及工程需要,选择适当的回填土进行回填处理。
2. 回填土的合理利用
合理利用回填土,减少浪费,确保回填土质量达标。
3. 回填土施工
按照工程要求和设计要求进行回填土施工操作,保证回填土的稳定性和均匀性。
四、施工质量控制
在土方开挖与回填土施工中,要加强质量管理,定期检查施工质量,及时纠正
施工中的问题,确保施工质量达标。
五、施工安全措施
在进行土方开挖与回填土施工过程中,要加强施工安全管理,确保施工人员的安全,防止施工过程中的安全事故发生。
六、结束语
土方开挖与回填土施工是工程建设中重要的施工环节,只有严格按照施工方案进行操作,才能确保施工质量,保障施工安全,顺利完成工程建设任务。
土方开挖及回填施工方案一、施工前准备在进行土方开挖及回填工程之前,需做好以下准备工作: 1. 对施工区域进行勘察,了解地下情况和地质特征,确定开挖和回填范围。
2. 制定详细的施工方案和工程进度计划,包括开挖和回填的方法、施工顺序和质量要求等。
3. 安排施工队伍,明确各个岗位的职责和工作流程。
4. 准备好必要的设备和工具,确保施工过程中设备正常运转。
5. 制定安全预防措施和应急预案,确保施工过程安全可控。
二、土方开挖工程1.标志测量在施工现场进行标志测量,确定土方开挖的范围和深度,标明开挖线和边界。
2.清理工作清理施工现场,清除杂物和障碍物,确保施工顺利进行。
3.开挖土方根据设计要求和施工方案,采用适当的挖掘机械进行土方开挖,注意控制开挖深度和坡度。
4.土方运输将开挖的土方运输到指定的堆放地点,避免对周边环境造成污染。
三、土方回填工程1.土方分类对开挖出的土方进行分类处理,根据不同性质和用途进行合理的分类。
2.回填土方根据设计要求,采用合适的方法将土方回填至开挖区域,保证回填均匀和密实。
3.压实处理对已回填的土方进行压实处理,确保土方稳定和承载力满足设计要求。
4.整平处理对回填后的土方进行整平处理,使表面平整美观。
四、施工质量和安全监管1.质量检查在施工过程中进行质量检查,对开挖和回填工程进行监督和验收,确保施工质量符合要求。
2.安全管理严格执行安全操作规程,加强现场监管和安全培训,保障施工人员安全。
五、施工后清理完成土方开挖及回填工程后,进行施工现场的清理工作,清除残留的土方和施工垃圾,确保施工现场整洁。
六、总结土方开挖及回填是土建工程中重要的施工环节,正确执行施工方案、严格控制施工质量和安全,对整个工程的顺利进行具有关键的作用。
施工人员应严格按照规范操作,做好施工前的准备工作,确保施工质量和安全。
土方开挖及回填专项工程施工方案一、工程概述土方开挖及回填专项工程是指在土木工程施工中,对地面及地下土壤进行开挖和回填的工作。
其目的是为了满足工程建设的需要,包括基础开挖、地下结构开挖、地道开挖等。
本施工方案将对土方开挖及回填的工艺流程、施工方法以及安全措施进行详细阐述。
二、施工要求1.泥土开挖前应进行勘察,确定地质情况和土质特点。
2.挖掘场地周围的建筑物、基础设施等应有安全保护措施,确保施工安全。
3.挖掘部分应符合设计要求,不得超过设计标高,且要保持开挖坡度的稳定。
4.回填土应符合设计和规范要求,并进行必要的加固处理。
5.施工现场应实行安全管理,设立警示标志,划定安全区域,确保工人安全。
三、施工工艺流程1.清理工作面:将工作面周围的障碍物清除,确保施工通畅。
2.勘察及测量:利用现代测量仪器对土方开挖范围、坡度等参数进行精确测量。
3.施工标线及测量:根据设计要求,利用测量仪器对土方开挖范围进行标线。
4.挖土机械开挖:根据开挖范围,选择合适的挖掘机械进行土方开挖。
5.清理挖掘面:及时清理挖掘面上的岩石、淤泥等杂物,确保挖掘面的整洁。
6.挖土深度检查:对挖土深度进行检查,确保达到设计要求。
7.土方回填:将挖掘土方进行平整堆放,按照设计要求进行回填。
8.土方加固:根据需要,进行必要的土方加固,如压实、填充和回填边坡等。
四、施工方法1.挖土机械开挖:根据现场条件和土方特点,选择合适的挖土机械进行开挖,如挖掘机、铲车等。
开挖时要根据设计要求控制开挖深度和坡度。
2.手工开挖:对于较小的开挖工程,采用手工挖掘的方式进行开挖。
3.挖掘量控制:挖土过程中,要进行挖掘量的控制,确保挖掘深度和坡度达到设计要求。
4.土质分类:对挖掘出的土方进行分类,如泥土、砂土、黏土等,以便进行合理的回填。
五、安全措施1.管理人员要具备相应资质,严格遵守施工规范和操作规程。
2.施工现场加强安全警示,设置警示标志,确保工人注意施工安全。
3.工人应配戴安全帽,穿防滑鞋,严禁在挖掘机旋转半径范围内站立或行走。
土方开挖回填施工方案土方开挖、回填是土木工程中常见的施工工序之一,主要用于地基处理或者土方工程的建设。
土方开挖的目的是将原有土壤挖掘、清除,为后续工作创造必要的条件,而土方回填则是将挖掘出来的土方填充到需要填土的区域,以达到加固地基、平整地表的目的。
下面是对土方开挖、回填的施工方案的详细介绍。
一、土方开挖1.土质分析:在开展土方开挖工作之前,需要对工程现场的土质进行分析。
通过采集样品进行实验室分析,以确定土质的类型、密度、含水量等参数。
根据土质分析结果,制定相应的施工方案和设计要求。
2.地面准备:开始挖掘之前,首先需要对施工现场进行地面准备。
清除现场上的杂物和障碍物,如建筑垃圾、树木等。
确保工程现场平整,方便施工机械的进出和操作。
3.挖掘方法:根据土质的不同,采用相应的挖掘方法。
常用的挖掘方法有人工挖掘、机械挖掘和爆破挖掘。
对于较硬的土壤,可以采用机械挖掘,如挖掘机、铲车等。
对于较软的土壤,可以采用人工挖掘或者爆破挖掘。
4.挖掘深度和边坡坡度:根据设计要求,确定土方的挖掘深度和边坡坡度。
挖掘深度通常由设计要求来确定,边坡坡度的选择则需考虑土质的稳定性。
在实际施工中,需要将挖掘深度和边坡坡度进行标示和控制。
5.土方处理:在挖掘过程中,需要将挖掘出来的土方进行分类和处理。
根据土方的质量、含水量等参数,将其分为可回填和不可回填的土方。
不可回填的土方需要进行分类处理,如运输到特定的土方处理场进行填埋或者外运。
二、土方回填1.回填方法:土方回填的方法有直接回填和垫填回填两种。
直接回填是将挖掘出来的土方直接填充到需要填土的区域,再进行加固和夯实。
垫填回填是先在需要填土的区域铺设一层垫层,再将挖掘出来的土方填充在上面,最后进行加固。
2.土方压实:回填土方需要进行适当的压实,以提高地基的强度和稳定性。
常用的压实方法有机械压实和人工夯实。
机械压实包括振动压路机、压路机等,能够有效提高土方的密实度。
人工夯实通常用于较小的填土区域,如沟渠、边坡等。
土方开挖及回填施工方案一、土方开挖:1、土方工程开挖前应编制作业指导书,明确开挖范围、车辆行车路线,明确弃土区域,以保证现场文明施工程度。
2、土方开挖前应仔细查看打桩资料,对未打到设计标高的桩位位置要清楚,防止作业过程中挖到或碰撞桩位。
3、主要采用机械开挖,为保护基层土不受挠动,避免作业过程中挖到或碰撞桩位,机械挖土余400mm厚(桩顶以上不少于200mm 厚)土层用人工挖除。
4、土方开挖应根据不同情况留设合理的施工作业面。
一般地,基础四周留0.6m的工作面,边坡1:0.5。
5、本标施工区域所挖土方,用汽车转运到业主指定的弃土区域,或在业主统一调度下参与全厂的土方平衡。
如在开挖区就近临时堆放土方,须在作业指书中明确并经审批同意,并应符合总平面管理及文明施工要求。
6、在雨季施工时如有必要应用塑料薄膜覆盖边坡,以防止雨水冲刷引起边坡坍塌。
7、土方基坑修整找平到设计标高后应及时自检并通知验槽,对开挖边坡基底土质进行确认。
对不符合设计要求的基底土质及时报告设计工代,并按设计人员意见处理。
经确认后,应尽快进行下一道工序的施工。
二、基坑排水:由于缺乏地质报告及地下水位资料,如该地区土质含水量相对较丰富的话,则采用轻型井点降水,台阶式放坡或进行边坡支护,轻型井点的母管采用φ108、井点管采用φ48×3.5,并根据现场实际基坑面的大小及深度,确定集水管用一层还是二层、井点管的间距与深度、真空泵(或射流器)的大小、潜水泵的功率等;如果地下水位较低且不影响基础施工,则采用基坑内明沟排水,集水井集中用水泵抽到路边排水干道。
三、土方回填1、回填前,填方基底和基础隐蔽工程检查和中间验收应结束。
2、回填土土质符合设计要求并经监理工程师确认。
由试验室、建筑专业公司根据设计的干容重、压实系数,共同试验确定:铺设厚度、夯实机械、压实遍数、含水量等参数。
3、回填土采用自卸汽车运输到基坑边,严禁直接用汽车将回填土倒入基坑。
土方开挖及回填工程施工方案一、工程概况本土方开挖及回填工程是为了满足工程建设中对地基开挖及回填的需要,确保工程的稳定性和安全性。
本施工方案将详细介绍土方开挖及回填工程的执行内容、方法及相关安全防护措施。
二、施工内容1.土方开挖:按照施工图纸和设计要求,利用土方机械进行开挖作业,确保开挖到达设定的标高和规定的开挖形状。
2.土方回填:根据回填图纸和设计要求,将挖掘出的土方进行回填。
根据土方的性质和要求,选择合适的回填土方,并进行合理的夯实。
三、施工方法1.土方开挖(1)确定开挖范围和深度,并进行标记,保证开挖形状的准确性。
(2)选择合适的土方机械进行开挖作业,首先进行试探性开挖,确认土质情况和地下存在的障碍物。
(3)根据开挖深度和土质情况,选择适合的开挖方式,包括平面开挖、坡度开挖和阶梯开挖等。
确保开挖面的平整度和坡度的正确性。
(4)开挖的土方应及时清运,并妥善堆放,避免对周围环境造成污染。
2.土方回填(1)根据回填图纸和设计要求,确定回填的范围和土方的种类及分层次回填顺序。
(2)选择适当的回填材料并进行筛选,确保材料质量符合施工要求。
(3)回填土方应分层次进行,并进行适量的湿润处理,确保土方的夯实性和稳定性。
(4)土方的回填应按照要求进行夯实,采用合适的夯实机械,并控制夯实度和均匀度。
四、安全防护措施1.施工现场应进行合理的标识和隔离,并设置相应的安全警示标志。
2.挖掘机及相关机械应进行定期检查和维护,确保其工作正常和安全可靠。
3.施工人员应经过安全培训,熟悉施工工艺和操作要求,并配备个人防护装备。
4.施工现场应设置合适的通风设备,保证施工人员的健康和安全。
5.在施工过程中,应随时监测土体的变化及周围环境的稳定性,如发生不稳定情况应立即采取相应的措施。
五、施工组织措施1.组织施工前的技术交底会,明确施工要求、方法和安全注意事项。
2.制定详细的施工计划,明确施工任务和工期要求,合理安排施工人员和机械的调度。
土方开挖和回填方案1、开挖路线及流水:本工程土方开挖先后顺序及开挖线路以现场实际情况为准。
2、挖土准备工作:土方开挖前,将建筑物控制点线标桩做好,建筑物自然地面标高方格网测好,并做好标高工作基准点。
做好建筑物控制线,在30m外地面上做好控制点,准备随时投测到基坑内。
放好挖土灰线,并根据挖土情况,及时补好灰线。
对出土路线路基进行加固,工程土方由指定的施工出入口出土。
备好水泵等应急设备。
3、挖土要点:(1)挖土前由施工员对挖机司机,运土车司机及配合铲土人员、保洁人员进行安全,技术和保洁交底。
根据工程面积配置挖土机,从中间向两边开始挖土,确保每天的出土量。
(2)由专人对基底标高进行控制,标高由位于每个单项工程附近的工作基准点引出,在基坑底每4㎡设置一标高控制点,机械挖土留不少于100厚土由人工配合铲平,严禁挖深后填松土。
如坑底与地质勘查报告不符,必须通知设计、勘察单位进行研究处理。
(3)做好坑内排水和地面截水、降水、排洪工作。
地面截水:利用挖出之土沿基坑四周或近水面筑高0.5~0.8m的土堤截水,同时将地面水通过场地排水沟排泄。
对一般生活用水及生产用水的排水沟与建筑物四周保持一定安全距离(不小于12m)。
基坑排水:在坑底做成一定的排水坡度,并在基坑四周设排水沟,在四角或每30~40m设一个直径(或边长)0.7~0.8m的集水井。
排水沟或集水井应在基础轮廓线外,排水沟边缘应离开坡角不小于0.3m,排水沟底不小于0.3m,沟底坡度是0.1%~0.5%,排水沟应比挖土面低0.3~0.5m。
集水井底比排水沟底低0.5~1m。
集水井的水用泵或人工排出坑外。
排水沟与集水井随着基坑的分层挖深而加深,始终保持基坑的干燥。
4、土方开挖注意事项:土方开挖时,必须按照施工方案的挖土顺序进行,并在施工前作详细的交底工作;在开挖前,应做好场地排水工作,在排水工程完成后,才能开始土方开挖工作。
挖土同时,基坑四周不停降水;土方开挖时,必须严格按照分层开挖的原则,每次开挖的深度不宜过大,以保证在开挖过程中,不会因局部开挖过深,而使未挖的土向一侧挤压,形成工程桩的偏位;在挖土过程中,严禁用挖机碰撞工程桩,以保护工程桩在挖土过程中不受损坏;挖土过程中加强对桩基的保护,在桩密集的地方应放慢挖土速度,严禁破坏桩体。
土方开挖及回填施工专项方案一、工程概况二、施工流程1.提前准备(1)编制土方开挖及回填施工专项方案。
(2)组织工程人员进行安全技术交底,确保施工人员了解相关安全注意事项。
(3)准备相关施工设备、工具、材料和劳动力,确保施工的顺利进行。
2.土方开挖(1)按照设计图纸要求确定土方开挖范围和深度,进行标注和测量。
(2)清理施工现场,清除不必要的杂物和障碍物,确保施工的安全性和顺利进行。
(3)采用合适的机械设备进行土方开挖,如挖掘机、装载机等,根据实际情况调整开挖方式和深度。
(4)确保土方开挖的坡度、平整度和边坡稳定性符合设计要求。
(5)按照工程进度和特殊要求进行土方开挖,包括地下管线的保护和防水工程的施工。
3.土方回填(1)在完成土方开挖后,对开挖区域进行清理,清除积水和垃圾等杂物。
(2)根据设计要求,按照分层、均匀和逐层压实的原则进行土方回填。
(3)采用合适的机械设备进行土方回填,如压路机、平地机等,确保土方的均匀性和密实性。
(4)对每层土方回填进行湿润,以提高土方的密实度和稳定性。
(5)对土方回填进行边坡的处理和保护,确保边坡的稳定性和安全性。
4.完工验收(1)完成土方回填后,对施工区域进行整理和清扫,消除施工遗留物和杂物。
(2)对土方回填进行验收,检查土方回填的均匀性、密实度和边坡稳定性。
(3)填制土方开挖及回填施工的相关资料和记录。
(4)组织相关部门进行最终验收和竣工验收,确保工程质量符合要求。
三、安全注意事项1.在土方开挖和回填过程中,要严格遵守安全操作规程,确保施工人员的人身安全。
2.在土方开挖和回填过程中,要注重边坡的稳定性和防止塌方的安全措施。
3.在土方开挖和回填过程中,要注意地下管线的位置和保护,防止损坏和事故发生。
4.在土方回填过程中,要确保土方的均匀性和密实性,以提高工程质量和稳定性。
5.在土方开挖和回填过程中,要定期检查和维护施工设备的安全性和使用状态。
四、施工质量控制1.在土方开挖和回填过程中,要严格按照设计要求进行施工,确保施工质量。
土方开挖回填施工方案一、土方开挖1、土方开挖采用1.2m3液压反铲挖土,均一次开挖至初平标高,部分土方直接使用反铲堆置填方区,多余土方外运丢弃。
土方平整施工严格执行国家标准,实际开挖轮廓必须符合设计图纸要求,现场开挖的开口线、水平尺寸和高程均严格控制以满足设计要求。
开挖基底不得欠挖或超挖。
削坡开挖必须符合图纸、规范要求。
土方开挖宜从上到下分层分段依次进行,随时做成一定的坡势,以利泄水,并不得在影响边坡稳定的范围内积水。
开挖边坡坡度符合设计要求,当现场实际情况与设计资料不符时,及时与设计人员联系。
2、在挖方上侧堆土时,保证挖方边坡的稳定。
土堆坡脚至挖方上边缘的距离,根据挖方深度,边坡坡度和土的性质土堆连续堆置,其顶面向外倾斜,防止山坡水流入挖方场地。
在挖方下侧堆土时,将土堆表面整平并向外倾斜,土堆表面低于相邻挖方场地的设计标高,或在土堆与挖方场地之间设置排水沟,防止地面水流入挖方场地。
边坡线外设置临时排水设施以避免塌方。
二、土方回填1、本工程土方回填主要是站区回填,大面积回填采用YZ-16型振动碾碾压,面碾压采用坡面碾,局部采用蛙式打夯机夯实。
土方回填按密实度不小于0.95的要求进行现场碾压实验,土料碾压试验根据碾压机械类型及压实系数、粘性土的物理性能指标确定铺料厚度、碾压遍数、行进速度、填料最优含水量。
包括检查压实各层之间的结合状况以及各层本身的结构状况,如发现疏松层、结合不良等情况,则需分析原因,提出改善措施。
现场生产试验结束后,将全部成果整理编写成正式报告(包括提出建议采用的碾压参数)递交监理单位批准并抄送设计单位后,才能进行正式施工。
用于填筑的土料不得含有杂草、树根等有机物及块石,不得含有腐植土,控制其含水量接近最优含水量,回填土粒径不得大于20Cm。
2、土料开挖、铺料、填筑碾压等工序连贯进行。
填筑工作符合规范要求,主要做好以下几点:土方回填前规划好作业程序和机械作业路线。
填筑按“四区段、八流程”施工,把施工区划分为填筑区、平整区、压实区、检测区,按试验得出的松铺厚度和碾压遍数等施工参数,纵向全断面水平分层填筑,填筑时推土机松铺厚度差不超过300mm,振动碾碾压时,行驶速度宜用慢速,最大速度不宜超过2km/h,碾压时先静压一遍,弱振2遍先慢后快,振动频度先弱后强,直线段由两侧向中间,曲线段由内侧向外侧纵向进退错行进行碾压,行与行的轮迹重叠为后轮宽度的1/2,横向同层接头处重叠0.4-0.5m,前后相邻两区段纵向重叠1.0-1.5m,上下两层填筑接头处错开3m,达到无漏压,无死角,确保碾压均匀。
** T4=T********** 工程土方开挖及回填施工方案*****建筑工程有限公司*土方开挖机回填施工方案审批表一、概况1 、基坑工程概况本工程室内相对标高士0.000相当于大沽高程4.1m;依据招标文件本工程共分为三个施工阶段,第一阶段:1#、2#、6#、8#楼,第二阶段:3#、5#、9#、10#楼,第三阶段4#、7#楼。
根据实地勘察,1#、2#、5#、6#楼土方开挖已施工完毕,3#楼施工至首层主体结构。
现第一阶段土方开挖工程量5700n3,第二阶段土方开挖工程量14000n3,第三阶段土方开挖工程量6400m3。
1#楼基础顶标高为-5.3m,筏板厚度为1.5m,电梯井、集水坑基础顶标高为-8.15m,基础厚度1.2m。
整体开挖深度约5m局部集水坑、电梯井开挖深度约为7.55m。
2#、5#、6#楼基础顶标高为-5.3m,筏板厚度为1.5m,电梯井、集水坑基础顶标高为-8.15m,基础厚度1.5m。
整体开挖深度约5m局部集水坑、电梯井开挖深度约为7.85m。
3#、10#楼楼基础顶标高为-5.4m,筏板厚度为1.2m,电梯井、集水坑基础顶标高为-8.15m,基础厚度1.2m。
整体开挖深度约4.8m,局部集水坑、电梯井开挖深度约为7.55m。
8#、9#楼基础顶标高为-5.3m,筏板厚度为1.4m,电梯井、集水坑基础顶标高为-8.15m,基础厚度1.4m。
整体开挖深度约4.9m,局部集水坑、电梯井开挖深度约为7.75m。
4#楼基础顶标高为-5.55m,筏板厚度为0.4m,整体开挖深度约4.15m。
7#楼基础底标高为2.1m。
经现场勘查现场地坪以下无任何市政管网、上空无架空线路等。
二、土方开挖1、土方开挖前的准备(1)、学习和熟悉图纸:根据设计图纸确定每段的放坡坡度,核对平面尺寸和坑底标高,研究好开挖程序,明确各专业工序之间的配合关系、施工工期要求。
(2)、挖土方前,应勘查现场,了解现场地形,地貌、水位、地质、地下埋设物,邻近建筑以及水电供应、运输道路情况。
(3)、编制基坑开挖施工方案,对土方班组进行开挖技术交底和安全技术交底。
(4)、查勘施工现场,清除现场障碍物,用白灰放出基坑开挖的坡顶线和坡脚线。
(5)、开挖前做好基坑降水,使得地下水位至少低于槽底100cm同时,做好场地地面排水设施。
( 6)、设置测量控制网:根据规划局给定的控制坐标和水准点,按建筑物总平面要求,引测至现场。
会同监理测定各标桩处的自然地形、标高,作为计算挖、填土方量和施工控制的依据。
2、土方开挖机械设备( 1 )、土方开挖土方量现第一阶段土方开挖工程量5700n3,第二阶段土方开挖工程量14000m3,第三阶段土方开挖工程量6400m3。
( 2)、第一阶段土方开挖需用挖掘机2 台,施工天数3 天。
第二阶段土方开挖需用挖掘机3 台,施工天数5 天。
第三阶段土方开挖需用挖掘机2 台,施工天数4 天。
土方开挖机械设备计划表(4)、起重设备的选用根据现场总体部署,施工现场住宅部分每楼设置1台QTZ80-6015塔吊作为基础及主体结构施工的垂直运输工具,塔吊基础施工详见塔吊基础专项施工方案。
3、土方开挖本工程由于受场地狭小的限制,所开挖土方均需运至现场东侧空地进行储存。
(1)、土方开挖设计要求①、土方开挖由专人指挥,严格遵循“分层开挖、严禁超挖”的原则。
每层开挖深度不超过2.5米,并按围护结构要求及时修整边坡及放坡,防止土方坍塌。
地基坑宽度均较大,在汽车不能直接到达或道路难以通到处,将采用一台挖机开挖,一台挖机传土的方法进行运土。
②、土方机械开挖到设计标高以上300 mm,余下部分用人工开挖修正。
严禁超挖、严禁对原土形成扰动。
桩体周围300 m土方及群桩间土方采用人工清理,然后用挖机或塔吊运走。
③、基坑挖至设计标高后,立即组织各有关单位,进行验槽工作,合格后,24 小时内将垫层浇筑完毕且垫层延伸到到基坑边。
而后再处理工程桩桩头。
④)、土方开挖期间,必须及时做好基坑周边和坑底的排水工作,不允许基坑周边和坑底有积水现象,保持坑底土体干燥。
⑤、当基坑开挖发生异常情况时,应立即停止开挖,通知相关单位,查明原因且采取加固措施,得到允许后方可继续开挖。
⑥、开挖过程遇到淤泥层,适当将出土平台下方淤泥质土层坡脚插打木桩,以防止动土坡发生。
⑦、土方开挖过程中,对于基坑中的降水井、工程桩、基坑支护桩应进行避让和保护。
(2)、土方开挖的方法以“分步、分段、对称开挖”为原则由于开挖较深,一步开挖不到槽底,因此分两步进行开挖;每个施工段采用2-3台挖掘机开挖,铲斗均为为1 m3,挖掘机剖面图示意如下:基坑中局部加深的电梯井、集水井等,采用小型挖掘机局部开挖,土方开挖后对其边坡应立即施工垫层,保证坡的稳定性。
挖好成型后,优先将坑内降水井进行完善,以保证坑内水位情况。
开挖承台地梁时,遇到淤泥过多而无法施工垫层时,可投入毛石进行置换。
4、土方开挖质量保证措施(1)、贯彻质量和质量保证体系标准,健全和加强质量监督体系,完善技术保证体系和质量保证体系。
(2)、土方压实时,应控制行驶速度一般不超过2公里/小时。
(3)、坚持“质量第一、效益第一”的方针,落实各级人员质量工作岗位责任制,增加全体员工质量意识,实施全面质量管理来保证工程施工质量。
4)、由项目部总工组织质量目标、技术质量管理制度和执行的主要工程规范质量验评标准的学习和考试。
主要对象为工程技术人员、各级管理人员和班组长。
明确质量标准和要求并指导施工。
(5)、实施三级检查验收制度。
重点做好施工测量放样。
每周进行一次质检总结评估,对本项目的质量趋势作出判断,及制定质量事故纠防措施以有效控制质量工作的良性发展。
(6)、开挖施工要结合降水进度,根据地下水位观测结果确定开挖进度,保证地下水在开挖面以下1m左右。
(7)、开挖施工要充分利用信息化施工技术,加强对周边建筑、围护结构的检测工作,指导开挖施工,当监测结果达到警戒值时,要立即停止开挖作业,对周边建筑物、地基加固后再继续开挖。
(8)、充分利用“时空效应”概念组织开挖、支撑施工,采取纵向分段、竖向分层的方法。
(9)、做好基坑内外排水,保证排水通畅。
(10)、挖应严格控制开挖平面坡度,防止边坡和挖土机下的土体滑动。
(1 1 )、施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
5、质量要求(1 )、主控项目开挖标高、长度、宽度、边坡必须符合设计及施工规范要求严禁扰动基底持力层土。
(2)、一般项目控制好开挖表面平整及基底标高。
允许偏差见下页附表土方开挖工程质量检验标准注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层三、基坑监测1、监测目的1)、通过对监测数据分析,判断上一步施工工艺和施工参数是否符合或达到预期要求,同时实现对下一步的施工工艺和施工进度控制,从而切实实现信息化施工;2)、通过监测,及时掌握和提供基坑、围(支)护系统、地表的变化信息和工作状态,确保本工程基坑开挖期间周边道路、管线正常运行;3)、通过监测及时发现基坑施工过程中的环境变形发展趋势,及时反馈信息,达到有效控制施工对建筑物及管线影响的目的;4)、通过监测及时调整支撑系统的受力均衡问题,使得整个基坑开挖过程能始终处于安全、可控的范畴内;5)、及时发现险情,以便米取措施,防止事故发生;6、通过跟踪监测,在支撑拆除阶段,施工科学有序,保障基坑始终处于安全运行状态;2、监测方的确定因基坑开挖深度比较深,建设单位必须委托专业监测单位(第三方)对基坑围护结构和周边环境进行监测;施工单位自行检测。
3、第三方基坑监测1)、监测内容根据设计要求本工程须进行监测项目有:支护结构的水平位移及裂缝;基坑周围24米范围内地面的裂缝;基坑周围24米范围内市政设施的变位和破损;基坑周围地面超载情况及基坑渗水状况。
2)、监测设备3)、监测要求a.须请有资质的单位、人员进行监测,基坑开挖须做好监测方案和观测点的布置、埋设,具体位置和数量由监测单位自定。
b.观测基准点不少于3个,设在影响范围以外。
c.基坑开挖期间每2天观测1次,在开挖卸荷急剧阶段和不良天气时,应加密至1天1次。
基坑开挖完成后每3天一次,位移趋于稳定则5 天观测1次。
d.监测点的保护:基坑施工阶段每次完成监测工作后必须对监测点进行覆盖,并设专人看护,以保护监测点。
e.观测资料应在24小时内整理提交监理和甲方、总承包方。
4)、监测预警值4、施工单位的自我监测1)、监测内容除根据设计要求需要监测的项目,施工单位还需对:土方开挖过程中土层分布是否与勘察报告相符及土质变化;支承柱的隆起与沉降进行监测;密切关注观测井的水位变化;观察灌注桩冠梁、环梁及混凝土支撑系统是否出现裂缝;并应密切关注路面是否有裂缝、关注其发展及变化;2)、监测要求基坑开挖施工前,施工单位会同建设单位、监理单位共同对基坑四周24m 范围内的建筑物、地貌进行检测,确定观测点留有原始检测记录,填入正式的表格;并留有影像资料经三方签字确认;基坑支护监测点的布置按照间隔6m 进行,观测变型情况;基坑周围的多层住宅楼按照每个转角进行布置,观测垂直、沉降情况;单层住宅按照每个转角及中间位置进行布置;基坑施工期间,施工单位每天对基坑周边的地貌进行巡视;每 3 天对基坑周边的观测点进行复测,每周将观测数值与第三方检测单位的数值进行对比;当观测值大于警戒值时,缩短观测时间改为每天进行观测;及时与建设单位联系采取有效措施;紧急情况下立即停止施工,启动应急预案,采取相应措施,并报甲方、设计、监理情况,共同研究处理方案。
四、异常情况处置1、围护桩应力变形异常1)增加坑内降水设备,降低地下水;2)坑外卸土减荷,在发现围护桩内力超过警戒值,立即停止开挖,适当回填,具体卸土区域及深度根据不同险情会同甲方、设计等部门确立实施方案3)如果是由于支护桩的刚度不够而产生较大侧向位移,则应加强支护墙体,如在其后加设钢板桩,或对土体进行加固等;4)如果发现围护变形较大,增加速度超过设计允许值,可将基坑局部回填,进行坑底加固,如采用注浆等提高被动区抗力;5)垫层随挖随浇,对基坑挖土合理分段,每段土方开挖到底后及时浇筑垫层,局部加厚垫层,形成首次的固底效应;2、支撑变形过大(1)、在较高的侧向土压力作用下,引起局部受压失稳及整体受压失稳。
这种情况下,①可在其与支撑连接处采取加肋板等措施,使支撑得到加强,避免局部失稳发生弯曲、扭转等变形。
②如果由于支撑水平间距大,使支撑杆件产生过大的弯曲变形,该情况下,应在支撑之间适当增加临时钢支撑以增加支撑体系刚度。
③坑外及时挖卸载沟槽,减小内外压力差。
(2)、由于坑底土体回弹造成支撑上拱1)加大抽水速度,降低承压水压力;2)停止开挖,可在支撑上均匀堆载或坑内堆填砂石施加荷载控制支撑体系变形;3)基坑开挖到设计标高要立即浇筑混凝土垫层,并根据实际情况将垫层加厚;3、止水帷幕渗漏水(1)、应急情况的预计和分类:情况1:围护桩间有明显的潮湿痕迹;情况2:围护桩间有水珠慢滴的现象;情况3:围护桩间水线渗漏现象;情况4:围护桩间有高压小水柱急渗现象,并且出现夹杂泥渣现象。
