小石峡水电站导流兼深孔泄洪洞、引水发电洞及地面厂房工程(合同编号:XSX2009018/C1)1#机启动试运行报告批准:李刚审查:苗长盛编写:李梅康中国葛洲坝集团股份有限公司新疆小石峡水电站工程施工项目部目录1、试验依据.............................................................. 22、试验目的.............................................................. 23、试验设备.............................................................. 24、试验条件.............................................................. 25、试验项目.............................................................. 26、试验时间.............................................................. 27、启动试验情况.......................................................... 37.1机组充水试验 .................................................................................................................................................. 37.2机组首次启动试验.......................................................................................................................................... 47.3调速器空载扰动试验...................................................................................................................................... 47.4机组过速试验.................................................................................................................................................. 47.5发电机升流试验.............................................................................................................................................. 57.6发电机升压试验.............................................................................................................................................. 67.7发电机带主变及220K VGIS升流试验............................................................................................................. 77.8发电机带主变及220K VGIS升压试验............................................................................................................. 77.9励磁空载试验.................................................................................................................................................. 77.10自动开停机试验 ........................................................................................................................................ 147.11峡白线及220KVⅡ母送电........................................................................................................................ 147.121#主变冲击试验......................................................................................................................................... 147.131#机组并网及甩负荷试验......................................................................................................................... 157.14机组带负荷72小时连续试运行 .............................................................................................................. 158、遗留问题............................................................ 159、结论................................................................ 1610、附件:甩负荷甩前、甩时、甩后振摆度统计表............................ 161、试验依据试验依据《水轮发电机组启动试验规程》 (DL/T 507—2002),《水轮发电机组安装技术规范》 (GB 8564-2003),试运行指挥部批准的《小时峡水电站1#机组启动试运行方案》,厂家技术资料和设计院图纸。

发电机修理验收报告模板1. 简介本文档旨在提供一个针对发电机修理验收的标准报告模板,以便客户、第三方验收人员或机电设备部门在对发电机进行检验时进行标准化的验收过程和结果记录。
2. 验收标准按照国家标准(GB),行业标准等标准的相关规定对发电机的修理情况进行评估。
3. 验收流程3.1 入场检查在对发电机进行维修前,进行发电机的全面检查。
检查项包括:•外观是否完好•是否有异味•是否有漏电情况•发电电路是否良好3.2 维修过程把关发电机维修期间,需要对维修过程进行把关,确保维修过程的质量。
具体把关措施包括:•维修人员应根据操作规程进行维修•需要有专门的工具进行拆卸•在维修过程中记录每个步骤,特别是拆卸序列•在确认维修结束后,对发电机进行检查和验证3.3 出场检查发电机维修完成后,进行发电机的整机检查,并进行以下测试:•绝缘测试•电容测试•磁化测试4. 验收结果根据以上的验收流程,得出的发电机的修理验收结果如下:•发电机的外观整洁,无任何刮痕,异味等异常情况•经过维修后,发电机的输出电流、电压符合国家标准的规定•绝缘电阻测试结果符合国家标准的要求•产生功率测试结果符合加速负载测试5. 验收结论本次发电机修理验收结果表明,所进行的维修是有效的,且符合国家标准。
发电机能够正常输出电流和电压,与供电网络连接无任何问题。
因此,本次维修验收结果是成功的。
6. 建议•对发电机进行定期的检查和保养,以确保发电机的正常运转,减少故障率•关注发电机使用寿命,及时进行更换和升级•对有过载或更换配套变压器情况的发电机进行更为严格的检查。
柴油发电机进场验收的内容柴油发电机是一种常见的发电设备,主要利用柴油燃烧产生的热能驱动发电机转动,从而产生电能。
在实际使用中,为了确保柴油发电机的性能和安全,需要进行进场验收。
柴油发电机进场验收是指在购买或租赁柴油发电机后,将其运送到使用现场,并进行一系列的检查和测试,以确保其能够正常运行和满足使用要求。
下面将介绍柴油发电机进场验收的具体内容。
一、外观验收柴油发电机的外观应该整洁、无损坏和污染。
验收人员需要检查发电机是否有变形、腐蚀、漏油等情况,并对外壳、连接线、电缆等部件进行检查,确保其完好无损。
二、技术参数确认验收人员需要核对柴油发电机的技术参数是否符合使用要求,包括额定功率、额定电压、频率、功率因数等。
同时,还需要核对柴油发电机的制造商、型号、出厂日期等信息,确保其与购买或租赁合同一致。
三、性能测试柴油发电机的性能测试是进场验收的重要环节。
验收人员需要对柴油发电机进行负载试验,即在一定负载条件下,测试柴油发电机的输出功率、电压稳定性、频率稳定性等性能指标。
同时,还需要测试柴油发电机的启动时间和响应时间,以确保其能够在短时间内正常启动并达到额定运行状态。
四、安全保护装置测试柴油发电机的安全保护装置是保障其安全运行的关键。
验收人员需要测试柴油发电机的过载保护、短路保护、欠压保护、过压保护等安全保护装置是否正常工作。
同时,还需要检查柴油发电机的消声器、防护罩、漏电保护装置等是否完好,并进行必要的维护和更换。
五、运行试验为了验证柴油发电机的可靠性和稳定性,验收人员需要进行运行试验。
试验过程中,需要观察柴油发电机的运行状态,包括发电机的噪音、振动、温度等情况,并记录其运行时间、燃油消耗量等数据。
同时,还可以通过连接负载设备,测试柴油发电机在实际工作条件下的性能。
六、验收文件柴油发电机进场验收完毕后,验收人员需要填写相应的验收报告,并将其归档保存。
验收报告应包括柴油发电机的基本信息、验收结果、存在的问题及处理措施等内容。
机器设备验收报告1. 引言本报告是对公司最近购置的机器设备进行验收的总结和汇报。
在本报告中,将会对机器设备的安装、功能测试、性能评估和操作培训进行详细描述和分析。
通过对这些方面的评估,我们将评估机器设备是否符合公司的需求和质量标准,以及是否能够满足预期目标。
2. 设备安装在验收过程中,首先进行的是机器设备的安装。
我们聘请了供应商的技术人员进行设备的安装和调试。
在设备安装过程中,我们确保了各项安全措施的执行和设备的正确设置。
3. 功能测试完成设备安装后,我们对机器设备进行了功能测试。
功能测试的目的是确保设备的各项功能能够正常运行,并且满足公司的工作需求。
我们根据供应商提供的操作手册和说明,进行了一系列的测试。
在功能测试中,我们首先测试了设备的基本功能,例如启动和停止操作、调节控制和校准等。
我们还测试了设备的高级功能,如自动化程序和远程控制。
通过这些测试,我们确认机器设备的各项功能都能够正常运行,并且能够满足公司的要求。
4. 性能评估在功能测试完成后,我们对机器设备进行了性能评估。
性能评估的目的是评估设备在实际工作环境中的表现和性能。
我们根据公司内部制定的性能指标和要求,对机器设备进行了一系列的性能测试。
在性能评估中,我们测试了设备的生产能力、精确度、稳定性和可靠性等方面。
通过这些测试,我们确认机器设备在各项性能指标上都能够达到或超过公司的要求。
5. 操作培训除了进行设备的安装和测试之外,我们还为公司员工提供了相关的操作培训。
培训的目的是使员工掌握机器设备的操作方法和使用技巧,以确保设备能够得到正确的操作和维护。
在操作培训中,我们向员工介绍了机器设备的基本操作界面和功能按钮。
我们还演示了设备的操作流程和常见故障处理方法。
通过培训,员工们能够熟练地操作设备,并知道如何应对设备出现的一些常见问题。
6. 结论通过本次机器设备的验收,我们确认设备符合公司的需求和质量标准,并且能够满足预期目标。
设备的安装、功能测试、性能评估和操作培训均顺利完成,为公司的生产和业务提供了良好的支持。
风力发电设施竣工验收报告填写范例风力发电设施竣工验收报告报告编号:2021-XXXX填报日期:XXXX年XX月XX日1. 背景和目的风力发电设施竣工验收报告的目的是对风力发电项目的建设和安装进行全面评估,确保设施符合规范要求,运行可靠并具备可持续发展特性。
本报告的范例旨在帮助完整而准确地填写风力发电设施竣工验收报告。
2. 项目概述本风力发电项目位于XXXX市XXXX县,涉及XX个风力发电机组。
项目开始时间为XXXX年XX月XX日,预计竣工时间为XXXX年XX月XX日。
项目总投资为XXXX万元。
3. 设施情况风力发电设施的主要组成部分包括风力发电机组、变电站、输电线路等。
对于每个部分,需要提供以下信息:3.1 风力发电机组- 生产厂家:XXXX公司- 型号:XXXX- 额定容量:XXXX kW- 转速范围:XXXX RPM- 风轮直径:XXXX 米- 发电机类型:XXXX- 发电机功率因数:XXXX- 切入风速:XXXX m/s- 切出风速:XXXX m/s- 风力发电机组数量:XX 台3.2 变电站- 变电站容量:XXXX kVA- 变电站类型:XXXX- 变电站投资:XXXX 万元3.3 输电线路- 输电线路类型:XXXX- 输电线路长度:XXXX 公里- 输电线路投资:XXXX 万元4. 设施安装情况在本章节中,需要提供风力发电设施的安装情况,包括安装进度、质量考核以及遇到的主要问题和解决方案。
5. 设施运行和监测本节需要提供风力发电设施的运行和监测情况,包括设备运行稳定性、电力接入情况以及遇到的主要问题和解决方案。
6. 设施验收和测试在本章节中,需要提供已完成的验收和测试工作,包括设备性能指标测试、保护装置测试以及相关安全措施的测试。
7. 风力发电设施的环境影响此节需要对风力发电设施对环境的影响进行评估,包括对野生动物和植物的影响、噪音和阴影等方面。
8. 结论根据对风力发电设施的全面评估和测试,得出以下结论:- 风力发电设施符合相关规范和标准要求;- 设施安装质量满足要求,并且已解决遇到的问题;- 设施运行稳定可靠,电力接入正常;- 风力发电设施对环境的影响控制在合理范围内。

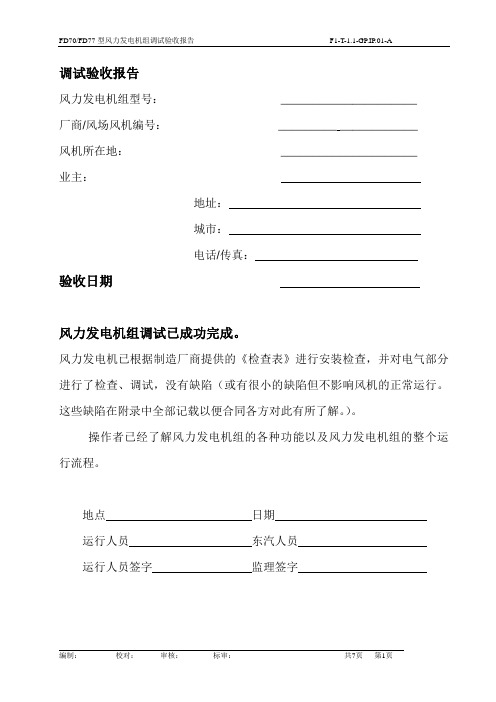

调试验收报告风力发电机组型号:_____________________厂商/风场风机编号:_________ ____________风机所在地:_____________________业主:地址:城市:电话/传真:验收日期风力发电机组调试已成功完成。
风力发电机已根据制造厂商提供的《检查表》进行安装检查,并对电气部分进行了检查、调试,没有缺陷(或有很小的缺陷但不影响风机的正常运行。
这些缺陷在附录中全部记载以便合同各方对此有所了解。
)。
操作者已经了解风力发电机组的各种功能以及风力发电机组的整个运行流程。
地点日期运行人员东汽人员运行人员签字监理签字在风力发电机组验收期间有下列人员出席:东汽(调试):__________ _ ______运行人员(业主):___________ _________ 监理:在整个系统验收期间,验收报告一定要完整的依次记录。
在第4章中比较重要的安全设备性能试验将会对风力发电机组运行人员作详细说明。
2.试车期间的环境条件天气条件:______________________风速[m/s]: ______________________温度[℃]: ______________________3.技术参数额定功率[KW]: ___________________轮毂高度[m]: ____________________风轮直径[m]: ____________________4 调试内容主要调试步骤有:1 安装检查:检查风机是按照技术资料安装,各系统部件完整。
2 绝缘、接地检查:检查风机的电气系统的绝缘、接地值符合要求。
3 给风机送电:风机的各蓄电池开始充电,已充满24小时。
4 风机的变桨系统、偏航系统、各辅助系统功能测试调整。
5 风机叶片的机械零位与电气零位已对位。
6 主轴刹车的刹车片间隙已调整,并已测试性能。
7 风机的保护系统各功能测试。
8 消除各系统的缺陷,测试风机的启动、停机、各状态下的紧急停机功能正常(此时风机发电机不并网运行)。
风力发电设施竣工验收报告尊敬的验收专家:根据《新能源产业发展规划》和《风力发电设施建设及竣工验收管理办法》的要求,我司xxx公司于xxxx年开始建设的风力发电设施已于xxxx年月日顺利完工。
现向验收专家组报告竣工验收情况,请予以审核和确认。
一、项目概况1. 项目名称:xxx风力发电项目2. 建设地点:xxxxxx3. 总装机容量:xxxMW4. 设备主要参数:- 风轮直径:xxx米- 塔筒高度:xxx米- 塔筒材质:xxx- 发电机额定功率:xxxkW- 变电站容量:xxxkVA- 风电场平均海拔:xxx米二、建设过程1. 建设依据:xxx项目按照国家规划和相关技术标准进行建设。
2. 建设单位:我司xxx公司3. 设计单位:xxx设计院4. 施工单位:xxx施工公司5. 建设周期:从xxxx年启动至xxxx年完工,历时xx个月。
6. 建设过程中的主要工作:- 土地准备及平整- 基础工程施工- 风机组件安装- 输电线路布设- 变电站建设- 其他附属设施建设三、竣工验收情况1. 工程质量- 建设过程合理、完整地按照设计方案进行,符合相关技术标准和规范要求。
- 风轮、塔筒等主要设备安装牢固可靠,各部位连接紧密。
- 输电线路及变电站建设符合电力设施安全运行要求。
- 通过全面的质量检测,各项指标均达到或超过设计要求。
2. 安全生产- 在建设过程中,严格遵守国家和行业的安全生产标准,未发生任何事故。
- 为工人提供了必要的安全防护措施和培训,确保工人安全。
3. 环境保护- 建设过程中,严格遵守环境保护法律法规,防止水土流失和环境污染。
- 项目周边未发生对生态环境造成重大影响的事件。
4. 运行性能- 经过试运行及调试,发电设施运行稳定,各项参数正常,达到或超过设计要求。
- 发电设施运行噪音符合国家标准,不对周边居民及野生动植物造成干扰。
四、存在问题及改进措施通过对竣工验收过程的全面检查和测试,我们发现了一些小问题,如设备表面的划痕、外观油漆不均匀等。
#1机组扩大性b级检修竣工报告一、检修项目完成情况本次#1机组扩大性b级检修电气一次专业所列标准项目25条,完成25条;非标项目13条,完成13条;技术监督项目0条,完成0条;节能项目0条,完成0条;技改项目2条,完成2条;待修缺陷0条,完成0条;发电部提出需处理问题10条,完成8条。
新增项目1条,完成1条。
未完成项目统计如下:新增加的项目:二、修前修后主要技术指标比较三、解体发现的重大问题及处理情况 (一)解体发现问题一:1、问题描述:#1发电机端部挡风板固定螺丝拆卸时断裂22条。
2、原因分析:端部挡风板固定螺丝涂有环氧树脂胶,拆卸时无专用工具且用力过猛。
3、处理情况:已全部取出,购买备件,重新制定安装工艺,用沾环氧树脂胶的涤玻绳固定,下次拆卸时制作专用工具。
4、下一步措施:今后检修时,应先加热,去除环氧树脂。
(二)解体发现问题二:1、问题描述: #1发电机转子与滑环连接断面铜板有过热现象。
2、原因分析:断面镀银不均匀。
3、处理情况:断面铜板重新镀银,连接后要测量转子线圈直流电阻合格,并与上一次相比无大的差异.4、下一步措施:今后检修时,要检查镀银面的氧化现象,并结合转子直流电阻进行比较。
(三)解体发现问题三:1、问题描述:#1发电机冷却器水室结垢较多,冷却水管腐蚀严重。
2、原因分析:冷却水质差,水室结垢较多,腐蚀严重3、处理情况:进行除锈,防腐处理,更换冷却水管、密封垫。
水压合格回装。
4、下一步措施:结合工业水水质情况,适时进行冷却器检修。
(四)解体发现问题四:1、问题描述:#12磨煤机电机交流耐压试验时一根线棒打穿(13000v,标准15000v),故障部位在线棒槽口处。
2、原因分析:制造工艺不良存在局部绝缘薄弱点,且经常带载启动,电动冲出力造成电机绝缘磨损下降。
3、处理情况:委托专业厂家进行单根线棒更换,耐压合格,投入运行。
4、下一步措施:由于运行环境较差,并且起停频繁,随着磨煤机电机的运行时间增加,今后检修中重点检查磨煤机电机绝缘状况。
小石峡水电站导流兼深孔泄洪洞、引水发电洞及地面厂房工程(合同编号:XSX2009018/C1)1#机启动试运行报告批准:李刚审查:苗长盛编写:李梅康中国葛洲坝集团股份有限公司新疆小石峡水电站工程施工项目部目录1、试验依据 (2)2、试验目的 (2)3、试验设备 (2)4、试验条件 (2)5、试验项目 (2)6、试验时间 (2)7、启动试验情况 (3)7.1机组充水试验 (3)7.2机组首次启动试验 (4)7.3调速器空载扰动试验 (4)7.4 机组过速试验 (4)7.5发电机升流试验 (5)7.6发电机升压试验 (6)7.7发电机带主变及 220KVGIS升流试验 (7)7.8发电机带主变及 220KVGIS升压试验 (7)7.9 励磁空载试验 (7)7.10自动开停机试验 (14)7.11峡白线及 220 KV H母送电 (14)7.121#主变冲击试验 (14)7.131#机组并网及甩负荷试验 (15)7.14 机组带负荷 72 小时连续试运行 (15)8、遗留问题 (15)9、结论 (16)10 、附件:甩负荷甩前、甩时、甩后振摆度统计表. (16)1、试验依据试验依据《水轮发电机组启动试验规程》(DL/T 507 —2002),《水轮发电机组安装技术规范》(GB 8564-2003),试运行指挥部批准的《小时峡水电站1#机组启动试运行方案》,厂家技术资料和设计院图纸。
2、试验目的在机组动态情况下全面检查电站设备的设计、制造与安装质量,全面考核水工建筑物、水轮发电机组、辅助设备、电气设备的安全性与可靠性,为机组及相关设备能否投入商业运行做出结论。
3、试验设备录波仪,低频信号发生器,继电保护测试仪、相位表等。
4、试验条件(1)试运行组织机构已建立,并开始在启动验收委员会的领导下开展工作。
(2)试运行规章制度已建立。
(3)分系统无水分部试验已完成,试验结果符合设计要求。
(4)上、下游水位满足设计要求。
柴油发电机组检测与调试验收报告柴油发电机组检测与调试验收报告篇一:柴油发电机组单机调试方案柴油发电机组单机试车方案1. 工程概况:本公司消防水系统配备一台500KW柴油发电机,15秒内应急自起动与市电进行电气机械连锁,防止并列运行,消防时作消防应急电源和厂区照明电源。
此方案即专门针对此发电机组试运行而制订。
2. 设备试运转的目的与范围: 2.1. 目的:安装的最后阶段就是设备试运转及其调整试验。
通过设备单机、无负荷运转,检查机械和各系统联动的实际状况,并通过运转过程中必要的调整试验使机械和各系统联动达到正常运转,符合使用要求。
2.2. 范围:柴油发电机组空载、负载整车试运转,以及与消防系统的联动运转情况。
3. 设备试运转的依据和标准:3.1. GB50231-98《机械设备安装工程施工及验收通用规范》; 3.2. 设计图纸及设计修改、变更资料; 3.3. 设备技术文件。
4. 设备运转应具备的条件4.1. 参与试运转的设备及其附属装置(包括:电气、仪表等),均应按设计图纸以及设备技术文件全部施工完毕,且经检查验收质量符合要求。
工程相应施工记录及资料应齐全,设备的电气(仪表)控制等装置均应按系统检验完毕,应符合试运转要求。
4.2. 试运转需要空载、负载运行均能满足试运转要求;4.3. 试运转需用的材料、检测仪器,施工机具、安全防护设施及用具,应备齐且能满足试运转要求。
4.4. 制订单机试运方案或运转操作规程,经领单位导审批同意后,试运转方可正式进行。
4.5. 参加试运转的人员,应熟悉设计,了解工艺流程及原理;熟悉设备技术文件,了解的构造及性能;掌握试运转程序及设备操作方法; 5. 试运前的准备工作5.1. 发电机容量满足负荷要求;5.2. 机房留有用于机组维护的足够空间;5.3. 所有操作人员必须熟悉操作规程和安全性方法和措施;5.4. 检查所有机械连接和电气连接的情况是否良好; 5.5. 检查通风系统和废气排放系统连接是否良好; 5.6. 灌注润滑油、冷却剂和燃料油;5.7. 检查润滑系统及燃料系统的渗漏情况; 5.8. 检查启动电池充电情况; 5.9. 检查紧急停机按钮操作情况;5.10. 调试的设备和系统进行全面检查和清理,整改质量缺陷。
