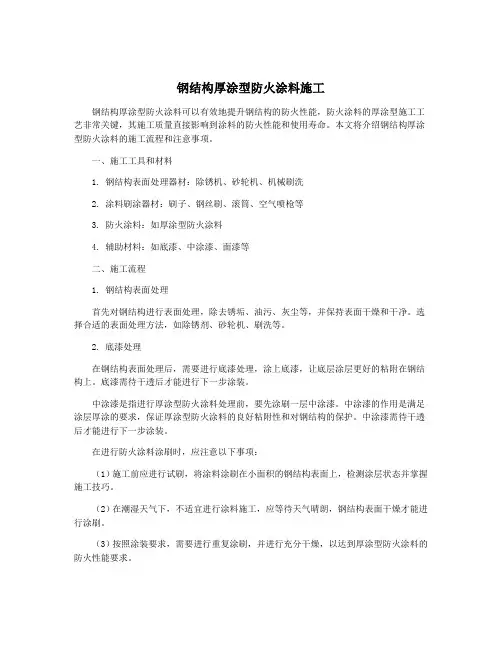

钢结构厚涂型防火涂料施工钢结构厚涂型防火涂料是一种用于钢结构表面的防火涂料,可以有效提高钢结构的防火性能。
它主要由无机防火材料、高温胶粘剂、助剂等组成,具有较高的防火等级和防火时间。
1. 基层处理钢结构在涂装前需要进行基层处理,主要包括表面除锈、喷砂处理等。
这样可以确保防火涂料与钢结构的粘结性和耐久性。
2. 底涂处理底涂是钢结构厚涂型防火涂料的第一层涂料,主要作用是填充钢结构表面的凹凸不平和毛细孔,提高涂料的附着力。
底涂通常使用较低的固体含量,以便更好地渗透到表面细孔中。
3. 中涂处理中涂是钢结构厚涂型防火涂料的第二层涂料,主要作用是增加防火涂料的厚度和密度,提高钢结构的防火等级。
中涂的施工方法根据具体品牌和产品要求,可采用喷涂、刷涂等。
5. 涂层干燥和固化涂层施工完成后,需要进行干燥和固化。
这个过程需要根据具体涂料的特性和环境条件来确定时间,一般需要保证涂层完全固化后才能进行下一步施工。
1. 施工前要进行现场检查,确认施工材料、数量和质量符合要求。
2. 施工人员要按照安全规范进行操作,佩戴好安全防护装备。
3. 施工过程中要注意防火涂料的贮存和搅拌,保证涂料的稳定性和均匀性。
4. 施工时要根据涂料的要求和性质选择合适的施工工具和方法,确保涂料涂覆均匀。
5. 涂层施工完成后要进行质量检查,检查涂层的厚度、附着力和均匀性等。
1. 施工环境要求温度适宜,湿度不过高,以避免涂料干燥不完全或固化不到位。
2. 施工现场应保持通风良好,避免有害气体积聚。
3. 施工过程中要确保钢结构表面干净无尘,以保证涂料的附着力。
4. 施工前应仔细阅读产品使用说明书,并根据要求配置好施工材料。
5. 施工完成后要及时清理施工现场和涂料工具,避免涂料固化后难以清除。
钢结构厚涂型防火涂料的施工是一项重要的工作,需要在专业人员的指导下进行。
只有合理施工才能确保钢结构的防火性能和使用寿命。
在施工过程中,要严格遵守相关安全规范,确保施工质量和施工安全。

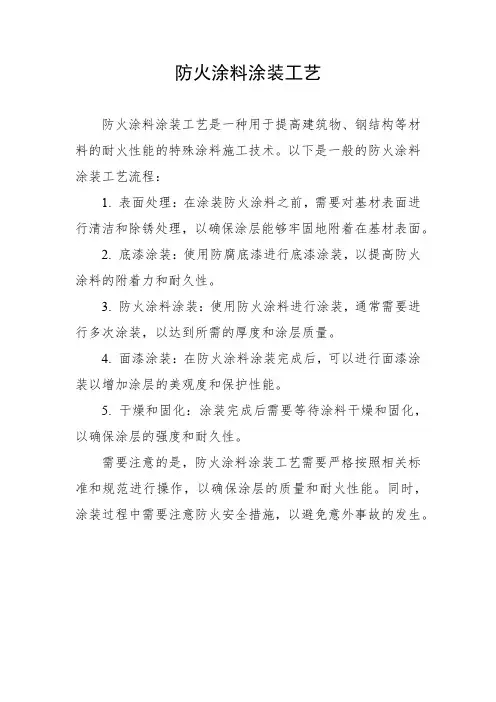

防火涂料涂装工艺
防火涂料涂装工艺是一种用于提高建筑物、钢结构等材料的耐火性能的特殊涂料施工技术。
以下是一般的防火涂料涂装工艺流程:
1. 表面处理:在涂装防火涂料之前,需要对基材表面进行清洁和除锈处理,以确保涂层能够牢固地附着在基材表面。
2. 底漆涂装:使用防腐底漆进行底漆涂装,以提高防火涂料的附着力和耐久性。
3. 防火涂料涂装:使用防火涂料进行涂装,通常需要进行多次涂装,以达到所需的厚度和涂层质量。
4. 面漆涂装:在防火涂料涂装完成后,可以进行面漆涂装以增加涂层的美观度和保护性能。
5. 干燥和固化:涂装完成后需要等待涂料干燥和固化,以确保涂层的强度和耐久性。
需要注意的是,防火涂料涂装工艺需要严格按照相关标准和规范进行操作,以确保涂层的质量和耐火性能。
同时,涂装过程中需要注意防火安全措施,以避免意外事故的发生。
1.钢结构防火涂料施工工艺(1)施工前准备按照钢结构防火涂料施工方案的规定,防火涂料施工前应对基材表面按要求进行除锈、防锈处理,务求全面彻底,防火涂料施工前还对基材表面作尘土,油污等杂质清除,采用高压气体或用高压水枪进行表面除尘清理,待基材表面无水进行除尘、除杂物、油污等检查合格后方可施工防火涂料。
1.待涂表面的处理:在施工之前,应将支承构件表面处理干净(包括除锈、清除焊渣及其它污物);检查钢结构表面有无漏刷防锈底漆的现象,及时修补。
2.防火涂料的储存:经检验合格的涂料,应存放在干燥通风的仓库内。
应将涂料摆放整齐,防止风吹雨淋、阳光暴晒,如结块变质的涂料,不得使用。
(2)防火涂料的施工1.采用喷涂方式。
2.涂装施工:超薄型钢结构防火涂料施工前应充分搅拌均匀后方可施工使用,施工第一遍厚度0.10-0.15㎜为宜,表干后18-24h进行第二遍施工,涂层厚度以0.20-0.25㎜为宜,以后各遍施工,涂层厚度应控制在0.25-0.3㎜左右,直至达到规定厚度。
每次施工时间间隔为18-24小时以上,施工环境温度为0-40℃。
基材温度为5-45℃。
空气相对湿度不大于90%,施工现场空气流通,风速不大于5m/S,室外作业或施工构件表面结露时不宜施工。
3.防火涂料喷涂:喷涂底层料,为提高涂料与钢梁基层的粘结强度,应在底层的浆料中添加少量的水性胶粘剂,一般为0.4Kg/M2或根据产品说明书添加,喷涂厚度为5mm 左右。
涂层表面有明显的乳突、凹坑,应用抹刀修平。
喷涂前应进行试喷并制作样板。
通过试喷确定喷涂气压、喷距、喷枪移动速度等工艺的最优参数,并经监理用标准样板比对确认后,方可进行大面积喷涂。
喷涂时,喷枪要垂直于被喷钢构件表面,喷距6-10毫米,保持在0.4-0.6MP,喷枪运行速度要保持稳定,不能在同一位置久留,避免造成涂料堆积和流淌。
喷涂过程中,配料及往喷涂机内加料均要连续进行,不得停留。
底层涂料表面干燥后(底层涂料施工24小时后),方可进行面层涂料的喷涂,喷涂厚度为10mm,对于明显凹凸不平处,应用抹刀进行抹平处理,以确保涂层表面均匀光洁。
钢结构防火涂料施工工艺钢结构防火涂料在施工时主要的施工工艺:刷涂法、滚涂法、高压无气喷涂,每种施工工艺的注意事项都有所差异,下面我们就介绍一下三种施工工艺的注意事项:钢结构防火涂料的刷涂注意事项:1、应使用优质天然纤维漆刷或人造毛漆刷,其尺寸和刷毛软硬程度应与所使用的涂料相配。
施工工具应保持干净,不得随意混用。
2、刷涂一般适用于小范围的涂刷施工或表面预处理程度比较低的涂层施工,油漆适用于预复杂结构的涂层施工。
3、刷涂时,层间应纵横交错,每层易往复进行,涂匀并达到要求厚度为止。
如果刷毛涂层中要进行易除、不刷。
钢结构防火涂料滚涂注意事项:1、应根据涂料类型及表面粗糙度,选择绒毛长度合适的滚筒。
在一般情况下,应采用酚醛芯滚筒,配以短绒或中长绒的滚筒套,使用前应先清洗滚筒套,清除松散的纤维。
2、滚筒适用于平整的大面积涂覆施工,不适用于复杂结构的涂覆施工。
用来涂装大规模装饰性涂料。
3、滚涂时,层间应纵横交错,每层要往复进行(快干漆除外),涂匀为止。
滚涂时,难以获得厚膜,必须注意厚度的控制。
钢结构防火涂料高压无气喷涂注意事项:1、高压无气喷涂用电力气动泵使涂料产生强大的液体压力,在特定设计的喷枪的喷嚏处完成的。
是一种喷涂高性能耐用的防护漆的简易手段,被广泛运用。
2、高压无气喷涂时,喷嘴与被喷涂表面距离不得小于400mm,其角度宜为90℃。
喷出压力宜为11.8-16.7Mpa。
或者按照产品说明书的规定来操作。
3、涂料施工时,根据构件的大小、复杂程度等可以采取一种或多种方法相结合的施工方法以达到节约用料的目的。
4、无论采取哪种施工方法,都应该采取先进行试涂,试涂合格后,方可全面展开施工的施工方式。
5、钢结构防火涂料和稀释剂在施工、干燥及贮存中,不得与酸、碱、水等介质接触,同时原料存放处需做好防尘、放曝晒、严禁烟火的准备。
钢结构防腐防火涂料施工工艺1.涂装要求:1.1.表1钢结构防腐油漆部位涂料类型品种油漆名称道数漆膜厚度(μm)厂房钢结构环氧聚氨酯底漆环氧富锌底漆270中间漆环氧云铁中间漆2100面漆聚氨酯面漆270 1.2.表2钢结构防火油漆类别名称编号构造做法附注金属面油漆超薄涂型防火漆油291、清理基层,除锈等级不低于Sa2.5或St3级2、刷环氧防锈漆3、喷底层涂料2~3遍,每遍厚度≤2.5,最厚一遍抹平4、喷面层涂料1~2遍防火涂料耐火极限按规范计算或查表,决定涂料遍数。
(注:建筑防火设计:建筑耐火等级二级,钢梁要求耐火极限不小于2小时,屋面水平支撑、系杆及隅撑耐火极限不小于1.5小时。
)1.3.材料性能要求1) 所用底漆、封闭漆、中间漆、面漆成分性能应与防火涂料相容,不应与防火涂料产生化学反应;各层涂装油漆物理性能指标应满足国家相应标准要求;2) 防火涂料应采用室内用防火涂料,并不应对钢结构有腐蚀作用,选用的防火涂料必须有国家检测机构对其耐火性能认可的检测报告及生产许可证,并满足《钢结构防火涂料》GB14907-2002及《建筑钢结构防火技术规范》CESE 200: 2006等现行标准的技术要求;3)所选用防火涂料的粘结强度不小于0.5Mpa(粘结力其它要求按照相关规范执行);4)防火涂料应通过国家认可的检测机构检测和认证并通过相关的耐老化检测报告;5)面漆附着力应该满足1级;6)选用的涂装材料应互相匹配,避免发生化学反应。
2.防腐涂装施工:2.1.施工准备2.1.1.材料准备1)材料须有产品合格证、质量检验报告及产品说明书等书面证明文件,且不能超过质保期。
2)对所用防腐材料,应遵照产品说明书进行搭配使用,不得随意改变配比。
3)所用封闭漆、中间漆成分性能应与底漆,防火涂料相容,不应与防火涂料产生化学反应;各层涂装油漆物理性能指标应满足国家相应标准要求;4)材料进场后,报监理工程师进行验收,合格后方准投入本工工程使用。
钢结构防火涂料涂装工艺标准一、概述钢结构防火涂料涂装工艺,是指在钢结构表面涂覆特定的防火涂料,以实现对钢结构的防火保护。
本文档旨在规范钢结构防火涂料涂装工艺标准,保障施工质量。
二、涂装材料及配比1. 防火涂料1.1 体系防火涂料体系由底漆、中间漆和面漆构成。
1.2 材料底漆:使用防腐底漆。
中间漆:使用防火涂料。
面漆:使用防腐面漆。
2. 配比2.1 底漆与面漆配比根据钢结构内外环境,底漆和面漆配比分别为:表面处于室内、户外,浸泡在非腐蚀性气氛中的馆内钢结构,底漆与面漆配比为5:2;表面处于户外,受腐蚀性袭击的钢结构,底漆与面漆配比为7:3。
2.2 防火涂料配比防火涂料与稀释剂比例应按照涂料生产厂家规定进行,不得过多或不足。
三、涂装前准备1. 水平度钢结构表面设置水平检查线,涂装前应检查钢构件表面水平度是否满足标准要求。
2. 表面处理钢构件表面进行除油、清洗、除锈处理后,应立即进行涂装处理。
3. 涂装前测量涂装前应测量钢构件的尺寸是否符合设计要求。
4. 防潮处理涂装前应将所有容易潮湿的部位进行防潮处理。
四、涂装工艺1. 预涂钢结构经过表面处理后,进行底漆防护,底漆应覆盖整个表面,涂布厚度不小于50μm。
2. 中涂在底漆表面涂布1-2遍中涂,涂布厚度不小于100μm。
3. 防火涂布在中涂表面涂布1-2遍防火涂料,涂布厚度不小于120μm。
4. 面涂在防火涂布表面,涂布1-2遍面漆,涂布厚度不小于60μm。
5. 涂层厚度钢结构的涂层厚度应符合施工图纸要求。
6. 涂装环境施工时应保证涂布环境温度为5℃以上,相对湿度不大于85%。
7. 涂装工具涂装应选用滚涂、刷涂等专业涂装工具。
8. 涂装顺序涂装顺序应遵循底漆、中涂、防火涂布、面漆这一次序。
五、涂装验收1. 涂装质量涂装质量应符合设计和相关规范要求。
2. 涂层厚度涂层厚度应符合设计要求,且涂层应均匀。
3. 表面质量涂装表面应平整、光滑、无气泡、无起泡、无异物、无影子等缺陷。
钢结构厚涂型防火涂料施工钢结构厚涂型防火涂料可以有效地提升钢结构的防火性能,防火涂料的厚涂型施工工艺非常关键,其施工质量直接影响到涂料的防火性能和使用寿命。
本文将介绍钢结构厚涂型防火涂料的施工流程和注意事项。
一、施工工具和材料1. 钢结构表面处理器材:除锈机、砂轮机、机械刷洗2. 涂料刷涂器材:刷子、钢丝刷、滚筒、空气喷枪等3. 防火涂料:如厚涂型防火涂料4. 辅助材料:如底漆、中涂漆、面漆等二、施工流程1. 钢结构表面处理首先对钢结构进行表面处理,除去锈垢、油污、灰尘等,并保持表面干燥和干净。
选择合适的表面处理方法,如除锈剂、砂轮机、刷洗等。
2. 底漆处理在钢结构表面处理后,需要进行底漆处理,涂上底漆,让底层涂层更好的粘附在钢结构上。
底漆需待干透后才能进行下一步涂装。
中涂漆是指进行厚涂型防火涂料处理前,要先涂刷一层中涂漆。
中涂漆的作用是满足涂层厚涂的要求,保证厚涂型防火涂料的良好粘附性和对钢结构的保护。
中涂漆需待干透后才能进行下一步涂装。
在进行防火涂料涂刷时,应注意以下事项:(1)施工前应进行试刷,将涂料涂刷在小面积的钢结构表面上,检测涂层状态并掌握施工技巧。
(2)在潮湿天气下,不适宜进行涂料施工,应等待天气晴朗,钢结构表面干燥才能进行涂刷。
(3)按照涂装要求,需要进行重复涂刷,并进行充分干燥,以达到厚涂型防火涂料的防火性能要求。
(4)对于涂装表面出现的开裂、鼓泡、剥落等现象,应及时进行修复和处理,以防涂层出现损伤。
(5)在涂刷过程中,应注意层数不宜过多,以免影响涂层粘附性和防火性能。
三、注意事项1.如果钢结构表面出现装载、隆起等缺陷,应进行修复,保持表面整洁平整。
2.在刷漆时,应注意刷涂的方向,刷的方向为与钢梁平行。
3.涂刷钢结构时,应注意喷枪的距离和角度,不得遗漏任何一个角落。
4.涂料干燥后,应进行装饰性面漆修整,确保钢结构的防火涂料的美观性。
5.对于造成涂漆浪费等问题,应尽可能地采用涂料回收利用等方法,实现涂料的节约和环保。
防火涂装工艺及控制要点一、工艺流程1、工艺流程:膨胀型:表面清理→底层涂装→面料施工非膨胀型:表面清理→粘钉→底层涂装→挂网→面料施工二、施工控制要点:A.膨胀型钢结构防火涂料涂装(薄型、超薄型)(1)薄涂型钢结构防火涂料的底涂层(或主涂层)宜采用重力式喷枪喷涂,其压力约为0.4MPa,局部修补和小面积施工可用手工抹涂,面层装饰涂料可刚涂、喷涂或滚涂。
(2)底涂层施工应满足下列要求:①当钢基材表面除锈和防锈处理符合要求,尘土等杂物清除干净后方可施工;②底层一般喷2~3遍,每遍喷涂厚度不应超过2.5mm,必须在前一遍干燥后,再喷涂后一遍;③喷涂时应确保涂层完全闭合,轮廓清晰;④操作者要携带测厚针检测涂层厚度,并确保喷涂达到设计规定的厚度;⑤当设计要求涂层表面要平整光滑时,应对最后一遍涂层作抹平处理,确保外表面均匀平整。
(3)面涂层施工应满足下列要求:①当底层厚度符合设计规定,并基本干燥后,方可施工面层;②面层一般涂饰1~2次,并应全部覆盖底层。
涂料用量为0.5 ~ 1kg/㎡;③面层应颜色均匀,接样平整。
B.非膨胀型钢结构防火涂料(厚型)(1)厚涂型钢结构防火涂料宜采用压送式喷涂机喷涂,空气压力为0.4~ 0.6MPa,喷枪口直径宜为6~10mm;(2)配料时应严格按配合比加料或加稀释剂,并使稠度适宜,边配边用;(3)喷涂施工应分遍完成,每遍喷涂厚度宜为5~10mm,必须在前产遍基本干燥或固化后,再喷涂后一遍。
喷涂保护方式、喷涂遍数与涂层厚度应根据施工设计要求确定;(4)施工过程中,操作者应采用测厚针检测涂层厚度,直到符合设计规定的厚度,方可停止喷涂;(5)喷涂后的涂层,应剔除乳突,确保均匀平整;(6)当防火涂层出现下列情况之一时,应重喷:①涂层干燥固化不好,粘结不牢或粉化、空鼓、脱落时;②钢结构的接头、转角处的涂层有明显凹陷时;③涂层表面有浮浆或裂缝宽度大于1.0mm时;④涂层厚度小于设计规定厚度的85%时,或涂层厚度虽大于设计规定厚度的85%,但未达到规定厚度的涂层之连续面积的长度超过1m时。

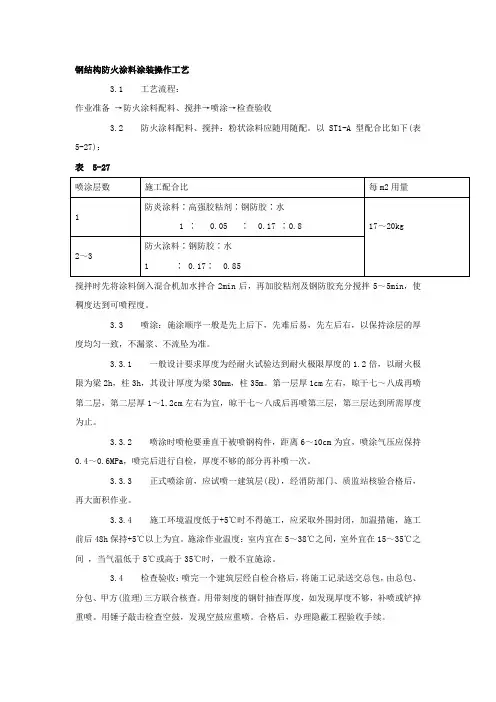

钢结构防火涂料涂装操作工艺
3.1 工艺流程:
作业准备→防火涂料配料、搅拌→喷涂→检查验收
3.2 防火涂料配料、搅拌:粉状涂料应随用随配。
以ST1-A型配合比如下(表5-27):
表5-27
搅拌时先将涂料倒入混合机加水拌合2min后,再加胶粘剂及钢防胶充分搅拌5~5min,使稠度达到可喷程度。
3.3 喷涂:施涂顺序一般是先上后下,先难后易,先左后右,以保持涂层的厚度均匀一致,不漏浆、不流坠为准。
3.3.1 一般设计要求厚度为经耐火试验达到耐火极限厚度的1.2倍,以耐火极限为梁2h,柱3h,其设计厚度为梁30mm,柱35m。
第一层厚1cm左右,晾干七~八成再喷第二层,第二层厚1~l.2cm左右为宜,晾干七~八成后再喷第三层,第三层达到所需厚度为止。
3.3.2 喷涂时喷枪要垂直于被喷钢构件,距离6~10cm为宜,喷涂气压应保持0.4~0.6MPa,喷完后进行自检,厚度不够的部分再补喷一次。
3.3.3 正式喷涂前,应试喷一建筑层(段),经消防部门、质监站核验合格后,再大面积作业。
3.3.4 施工环境温度低于+5℃时不得施工,应采取外围封闭,加温措施,施工前后48h保持+5℃以上为宜。
施涂作业温度:室内宜在5~38℃之间,室外宜在15~35℃之间,当气温低于5℃或高于35℃时,一般不宜施涂。
3.4 检查验收:喷完一个建筑层经自检合格后,将施工记录送交总包,由总包、分包、甲方(监理)三方联合核查。
用带刻度的钢针抽查厚度,如发现厚度不够,补喷或铲掉重喷。
用锤子敲击检查空鼓,发现空鼓应重喷。
合格后,办理隐蔽工程验收手续。

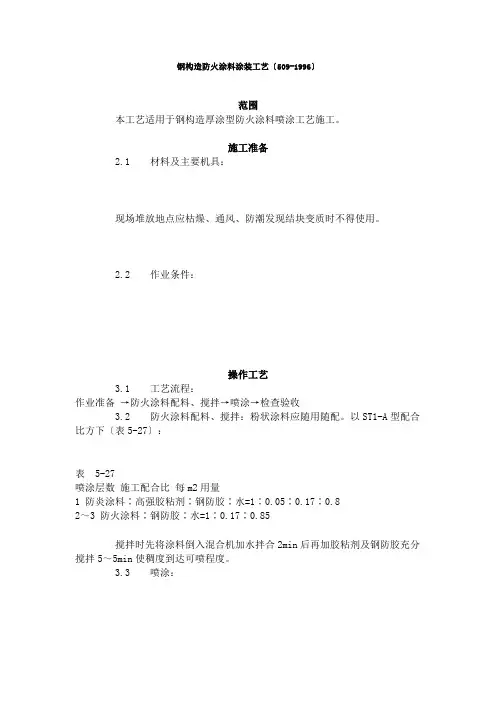

钢构造防火涂料涂装工艺〔509-1996〕范围本工艺适用于钢构造厚涂型防火涂料喷涂工艺施工。
施工准备2.1 材料及主要机具:现场堆放地点应枯燥、通风、防潮发现结块变质时不得使用。
2.2 作业条件:操作工艺3.1 工艺流程:作业准备→防火涂料配料、搅拌→喷涂→检查验收3.2 防火涂料配料、搅拌:粉状涂料应随用随配。
以ST1-A型配合比方下〔表5-27〕:表5-27喷涂层数施工配合比每m2用量1 防炎涂料∶高强胶粘剂∶钢防胶∶水=1∶0.05∶0.17∶0.82~3 防火涂料∶钢防胶∶水=1∶0.17∶0.85搅拌时先将涂料倒入混合机加水拌合2min后再加胶粘剂及钢防胶充分搅拌5~5min使稠度到达可喷程度。
3.3 喷涂:3.4 检查验收:喷完一个建筑层经自检合格后将施工记录送交总包由总包、分包、甲方〔监理〕三方结合核查。
用带刻度的钢针抽查厚度如发现厚度不够补喷或铲掉重喷。
用锤子敲击检查空鼓发现空鼓应重喷。
合格后隐蔽工程验收手续。
质量4.1 保证工程:4.2 根本工程:4.3 允许偏向工程见表5-28。
表5-28顶目允许偏向(mm) 检查方法外表平整度(母线平直度圆度) 8 用1m直尺和钢尺检查圆度用样板和钢尺检查成品保护5.1 防止碰撞损坏:防火涂料硬化后强度仍然不高施工中易碰撞部位应加以临时保护减少损坏。
5.2 防污染:喷涂前对半成品做好保护特别是临近喷涂部位用塑料布包好。
应注意的质量问题6.1 空鼓:首先配合比应严格掌握基层处理干净是关键并注意分批抽检原材料粘结强度。
6.2 裂纹:环境温、湿度应适宜分层喷涂时通风枯燥的时间要掌握好。
6.3 厚薄不匀:喷涂时喷嘴角度应与构件外表垂直间隔适宜各层喷涂应有一定的时间间隔不可跟的过紧。
质量记录本工艺应具备以下质量记录:7.1 防火涂料材料质量证明书及检验。
7.2 隐蔽工程验收记录。
7.3 涂装检测资料。
7.4 分项工程质量检验评定。
7.5 设计变更、洽商记录。
2.钢结构防火涂料涂装施工工艺标准2.1 总则2.1.1 范围本施工工艺标准适用于建筑钢结构的厚涂型和薄涂型防火涂料涂装施工工艺。
2.1.2参考标准及规范(1)《钢结构工程施工质量验收规范》GB50205—2001(2)《涂装前钢材表面锈蚀等级和除锈等级》GB8923(3)《钢结构防火涂料通用技术条件》GB14907(4)《钢结构防火涂料应用技术规程》CECS24:902。
2 术语、符号2.2。
1 术语环境温度:防火涂料涂装施工时现场温度.2.3 基本规定2。
3。
1 钢结构防火涂料的选用应符合《钢结构防火涂料通用技术条件》GB14907和《钢结构防火涂料应用技术规程》CECS24:90标准规定和设计要求.2.3。
2 所选用防火涂料应是经主管部门鉴定合格,并经当地消防部门批准的产品。
2.3.3 各种防火涂料应符合国家有关技术指标的规定,应具有产品出厂合格证。
2.3。
4 防火涂料涂装前,钢结构工程已检查验收合格,并符合设计要求和规范规定。
2。
3.5 防火涂料涂装前,钢构件除锈及防锈底漆涂装应符合设计要求和国家现行有关规范规定,并经验收合格后方可进行防火涂料涂装。
2.4 施工准备2.4.4技术准备(1)图纸会审工件已经完成,具有图纸会审纪录.(2)根据设计文件要求,编制防火涂料涂装施工方案、技术交底等技术文件。
(3)根据工程特点及施工进度,进行技术交底。
2。
4。
2 材料要求(1)品种规格防火涂料按照涂层厚度可划分为两类:B类:薄涂型钢结构防火涂料,涂层厚度一般为2~7mm,有一定的装饰效果,高温时涂层膨胀防火涂料。
H类:厚涂型钢结构防火涂料,涂层厚度一般为8~50mm,粒状表面,密度较小,热导率低,耐火极限可达0.5~3h,又称为钢结构防火隔热材料。
(1)质量要求各种防火涂料应符合国家有关技术指标的规定,应具有产品出厂合格证.2.4.3主要工具(见表2.4.3)钢结构防火涂装工程主要机具表表2.4.32.4.4作业条件(1)防火涂料涂装施工作业应由经消防部门批准的施工单位负责施工。
钢结构厚涂型防火涂料施工工艺一、引言钢结构在建筑领域中广泛应用,然而,由于钢材本身不耐高温,容易发生严重的火灾事故。
因此,为了增强钢结构的防火性能,常常使用厚涂型防火涂料进行涂装。
本文将介绍钢结构厚涂型防火涂料施工工艺。
二、工艺准备1. 施工前应进行工艺准备,包括准备施工方案、制定施工计划和准备施工所需材料和设备。
2. 确认施工现场的环境条件,包括温度、湿度等,以确保施工质量。
3. 对施工人员进行专业培训,使其熟悉施工工艺和操作规程。
三、基层处理1. 钢结构表面应进行除锈处理,确保表面光洁、无杂质。
2. 对于有缺陷的钢结构,应进行修补处理,确保表面平整。
四、底涂施工1. 底涂是保证防火涂料与钢结构粘结牢固的关键步骤,因此底涂的施工质量直接影响整体防火效果。
2. 底涂材料应根据钢结构的材质和防火要求进行选择,常用的底涂材料有底漆、防锈漆等。
3. 底涂施工前需要进行搅拌,确保涂料均匀。
4. 底涂施工时应根据涂料使用说明进行操作,保持施工厚度的均匀性。
五、面涂施工1. 面涂是钢结构防火涂料的最终涂层,对于整体防火性能的提升起着关键作用。
2. 面涂涂料的选择应根据钢结构的使用环境和防火要求进行选择,常见的涂料有耐火涂料、防火涂料等。
3. 面涂施工时需要注意涂料的稀释比例、搅拌均匀性和涂装厚度的控制。
4. 施工完成后,应进行涂层的质量检验,确保涂层的厚度和均匀性。
六、防护层施工1. 为了增强钢结构的耐火性能,常常在涂层表面施加防护层。
2. 防护层的选择应根据钢结构的使用环境和防火等级进行选择,常见的防护层有石膏板、耐火砂浆等。
3. 防护层施工时应根据施工要求进行操作,保持施工质量。
七、验收和维护1. 施工完成后,应进行涂层的验收,检查涂层的厚度、平整度和质量。
2. 定期对防火涂层进行维护,修复涂层的损坏和老化。
八、总结钢结构厚涂型防火涂料施工工艺是保证钢结构防火性能的重要环节。
通过对基层处理、底涂施工、面涂施工、防护层施工以及验收和维护等步骤的合理操作,能够有效提升钢结构的防火性能,确保建筑的安全性和可靠性。
钢结构防火涂料涂装工艺
钢结构防火涂料涂装工艺主要包括以下几个步骤:
1. 表面处理:将钢结构表面进行清洁、除锈和打磨,确保表面光洁、无油污和铁锈,以便涂料能够牢固附着在钢结构表面。
2. 基底涂装:在钢结构表面涂刷一层底漆,用于提高涂层的附着力和防锈性能。
3. 防火涂装:在基底涂装干燥后,涂刷防火涂料,一般采用刷涂、喷涂或滚涂等涂装方法,确保涂料均匀、完整地覆盖在钢结构表面。
4. 干燥和固化:根据涂料的要求,将涂装后的钢结构放置在通风良好的干燥室中进行自然干燥或通过加热设备进行烘干,使涂料能够充分干燥和固化。
5. 检验和修补:对涂装后的钢结构进行检验,检查涂层的质量和防火性能是否符合要求,如有不良情况,及时进行修补和涂装修正。
6. 防腐处理:根据需要,在防火涂装完成后,可以对钢结构进行防腐处理,以提高钢结构的耐腐蚀性能。
以上是钢结构防火涂料涂装的一般工艺流程,具体操作细节可以根据涂料的使用说明和相关标准进行调整。
钢结构防火涂料施工工艺流程全套一、防火涂料施工工艺流程L钢结构涂刷防火涂料前,应对钢架表面除锈做防腐处理。
建议使用环氧富锌防腐底漆,环氧防腐底漆也可以。
防腐底漆必须实干后,才能进行防火涂料的施工。
2、施工前应充分搅拌WGNCB-02防火涂料彳寺均匀后方可施工使用。
3、施工第一遍厚度为0.10-0.15mm为宜,表干后进行第二次施工,涂层厚度以0.15-0.2Omm为宜,以后各遍施工,涂层厚度应控制在0.20mm左右,不超过0.30mm,直至达到规定厚度,每次施工时间间隔以涂层不沾手为准(一般在18-24小时左右),施工环境温度为0-40o C z基材温度为5-45℃,空气相对湿度不大于90%β保持施工现场空气流通,风速不大于5m∕s,室外作业或施工构件表面结露时不宜施工。
4、施工以刷涂为主,也可以喷涂,但材料会浪费15-30%。
二、防火涂料施工安全、环保管理L要求混配好的浆液熟化15-25分钟后再施工,以保证浆料达到最佳施工粘度。
2.要求按施工能力确定配制涂料量,可随用随配。
配制好的涂料应在120分钟内用完,凝固后不能再用。
3.建议第一遍施工采用喷涂施工方法,涂层厚度不大于5毫米,第二遍开始可喷涂或抹涂,涂层厚度每遍以不超过10毫米为宜,每遍间隔时间为24小时,直至达到设计厚度不低于13.3毫米。
4•要求施工现场环境温度5-38°C,相对湿度不大于85%o理化性能检验养护期28天,耐火性能检验养护期40天。
5.未干燥的涂层不得碰撞、水冲和雨淋。
三、防火涂料施工工艺选择防火涂料的涂装,是用不同的施工方法、工具和设备将涂料均匀地涂覆在被保护物表面。
涂装的质量直接影响涂膜的质量。
针对不同的被保护物和不同的防火涂料应该采用适宜的涂装方法和设备,以获得最佳的涂膜质量。
所以要根据基材的不同选用不同的涂料和施工工艺,方能获得最佳的效果。
L刮涂法:使用金属或非金属刮刀,如硬胶皮片、玻璃钢刮刀、牛角刮刀等用手工涂刮,用于涂刮各种厚浆型防火涂料和腻子。
钢结构防火涂料的施工工艺
钢结构防火涂料的施工工艺主要包括以下几个步骤:
1. 表面准备:首先需要对钢结构表面进行清洁和处理,确保表面无油污、锈蚀、灰尘等影响涂料附着力的因素。
可以采用刷洗、喷砂、喷丸等方式进行处理。
2. 底漆处理:在表面准备完成后,施工前需要进行底漆处理。
底漆的选择要依据具体要求和涂料系统而定,一般采用底漆具有良好的附着力和防锈性能。
底漆施工要均匀涂刷在钢结构表面,并确保底漆完全干燥。
3. 防火涂料施工:选择符合要求的防火涂料,施工前需要充分搅拌均匀。
可以采用刷涂、喷涂、滚涂等方式进行施工。
在涂料施工时要注意保证涂料的厚度均匀一致,避免厚度不足或过厚。
同时,还需注意涂料的干燥时间和涂层之间的涂装间隔,以确保涂层的质量和效果。
4. 防腐层处理:在防火涂料施工完成后,需要进行防腐层处理。
可采用防腐漆、涂层等对防火涂料进行防腐处理,以延长钢结构的使用寿命。
5. 环境保护:在施工过程中要注意环境保护,避免涂料对环境造成污染。
在涂料施工完毕后,要进行清理和处理涂料残渣,保持施工现场的整洁。
6. 检查验收:施工完成后,要进行检查验收,确保涂料质量符合施工要求和相
关标准。
1、钢结构防火涂料是一类重要的消防安全材料,防火喷涂施工质量的好坏,直接影响防火性能和使用要求。
应由专业队伍施工,或由研制该防火涂料的工程技术人员指导施工,以确保工程质量。
2、通常情况下,应在钢结构安装就位且与其相连的吊杆、马道、管架及与其相关联的构件安装完毕,并经验收合格后,才能进行喷涂施工。
如若提前施工,对钢构件实施防火喷涂后,再进行吊装,则安装好后应对损坏的涂层及钢结构的接点进行补喷。
3、喷涂前,钢结构表面应除锈,并根据使用要求确定防锈处理。
除锈和防火处理应符合《钢结构工程施工质量验收规范》(GB50205)中有关规定。
对大多数钢结构而言,需要涂防锈底漆。
防锈底漆与防火涂料不应发生化学反应。
有的防火涂料具有一定的防锈作用,如试验证明可以不涂防锈漆时,也可不作防锈处理。
4、喷涂前,钢结构表面的尘土、油污、杂物等应清理干净。
钢构件连接处4~12mm宽的缝隙应采用防火涂料或其它防火材料,如硅酸铝纤维棉、防火封堵等填补堵平。
当构件表面已涂防锈面漆,涂层硬而发光,会明显影响防火涂料粘结力时,应采用砂纸适当打磨再喷。
5、施工钢结构防火涂料应在室内装饰之前和不被后期工程所损坏的条件下进行。
施工时,对不需作防火保护的墙面、门窗、机器设备和其他构件应采用塑料布遮挡保护。
刚施工的涂层,应防止雨淋、脏液污染和机械撞击。
6、对大多数防火涂料而言,施工过程中和涂层干燥固化前,环境温度宜保持在5~38℃,相对湿度不宜大于90%,空气应流动。
当风速大于5m/s、雨后或构件表面结晶时,不宜作业。
化学固化干燥的涂料,施工温度、湿度范围可放宽,如LG钢结构防火涂料可在-5℃施工。
.膨胀型防火涂料当涂层加热到某温度时,在涂层中会产生泡沫气体,使涂层膨胀,形成泡沫碳绝缘层,该碳绝缘层将火焰与基础层隔离开,从而防止基础层达到着火温度和破坏温度。
膨胀型防火涂料的机理:1.在火中加热涂层,涂膜的肩部变成熔融膜,此时催化剂中的含磷化合物分解而形成磷酸。
