3、季节性(高温季节、冬季、雨季)施工措施及方案3.1季节性施工领导小组根据项目工程施工的特点,为加强季节性施工管理,做好季节性施工的各项准备工作,确保季节性施工的工程质量和安全,我公司拟组建季节性施工领导小组,由项目经理任组长,项目副经理及总工任副组长,负责本合同段季节性施工的组织,指挥计划。
目经理部设置五部两室:工程管理部、计划财务部、物资设备部、安质环保部、工程经济部、综合办公室、中心试验室,根据季节性计划施工生产的任务和安排,为合理安排劳力,根据每个作业面以及施工进度计划的安排,配置足够的劳力,保证正常生产,确保季节性施工顺利进行.3。
2冬季施工措施及方案3.2.1冬季低温对施工的不利影响(1)低温对砼、钢筋性能及施工操作的影响1)在负温条件下,新拌砼强度尚未形成,体内含有许多水份经冻结由液态转化为固态,体积增大约10%,使砼的内部组织由于受到冻胀而遭到不同程度的破坏,降低了其应有的承载能力,造成结构上的危害.2)负温条件下钢筋变硬、变脆,受弯及冷拉其内部组织受到不同程度的损伤,焊接时会产生内应力,降低焊件的受力强度.(2)低温对生产人员及机械设备的影响1)低温寒冷对生产人员操作带来许多不便,尤其对高空作业者更为明显,人的视觉、听觉也受到阻碍,一旦遇到风雪天,操作更加困难.2)机械设备在低温情况下难以保证最佳工作状态,油压设备由于低温油路凝结,灵敏度下降,使机械不能正常运行.(3)低温对土方施工的影响气温达到负温时易使路基填筑层表面2~3cm形成冻层,当白天气温回升后,融化形成表面松散或反弹现象,引起压实度不足,甚至对路基造成病害.3。
2.2路基工程冬季施工昼夜平均温度在-3℃以下,且连续10 天以上,或者昼夜平均温度虽在—3℃以上,但冻土没有完全融化时,均应按冬季施工办理.3。
2.2。
1路基土方填筑冬季填方路堤符合下列规定(1)路堤填料,选用未冻结的砂类土、碎石、卵石土、石渣等透水性良好的材料.不得用含水量过大的粘性土。
特殊季节施工措施引言在建筑施工过程中,特殊季节的到来常常会给工程施工带来一定的挑战。
例如,夏季高温、冬季严寒、雨季频繁降雨等特殊季节条件都可能对施工进度和质量产生不利影响。
为了确保施工质量和工期的安排,施工单位需要采取特定的措施来应对不同季节的特殊情况。
本文将深入探讨特殊季节下的施工措施。
夏季施工措施高温热浪夏季高温热浪会给施工人员的工作带来很大的风险,容易导致中暑、脱水等危险情况。
为了保障工人的安全和施工质量,施工单位应采取以下措施:1.合理安排工人作息时间:可将工作时间调整到早晨和傍晚,避免在高温时段进行施工。
2.提供充足的饮水和食物:定期为工人提供冷饮、水果等,确保工人身体水分和营养充足。
3.设立遮阳棚或搭建临时棚屋:为工人提供一定的遮阳和防暑设施,减轻高温对工作的影响。
4.配备防暑药品和急救设备:为施工现场配备必要的药品和急救设备,及时处理因高温引起的紧急情况。
雷雨天气夏季常常伴有频繁的雷雨天气,这对于户外施工来说可能会造成安全隐患。
为了应对雷雨天气,在施工过程中可以采取以下措施:1.安装避雷装置:对建筑物进行合理的避雷装置设置,确保建筑物和工人的安全。
2.延迟作业时间:当雷雨即将到来时,暂停施工作业,确保工人的人身安全。
3.制定应急预案:对施工现场可能出现的雷雨天气做好充分准备,制定应急预案,提前做好相关措施的安排。
冬季施工措施严寒低温冬季严寒低温会对建筑施工造成一定的不利影响,如冻结水管、阻碍混凝土凝固等。
为了保证施工质量和进度,施工单位应采取以下措施:1.保持施工材料温暖:对于易受低温影响的材料,如混凝土、涂料等,应采取措施保持其温暖,避免冻结或无法顺利施工。
2.安排加热设备:在施工现场适当安装加热设备,保持工人作业环境温暖,避免寒冷环境对工作造成不利影响。
3.增加防寒保暖措施:提供适宜的劳动保护用品,如保温服、手套、帽子等,确保工人能够在寒冷环境下正常工作。
冰雪天气冬季经常伴随着冰雪天气,这给施工带来很大的困扰。

浅谈混凝土路面在特殊气候下的施工工程技术余顺河1朱书勇:(1.信阳市平桥区公路管理局,河南信阳464100;2.河南省交通试验检测监理技术咨询有限公司,河南南阳473000)0j?’j?j|‘j j?。
j?j、j。
r。
j。
’一?7/喃要】水泥混凝土路面具有使用寿命长、承裁力大而且养护费用低的优点,所以在我国公路建设中得到日益广泛的应用,但其施工质量j 0会因为气候原因而不好控帝j,影响其使用寿命增加养护成本等。
本文具体从高温季节和低温季节施工、雨季施工、风天施工四个方面论述i :了水沉浸凝£路面在特殊气候条件下的施工质量控制方法理应注意的事项,以期对路面施工质量得到有效的控刳。
,“,!瞎算戳司混凝上;高温;低.i矗;雨季;风天;施工;控制j—般情况下,混凝土路面铺筑期间应收集天气预报资料,遇有影响混凝土路面施工质量的天气,应暂停施工或采取必要的防范措施,制订特殊气候的施工方案。
如必须停工的气候有:现场降雨:风力大于6级,风速在10.8m/$以上的强风天气;现场气温高于40℃或拌和物摊铺温度高于350C:摊铺现场连续5昼夜平均气温低于S℃,夜间最低气涮氐于零下3℃。
下面结合具体的特殊气候分别进行阐述。
1高温季节施工1.1高温条件施工现场高于3a℃,拌和物摊铺温度在30一35℃,同时,空气相对湿度小于800/0时,混凝土路面和桥面的施工应按高温季节施工的规定进行。
12高温天铺筑混凝±路面和桥面应采取的措施1)当现场气温大于或等于3a℃时,应避开中午高温时段施工,可选择在早晨、傍晚或夜间照明施工,并确保安全。
2)砂石料堆应设遮阳篷;抽用地下了冷水或采用冰屑水拌和;拌和物中宜加允许最大量的粉煤灰或磨细矿渣,但不宜掺硅灰。
拌和物中应掺足够剂量的缓凝剂、高温缓凝剂、保塑剂或缓凝减水剂。
3)自卸车上的混凝土拌和物应加遮盖。
4)应加快施工各个环节的衔接,尽量压缩搅拌、运输、摊铺、饰面等各工艺环节所耗费的时间。
高温、雨季施工保证措施伴随夏季旳到来,气温日渐升高,而对于阿深高速新县段来说,6-8月份又是雨水季节。
为积极响应豫南高速企业提出旳开展劳动竞赛旳倡仪,为保证完毕劳动竞赛阶段旳目旳任务,从而完毕总旳目旳任务,保证施工旳顺利,不受制于高温天气和雨水季节旳影响,特制定如下高温、雨季施工保证措施:一、高温季节施工保证措施:1、高温季节施工旳安全保证:①对职工进行防暑降温知识旳宣传教育,使职工懂得中暑症状。
②合理调整作息时间,避开中午高温时间作业。
当工作需要时,加强防晒防暑保护措施,严格控制加班加点,高温作业人员旳工作时间要合适缩短,保证工人有充足旳休息和睡眠时间,当室外温度高于35℃时停止施工。
⑤对高温环境下作业旳人员,常常进行身体检查,发既有作业禁忌者,及时调换岗位。
⑥加强后勤供应工作,及时供应符合卫生条件旳茶水、绿豆汤等降温、解渴饮品。
⑦给职工及施工作业队发放防暑降温旳急救药物和劳保用品。
2、高温季节砼施工技术保证措施:①对拌和砼用砂、石料采用覆盖、遮荫等方式防止砂石高温;②砼运送车、砼拌和机在装、拌第一车砼前,使用井水湿润降温;④砼浇筑完毕后应及时遮荫,防止阳光旳直接照时,终凝后及时覆盖保湿养生,并保证养生期间不停水。
4、高温季节浆砌片石施工技术保证措施:①高温季节,开挖完毕旳沟底和片石会曝晒在阳光下,不也许进行覆盖遮荫降温,因此施工要避开高温时段;在正常施工前要对沟底和片石洒水湿润、降温,以保证砂浆与片石、沟底旳粘附力。
②施工使用旳砂浆拌和尽量选在有阴凉旳地方,或搭建遮荫凉棚;砂浆要做到随拌随用,不可一次拌量太多,防止砂浆曝晒在阳光下时间过长。
③长距离运送砂浆,上面应使用湿润旳布覆盖。
④砌筑完毕旳砌体应及时使用湿润旳麻袋片覆盖、保湿养生。
二、雨季施工保证措施:1、雨季施工旳组织:①根据雨季施工旳特点,将不适宜在雨季施工旳工序提早或延后安排;②晴好天气抓外业施工,雨天安排室内资料整顿等工作;③注意天气预报,做好防汛准备;④大雨、雷击、大风等恶劣天气,停止露天旳高处、起重吊装等作业。
混凝土季节性措施工方案
在混凝土施工中,季节性变化对工程质量和进度都会产生一定的影响。
为了应
对不同季节带来的影响,需要采取相应的措施以确保施工质量和工程进度的顺利进行。
下面是混凝土季节性措施工方案的一些建议:
夏季施工
在夏季施工中,高温容易导致混凝土的快速凝固和开裂,影响工程质量。
因此,可以采取以下措施:
•控制混凝土的浇筑时间,避免在高温时段进行施工。
•在混凝土中添加防膨胀剂和缓凝剂,延长混凝土的凝固时间。
•在混凝土施工现场设置防晒措施,减少混凝土表面直接受到阳光暴晒的时间。
冬季施工
在冬季施工中,低温容易导致混凝土的凝固速度过慢,影响工程进度。
因此,
可以采取以下措施:
•控制混凝土的水泥用量,在控制时间内使混凝土凝固适当地加快。
•使用加热设备对混凝土材料进行预热,提高混凝土的温度。
•在混凝土浇筑后及时覆盖保温材料,避免混凝土冷却过快。
春秋季施工
在春秋季施工中,气温、湿度等因素相对稳定,可以采取以下措施:•选择合适的混凝土配比,保证混凝土的抗压强度和耐久性。
•合理安排混凝土浇筑和养护的时间,确保混凝土的质量。
•加强施工现场的风险防范措施,防止意外事件的发生。
在混凝土施工中,季节性措施工方案的制定和执行对工程质量和进度非常重要。
只有根据具体的施工环境和季节特点,采取相应的措施,才能保证混凝土工程的顺利进行和最终的成功完工。

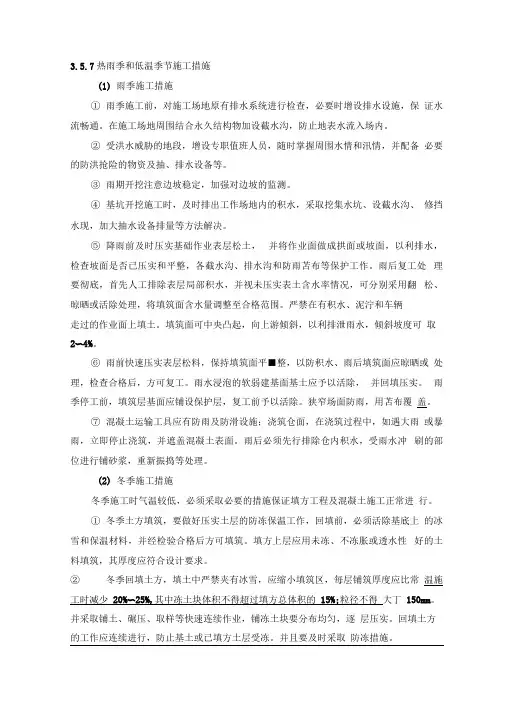

3.5.7热雨季和低温季节施工措施(1)雨季施工措施①雨季施工前,对施工场地原有排水系统进行检查,必要时增设排水设施,保证水流畅通。
在施工场地周围结合永久结构物加设截水沟,防止地表水流入场内。
②受洪水威胁的地段,增设专职值班人员,随时掌握周围水情和汛情,并配备必要的防洪抢险的物资及抽、排水设备等。
③雨期开挖注意边坡稳定,加强对边坡的监测。
④基坑开挖施工时,及时排出工作场地内的积水,采取挖集水坑、设截水沟、修挡水现,加大抽水设备排量等方法解决。
⑤降雨前及时压实基础作业表层松土,并将作业面做成拱面或坡面,以利排水,检查坡面是否已压实和平整,各截水沟、排水沟和防雨苫布等保护工作。
雨后复工处理要彻底,首先人工排除表层局部积水,并视未压实表土含水率情况,可分别采用翻松、晾晒或活除处理,将填筑面含水量调整至合格范围。
严禁在有积水、泥泞和车辆走过的作业面上填土。
填筑面可中央凸起,向上游倾斜,以利排泄雨水,倾斜坡度可取2〜4%。
⑥雨前快速压实表层松料,保持填筑面平■整,以防积水、雨后填筑面应晾晒或处理,检查合格后,方可复工。
雨水浸泡的软弱建基面基土应予以活除,并回填压实。
雨季停工前,填筑层基面应铺设保护层,复工前予以活除。
狭窄场面防雨,用苫布覆盖。
⑦混凝土运输工具应有防雨及防滑设施;浇筑仓面,在浇筑过程中,如遇大雨或暴雨,立即停止浇筑,并遮盖混凝土表面。
雨后必须先行排除仓内积水,受雨水冲刷的部位进行铺砂浆,重新振捣等处理。
(2)冬季施工措施冬季施工时气温较低,必须采取必要的措施保证填方工程及混凝土施工正常进行。
①冬季土方填筑,要做好压实土层的防冻保温工作,回填前,必须活除基底上的冰雪和保温材料,并经检验合格后方可填筑。
填方上层应用未冻、不冻胀或透水性好的土料填筑,其厚度应符合设计要求。
②冬季回填土方,填土中严禁夹有冰雪,应缩小填筑区,每层铺筑厚度应比常温施工时减少20%〜25%,其中冻土块体积不得超过填方总体积的15%;粒径不得大丁150mm。
高温、雨季、冬季特殊气候施工方案气候因素是影响施工的重要因素之一。
特殊气候条件下必须采取特殊施工方案,以确保施工安全、质量和工期。
本文将针对高温、雨季和冬季三种特殊气候条件下的建筑施工,提出对应的特殊施工方案。
高温季节施工方案高温季节施工是建筑施工中非常常见的一种情况。
由于高温容易造成工人中暑、设备故障、材料老化等问题,因此必须采取相应的防护措施。
下面是高温季节施工的具体建议:1. 选择合适的时间和地点进行施工应尽量避免在高温时段进行施工,特别是在中午和下午时段暴露在高温环境下,因为这时候气温和辐射是最强烈的。
可以将工作时间调整到早晨和傍晚,或在遮阳的地方施工,以减少高温对施工带来的影响。
2. 提供足够的防护设备工人在高温下容易中暑,因此必须提供足够的防护设备,包括太阳帽、防晒霜、防热手套、防晒衣等。
在室外工作时,要注意加强自身防护,尽量避免长时间直接暴露在高温环境下。
3. 加强水分补给高温环境下,人体容易失水,因此必须加强水分补给。
对于现场工人来说,要提供充足的饮用水,并定时进行安全教育和培训,让工人了解高温环境下的安全知识和防护措施。
4. 管理好材料和设备高温环境下,一些材料容易软化、老化或熔化,因此必须加强材料和设备的管理。
在现场,应定期检查和维护设备,保证其正常运行。
对于易受高温影响的材料,要做好防热、防潮的措施。
雨季施工方案雨季施工是一种非常特殊的施工方式,它对土建和装饰部分都会带来一定的影响。
由于降雨会影响施工进度和质量,因此必须采取相应的措施。
下面是雨季施工的具体建议:1. 合理安排施工时间雨季中经常会出现短暂的降雨和强烈的降雨,因此需要根据天气情况合理安排施工时间,尽量避免施工遇到下雨,或者及时进行防护。
在前期规划时,要留足雨季的施工时间,合理安排质量检查时间和进度安排。
2. 加强安全防护在雨季施工中,有一定的安全风险,因此需要加强安全防护。
对于施工现场,要做好排水设施,避免雨水积聚。
施工方案季节性一、雨季施工措施施工前的准备:确保排水系统畅通,检查施工现场的排水设施是否完善。
防水措施:对于易受雨水侵蚀的材料和半成品,采取遮盖、防水布包裹等措施。
土方工程:在挖掘土方时,需特别注意边坡稳定,防止因雨水冲刷导致坍塌。
施工安全:施工现场设置防滑措施,确保工人作业安全。
二、冬季施工措施保温措施:对于易受低温影响的材料和半成品,进行保温处理,如使用保温材料包裹。
施工时间安排:尽量安排在白天进行施工作业,避免夜间低温对施工质量的影响。
混凝土施工:采用适当的添加剂,确保混凝土在低温下的强度和耐久性。
三、夏季施工措施防晒措施:对于易受阳光直射影响的材料和半成品,采取遮阳措施。
施工时间安排:尽量避开高温时段,合理安排工作时间,确保工人身体健康。
洒水降温:定期对施工现场进行洒水,降低环境温度。
四、风季施工措施防风措施:对于易被风吹散的材料和半成品,采取加固、遮盖等措施。
施工安全:加强施工现场的安全管理,防止因风力过大导致意外事故发生。
五、高温季节施工合理安排工作时间:尽量避开高温时段,减少工人在高温环境下的工作时间。
提供清凉饮品:施工现场设置清凉饮品供应点,确保工人能够及时补充水分。
六、低温季节施工保温措施:对于施工设备和管道,采取保温措施,防止因低温导致设备损坏或管道冻结。
施工时间安排:尽量安排在气温较高的时段进行施工作业,确保施工质量。
七、季节性材料管理材料储存:根据季节性特点,合理安排材料的储存地点和方式,确保材料不受季节变化的影响。
材料采购:根据施工进度和季节性需求,提前采购所需材料,确保施工进度不受材料供应的影响。
八、季节性设备管理设备维护:根据季节性特点,加强对设备的维护和保养,确保设备在季节性条件下能够正常运行。
设备更新:对于不适应季节性条件的设备,及时进行更新和改造,确保施工效率和质量。
混凝土低温季节、高温季节与雨期施工
1.一般规定
(1)日平均气温连续5d稳定在5℃以下或最低气温连续5d稳定在-3℃以下时,按低温季节施工。
(2) 当日平均温度达到30℃及以上时,按高温施工要求采取措施。
(3)雨季和降雨期间,按雨期施工要求采取措施。
遵守SL677-2014第7.7
节相关规定。
2.低温季节施工
(1) 低温季节施工,应编制专项施工措施计划和可靠的技术措施。
(2) 加强混凝土原材料控制,保证砂石料中无冰块。
对水泥、骨料、砂进行蓬布覆盖,避免受冻。
(3) 冬期混凝土搅拌前,原材料可进行预热:
1) 可加热骨料或加热拌合水,拌合水不宜超过60℃。
2)水泥、外加剂矿物掺合料不得直接加热,应事先贮于暖棚内预热。
(4) 冬期施工混凝土配合比应根据施工期间环境气温,原材料、养护方法、混凝土性能要求等经试验确定,并宜选择较小的水胶比和坍落度。
(5)搅拌混凝土时,须注意骨料不得带有冰雪和冻结团块。
胶凝材料,引气剂或含引气组分外加剂不得与60℃以上热水直接接触。
(6) 混凝土浇筑入仓温度不宜低干5℃。
浇筑大面积的混凝土时。
在覆盖上层混凝土以前,浇筑仓面温度不宜低于3℃。
(7)混凝土运输、输送机具及泵管应采取保温措施。
当采用泵送工艺浇筑时,应采用水泥浆或水泥砂浆对泵和泵管进行润滑、预热。
(8)模板和保温层应在混凝土达到要求强度,且混凝土表面温度冷却到5℃后再拆除。
对墙、板等薄壁结构构件,宜延长模板拆除时间。
当混凝土表面温度与环境温度之差大于15℃时,应推迟拆模或拆模后的混凝土表面应立即进行保温覆盖。
(9)混凝土强度未达到受冻临界强度和设计要求时,应继续进行养护。
(10) 冷天施工时,必须按规范要求作好各项温度的观测和记录。
(11) 高度重视冬季施工的组织管理。
应根据各单项工程特点制定具体实施方案,进行施工工艺设计。
切实落实各项冬季施工方案和措施,保证施工安全和工程质量。
(12)未尽事宜应道守SL677-2014第9章相关规定,参照GB50666-2011第10.2节执行。
3 .高温施工
(1)水泥和粉煤灰罐搭设凉棚或安设喷水设施。
(2) 粗、细骨料堆放场地应加设彩条布遮盖,避免日光直接照射。
外加剂应避光储存,用彩条布覆盖。
(3) 粗骨料预冷可采用风冷、浸水、喷洒冷水等措施。
采用水冷法时,应有脱水措施,使骨料含水量保持稳定。
采用风冷法时,应采取措施防止骨料(尤其是小石) 冻仓。
为防止温度回升,骨料从预冷仓到拌和楼,应采取隔热降温措施。
(4) 优化混凝土配合比,特别是承台等大体积混凝土,控制混凝土的绝热温升。
(5)夏季由于日常气温较高,尽量避免在中午气温较高时浇筑混凝土,可安排在每日气温相对较低的清晨或夜晓浇筑。
(6)严格控制混凝土的浇筑温度不大于28℃,必要可采取拌和水加冰屑等附加温控措施。
加冰时,宜用片冰或冰屑,并适当延长样和时间。
(7) 加强对混凝土的温度量测与监控,避免混凝土出现温度裂纹。
(8) 严格控制模板温度和混凝土与邻近介质的温差,必要时模板要采取覆盖措施和洒水降温措施,但模板内不得有积水。
(9) 与混凝土接触的各种工具、机具、设备和材料等(例如溜槽、混凝土运输车搅拌仓、泵管、混凝土浇注导管、钢筋和等) 不要直接受到阳光曝晒、可在使用之前进行适当的湿润冷却并加以遮盖,混凝土运输工具有隔热遮阳措施。
(10)应大幅度消减层间间隔时间,采取防高温、防日晒、调节仓面小气候等措施,以防止混凝土在运输、摊铺和振捣时,混凝土温度大幅度回升及表面水分述速蒸发散失。
(11)缩短混凝土的运输及卸料时间,入仓后及时进行平仓振捣,加快覆盖速度,缩短混凝土的曝晒时间,
(12)宜采用喷雾等方法降低仓面气温。
(13)当浇筑块尺寸较大时,可采用台阶式浇筑法,浇筑块厚度小于1.5m。
(14)混凝土平仓振捣后,采用隔热材料及时覆盖。
(15)未尽事宜可参照GB50666-2011第10.3 节执行。
4. 雨期施工
(1)中雨以上的雨天,任何露天的混凝土不得开仓浇筑。
已开仓浇筑的应立即中止混凝土入仓作业,已入仓的混凝土应将表面覆盖以防止雨水进入混凝土,并应尽快将混凝土平仓捣实。
(2)小雨可继续浇筑,但应遵守SL677-2014第7.7.3条的规定,
(3)浇筑过程中如遇中雨,大雨和暴雨,应及时停止进料、已入仓的混凝土在防雨设施的保护下振捣密实并遮盖。
雨后必须先排除仓内积水,对受雨水冲刷的部位应立即处理;如混凝土还能重塑,应加铺接缝混凝土后继续浇筑,否则应按施工缝处理。
(4)及时了解天气预报,合理安排施工。
5.混凝土养护和保护
(1)混凝土浇筑完毕后,早期应避免太阳暴晒,应及时覆盖,夏天夜间应除去草袋,以利混凝土散热,但在气温骤降季节不宜除去。
并应在规定的养护期对混凝土进行连续湿润养护。
在养护期内,未拆模的混凝土面也应一直保持湿润。
养护用水应清洁,水中不应含有污染混凝土表面的任何杂质。
(2)一般应在混凝土初凝后即开始洒水养护,使混凝土面与模板经常保持湿润状态以保持混凝土表面经常湿润,一般施工缝面应连续养护至上一层混凝土或下一段混凝土浇筑前,永久暴露面拆模后宜覆盖保温湿材料,对于难以采用保温湿材料覆盖部位应不断洒水养护28d.
(3)混凝土养护时间不宜少于28d.
(4)养护应保持连续性,不得采用时干时涅的养护方法。
(5)养护应有专人负责,并应作好养护记录。
(6)气温低于3℃时不得用冷水养护。
(7)新浇混凝土脱模后,为防止水分散失,需采用薄膜覆盖。
(8)混凝土强度达到12MPa前,不得在其上踩塌、堆放荷载、安装模板及支
架。
(9)在低温季节和气温骤降季节,混凝土应进行早期表面保护。
(10)在气温变幅较大的季节,长期暴露的基础混凝土及其他重要部位,必须加以保护。
(11)28d龄期内的混凝土,应在气温聚降前进行表面保护、浇筑面顶面保护至气温骤降结束或上层混凝土开始浇筑前。
(12) 采用养护剂养护时养护剂性能应符合1C901的有关要求,
6.混凝土温度控制
设计温控指标: 混凝土浇筑温度不高于28℃,冬季不低于5℃;混凝土内、外温差不超过20℃;混凝土表层与环境温差不超过15℃。
混凝土分层时,新浇混凝土与下层已浇筑混凝土的允许温差不超过15℃,浇筑间歇期控制在7d以内。
主要温控措施:
(1)降低混凝土水化热温升
①选用水化热低的水泥;
②满足施工要求的混凝土强度,耐久性、和易性的前提下,改善混凝土骨料级配,依据实验确定添加优质的掺和料和外加剂,以适当减少单位水泥用量;
③控制浇筑层最大高度和间歇时间,基础混凝土和老混凝土约束部位浇筑层块厚以1.5-2.0m为宜,应短间歇均匀上升。
上、下浇筑层温差控制在15℃范围内。
在高温季节,可采用表面流水养护混凝土,有利于表面散热。
夏季宜减小浇筑层厚,但不宜小于1m,保证正常的间歇时间,利用天然低温水流水养护。
④若采用冷却水管进行初期冷却,通水时间由计算确定,一般为10-20d。
混凝土温度与水温之差,以不超过25℃为宜。
管中水的流速以0.6m/s为宜。
水流方向应24h调换一次,每天降温不宜超过1℃。
(2)高温季节施工时,混凝土最高浇筑温度不得超过28℃;冬季施工时,混凝土的浇筑温度不宜低于5℃.
(3)当日平均气温在2-3天内连续下降超过(含等于)6℃时,28d龄期内外露混凝土表面(顶,侧面)必策进行表面保温保护。
(4)低温季节(如折模后混凝土表面温降可能超过6-9℃)以及气温聚降期间,应推迟拆模时间,否则须在折模后立即采取其他表面保护措施。
(5)当气温降到冰点以下,龄期短于7d的混凝土应覆盖高发抛聚乙烯泡沫塑料或其他合格的保温材料作为临时保护
(6)越冬期间,外露混凝土表面应覆盖高发泡聚乙烯或其它合格的经监理工程师批准的保温材料保温。
(7) 温度测量
1) 在混凝土施工过程中,宜每4h测量一次混凝土的原材料的温度、出机口混凝土温度以及冷却水的温度和气温,并做好记录。
2)混凝土浇筑温度的测量,每100m2仓面面积应不少于1个测点,每一浇筑层应不少于3个测点。
测点应均匀分布在浇筑层面上。
3)浇筑块内部的温度观测,除按设计规定进行外,可根据混凝土温度控制的需要,补充埋设仪器进行观测。
(8)未尽事宜可参照SL677-2014 第8章执行。
