河道整治工程施工组织设计(汇编)
- 格式:doc
- 大小:430.50 KB
- 文档页数:69
目录第一章工程概述第二章施工组织机构第三章施工现场平面布置第四章施工总进度计划及进度保证措施第五章施工资源配备计划第六章主要施工方法及技术措施第七章闸门及启闭机安装第八章钢筋混凝土涵管施工第九章大体积砼施工技术措施第十章冬、雨季施工技术措施第十一章质量管理体系与措施第十二章民工工资保障措施第十三章安全生产、治安保卫、文明施工与环境保护体系与措施第十四章地下管线及地上地下设施的保护加固措施附表一: 拟投入本标段的主要施工设备表附表二: 拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章工程概述1.1 工程概况大邑县范墩子排洪沟治理工程位于大邑县苏家镇,项目概况为本工程属排洪沟治理工程,项目区位于大邑县苏家镇香林村,拟通过工程措施对现有渠道进行综合治理,改善渠道的输水条件和排洪能力;项目建成后,项目区将改善灌溉面积0.28万亩。
工程实施后渠系水利用系数由0.42提高到0.65,灌溉保证率达到P=90%,年增节水能力55万m³。
通过新建护岸、清除渠道的滩地、杂物、树木,增强渠道护岸的抗冲刷能力,减轻水流对渠道岸坡的冲蚀,加大行洪断面,减小渠道的糙率,提高沿线的防洪标准,并有效的保护两岸人民生命财产安全。
1.2工作内容根据现场实际情况以及本次整治工程目的,项目总体布置如下:(1)本次工程对大邑县范墩子排洪沟进行治理,本次共整治长度2.103km。
(2)整治24座渠系建筑物:改建4座机耕桥,改建1座人行桥,改建1座水闸,改建1座陡坡,改建进出水涵管9处,新建梯步8处。
(3)新建道路一条,长度750m。
1.3 工期根据招标文件要求,计划工期: 100 日历天。
第二章施工组织机构施工管理组织体系图质量管理组织机构图施工安全管理组织机构图文明施工管理组织机构图第三章施工现场平面布置根据发包人提供的施工场地,以及工程现场实际需要情况,本工程临时设施生产区和生活区布置在施工区附近。
河道改善工程施工组织设计

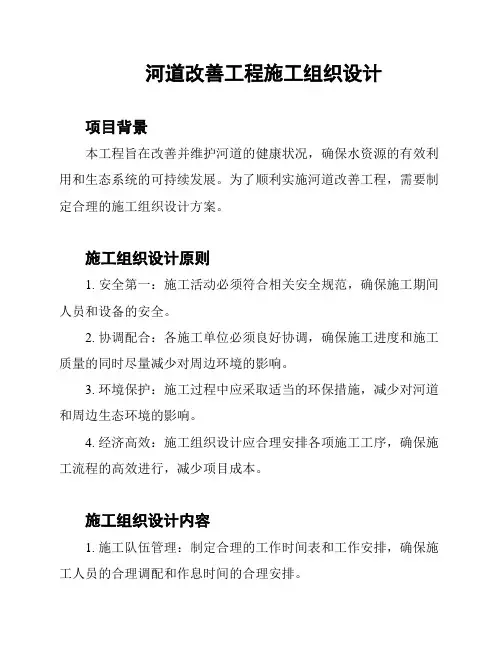

项目背景
本工程旨在改善并维护河道的健康状况,确保水资源的有效利用和生态系统的可持续发展。
为了顺利实施河道改善工程,需要制定合理的施工组织设计方案。
施工组织设计原则
1. 安全第一:施工活动必须符合相关安全规范,确保施工期间人员和设备的安全。
2. 协调配合:各施工单位必须良好协调,确保施工进度和施工质量的同时尽量减少对周边环境的影响。
3. 环境保护:施工过程中应采取适当的环保措施,减少对河道和周边生态环境的影响。
4. 经济高效:施工组织设计应合理安排各项施工工序,确保施工流程的高效进行,减少项目成本。
施工组织设计内容
1. 施工队伍管理:制定合理的工作时间表和工作安排,确保施工人员的合理调配和作息时间的合理安排。
2. 施工设备管理:确定所需施工设备的数量和型号,保证施工设备的有效运转和维护。
3. 施工材料管理:确保施工过程中所需材料的及时供应和适量储备,避免施工进度因材料不足而延误。
4. 施工技术方案:综合考虑工程实际情况和环境要求,制定合理的施工技术方案,确保施工质量。
5. 施工进度安排:根据工程量和施工特点制定合理的施工进度计划,合理分配人力和资源,保证施工进度的顺利推进。
6. 施工质量控制:设立施工质量检查制度,定期检查和评估施工质量,及时纠正和改进不良施工现象。
7. 环境保护措施:制定合理的环保措施,减少土地、水源和空气污染等对环境的不良影响。
总结
河道改善工程施工组织设计是确保工程顺利进行的关键环节。
本文介绍了施工组织设计的原则和内容,以期为工程实施过程提供参考和指导,确保工程的安全、高效、环保和优质完成。
河道清淤整治工程施工组织设计一、项目背景河道清淤整治工程是为了保护河道生态环境和提高水位水利能力,保证河道的正常水运和水生态功能而进行的一项工程。
本项目选取XX河作为清淤整治的对象,目标是对该河道进行清淤作业,提高河道的通航条件和水利能力。
本文将对清淤整治工程的施工组织设计进行详细阐述。
二、项目概况项目名称:XX河道清淤整治工程项目地点:XX市XX区工程规模:清淤面积3000平方米,清淤深度3米施工工期:60天总包单位:XX建筑工程有限公司3.1项目组织结构根据本工程规模和工期的要求,设立项目指挥部、技术质量部、机械部、安全环保部、资料文印部等职能部门。
项目指挥部设总工程师、副总工程师、技术质量部设主任工程师、副主任工程师,其他部门分别设部门负责人和相应人员。
3.2施工方案清淤整治工程的施工方案是确保工程质量和安全的关键。
项目技术质量部根据设计要求和施工条件制定详细的施工方案,并对方案进行了论证和评审。
3.3动态施工管理根据工程的实际情况,对工程的各个施工环节进行动态管理,定期调整施工方案和施工进度,确保工程进展顺利。
项目指挥部根据施工计划和进度,进行周报、月报和季报的统计和分析,及时发现和解决施工中的问题。
3.4机械设备的调配根据清淤整治工程的工作内容和工期,合理调配机械设备。
技术质量部根据施工方案和实际情况,制定机械设备的调度计划,确保设备的有效利用和施工进度的合理安排。
3.5安全生产管理项目安全环保部负责对施工现场的安全生产进行管理。
制定详细的安全生产方案,组织安全培训和演练,加强对施工人员的安全防护和事故预防措施的宣传和监督。
3.6质量管理项目技术质量部负责对施工质量进行管理。
制定详细的质量控制方案,组织质量验收和监督,确保施工质量符合设计要求。
四、施工流程4.1前期准备进行现场勘察和测量,制定施工方案和计划。
组织机械设备的调配和准备施工材料。
4.2施工准备组织施工人员到现场进行安全教育和培训,熟悉施工方案和工期计划。
目录第一章工程概况................................................... 错误!未定义书签。
第二章施工准备工作........................................... 错误!未定义书签。
第三章重要施工方法........................................... 错误!未定义书签。
第四章施工总进度计划....................................... 错误!未定义书签。
第五章现场管理组织机构................................... 错误!未定义书签。
第六章保证工程质量的技术组织措施............... 错误!未定义书签。
第七章保证安全生产的技术组织措施............... 错误!未定义书签。
第八章保证文明施工的技术组织措施............... 错误!未定义书签。
第一章工程概况一、工程施工内容本工程为盐城市亭湖区大洋街道大星村污水沟河整治工程,施工内容简朴,重要为河道的清淤及边坡整治等,清淤总长1180米。
二、交通条件本工程位于跃进河-开放大道,均有现成的道路通往外界,交通条件非常方便。
三、协议工期本标段工程协议工期为33日历天,初拟2023年9月23日开工。
四、工程质量坚持“百年大计、质量第一”的方针,保证单元工程合格率为100%,优良率达85%,争创优良工程。
第二章施工准备工作一、施工技术准备根据该工程工期特点,我单位在开工之前短时间内所有做好施工前的准备,解决临时设施搭建,组织施工机械进场,组织劳力进场,在一周内初步形成作业能力。
组织管理人员做好图纸的会审工作,认真熟悉设计图纸,了解设计意图,认真完善施工组织总设计,具体优化施工方案。
根据三条河道所处的地理位置、交通条件、居民社区状况、水文水流条件及清淤量和工期控制目的,制定行之有效的组织施工方案。

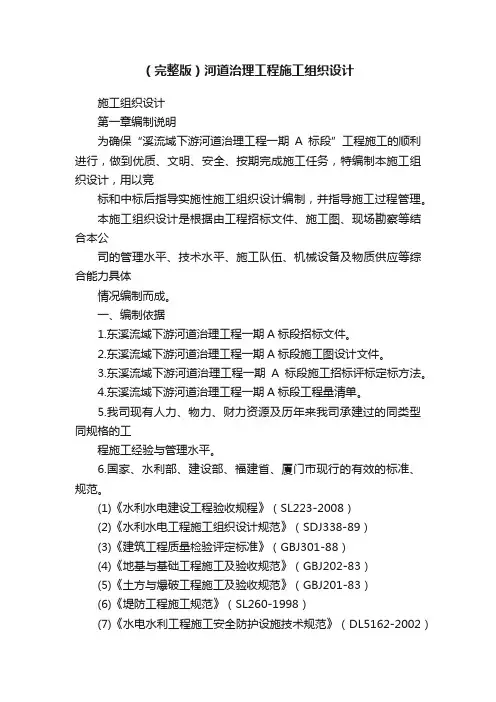

(完整版)河道治理工程施工组织设计施工组织设计第一章编制说明为确保“溪流域下游河道治理工程一期A标段”工程施工的顺利进行,做到优质、文明、安全、按期完成施工任务,特编制本施工组织设计,用以竞标和中标后指导实施性施工组织设计编制,并指导施工过程管理。
本施工组织设计是根据由工程招标文件、施工图、现场勘察等结合本公司的管理水平、技术水平、施工队伍、机械设备及物质供应等综合能力具体情况编制而成。
一、编制依据1.东溪流域下游河道治理工程一期A标段招标文件。
2.东溪流域下游河道治理工程一期A标段施工图设计文件。
3.东溪流域下游河道治理工程一期A标段施工招标评标定标方法。
4.东溪流域下游河道治理工程一期A标段工程量清单。
5.我司现有人力、物力、财力资源及历年来我司承建过的同类型同规格的工程施工经验与管理水平。
6.国家、水利部、建设部、福建省、厦门市现行的有效的标准、规范。
(1)《水利水电建设工程验收规程》(SL223-2008)(2)《水利水电工程施工组织设计规范》(SDJ338-89)(3)《建筑工程质量检验评定标准》(GBJ301-88)(4)《地基与基础工程施工及验收规范》(GBJ202-83)(5)《土方与爆破工程施工及验收规范》(GBJ201-83)(6)《堤防工程施工规范》(SL260-1998)(7)《水电水利工程施工安全防护设施技术规范》(DL5162-2002)(8)《堤防工程施工质量评定与验收规程》(SL239-1999)(9)《疏浚工程技术规范》(JTJ319-99)(10)《堤防工程设计规范》(GB 50286-98)(11)《土工试验规程》(SL237-1999)(12)《水工混凝土施工规范》(DL/T 5144-2001)(13)《水利水电工程施工测量规范》(SL52-93)(14)《公路桥涵施工规范》(JTJ041-2004)(15)设计文件明确的规范及图集,(16)其它相应规范。
施工组织设计第一章工程概况技术标准和规范一、编制依据二、工程概况第二章施工准备及及施工组织管理体系一、施工准备二、施工调查三、技术准备四、施工场地准备五、外部环境准备六、施工组织管理体系第三章施工布置及总体安排一、施工准备二、施工平面总体部署三、施工管理四、施工进度计划及具体保证措施第四章主要项目施工方案和方法一、施工测量二、土石方施工三、护坡施工四、混凝土及浆砌墙施工第五章质量保证措施第六章安全保证措施第七章环境保护方案及措施第九章竣工资料的整理和档案管理第十章其他第一章工程概况技术标准和规范一、编制依据《水工建筑物岩石基础开挖工程施工技术规范》(SL 47—94) 《水工砼施工规范》(SDJ207—82)《地面与基础工程施工及验收规范》(GBJ218—83)《水利水电施工组织设计规范》(SDJ338—89)《防洪标准》(GB50201—94)《水利水电工程等级划他洪水标准》(SL252—2000)《混凝土结构工程施工及验收规范》(GB50204—92)《混凝土质量控制标准》(GB50164—92)《水利水电工程施工规范》(DL/T5100—2000)《砌体工程施工及验收规范》(GB50203—98)《混凝土拌和用水标准》(JGJ63—89)《土工试验规程》(SDl28—87)《水利水电工程土工合成材料应用技术规范》(SL/T225—98) 《混凝土强度检验评定标准》(GBJ107—87)《钢筋焊接及验收规范》(JGJl8—96)《水利水电建设工程验收规程》(SL223—1999)《堤防工程施工规范》(SLl7l一96)二、工程概况建设地点:保定市易县北易水河DK3+000—DK4+408主要建设内容:河道疏挖、护砌等1、工程布置(1)工程总体布置工程规划设计坚持以人为本的指导思想,以创造人水和谐的生态环境为目标,结合河道防洪治理,改善水环境。
为了美化河堤,创造良好的人居环境,两岸布设耐寒草坪观赏带。
河道综合整治工程施工组织设计一、项目概况本工程是对市区内一条河道进行综合整治,包括河床疏浚、两岸护坡、水质净化、岸线绿化等内容。
工程全长1000米,总投资1000万元。
二、施工组织结构2.施工团队:包括挖掘机组、混凝土浇筑组、管道铺设组等,每个组都有一名组长负责组织人员和安排施工任务。
3.监理人员:由政府相关部门派驻监理工作,负责监督施工过程,确保工程质量符合相关标准。
4.安全人员:负责工地安全管理,包括安全培训、工地警示标识、日常检查等。
5.劳务队伍:包括疏浚队、绿化队、护坡队等,负责具体施工任务。
三、施工流程1.前期准备阶段:-召开动员会,宣布工程开工。
-梳理施工计划,确定工期和里程碑节点。
-集中采购施工所需材料与设备。
-完善工作场地的布置和环境保护措施。
2.河床疏浚阶段:-挖掘机组对河道进行清淤作业,确保河道通畅。
-运输车队负责将淤泥运至指定区域堆放。
3.护坡工程阶段:-护坡队按照设计要求,对河道两岸进行护坡施工。
-混凝土浇筑组负责混凝土预制块的浇筑工作。
4.水质净化阶段:-安装提供水质净化功能的设备,如人工湿地、机械过滤器等。
-监测水质净化效果,并及时调整设备运行参数。
5.岸线绿化阶段:-绿化队负责岸线绿化,选择适宜的植物进行栽种。
-灌溉设备的安装和调试。
四、关键技术及安全措施1.河床疏浚阶段:-挖掘机操作人员应具备相关证书和经验,保证作业安全。
-运输车队司机需按规定的路线、速度和载重进行运输,防止交通事故发生。
-沉积物堆放区域应划定范围,设置警示标识。
2.护坡工程阶段:-护坡队员应穿戴好个人防护设备,注意施工过程中的安全。
-混凝土浇筑时需保持混凝土的均匀性和密实性。
3.水质净化阶段:-设备安装前需对相关操作人员进行培训,确保设备的正常运行和维护。
-定期对设备进行清洗和维护,确保净化效果。
4.岸线绿化阶段:-绿化队员应做好固定岩石、植物根系等工作,以确保绿化效果和生态安全。
五、施工安排1.河床疏浚阶段预计需要5天完成,分为两个工作小组进行。
河道清理整治工程施工组织设计方案
1. 项目背景
在项目背景部分,详细阐述河道清理整治工程的背景情况,包括河道所在地、现状问题和需求等。
2. 工程目标
在工程目标部分,明确河道清理整治工程的目标和期望效果,包括提高河道水质、保护生态环境等方面的目标。
3. 工程范围
在工程范围部分,明确河道清理整治工程的范围和涉及的具体区域,包括各个工程段的具体范围。
4. 施工组织设计
在施工组织设计部分,介绍河道清理整治工程的施工组织设计方案,包括施工队伍组成、施工人员配备、施工设备配置等。
5. 施工进度安排
在施工进度安排部分,详细规划河道清理整治工程的施工进度,包括各个工程阶段的时间安排、工期计划等。
6. 环境保护措施
在环境保护措施部分,说明河道清理整治工程期间将采取的环
境保护措施,包括噪音污染、水污染等方面的措施。
7. 安全预防措施
在安全预防措施部分,描述河道清理整治工程中将采取的安全
预防措施,包括施工安全、施工人员防护等方面的措施。
8. 资金及投资估算
在资金及投资估算部分,列明河道清理整治工程的资金来源和
投资估算,包括预算安排和融资计划等。
9. 管理及监督机制
在管理及监督机制部分,介绍河道清理整治工程的管理和监督
机制,包括责任分工、监督机构等。
10. 风险评估与应对措施
在风险评估与应对措施部分,评估河道清理整治工程可能面临的各种风险,并提出相应的应对措施。
以上是《河道清理整治工程施工组织设计方案》的大致内容,希望能为您提供帮助。
河道清淤工程施工组织设计三篇篇一:XX河道清淤工程施工组织设计第1章工程概况§1.1工程规模本工程位于XX河道名人广场至玉山大桥段,通过对河道的清淤加大河道过水断面,提高防洪排涝能力,清淤除河底淤泥,改善河道水质和生态环境,本次清淤全长1.42KM,清淤方量预算81611.9立方米。
§1.2工程环境一、水文1、流域概况绍兴市主要河流有曹娥江和浦阳江。
浙东古运河东西横贯北部绍兴平原,与南北向河流沟通,交织成北部平原区河网水系。
平原河网河道密布,湖泊众多,以“水乡泽国”享誉海内外。
绍兴平原地势南高北低,南部为山丘区,面积约563km2,北部为平原,面积约776km2,高程4.0m~5.5m之间)。
南部山区河流主要有石泄江、富盛江、上蒋江、东湖江、平水江、南池江、坡塘江、兰亭江、漓渚江、型塘江、项里江、夏履江等。
北部平原河网密布,河流纵横,湖泊众多,主要河流有滨海大河、杭甬运河、三江大河、马山闸西江、浙东运河、鉴湖、大坂湖直江、瓜渚湖直江、大树江、镜湖直江、外官塘、菖蒲溇直江、长水江、马山大河、楝树闸直江等。
二、工程地质本工程为河道清淤工程,工程内容相对简单,未进行详细地质勘查。
1、区域地质绍兴市城区北濒钱塘江、东临曹娥江,位于萧(山)绍(兴)海积平原中部,除东南、西南等地有低山、残丘分布外,大部分为平原区,区内地势平坦,河湖交叉,水网纵横,地面高程大都在4.5m~6.5m之间,是典型的江南水乡风貌。
拟建工程区域位于江山—绍兴深断裂的北端西北侧,近期断裂活动表现为十分微弱,地震强度不大,频率甚低。
工程范围内未发现有岩溶、采空区、滑坡、崩塌等影响工程稳定性的不良地质现象存在。
场区分布的主要为浅层孔隙潜水,平原区地下水位埋深较浅,在0.20m~1.00m之间,主要受降水补给,排泄途径主要以蒸发为主。
2、工程地质条件绍兴市区平原地层属第四系冲积堆积层,按绍兴市标准土层划分,其地基土可划分为9大层,各层特性描述如下:1-1杂填土层:杂色,稍湿~湿,松散~稍密,由碎石、砖瓦碎块混粘性土组成,均一性差。

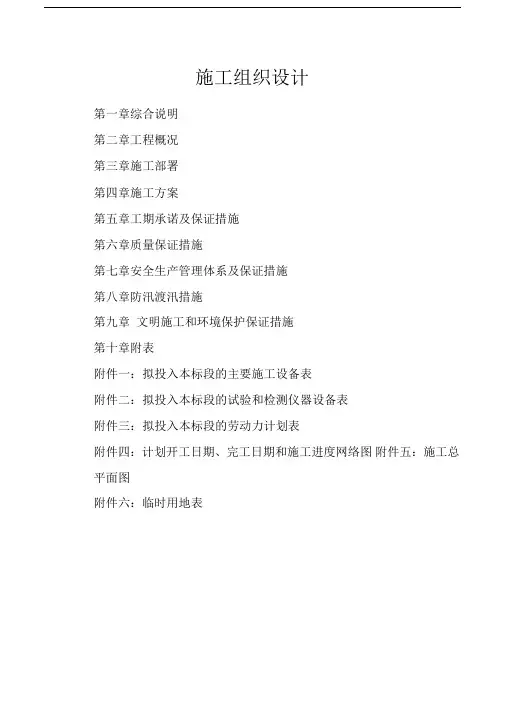

施工组织设计第一章综合说明第二章工程概况第三章施工部署第四章施工方案第五章工期承诺及保证措施第六章质量保证措施第七章安全生产管理体系及保证措施第八章防汛渡汛措施第九章文明施工和环境保护保证措施第十章附表附件一:拟投入本标段的主要施工设备表附件二:拟投入本标段的试验和检测仪器设备表附件三:拟投入本标段的劳动力计划表附件四:计划开工日期、完工日期和施工进度网络图附件五:施工总平面图附件六:临时用地表第一章综合说明1.1编制说明本《施工组织设计》体现了我公司对本工程施工的总体构思和部署,是指导工程施工全局、统筹工程施工全过程及对工程施工质量、安全生产、施工工期、文明施工和做好环保工作等方面进行程序化管理的重要技术经济文件,并为业主选择施工承包商提供参考。
我们将依据本《施工组织设计》所确定的原则,严格遵循有关的施工技术标准、规程、规范,确保本工程施工质量、安全生产、施工工期、文明施工和环境保护等目标的顺利实现。
1.2承包内容及范围按建设单位提供的施工图和有关资料说明,承包叶村项目区中小河流治理综合整治,清障疏浚河道5.3km,岸坡整治7.74km,堤防加固1.65km,修复堰坝4座及相应的临时工程,计划工期365日历天。
1.3编制原则结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明五大目标进行控制。
针对本工程协调工程量大,订出相应措施,解决相关问题,保证工程顺利施工。
积极推行IS09001质量管理体系。
大力提高工作质量,达到合格工程。
高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工。
在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制,努力降低成本。
本《施工组织设计》编制时对工程的施工准备,施工工期控制、施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素,尽可能地作了充分的、综合的考虑,突出其科学性、适用性和针对性。
河道整治工程施工组织设计一、项目概况为改善河道的治理状况,保护河道生态环境,提高水资源利用效率,我公司承接了某地区河道整治工程施工项目。
本项目位于某市郊区,总长度为10公里,涉及河道治理、水利设施建设等工程内容。
二、工程背景该地区的河道治理工作一直存在着较大的问题,河道淤积严重,水质差,堤防破损等现象频繁出现,给周边居民生活和生产带来了很大的影响。
为了改善这一状况,当地政府决定对该河道进行整治工程,以提高河道的通水能力,改善水质环境,保护河道生态。
三、项目目标1.提高河道的通水能力,减少淤积,防止洪水发生。
2.改善河道水质环境,保护水资源。
3.修复堤防,保护周边居民安全。
四、施工组织设计1.施工前期准备工作(1)制定施工方案:根据项目需求,制定详细的施工方案,包括施工方法、进度计划、质量要求等内容。
(2)准备施工材料和设备:根据施工方案,准备好所需的施工材料和设备,确保施工顺利进行。
(3)组织人员:安排施工人员,包括项目管理人员、施工人员、安全员等,确保施工队伍的配备合理。
2.施工方案(1)治理河道淤积:采用机械清淤方法,利用挖掘机等设备对河道进行清淤作业,保障河道通畅。
(2)修复堤防:对破损的堤防进行修复,夯实堤坝,加固基础,确保堤防的完好。
(3)建设水利设施:根据项目需要,建设水位监测点、泵站等水利设施,提高水资源利用效率。
3.安全措施(1)施工现场设置合理的围挡和警示标识,确保施工区域的安全。
(2)对施工人员进行安全培训,提高施工人员的安全意识,降低事故发生的概率。
(3)配备专业的安全人员,对施工现场进行监督和检查,确保施工过程安全。
4.环保措施(1)施工现场设置沉淀池和沉砂池,对沉淀的泥沙进行处理,减少对周边环境的污染。
(2)定期清理施工区域,保持周边环境的清洁,减少对周边生态的影响。
五、总结通过本次河道整治工程的施工组织设计,我们将严格按照施工方案和安全措施,确保河道整治工程施工的顺利进行,达到预期的工程目标。
河道治理工程工程施工组织设计方案河道治理工程是指对河道进行修复、改造和管理,以确保水流的正常通畅,防止洪水灾害和水土流失等问题的发生。
河道治理工程的施工组织设计方案是确保工程顺利进行和高质量完成的重要环节。
以下是河道治理工程施工组织设计方案的一个例子。
一、施工目标和任务1.目标:确保河道治理工程按照设计要求和施工标准进行,达到预期效果。
2.任务:完成河道疏浚、堤防加固、护岸修复等工程内容。
二、施工阶段划分和施工顺序1.施工阶段划分:(1)前期准备阶段:包括方案论证、设计图纸绘制、施工队伍组建等。
(2)施工准备阶段:包括材料采购、机械设备检查和维修、工程场地清理等。
(3)主体施工阶段:包括河道疏浚、堤防加固、护岸修复等工程内容的实施。
2.施工顺序:(1)先进行河道疏浚工程,确保河道的水流通畅。
(2)然后进行堤防加固工程,以防止堤防的决口或塌方。
(3)最后进行护岸修复工程,保护河道岸线不受水土流失的影响。
三、施工组织机构与人员安排1.施工组织机构:(1)总指挥:负责整个工程的统筹协调。
2.人员安排:(1)总指挥助手:协助总指挥完成各项工作。
(2)工程师:负责工程的技术管理和施工指导。
(3)机械操作员:负责机械设备的操作和维护。
(4)普通工人:负责现场施工和清理等工作。
四、施工方法与技术措施1.施工方法:(1)河道疏浚:采用机械疏浚和人工疏浚相结合的方式,利用挖掘机和清淤机进行清淤作业。
(2)堤防加固:采用加固材料和挡土墙等方式进行堤防加固。
(3)护岸修复:采用石方修复和细土整平等方式进行护岸修复。
2.技术措施:(1)河道疏浚:根据河道的实际情况,选择合适的清淤机和挖掘机进行作业,保证清淤作业的质量和效率。
(2)堤防加固:根据堤防的实际情况,选择合适的材料和挡土墙等进行加固,确保堤防的稳定性。
(3)护岸修复:根据护岸的实际情况,选择合适的石方修复和细土整平等方式进行修复,保护岸线的完整性。
五、施工期限和进度控制1.施工期限:根据工程规模和施工难度确定施工期限,保证工程按计划完成。
河道治理工程施工组织设计DOC河道治理工程施工组织设计是指在进行河道治理工程施工过程中,根据实际情况和工程要求,合理安排施工作业、协调施工人员和机械设备的配置,制定施工方案和施工进度,确保施工工作的质量、安全和进度等,以达到工程的要求。
一、工程概况1.1工程名称:XXX河道治理工程1.2工程地点:XXX市区域1.3工程范围:涉及的河道长度为XXX公里,河道底宽XXX米,设计河段共有XX个。
1.4工程内容:主要包括河道疏浚、河床基础处理、岸坡加固、护岸工程等。
二、施工准备2.1施工人员配备:根据工程需要,编制施工组织机构,确定各岗位职责和人员配备,包括项目经理、总工程师、安全员、测量员、质量员、机修工等。
2.2施工机械设备配备:根据工程需要,确定所需施工机械设备的种类、数量和工作时间,包括挖掘机、推土机、装载机、自卸车等。
2.3施工材料准备:根据施工工艺要求,确定所需施工材料的类型、规格和数量,包括砂石、水泥、钢筋等。
2.4施工场地准备:根据工程要求,选择施工现场,并对施工现场进行清理、平整、标识等工作,确保施工条件的达标。
三、施工方案3.1河道疏浚方案:根据工程要求,制定河道疏浚的作业方法和施工工艺,包括挖掘机对河道进行疏浚,清理河底淤泥、垃圾等。
3.2河床基础处理方案:根据工程要求,制定河床基础处理的施工工艺和方法,包括对河床进行开挖、夯实、填充等处理措施,提高河床的稳定性。
3.3岸坡加固方案:根据工程要求,制定岸坡加固的施工工艺和方法,包括对岸坡进行开挖、夯实、加固等处理措施,增强岸坡的抗冲刷性能。
3.4护岸工程方案:根据工程要求,制定护岸工程的施工工艺和方法,包括对河岸进行开挖、桩基处理、混凝土浇筑等,确保护岸结构的稳定性。
四、施工进度4.1施工计划:根据工程量和施工条件,制定详细的施工进度计划,并按照施工部位、施工工艺等划分施工任务,明确施工内容和完成时间。
4.2施工目标:确保施工进度按计划进行,保证工程质量和安全生产,合理利用施工资源,优化施工组织和施工方法。
河道治理工程施工组织设计方案版一、工程概况本次河道治理工程位于市区域,主要包括河道清淤、河道疏浚、河道绿化等工作。
该区域河道长约10公里,面临水位持续上涨、水流剧烈冲击等问题,需要对河道进行治理,保障周边居民的安全和环境的改善。
二、施工组织设计原则1.安全第一:在整个施工过程中,安全是第一位的原则。
确保施工人员的人身安全,保障周边居民的生命和财产安全。
2.环保优先:在施工过程中,要合理利用资源,最大限度地减少对环境的影响,并按要求采取相应的环保措施,减少污染物排放。
3.效率高效:合理安排施工任务和工序,提高施工效率,保质保量完成工程计划。
4.质量可控:制定详细的施工工艺和质量标准,严格按照规范进行施工,确保工程质量达到设计要求。
三、施工组织方案1.施工人员组织(1)成立项目组和施工指挥部,负责工程的组织、协调、管理和监督。
(2)安排专业的水利工程施工队伍,包括挖掘机组、清淤船组、疏浚工组、绿化队伍等。
(3)组织人员参加相关的安全培训,确保施工人员具备必要的安全常识和技能。
2.施工方案(1)河道清淤:按照设计要求,采用挖掘机和清淤船进行清淤作业。
在施工过程中,要注意保护河道两岸的自然生态环境,避免对河岸造成二次破坏。
(2)河道疏浚:利用挖掘机或疏浚船进行疏浚作业,清理淤积物和悬浮物,恢复河道水流。
(3)河道绿化:配合清淤和疏浚工作,对河道两岸进行绿化,种植适应当地气候和土壤条件的植物,既美化了河道环境,又起到了固土、防止冲刷的作用。
3.安全措施(1)制定施工安全技术交底和施工作业票,明确工作责任和安全要求。
(2)设置施工现场的安全警示标志,警示过往车辆和行人。
(3)施工期间,实行24小时安全巡查制度,及时发现和排除安全隐患。
4.环保措施(1)对涉及到的土方和疏浚废土进行分类处理,进行无害化处理和资源化利用。
(2)合理规划施工工序和作业频次,尽量减少机械运行时间,减少噪音和尘土污染。
(3)对废水进行处理,合理使用和回收。
河道整治工程施工组织设计一、工程概况本项目为XX地区河道整治工程,河道全长约5公里,整治范围包括河道本体、两岸绿化及附属设施。
工程内容包括河道清淤、岸坡整治、绿化种植、护岸工程等。
工程总投资约为1亿元,计划工期为12个月。
二、施工组织设计1. 施工部署根据工程特点和施工进度要求,本项目采用平行承包模式,将工程划分为若干个施工区段,每个区段由一个施工队伍负责。
施工队伍由专业技术人员、熟练工人和施工机械组成,确保施工顺利进行。
2. 施工进度计划本工程分为四个阶段进行:第一阶段为河道清淤,第二阶段为岸坡整治,第三阶段为绿化种植,第四阶段为护岸工程。
各阶段施工进度计划如下:(1)河道清淤:预计用时2个月,完成全河道清淤工作。
(2)岸坡整治:预计用时3个月,完成全河道岸坡整治工作。
(3)绿化种植:预计用时4个月,完成全河道两岸绿化种植工作。
(4)护岸工程:预计用时3个月,完成全河道护岸工程建设。
整个工程预计12个月内完成。
3. 施工质量保证措施(1)严格遵循国家和地方河道整治工程技术规范,确保工程质量。
(2)加强施工现场管理,实行项目经理负责制,对施工过程进行全面监控。
(3)加强施工人员培训,提高施工技能和质量意识。
(4)加强质量检测,对关键部位和关键工序进行严格把关。
4. 施工安全措施(1)制定施工现场安全管理制度,明确安全责任。
(2)加强施工现场安全管理,设置安全警示标志,防止安全事故发生。
(3)定期对施工人员进行安全教育培训,提高安全意识。
(4)配备齐全的安全防护设施,确保施工人员的人身安全。
5. 环境保护措施(1)严格执行国家和地方环境保护法规,确保施工过程中对环境的影响降到最低。
(2)加强施工现场环境卫生管理,定期清理垃圾,保持施工现场整洁。
(3)对施工过程中产生的废水、废气进行处理,达到排放标准。
(4)加强施工噪声控制,尽量减少对周边居民的影响。
三、施工资源配置1. 人力资源:根据施工进度计划,合理配置施工人员,确保各阶段施工顺利进行。
河道治理工程施工组织设计目录1、工程概况2、工期2.1施工总进度安排2.2计划工期控制措施2.3施工强度与投入的人力、物力、设备协调3、工程质量3.1质量等级3.2工程质量保证体系及措施4、施工技术方案4.1施工总平面布置4.2施工网络4.3施工期渡汛及排水措施4.4主要施工方法4.4.1、围堰4.4.2、土方开挖4.4.3、河道清淤4.4.4、有纺土工布铺设4.4.5、塘渣填筑4.4.6、松木桩插设4.4.7、干砌护脚平台4.4.8、C20砼抹面4.4.9、C15砼基础4.4.10、灌砌石砌筑4.4.11、C20砼压顶4.5与业主、设计、质监人员配合4.6人力、物力、设备计划4.7安全、文明生产附件1、施工总进度计划表附件2、施工进度网络计划图附件3、质量管理分工表附件4、全面质量管理体系图附件5、质量保证体系、三检制体系图附件6、工程施工质量预控附件7、施工总平面布置图附件8、项目部施工组织机构框图附件9、拟投入本合同工作的主要施工设备表附件10、投入本工程技术人员力量表附件11、劳动力计划表附件12、文明施工管理网络图1、工程概况XXX河整治工程工程位于北仑城区,整治范围全长6275米。
整治内容为:全线河道清淤、河岸基础处理、岸墙砌筑、局部截弯取直等。
本工程共划分为四个标段:一标段(桩号0+000~1+917);二标段(桩号1+917~3+710.5);三标段(桩号4+242.5~5+568);四标段(桩号5+568~6+807);我公司投标标段为四标段,整治范围全长1239米。
2、工期2.1、施工总进度安排2.1.1根据招标文件规定,本工程要求于2004年7月20日竣工。
2.1.2根据本工程的内容和施工条件,我们配备足够的施工机械设备,派遣有丰富施工经验的管理技术人员及操作人员,保证工程有步骤、有计划地进行。
2.1.3为了使本工程按期完成,我单位在认真研究投入与产出、社会效益和经济效益比较优化的基础上,通过一定的技术手段和管理手段合理地提高施工强度,本工程按招标文件规定竣工,即工程于2004年3月1日开工,至2004年7月20日完工,总工期为140日历天。
目录工程概述第二章施工组织机构第三章施工现场平面布置第四章施工总进度计划及进度保证措施第五章施工资源配备计划第六章主要施工方法及技术措施第七章闸门及启闭机安装第八章钢筋混凝土涵管施工第九章大体积砼施工技术措施第十章冬、雨季施工技术措施第十一章质量管理体系与措施第十二章民工工资保障措施第十三章安全生产、治安保卫、文明施工与环境保护体系与措施第十四章地下管线及地上地下设施的保护加固措施附表一: 拟投入本标段的主要施工设备表附表二: 拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章工程概述1.1 工程概况大邑县范墩子排洪沟治理工程位于大邑县苏家镇,项目概况为本工程属排洪沟治理工程,项目区位于大邑县苏家镇香林村,拟通过工程措施对现有渠道进行综合治理,改善渠道的输水条件和排洪能力;项目建成后,项目区将改善灌溉面积0.28万亩。
工程实施后渠系水利用系数由0.42提高到0.65,灌溉保证率达到P=90%,年增节水能力55万m³。
通过新建护岸、清除渠道的滩地、杂物、树木,增强渠道护岸的抗冲刷能力,减轻水流对渠道岸坡的冲蚀,加大行洪断面,减小渠道的糙率,提高沿线的防洪标准,并有效的保护两岸人民生命财产安全。
1.2工作内容根据现场实际情况以及本次整治工程目的,项目总体布置如下:(1)本次工程对大邑县范墩子排洪沟进行治理,本次共整治长度2.103km。
(2)整治24座渠系建筑物:改建4座机耕桥,改建1座人行桥,改建1座水闸,改建1座陡坡,改建进出水涵管9处,新建梯步8处。
(3)新建道路一条,长度750m。
1.3 工期根据招标文件要求,计划工期: 100 日历天。
第二章施工组织机构施工管理组织体系图质量管理组织机构图施工安全管理组织机构图文明施工管理组织机构图第三章施工现场平面布置根据发包人提供的施工场地,以及工程现场实际需要情况,本工程临时设施生产区和生活区布置在施工区附近。
生产区包括钢筋、木工加工及堆放场、砼拌和系统、砂石料场、水泥仓库、配电房等。
生活区包括:办公室、会议室、工地试验室、食堂、职工宿舍、浴室等。
详见附图《施工总平面布置图》。
3.1 施工临时便道生产区道路布设:生产区道路考虑纵横畅通,道路两侧布设排水沟,保持排水畅通。
施工区临时便道,用土方修筑宽度5m。
生产区道路均铺设20cm厚泥结石路面。
施工过程中,将根据工程施工进度、平面变化,适时进行建道和改道,确保场内道路畅通。
3.2 供排水系统3.2.1 供水系统设施砼拌和、养护等生产用水,采用河水。
生活用水接自来水。
3.2.2 排水系统设施生产区的排水,沿生产区周边以及中部纵横布置明沟,在道口埋设涵管,排至围堰外。
生活区排水利用内部排水系统。
3.2.3 基坑排水基坑内根据不同高程开挖明沟,将雨水、渗水截渗后直接抽排到施工围堰外侧。
3.3 通讯、动力、照明3.3.1 通讯设施项目经理部对外通讯安装一部电话和一部电话传真机,另配数部移动电话。
考虑施工现场范围广,距离远,为了方便施工调度,配置无线电对讲机3部。
3.3.2 动力设施自建配电房、发电机房,分别送电到生产区、生活区和施工区,现场用电均根据规范要求采用二级或三级配电保护,以确保用电安全。
为了防止电网停电影响砼生产、浇筑以及基坑排水等施工的连续性,配备1台250kw发电机组备用,保持施工现场的正常供电。
配电房、发电机房布设在甲方提供的现场变压器东侧。
3.3.3 照明设施施工区、生产区的照明设施满足夜间施工的亮度要求,确保施工安全。
生活区布置适当的路灯照明,以便职工夜间上、下班行走安全。
3.4 施工生活区施工生活区设办公室、会议室、宿舍及食堂、浴室、娱乐活动室等,尽量给职工提供良好的生活环境,以满足职工正常生活和工作的需要。
办公房、宿舍以及仓库拟在施工用地内布置。
3.5 钢筋、模板及金属构件加工场钢筋加工场的布设,包括钢筋原材堆放、成品钢筋堆放等。
考虑到钢筋碰焊、拉伸、切断等工作需要,以及现场地较小情况,钢筋加工及堆放场,按质量保证体系管理要求对钢筋分门别类进行标识。
模板加工场布设,包括钢模板、木材原材和木模板成品堆放、木模板加工车间、钢管、扣件等周转材料的堆放,模板加工及堆放场约需面积为1500平方米。
小型金属结构加工场,主要用于小型预埋件、止水铜片等加工和材料堆放。
3.6 砂石料场、水泥仓库砂、石料场用砂石料场碾压夯实后,用碎石找平,做10cm的素砼地坪,块石料将根据施工现场情况,按施工部位择空地分别堆放。
本工程主要以散装水泥为主,袋装水泥为辅。
水泥库室内地坪考虑防潮要求须垫高,以免水泥受潮,影响使用。
水泥库位置靠近砼拌和站。
3.7 施工机械停放、维修场投入本项目的大型机械设备比较多,如挖掘机、自卸汽车、推土机等。
根据文明施工要求,需集中停放、维修、保养,停车场、维修保养车间等布置在施工两侧场地内。
装载机、翻斗车停放在砂石场。
第四章施工总进度计划及进度保证措施4.1 编制总进度计划所遵循的原则在合同规定的工期内完成全部工程项目,并编制施工总进度计划。
编制计划必须符合施工工艺及其技术标准,坚持合理的施工程序和施工顺序,采用流水施工方法、工程网络计划技术和其它现代管理方法,组织施工节奏紧凑,均衡连续的施工。
科学的安排雨期施工项目,保持施工的均衡性和连续性。
充分利用投入到本工程项目中的施工机械和设备,扩大机械化施工范围,提高项目机械化施工程度;不断改善劳动条件,努力提高劳动生产率。
努力采用先进施工技术、科学合理的施工方案;严格控制工程质量;确保安全施工。
4.2 进度计划的具体安排详见《施工总进度计划表》。
4.3 进度保证措施本工程具有工期紧、工程量大、主体施工程序多等特点,针对以上这些特点的客观存在,需要我们运用科学的、先进的方法编制施工总进度计划,对资源进行合理地配置,并能够落实各项保证工程进度的措施。
4.3.1 细化进度计划,以节点目标保工期目标为对施工项目总工期进行有效控制,我们把制订计划、实施、检查、比较分析、确定调整措施、修订计划等过程形成闭合回路。
即在实际施工中,根据收集的实际进度信息,比较和分析进度计划,利用网络计划技术进行工期优化,以确保总进度计划目标的实现。
4.4.2 合理进行资源配置对劳动力资源的优化配置是保证项目进度计划实现的前提;加强现场材料管理,建立健全材料管理岗位责任制是项目进度计划实现的最主要途径;重视对施工机械设备的管理优化,保证设备在使用中处于良好状态,减少闲置、损坏,提高使用效率及生产率水平是实现进度目标的根本保证。
(1)项目施工中劳动力的合理配置,应根据控制性进度计划和特征项目进行,配足技术工种与劳动力,实行连续施工,保证阶段目标的实现。
施工项目的劳动力,关健在使用,使用的关键在提高效率,提高效率的关键是如何调动员工的积极性,调动积极性的最好办法是加强思想素质教育工作和利用行为科学,从劳动力个人的需要和行为的关系观点出发,进行必要的激励。
(2)切实安排好材料采购、供应工作,满足工程需要。
施工中的材料可分为主要大宗材料、地方材料及其他材料等。
按照监理单位批准的总进度计划表,编制各单位工程的分部、分项工程进度计划,根据季度和月(旬)作业计划,备足构成工程实体的各种主要材料;同时,要根据工程进度要求,加大脚手架钢管、扣件和模板等周转材料的投入。
(3)工程施工的机械设备,既是固定资产,又是生产手段。
除按施工需用量计划及时配置到位外,还应紧抓机械设备管理的有效环节,重视保养和维修。
设备使用的关键是提高机械效率,提高机械效率必须提高利用率和完好率,我们将狠抓机械设备的管理,落实使用、维护、保养责任制,确保在本工程中配备的各种机械设备始终处于良好的工作状态。
4.4.3 施工技术及质量管理上的保证运用可靠的、合理的、先进的施工技术,避免出现质量问题甚至质量事故是进度得以实现的基本要求。
充分体现我公司的施工技术水平,运用我们先进的模板支撑技术、钢筋施工技术、工程测量技术和质量控制及组织管理技术等,确保工程建设优质高效地进行。
对本工程的各施工技术特别是重点施工技术须做专项施工组织设计,确保分项的顺利施工。
在模板施工技术上采用钢模配合木模的模板组合,不仅可保证施工的质量,同时也由于工人在操作上的熟练程度,使得模板的支设速度有了保证。
在钢筋加工制作上采用方便可靠的闪光对焊、搭接焊等常规连接技术使钢筋的绑扎成型加快了速度。
采用质量可靠的泵送砼施工技术,节约了施工场地,加快了浇筑速度。
总之多种技术的有机合成,体现在本工程中不仅确保了工程的施工质量,同时也为加快施工进度提供保证。
4.4.4 施工计划组织与管理上的保证我公司将尽快组织施工人员进场施工,成立项目管理机构,调配施工机械进场,缩短筹备周期。
采用先进的信息化施工管理技术,对施工进度实行动态管理,确保工期处于受控状态。
由公司主要负责人主持召开的每二周一次的项目经理部会议,对本工程施工进度、资金、物资、设备总调度和平衡,解决施工过程中的各类矛盾和问题,使该工程顺利进行。
项目经理部用周计划控制分部分项工程进度,按计划要求,每周召开一次生产调度会,及时解决劳动力、施工材料、设备调度问题,确保工程按计划实施。
发挥我公司施工管理的优势,组织各作业队,平面上区域流水作业,立体交叉施工,确保工期目标实现。
4.4.5管理机制上的保证我公司在长期的施工实践中摸索出了一条适合自身特点的一套管理激励机制,有完善的保障制度和奖励机制,可以充分调动管理人员及作业人员的积极性、灵活性和创造性。
这样的管理机制使公司上下凝成一气,形成极具有战斗力的施工队伍。
第五章施工资源配备计划5.1 材料需用量计划根据对施工图工程量的计算,按照工程施工部位、施工进度计划要求,相应编制月、旬材料需用量计划,以切实满足工程施工的需要。
5.2 劳动力需用量计划本工程劳动力需用量计划的编制综合考虑了工程施工方案、工程量及招标文件中明确的控制性进度工期等因素。
5.3 主要机具、设备需用量计划投入本项目施工的机械、设备的计划,按照工程工期要求、工程特点以及施工方法等编制。
初步计划需用量的配置,见《拟投入本标段的主要施工设备表》。
5.4 材料运输计划本工程的设备、材料运输主要考虑以陆运。
按照工程施工进度计划提前提供各种设备、材料的到工计划,并及时组织调配到工。
所有各种设备、材料到工后,项目部将指派专人验收型号、规格、数量,质量检查合格后方可卸货入库,并标识分类存放。
5.5 资金计划资金是工程实施的基本保障,如果资金运作不良,工程进度将难以得到保证。
为确保本工程项目的正常运作,制定如下资金使用保障措施:1、使用的三个阶段:前期资金用于本工程施工用材料及施工机械、工具的备料款。
