流水施工知识点总结一、流水施工前的准备工作1.确定施工内容和目标:在进行流水施工前,首先需要确定施工的具体内容和目标,包括施工面积、要求的平整度、颜色和纹理等。
只有清楚了解施工要求,才能有针对性地进行后续工作。
2.选择适合的材料:流水施工所需的材料主要包括水泥、砂浆、颜料和其他辅助材料。
在选择材料时,需要根据具体施工要求和场地情况进行合理搭配,以确保施工质量和效果。
3.准备施工工具和设备:流水施工需要使用的工具和设备有很多,包括搅拌机、抹平板、泥刀、角磨机等。
在施工前,需要对这些工具和设备进行检查和保养,确保其正常运转。
4.做好施工场地的准备工作:在进行流水施工之前,需要对施工场地进行清理和平整,移除杂物和障碍物,确保施工过程中的安全和顺利进行。
二、流水施工的关键技术要点1.搅拌水泥砂浆:在进行流水施工前,首先需要将水泥和砂浆按照一定的比例混合搅拌,以确保施工材料的均匀性和质量。
搅拌时需要注意控制水泥和水的比例,避免出现过干或过湿的情况。
2.表面处理技术:流水施工的关键在于对表面进行处理,以使其达到平整、光滑和美观的效果。
在进行表面处理时,需要注意施工速度和压力的控制,避免出现施工不均匀或过分用力导致的问题。
3.颜色和纹理的处理:流水施工可以根据需要添加颜料和纹理剂,以达到不同的装饰效果。
在进行颜色和纹理处理时,需要根据施工要求和实际情况进行合理施工,避免出现色差和纹理不均匀的情况。
4.施工过程中的质量控制:在进行流水施工时,需要随时关注施工质量,及时发现并处理施工中出现的问题,确保施工的均匀性和平整度。
5.喷涂保护剂:在流水施工完成后,需要进行保护层的喷涂,以增加表面的耐磨性和耐腐蚀性,延长使用寿命。
三、流水施工的质量检验和验收标准1.平整度:流水施工的表面平整度是评价其质量的关键标准之一。
平整度的测量可以通过使用水平仪或专业的平整度测量仪器来进行,确保表面的平整度满足施工要求。
2.颜色和纹理:流水施工的颜色和纹理是其装饰效果的关键部分。

流水施工专项讲解一、流水施工的概念将工作对象划分为若干个施工段(m),若干个施工过程(n),每个施工过程组织一至几个专业施工队,专业工作队连续施工,充分利用空间(工作面、施工段)与时间(搭接施工等措施),提高工作效率。
工作对象→划分施工段→组织作业,确定流水节拍(t)→作业队连续施工→作业队之间搭接施工。
二、主要的流水参数时间参数:工作持续时间——一项工作从开始到完成的时间。
注意不是指一个工程项目。
流水节拍(t)——一个作业队(或一个施工过程)在一个施工段上所需要的工作时间。
流水步距(K)——两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔。

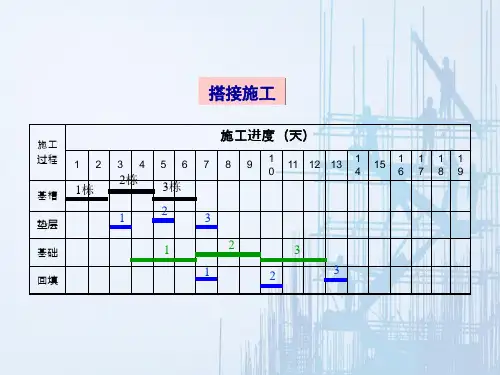

流水步距的个数=施工过程数-1如,某钢筋砼工程,有模板工程、钢筋工程、混凝土工程等三道工序,则模板与钢筋工程之间,钢筋与混凝土工程之间有流水步距,即有两个流水步距。
空间参数:施工段(m)——施工对象在空间上划分的若干个区段。
工作面——作业队作业的最小空间。
工艺参数:施工过程(n)——也称工序,如模板工程、钢筋工程、混凝土工程。
三、流水施工的类型节奏性流水:1.等节奏流水——流水节拍是一个常数[解](1)m =8,n =2,t =4;(2)K =t =4(流水步距=流水节拍)(3) T=m ×t+(n-1)k=(m+n-1) ×k=(8+2-1) ×4=36 (4)画出进度计划表如下:[一般用横道图表示] ***节奏性流水施工的特点***流水节拍为常数;施工队数=施工过程数;流水步距相等且等于流水节拍;施工队能连续施工。
2.异节奏流水(成倍节奏流水)同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等。
一般成倍数,可以组成加快成倍节拍流水施工。
例:某建筑群共有4栋相同的装配式住宅楼工程,一栋楼的施工时间见表问题:组织本工程的成倍节奏流水施工,绘制流水施工图并计算工期。
[解] 本工程的4栋可作为4段。
以5d 为流水步距,组织的作业队数: (1)m=4,t 基础=5,t 结构=10,t 装修=10,t 室外=5 (2)确定流水步距,K =流水节拍的最大公约数,K =5 (3)61221'=+++==∑i b n 总队组数(4)()()4551641'=⨯-+=⨯-+=K n m T工期注意:加快成倍节拍流水施工,其工作队组数多于施工过程数。

2018二级建造师《建筑工程》教材:流水施工方法2018年版二级建造师考试教材1月上市开售,学尔森为各位考生免费提供2018年二级建造师电子版教材(完整版)、历年真题答案及解析、全科免费视频课程、群真模拟题尽收其中,全部由业界权威名师精心解析,精细化试题分析,完美解析一网打尽。
免费领取2018年二级建造师全套资料完整版:/article/category/jzs2?wenkuwd2018年二级建造师考试时间预计5月26-27日,考试报名时间预计1-3月,为了帮助考生们更好的梳理考点,小编特为大家整理了2018二级建造师《建筑工程》教材:流水施工方法在建筑工程中的应用,包含流水施工参数、流水施工的组织形式、流水施工的表达方式、流水施工方法的应用,赶紧来开森学学习吧。
更多二级建造师报名条件、二级建造师备考指导等信息请持续关注开森学官网二级建造师频道。
2A320022流水施工方法在建筑工程中的应用流水施工是将拟建工程划分为若干施工段,并将施工对象分解为若干个施工过程,按施工过程成立相应工作队,各工作队按施工过程顺序依次完成施工段内的施工过程,依次从一个施工段转到下一个施工段,施工在各施工段、施工过程上连续、均衡地进行,使相应专业队间实现最大限度的搭接施工。
流水施工的特点:(1)科学利用工作面,争取时间,合理压缩工期;(2)工作队实现专业化施工,有利于工作质量和效率的提升;(3)工作队及其工人、机械设备连续作业,同时使相邻专业队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;(4)单位时间内资源投入量较均衡,有利于资源组织与供给。
一、流水施工参数(1)工艺参数,指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
(2)空间参数,指组织流水施工时,表达流水施工在空间布置上划分的个数,可以是施工区(段),也可以是多层的施工层数,数目一般用M表示。

水工程施工资料目录第一章施工前准备工作一、项目概况1. 项目名称2. 项目位置3. 施工单位4. 监理单位5. 设计单位6. 施工总工期7. 项目概况描述二、施工前资料准备1. 勘察报告2. 设计方案3. 各项工程图纸4. 施工图纸5. 施工方案6. 施工工艺流程7. 施工进度计划8. 施工人员名单9. 施工设备清单10. 施工材料清单三、设备准备与检测1. 施工设备清单2. 设备检测记录表3. 设备维护保养记录4. 设备操作指导书5. 设备操作培训记录第二章施工进度记录一、施工计划进度1. 施工计划编制2. 施工进度表3. 施工进度更新记录4. 施工进度调整方案二、工程现场施工记录1. 施工日志2. 施工记录表3. 施工人员作业记录4. 施工检验记录5. 施工质量检查记录三、材料进场记录1. 材料验收记录2. 材料审核记录3. 材料到货记录4. 材料使用记录5. 材料损耗记录四、设备使用记录1. 设备开启使用记录2. 设备日常使用记录3. 设备故障维修记录4. 设备保养记录5. 设备清洗消毒记录五、人员进场记录1. 人员进场登记表2. 人员培训记录3. 人员考核记录4. 人员休息调整记录六、质量检验记录1. 施工材料检验报告2. 施工质量抽查报告3. 施工质量整改记录4. 施工质量验收记录5. 施工质量评价报告七、安全生产记录1. 施工现场安全检查记录2. 施工安全事故报告3. 安全生产措施执行记录4. 安全生产检查记录5. 安全生产培训记录第三章施工完工及验收一、施工完成报告1. 施工完工报告2. 施工总结报告3. 施工踏勘记录4. 施工成本结算表二、工程验收1. 工程竣工验收报告2. 工程质量验收报告3. 工程安全验收报告4. 工程环保验收报告三、工程移交1. 工程移交记录2. 工程移交程序3. 移交验收记录4. 工程资料移交清单四、工程档案整理1. 工程档案整理方案2. 工程档案整理清单3. 工程档案交接记录4. 工程档案保存管理规定结语以上是水工程施工资料目录的详细内容,希望对水工程施工人员在实际工作中有所帮助。
