空调安装各分部分项施工方案一、主要设备施工方法(一)主要设备安装1.设备在安装前必须清理干净,保证箱内无杂物。
2.机组的凝结水排放管,排放管设水封,水封的高度必须根据机组的余压进行确定。
3.设备在安装前,打开设备活动面板,用手盘动风机检查有无叶轮与机壳相碰的金属摩擦现象,风机减振部分是否符合要求。
4.机组减振器要严格按照设计的型号、数量和安装位置进行安装。
安装后检查中央空调机组的水平度,如不符合要求,要对减振器进行调整。
5.吊装的中央空调机组视设备的具体情况分别考虑吊架的形式。
1.安装前检查泵叶轮是否有阻滞、卡涩现象,声音是否正常。
2.水泵就位后进行找平找正。
通过调整垫铁,使之符合下列要求:整体泵安装以进出口法兰面为基准进行找平,水平度允许偏差纵向0.05mm/m,横向为0.10mm/m。
解体安装的泵以泵体加工面或进出口法兰面为基准,纵向、横向的水平度允许偏差为0.05mm/m。
3.采用联轴器传动的泵,两轴的对中偏差及两半联轴器两端面间隙要符合泵的技术文件要求和施工及验收规范要求。
4.与泵连接的接管设置单独的支架,进出口应设减振用的橡胶软接头。
接管与水泵连接前,管路必须清洁。
密封面和螺纹不能有损坏。
相互连接的法兰端面或螺纹轴心必须平行、对中,不得借法兰螺栓或管接头强行连接。
配管中要注意保护密封面,以保证连接处的气密性。
5.有拆检及清洗要求的泵体,须对泵进行拆检并编号,用机油清洗后再按编号重新组装。
6.水泵试车前,先拆除联轴器的螺栓,使电机与机械分离(不可拆除的或不需拆除的例外),盘车应灵活,无阻卡现象。
检查完后,再重新连接联轴器并进行校对。
打开泵进水阀门,点动电机。
叶轮正常后再正式启动电动机,待泵出口压力稳定后,缓慢打开出口阀门调节流量。
泵在额定负荷下运行4小时后,无异常现象为合格。
7.管路与泵连接后,如在管路上进行焊接和气割,必须拆下管路或采取必要措施,防止焊渣进入泵内损坏水泵。
(三)室内机的安装1.室内机安装必须水平,以防冷凝水外溢。
空调设备安装工艺1)空调机组安装➢调整基础的水平度,以防冷凝水盘排水不畅而造成漏水和风机平衡被破坏而导致轴承故障。
➢严格按照设备技术资料调整基础高度,基础的高度应考虑便于安装U型水封,一般水封的压差等于2倍机组内部负压。
➢在机组与基础之间垫4-5mm的橡胶垫,以提高减振降噪的效果。
➢各单元体组装时,坐标位置必须找平,并应从空气处理室的一端开始,逐一按编号顺序将各段体组装,各段体组装后应平整牢固。
法兰连接处应严密,螺栓应同侧,法兰垫料不得有凸出和凹进现象。
➢喷淋段连接处不得渗水,喷淋面检视孔不得漏水。
➢凝结水的引流管或槽应通畅,凝结水不得外溢。
➢与加热器段连接的段体,应采用耐热垫片作衬垫。
2)通风机的安装➢整体安装的风机,搬运和吊装的绳索不得捆缚在转子和机壳或轴承盖的吊环上;➢现场组装的风机,绳索的捆缚不得损伤机件表面,转子、轴颈和轴封等处均不应作为捆缚部位;➢输送特殊介质的通风机转子和机壳内如涂有保护层,应严加保护,不得损伤。
➢皮带传动的通风机和电动机轴的中心线间距和皮带的规格应符合设计要求。
➢通风机的进风管、出风管等装置应有单独的支撑,并与基础或其它建筑物连接牢固;风管与风机连接时,不得强迫对口,机壳不应承受其它机件的重量。
➢通风机的传动装置外露部分应有防护罩;当通风机的进风口或进风管路直通大气时,应加装保护网或采取其它安全措施。
➢通风机底座若不用隔震装置而直接安装在基础上,应用垫铁找平。
➢通风机制基础,各部位尺寸应符合设计要求。
预留孔灌浆前应清除杂物,灌浆应用细石混凝土,其强度等级应比基础的混凝土高一级,并应捣固密实,地脚螺栓不得歪斜。
➢电动机应水平安装在滑座上或固定在基础上,找正应以通风机为准,安装在室外的电动机应设防雨罩。
➢通风机的拆卸、清洗和装配应符合下列规定:✓应将机壳和轴承箱拆开后再清洗,对直联传动的风机可不拆卸清洗;✓清洗和检查调节机构,其转动应灵活;✓各部件的装配精度应符合产品技术文件的要求。
房间空气调节器安装质量检验规范(试行版)中国家用电器维修协会二○○六年三月前言消费者在商店购买分体式房间空气调节器(以下简称“空调器”)后,是分组件包装发运到用户家中,并在顾客家中(使用房间现场)由专业技术人员安装(组装连接与调试)后才能正常使用,安装质量对产品正常使用和效能发挥产生重大影响。
据此,国家质量技术监督局于1999年7月发布《房间空气调节器安装规范》(GB 17790—1999)强制性国家标准,自2000年3月1日起实施。
全国家用电器标准化技术委员会于2001年3月编辑出版了《房间空气调节器安装教程》,作为国家质量技术监督局国家标准统一宣传贯彻的培训教材。
近年来,随着空调器的迅速普及,空调器安装(含移机)服务技术质量如何检验、评测、监管,引起广大消费者、生产、销售、专业安装维修服务企业的极大关注,需要有一个行业内通行、有关企业接受的统一说法。
为加强空调器安装服务质量监管,规范空调器服务的操作规程及技术质量评鉴体系标准,提高空调器安装服务水平,提升服务顾客满意,我会与苏宁电器集团等在共同起草了《房间空气调节器安装质量检验规范》(以下简称《质检规范》),并拟于今年5月1日起在行业内试行。
宣传贯彻试行该《质检规范》,将对提升空调器生产、销售和专业维修服务企业的空调器安装服务质量,提高优势品牌的市场竞争力,维护广大消费者及空调器生产、销售和专业维修服务企业的合法权益,保证广大消费者对空调器安装服务质量的知情权,帮助顾客评判企业空调器安装服务质量,指导顾客选择有空调器安装服务质量保障能力的维修服务企业提供安装服务,起到推动、指导和示范作用。
检验项目及指标要求(一)使用房间的用途及空间情况空调器的冷(热)负荷应与使用房间的主要用途和空间相适宜。
房间的主要用途分为:家庭居住;饭店客房;办公室;计算机及外围设备或电气设备房;商场;餐厅。
房间的面积及层高居住、办公用房室内净高应在2.4至3米之间;商业用房室内净高应在2.4至5米之间。
抽油烟机和空调的安装技术2观众朋友们:在上一集里我们为您介绍了,燃气热水器和电热水器的安装技术,在这一集里我们接着为您介绍,抽油烟机和空调器的安装技术.抽油烟机的安装,主要是挂机操作和排烟管的安装.下面我们先来介绍抽油烟机的安装技术.抽油烟机的安装技术一、目前市场上的抽油机虽然品牌繁多,但样式可大致分为两大类,一类是中式的,一类是欧式的.他们的样式、结构虽有些区别,但安装方法基本相同.下面简单的介绍一下抽油烟机的工作特点与结构.二、抽油烟机的工作特点与结构无论什么样式的抽油烟,工作原理基本相同,我们知道抽油烟机的主要作用,就是把做饭烹饪产生的油烟抽走,那主要是靠机箱中风扇的作用实现的.其结构,以中式抽油烟机为例.这是面罩,这是油碗,这是密封挡板,其作用是:密封排烟管与排烟道的衔接部位,以保证排烟道中的烟气,不要进入室内.这是止回阀,其作用使油烟只能出去,不能进来.安装前要检查止回阀是否能够正常打开关闭.这是排烟出口的胶垫,这是可折叠排烟管,它可以折叠和自由弯曲.这是烟筒与烟道的密封坐,中间的挡板的作用与止回阀的作用相同,是确保里面的油烟排的排出,外面的油烟进不来.所谓欧式的抽油烟机,其外观上在机箱上多了一块装饰板,使排烟管道不外漏,更好看一些.抽油烟机除了自身的质量,安装的环境和位置对其排烟效果有一定的影响.三、安装位置的要求抽油烟机应安装在灶台的正上方,吸油口正对下方炉眼.其安装高度是,应距离灶台正上方60--70厘米,排烟效果好.过高影响排烟效果.过矮那么可能碰到头,影响烹饪操作.应注意的是:1〕安装抽油烟机的周围,特别是厨房里应避免门窗过多,空气对流过大,易使油烟扩散,使排油烟的效果受到影响.2〕排烟出口到机体的距离不宜过长,从而造成排烟管过长,影响排烟效果.还有转弯不要多,转弯半径尽可能大,否那么也影响排烟效果.同时易产生噪音和震动.造成油烟抽不出去以及滴油的情况发生.四、油烟机安装操作1、安装前的准备1〕安装挂钩先测量位置尺寸,确定安装高度,做好标记,在抽油烟机的安装位置选好之后,在墙上钻孔安装挂钩,深度5--10厘米,楔入塑料膨胀管,然后将挂钩楔入并用螺钉紧固.接着就可以进行挂机准备.先装排烟管.2〕安装排烟管在挂机之前,应先将排烟软管安装在排烟口上,排烟口要放置胶垫,之后用螺丝加以固定.接下来进行安装密封挡板.3〕安装密封挡板在排烟口安装固定密封挡板,用螺丝固定住即可,以便对接排烟管.上述工作完成之后,即可进行挂机操作.2、挂机操作由二人将整机托起后,用机体后壁的两孔,对准挂钩挂上即可,要保证水平,再将装好的排烟软管拉出,引入密封挡板,之后,注意将排烟软管用螺丝固定在密封挡板上.最后安上油碗.抽油烟机机体安装后,观察其水平度.左右在同一水平线上.如果安装的是欧版的,同时将欧式烟机的装饰板抽出,将烟罩上的保护膜撕掉.至此安装完毕.五、试机验收安装好的抽油烟机,要进行验收.首先接通电源,看看各项功能按键是否工作正常.如:各档抽烟键、照明键、停止键等是否灵敏、随机的照明灯是否工作正常.之后,进行抽油烟效果实验,接上电源插座,打开电源开关,准备一张报纸,放在烟机油碗的下方的30厘米处,打开抽油烟键,看到报纸被迅速吸起,无异常噪音和振动,表明烟机工作正常安装合格.应注意的是:抽油烟机电源插座,必须使用有可靠地线的专用插座.抽油烟机灯泡的功率要小于40瓦,以保证电机功率稳定.为确保抽油烟机的安装和使用效果,烹饪前应提前开启抽油烟机,以保证除油烟效果.在使用抽油烟机的时候,可将窗户或门打开一些,保持厨房内的空气流通,这样能防止厨房内的空气形成负压影响.抽油烟机要选择适当的转速,如烹煮油烟大的菜肴时,应选用较高转速.微火时应选择较小的转速,烹煮完毕后,保持扇叶继续转动一会儿,让油烟彻底排除干净,然后再关机.抽油烟机也需定期的维护和保养,其中定期清洗更为重要.下面为您介绍一下空调器的安装.空调器的安装技术空调器的安装就要复杂一些,它包括内挂机和外挂机的安装,打孔操作、管线处理与线路连接、排水试验,特别是外挂机的安装,尤其是注意安全问题.以楼房安装最为突出,目前居民住宅楼越来越多,少那么五六层,多那么二三十层,安全问题在高层住宅楼的空调安装中尤其明显,不可马虎大意.空调器的安装需要事先在墙上打孔,可将缠好的各种管线穿墙而过,有些住宅建造时就是先留出孔洞.墙面没有预留的孔洞的,就需要由安装工打孔.包括前面介绍的燃气热水器,排气管的安装,也需要打孔.这是安装工的一项基本功.在这里我们简要得介绍一下打孔的方法.打孔一般情况下,这项工作多是在用户家墙面装修之前进行.以免弄脏、损坏装修后的墙体.打孔时须先要组装好水钻,装上助力柄,之后,将水钻头里注水.一是避免起灰尘,二是使高速旋转的钻头降温,而且掘进的效果好,避免损坏钻头.要依据管线的走向,确定好孔的位置,钻头的直径略大于排烟管的直径.打孔时,要用力抵住水钻,钻头才能正常掘进.因为水钻开动起来,后座力很大,人不易站稳,当发现钻头内没有水流出,要及时注水.打孔进行中,要打一段,就及时将钻心倒出,避免钻心塞满钻头,使钻头无法掘进.打孔进行中,要及时调整方向,由于后坐力很大,发现跑偏就要及时纠正,打出的孔洞才能垂直.打孔时,还要及时纠正姿势,要注意自身安全.着急冒进打出的孔洞容易弯曲.孔洞贯通之后,要将排烟管伸进孔洞试试,可以穿梭自如即告成功.我们先说说空调器的结构.一、空调器的结构空调器的结构分室内机和室外机两部分组成.通俗地讲:安装在室内的内挂机,负责向室内输送冷气或热气.主要是由电机在工作.另一部分安装在室外的外挂机,那么是提供冷源或热源.主要是由压缩机和电机同时工作.所以空调的安装是分内外两个部分完成的.我们再来说说空调器的专用配件.二、空调器的专用配件空调的配件有:室内机挂件、外挂机支架、2根铜管,是用来输送冷媒的,就是输送佛里昂的铜线,一粗一细,粗的铜管为低压管,细的为高压管.排水管、扎带、腻子、过滤网等.专业的用具除了上面我们介绍过的,还有水平仪、防护用的保险带、保险绳.安装空调器前,先要对空调进行外观检查并进行试运转.三、空调器安装前的检查1〕检查外观首先检查内挂机和外挂机的表面是否有划痕或是损坏.2〕检查内挂机及遥控是否灵敏.将空调接上电源,使用遥控器进行功能转换测试.看运转是否正常.摆叶窗在运转时,听听有没有异常的声音等.上述检查如发现问题比较严重,要立即更换.空调电器与其他电器比较起来,其工作原理和安装施工都要复杂一些,安装前先介绍一下应注意的问题.四、安装空调注意事项:〔1〕室内机的安装位置,要求左高右低,要求内挂机的右边低不得超过1厘米.这是因为空调内部,冷热转换生成水的流向所决定的.〔2〕安装室外机应该有压缩机的那一边稍高一点,同样不超过1厘米.〔3〕安装室内机的时候,安装挂件的固定螺丝不能少于6个,室外机支架的安装膨胀螺丝不得少于4个.〔4〕室外机安装管路的过程,应谨慎小心,走线时避免死角转弯,以免铜管变形,造成制冷速度慢,影响产品质量.〔5〕安装完毕后,应对室内机进行排水实验,确保空调排水畅通.〔6〕通电试运转,15分钟内可以感到凉风,没有异常噪音,摆叶正常.下面介绍一下空调器的安装程序.五、空调安装程序1、线路处理2、管线穿墙3、安装室内机挂件及安装内挂机4、安装室外机支架5、安装外挂机6、漏气检测7、排水试验安装空调同样有一个选择安装的位置问题.六、安装空调的位置选择安装空调的位置选择归纳起来有这么几点:〔可打字幕〕1、气流通畅的地方2、清洗、维修方便的地方3、空调器外挂机安装的墙面应坚固.4、安装高度距室内地面不宜低于2米.5、要避开的地方:〔大字幕即可〕1〕远离油烟和风沙.2〕儿童易触及的地方3〕空调室外机组,尽量远离相邻的门窗和植物七、安装操作〔一〕、安装室内机挂件首先测量尺寸,用水平仪测量,确定安装位置,做好打孔标记,确保室内机组左高右低,不得超过1厘米.不要一眼就能看,出空调挂得不正影响美观.之后按照挂件上预留的孔打眼,其深度要与螺丝的长度相当,最后用螺丝将挂件固定在墙上.接下来进行空调的管线整理.〔二〕、整理管线先将空调器的铜线,连接在内挂机上,接口处一定要用板子拧紧,将水管的启封板锯掉,取出水管,取出电源线,将铜管原包装裹住铜电源线、水管一起捆扎,捆扎时要一道一道按顺序缠紧,到距离尾部50公分左右将2根铜管分别单独缠绕好,留出水管后,在合并捆扎.这样做是,为了使这些管线一次穿墙而过,同时也是对铜线的一种保护.〔三〕、安装内挂机操作1、内挂机的安装挂机操作挂机时需要2人合作安装,抬起空调后,先将捆扎好的线,顺墙上的孔洞穿墙而过.顺势将空调内挂机挂在挂件上,需要调整电线的位置.注意铜线不可出现死角,在安装好的内挂机上,需将过滤网装上.内挂机安装完成,接着安装外挂机.2、外挂机的安装安装准备安装室外机是一项风险较大的工作,室外机的安装要特别注意安全,尤其是在多层或高层住宅楼上安装空调,稍有不慎就会酿成事故.操作前,安装人员腰间要系好安全带,备好安全绳.安装的位置除了我们上面介绍过的,也要考虑施工安全的问题.像这样的安装施工方法是错误的,没有系安全带,安装的位置也不尽合理,骑在空调器上,给安装过程带有极大的安全隐患,是不可取的.下面说说空调外挂件的安装.安装外挂机支架与挂机系好安全带,在确定好外挂机的安装位置后,开始进行打孔,其深度不小于5厘米,将挂件用专用螺丝固定,安装室外机应该有压缩机的那一边稍高一点,同样不超过1厘米.支架装好后即可安装外挂机.安装外挂机时,需三人合作安装,一人负责固定安全带,另外两人将空调的外挂机移出室外.安装工人需要做的工作是:将外挂机用螺丝固定在支架上,每个螺丝都要拧紧,之后,把穿墙而过的管线进行整理,安排在合适的位置上.将电源线、铜管线分别连接在外挂机上,接线时要注意:电源线由5个接头,分别用5种颜色标出火线、零线、地线、风扇电源线、压缩机电源线.连接时要对号入座,不要接错.接着,在连接两根铜线,连接部位的螺丝一定拧紧.接好管线后要进行漏氟测试.漏氟测试将空调接上电源,进行漏氟测试.漏氟测试就是在室外机的铜管衔接处,倒一些洗涤灵或肥皂液,其作用是:检验管道中的氟利昂是否有渗漏的地方.如果衔接处没有气泡产生,那么说明管道密封,安装合格.否那么就要从新安装.确认空调器及其线路安装合格后,还要将穿墙的孔洞边缘进行密封.4、密封墙缝将墙上外侧的孔洞用腻子堵严即可.墙的里侧安上装饰罩.接下来进行排水试验.5、排水测试空调安装完毕后,应对室内机进行排水实验,确保空调排水畅通.准备一瓶清水,将水均匀的倒在空调室内机的冷凝器上,过一会,看看室外的排水管是否有水流出.看到有水流出,表明测试成功.观众朋友们:上面为您介绍了抽油烟机和空调器的安装技术,希望您在学习技术的同时,牢固树立安全第一的思想,本片介绍的内容,只是电器安装技术的启蒙,要想参与到这个岗位中来,还要不断学习,到正规的培训单位参与实践,持证上岗.只要您本着科学的态度,虚心求教,不断总结经验,一定能走到电器安装的这个岗位上来.。
通风空调系统设备安装通风空调系统设备安装的工作量较大。
在通风空调系统中,各种设备的种类及数量较多,应严格按施工图和设备安装说明书的要求进行安装,以保证设备的正常工作和满足空气的处理要求。
常见的通风空调系统设备有空气过滤器、换热器、喷淋室、消声器、通风机、除尘器、空调末端设备等。
一、安装内容通风空调系统设备的安装内容:空气过滤器安装—换热器安装—分水器、集水器安装—喷淋室安装—消声器安装—通风机安装—除尘器安装—风机盘管和诱导器安装—空调机组安装。
二、安装要求1.空气过滤器安装(1)初效过滤器的安装。
①网状过滤器安装。
a.按设计图纸要求,制作角钢外框、底架和油槽,安装固定。
b.在安装框和角钢外框之间垫3 mm厚的石棉橡胶板或毛毡衬垫。
c.将角钢外框和油槽固定在通风室预留洞内预埋的木砖上,角钢外框与木砖连接处应严密。
d.安装过滤器前,应将过滤器上的铁锈及杂物清除干净。
可先用70%浓度的热碱水清洗,经清水冲洗晾干,再浸以12号或20号机油。
e.角钢外框安装牢固后,将过滤器装在安装框内,并用压紧螺栓将压板压紧。
在风管内安装网格过滤器,为便于取出清扫,可做成抽屉式的,如图10-30所示。
②铺垫式过滤器的安装。
因滤料需要经常清洗,为了拆装方便,采用铺垫式横向踏步式过滤器,如图10-31所示。
先用角钢做成框架,框架内呈踏步式。
斜板用镀锌铁丝制成斜形网格,在其上铺垫20~30 mm厚的粗中孔泡沫塑料垫,与气流成30°角,要清洗或更换时就可从架子上取下。
这种过滤器使用和维修方便,一般在棉纺厂的空气处理室中用于初效过滤。
图10-30 抽屉式过滤器图10-31 横向踏步式过滤器凡用泡沫塑料作为滤料时,在装入过滤器前,都应用5%浓度的碱溶液进行透孔处理。
③金属网格浸油过滤器安装。
金属网格浸油过滤器用于一般通风空调系统。
安装前应用热碱水将过滤器表面黏附物清洗干净,晾干后再浸以12号或20号机油。
安装时应将空调器内外清扫干净,并注意过滤器的方向,将大孔径金属网格朝迎风面,以提高过滤效率。

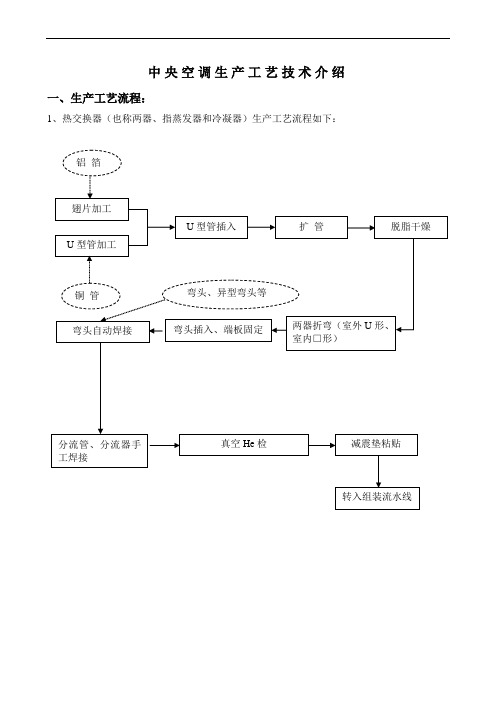

中央空调生产工艺技术介绍一、生产工艺流程:1、热交换器(也称两器、指蒸发器和冷凝器)生产工艺流程如下:2、空调产品组装生产工艺如下:(1).室外机组装生产工艺:二、生产工艺特色:青岛日立中央空调生产车间采用从日立引进的成熟先进的生产工艺技术,主要生产设备及检测设备均为日本进口。
(一)、热交换器(也称两器)生产设备及工艺:1、冲片机和冲片模具:本设备和模具为全部为日本进口,设备模具厂家日高精机株式会社是日本专业生产冲片模具的厂家,其生产的冲片模具技术水平(技术优势)在世界同行业中处于领先水平。
本工序采用亲水铝箔,经精密模具高速冲片,形成波纹形双面桥形翅片,此种材料的片型技术先进,有利于提高换热器的换热效率和整机性能,同时可提高空调的使用寿命。
2、长U弯管机:本设备主要是日本进口设备,其技术水平在世界处于领先地位。
本工序采用薄壁内螺纹铜管加工U型管,此种内螺纹铜管能改善制冷剂在管路系统中的流动状态,从而提高其换热效率,它比一般光滑管可提高换热效率20%~30%左右。
3、胀管机:本设备主要是日本进口设备,其技术水平在世界处于领先地位。
本设备采用高光洁度球型胀头对工件进行胀管,保证了铜管与翅片孔之间的合理过盈量,同时避免了胀管过程中胀头对铜管内螺纹部分的破坏,保证了胀管后产品的质量。
4、脱脂干燥炉:由于产品循环系统中的残留油分会对空调的性能存在一定的影响,所以需对热交换器进行脱脂干燥,本工序就是对胀管完成的热交换器半成品进行高温脱脂干燥(脱脂温度为150~160℃),以去除工件翅片表面和铜管内部的挥发油,工件经过脱脂干燥后,可使其铜管内部的残油量在3mg/m2以下。
5、热风干燥炉:由于空调循环系统内部冷媒中如果混入过多的水分,会严重影响到空调的整机性能,本工序的作用就是去除油分离器、气液分离器、热交换器组件、配管等系统零部件内部的水分,零部件经本工序去水干燥后,可保证工件内部残留水分量60ppm在以下。
空调器安装施工工艺一、空调机组安装1、施工工序空调机组二次运输→开箱检查→基础检查→组装2、操作要点1)空调机组的二次运输:空调机组共三台,安装于地下一层。
空调到货后可用液压叉车运送至安装位置。
2)空调设备开箱检查:安装前检查各零部件的完好性,外形应规则,无缺损;对有缺损的部件要修整,对损伤严重的要予以更换;对表冷器、加热器中碰歪碰扭的翅片要校正,各阀门启闭灵活,阀叶平直。
检查无误之后对空调器内部进行清洗、擦拭,除去灰尘、杂物和油物。
3)基础检查:设备基础平面必须水平,对角线误差不超过5mm,若超过此值需修正基础直至符合要求。
将TJ-7-1型减振垫(10各/台)均匀置于基础上。
4)组装:组装时在生产厂家的指导下,按设备要求的顺序和要求组装各功能段。
安装各段的坐标位置要正确,并找正找平。
表冷器或加热器与框架的间隙,及表冷器或加热之间的间隙要用耐热垫片拧紧,避免漏风而短路。
各功能段之间的连接要做到严密、牢固可靠、整体平直。
检视门开启灵活且不漏水,水路畅通,凝结水不外溢。
空调器表冷器滴水盘的外部连接管采用带有P型弯水封的连接管。
现场组装的空调器组装完毕后依据规范规定做漏风量检测。
二、分体空调安装根据接管位置确定墙上的钻孔位置,按技术要求的尺寸钻孔,并将随机带来的套管插入空洞中。
安装前慢慢展开连接管,以防损坏。
按管路走向弯曲连接管,弯曲时要小心操作,以双手拇指在内侧弯曲,弯曲半径要尽量大一些,弯曲半径不大于100mm。
机组连接管采用喇叭口形式,连接前在喇叭口内滴少量的冷冻油,然后连接并紧固。
连接后并排除管道内的空气后,进行检漏。
确认制冷剂无泄漏再用制冷剂气体检漏仪进行检漏。
三、新风空调安装空调器的运输机吊装:由于新风空调器分布于各个楼层,而且不重,所以考虑用土建的塔吊将空调器运送至其安装位置。
搭设外伸平台,便于设备的临时落放。
安装前应先阅读生产厂家所提供的产品样本及安装使用说明书,详细了解其结构特点及安装要点。
.房间空气调节器安装规范1范围本标准规定了房间空气调节器产品出厂后,为用户安装时所涉及的人身、财产安全、周围环境和实现房间空气调节器预定功能以及安装人员资格确认等要求。
本标准适用于采用空气冷却的冷凝器、制冷剂为工业用二氟一氯甲烷(R22)、额定制冷量在14000w以下的家用和类似用途房间空气调节器的安装。
注:1对于使用其他制冷剂的房间空气调节器,可参照本标准的适用条款并可能需要附加要求。
2房间空气调节器用后的再次安装(如移地安装、维护性拆装等)可参照本规范执行。
2引用标准下列标准所包含的条文,通过在本标准中引用而构成为本标准的条文。
本标准出版时,所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。
GB/T00—1988碳素结构钢(neqDIN630:1987)GB1002—1996家用和类似用途单相插头插座、型式、基本参数和尺寸。
GB2099.1—1996家用和类似用途插头插座第一部分通用要求(eqvIEC884--1:1994)GB4706.32-1996家用和类似用途电器的安全热泵、空调器和除湿机的特殊要求(idtIEC335—2—40:1992)GB5296.2-1997消费品使用说明家用和类似用途电器的使用说明GB/T7373-1987工业用二氟一氯甲烷(F22)(neqJISK1517:1982)GB/T7725-1996房间空气调节器(neqISO5151:1994)GB14093.1—1993机械产品环境技术要求湿热环境用GB50169-1992电气装置安装工程接地装置施工及验收规范3定义本标准采用下列定义。
3.1房间空气调节器一种向密闭空间、房间或区域直接提供经过处理的空气的设备。
它主要包括制冷和除湿用的制冷系统以及空气循环和净化装置,还可以包括加热和通风装置(可被组装成一个箱壳或被设计成一起使用的组件系统,以下简称空调器)。
3.2空调器安装专业安装人员结合用户的具体环境情况,将空调器固定到位并进行正确的组合、连接、调试,以实现其预定使用功能的完整活动。
作业指导书空调机组部件拆装空调机组部件拆装岗位作业流程第2步:机组分解第3步:通风机及冷凝风机组装第4步:空气预热器组装作业流程重要质量标准对裸露配线及接线盒进行防水处理组装空气预热器及接线拆卸通风机及冷凝风机劳动防护用品穿戴整齐,工具准备齐全,设置防护作业要点第1步:工前准备工具齐全,穿电工劳保用品,防护设置正确将通风机及冷凝风机牢固装于机组上配件齐全,安装牢固无松动,接线正确配件齐全,安装牢固无松动,接线正确第5步:顶盖组装组装机组顶盖按规定扭力紧固,配件齐全第6步:完工清理清理工作场地,填写检修记录符合下一道工序准备要求安全风险提示1.清洗时劳动保护用品须穿戴齐全;2.吊装作业时行车必须有人指挥,吊运物品正下方严禁站人;3.部件拆卸时防止砸伤。
目次1.工前准备 (1)2.机组分解 (2)3.通风机组装 (3)4.冷凝风机组装 (4)5.空气预热器组装 (6)6.顶盖组装 (7)7.完工清理 (8)空调装置检修作业指导书类别:E2、E3级检修系统:用电设施部件:通风机、冷凝风机、空气预热器、机组顶盖空调机组部件拆装作业指导书适用车型: 19K、25B、25G、25K、25T 等型客车作业人员:车辆电工作业时间:150 ~180分钟/辆工装工具:套筒、电动扳手、电钳工具、扭力扳手作业材料:手套、棉布、绝缘胶泥、扎带作业场所:空调检修中心环境要求:通风、照明良好操作规程:通风机试验台、冷凝风机试验台操作规程警告——警告——序号作业项目工具及材料作业程序及标准作业图示1 1.工前准备套筒、电动扳手、电钳工具、扭力扳手、手套、棉布、绝缘胶泥、扎带1.1 按规定穿戴好劳动保护用品。
1.2 确认工具齐全,检修前各部须做好安全防护,防止掉落砸伤。
[图1]图1序号作业项目工具及材料作业程序及标准作业图示2 2.机组分解套筒、电动扳手、螺丝刀、斜口钳、钢丝钳、铁丝、防水塑料袋、扎带2.1 使用行车将机组从转运小车移至拆解平台,转移过程中注意保护航插。
空调机房施工方案空调机房施工方案一、设备安装方案1.设备安装的一般规定:在设备安装前,需要进行设备开箱检查、基础检查验收、基础放线等步骤。
设备搬运吊装时,要注意保护设备表面,地脚螺栓和垫铁的安装要按照规范进行,设备就位后需要进行找平调整和灌浆等步骤,最后进行试运转。
2.设备安装施工工艺流程:设备开箱检查、施工准备、设备基础检查、放线、设备搬运、吊装就位、垫铁放置、设备底座找平、找正、二次灌浆、设备精平、附件安装等。
3.大型设备吊装运输方案:在吊装运输前,要认真勘察施工现场,选择合适安全的起重机械和附属机具,进行交工验收、设备试运转等步骤。
二、管道施工方案管道施工前需要进行施工准备,施工技术要求包括防腐和绝热。
三、系统测试与调整系统测试与调整是整个施工过程中的重要环节,需要进行系统冲洗、设备试压、清洗加油等步骤。
四、电气施工安装方案电气施工安装方案包括设备空负荷试运转、设备带负荷试运转、电机试运转等步骤,需要认真执行。
改写后的文章:空调机房施工方案一、设备安装方案1.设备安装的一般规定:在设备安装前,需要进行设备开箱检查、基础检查验收、基础放线等步骤。
设备搬运吊装时,要注意保护设备表面,地脚螺栓和垫铁的安装要按照规范进行,设备就位后需要进行找平调整和灌浆等步骤,最后进行试运转。
2.设备安装施工工艺流程:设备开箱检查、施工准备、设备基础检查、放线、设备搬运、吊装就位、垫铁放置、设备底座找平、找正、二次灌浆、设备精平、附件安装等。
3.大型设备吊装运输方案:在吊装运输前,要认真勘察施工现场,选择合适安全的起重机械和附属机具,进行交工验收、设备试运转等步骤。
二、管道施工方案管道施工前需要进行施工准备,施工技术要求包括防腐和绝热。
三、系统测试与调整系统测试与调整是整个施工过程中的重要环节,需要进行系统冲洗、设备试压、清洗加油等步骤。
四、电气施工安装方案电气施工安装方案包括设备空负荷试运转、设备带负荷试运转、电机试运转等步骤,需要认真执行。
–使用安装说明书–分体挂壁式冷暖变频空调器型 号:KFR-26GW/BpSHA、KFR-35GW/BpSHA KFR-26GW/BpFHA、KFR-35GW/BpFHAKFR-26GW/BpHHA、KFR-35GW/BpHHAKFR-26GW/BpCHA、KFR-35GW/BpCHA机种名:RAK-SH09PHAPC/RAC-SH09WHAPC RAK-SH12PHAPC/RAC-SH12WHAPCRAK-FH09PHAPC/RAC-FH09WHAPCRAK-FH12PHAPC/RAC-FH12WHAPCRAK-HH09PHAPC/RAC-HH09WHAPCRAK-HH12PHAPC/RAC-HH12WHAPCRAK-CH09PHAPC/RAC-CH09WHAPCRAK-CH12PHAPC/RAC-CH12WHAPC145912146 5目 录安全警示产品简介使用说明产品使用条件产品有毒有害物质声明技术参数遥控器介绍Wi -Fi 功能机器的维护保养安装说明使用产品前,请仔细阅读本说明书,并妥善保管。
安装前注意事项安装简图安装程序及重点清除空气顺序检查运行 15 16 1723 24 25空调器安装确认单空调器安装服务监督卡保修单 附1附2附3服务指南敬告用户特别提示附4注意安全警示1.本空调器使用环保的R32制冷剂,该制冷剂无色无味,属于可燃制冷剂;2.在安装、使用、维修前,请先阅读专业手册;3.安装、移机或维修时,请委托经销商或专门技术人员安装;4.所有作业人员或制冷回路维修人员都应获得行业认可的评估机构颁发的有效证书,以认定其具备行业认可的评估规范所要求的安全处置制冷剂的资质;5.务必按照设备制造商推荐的方法进行设备的维护和修理。
如果需要其他专业人员协助维护和修理设备,则应在具备使用可燃制冷剂资质的人员监督下进行;6.应遵守国家有关气体法规的规定;7.空调器安装、运行和存放时的房间面积必须不小于4m 2;8.空调器的贮存应能防止因事故引起的机械损伤;9.请勿刺破或点燃空调器;10.除厂商特别推荐,不要使用任何方法来加速除霜过程或对结霜部分进行;11.必须采用真空泵进行排空工作,严禁采用机身内制冷剂。
通风空调工程4.1设备安装方案4.1.1室内机安装(1)工艺流程:预检→施工准备→吊架制安→空调室内机安装→连接配管→检验(2)空调室内机在安装前应检查每台电机壳体及表面交换器有无损伤、锈蚀等缺陷。
(3)电机应每台进行通电试验检查,机械部分不得摩擦,电气部分不得漏电。
(4)卧式吊装空调室内机,吊架安装平整牢固,位置正确。
吊杆不应自由摆动,吊杆与托盘相联应用双螺母坚固找平正。
(5)冷媒管与空调室内机连接宜采用紫铜管,接管应平直。
紧固时应用扳手卡住六方接头,以防损坏铜管。
凝结水管宜软性连接,并箍紧固严禁渗涌,凝结水应畅通地流到指定位置,水盘应无积水现象。
(6)空调室内机冷媒管连接,应在管道系统冲洗排污后再连接,以防堵塞热交换器。
(7)暗装的卧式空调室内机、吊顶应留有活动检查门,便于机动组能整体拆卸和维修。
4.1.2空调室外机安装(1)设备开箱检查:根据设备装箱清单说明书,核对规格,型号是否符合设计要求确认主体,零部件无缺损和锈蚀(2)设备的搬运、吊装应符合下列规定:1)安装前放置设备,应用垫将设备垫妥2)吊装前应核对设备重量,吊运捆扎应牢固,主要承力点应高于设备重心。
3)吊装具有公共底座的机组,其受力点不得使机组底座产生变形。
4)空调机属于精密设备,搬运时注意不要横倒、翻倒,否则会引起设备内的润滑油偏移而损伤机器。
5)室外机架放置在混凝土基础上时,可上人面层宜采用膨胀螺栓固定。
6)室外机安装时,应符合下列规定:室外机座机位置应充分综合考虑各种因素,并符合空调室外机摆放要求(具体见空调设计安装手册)室外机和支架膨胀螺栓固定。
室外机安装的整体效果应符合美学的要求。
4.1.3风机安装工艺流程:(1)设备开箱检查:设备进场时,我方专业工程师会同建设单位、监理单位、供货方相关人员,共同对进场设备进行开箱检查;按设备装箱清单,先核对设备的质量证明文件、使用说明书以及设备附件是否齐全;再核对叶轮、机壳和其它部位的主要尺寸,进、出风口的位置方向是否符合设计要求;对进、出风口盖板严密遮盖情况,各切削加工面情况,机壳的防锈情况和转子是否发生变形或腐蚀、碰损等情况作详细的检查;并做好检查记录。
