清单定额规则讲义7桩基础编制说明解读一
- 格式:ppt
- 大小:546.00 KB
- 文档页数:9
A.2 桩与地基基础工程当建筑物荷载较大或者位于中、高压缩性地基上时,为了减少工后沉降,确保工程安全,可以采用桩基础;也可以对天然地基进行处理,以获得较高的承载力和降低压缩性。
桩按照施工方式分为预制桩(打入、静压等)和现场灌注桩(沉管灌注桩、长螺旋钻钻孔灌注桩、泥浆护壁钻孔灌注桩、人工挖孔桩等)。
常用的复合地基处理方法有:砂桩法、碎石桩法、灰土桩法、喷粉桩法、深层搅拌桩法、高压旋喷桩法与CFG桩法等方法。
根据施工方法不同,又可分为机械施工和人工施工两种。
水泥土搅拌成桩的施工方法有两种,即:搅拌法和高压旋喷法,其中搅拌法成桩又分为干法和湿法。
干法从钻头中喷出水泥干粉,适用于含水量较高的土质,其工艺特点是“一次喷粉,一次搅拌”,桩身强度离散性大,桩身径向往往成层、成片状,抗拉强度36 / 27低,易于折断,此即“喷粉桩”(亦称为“粉喷桩”)。
湿法从钻头中喷出的是水泥浆,其成桩工艺可以采用“一次喷浆,二次搅拌”甚至“多次喷浆,多次搅拌”,使水泥浆与土体充分结合,形成水泥土桩。
高压旋喷桩利用钻机把带有特殊喷嘴的注浆管钻进到土层的预定位置后,用高压设备使浆液、水与气成为高压射流从喷嘴中喷射出来,冲击破坏土体,使其产生预沉降。
同时,钻杆以一定速度向上提升,使浆液与土粒强制混合,待浆液凝固后便在土中形成一个固结体,此即“旋喷桩”。
A2.1 重要条文说明1 本分部中,工程量清单项目工程内容与定额子目工作内容不一致的清单项目组合单价,应由同一编码下的相关子目组成。
如:预制钢筋混凝土桩清单项目的组成子目为桩制作、运输,打桩,送桩,管桩填充材料等。
混凝土灌注桩清单项目的组成子目为成孔、混凝土制作、运输和灌注,空桩37 / 27费,泥浆外运和入岩增加费等。
2地下连续墙清单项目工程内容中的导墙挖土、运土、回填土、导墙制作安装应执行A.1、A.4分部的有关子目。
3本分部所配备的打桩机械已综合考虑了导管安装和移机费用,子目内的打桩机械种类、规格和型号按合理的施工组织取定。
工程量清单计价编制说明一、工程概况1.工程规模及工程内容贵州赫六高速公路高峰坝特大桥上跨水大线K17+925-K18+007段增设棚洞长81米,被动防护网2000平方米、拆除还建看守房屋100平方米等。
主要包括棚洞桩基础、立柱、纵梁、横顶梁、内边墙、T梁、纵撑、顶部填筑、安装被动防护网、通信信号电缆防护及电力贯通线迁改等工作内容。
详《贵州赫六高速公路高峰坝特大桥上跨水大线K17+925-K18+007段增设棚洞等防护设施工程》施工设计图。
2.编制费用内容包括建筑安装工程费、安全生产费、桩基检测费、铁路防护人工费、拆除还建看守房屋费和暂列金等。
不包括铁路土地补偿费、铁路外委技术中心收取费用、建设单位管理费、施工监理费、勘察设计费、施工图审查费、建设项目前期工作费等。
二、编制依据1.《贵州赫六高速公路高峰坝特大桥上跨水大线K17+925-K18+007段增设棚洞等防护设施工程》施工图设计图、财评及相关资料;2.国铁科法[2017]30号《铁路基本建设工程设计概(预)算编制办法》(TZJ1001-2017)和国铁科法[2017]31号《铁路基本建设工程设计概(预)算费用定额》(TZJ3001-2017)铁路工程造价标准及相关配套文件,以下简称“编制办法”;3.铁建设[2007]108号文《铁路工程工程量清单计价指南》;4.国铁科法[2017]33号《铁路工程基本定额》(J2000-2017)等14项铁路造价标准;5.国铁科法[2017]32号《铁路工程材料基期价格》(TZJ3003-2017)和《铁路工程施工机具台班费用定额》(TZJ3004-2017),以下简称“32号文”。
6.《贵州省建设工程造价信息》2018年第09月六盘水市材料、成都铁路局2018下半年钢材水泥采集材料价格(除税);7.国铁科法〔2019〕12号“国家铁路局关于下调铁路工程造价标准增值税税率的公告”;8.成铁工〔2017〕162号“关于重新公布《成都铁路局工务系统防护管理办法》的通知”、成铁施工〔2018〕58号中国铁路成都局集团有限公司“关于印发《成都局集团公司营业线施工安全管理实施细则》的通知”等中国铁路成都局集团有限公司营业线施工安全管理相关文件;9.国家及中国铁路总公司有关设计及施工规范和技术标准;10.施工组织及外业调查资料。
建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑汇总1、所有的综合单价是否均由人工费、材料费、机械费、管理费、利润和风险因素构成?(例如:根据经验,红榉木包门套600元/樘,全包价,是否需分析人、材、机?)答:任何分部分项工程的综合单价都应由人工费、材料费、机械使用费、管理费、利润和风险因素构成。
一些不发生材料费或机械使用费的分部分项工程,可不列材料费或机械使用费。
凭经验所列出的综合单价,如招标人要求对该项目综合单价进行分析时,投标人也应按要求进行分析。
2、“计价规范”p30页010102002~003工作内容中:3、“解小”怎样理解?请予以解释。
答:“解小”是指石方爆破工程中,设计对爆破后的石块有最大粒径的规定,对超过设计规定的最大粒径的石块,或不便于装车运输的石块,进行再爆破称“解小”或称“二次爆破”。
3、混凝土桩工程内容中的成孔与土石方工程中第五条所说的人工挖孔桩是不是一回事,二者有没有矛盾?答:以不重列为原则。
如将人工挖孔列入“混凝土灌注桩”项目内,则不再列“挖基础土方”。
如属两个结算单位施工,也可以分列。
4、措施项目清单是工程中的非实体性项目,是为完成分部分项工程所采取的措施。
而在附录A.2中又有旋喷桩、锚杆支护等项目出现,我们认为是否应将建筑工程中所有起护坡作用的桩、地基与边坡处理列入措施项目清单中;所有起承重作用的桩、地下连续墙列入分部分项清单中。
答:构成建筑物或构筑物实体的,必然在设计中有具体设计内容。
如:坡地建筑采用的抗滑桩、挡土墙、土钉支护、锚杆支护等。
属于施工中采取的技术措施,在设计文件中无具体设计内容,招标人在分部分项工程量清单中不列项(也无法列项),而是由投标人作出施工组织设计或施工方案,反映在投标人报价的措施项目费内。
如:深基础土石方开挖,设计文件中可能提示你要采用支护结构,但到底用什么支护结构,是打预制混凝土桩、钢板桩、人工挖孔桩、地下连续墙,是否作水平支撑等,由投标人作具体的施工方案来确定,其报价反映在措施项目费内。
第六章桩基础及垫层工程桩基础是一种常用的深基础形式,当天然土层土质不良,不能满足建筑物的压力,土质的持力层较深,往往采用桩基础来满足建筑物的压力。
第一节桩基础定额项目划分及常见桩的特征一、桩基础的定额项目划分及工作内容桩基础及垫层工程的定额项目划分见表6.1。
二、常见桩的类型1.灌注桩2.潜水钻孔机钻孔灌注桩3.现场灌注砂桩和打孔灌注砂石桩4.灰土挤密桩5.振冲碎石桩6.喷粉桩第二节桩基础的工程量计算规则及定额使用说明一、定额使用说明二、工程量计算规则1.打预制钢筋混凝土桩,按设计桩长乘以桩截面面积计算(不扣除桩尖虚体积)。
送桩按桩截面和送桩长度计算。
送桩长度为打桩架底至桩顶面高度或自桩顶面至自然地坪另加50㎝。
2.震动及钻孔灌注桩,按设计桩长(不扣除桩尖虚体积)乘以设计断面面积计算。
3.爆扩桩按图示尺寸以立方米计算。
定额中的深度指扩大端的中心至承台梁(板)底的深度。
4.喷粉桩、振冲碎石桩按设计桩长乘以设计断面面积计算。
振冲碎石桩填料调整项目,按下列公式计算:填料调整量=实际桩口填料体积-1.35×设计振冲碎石桩体积(碎石容重取定为1.48t/ m3)。
第三节地基强夯、锚杆支护及垫层一、相关概念及定额项目划分二、工程量计算规则1.地基强夯按设计图示强夯面积,区分夯击能量,夯击遍数以平方米计算。
2.混凝土锚杆按设计图示尺寸以立方米计算。
水泥砂浆锚杆项目中的锚杆直径是按¢22㎜计算的,若直径不同时,项目人工机械应按表6.5系数调整,锚杆按净重量计算,不加损耗。
3.各种垫层均按设计图示尺寸以立方米计算。
基础垫层需要支模板时,可执行模板项目。
第四节桩基础及垫层工程实例分析[例6.1]某工程设计室外地坪-0.6m,螺旋钻孔灌注混凝土桩,混凝土C20,共238根(已包括补桩29根,试桩6根),土壤级别为二级。
按下图所示模板配筋图计算钻孔灌注混凝土桩的工程量。
(不包括钢筋、模板的费用)[解]按计算规则,钻孔灌注桩工程量,按设计桩长(不扣除桩尖虚体积)乘以设计断面面积计算。
清单工程量计算规则&定额课件及习题(特别适用04清单基础学习)第一部分清单工程量计算规则及要求土方量计算(一)清单项目设置及说明1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。
2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。
3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。
5、因地质情况变化或设计变更而引起的工程量的变更。
由业主和承包商双方现场认证,依据合同调整。
6、干湿土的划分《计价规则》P34 (8)7、土石方体积折算系数表《计价规则》P388、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。
(二)主要清单项目工程量计算1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。
其工程量按设计图示尺寸以建筑物首层面积以m2计算。
*“首层面积”如何定义?阳台如何计算面积?*“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积*“首层面积”应按建筑物外墙外边线计算。
落地阳台计算全面积;悬挑阳台不计算面积。
设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。
地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。
2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。
包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。
*挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。
桩基础工程1概述①桩基础工程定额内容桩基础工程定额包括了打预制桩、接桩、打送桩、截桩、机械成孔灌注桩、钢筋笼制作等内容。
②桩基础工程定额项目的划分方法ⅰ按施工方法划分桩基础工程定额项目按施工方法划分为预制桩和现浇灌注桩。
预制桩又分为打预制钢筋混凝土桩和静力压桩机压钢筋混凝土预制桩;现浇灌注桩又分为打孔灌注混凝土桩、长螺旋钻孔灌注混凝土桩、潜水钻机钻孔灌注混凝土桩、人工挖孔桩等。
ⅱ按断面形状划分打预制钢筋混凝土桩根据断面形状划分为打预制钢筋混凝土方桩、打预制钢筋混凝土离心管桩、打预制钢筋混凝土板桩。
ⅲ按桩基础材料划分桩基础工程根据材料分为钢筋混凝土桩、混凝土桩、砂桩、土桩、灰土桩等。
ⅳ按土壤级别划分桩基础工程除人工挖孔桩、潜水钻机钻孔灌注混凝土桩、喷粉桩、深层搅拌桩、高压旋喷桩以外,其他均考虑土壤级别,按一级土、二级土划分子目。
ⅴ根据桩长、挖孔深和桩径划分打桩和钻孔桩定额子目划分时,考虑了桩长的影响;人工挖孔桩考虑了挖孔深和桩径的影响;潜水钻机钻孔灌注桩考虑了桩径的影响。
2桩基础工程列项方法桩基础工程列项时,主要根据施工顺序列项,同时考虑其他因素影响。
预制钢筋混凝桩一般包括:制桩、运桩、打桩、接桩、送桩、浇筑桩承台等项目;现浇灌注桩一般包括钢筋笼制作、灌注桩子目。
3桩基础工程工程量计算①预制钢筋混凝土桩ⅰ制桩预制桩制作工程量=图示用量×(1+损耗率)=桩长×桩断面面积(1+损耗率)其中,方桩打桩时,损耗率为1%;板桩打桩时,损耗率为2%;离心管桩打桩时,损耗率为2%;当采用静力压桩时,损耗率为0。
计算预制钢筋混凝土方桩、板桩离心管桩的体积时,按设计全长(包括桩尖,不扣除桩尖虚体积)乘以截面面积计算。
管桩的空心部分体积应扣除。
ⅱ运桩预制钢筋混凝土桩若在预制厂制作,施工前应将桩运至工地现场位置,此种情况下需另计桩的运输费用。
若在现场预制,水平就位距离超过15 m时,另计桩的运输费用,执行构件运输1km以内子目乘以系数0.8;水平就位距离不超过15m时,不计桩的运输费用。
桩基础工程计算规则桩基础工程计算规则主要涉及到桩基础的设计和计算方法。
在桥梁、大型建筑物等工程中,桩基础是一种常用的基础形式,它通过承担恒载和变载的作用,将上部结构的荷载传递到地下的稳定土层或岩石中,以保证工程的稳定与安全。
下面将介绍桩基础工程计算规则的主要内容。
1.桩的类型和选择在进行桩基础设计时,需要根据工程的具体情况选择合适的桩类型。
常见的桩类型包括钻孔灌注桩、灌注桩、摩擦桩、扩底桩等。
选择桩类型时需要考虑土层的性质、荷载特点、建筑物的结构形式等因素。
2.桩的承载力计算桩的承载力是指桩能够承受的荷载大小。
在计算桩的承载力时,可以采用静力法、动力法和现场试验法。
常用的计算方法有挖方法、桥梁挠度法、侧壁法等。
需要考虑桩的长细比、桩身土壤摩擦力、桩端阻力等因素。
3.桩的沉降计算桩基础在承受荷载作用时,会产生一定的沉降变形。
在进行桩基础设计时,需要对桩的沉降进行计算。
常用的计算方法有弹性沉降法、弹塑性沉降法和有限元分析法。
需要考虑桩的刚度、土体的力学特性、荷载的大小等因素。
4.桩的稳定性计算桩基础在承受侧向荷载作用时,需要保持稳定。
因此需要进行桩的稳定性计算。
常用的计算方法有弯矩反扭矩法、修正弯矩法和弯矩面法。
需要考虑桩的几何形状、土的力学性质、侧阻力的大小等因素。
5.钢筋混凝土桩的设计钢筋混凝土桩是一种常见的桩类型,在设计时需要考虑桩身的截面形状和尺寸,桩端的处理方式以及钢筋的布置等。
桩身的设计可以根据承载力或变形要求进行,桩端可以采用扩底、加固筒等方式进行处理。
总结而言,桩基础工程计算规则是根据土体特性、荷载情况等因素,通过选择合适的桩类型,利用各种计算方法进行桩的承载力、沉降和稳定性等方面的计算,以确保桩的设计满足工程要求。
这些规则是工程设计师进行桩基础设计时的重要参考,能够有效保证工程的安全和稳定。

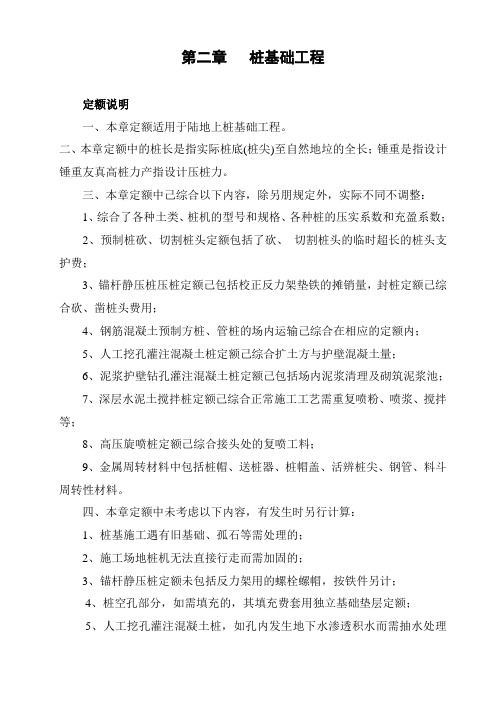

第二章桩基础工程定额说明一、本章定额适用于陆地上桩基础工程。
二、本章定额中的桩长是指实际桩底(桩尖)至自然地垃的全长;锤重是指设计锤重友真高桩力产指设计压桩力。
三、本章定额中己综合以下内容,除另朋规定外,实际不同不调整:1、综合了各种土类、桩机的型号和规格、各种桩的压实系数和充盈系数;2、预制桩砍、切割桩头定额包括了砍、切割桩头的临时超长的桩头支护费;3、锚杆静压桩压桩定额己包括校正反力架垫铁的摊销量,封桩定额己综合砍、凿桩头费用;4、钢筋混凝土预制方桩、管桩的场内运输己综合在相应的定额内;5、人工挖孔灌注混凝土桩定额己综合扩土方与护壁混凝土量;6、泥浆护壁钻孔灌注混凝土桩定额己包括场内泥浆清理及砌筑泥浆池;7、深层水泥土搅拌桩定额己综合正常施工工艺需重复喷粉、喷浆、搅拌等;8、高压旋喷桩定额己综合接头处的复喷工料;9、金属周转材料中包括桩帽、送桩器、桩帽盖、活辨桩尖、钢管、料斗周转性材料。
四、本章定额中未考虑以下内容,有发生时另行计算:1、桩基施工遇有旧基础、孤石等需处理的;2、施工场地桩机无法直接行走而需加固的;3、锚杆静压桩定额未包括反力架用的螺栓螺帽,按铁件另计;4、桩空孔部分,如需填充的,其填充费套用独立基础垫层定额;5、人工挖孔灌注混凝土桩,如孔内发生地下水渗透积水而需抽水处理的;6、人工挖孔灌注混凝土桩,如遇流砂、淤泥的,按实际发生的流砂、淤泥量定额每立方米增加0.6工日,增加的材料及措施费用按实计算。
7、人工挖孔灌注混凝土桩,如遇桩岩石层,不分施工方法,另计岩层成孔增加费。
五、设计的电焊接桩接头钢材用量与定额的用量不同时,按设计调整。
六、钢板桩定额公适用于打临时性钢板桩,定额包括了钢板桩的打拔损耗,未包括钢板桩的使用费。
钢板桩使用费=钢板桩一次使用量(t)*使用天数(d)*钢板桩使用费标准(元/t.d)计算。
七、钢板桩打入有侵蚀性地下水的土超过一提或基底为基岩的,其拔桩定额另行补八、砍桩头定额是按村头0.5m以内考虑的,设计砍桩头长度超过0.5m 的另行补充。
