清单计算规则与定额计算规则对比
- 格式:doc
- 大小:59.00 KB
- 文档页数:6

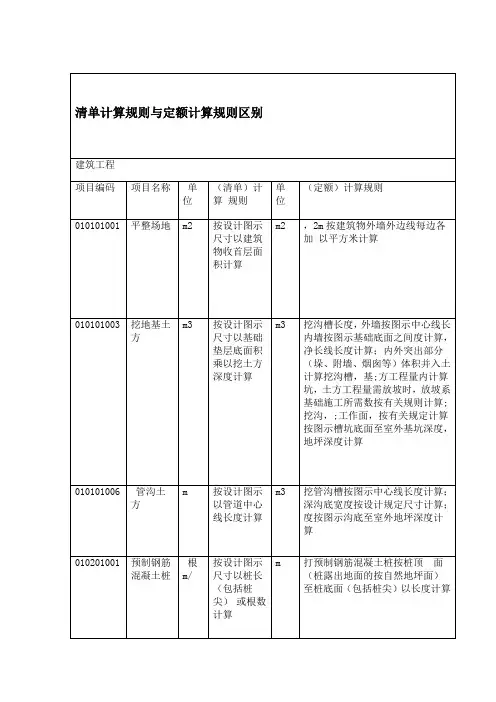

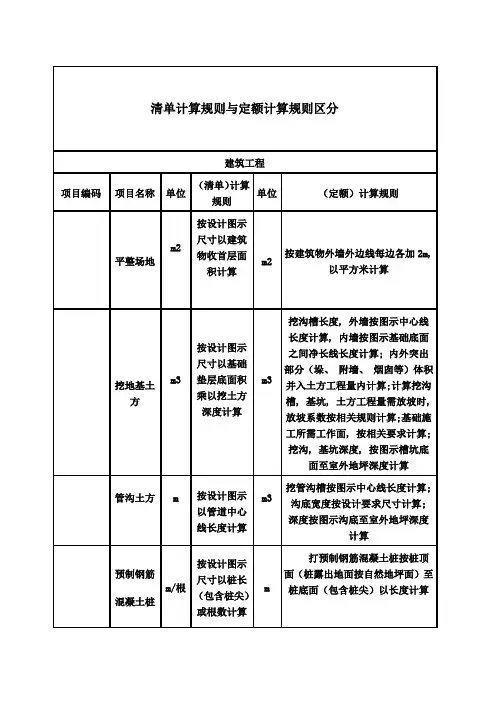

清单定额工程量计算相同部分一、清单、定额两种工程量计算规则共同部分归纳土石外运:挖土体积-回填土体积=基础砌体+垫层体积=室外地坪标高以下埋设的基础体积-室内地坪以上回填土体积场地回填:回填面积×平均厚度室内回填= S净*(室内外高差-地坪厚)基础回填:挖方体积-室外地坪标高以下埋设的基础体积(墙基、柱基、管基、垫层)地基强夯:设计图示尺寸m2基础垫层:设计图示尺寸m3地面垫层:V=S净h ,S净=S底-(L中T+L内t),扣除凸出地面构筑物、设备基础、室内管道、地沟所占体积;不扣除柱、垛、间壁墙、附墙烟囱及面积≤0.3 m2孔洞所占体积其他垫层:设计图示尺寸m3砖基础:V=LA-地(圈)梁、构造柱所占体积-∑>0.3 m2 孔洞面积×基础墙厚(b);H:基础设计深度;h大放脚折加高度L:外墙中心线,内墙净长线A=基础墙面积+大放脚面积=b(H+h)注:靠墙暖气沟的挑檐不增加,附墙垛基础突出部分体积并入基础界限砖基与砖墙:设计室内地坪石基、勒,砖围墙:室外地坪石勒墙:室内地坪石围墙:内外地坪标高不同时取较低者;内外标高间为挡土墙,挡土墙以上为墙身位于室内地坪±300以内,以不同材料为界;超过±300,以室内地坪为界砖墙:(墙长×墙高-∑>0.3 m2孔洞面积)×墙厚-∑构件体积(嵌入)墙长:外墙中心线,内墙净长线墙高:外墙:①斜屋面无檐口天棚者算至屋面板底②斜屋面有屋架且室内外均有天棚者,算至屋架下弦底面+200mm③斜屋面无天棚者有屋架算到屋架下弦底面+300mm④出檐宽度>600mm,按实砌高度⑤平屋面算至钢砼板面内墙:①位于屋架下弦者,算至屋架底②无屋架者算至天棚底+100mm③有钢砼楼板隔层者算至板底④有框架梁时算至梁底女儿墙:屋面板上表面算至女儿墙压顶下表面内外山墙:平均高度扣除:门窗洞口、过人洞、空圈、嵌入墙内的钢砼柱、梁、圈梁、挑梁、砖平碹、砖过梁及凹进墙内的壁龛、管槽、暖气管、消火栓箱、内墙板头等所占体积不增加:凸出墙面腰线、挑檐、压顶、窗台线、虎头砖、门窗套体积并入:凸出墙面的砖垛砖烟囱、砖水塔:筒壁平均中心线周长×厚度×高度;扣除各种孔洞钢砼圈梁、过梁等体积。
清单工程量和定额工程量的计算规则对比1.分部分项计算:清单工程量计算是按照分部分项进行计算的,每个分项都需要进行独立的计算。
计算时需要考虑到材料的消耗量、人工的耗时、设备的使用时间等因素。
例如,对于砌筑工程来说,可以根据设计图纸和外墙面积计算出需要的砖块数量,并根据单位面积的砌筑工时计算出需要的人工工时。
2.材料计算:在清单工程量计算中,对于材料的计算是一个重要的部分。
根据设计图纸和施工方案,可以通过计算出每个材料的消耗量来确定所需的材料的数量。
计算时需要考虑到材料的浪费率和损耗率。
例如,对于钢筋工程来说,可以通过计算每根钢筋的长度和单根钢筋的浪费率来确定所需的钢筋数量。
3.人工计算:人工的计算是清单工程量计算中的重要一环。
根据每个分项工程的工时计算规定,可以计算出所需的人工工时。
例如,对于给排水工程来说,可以根据设计图纸和每米管道的安装时间来确定所需的人工工时。
4.设备计算:设备的使用对工程量的计算也有着重要的影响。
根据工程的施工方案,可以确定每个分项工程所需的设备使用时间,再根据设备的工作效率和使用率来计算所需的设备时间。
例如,对于土方工程来说,可以根据每立方米土方的挖掘时间来确定所需的挖机使用时间。
相对于清单工程量计算,定额工程量计算是按照“每单位工程量”的固定数量来计算的。
其计算规则主要包括以下几个方面:1.单位工程量计算:定额工程量计算是按照单位工程量进行计算的,每个分项工程都有固定的单位工程量数量。
单位工程量的确定可以通过历史施工经验或者相关规范进行确定。
例如,对于砌筑工程来说,可以根据建议计量规范中规定的单位面积的砌筑工时和单位面积的砖块数量来确定单位工程量。
2.材料计算:在定额工程量计算中,材料的计算通常是按照单位工程量的标准用量进行计算的,而不是根据具体的设计图纸和施工方案进行计算。
例如,对于钢筋工程来说,可以根据定额规定的每米钢筋标准用量来确定所需的钢筋数量。
3.人工计算:在定额工程量计算中,人工的计算通常是根据单位工程量的标准工时进行计算的。
清单与定额计算规则对应比较一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C ———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。
清单工程量与定额工程量的计算规则对比土石方工程平整场地工程量定额工程量:平整场地工程量按建筑物外墙外边线每边各加2m,以面积平方米计算。
清单工程量:平整场地工程量按设计图示尺寸以建筑物的首层面积计算。
挖填土方工程量清单与定额中的计算规则相同。
都按设计图示尺寸以体积计算。
挖基础土方工程量1、挖沟槽、基坑土方工程清单工程量:按设计图示尺寸以基础垫层底面积乘以挖土深度,以体积立方米计算。
定额工程量计算规则有关规定:挖沟槽、基坑土方工程量需放坡,放坡系数表如下挖沟槽、基坑需支挡土板,其宽度按图示沟槽、基坑底宽,单面加10cm,双面加20cm计算。
支挡土板后,不在计算放坡。
基础施工所需工作面2、人工挖孔桩土方工程量定额工程量:按图示桩断面面积乘以设计桩孔中心线深度计算。
清单工程量:按设计图示尺寸以基础垫层底面面积乘以挖土深度以立方米计算。
土方回填工程量定额与清单计算规则相同。
工程量计算规则:沟槽、基坑回填土工程量按设计图示尺寸以立方米计算,即用挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其它构筑物)、室内回填土工程量按主墙之间的面积乘以回填厚度计算。
余土外运体积=挖土总体积—回填土总体积砌筑工程砖基础定额与清单中计算砖基础工程量均以设计图示尺寸以体积计算。
不扣除基础大放脚T形接头处的重叠部分面积及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层与单个面积0、3平方米以内的孔洞所占体积,但靠墙的暖气沟的挑檐不增加。
扣除地梁(圈梁)、构造柱所占体积。
附墙垛基础宽出部分体积应并入基础工程量内。
基础长度:外墙按中心线,内墙按净长线计算。
实心砖墙定额工程量:按设计图示尺寸以体积计算,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混凝土柱、梁(包括过梁、圈梁、挑梁)、砖平平砌砖过梁与暖气包龛及内墙板头的体积,不扣除梁头、外墙板头、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、砖墙内的加固钢筋、木筋、铁件、钢管及每个面积在0、3平方米以下的孔洞所占的体积。

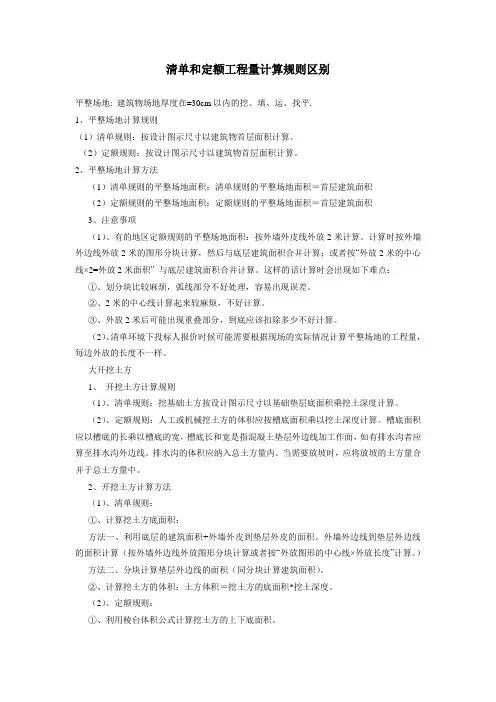

清单和定额工程量计算规则区别平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。
)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。
②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。
(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。
清单与定额工程量计算规则大全清单工程量计算规则和定额工程量计算规则是建筑工程计量中常用的两种计量方式,二者在计量原理、计量依据、计量单位等方面有所不同。
本文将对清单工程量计算规则和定额工程量计算规则进行对比分析。
一、计量原理清单工程量计算是按照构件单独计量的原则进行,即按照构件的种类和数量进行计量。
每个构件都有自己的名称和特定的计算方法,以确保计量的准确性。
定额工程量计算是按照标准工序和施工方法进行计量的原理进行,即将施工过程分为几个工序,根据每个工序所需要的材料、时间和人工等进行计算。
二、计量依据清单工程量计算的计量依据是根据施工图纸和设计要求,将工程项目分解为具体的构件,每个构件都有相应的计算方法和计量单位。
定额工程量计算的计量依据是建筑工程定额,定额中规定了每个工序所需的材料数量、人工工时和机械设备使用时间等,以及施工过程中的基本要求。
三、计量单位清单工程量计算的计量单位为具体的构件数量,例如砖块的数量、钢筋的长度、混凝土的体积等。
计量单位具体到每个构件,计量准确。
定额工程量计算的计量单位为标准工序的数量,例如灌浆的施工次数、砌墙的造价等。
计量单位是对工序进行统计,计量粗略。
四、计量的准确性清单工程量计算根据每个具体的构件进行计量,计量结果更为准确,可以更好地控制施工过程中的材料使用和工程质量。
定额工程量计算将施工过程分为几个标准工序,计量结果相对粗略,不能完全准确地反映出施工过程中各个工序的实际情况,容易产生误差。
五、适应性和灵活性清单工程量计算在工程项目数量较少,种类较多的情况下适用,适应性较强,可以应对不同项目的计量需求。
定额工程量计算适用于工程项目数量较多,种类较少的情况,可以通过标准工序进行计量,提高计量工作的效率和精确度。
六、实际应用清单工程量计算常用于建筑工程中的具体构件计量,例如墙体、地板、屋顶等,每个构件都有相应的计算方法和计量单位。
定额工程量计算常用于公路、铁路、桥梁等交通建设工程中,通过标准工序计量,方便施工管理和成本控制。
清单与定额计算规则区别清单和定额计算是建筑工程项目中常用的两种造价计算方法。
两种方法在计算规则和应用场景上有所不同。
清单计算是根据工程项目的设计图纸和技术规范,将工程量按照细项、部分、分部工程的划分,逐一列示工程项目所需的劳务和材料,然后按照市场行情和成本价格对每一项工程进行定价,最后将所有工程量乘以价格系数,求得总造价。
清单计算的计算规则较为灵活,可以对每一项工程的价格进行灵活调整。
清单计算适用于工程项目量较小、材料价格变化较大、具有一定复杂性的项目。
定额计算是根据具体的工程项目特点和施工工艺,对工程产值进行分解,并以计量单位进行计量,以工程工艺和施工时数为基础,按照一定的工作量标准,将工程项目划分成若干个定额,并对每个定额进行定价,最后将所有定额相加,求得总造价。
定额计算的规则较为规范,定额的编制和调整参照国家相关的建设和施工标准,减少了人为的主观因素。
定额计算适用于工程量较大、较为标准化、工作量比较明确的项目。
清单计算的优点是适用范围广,可以进行灵活调整,适应不同项目的需求;缺点是计算较为繁琐,需要对每一项工程进行精确计算。
定额计算的优点是计算规则规范,计量标准明确;缺点是对项目的适用范围有一定限制,并且不适用于大型和复杂工程。
在实际应用中,根据具体项目的情况,可以选择清单计算或定额计算方法。
对于工程项目较小、工程量较为变化、需要进行灵活调整的情况,清单计算更为合适;而对于工程项目较大、工程量较为固定、需要较高的准确性和规范性的情况,定额计算更为适用。
同时,两种方法也可以结合使用,根据项目的实际情况选择最为合适的方法进行造价计算。
清单与定额计价在工程量计算规则区别清单计价与定额计价是在工程量计算中常用的两种方法。
它们有一些共同之处,都是用来计算工程项目的成本,并且都需要根据工程项目的特点和要求对材料、人工和设备等进行细致的量化和计算。
但是,清单计价和定额计价在计算规则和表现形式上存在一些区别。
下面将详细介绍这两种计价方法的区别。
首先,清单计价是按照工程项目的各项工程量逐项列出,并分别对每一项工程量进行单独计价。
清单计价的计算规则比较灵活,可以根据具体情况对每项工程量进行细致的量化和计算。
例如,对于房屋建筑工程的清单计价,可以分别列出墙体砌筑、地基处理、砂浆混合等工程量,并针对不同的工程量选择不同的计价方式。
清单计价的优点是计算结果比较准确,能够有效地对工程项目的成本进行控制和管理。
但是,清单计价的缺点是计算工作量较大,需要进行较多的细致计算和核对。
其次,定额计价是按照工程项目的各个单位工程进行分类,并对每个单位工程的工程量进行计算和核算。
定额计价的计算规则相对固定和统一,对于相同类型的工程项目可以采用相同的计价方法。
例如,对于电气工程的定额计价,可以按照布线、安装设备、接线等单位工程进行计算。
定额计价的优点是计算方法简单明了,可以提高工作效率。
但是,定额计价的缺点是计算结果比较粗略,不能对每一项工程量进行具体的计算和核对。
此外,清单计价和定额计价在表现形式上也存在一些区别。
清单计价可以通过清单表格的形式进行呈现,每一项工程量都有一个独立的项目编号和计价单价。
而定额计价可以通过定额表格的形式进行呈现,每个单位工程都有一个统一的计价单价。
在进行工程量计算时,清单计价需要按照清单表格的项目依次计算,而定额计价只需要按照定额表格的单位工程进行计算。
综上所述,清单计价和定额计价在工程量计算规则和表现形式上存在一些区别。
清单计价注重对每项工程量进行细致的计算和核对,适用于计算复杂和变动较大的工程项目;定额计价注重对单位工程进行简单的计算和统计,适用于计算简单和要求固定的工程项目。
