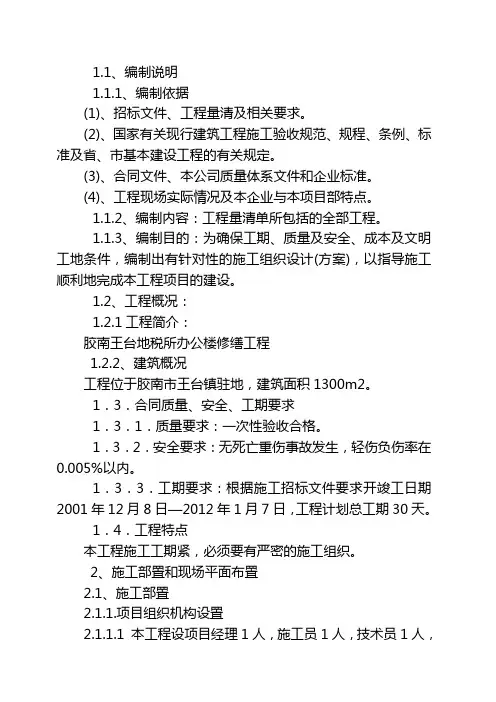

1.1、编制说明1.1.1、编制依据(1)、招标文件、工程量清及相关要求。
(2)、国家有关现行建筑工程施工验收规范、规程、条例、标准及省、市基本建设工程的有关规定。
(3)、合同文件、本公司质量体系文件和企业标准。
(4)、工程现场实际情况及本企业与本项目部特点。
1.1.2、编制内容:工程量清单所包括的全部工程。
1.1.3、编制目的:为确保工期、质量及安全、成本及文明工地条件,编制出有针对性的施工组织设计(方案),以指导施工顺利地完成本工程项目的建设。
1.2、工程概况:1.2.1工程简介:胶南王台地税所办公楼修缮工程1.2.2、建筑概况工程位于胶南市王台镇驻地,建筑面积1300m2。
1.3.合同质量、安全、工期要求1.3.1.质量要求:一次性验收合格。
1.3.2.安全要求:无死亡重伤事故发生,轻伤负伤率在0.005%以内。
1.3.3.工期要求:根据施工招标文件要求开竣工日期2001年12月8日—2012年1月7日,工程计划总工期30天。
1.4.工程特点本工程施工工期紧,必须要有严密的施工组织。
2、施工部置和现场平面布置2.1、施工部置2.1.1.项目组织机构设置2.1.1.1 本工程设项目经理1人,施工员1人,技术员1人,安全员1人,资料员1人,材料员1人,质量检查员1人,安全、会计、生活管理员各1人。
2.1.2.施工目标2.1.2.1.质量目标本工程质量目标为一次性验收合格。
2.1.2.2.工期目标本工程要求工期按招标文件要求,因施工期间在冬季,为了能够保证工程按期竣工,本项目部对工作日程做了合理安排。
2.1.2.3.安全目标无死亡重伤事故发生,轻伤负伤率在0.005%以内;杜绝食物中毒事故;认真执行中华人民共和国行业标准《建筑施工安全检查标准》,在安全检查中,安全管理达到90分以上。
2.1.2.4.文明施工及环保目标施工现场达到青岛市《建筑施工现场管理标准》要求,噪音、粉尘、固体废弃物等污染控制在国家、行业及青岛市规定的范围内。
房屋修缮技术标书1. 引言本文档旨在提供关于房屋修缮技术的详细描述和规范。
房屋修缮技术标书对于房屋修缮项目的顺利进行至关重要。
本标书旨在确保房屋修缮工作的质量和效果,以满足客户对修缮工作的期望和要求。
2. 修缮项目概述本次房屋修缮项目旨在修复和改善位于xxxx街xx号的房屋。
项目包括以下几个主要方面的工作:1.外墙修复和粉刷2.屋顶修缮和防水处理3.电气系统升级4.水暖系统修复5.地板和地毯更换6.室内漆面处理和墙面修复7.窗户和门的维修和更换8.厨房和浴室设备的翻新和更新3. 修缮工作细节3.1 外墙修复和粉刷•状况评估:对外墙进行细致的检查和评估,确定需要修复的区域。
•脱落材料的去除:清除所有脱落的涂层和破损的材料。
•补充修补:使用适当的材料进行修补,填补裂缝和破损的部分。
•粉刷:在进行修复后,对外墙进行粉刷,确保表面平整和一致。
3.2 屋顶修缮和防水处理•检查屋顶:对屋顶进行全面检查,确定需要修缮的区域。
•损坏修复:修复或更换受损的屋顶材料,确保屋顶的完整性。
•防水处理:在修缮后的屋顶上进行防水处理,以确保屋内不会发生渗漏问题。
3.3 电气系统升级•检查电气系统:对现有电气系统进行全面检查,确定需要升级的部分。
•电线更换:更换老化或破损的电线,确保电线的安全性和可靠性。
•增加电源插座:根据需求,在适当的位置增加电源插座以提供更多的电力输出。
3.4 水暖系统修复•检查水暖系统:对现有水暖系统进行全面检查,确定需要修复的部分。
•管道修复:修复破损的水暖管道,确保供水和排水系统的正常运行。
•水龙头更换:更换老化或损坏的水龙头,以确保水龙头的正常使用。
3.5 地板和地毯更换•地板更换:更换老化或破损的地板,选择合适的材料和颜色。
•地毯更换:更换老化或破损的地毯,确保地面整洁和舒适。
3.6 室内漆面处理和墙面修复•涂料选择:选择合适的涂料类型和颜色,以满足客户的需求和审美要求。
•表面处理:对室内墙壁进行充分准备,填补裂缝和修复破损区域。
目录第一章:施工总体进度方案保障办法第二章:质量包管办法和创优方案第三章:主要分项工程施工方案和技术办法第四章:定位和测量放线施工方案第五章:安然办法第六章:现场文明施工、消防、环保以及保卫方案第七章:雨季施工方案第八章:成品庇护和工程保修工作的打点办法和承诺第九章:紧急情况的处置办法、预案以及抵当风险的办法第一章:施工总体进度方案保障办法一、施工总进度方案如我公司中标,我公司就着手一切开工的前期筹办工作,包罗工程打点机构及人员、机械设备的投入、施工安排、施工组织和技术方案的研究和优选等。
并着手开始进行现场平面规划各种施工证件的打点、施工进度的安排等。
.我公司出场后,首先按照水准点及坐标点,对定位轴线、标高进行复测,并成立场区轴线网和现场测量布点,同时对城市基准点进行核实。
并着手进行一切筹办工作,包罗各种实施方案的详细制定工作。
确保工程按期竣工按照工程设计规模,招标文件、工程所处的地域和投入的各种出产要素以及我公司持久以来所堆集的大型工程工程和类似该工程工程的施工经验和打点优势、施工实力综合考虑各因素,科学、合理详尽地制定分阶段施工进度方案和与之相应的各种配套方案,确保本工程按时竣工。
由于该工程有工作面大的特点,有效的组织立体交叉作业,抓好前、后工序的衔接和打点,是包督工期的关键。
包管办法选派强有力的专业施工步队,在技术上完全有能力胜任本工程的施工在劳动力的需求量上,将按照各分局部项工程的特点以及工期控制的要求配备足够的劳动力,确保施工任务顺利完成。
.抓好内部打点机制,提高全员劳动出产率,工长对每天作业区域、条件、劳动听数、材料、机械设备需用量等情况要心中有数,为配合工期要求出产任务有短、中、持久安排,对总体出产安排与进度要及时掌握,具体调整,灵活机动安排出产,防止窝工。
提高各本能机能部分协调反响能力。
从工程经理到各本能机能部分要密切配合、确保工期,材料部分要按方案提前将材料筹办到位,后勤部分要作好后勤保障劳资、行政部分加强民工步队本质建设与组织纪律打点,对工程中呈现的各种问题要共同协调,主动解决,不成推诿扯皮。

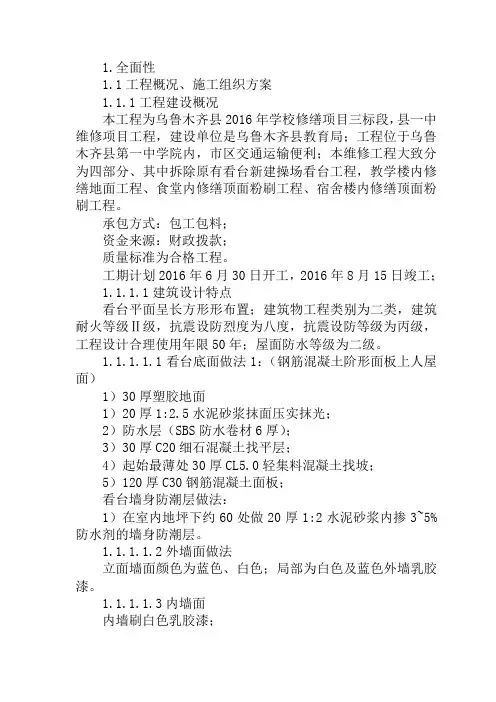

1.全面性1.1工程概况、施工组织方案1.1.1工程建设概况本工程为乌鲁木齐县2016年学校修缮项目三标段,县一中维修项目工程,建设单位是乌鲁木齐县教育局;工程位于乌鲁木齐县第一中学院内,市区交通运输便利;本维修工程大致分为四部分、其中拆除原有看台新建操场看台工程,教学楼内修缮地面工程、食堂内修缮顶面粉刷工程、宿舍楼内修缮顶面粉刷工程。
承包方式:包工包料;资金来源:财政拨款;质量标准为合格工程。
工期计划2016年6月30日开工,2016年8月15日竣工;1.1.1.1建筑设计特点看台平面呈长方形形布置;建筑物工程类别为二类,建筑耐火等级Ⅱ级,抗震设防烈度为八度,抗震设防等级为丙级,工程设计合理使用年限50年;屋面防水等级为二级。
1.1.1.1.1看台底面做法1:(钢筋混凝土阶形面板上人屋面)1)30厚塑胶地面1)20厚1:2.5水泥砂浆抹面压实抹光;2)防水层(SBS防水卷材6厚);3)30厚C20细石混凝土找平层;4)起始最薄处30厚CL5.0轻集料混凝土找坡;5)120厚C30钢筋混凝土面板;看台墙身防潮层做法:1)在室内地坪下约60处做20厚1:2水泥砂浆内掺3~5%防水剂的墙身防潮层。
1.1.1.1.2外墙面做法立面墙面颜色为蓝色、白色;局部为白色及蓝色外墙乳胶漆。
1.1.1.1.3内墙面内墙刷白色乳胶漆;1.1.1.1.4楼地面看台底部室内地面为水泥地面;1.1.1.1.5顶棚白色内墙涂料顶棚。
1.1.1.1.6散水散水(宽900)详见新12J01-9页-散4。
1.1.1.1.7门窗一层主入口大门为铝合金断桥门,内门教室门为木门,甲、乙级防火门,防火卷帘门。
窗为60系列,单框塑钢窗,门窗洞口阳角周边均做1:2水泥砂浆护角,高与洞口高平齐;天然石材窗台板;1.1.1.1.8楼梯楼梯栏杆、扶手为不锈钢管,栏杆高度1000mm,顶层楼梯栏杆水平段高度为1100㎜。
1.1.1.1.9油漆所有外露明铁件均刷防锈漆一道,面层刷银灰油两道。

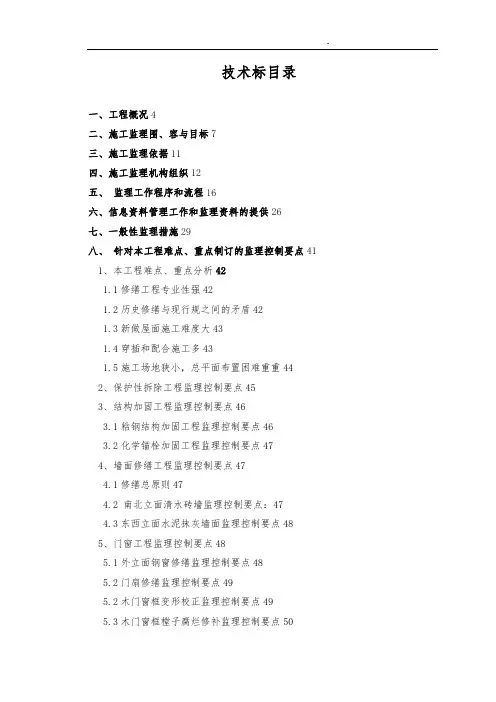

目录一、技术标编制总说明11.对工程质量的承诺12.对工期的承诺13.环境保护目标14.平安文明目标15.施工现场“渣土垃圾〞的整治处置及违约措施2二、施工组织设计21.工程概况22.招标围23.工程特点、重点34.施工协调45.施工部署46.整体部署安排57.主要分局部项工程施工方法57.1脚手架方案57.2涂料施工方案67.3墙面粉刷77.4木构架工程87.5木地板97.6卷材防水施工技术措施97.7油漆工程107.8零星金属面油漆107.7瓦屋面118.保证质量的技术组织措施128.1工程质量管理保证体系128.2现场施工管理过程控制128.3保证工程质量目标实现的具体技术措施13 8.4保证质量的组织措施148.5保证质量的管理措施159.保证平安施工的技术组织措施159.1平安生产保证体系169.2现场平安生产管理制度169.3防火平安技术措施169.4平安用电技术措施179.5脚手架的防护189.6平安网或围栏的搭设189.7治安管理措施189.8突发事件应急措施1910.确保文明施工、环境保护的技术组织措施19 10.1文明施工保证体系2010.2文明施工的一般要求2010.3施工现场环境保护措施2110.4文明施工组织管理机构2110.5现场文明施工措施2110.6工完场清和文明施工责任区制度2211.环保措施2311.1施工现场道路2311.2施工现场地面2311.3区域清理2311.4防尘措施2311.5垃圾堆放区2411.6噪声控制2411.7废水管理2412.施工进度方案及工期保证措施2412.1总工期及施工进度方案表2412.2确保工期的技术组织措施2412.3进度方案控制的保证措施2612.7工期保证体系框图2713.施工总平面布置2713.1总平面布置原则2713.2临时用电2813.3消防设施布置2814.主要施工机械一览表〔规格型号、数量等〕2815.工程用工方案表2916.工程工程公共关系协调3016.1概述3016.2主管部门3016.3工程工程公共关系对象图3116.4与各部门的关系处理31附表目录附表:施工总进度方案表附图:施工总平面布置图一、技术标编制总说明我公司十分重视参加永丰街道直管房全工程修缮工程的投标时机,本着“优质效劳、精诚合作〞的宗旨,将凭借雄厚的技术力量、丰富的施工经历、先进的机械设备、优化的施工管理、科学的技术措施、合理的让利造价,优质、高效、平安、文明施工,创立精品工程的业绩,参与本次投标竞争。

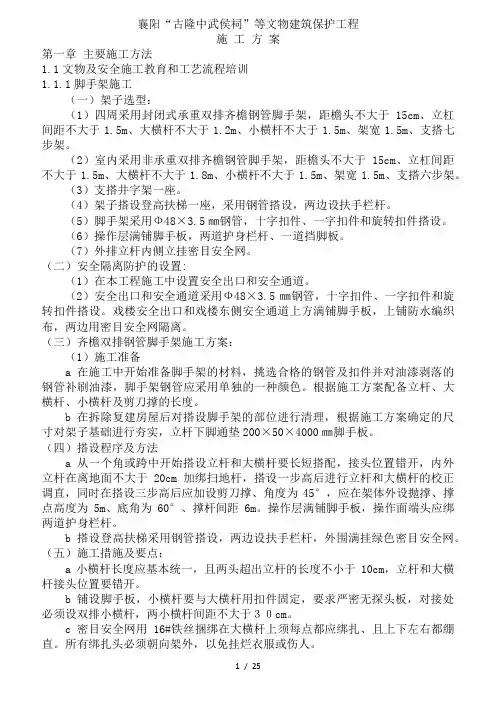

襄阳“古隆中武侯祠”等文物建筑保护工程施工方案第一章主要施工方法1.1文物及安全施工教育和工艺流程培训1.1.1脚手架施工(一)架子选型:(1)四周采用封闭式承重双排齐檐钢管脚手架,距檐头不大于15cm、立杠间距不大于1.5m、大横杆不大于1.2m、小横杆不大于1.5m、架宽1.5m、支搭七步架。
(2)室内采用非承重双排齐檐钢管脚手架,距檐头不大于15cm、立杠间距不大于1.5m、大横杆不大于1.8m、小横杆不大于1.5m、架宽1.5m、支搭六步架。
(3)支搭井字架一座。
(4)架子搭设登高扶梯一座,采用钢管搭设,两边设扶手栏杆。
(5)脚手架采用Ф48×3.5㎜钢管,十字扣件、一字扣件和旋转扣件搭设。
(6)操作层满铺脚手板,两道护身栏杆、一道挡脚板。
(7)外排立杆内侧立挂密目安全网。
(二)安全隔离防护的设置:(1)在本工程施工中设置安全出口和安全通道。
(2)安全出口和安全通道采用Ф48×3.5㎜钢管,十字扣件、一字扣件和旋转扣件搭设。
戏楼安全出口和戏楼东侧安全通道上方满铺脚手板,上铺防水编织布,两边用密目安全网隔离。
(三)齐檐双排钢管脚手架施工方案:(1)施工准备a在施工中开始准备脚手架的材料,挑选合格的钢管及扣件并对油漆剥落的钢管补刷油漆,脚手架钢管应采用单独的一种颜色。
根据施工方案配备立杆、大横杆、小横杆及剪刀撑的长度。
b在拆除复建房屋后对搭设脚手架的部位进行清理,根据施工方案确定的尺寸对架子基础进行夯实,立杆下脚通垫200×50×4000㎜脚手板。
(四)搭设程序及方法a从一个角或跨中开始搭设立杆和大横杆要长短搭配,接头位置错开,内外立杆在离地面不大于20cm加绑扫地杆,搭设一步高后进行立杆和大横杆的校正调直,同时在搭设三步高后应加设剪刀撑、角度为45°,应在架体外设抛撑、撑点高度为5m、底角为60°、撑杆间距6m。
操作层满铺脚手板,操作面端头应绑两道护身栏杆。
房屋修缮工程技术标房屋修缮工程技术标随着城市建设的不断扩大和人们生活水平的不断提高,房屋修缮工程也越来越受到关注。
房屋修缮工程为了确保施工质量,保证房屋的安全性和使用寿命,需要制定一系列的技术标准来指导实际的操作过程。
下面就为大家详细介绍一下房屋修缮工程技术标。
一、房屋修缮的主要技术标准房屋修缮工程的技术标准包括施工工艺、工程测量、基础处理以及建筑材料等方面,下面主要介绍几个主要的技术标准。
1.施工工艺施工工艺是房屋修缮中最重要的环节,它直接关系到修缮后房屋的使用效果和安全性。
施工工艺标准应当包括清理旧墙面、龙骨安装、隔断墙建造、地面处理、天花板处理、漏水处理以及油漆粉刷等方面的内容。
施工工艺标准应当细致入微,注重细节,并要求施工人员能够熟练掌握各种施工工具的使用。
2.工程测量工程测量是房屋修缮工程的前期工作,要求必须精细。
测量标准应包括室内空间尺寸、门窗位置、水电布局、装修样式以及现场管线等方面的测量。
这些测量标准必须严格执行,并要求测绘人员熟练掌握各种在测量中使用的仪器和设备。
3.基础处理基础处理是修缮工程的一个非常重要的环节。
标准主要包含基础评估、验收和维护等方面的内容。
在基础处理阶段,必须对原先的基础进行全面检查,检查出问题后及时处理,使其达到标准,以保证修缮后房屋的安全稳定。
4.建筑材料建筑材料标准主要包括各种修缮材料的标准化和质量控制,以及规范化的使用方法。
包括墨水线、龙骨、隔板、水泥、钢筋、木材、电器、灯具、门窗、板材等等。
在购买和使用这些材料时必须确保它们符合规范,并且能够在引起更小的破坏比贵重的需要长期手工维修的材料更加重要的时候使用。
二、参照技术标准的优点参照技术标准的优点主要有如下几点:1.实现技术规范化参照技术标准可以使施工过程标准化,保证施工质量。
同时也可以避免施工过程中出现的问题。
2.实现施工模板化在房屋修缮工程施工过程中,需要大量使用施工模板,而模板制作的标准化可以减少制作的时间,提高制作效率,节省费用。
仓库修缮工程技术标范本一、工程概述本工程旨在对仓库进行修缮及设备升级改造,以提升仓库的功能性和工作效率。
工程包括但不限于以下内容:仓库外观修缮、仓库内部结构改造、仓库设备升级、安全管理设施安装等。
二、工程标准1.施工标准a) 所有施工工作必须符合相关国家建筑标准和建筑法规,确保施工质量和安全。
b) 施工过程中应严格按照施工图纸和技术规范进行,确保工程质量达到设计要求。
c) 施工现场的临时设施和安全防护设施必须符合相关标准,确保施工期间的工作环境和职工安全。
d) 对于拆除工作,应采取相应的安全措施,避免对周围环境和设施造成不必要的损害。
e) 工程验收时,必须符合相关验收标准和质量要求,确保工程完好无缺。
2.材料标准a) 所有建筑材料和设备必须符合国家标准,并出具合格证明。
b) 材料的选用应根据仓库气候条件和使用要求来确定,确保耐用性和使用寿命。
3.设备标准a) 设备的选用应考虑仓库的实际需求和工作效率,确保设备的性能稳定和可靠性。
b) 设备的安装应按照制造商提供的安装要求进行,确保设备的正常运行和安全使用。
4.安全标准a) 工程现场必须设置安全警示标志,明确施工区域和危险区域,确保施工现场的安全。
b) 在工程施工过程中,应配备足够数量的消防器材,并进行定期检查与维护。
c) 工程施工人员应按照安全操作规程进行作业,确保工作安全和人员健康。
三、验收标准1.外观修缮:外墙表面应平整美观,无开裂、脱落等现象;屋面应严密无渗漏;门窗应完好、灵活开启关闭。
2.内部结构改造:内部空间利用合理,结构稳固,无裂缝、渗漏等现象。
3.设备升级:设备安装正确,运行正常,无异常噪音和震动,性能达到设计要求。
4.安全管理设施:安全通道、疏散指示标识、灭火器等设施设置齐全,符合相关安全标准。
四、质量控制1.施工过程中,进行必要的质量检查,确保工程质量符合标准要求。
2.定期召开工程进展会议,及时解决工程质量、安全等方面的问题。
3.施工过程中配备专职质量监督员,对施工质量进行监控和检查。
技术标目录一、工程概况4二、施工监理围、容与目标7三、施工监理依据11四、施工监理机构组织12五、监理工作程序和流程16六、信息资料管理工作和监理资料的提供26七、一般性监理措施29八、针对本工程难点、重点制订的监理控制要点411、本工程难点、重点分析421.1修缮工程专业性强421.2历史修缮与现行规之间的矛盾421.3新做屋面施工难度大431.4穿插和配合施工多431.5施工场地狭小,总平面布置困难重重442、保护性拆除工程监理控制要点453、结构加固工程监理控制要点463.1粘钢结构加固工程监理控制要点463.2化学锚栓加固工程监理控制要点474、墙面修缮工程监理控制要点474.1修缮总原则474.2 南北立面清水砖墙监理控制要点:474.3东西立面水泥抹灰墙面监理控制要点485、门窗工程监理控制要点485.1外立面钢窗修缮监理控制要点485.2门扇修缮监理控制要点495.2木门窗框变形校正监理控制要点495.3木门窗框樘子腐烂修补监理控制要点505.4五金件修缮监理控制要点506、屋面修缮工程监理控制要点507、地面修缮工程监理控制要点517.1木地板修缮的监理控制要点517.2石板材、地砖、马赛克等面层修缮监理控制要点518、装饰修缮工程监理控制要点518.1石膏天花与线角修缮监理控制要点518.2油(涂)饰修缮监理控制要点529、主体结构工程监理控制要点5310、建筑节能工程监理控制要点5511、电气工程与防雷工程监理控制要点5712、给排水工程监理控制要点5913、消防工程监理控制要点6014、空调工程监理控制要点6115、智能工程监理控制要点6216、太阳能供水系统监理控制要点6317、景观照明工程监理控制要点6418、无障碍工程监理控制要点6519、电梯工程监理控制要点6620、室外总体工程监理控制要点6921、景观绿化工程监理控制要点6922、特殊季节监理控制要点70九、对本工程的合理化建议711、合理组织按工期完成施工712、突出消防安全意识723、实行样本先行制度734、加强成品保护意识73十、监理单位为业主提供优质服务的措施与承诺73十一、根据工程特点制定的检测、监测方式、手段和保证措施76 十二、旁站监理的重要部位、工序清单78十三、本项目使用的主要仪器、检测设备一览表79技术标评标标准对应页码一、工程概况1、项目名称:四行仓库修缮工程2、建设地点:光复路1、21号3、招标单位:百联集团置业4、设计单位:建筑设计研究院5、工程等级: 房屋建筑工程儿级6、计划工期:2015年3月18日至2015年12月31日,计划施工工期288日历天,监理服务周期为378日历天。
屋面防水修缮工程技术标1. 引言屋面防水修缮工程是指对建筑物屋面进行防水维修和修缮的工程,旨在保证建筑物屋面的防水性能和使用寿命。
本文档旨在制定屋面防水修缮工程的技术标准,包括工程前准备、施工工艺、防水材料要求、验收标准等内容。
2. 工程前准备2.1 施工前准备•检查屋面结构的稳定性,确保无漏水和结构问题。
•清理屋面上的杂物和污物,以便进行施工。
•确定防水修缮的具体位置和范围,制定施工计划和工艺。
2.2 材料准备•根据具体情况选择合适的防水材料,包括涂料、胶粘剂、防水卷材等。
•确保所使用的防水材料符合国家相关标准和规定。
3. 施工工艺3.1 防水底层处理•清洁屋面,确保表面干净无尘。
•对有裂缝或破损的部分进行修补。
3.2 防水材料施工•根据屋面的类型和要求选择合适的防水材料。
•使用专业的工具和设备,按照施工工艺规范施工。
•材料的施工厚度和覆盖面积应符合相应要求。
3.3 保护层施工•在防水层施工完成后,进行保护层的施工,以保护防水层不受外界环境影响。
•保护层可以使用砂浆、涂料等材料,具体选择根据施工条件和要求而定。
4. 防水材料要求4.1 防水涂料•防水涂料应具有良好的粘结性和防水性能。
•符合国家相关标准,能够满足建筑物的使用要求。
4.2 防水卷材•防水卷材应具有优良的耐候性和抗老化性能。
•具有一定的柔韧性,能够适应屋面的变形和承受一定的荷载。
4.3 胶粘剂•胶粘剂应具有良好的黏结性和耐候性。
•使用环境友好的胶粘剂,不含有害物质。
5. 验收标准5.1 屋面防水层的平整度和无波纹、鼓起等现象。
5.2 防水层的附着力强,无剥离、开裂等情况。
5.3 拼接部位和细节处理的完善性,无渗漏点和疏忽现象。
5.4 保护层的均匀覆盖和厚度符合要求。
6. 总结通过本文档对屋面防水修缮工程进行技术标准的制定,确保工程能够按照标准的要求进行施工和验收。
同时,选择合适的防水材料、严格遵循工艺规范,也是保证屋面防水修缮工程质量的关键。
技术标-房屋修缮工程一、招标概述1.1 招标项目根据招标方要求,本次招标项目为房屋修缮工程,包括以下三个部分:•墙体修缮•屋面修缮•楼梯修缮1.2 招标单位招标单位为XX建筑工程有限公司,地址XX路XX号。
1.3 招标范围修缮范围为招标项目中列出的三个部分。
1.4 投标要求投标人应具备以下资格:•有建筑工程施工承包资质•注册资本金不少于500万•最近三年内有类似项目施工经验•无不良记录1.5 投标截止时间投标截止时间为XXXX年XX月XX日下午14:00。
二、技术标内容2.1 修缮方案投标人需要提交详细的修缮方案,包括但不限于以下内容:•修缮的具体部位•修缮方式和方法•修缮所需材料和工具•修缮施工计划和时间节点•修缮后的效果图2.2 材料采购投标人需要提供材料采购计划,包括但不限于以下内容:•采购的材料种类和规格•材料的供应商和品牌•材料的数量和价格•材料的质量标准和检测报告2.3 施工技术与质量控制投标人需要详细说明施工技术和质量控制措施,包括但不限于以下内容:•施工的具体步骤和流程•施工中需要注意的问题和细节•施工现场的安全管理和施工人员管理•施工质量控制的具体措施和检查标准2.4 保修期投标人需要提供修缮项目的保修期,保证修缮后的质量和效果,在保修期内负责维修和维护,并且对因修缮引发的问题承担相应的责任。
三、报价和支付方式3.1 报价方案投标人需要提交详细的报价方案,包括但不限于以下内容:•每个部位修缮的费用细节•材料采购费用•总修缮费用•预计的工期和报价细节说明3.2 支付方式招标方提供的支付方式有两种:•定期支付:以工期为基础进行定期支付。
•阶段支付:根据施工进度进行阶段性支付,每个阶段支付金额应不超过合同金额的50%。
四、必要附件4.1 法律文件投标人需要提供以下法律文件:•营业执照副本•组织机构代码证•税务登记证•建筑工程施工承包资质证书•最近三年内类似项目的承包合同和完工证明4.2 技术文件投标人需要提供以下技术文件:•施工方案•材料采购计划•拟定施工计划和时间节点•施工施工质量控制措施说明•修缮后的效果图五、投标注意事项•请投标人保证提交的文件的真实性、准确性和完整性,如果不实、不准确、不完整,招标单位有权要求投标人作出书面说明,并对其负责。

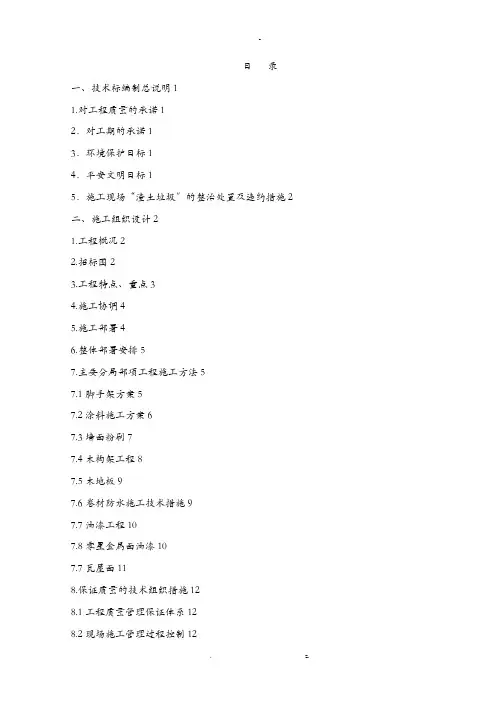

目录1、编制目的 (2)2、编制原则 (2)3、编制依据 (2)4、工程概况及目标 (3)5、质量保证措施 (3)6、施工平安措施 (7)7、文明施工措施 (10)8、施工环保措施 (12)9、主要施工方法和技术措施 (14)10、人工、机械配备方案 (24)11、进度方案与进度保证措施 (26)12、工程组织管理机构 (26)1、编制目的本工程施工组织设计的编制目的,旨在为西安航天医院住院一部一层修缮改造工程施工提供较为完善的纲领性支持文件,在施工阶段,我们将结合以往工程施工管理经历,本工程主要工程量是撤除改造,针对此工程施工组织设计作适当优化调整,以便更好地指导工程施工管理,以确保实施优质、按期、高效、低耗、平安、文明地完本钱工程的施工。
2、编制原则1〕遵循招标文件的各项条款的原则。
2〕遵循工程改造的设计要求,正确组织施工,确保工程质量合格。
3〕坚持招标文件和改造施工图中相应技术标准的原则,确保施工改造后使业主满意。
4〕坚持实事求是的原则,根据本单位的实力,确保施工组织的可行性先进性和合理性。
5〕充分发挥我单位专业化施工优势的原则。
6〕确保本工程施工的平安、质量、进度和文明施工均满足业主要求的原则。
3、编制依据1〕"建筑工程施工质量验收统一标准"〔GB50300-2001〕2〕"建筑装饰装修工程质量验收标准"〔GB50210-2001〕3〕"建筑地面工程施工质量验收标准"〔GB50209-2002〕4〕"砌体工程施工质量验收标准"〔GB50203-2002〕5〕"给水排水管道工程施工及验收标准"〔GB50268-97〕6〕"建筑给排水及采暖工程施工质量验收标准"〔GB50242-2002〕7〕"建筑电气工程施工质量验收标准"〔GBJ50303-2002〕8〕"砌体工程现场检测技术标准"〔GB/T50315-2000〕9〕"建立工程施工现场供用电平安标准"〔GB50194-93〕10〕"建筑机械使用平安技术规程"〔JGJ33-2001〕11〕"建筑机械使用平安技术规程"〔JGJ33-86〕12〕"施工现场临时用电平安技术标准"〔JGJ46-88〕13〕"建筑施工平安检查标准"〔JGJ59-99〕4、工程概况及目标1〕工程概况本工程为安航天医院住院一部一层修缮改造工程,主要包括吊顶撤除、重装,地面撤除、重装,墙面抹灰铲除、改造修复,门窗维修、刷漆翻新;给排水管道改造,暖气管道及散热器维修、刷漆;走道及房间照明灯具等撤除、重装。
房屋修缮工程-技术标1. 引言本技术标是为了指导房屋修缮工程的进行而编写的。
房屋修缮工程是指对已存在的房屋进行维修、翻新和改造的过程,旨在提升房屋的功能性、安全性和美观性。
本技术标将涵盖房屋修缮工程的设计要求、施工工艺、质量控制、材料选用等方面内容。
2. 设计要求2.1 结构设计要求•根据房屋的实际情况,确定修缮工程所涉及的结构部分,如墙体、楼板、屋顶等。
•综合考虑房屋的承载能力、抗震要求等因素,进行结构设计。
•确保修缮后的房屋结构稳定、牢固,能够满足使用要求。
2.2 功能性要求•根据修缮工程的目的,确定房屋的功能需求。
•考虑房屋的布局、采光、通风等因素,设计满足功能需求的房屋。
•保证修缮后房屋的功能性得到提升。
2.3 安全性要求•针对房屋存在的安全隐患,制定相应的修缮方案。
•修缮工程中必须符合相关的建筑法规和安全标准,确保房屋的使用安全。
•在施工过程中,建立相关的安全管理制度,保证施工人员的安全。
3. 施工工艺3.1 拆除工艺•制定拆除方案,确定需要拆除的部位和方法。
•在拆除过程中,确保周围环境不受到损害,同时保证施工人员的安全。
3.2 结构施工工艺•根据结构设计要求,采用适当的施工工艺进行结构修缮工程。
•对于墙体、楼板等结构部分,应采用符合标准的施工工艺进行加固和修复。
3.3 装饰工艺•根据装饰设计要求,进行墙面、地面、天花板等装饰工程。
•选择合适的装饰材料,确保装饰效果和质量。
3.4 防水工艺•针对需要进行防水处理的部位,采用适当的防水工艺和材料进行施工。
•保证修缮后的房屋在潮湿环境中不会发生渗水问题。
4. 质量控制4.1 施工人员要求•施工人员必须具备相关的资质和技术能力。
•施工人员要遵守相关的施工规范和安全操作规程。
•选择质量可靠的材料,符合相关的国家标准和行业标准。
•严格把控材料的进货、验收和使用过程,确保材料质量符合要求。
4.3 现场质量控制•安排有经验的技术人员进行现场质量控制,监督施工过程。
大学宿舍修缮项目技术标大学宿舍修缮项目技术标第一章对工程项目的综合说明(包括工期、质量)、施工现场平面布置和临时设施布置第一节编制说明一、编制原则(一)遵循招标文件条款的原则根据相关的法律法规及技术性文件要求,对所编制的施工组织设计文字说明、插图、插表等严格按照招标文件的规定,做到统一标准,规范编制。
(二)遵循设计图纸、施工规范、规程、验收标准的原则在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。
(三)坚持实事求是的原则在制定具体项目实施方案过程中,充分研究、分析工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质、高效地完成本的建设任务。
(四)坚持施工全过程严格管理的原则在各道工序施工中,严格执行监理工程师的指令,尊重建设单位和监理的意见,严格管理,保证施工过程中的各个环节都处于良好的受控状态。
(五)坚持专业化作业与综合管理相结合的原则在施工组织方面,以专业队为基本组成形式,充分发挥专业人员和先进优良设备的优势,同时采取综合管理手段、科学管理调配以达到整体优化的目的。
第二节工程概况一、拆除工程(一)混凝土拆除:局部楼板拆除,雨棚拆除;原砼圈梁陶洞:原砼圈梁陶洞;混凝土雨蓬拆除;楼地面拆除;楼梯面层拆除;顶棚拆除(二)内墙面拆除:内墙面拆除(拆除至结构层),包含墙面的木质装饰柜、踢脚衣柜书架拆除,面层材质综合考虑(包含墙面附着物的清理)涂料墙面拆除,面砖墙面拆除;(三)砌体拆除;轻质隔墙拆除;外墙面拆除;门窗拆除;更换纱窗;卫生间便台拆除;卫生间隔断拆除;雨水管拆除;室外台阶拆除;散水拆除;卫生间池槽拆除二、装饰工程(一)楼地面工程;1、地面:陶瓷地砖楼地面(1)8~10厚地砖铺实拍平,稀水泥浆擦缝(2)20厚1:3干硬性水泥砂浆(3)素水泥浆一道(4)60厚C15混凝土垫层,150厚3:7灰土(用于地面)(5)适用于走道和所有无特殊要求的房间2、楼地面:防滑地砖楼地面(防水)(1)8-10厚地砖铺实拍平,稀水泥浆擦缝(2)30厚1:3干硬性水泥砂浆找平兼结合层(3)1.5厚合成高分子防水涂料防水层一道,四周卷起300高,淋浴位卷起1800,其中:(4)最薄处20厚C20细石混凝土找坡层抹平(5)素水泥浆一道(6)现浇钢筋混凝土楼板表面清理干净适用于所有卫生间、盥洗室、淋浴间、洗衣间、首层更衣室的楼地面(二)墙面工程1、内墙1:水泥砂浆涂料墙面(1)基面清扫干净(剔除原有面层及抹灰层)(2)素水泥浆一道甩毛(内掺建筑胶)(3)钢筋混凝土加固/钢筋网片水泥砂浆加固(4)9厚1:3水泥砂浆,6厚1:2水泥砂浆抹平/ 6厚1:2水泥砂浆抹平(5)两种墙身基材交界处,加粘玻纤网布一层(6)3厚柔性耐水腻子分遍批刮抹平(7)封底漆一道(8)刷乳胶漆两遍适用于除卫生间、盥洗室、淋浴间、洗衣间以外所有无特殊要求地上建筑内墙面2、内墙2:水泥砂浆涂料内保温墙面(1)基面清扫干净(剔除原有面层及抹灰层)(2)素水泥浆一道甩毛(内掺建筑胶)(3)筋混凝土加固/钢筋网片水泥砂浆加固(具体做法厚度详结施)(4)9厚1:3水泥砂浆,6厚1:2水泥砂浆抹平/ 6厚1:2水泥砂浆抹平(5)75厚蒸压砂加气混凝土保温板(6)20厚抗裂砂浆,压入一层耐碱玻纤网布(7)3厚柔性耐水腻子分遍批刮抹平(8)封底漆一道(9)刷乳胶漆两遍适用于地上所有(除卫生间、盥洗室、淋浴间、洗衣间以外)的内侧墙面3、内墙3:贴面砖防水墙面(1)基层清扫干净(剔除原有面层及抹灰层)(2)素水泥浆一道甩毛(内掺建筑胶)(3)9厚1:3水泥砂浆分层压实抹平(4)10厚聚合物水泥防水砂浆(5)素水泥浆一道甩毛(用专用胶黏剂粘贴时无此道工序)(6)4厚1:1水泥砂浆加水中20%建筑胶(或配套专用胶黏剂)粘结层(7)4~5厚釉面砖(粘贴前墙砖充分浸湿或按产品要求)白水泥浆擦缝或填缝剂填缝适用于所有卫生间、盥洗室、淋浴间、洗衣间、首层更衣室的内墙面4、外墙1:真石漆外墙面(1)9厚1:3水泥砂浆(2)6厚1:2.5水泥砂浆找平(3)5厚干粉类聚合物水泥防水砂浆,中间压入耐碱玻璃纤维网布(4)涂饰底层涂料(5)喷涂主层涂料(6)涂饰面层涂料两遍适用于所有现状为白色的外墙面(三)天棚工程1、矿棉装饰板吊顶(1)铝合金配套龙骨,主龙骨中距900-1000,T型龙骨中距503或603,横撑中距503或603(2)12-15厚500*500或600*600矿棉装饰板适用于1-3层门厅和公共走道部位,吊顶高度为27002、铝合金龙骨方形板吊顶(1)配套龙骨,结合装修二次设计(2)铝合金方形板面层适用于1-3层卫生间、盥洗室、淋浴间、洗衣间、吊顶高度2500(四)门窗工程1、PA断桥铝合金中空玻璃平开消防救援上悬窗(开启扇加纱窗)(1)PA断桥铝合金窗制作安装、运输,含五金、百叶、执手、锁等(2)PA断桥铝合金中空(辐射率≥0.15)LOW-E 6无色+12A+6无色,所有外窗开启扇处均加纱扇其中:1块玻璃采用易于敲碎方便消防人员施救的安全玻璃2、木质平开门(1)木制平开门制作安装、运输,含五金、门锁、拉手、配件、门套等(2)内门采用成品高级木门第三节施工现场平面布置图一、现场平面布置图二、结构设计与构造(一)材料1、临时性建筑物所用板材的氧指数应大于等于32。
目录一、技术标编制总说明 (1)1.对工程质量的承诺 (1)2.对工期的承诺 (1)3.环境保护目标 (1)4.安全文明目标 (1)5.施工现场“渣土垃圾”的整治处置及违约措施 (2)二、施工组织设计 (2)1.工程概况 (2)2.招标范围 (2)3.工程特点、重点 (3)4.施工协调 (4)5.施工部署 (4)6.整体部署安排 (5)7.主要分部分项工程施工方法 (5)7.1脚手架方案 (5)7.2涂料施工方案 (6)7.3墙面粉刷 (7)7.4木构架工程 (8)7.5木地板 (9)7.6卷材防水施工技术措施 (9)7.7油漆工程 (10)7.8零星金属面油漆 (10)7.7瓦屋面 (11)8.保证质量的技术组织措施 (12)8.1工程质量管理保证体系 (12)8.2现场施工管理过程控制 (12)8.3保证工程质量目标实现的具体技术措施 (13)8.4保证质量的组织措施 (14)9.保证安全施工的技术组织措施 (15)9.1安全生产保证体系 (16)9.2现场安全生产管理制度 (16)9.3防火安全技术措施 (16)9.4安全用电技术措施 (17)9.5脚手架的防护 (18)9.6安全网或围栏的搭设 (18)9.7治安管理措施 (18)9.8突发事件应急措施 (19)10.确保文明施工、环境保护的技术组织措施 (19)10.1文明施工保证体系 (20)10.2文明施工的一般要求 (20)10.3施工现场环境保护措施 (21)10.4文明施工组织管理机构 (21)10.5现场文明施工措施 (21)10.6工完场清和文明施工责任区制度 (22)11.环保措施 (23)11.1施工现场道路 (23)11.2施工现场地面 (23)11.3区域清理 (23)11.4防尘措施 (23)11.5垃圾堆放区 (24)11.6噪声控制 (24)11.7废水管理 (24)12.施工进度计划及工期保证措施 (24)12.1总工期及施工进度计划表 (24)12.2确保工期的技术组织措施 (24)12.3进度计划控制的保证措施 (26)12.7工期保证体系框图 (27)13.施工总平面布置 (27)13.2临时用电 (28)13.3消防设施布置 (28)14.主要施工机械一览表(规格型号、数量等) (28)15.工程用工计划表 (30)16.工程项目公共关系协调 (30)16.1概述 (30)16.2主管部门 (31)16.3工程项目公共关系对象图 (32)16.4与各部门的关系处理 (32)附表目录附表:施工总进度计划表附图:施工总平面布置图一、技术标编制总说明我公司十分重视参加永丰街道直管房全项目修缮工程的投标机会,本着“优质服务、精诚合作”的宗旨,将凭借雄厚的技术力量、丰富的施工经验、先进的机械设备、优化的施工管理、科学的技术措施、合理的让利造价,优质、高效、安全、文明施工,创建精品工程的业绩,参与本次投标竞争。
第1章对工程项目的综合说明1.工程概况1.1工程概况本项目为天津市滨海新区塘沽响螺湾医院(枫叶红老人院)改造工程,建设地点为滨海新区塘沽河南路8号,涉及改造总面积约4560平方米。
1.2编制依据及原则1.2.1天津市滨海新区塘沽响螺湾医院(枫叶红老人院)改造工程项目施工招标文件。
1.2.2现行相关的国家颁布的设计规范、施工规范、验收标准等有关文件及业主的有关规定。
1.2.3我公司积累的成熟技术、施工方法以及多年来从事同类工程的施工经验。
1.2.4我公司可调用到本工程的各类资源。
2.编制范围建设单位所发施工图纸及工程量清单中全部内容。
3.编制原则以创信誉、保安全、保工期、保质量、守合同为指导思想,依据相关设计施工规范,充分发挥我公司现有的施工管理、技术水平和机械设备的配套能力编制而成。
在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
3.1质量保证原则建立完整的质量管理体系和控制程序,明确工程质量方针、目标,结合工程特点与实际情况制定切实、可行、有效的质量保证措施。
施工过程中严格按照相关规范及技术标准进行质量控制,确保工程质量达标,达到业主满意。
加强领导、强化管理、合格高效。
根据承诺的目标,施工中加强内部核算管理,降低工程成本,提高经济效益。
3.2工期强化标准原则根据业主对本工程的工期要求,编制科学的、合理的、周密的施工方案,科学组织施工,合理配置资源,使各分部分项工程施工衔接有序,进度实时监控,特别是抓住重点控制工程,使本项目的资源充分利用,以确保总体施工计划和各阶段施工计划的实现,从而确保总工期。
3.3技术可靠性原则根据本工程情况以及特点,吸收类似工程施工和管理的成熟经验,结合以往施工经验,选择可靠性高、可操作性强的施工技术方案进行施工,确保安全、质量、工期达标体系快速的建成。
施工组织设计以科学为依据,采用监控系统和信息反馈系统作为指导施工的依据。
科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工方案的编制中,进行多种施工方案的综合比选,以最终确定合理的施工方案。
3.4科学配置原则根据本工程工程量的大小及各项管理目标的要求,在施工的组织过程中,选派有施工经验的管理人员,组织专业化施工队伍,投入高效先进的施工设备,确保人、财、物及设备的科学合理配置。
3.5经济合理性原则针对工程的实际情况,本着可靠、经济、合理的原则选择施工方案,并合理配备资源,施工过程实施动态管理,从而使工程施工达到既经济又达标的目标。
3.6环境保护原则充分调查了解工程周边环境情况,施工紧密结合环境保护进行。
施工中实施文明施工,减少空气、振动、噪音、扬尘污染。
杜绝随意丢弃垃圾等对环境的污染,维护交通运输。
3.7风险超前研究和可控原则根据本工程所在的地理位置、工程地质水文等特点,参考类似工程施工经验,结合我公司对相关情况的掌握和了解,以及针对该工程已经开展的对各种技术难题的进行了超前研究,进一步认真分析并识别出所有影响施工进度、工程质量的问题,对风险进行评估和管理控制,减小发生的频次,制定应急预案和措施,最大限度的控制风险发生,降低风险发生时造成的损害。
3.8 保护环境、文明施工原则提前制定环境保护、文明施工的施工计划,树立环保意识,保护好周围生态环境,做到文明施工。
4. 总体思路4.1“两个确保”第一是确保工程质量,第二是确保工期。
4.2贯彻“三高”4.2.1要高水平的完成本工程。
4.2.2要高标准控制施工全过程,用检测控制工序,让工序控制过程,让过程控制整体。
4.2.3要高效率完成本工程,各工序作业全过程控制,一次达标。
4.3工程目标4.3.1质量目标工程质量达到国家验收规范合格标准。
4.3.2工期目标2018年3月15日计划开工,2018年6月30日计划竣工。
4.3.3安全目标符合《建设工程安全条例》的要求。
严格执行各种机械操作规程,消除施工中的安全隐患,确保无死亡及重伤事故,严防坠落和交通事故等各类事故发生,工地安全和文明施工双达标。
对本工程的安全目标制定如下:杜绝职工因工伤亡事故。
无机械设备造成的重大事故。
无重大交通事故。
4.3.4环保及文明施工目标施工前取得有关环保许可,施工中对振动、噪声、废气等进行严格控制,并采取规范的处理措施,做到各项环保指标满足国家和天津市及工程所在区域地方性有关法规的要求。
工地文明施工达标。
杜绝干扰重大管线运营及破坏周边建筑物事故。
施工产生的噪音控制在规范要求的限值内。
对废渣及弃土、扬尘等实行有效控制,不对环境造成污染。
4.3.5管理目标在工程进度、质量、安全、环保等目标得到保证的前提下,加强工程施工各项管理工作,展现一流的现代施工企业管理水平和风采。
第2章施工现场平面布置和临时设施布置经过对现场的踏勘,我公司组织各专业工程师及相关负责人对现场进行分析,在多个初步方案的基础上,取长补短,综合分析技术、安全、工期、文明施工、造价等方面,选择最佳的方案,并对方案进行不断优化,形成一个适合本工程的现场各阶段特点的施工平面布局,在施工中,我们将按此平面图进行现场布置。
1.施工场地总平面布置原则在进行现场平面布置时,我们将遵循以下几个原则:临时设施布置满足有关天津市文明施工现场的要求,满足业主要求,同时避免频繁搬迁;各类材料堆场尽量布置在塔吊覆盖范围内,减少二次搬运,降低工程成本,加快施工速度;现场平面布置随施工进度进行调整、安排,不同施工阶段的平面布置要与施工重点相适应;吊篮的布置应考虑安拆方便、附着合理、有效覆盖范围广、安全合理等要求;场地配备的二级配电箱可以满足相应机械的功率要求;消防设施的布置满足防火要求。
2.场地围档、大门、场地道路及排水设施我们将按照总公司对项目形象的要求对现状围墙进行粉刷整饰。
大门都要按公司统一要求制作。
大门入口处设有“八板二图”广告牌,牌后设停车场。
在施工道路旁,设排水沟,并布置沉淀池,将污水溢入沉淀池经沉淀后再排入市政污水管网。
3.生产设施布置在机电施工阶段,设置一个仓库进行常备机具及材料的堆放,设专人看管。
装修施工阶段,现场大部分场地用于装修及机电材料的堆放,装修及外墙材料尽量采用室内堆放的方式,防止风吹、雨淋等自然破坏。
材料堆场采用钢管栏杆隔离,材料堆放要求整齐,堆场场地标高应高于排水沟,相邻材料堆场间应留有通道。
4.办公生活设施布置项目部办公区:现场办公室生活区按照建设方提供的方案图进行布置,满足公司对于形象的要求,同时人员可以从办公区佩戴好安全帽后进入施工现场,便于安全管理。
办公用房采用二层岩棉彩钢板房屋,室外为素混凝土硬化,办公室门口设停车场及旗杆,大门入口处设八板二图,以良好的精神风貌迎接各方检查。
场外生活区:为保证工程的顺利进行,设置能住宿200人左右的生活区,在场地合理布置生活区域300平米、食堂50平米、水房20平米、厕所20平米、保安室15平米等。
N附表 施工现场平面布置图食堂水房 厕所临时设施加工车间设备及仓储保安室施工项目部办公室施工区域第3章项目班子的配备和劳动力投入计划及其保证措施1.人员岗位职责1.1项目经理:1.1.1处理与项目有关的外部事务,协调友邻单位和地方政府的关系,签署有关文件,按时参加有关会议。
1.1.2对项目的施工进度,质量,成本,安全服务等全面负责。
制定项目质量,技术管理,安全生产的管理规章制度,全面负责项目的施工经营活动。
组织实施工程施工组织设计,施工计划,物资材料计划的批准与贯彻,制定并监督行政管理,成本控制,安全生产,文明施工与规章制度的落实情况。
1.1.3负责组建现场管理机构,任命各部门及施工队主要负责人,加强项目管理及班组建设。
1.1.4监督,检查财务管理状况,组织人员填报工程进度计划表,审核签发工程进度款报告,负责向业主收取进度款项。
1.1.5负责本工程的施工技术管理工作。
组织编制本项目施工组织设计,报监理工程师审批。
审定项目重大施工技术方案。
1.1.6主持项目图纸会审和施工技术交底工作。
监督检查技术标准,规范,施工方案和技术措施的实施。
参加施工进度协调会,解决施工中的技术问题。
1.1.7组织编制本项目的质量体系控制程序文件,审批重要不合格品(重大质量事故的评审鉴定结果和处理方案)。
1.1.8主持项目施工资料的整理和归档工作。
1.2副项目经理:1.2.1协助项目经理组织项目部的正常管理工作,协助项目经理抓好施工安全、质量、进度及责任成本控制。
1.2.2负责项目的施工管理、安全、质量、环境保护等工作,组织编制项目部的管理办法和文明施工管理规则,并负责贯彻落实。
1.2.3负责本项目的组织指挥,协调各方关系,保证业主、监理单位及集团公司指挥部指令的实施。
1.2.4负责制定施工计划,全面组织实施,并根据工程进度情况调整资源配置,确保各阶段及整体工期目标的实现。
1.2.5负责组织按审定的实施性施组组织施工,按公司程序文件抓好质量管理,结合现场施工实际开展QC课题攻关活动。
1.2.6认真落实安全措施,按主管部门要求抓好安全生产,积极推广新技术、新工艺,结合生产实际开展科技创新和创优工作。
1.2.7管好用好机械设备,提高设备的完好利用率,认真组织劳动竞赛活动,贯彻落实上级的规章制度、措施、办法和决定。
1.2.8负责项目管理中的后勤保障工作。
1.2.9完成项目经理临时交办的其它工作。
1.3施工员1.3.1在项目负责人的带领下,负责所承担作业范围内的施工组织安排和施工管理工作。
1.3.2熟悉设计图纸,参与设计技术交底及图纸会审,作好交底及会审记录,检查、督促施工班组按各级技术交底要求进行施工工作。
1.3.3参与编写施工组织设计及分部分项工程施工方案。
1.3.4参与本项目测量、定位、放线、计量、技术复核工作,做好有关记录工作。
1.3.5严格执行施工规范和验收标准,指导各专业班组按图纸设计要求进行施工。
1.3.6做好施工现场的安全生产,文明施工,负责对现场存在事故隐患和问题进行检验和整改落实。
1.3.7负责工程技术挡案、各项技术资料的准备、签证工作,并将有关签证、记录及时交资料员收集、整理、汇总。
1.3.8参与检查分部分项工程验收及工程竣工验收工作,准备好验收工作有关资料。
1.3.9认真做好工程施工日记的记录,及时整理工程的技术资料和竣工验收资料。
1.3.10参与安全事故调查和处理,做好工伤(交通)事故的统计、分析和上报工作,会同有关人员提出防止事故的措施,并监督检查实施。
1.4质量员1.4.1熟悉并认真贯彻执行现行国家、行业、企业颁发的与工程质量有关的各项法律、法规、强制性条文、规范、标准化;熟悉施工图设计文件、合同文件中有关对工程质量的要求。
1.4.2参与制定工程项目的现场质量管理制度、质量检验制度、质量统计报表制度、质量事故报告制度、质量文件管理制度等,建立健全质量管理体系:参与编制质量目标和质量计划;检查现场质量管理体系,使整个工程项目保质保量完成。
