梦龙网络计划演示
- 格式:doc
- 大小:976.50 KB
- 文档页数:23
说明:1、本工程为湾里区第一中学异地重建项目工程。
2、总工期:540日历天;2011年12月18开工,2013年6月9日竣工。
3、本图主要用于本工程总体工期控制,不作为工程施工过程中的具体指导。
4、红色粗实线为决定工程工期的关键线路;填充线为一般线路。

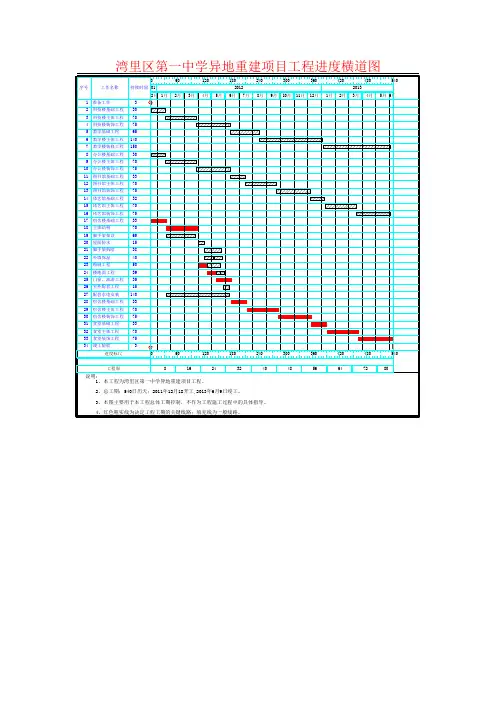

湾里区第一中学异地重建项目工程进度横道图6012018024030036042048054012月 1月2月3月4月5月6月7月8月9月10月11月12月1月2月3月4月5月 6月201120122013工程周8162432404856647280进度标尺 060120180240300360420480540序号工作名称持续时间 1准备工作 3 2科技楼基础工程 30 3科技楼主体工程 70 4科技楼装饰工程 75 5教学基础工程 65 6教学楼主体工程 140 7教学楼装修工程 150 8办公楼基础工程 30 9办公楼主体工程 70 10办公楼装饰工程 75 11图书馆基础工程 33 12图书馆主体工程 70 13图书馆装饰工程 75 14体艺馆基础工程 32 15体艺馆主体工程 70 16体艺馆装饰工程 75 17宿舍楼基础工程 33 18主体结构 70 19脚手架架设 65 20屋面防水 15 21脚手架拆除 38 22外墙保温 40 23粉刷工程 50 24楼地面工程 39 25门窗、油漆工程 35 26室外配套工程 15 27配套水电安装 140 28宿舍楼基础工程 33 29宿舍楼主体工程 70 30宿舍楼装饰工程 75 31食堂基础工程 33 32食堂主体工程 70 33食堂装饰工程 75 34竣工验收3。
斑马梦龙网络计划
斑马梦龙网络计划是一个旨在推动网络发展和创新的项目,旨在打造一个更加
开放、包容和共享的网络环境。
该计划将以技术创新为核心,以用户需求为导向,致力于构建一个更加安全、高效、智能的网络生态系统。
首先,斑马梦龙网络计划将致力于提升网络安全水平。
我们将加强网络安全技
术研发,建立多层次的网络安全防护体系,保障用户的网络数据和隐私安全。
同时,我们还将加强对网络安全意识的宣传和教育,提高用户对网络安全的重视和防范意识。
其次,斑马梦龙网络计划将推动网络高效运行。
我们将加大对网络基础设施的
投入和建设,提升网络传输速度和带宽容量,确保网络畅通无阻。
同时,我们还将推动网络智能化发展,引入人工智能和大数据技术,优化网络资源配置,提高网络利用效率。
最后,斑马梦龙网络计划将促进网络创新发展。
我们将鼓励并支持网络技术创新,推动新型网络应用和服务的发展,为用户提供更加丰富多样的网络体验。
同时,我们还将加强与各行业的合作,推动网络与实体经济的深度融合,促进数字经济的发展。
总的来说,斑马梦龙网络计划将以推动网络安全、高效、智能和创新发展为目标,致力于打造一个更加开放、包容和共享的网络环境。
我们将不断加大投入和力度,推动网络建设和发展,为用户提供更加优质的网络服务,助力网络行业的持续健康发展。
相信通过我们的努力,网络将会成为推动社会进步和经济发展的重要力量。

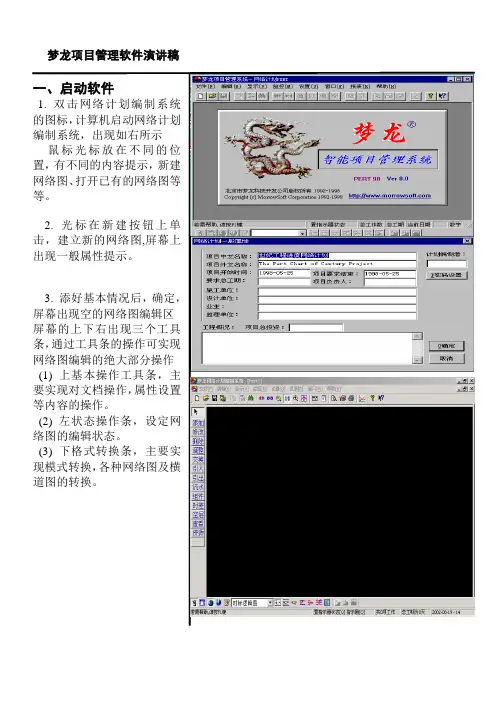

一、启动软件1. 双击网络计划编制系统的图标,计算机启动网络计划编制系统,出现如右所示鼠标光标放在不同的位置,有不同的内容提示,新建网络图、打开已有的网络图等等。
2. 光标在新建按钮上单击,建立新的网络图,屏幕上Array出现一般属性提示。
3. 添好基本情况后,确定,屏幕出现空的网络图编辑区屏幕的上下右出现三个工具条,通过工具条的操作可实现网络图编辑的绝大部分操作(1) 上基本操作工具条,主要实现对文档操作,属性设置等内容的操作。
(2) 左状态操作条,设定网络图的编辑状态。
(3) 下格式转换条,主要实现模式转换,各种网络图及横道图的转换。
梦龙项目管理软件演讲稿二、编辑网络图1. 用鼠标在右边的操作工具条上的‘添加’按钮按一下,便可以使用‘添加’功能来添加工作,然后我们用鼠标在屏幕一拖,就好象我们用一支铅笔在草稿纸上画图一样,这时屏幕上立刻会出现一个‘工作信息卡’。
如果我们给定一个持续时间,然后确定一下,第一项工作马上就完成了。
很轻松,很自然。
连续向后拖拉画出五个工作如图所示,智能生成节点及其编号,自动建立紧前紧后关系,实时计算关键线路。
2. 传统编制网络图的做法是,先添表格,再输入紧前紧后关系,计算机才能计算。
实际上,工作稍微一多,必须先画一张草图,否则很难列出工作的紧前紧后关系。
输入工作紧前关系,还要记住工作的代号,这就使操作更加困难。
3. 完全拟人化的操作,整个操作过程,完全按人的逻辑思维进行,(加两个并行工作)如果加一个工作暂时不清楚连在哪里,先不连,放在一旁,待后序工作确定后,再进行连接。
4.单文档(一个项目)的复制功能:如果两个内容或几个内容完全一样(如两个同样房间的装修或多个楼层的装修等),复制结果如图所示,再将其连接如下图所示5. 画出最后一个工作,自动建立两个紧前关系,第一个工作的层次不合适,用鼠标按住调整6. 如果添加不符合网络图规则,系统会自动实时给出提示,也就是说,只要能画在屏幕的网络图都是符合网络计划规则的。
梦龙网络图帮助、怎样进行块(多项工作)的移动进行块(多项工作)移动时,首先点击网络图编辑状态条上的指示器状态,让鼠标处于编辑空闲状态。
然后按住鼠标左键拉一虚线框,选取要移动的工作,再将光标移到已选择的任一工作上。
当鼠标形状发生变化后,按下鼠标左键进行上下的移动即可。
此项操作建议在整图显示下进行。
、网络图库的维护与使用网络计划软件自带一个网络图库,以方便用户对常用网络模块的维护和使用。
图库的维护:首先使当前工作处于“引出”状态,然后按住鼠标左键画框,将需要放入图库的多项工作选中。
松开左键弹出引出确认窗口,此时选择“组件库”,确认后进入“网络图库目录”,然后选择相应的节点确认即可。
(见图一)图库的使用:首先使当前工作处于“引入”状态,然后双击一项工作,在弹出的“引入来源选择”窗口中选择网络图库,最后选择需要引入的节点即可。
(见图二)图二鼠标右键的各种属性特征软件非正常退出时该如何解决当操作系统出现意外或自己误操作导致非正常退出,甚至死机怎么办?重新开机或启动操作系统,再进入系统,此时它可以检测到上次是非正常退出,并提示你是否自动恢复未存的内容。
软件非正常退出可能由如下几种情况引起:、突然断电等硬故障。
、机器内存不可靠,需要更换内存条。
、操作系统有问题,需要重装系统。
如何修改工作的时间单位软件持续时间的单位可以细分到分钟,你能将计划做得十分详细。
系统默认的时间单位是日,当需要改变时,只需要在弹出的工作信息卡里将工作单位选成相应的内容即可。
(如图所示)如何显示时间标尺,设置工程对于已做好的图,只需要将显示时标的转换开关打开,就会将时标加到网络图上。
然后通过撑长或压缩网络达到所需效果。
在有些情况下,做网络计划时不能给定起始时间,只知道工程需要的总时间(工期)。
此时需要用工程历标注时间,在“时间设置”里将“按工程历显示刻度”选中即可(如图所示)。
如何调整工作节点的大小和形状网络图中可以将节点设为圆形或椭圆形,而且圆或椭圆的大小也可以改变,它可以通过改变半径的长度大小和比例关系来完成。
1. 双击网络计划编制系统的图标,计算机启动网络计划编制系统,浮现如右所示鼠标光标放在不同的位置,有不同的内容提示,新建网络图、打开已有的网络图等等。
2. 光标在新建按钮上单击,建立新的网络图,屏幕上浮现普通属性提示。
3. 添好基本情况后,确定,屏幕浮现空的网络图编辑区屏幕的上下右浮现三个工具条,通过工具条的操作可实现网络图编辑的绝大部份操作(1) 上基本操作工具条,主要实现对文档操作,属性设置等内容的操作。
(2) 左状态操作条,设定网络图的编辑状态。
(3) 下格式转换条,主要实现模式转换,各种网络图及横道图的转换。
1. 用鼠标在右边的操作工具条上的‘添加’按钮按一下,便可以使用‘添加’功能来添加工作,然后我们用鼠标在屏幕一拖,就好象我们用一支铅笔在草稿纸上画图一样,这时屏幕上立刻会浮现一个‘工作信息卡’。
如果我们给定一个持续时间,然后确定一下,第一项工作即将就完成为了。
很轻松,很自然。
连续向后拖拉画出五个工作如图所示,智能生成节点及其编号,自动建立紧前紧后关系,实时计算关键路线。
2. 传统编制网络图的做法是,先添表格,再输入紧前紧后关系,计算机才干计算。
实际上,工作稍微一多,必须先画一张草图,否则很难列出工作的紧前紧后关系。
输入工作紧前关系,还要记住工作的代号,这就使操作更加艰难。
3. 彻底拟人化的操作,整个操作过程,彻底按人的逻辑思维进行,(加两个并行工作)如果加一个工作暂时不清晰连在哪里,先不连,放在一旁,待后序工作确定后,再进行连接。
4.单文档(一个项目)的复制功能:如果两个内容或者几个内容彻底一样(如两个同样房间的装修或者多个楼层的装修等),复制结果如图所示,再将其连接如下图所示5. 画出最后一个工作,自动建立两个紧前关系,第一个工作的层次不合适,用鼠标按住调整6. 如果添加不符合网络图规则, 系统会自动实时给出提示,也就是说,只要能画在屏幕的网络图都是符合网络计划规则的。
1. 插入多个工作,再实际之中时常会漏掉一些内容怎么办?插入三项串行工作和一个并行工作。
梦龙网络计划软件操作说明书本系统提供两类网络计划的编辑功能:(1)网络图编辑方式;(2)横道图编辑方式;这两种编辑方式都分别带有自己的编辑工具条,不同的是,网络图编辑条用来设置编辑的状态,而横道图编辑条则表示直接的编辑操作。
除了编辑条外,系统还提供了一些其他编辑网络计划的辅助命令和操作,请参见相应的菜单命令和工具条。
打印功能:本系统采用所见即所得的打印方式。
因此,你打印的网络图或横道图就是你当前屏幕的显示内容。
为灵活起见,系统使打印比例可以在打印前进行调整,系统中有专门的打印调整对话框。
在两处进行打印调整:(1)通过网络图属性设置菜单的打印调整卡中进行调整,在此图形的横纵比例均可调;(2)通过工具条中的调整按纽打开对话框。
在此图形的横纵向等比调或有条件地纵横比例可调。
由于不同打印机在某些方面会有所不同(分辨率、纸张大小、色度、填充等都可能有所差异), 故此,你可以先通过打印预览操作,查看打印效果是否满意,若有问题可以通过打印调整卡进行适当的调整,以便使你打出满意的结果。
光标(鼠标)的状态是Pert99A 系统的重要内容,正确地理解光标和利用光标将会给你使用本软件带来许多的便利。
一般光标:表明当前是空闲状态,即当前鼠标位于绘图区域,但不在任何绘图对象(工作、横道条、标题、图注、时间刻度等)上。
十字光标:此光标出现在网络图编辑方式,表明当前鼠标位置有工作,且鼠标位于工作的端点上。
左向光标:此光标出现在网络图编辑方式,表明当前光标位置有工作,且鼠标位于工作的左段(左端点与中间点之间)但不是左端点。
右向光标:此光标出现在网络图编辑方式,表明当前鼠标位置有工作,且鼠标位于工作的右段(右端点与中间点之间)但不是右端点。
上下光标:此光标出现在网络图编辑方式,表明当前鼠标位置有工作,且鼠标位于工作的中间。
继续光标:这些光标出现在网络图编辑方式,表明当前的编辑操作动作没有结束,需要做下一步的动作。
手型光标:在两种编辑方式中均可能出现。
第一章实战1.1要诀在做网络计划前,最好先浏览一遍各工具条功能、菜单功能,简单了解一下网络计划知识,初步掌握一些操作规律,另外,要修改项目名称、标尺、标题栏、图注、分区、横道选项等,在网络图中其相应的位置上单击鼠标右键即可。
1.2画图举例说明如何用计算机制作右图所示的网络图。
要建立或打开一个网络计划,首先要运行PERT软件,出现主界面如右图:说明:窗口大小可用鼠标拖动四边或四角来设定,以后运行按设定大小。
(若有条件,建议用800x600显示方式)☞第一步、建立新文档鼠标光标移到建新网络图按钮上单击,出现屏幕如下图所示:此时弹出项目属性的对话框,最好在此时将开始时间、名称等项先给定,如果需要加密,可以设置密码。
这样在做图时本软件会自动根据输入的值做工作。
如果选取消,当需要给定名字或将名字改变时,可以通过在标题位置点鼠标右键进行设置。
☞第二步、选“添加”状态移光标到按钮上,按下按钮,处于编辑添加状态,然后移光标到空白窗口中,如下图所示,在空白处鼠标双击(或直接拖拉),出现工作对话框。
输入工作名称持续时间确定,在文档中就加入了第一个工作,如下图所示:☞第三步、此时光标在工作上移动,光标形状如图所示:光标在工作的不同部位形状不一样,十字光标表明在节点上,左向光标表明光标在工作的左端,上下光标表明光标在工作的中间,右向光标表明光标在工作的右端,参考编辑条(35)。
☞第四步、在“方案设计”后面加一个工作“布套1设计”,操作如下:移光标至节点②上,出现十字光标,按下鼠标左键向后拖动(右图所示),然后松开左键出现对话框输入名称“布套1设计”,确定下图所示。
另外,除在点上拖拉添加“布套1设计”外,还可以用右向光标双击插入,或在②点上十字光标处双击插入该工作。
您可以试一下。
☞第五步、同样的方法,可以将“布套1备料”,“布套1加工”,“总装配”连续画到屏幕上,计算机自动进行节点编号,智能建立起紧前紧后逻辑关系,自动计算关键线路等,结果如下图所示:☞第六步、“布套1备料”的同时可以进行“布套1工装制造”,移光标到工作“布套1备料”上,双击添加一平行工作“布套1工装制造”,过程如图所示。
.页脚第一章实战1.1要诀在做网络计划前,最好先浏览一遍各工具条功能、菜单功能,简单了解一下网络计划知识,初步掌握一些操作规律,另外,要修改项目名称、标尺、标题栏、图注、分区、横道选项等,在网络图中其相应的位置上单击鼠标右键即可。
1.2画图举例说明如何用计算机制作右图所示的网络图。
要建立或打开一个网络计划,首先要运行PERT软件,出现主界面如右图:说明:窗口大小可用鼠标拖动四边或四角来设定,以后运行按设定大小。
(若有条件,建议用800x600显示方式)第一步、建立新文档鼠标光标移到建新网络图按钮上单击,出现屏幕如下图所示:此时弹出项目属性的对话框,最好在此时将开始时间、名称等项先给定,如果需要加密,可以设置密码。
这样在做图时本软件会自动根据输入的值做工作。
如果选取消,当需要给定名字或将名字改变时,可以通过在标题位置点鼠标右键进行设置。
第二步、选“添加”状态移光标到按钮上,按下按钮,处于编辑添加状态,然后移光标到空白窗口中,如下图所示,在空白处鼠标双击(或直接拖拉),出现工作对话框。
输入工作名称持续时间确定,在文档中就加入了第一个工作,如下图所示:.页脚☞第三步、此时光标在工作上移动,光标形状如图所示:光标在工作的不同部位形状不一样,十字光标表明在节点上,左向光标表明光标在工作的左端,上下光标表明光标在工作的中间,右向光标表明光标在工作的右端,参考编辑条(35)。
☞第四步、在“方案设计”后面加一个工作“布套1设计”,操作如下:移光标至节点②上,出现十字光标,按下鼠标左键向后拖动(右图所示),然后松开左键出现对话框输入名称“布套1设计”,确定下图所示。
另外,除在点上拖拉添加“布套1设计”外,还可以用右向光标双击插入,或在②点上十字光标处双击插入该工作。
您可以试一下。
☞第五步、同样的方法,可以将“布套1备料”,“布套1加工”,“总装配”连续画到屏幕上,计算机自动进行节点编号,智能建立起紧前紧后逻辑关系,自动计算关键线路等,结果如下图所示:☞第六步、“布套1备料”的同时可以进行“布套1工装制造”,移光标到工作“布套1备料”上,双击添加一平行工作“布套1工装制造”,过程如图所示。
斑马梦龙网络计划学习在当今数字化的世界中,网络技术成为了一种重要的支撑和推动力量。
从互联网到物联网,从电子商务到云计算,无处不在的网络技术正在深刻地改变着我们的生活和工作方式。
在这样的背景下,学习网络计划成为了越来越多人的选择。
而斑马梦龙网络计划作为一家知名的网络技术培训机构,一直以其丰富的课程内容和专业的教学团队吸引着众多学员。
本文将介绍斑马梦龙网络计划的学习内容和学习体验,为有意向学习网络计划的读者提供参考。
首先,斑马梦龙网络计划的课程设置非常丰富多样。
无论是初学者还是已经有一定网络技术基础的人,都可以在这里找到适合自己的课程。
从最基础的网络原理和网络拓扑的介绍,到复杂的网络安全和云计算技术,斑马梦龙网络计划为学员提供了全面的学习内容。
此外,斑马梦龙网络计划还定期更新课程内容,紧跟网络技术发展的最新动态,使学员可以始终保持对网络技术的了解和掌握。
其次,斑马梦龙网络计划注重实践操作。
在网络技术这个领域,理论知识固然重要,但更为重要的是实际操作能力。
因此,斑马梦龙网络计划的课程设置中,实践操作环节占据了很大的比重。
学员通过各种实际操作项目,可以对所学的知识进行巩固和实际运用,提高自己的技能水平。
而且,斑马梦龙网络计划还提供了一系列的实践案例和项目实战,可以让学员在模拟真实网络环境中进行操作,加深对网络技术的理解。
再次,斑马梦龙网络计划的教学团队实力雄厚。
学员在学习网络计划的过程中,可以得到来自业内专业人士的指导和建议。
斑马梦龙网络计划的教学团队成员都具有丰富的网络技术实战经验和教学经验,能够为学员提供专业的指导和帮助。
此外,斑马梦龙网络计划还邀请了一些网络行业的专家学者,为学员授课并分享自己的经验,使学员可以得到更加全面和深入的学习。
最后,斑马梦龙网络计划还注重对学员的职业发展的指导和辅导。
网络技术是一个快速发展的行业,随着网络技术的不断更新和变革,网络技术人才也变得越来越重要。
在学习完斑马梦龙网络计划的课程之后,学员可以得到专业的职业发展指导,包括简历制作、面试技巧、职业规划等方面的指导。
一、启动软件1. 双击网络计划编制系统的图标,计算机启动网络计划编制系统,出现如右所示鼠标光标放在不同的位置,有不同的内容提示,新建网络图、打开已有的网络图等等。
2. 光标在新建按钮上单击,建立新的网络图,屏幕上出现一般属性提示。
3. 添好基本情况后,确定,屏幕出现空的网络图编辑区屏幕的上下右出现三个工具条,通过工具条的操作可实现网络图编辑的绝大部分操作 (1) 上基本操作工具条,主要实现对文档操作,属性设置等内容的操作。
(2) 左状态操作条,设定网络图的编辑状态。
(3) 下格式转换条,主要实现模式转换,各种网络图及横道图的转换。
梦龙项目管理软件演讲稿二、编辑网络图1. 用鼠标在右边的操作工具条上的‘添加’按钮按一下,便可以使用‘添加’功能来添加工作,然后我们用鼠标在屏幕一拖,就好象我们用一支铅笔在草稿纸上画图一样,这时屏幕上立刻会出现一个‘工作信息卡’。
如果我们给定一个持续时间,然后确定一下,第一项工作马上就完成了。
很轻松,很自然。
连续向后拖拉画出五个工作如图所示,智能生成节点及其编号,自动建立紧前紧后关系,实时计算关键线路。
2. 传统编制网络图的做法是,先添表格,再输入紧前紧后关系,计算机才能计算。
实际上,工作稍微一多,必须先画一张草图,否则很难列出工作的紧前紧后关系。
输入工作紧前关系,还要记住工作的代号,这就使操作更加困难。
2. 删除工作删除前面插入的四项工作,结果如图所示:结果与插入前的图一样,从表面上看,就是应该这样。
实际上删除过程经过三个步骤。
(转到表格模式,首先记录该工作的紧前和紧后工作,然后删除该工作,最后再将其紧前和紧后工作连接)。
如删除图中的工作C,结果自动将工作B与工作D对接。
并不是所有工作删除后都对接,不该对接的工作则不对接如我们删除图中的工作G,工作A与工作D就不会对接,如右图。
整个过程智能处理3. 修改工作置修改状态,光标移至要修改的工作上双击出现‘工作信息卡’修改时间,名称等如图所示:如果只是修改工作的持续时间,可按shift同时用鼠标拖动工作进行修改,关键线路会实时计算,非常直观4. 调整工作调整不符合工艺要求的逻辑关系(左、右、上、下随意进行调整),任意复杂的关系均可通过调整完成。
比如将工作G的紧后改为工作E,鼠标箭头向右时拖至节点9,再将工作G的紧前改为工作B,鼠标箭头向左时拖至节点6,调整结果如右图所示。
同样我们可以将工作F 的紧前改为工作“中国”,鼠标箭头向左时拖至节点4,这样我们可以对网络图的关系进行任意调整。
即使调整错误,系统也会智能的给出提示。
如右图5. 交换工作如两个工作位置颠倒了,可用交换功能进行换位。
不仅相临的两个工作可进行交换,不相临也可进行交换,所以网络图上任意两个工作都可以进行交换。
(做两次交换演示)6. 网络加时标图及面向对象操作用鼠标点一下网格开关,屏幕上会出现如图所示,增加了标题栏、时间、进度标尺、边框等。
面向对象操作,光标在不同的位置形状也不一样。
如在‘题目’栏上显示‘T’字光标,此时按鼠标右键,弹出题目对话框,对‘题目’名称或字体进行修改如图所示。
进度标尺上的时标现在是三天一格,根据不同工作的要求,如果我们需要两天一格或一天一格怎么办我们就用鼠标在‘撑长网络’连续点击直到我们的要求为止。
如果我们需要五天一格或十天一格我们就用鼠标在‘压缩网络’连续点击直到我们的要求为止。
就好象按傻瓜相机的快门一样。
自动处理。
四、网络图不同模式的转换功能。
1.时标逻辑网络图既能表示清楚时间坐标又能表示清楚逻辑关系的网络图是时标逻辑网络图。
根据实际工作的要求,如果该部门或单位需要把时间坐标和逻辑必须表示的清清楚楚,那就使用时标逻辑网络图。
把鼠标光标放在‘时标逻辑网络图’上击左键就在屏幕出现时标逻辑网络图。
2.时标网络图表示清楚时间坐标的网络图是时标网络图。
根据实际工作的要求,如果该部门或单位需要把时间坐标的清清楚楚,那就使用时标网络图。
把鼠标光标放在‘时标网络图’上击左键就在屏幕出现时标网络。
这里的时标网络图和时标逻辑网络网基本一样,没有很大的区别,后面再详细介绍它们的区别。
3.逻辑网络图能表示清楚逻辑关系的网络图是逻辑网络图。
根据实际工作的要求,如果该部门或单位需要必须把逻辑表示清楚,那就使用逻辑网络图。
把鼠标光标放在‘逻辑网络图’上击左键就在屏幕出现逻辑网络图。
逻辑网络图没有时间坐标。
所以逻辑网络图中的工作并不随时间的改变而改变。
4 梦龙单双混合网络图梦龙单双混合网络图采用一种单、双混合的形式,以卡片的方式表现活动,用节点来表示活动间的关系的网络图。
它集中了单、双网络图的优点,内容清楚、信息量大等5.单代号网络图单代号网络图虽然能用一个卡片表示每个工作的很多信息,但是关系连线太多,图面很凌乱(做三个紧前和三个紧后工作),就象一撮头发丝,而梦龙单代号则利用总线合并技术很好的解决了这个问题6 梦龙单代号网络图梦龙单代号网络图在传统单代号网络图基础上,采用先进总线集成技术,将某一活动的前驱工作和后继工作汇集成一条总线,使关系更加清楚明白。
7.横道网络图(1) 如果我们想使用横道网络图。
把鼠标光标放在‘横道网络图’开关上击左键,这时屏幕上会出现如图所示的横道网络图。
(2) 根据实际工作的需要,我们需要特定的工作信息怎么办我们把鼠标光标放在横道网络图工作信息上击右键,这时屏幕上会出现如图所示‘横道网络图’工作信息,我们可进行选择。
选择要求的结果后确定,如图所示。
(3)在横道网络图中我们还可以直接进行随意‘添加’、‘删除’、‘修改’等,并且得到的结果和其他网络图结果一致。
a.添加一项工作L,同时标逻辑网络图对比,结果是一样的。
如图所示。
b. 我们还可以直接图形修改持续时间,鼠标光标放在工作A上会出现一个手形光标,且位置不同手形光标的形式不一样,手形光标揪着一拖,这时屏幕上会出现蓝色的修改信息。
修改持续时间20天,然后同时标逻辑网络图对比,结果是一样的。
如图所示。
由于软件采用了几种网络图之间的同构异体技术,他们只是表现形式不同,而数据是一致的,所以修改其中一个,其他网络图都会跟着变化。
.梦龙项目管理软件演讲稿 (3)位错技术:由于采用了先进的位错技术,能够100%2、流水施工 (1). 在施工中我们会经常进行流水作业,做分层分段流水是一个烦琐复杂的过程,往往花几天时间,关系还不一定全作对,一但有部分变化调整起来就更困难了。
而用PERT 软件做流水网络图只要选择好一个标准层,给流水段数、流水层数、流水起伏,然后确定。
一个流水网络瞬间便完成了,不到一分钟时间,793项工作,278天 的工作,很轻松地做完了。
手工是无法比拟的。
且不说手工作业,你可以拿任何软件来做这个网络图进行比较一下是否需要一天或更多的时间,还有一点能不能做出来。
( 2.) 窗口分割功能:为了便于操作,鼠标光标在‘设置整图和局部显示屏’击左键屏幕上就会出现双屏显示,上面是整图,下面是局部,拖动上面的’小方框图’和’Shift+鼠标光标’这样便于进行远距离操作。
早在DOS 版本我们就实现了网络图甚至横道图的无级放缩,而其他软件是没有的。
梦龙项目管理软件演讲稿(2)从资源库选定,软件中资源库用户是可以维护的,这里的资源与预算中的材料不同,如人工在预算中是综合工日,不可能这么梦龙项目管理软件演讲稿添加上资源后用鼠标在屏幕下面的状态转换条中单击“含资源曲线”,然后当鼠标在资源状态下时单击右键,从资源列表中选取所要的资源,同时定义曲线类管理软件演讲稿其他各栏将在相关内容中做介绍,这里我们详细看一下概况栏。
1.中、外名称2.时间单位:天、小时、分钟 3.实、虚、子网络、里程碑、辅助、挂起工作。
如果只想表示一下两个工作之间的关系,而并没有持续时间,就可以选定工作类型为梦龙项目管理软件演讲稿(3)组件功能如何处理网络搭接,一直是一个难题,梦龙软件采用全新的组件概念,完美地处理了这个问题。
选组件状态,用鼠标选中同层中相临两个或多个工作,出现右图,确认后即可成组。
(4)自由时差调整功能非关键工作上有机动时间,被称为自由时差,我们如果要调整它,在时差状态下双击该工作可拖动滚动条修改,也可用shift+鼠标拖动直接进行调整,十分方便。
除了自由时差,非关键线路上还有总时差,可以同样调整(5)分割区域功能一个网络图中含有不同阶段、不同部位或不同性质的几类工作时,想让他们在网络图上排列在不同区域,这时您可以用区域分割。
填写好相应内容确认即可,如右图(6)休息日设定功能件提供休息日设定功能,设定休息日后,工期将会自动顺延,并在网络图上用灰色线标识,如果某些重要的工作不能休息,还可单独设定休息日无效(7)如果我们使用小幅面的打印机打印大图,软件会自动分页处理。
预览时要调整比例或图的大小,无须退出预览状态,可直接调整梦龙项目管理软件演讲稿七、动态控制作好的网络图如何进行实际应用,来对工程实施控制确定冻结时间,输出前锋线,我们就可以十分清楚的看到每项工作的进度情况,是超前还是滞后,系统还会自动给已完成的工作打上盘点标志。
(打开三峡工程的例子看一下)前锋线是一条用来表示各工序实际进度的折线。
它是怎样生成的呢首先我们打开工程T1,指定冻结时间,这时会在指定日期的时标出现一条红线。
然后分别输入各工序截止当日的实际完成率,系统自动生成一条围绕红色冻结时间线的紫色折线,在红线右面的表示该项工作超前完成,在红线左面的表示该项工作滞后。
有了这条前锋线,我们就可以形象地看到工程进行的实际进度,从而可以依据它进行计划调整。
要对整个工程进行控制,就要定期检查工作进度,输出前锋线。
每次检查进度系统都在更新计划变更表中作了记录,完全符合ISO9000对工作应具有可追朔性的要求。
梦龙项目管理软件演讲稿利用系统给定的预测功能,可按计划或实际进度预测出超期或提前时间,即使再优秀的项目经理,也不可能准确的说出超期的具体天数,而计算机就可以提供十分确切的数据,并可锁定预测结果将前锋线拉直,再做新的计划。
根据要求修改计划后,系统会自动生成计划变动列表,将所有发生变化的工作列出来,确认无误后,可将打印出来并下发执行。
在工程现场管理时,每天都要写施工日志,软件中也有这个功能,单击上操作工具条上的“工程日历设置”按钮,出现右图,填写基本情况。
我们还可以录入当日的详细情况,现场的实物照片(现场照片可扫描或用电子相机)都可以存进去。
备注中可做详细记录。
梦龙项目管理软件演讲稿填写好的日志可通过打印日报功能打印出来,作为工程资料存档。
系统还提供了与梦龙项目管理集成系统中其他软件的数据共享能力。
在工作信息卡上,我们看到每项工作都可以有与其相关的合同信息,从合同列表中可直接添加,然后利用“监控”中的合同检查功能,能够检查到与计划冲突的合同,需要修改计划则调整网络计划,网络计划实在不能修改,就要修改合同或签定补充协议。
