发布程序一、前言二、小组概况三、选题理由四、现状调查五、确定目标六、原因分析七、要因确定八、制定对策九、对策实施十、效果检查十一、巩固措施十二、结束语一、前言荣成市住宅开发有限公司第一项目部认真贯彻公司的质量方针,在施工中注重施工质量,一丝不苟,确保施工质量为经济效益服务,坚持运用QC方法,解决施工中遇到的疑难问题,保证工程一次交验合格率100%。
在公司及有关主管部门的领导下,运用QC方法解决了卫生间渗漏、顺板裂缝、大板块地面镶贴、屋面渗漏等许多建筑通病或施工难点,深受用户好评,为公司赢得了良好的社会信誉,使我公司在建筑市场中所占的份额日益加大。
二、小组概况我QC小组成立于2005年,属现场攻关型,编号RZQC—05—2。
我QC小组在公司TQC办公室的正确领导下,在公司各领导及相关部门的大力支持下,长期坚持活动,不断攻克施工中的疑难问题,并注重成果整理,活动成果多次被评为优秀成果,并代表公司参加上级主管部门组织的QC成果发布会,并取得了可喜的成绩。
多次获得优秀QC小组的称号。
我QC小组注重活动和人员培训,我们每周活动1次,培训内容包括业务素质和业务技能两方面,时间分别为每2课时和1课时,地点分别为位于TQC办公室和施工现场。
我QC小组共有七名成员,平均年龄35岁,其中有职称的3人,高级工3人,中级工1人。
详细情况见小组成员表:小组概况表RZQC-05-2三、选题理由选题理由我们绘制了框图如下:四、现状调查我们对2005年7月施工的曙光小区兰花苑工程外墙抹灰分项工程的资料记录及工程实体质量,进行了调查,绘制调查表如下:工程质量调查表五、课题目标♦1、制定目标:解决裂缝问题,保证该工程施工过程中因空鼓、裂缝原因导致返工次数不多于4次,使顾客满意度达到85%以上。
♦2、目标论证:我们从必要性和可行性两方面进行了论证如下:工程质量要求:不允许有渗漏、空鼓、裂缝现象必要性达到顾客满意80%以上是我们的质量目标小组人员构成合理有丰富的活动经验和实践经验 项目部各种施工工具齐全,人员素质较高 可行性 领导高度重视,并从人、财、物等方面提供支持 为QC 小组的活动创造良好的条件北京市及其他城市等有成功的经验可借鉴总之,通过以上的分析小组成员一致认为:达到课题目标是必要的,在可行性方面虽有一定的难度,但通过努力是可以实现。
提高砼剪力墙接槎部位不平整的合格率成果报告交流人:XX时间:2011年11月25日XX项目部QC小组XX公司目录1、工程简介2、QC小组简介3、选题理由4、现状调查5、确定目标6、原因分析7、要因确定8、制定对策9、对策实施10、效果检查11、巩固措施12、体会及下一步打算一、工程简介:XX小区住宅楼工程位于XX市XX街,该工程包括1-5#楼,为剪力墙结构,总建筑面积84267m2。
本工程2010年9月1日开工,2012年5月10日竣工,该工程质量目标确定为“XX杯”工程,如何提高剪力墙砼接槎质量成为施工中的难题。
为此,在结构初期成立专门的QC小组,针对现场存在的问题进行攻关。
二、QC小组简介:QC小组由公司技术人员及项目部有关技术人员及班组技术骨干组成。
小组成立于2010年9月10日,共由11人组成。
QC小组成员概况一览表三、选题理由1.质量要求:力争“XX杯”是我公司对本工程的质量目标。
2.项目部要求:采用先进合理的施工技术和管理方法,提高施工质量,减少后期装修费用,降低施工成本,提高经济效益。
3.施工因素:剪力墙接槎不平整现象是砼结构施工中多年来常见的质量通病,它严重影响结构工程的外观质量,直接影响质量目标的实现。
解决这一问题是对项目部技术水平的考验,也是“用户至上,质量第一”公司宗旨的体现。
四、现状调查为保证混凝土剪力墙接槎部位的外观质量,避免施工出现剪力墙接槎不平整等质量问题,我们QC小组成员对现正施工的朝阳门工地进行剪力墙接槎部位质量进行了调查统计,通过了解施工现场情况和当前施工现状,收集相关资料,得到了45条相关信息,经讨论分析,找出混凝土剪力墙接槎部位施工中容易出现质量问题的环节:朝阳门施工现场砼剪力墙接槎部位(1-4层)观感质量调查统计如下:砼剪力墙接槎部位平整度调查表(1-4层)我们QC小组经分析发现,现浇混凝土剪力墙接槎部位不平整主要是错台现象太多,造成错台的因素主要包括模板支撑体系不牢固、模板的垂直度、放线误差、钢筋定位偏差等。
各位领导、专家评委朋友们大家好目录❖一、课题简介❖二、小组简介❖三、选题理由❖四、现状调查❖五、设定目标及可行性分析❖六、原因分析及确定要因❖七、对策的制定与实施❖八、效果检查❖九、总结及今后打算一、课题简介1、外墙砖现状随着建筑行业的迅猛发展,外墙贴砖的样式越来越多,各式各样的外墙砖给人们带来不一样的视觉效果,外墙砖粘贴的好坏直接影响了建筑物外观质量和使用功能。
因此越来越多的人开始关注外墙砖的施工质量。
2、外墙砖主要问题要想做好外墙砖施工,就要了解外墙砖在施工及使用过程中最容易出现的问题,经调查我们QC小组确定了以下主要问题(1)面砖的色泽、颜色不一;分割线不整齐导致外观质量问题突出。
(2)面砖本身存在质量问题导致面砖开裂。
(3)施工过程存在问题导致外墙渗漏,引起外墙砖脱落等严重问题。
(4)冬季施工进行外墙贴砖冻融破坏导致墙砖脱落等。
3、外墙砖施工工艺简介工艺流程:基层处理——基底抹灰——设置控制线——试排——铺贴面砖——勾缝——清理保护二、小组简介河北辛建建设集团第一QC小组成立于2010年,属于现场型QC小组,曾两次参与QC小组发布会,均取得很好的效果。
本小组此次活动的目的是降低外墙砖的渗漏和脱落。
制表人:范朝帅制表时间:2011.11.10小组成员简介小组活动计划表三、选题理由四、现状调查QC小组于2011年7月12日派钱锦到芳华小区、五环小区、鑫苑小区等地进行调查。
从竣工验收到目前为止,因屋面、建筑外窗、外墙砖腰线等下雨后渗漏问题进行维修的有56处,其中外墙砖渗漏有34处。
统计见下表:建筑物漏水分析排列图从上表中分析可见外墙砖渗漏是主要问题亟待解决。
0102030405060708090100五、设定目标及可行性分析1、设定目标(1)根据《外墙饰面砖工程施工及质量验收规程》(JGJ126-2000)中的 6.0.5条要求外墙砖的防渗漏性应符合设计等级要求。
(2)用户对建筑外墙砖要求不应出现渗漏。
提高提高墙体抹灰一次合格率组名称方远建设集团股份有限公司天韵水岸工程QC小组课题名称提高墙体抹灰合格率QC培训时间60小时以上成立时间2017年03月15日小组人数12人小组注册号FYQC-XZ-2017-03课题注册号FYQC-KT-2017-03课题类型现场型小组活动时间2017年03月15日~2017年12月15日活动频率1次/月成员简介序号姓 名性别年龄职务职称组内职务组内职责分工1男35项目经理工程师组长全面指挥、决策2男35工程管理部经理高工副组长方案制定3男48现场总负责高工副组长策划组织4男52项目技术负责人工程师副组长方案实施5男35质量员助工组员方案实施6男23现场施工员助工组员现场施工管理7男40试验员助工组员试验检测8男30资料员助工组员活动记录0男39抹灰班组长技工组员班组方案实施10男42抹灰班组长技工组员班组方案实施11男40材料员助工组员材料、机具管理制表时间:2017年03月15日为了更好的开展QC小组活动,我们根据工程的施工进度要求,制定活动计划如下表2:表2:QC活动计划表2017年序号任务名称开始时间完成时间3月4月5月6月7月8月9月10月11月12月1选择课题2017.03.152017.03.202现状调查2017.03.202017.03.303设定目标2017.03.302017.04.054原因分析2017.04.052017.04.155要因确认2017.04.152017.04.306制定对策2017.04.302017.05.157对策实施2017.05.152017.08.258效果检查2017.08.252017.10.109巩固措施2017.10.102017.11.1510总结打算2017.11.152017.12.5图例:计划进度制表人:陈方利制表时间:2017年03月15日三、选择课题1、课题选择内墙抹灰是今年项目土建的重点工作,而墙体抹灰空鼓、开裂、起砂等施工质量问题一直困扰着我公司,也是我项目部目前急需解决的质量问题。

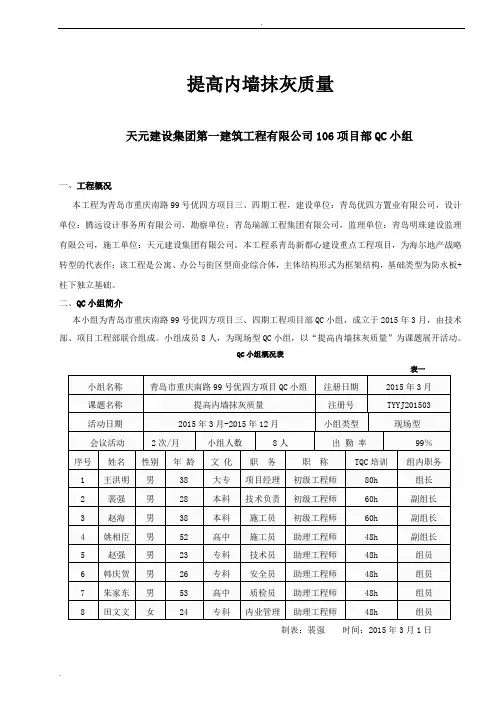

提高内墙抹灰质量天元建设集团第一建筑工程有限公司106项目部QC小组一、工程概况本工程为青岛市重庆南路99号优四方项目三、四期工程,建设单位:青岛优四方置业有限公司,设计单位:腾远设计事务所有限公司,勘察单位:青岛瑞源工程集团有限公司,监理单位:青岛明珠建设监理有限公司,施工单位:天元建设集团有限公司。
本工程系青岛新都心建设重点工程项目,为海尔地产战略转型的代表作;该工程是公寓、办公与街区型商业综合体,主体结构形式为框架结构,基础类型为防水板+柱下独立基础。
二、QC小组简介本小组为青岛市重庆南路99号优四方项目三、四期工程项目部QC小组,成立于2015年3月,由技术部、项目工程部联合组成。
小组成员8人,为现场型QC小组,以“提高内墙抹灰质量”为课题展开活动。
QC小组概况表制表:裴强时间:2015年3月1日三、选题理由降低成本、缩短工期、提高质量图二制图:裴强时间:2015年3月1日四、现状调查我们对近期施工的同项工程调查,对影响装饰内墙抹灰工程质量潜在因素进行统计分析,见下表。
现场检查统计表表二制表:裴 强 时间:2015年3 月1日通过排列图分析,找出内墙抹灰质量,是影响装饰分部工程质量的主要因素,经小组讨论本工程确定提高内墙抹灰质量为本课题主攻向。
五、课题目标及可行性论证1、在调查现状的基础上,经小组成员讨论,决定本课题活动的目标为:图三内墙抹灰质量目标柱状图 制图:裴强 时间:2015年3月2日2、可行性论证① 此工程系市重点工程,公司领导非常重视及支持工作,小组成员由项目经理、技术负责、施工员、等组成,责任心强,能团结协作。
② 小组成员大多是经验丰富的现场能手,对工程情况非常了解、熟悉。
③ 工程技术人员业务能力强,完全能够胜任及解决技术难题。
六、原因分析1、针对影响内墙抹灰质量,我们运用系统图进行分析:图四 制图:裴强 时间:2015年3月3日活动前合格率 公司目标 小组目标2、确定要因小组成员针对6个末端因素确定要因确定要因表三制表:裴强时间:2015年3 月3日3、针对两个主要原因,我们再次对要应进行论证。

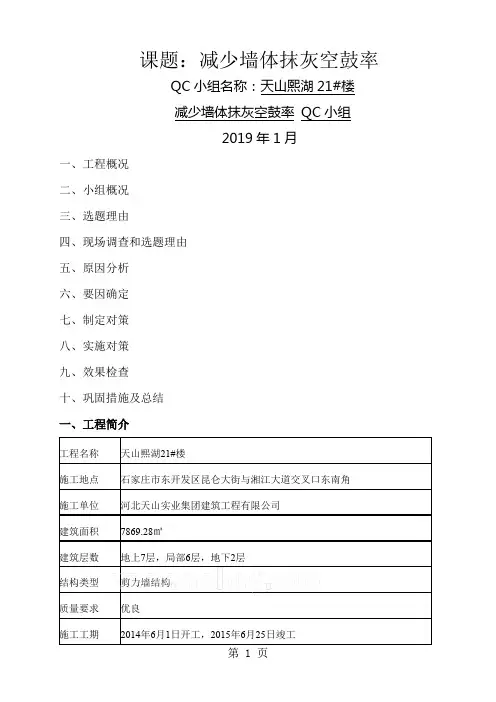

课题:减少墙体抹灰空鼓率QC小组名称:天山熙湖21#楼减少墙体抹灰空鼓率QC小组2019年1月一、工程概况二、小组概况三、选题理由四、现场调查和选题理由五、原因分析六、要因确定七、制定对策八、实施对策九、效果检查十、巩固措施及总结一、工程简介二、小组概况:三、选题理由:1、工程目标:确保达标投产,争创国家优质工程。
2、甲方要求:提高天山熙湖21#楼工程施工质量,将墙体抹灰空鼓率降到最低。
3、公司要求:提高天山熙湖21#楼抹灰质量和施工工艺水平技术措施、施工方法与实际施工现场结合起来,制定形成一套可行性的技术措施。
4、墙体抹灰质量缺陷较多,经检查原洋房属墙体空鼓尤为严重,为保证达到业主的精品工程要求,特成立QC技术攻关小组。
四、现场调查和活动目标1、现场调查2019年10月,在天山熙湖21#楼内墙抹灰施工前,组织QC小组人员对原洋房内墙进行了考察,共考察了三栋洋房内墙情况,内墙共计20000㎡。
对原洋房内墙进行分析,共检查50个点,针对检查出的外观质量缺陷,墙体空鼓尤为严重,进行了统计分析,发现影响空鼓开裂质量因素较多,原因分析如下:墙体空鼓率调查表六、要因确认2019年11月为找出主要原因,由组长张更辉组织小组成员对6条末端因素进行分析:通过小组成员调查分析、论证,找出影响墙体空鼓主要因素共3 项。
七、制定对策八、对策实施根据制定的对策表,我们QC小组在活动中及时、认真地进行了实施,严格落实各项对策:实施一:抹灰前墙面未清理和浇水湿润几层表面的污垢清除干净,抹灰前对凹凸不平的墙面必须剃凿平整,孔洞或凹陷处必须用1:3水泥砂浆浇水润湿堵严分层抹平。
墙面洒水3遍,每遍洒水时间控制在20min左右,检验洒水质量的标准是,以水渗入加气块1~2mm为准。
实施二:基层未毛化处理在洒完水后墙面似干非干时进行毛化处理,应凿毛或刷一道界面剂。
对不同基体处加钉钢丝网,不同基层材料相交处必须使用钢丝网,每边搭接长度为不小于100mm。
提高外墙保温施工质量合格率QC小组名称:单位名称:发表人:间:一、工程概况 (1)二、QC小组简介 (1)三、选择课题 (2)四、现状调查 (3)设定目标 (5)六、分析原因 (5)七、确定主要原因 (7)八、制定对策 (8)九、按对策实施 (9)十、检查效果 (10)十一、制定巩固措施 (11)十二、总结和下一步打算 (12)一、工程概况世纪嘉城工程是在原有基础上进行改造,高架建筑面积26000 9,商业夹层建筑面积为8300 m 之。
主体结构为框架结构,其中标高 10.00及18.00米为钢桁架结构,屋盖为网架结构,网架支承于钢管 砼柱上。
楼面采用压型钢板现浇砼,建筑总高度约37.30m (从站台 地面标高算起),站台层地面±0.000相当于绝对标高220.02m 。
外墙 保温做法采用A 级不燃材料岩棉板,厚度150mm 厚。
建筑耐火等级为 一级,结构安全等级为一级,抗震设防烈度为7度,合理使用年限为 50年。
制图人:谢祖海二、QC 小组简介本QC 小组是由业务能力强,管理经验丰富的技术人员和项目管 理人员组成的现场攻关型小组,利于技术人员同现场施工人员的直接 沟通,将QC 小组活动成果落实到工程中去,为工程顺利竣工打下基图1整体鸟瞰效果图日期:2013年6月1日础。
表1 QC小组概况制表人:章汉强日期:2013年6月2日三、选择课题工程2012年交付使用后,供暖后发现多处温度较低,进入夹层内检查发现多处存在保温不合格现象,维修时花费了大量的人力物力。
为保障工程施工质量,减少后期维修费用,在今年墙面保温施工前我项目部特成立QC小组,课题选定为“提高外墙保温施工质量合格率”。
四、现状调查图2外墙保温施工刨面图制图人:马明宇日期:2013年6月10日为了充分了解外墙保温工程质量通病现状,在外墙保温工程开始之前,QC小组根据保温维保的调查来看,共实测检查100点,合格71点,合格率仅为71/100=71%。
河北多层剪力墙结构减少墙体抹灰空鼓率QC成果
课题:减少墙体抹灰空鼓率
QC小组名称:天山熙湖21#楼
减少墙体抹灰空鼓率QC小组
2015年1月
一、工程概况
二、小组概况
三、选题理由
四、现场调查和选题理由
五、原因分析
六、要因确定
七、制定对策
八、实施对策
九、效果检查
十、巩固措施及总结
一、工程简介
工程名称天山熙湖21#楼
施工地点石家庄市东开发区昆仑大街与湘江大道交叉口东南角施工单位河北天山实业集团建筑工程有限公司
建筑面积7869.28㎡
建筑层数地上7层,局部6层,地下2层
结构类型剪力墙结构
质量要求优良
施工工期2014年6月1日开工,2015年6月25日竣工
备注
二、小组概况:
成立时间2014.10 注
册
号
本次活
动时间
2014.10-2014.12
小组类型现场型受教育时间:人
均20小时
活动
频率
3次/月
小组成员情况
姓名组内职
务
职
称
学
历
项
目
年
龄
QC小组分工
务
张更辉组长工
程
师
大
专
项
目
负
责
人
55 方案制定
成栓副组长工
程
师
大
专
项
目
经
理
28 组织实施
李长城副组长工
程
师
本
科
质
检
部
经
理
29 技术指导
张可组员助
工
本
科
技
术
员
26 技术措施指导
张少杰组员助
工
大
专
监
理
24 现场监督指导
孙晨组员助
工
大
专
资
料
26 资料整理
杜栋梁组员助
工
大
专
土
建
工
程
师
30 现场指导
孙柯组员助
工
大
专
技
术
员
24 技术措施指导
三、选题理由:
1、工程目标:确保达标投产,争创国家优质工程。
2、甲方要求:提高天山熙湖21#楼工程施工质量,将墙体抹灰空鼓率降到最低。
3、公司要求:提高天山熙湖21#楼抹灰质量和施工工艺水平技术措施、施工方法与实际施工现场结合起来,制定形成一套可行性的技术措施。
4、墙体抹灰质量缺陷较多,经检查原洋房属墙体空鼓尤为严重,为保证达到业主的精品工程要求,特成立QC技术攻关小组。
四、现场调查和活动目标
1、现场调查
2014年10月,在天山熙湖21#楼内墙抹灰施工前,组织QC小组人员对原洋房内墙进行了考察,共考察了三栋洋房内墙情况,内墙共计20000㎡。
对原洋房内墙进行分析,共检查50个点,针对检查出的外观质量缺陷,墙体空鼓尤为严重,进行了统计分析,发现影响空鼓开裂质量因素较多,原因分析如下:
墙体空鼓率调查表
组数
项目
1组2组3组
取点数50 50 50 空鼓点数数16 13 17
空鼓率(%)32 26 34
平均值(%)30.67
(二)、活动目标
根据调查现状和小组的活动方针,小组确定目标将空鼓率降低90%,目标值:30.67%×(1-90%)=3.07%,见下图:
五、原因分析
QC小组全体成员根据前段施工的调查现状,找出了导致墙体抹灰空鼓率高的诸多原因:
六、要因确认
2014年11月为找出主要原因,由组长张更辉组织小组成员对6条末端因素进行分析:
序号末端因素要因论证确认方法确认时间确认
人
要因判
定
1 抹灰前墙
面未清理
和浇水湿
润
基层未清理干净,墙
体粉刷前未湿润墙
体,有浮灰
调查分析2014.11.8 孙柯要因
2 搅拌机计
量不准确
计量不准确导致砂
浆稠度不一
调查分析2014.11.9 张可非要因
3 水泥标号
大水泥标号大,凝结是
水化热高
现场调查2014.11.10 张可非要因
4 基层未毛
化处理
基层毛化处理不到
位调查分析2014.11.8 孙柯要因
5 风大温度过高易使抹灰
表面迅速失水
现场调查
分析
2014.11.11 孙柯非要因
6 养护不到
位
墙体粉刷后未及时
进行浇水养护
现场调查
分析
2014.11.15 张可要因
通过小组成员调查分析、论证,找出影响墙体空鼓主要因素共3 项。
七、制定对策
序号
要因制定对策目标负责人完成日期
墙体粉刷空鼓主要
原因
抹灰前墙面未清理
和浇水湿润
基层未毛化处理养护不到位
1 抹灰前墙面未
清理和浇水湿
润
基层表面的污垢
必须清除干净,
墙面洒水3遍,
每遍洒水时间控
制在20min左右
水渗入加气
块1~2mm为
准
孙柯2014.11
2 基层未毛化处
理
在洒完水后墙面似干非干
时进行毛化处理,对不同
基体处加钉钢丝网
毛化率达
95% 张可2014.11
3 养护不到位严格三检制度,上道工序不
合格,不得进行下道工序施
工。
保证覆盖物
的湿润
张可2014.11
八、对策实施
根据制定的对策表,我们QC小组在活动中及时、认真地进行了实施,严格落实各
项对策:
实施一:抹灰前墙面未清理和浇水湿润
几层表面的污垢清除干净,抹灰前对凹凸不平的墙面必须剃凿平整,孔洞或凹陷处必须用1:3水泥砂浆浇水润湿堵严分层抹平。
墙面洒水3遍,每遍洒水时间控制在20min左右,
检验洒水质量的标准是,以水渗入加气块1~2mm为准。
实施二:基层未毛化处理
在洒完水后墙面似干非干时进行毛化处理,应凿毛或刷一道界面剂对不同基体处加钉钢丝网,不同基层材料相交处必须使用钢丝网,每边搭接长度为不小于100mm。
实施三:浇水养护
浇水养护:墙面粉刷完成12小时后或墙面微白即开始喷水养护,养护时间夏季不得少于7天,每天养护次数不得少于3次。
空鼓处理:空鼓处理一般均采用切除的方法,将空鼓范围用手提式切割机切成方形后抹一层速水泥浆,最后用原配合比砂浆抹面。
九、效果检查
经过三个月的活动,在小组成员的共同努力下取得了显著效果。
该工艺基本消除了
内墙抹灰质量缺陷,活动前后墙体空鼓率对比如下:
活动前墙体抹灰空鼓率调查表
组数
项目
1组2组3组
取点数50 50 50 空鼓点数数16 13 17 空鼓率(%)32 26 34 平均值(%)30.67
组数
项目
1组2组3组
取点数50 50 50 空鼓点数数 1 2 1 空鼓率(%) 2 4 2 平均值(%) 2.67
目标对比柱状图
经过小组成员的共同努力,保证了内墙抹灰施工的外观质量,实现了QC小组预先制定的内墙实测检查合格率90%以上的活动目标。
十、巩固措施及总结
通过本次QC小组活动,使我项目部施工管理人员掌握了一套降低墙体抹灰层空鼓率的施工管理经验,纳入生产管理体系和班组施工操作工艺规程中,使之能够有效的控制其施工质量和进度。
总结:在该QC活动过程中,我们深深体会到:随着新材料、新工艺的不断涌现,我们要与时俱进,运用科学方法分析、解决施工和管理工作中难点,加强施工工艺的改进和创新,确保工程质量目标的实现,提高经济效益和社会效益。
