建筑安装工程工程量清单计价费用综合单价计算程序
- 格式:doc
- 大小:49.50 KB
- 文档页数:2
工程量清单综合单价的计算方法综合单价是指完成工程量清单中规定的计量单位项目所需的人工费、材料费、机械使用费、管理费和利润,并考虑风险因素。
综合单价计价应包括完成规定计量单位、合格产品所需的全部费用。
根据我国实际,综合单价包括规费以外的全部费用,它不但适用于分部分项工程量清单,也适用于工序项目清单,措施项目清单等。
①编制标底的综合单价计算编制标底时,一般选用《全国统一建筑装饰装修工程消耗量定额》及基价表作为计价依据,并参考当地主管部门制定的“计价管理办法”计算。
例如:人工费=∑(分项工程量×定额人工费)材料费=∑(分项工程量×定额材料费)机械使用费=∑(分项工程量×定额机械使用费)管理费=(人工费+材料费+机械使用费)×管理费率利润=(人工费+材料费+机械使用费)×利润率综合单价+人工费+材料费+机械使用费+管理费+利润②编制报价的综合单价计算如果是投标报价,首先需要核实清单所给的工程量、编制施工组织设计和施工方案,在此基础上按照本企业编制的《企业定额》,计算综合单价。
如果企业还没有自己的定额,也可参考《全国统一建筑装饰装修工程消耗量定额》计算确定。
但需要注意《全国统一建筑装饰装修工程消耗量定额》与《企业定额》的定额水平差。
《全国统一建筑装饰装修工程消耗量定额》反映的是全国建筑装饰装修工程生产力的平均水平,而《企业定额》则反映的是企业自身的生产力水平和管理水平。
所以,投标报价时,如果利用《全国统一建筑装饰装修工程消耗量定额》,可以通过测算确定一个合理的符合本企业实际的折算系数计算。
例如:人工费=∑(分项工程量×定额人工费)×折算系数材料费=∑(分项工程量×定额材料费)×折算系数机械使用费=∑(分项工程量×定额机械使用费)×折算系数管理费=(人工费+材料费+机械使用费)×管理费率利润=(人工费+材料费+机械使用费)×利润率综合单价+人工费+材料费+机械使用费+管理费+利润。

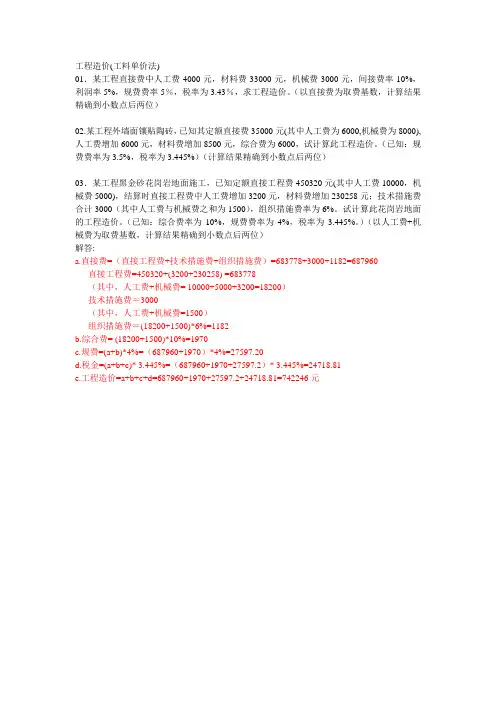

01.某工程直接费中人工费4000元,材料费33000元,机械费3000元,间接费率10%,利润率5%,规费费率5%,税率为3.43%,求工程造价。
(以直接费为取费基数,计算结果精确到小数点后两位)02.某工程外墙面镶贴陶砖,已知其定额直接费35000元(其中人工费为6000,机械费为8000),人工费增加6000元,材料费增加8500元,综合费为6000,试计算此工程造价。
(已知:规费费率为3.5%,税率为3.445%)(计算结果精确到小数点后两位)03.某工程黑金砂花岗岩地面施工,已知定额直接工程费450320元(其中人工费10000,机械费5000),结算时直接工程费中人工费增加3200元,材料费增加230258元;技术措施费合计3000(其中人工费与机械费之和为1500),组织措施费率为6%。
试计算此花岗岩地面的工程造价。
(已知:综合费率为10%,规费费率为4%,税率为3.445%。
)(以人工费+机械费为取费基数,计算结果精确到小数点后两位)解答:a.直接费=(直接工程费+技术措施费+组织措施费)=683778+3000+1182=687960直接工程费=450320+(3200+230258) =683778(其中,人工费+机械费= 10000+5000+3200=18200)技术措施费=3000(其中,人工费+机械费=1500)组织措施费=(18200+1500)*6%=1182b.综合费= (18200+1500)*10%=1970c.规费=(a+b)*4%=(687960+1970)*4%=27597.20d.税金=(a+b+c)* 3.445%=(687960+1970+27597.2)* 3.445%=24718.81e.工程造价=a+b+c+d=687960+1970+27597.2+24718.81=742246元01.某综合楼花岗岩楼面工程施工,工程量500m 2,分部分项工程量综合单价为670元/ m 2,已知措施项目清单费为10000元,其他项目清单费不计。
《建筑工程计量与计价》课程综合单价的计算方法综合单价的计算步骤1确定组合定额子目计算定额子目工程量测算人料机消耗量确定工料机单价计算清单项目工料机费用计算清单项目管理费和利润计算清单项目的综合单价综合单价=(清单项目工、料、机费用+管理费+利润)/清单工程量举例.某多层砖混住宅土方工程,土壤类别为三类土;沟槽为砖大放脚带形基础;沟槽宽度为920mm,挖土深度为1.8m,沟槽总长度为1590.6m。
根据施工方案,土方开挖的工作面宽度各边0.25m,放坡系数为0.2。
除沟边堆土1500m2外,其余土方采用人工运输,运距60m。
已知人工挖土单价为8.4元/m3,人工运土单价7.38元/m3。
试根据建筑工程量清单计算规则计算土方工程的综合单价,其中管理费取人工费的14%,利润取人工费8%。
试计算该工程挖沟槽土方的工程量清单综合单价。
解析:根据工程量清单规则计算挖沟槽的工程量为:0.92×1.8×1590.6=2634.04m3综合单价计算过程:1.确定定额项目:2个定额项目,包括人工挖土方和人工运土2.计算定额工程量挖土方量:工作面宽各边0.25m,放坡系数为0.2,则挖土方工程量为:(0.92+2×0.25+0.2×1.8)×1.8×1590.6=5096.28m3运土方量:沟边堆土1500m3,其余土方人工运输,则运土方工程量为:5096.28-1500=3596.28m33.计算清单项目人、材、机费用人工挖土:5096.28×8.4=42808.77元人工运土:3596.28×7.38=26540.55元清单项目人工费合计:42808.77+26540.55=69349.32元4.计算清单项目管理费和利润管理费:69349.32×14%=9708.91元利 润:69349.32×8%=5547.95元5.计算清单项目综合单价综合单价(69349.32+9708.91+5547.95)/2634.04=32.12元/m3谢谢学习。

定额计价法和清单计价法的计算步骤定额计价法:第一阶段:收集资料(1)设计图纸。
在计价前要完成设计交底和图纸会审程序;(2)现行计价依据、材料价格、人工工资标准、施工机械台班使用定额以及有关费用调整的文件;(3)工程协议或合同;(4)施工组织设计(施工方案)或技术组织措施等;(5)工程计价手册。
如各种材料手册、常用计算公式和数据、概算指标等各种资料。
第二阶段:熟悉图纸和现场(1)熟悉图纸。
(2)注意施工组织设计有关内容。
(3)结合现场实际情况。
第三阶段:计算工程量(1)计算工程量一般可按下列具体步骤进行:1)根据施工图示的工程内容和定额项目,列出需计算工程量的分部分项;2)根据一定的计算顺序和计算规则,列出计算式;3)根据施工图示尺寸有关数据,代入计算式进行数学计算;4)按照定额中的分部分项的计量单位对应的计算结果计量单位进行调整,使之一致。
(2)工程量的计算,要根据图纸所标明的尺寸、数量以及附有的设备明细表、构件明细表来计算。
一般应注意以下几点:1)要严格按照计价依据的规定和工程量计算规则,结合图纸尺寸2)为了便于核对,计算工程量一定要注明层次、部位、轴线编号及断面符号。
3)尽量采用图中已经通过计算注明的数量和附表。
如门窗表、预制构件表、钢筋表、设备表、安装主材表等,必要时查阅图纸进行核对。
4)计算时要防止重复计算和漏算。
一般也可按照施工次序,由上而下,由外而内,由左而右,事先草列分部分项名称,依次进行计算。
计算工程量,有条件的尽量分层、分段、分部位来计算,最后将同类项加以合并,编制工程量汇总表。
第四阶段:套定额单价在计价过程中,如果工程量已经核对无误,项目不漏不重,则余下的问题就是如何正确套价,计算直接费。
套价应注意以下是事项:(1)分项工程名称、规格和计算单位必须与定额中所列内容完全一致。
(2)定额换算。
任何定额本身的制定,都是按照一般情况综合考虑的,存在有许多缺项和不完全符合图纸的地方,因此,必须根据定额进行换算,即以某分项定额为基础进行局部调整。
综合单价和工程量清单计价有什么差异?综合单价和工程量清单计价有什么差异?相信很多朋友对这个问题还不是很了解。
为了解决大家的困扰,今天小编就来对此进行详细的介绍,一起看看!一、定义不同L综合单价法:是建筑安装工程费计算中的一种计价方法,综合单价法的分部分项工程单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接费,间接费,利润和税金。
2、工程量清单计价:是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费、规费和税金。
二、计算方法不同L综合单价法:直接费=人工费材料费机械使用费其他直接费,间接费=企业管理费规费。
措施性费用包括专门性措施和一般性或小型措施费用,前者应在工程量清单中的措施项目清单中单独列项计费,后者在〃其他直接费〃中计取。
2、工程量清单计价:投标单位根据市场行情,自身实力报价,这就要求投标人注重工程单价的分析,在报价中反映出本投标单位的实际能力,从而能在招投标工作中体现公平竞争的原则,选择最优秀的承包商。
三■作用不同L综合单价法:是改革开放之后顺应市场需求。
包含分部分项工程的人、材、机,管理费、措施费、等。
包含着这一分部分项工程的所有费用。
2、工程量清单计价:是规范建设市场秩序,适应社会主义经济发展的需要,工程量清单计价是市场形成工程造价的主要形式,工程量清单计价有利于发挥企业自主报价的能力,实现由政府定价向市场定价的转变。
以上便是本站为大家带来的有关〃工程量清单计价和综合单价有什么差异?〃的内容介绍,如果你还想了解其他的招投标信息,欢迎登录比地招标网查看!【免责声明】比地招标网发布此文目的在于分享和传播,对文中陈述、观点判断保持中立,不对所包含内容的准确性、可靠性或完整性提供任何明示或暗示的保证。
请读者仅作参考,并请自行承担全部责任。
建筑安装工程工程量清单计价费用综合单价计算程序建筑安装工程工程量清单计价费用计算程序一、工程量清单综合单价计算程序(一)建筑、市政、机械土石方、仿古建筑、炉窑砌筑工程以定额基价人工费、材料费、机械费之和为计算基础,计算程序见表19。
综合单价计算程序表19序号费用名称计算式1分项直接工程费 1.1+1.2+1.31.1人工费定额基价人工费1.2材料费定额基价材料费1.3机械费定额基价机械费2企业管理费1×费率3利润1×费率4人材机价差 4.1+4.2+4.34.1人工费价差4.2材料费价差4.3机械费价差5风险因素一般风险费用6综合单价1+2+3+4+5(二)装饰、安装、市政安装、人工土石方、园林、绿化工程以定额人工费为计算基础,计算程序见表20。
综合单价计算程序序号费用名称计算式1分项直接工程费 1.1+1.2+1.3+1.41.1人工费定额基价人工费1.2材料费定额基价材料费1.3机械费定额基价机械费1.4未计价材料费2企业管理费1×费率3利润1×费率4人材机价差 4.1+4.2+4.34.1人工费价差4.2材料费价差4.3机械费价差5风险因素一般风险费用6综合单价1+2+3+4+5一、单位工程造价计算程序(见表21)序号费用名称计算式金额(元)1分部分项工程量清单合价2措施项目清单合价 2.1+2.2 2.1技术措施费2.2组织措施费3其他项目清单合价4规费(1+2.1)中的定额基价直接工程费×费率或(1+2.1)中的定额基价人工费×费率5安全文明施工专项费按文件规定计算6工程定额测定费(1+2+3+4+5)×费率7税金(1+2+3+4+5+6)×税率8合价1+2+3+4+5+6+7三、工程量清单计价说明(一)工程量清单计价应根据国家标准《建设工程工程量清单计价规范》、《重庆市建设工程工程量清单计价实施细则》及本定额规定,编制工程量清单,进行清单计价、签定合同价款、办理工程结算。

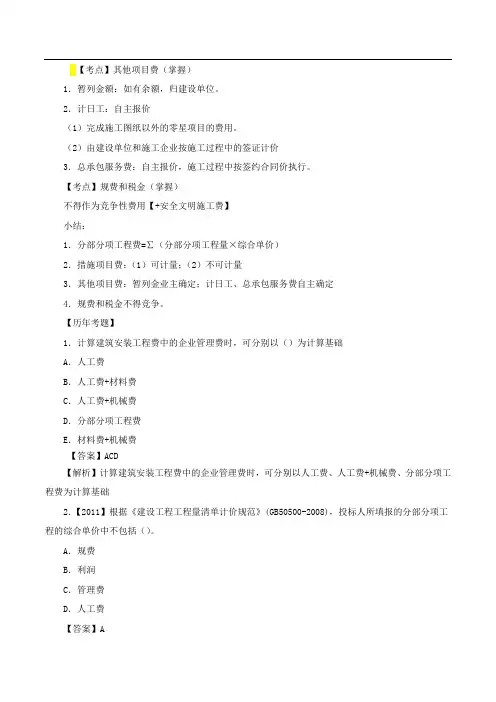

【考点】其他项目费(掌握)1.暂列金额:如有余额,归建设单位。
2.计日工:自主报价(1)完成施工图纸以外的零星项目的费用。
(2)由建设单位和施工企业按施工过程中的签证计价3.总承包服务费:自主报价,施工过程中按签约合同价执行。
【考点】规费和税金(掌握)不得作为竞争性费用【+安全文明施工费】小结:1.分部分项工程费=∑(分部分项工程量×综合单价)2.措施项目费:(1)可计量;(2)不可计量3.其他项目费:暂列金业主确定;计日工、总承包服务费自主确定4.规费和税金不得竞争。
【历年考题】1.计算建筑安装工程费中的企业管理费时,可分别以()为计算基础A.人工费B.人工费+材料费C.人工费+机械费D.分部分项工程费E.材料费+机械费【答案】ACD【解析】计算建筑安装工程费中的企业管理费时,可分别以人工费、人工费+机械费、分部分项工程费为计算基础2.【2011】根据《建设工程工程量清单计价规范》(GB50500-2008),投标人所填报的分部分项工程的综合单价中不包括()。
A.规费B.利润C.管理费D.人工费【答案】A【解析】综合单价包括人工费、材料费、施工机具使用费、企业管理费和利润以及一定范围的风险费用。
综合单价中并不包括规费。
3.【2016】根据《建设工程工程量清单计价规范》(BG50500-2013),投标时不能作为竞争性费用的是()。
A.夜间施工增加费B.冬雨季施工增加费C.已完工程保护费D.安全文明施工费【答案】D【解析】措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
考点小结:1.建安费的组成按构成要素划分2.建安费的组成按造价形成划分3.建安费构成要素的计算:材料费、机械台班折旧费、台班大修理费、增值税的计算4.建筑安装工程计价公式:(1)分部分项工程费=错误!未找到引用源。
工程计价基本程序(一)工程概预算编制的基本程序1.定额单价单位工程概预算造价(建安工程费)单项工程概预算造价(工程费用)=∑单位工程概预算造价+设备、工器具购置费全部工程概预算造价(建设项目总投资)=∑单项工程概预算造价+工程建设其他费+预备费+建设期利息+流动资金2.全费用综合单价单位工程概预算造价(建安工程费)=∑定额子目工程量×全费用综合单价单项工程概预算造价(工程费用)=∑单位工程概预算造价+设备、工器具购置费全部工程概预算造价(建设项目总投资)=∑单项工程概预算造价+工程建设其他费+预备费+建设期利息+流动资金(二)工程量清单计价的基本程序分部分项工程费=∑(分部分项工程量×相应分部分项综合单价)措施项目费=∑各措施项目费其他项目费=暂列金额+暂估价+计日工+总承包服务费单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金单项工程造价=∑单位工程造价建设项目总造价=∑单项工程造价程量清单综合单价中,五、工程定额体系工程定额是完成规定计量单位的合格建筑安装工程所消耗的人工、材料、施工机具(一)工程定额的分类1.按定额反映的生产要素消耗内容分类(1)劳动消耗定额,简称劳动定额,又称人工定额,(2)材料消耗定额,简称材料定额。
(3以一台机械一个工作班为计量单位,所以又称为机械台班定额。
2.按定额的编制程序和用途分类【例题3·单选】作为工程定额体系的重要组成部分,预算定额是()。
A.完成一定计量单位的某一施工过程所需消耗的人工、材料和机械台班数量标准B.完成一定计量单位合格分项工程和结构构件所需消耗的人工、材料、施工机械台班数量及其费用标准C.完成单位合格扩大分项工程所需消耗的人工、材料和施工机械台班数量及其费用标准D.完成一个规定计量单位建筑安装产品的费用消耗标准【答案】B【解析】预算定额是在正常的施工条件下,完成一定计量单位合格分项工程或结构构件所需消耗的人工、材料、施工机具台班数量及其费用标准,选项B正确。
建设工程造价构成建设工程造价由直接费、间接费、利润和税金组成(见表 1)表 1 建设工程造价构成表 1.人工费 2.材料费 3.施工机械使用费 1.大型机械进出场及安拆费 2.混凝土、钢筋混凝土模板及支架费 3.脚手架费 4.已完工程及设备保护费 5.施工排水、降水费 6.垂直运输机械及超高增加费 7.构件运输及安装费 8.其他施工技术措施费 9.总承包服务费 10.环境保护费 11.文明施工费 12.安全施工费 13.暂时设施费 14.夜间施工费 15.二次搬运费 16.冬雨季施工增加费 17.工程定位复测、工程交点、场地清理费 18.室内环境污染物检测费 19.缩短工期措施费 20.生产工具用具使用费 21.其他施工组织措施费 1.管理人员工资 2.办公费 3.差旅交通费 4.固定资产使用费5.工具用具使用费6.劳动保险费 施 工 组 织 措 施 费措 施 费 施 工 技 术 措 施 费 程造直接工程费 企业管理费 建设间接费 直 接 费价工注:表中措施费仅列通用项目, 各专业工程的措施项目可根据拟建工程的 具体情况确定。
一、直接费直接费由直接工程费和措施费组成。
(一)直接工程费: 是指施工过程中耗费的构成工程实体的各项费用, 包括人 工费、材料费、施工机械使用费。
1.人工费:是指直接从事建设工程施工的生产工人开支的各项费用,内容 包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴: 是指按规定标准发放的工资有关补贴, 详见建标(2003)206 号文。
(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工 资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气 候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、 丧假期的工资。
(4)职工福利费:只指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及 修理费, 徒工服装补贴, 防暑降温费, 在有碍身体健康环境中施工的保健费用等。
2015年《四川省建设工程工程量清单计价定额——建筑安装工程费用》说明及费用计算说明一、建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费、税金组成,分部分项工程费、措施项目费、其他项目费包含人工费、材料费、施工机具使用费、企业管理费和利润。
二、费用说明(一)分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
1.专业工程:是指按现行国家计量规范划分的房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程等各类工程。
2.分部分项工程:指按现行国家计量规范对各专业工程划分的项目。
如房屋建筑与装饰工程的土石方工程、地基处理与基坑支护工程、桩基工程、混凝土及钢筋混凝土工程等。
(二)措施项目费措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全、环境保护等方面的费用。
措施项目费分为总价措施项目费和单价措施项目费。
1.总价措施项目费(1)安全文明施工费①环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
②文明施工费:是指施工现场文明施工所需要的各项费用。
③安全施工费:是指施工现场安全施工所需要的各项费用。
④临时设施费:是指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用。
包括临时设施的搭设、维修、拆除、清运或摊销费等。
除本定额另有规定外,安全文明施工费中的环境保护费、文明施工费、安全施工费、临时设施费计价按《四川省建设工程安全文明施工费计价管理办法》实施管理。
(2)夜间施工增加费:是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
(3)二次搬运费:是指因施工场地条件限制而发生的材料、构配件、半成品等一次运输不能到达堆放地点,必须进行二次或多次搬运所发生的费用。
(4)冬雨季施工增加费:是指在冬季或雨季施工需增加的临时设施、防滑、排除雨雪,人工及施工机械效率降低等费用。
建筑安装工程工程量清单计价费用计算程序
一、工程量清单综合单价计算程序
(一)建筑、市政、机械土石方、仿古建筑、炉窑砌筑工程以定额基价人工费、材料费、机械费之和为计算基础,计算程序见表19。
综合单价计算程序
表19序号费用名称计算式
1分项直接工程费 1.1+1.2+1.3
1.1人工费定额基价人工费
1.2材料费定额基价材料费
1.3机械费定额基价机械费
2企业管理费1×费率
3利润1×费率
4人材机价差 4.1+4.2+4.3
4.1人工费价差
4.2材料费价差
4.3机械费价差
5风险因素一般风险费用
6综合单价1+2+3+4+5
(二)装饰、安装、市政安装、人工土石方、园林、绿化工程以定额人工费为计算基础,计算程序见表20。
综合单价计算程序
表20序号费用名称计算式
1分项直接工程费 1.1+1.2+1.3+1.4
1.1人工费定额基价人工费
1.2材料费定额基价材料费
1.3机械费定额基价机械费
1.4未计价材料费
2企业管理费1×费率
3利润1×费率
4人材机价差 4.1+4.2+4.3
4.1人工费价差
4.2材料费价差
4.3机械费价差
5风险因素一般风险费用
6综合单价1+2+3+4+5
一、单位工程造价计算程序(见表21)
表21序号费用名称计算式金额(元)
1分部分项工程量清单合价
2措施项目清单合价 2.1+2.2 2.1技术措施费
2.2组织措施费
3其他项目清单合价
4规费(1+2.1)中的定额基价直接工程费×费率
或(1+2.1)中的定额基价人工费×费率
5安全文明施工专项费按文件规定计算
6工程定额测定费(1+2+3+4+5)×费率
7税金(1+2+3+4+5+6)×税率
8合价1+2+3+4+5+6+7
三、工程量清单计价说明
(一)工程量清单计价应根据国家标准《建设工程工程量清单计价规范》、《重庆市建设工程工程量清单计价实施细则》及本定额规定,编制工程量清单,进行清单计价、签定合同价款、办理工程结算。
(二)工程量清单由分部分项工程量清单、措施项目清单和其他项目清单组成。
(三)工程量清单综合单价应包括完成工程量清单中一个规定计量单位项目所需的人工费、材料费、机械使用费、管理费、利润及一般风险费用。
