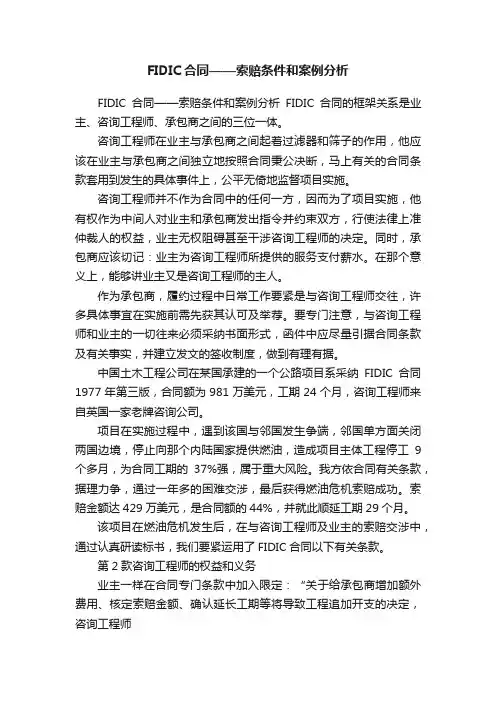

FIDIC合同——索赔条件和案例分析FIDIC合同——索赔条件和案例分析FIDIC合同的框架关系是业主、咨询工程师、承包商之间的三位一体。
咨询工程师在业主与承包商之间起着过滤器和筛子的作用,他应该在业主与承包商之间独立地按照合同秉公决断,马上有关的合同条款套用到发生的具体事件上,公平无倚地监督项目实施。
咨询工程师并不作为合同中的任何一方,因而为了项目实施,他有权作为中间人对业主和承包商发出指令并约束双方,行使法律上准仲裁人的权益,业主无权阻碍甚至干涉咨询工程师的决定。
同时,承包商应该切记:业主为咨询工程师所提供的服务支付薪水。
在那个意义上,能够讲业主又是咨询工程师的主人。
作为承包商,履约过程中日常工作要紧是与咨询工程师交往,许多具体事宜在实施前需先获其认可及举荐。
要专门注意,与咨询工程师和业主的一切往来必须采纳书面形式,函件中应尽量引据合同条款及有关事实,并建立发文的签收制度,做到有理有据。
中国土木工程公司在某国承建的一个公路项目系采纳FIDIC合同1977年第三版,合同额为981万美元,工期24个月,咨询工程师来自英国一家老牌咨询公司。
项目在实施过程中,遇到该国与邻国发生争端,邻国单方面关闭两国边境,停止向那个内陆国家提供燃油,造成项目主体工程停工9个多月,为合同工期的37%强,属于重大风险。
我方依合同有关条款,据理力争,通过一年多的困难交涉,最后获得燃油危机索赔成功。
索赔金额达429万美元,是合同额的44%,并就此顺延工期29个月。
该项目在燃油危机发生后,在与咨询工程师及业主的索赔交涉中,通过认真研读标书,我们要紧运用了FIDIC合同以下有关条款。
第2款咨询工程师的权益和义务业主一样在合同专门条款中加入限定:“关于给承包商增加额外费用、核定索赔金额、确认延长工期等将导致工程追加开支的决定,咨询工程师必须事先报经业主批准”。
中国土木工程公司承建的该项目即加列专门条款第2.3款,增加对咨询工程师的权力限制。

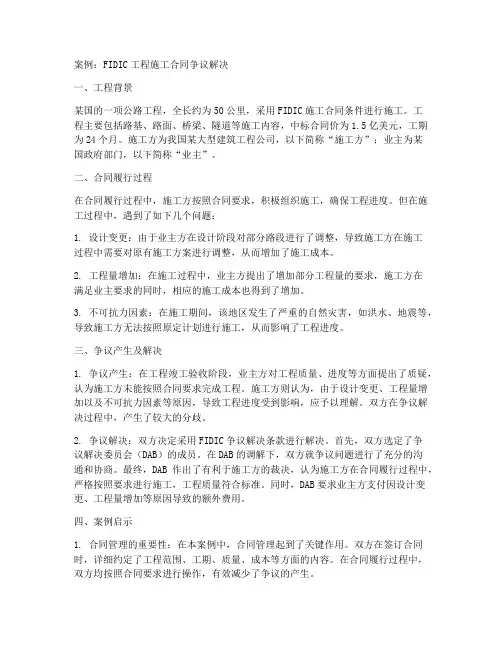

案例:FIDIC工程施工合同争议解决一、工程背景某国的一项公路工程,全长约为50公里,采用FIDIC施工合同条件进行施工。
工程主要包括路基、路面、桥梁、隧道等施工内容,中标合同价为1.5亿美元,工期为24个月。
施工方为我国某大型建筑工程公司,以下简称“施工方”;业主为某国政府部门,以下简称“业主”。
二、合同履行过程在合同履行过程中,施工方按照合同要求,积极组织施工,确保工程进度。
但在施工过程中,遇到了如下几个问题:1. 设计变更:由于业主方在设计阶段对部分路段进行了调整,导致施工方在施工过程中需要对原有施工方案进行调整,从而增加了施工成本。
2. 工程量增加:在施工过程中,业主方提出了增加部分工程量的要求,施工方在满足业主要求的同时,相应的施工成本也得到了增加。
3. 不可抗力因素:在施工期间,该地区发生了严重的自然灾害,如洪水、地震等,导致施工方无法按照原定计划进行施工,从而影响了工程进度。
三、争议产生及解决1. 争议产生:在工程竣工验收阶段,业主方对工程质量、进度等方面提出了质疑,认为施工方未能按照合同要求完成工程。
施工方则认为,由于设计变更、工程量增加以及不可抗力因素等原因,导致工程进度受到影响,应予以理解。
双方在争议解决过程中,产生了较大的分歧。
2. 争议解决:双方决定采用FIDIC争议解决条款进行解决。
首先,双方选定了争议解决委员会(DAB)的成员。
在DAB的调解下,双方就争议问题进行了充分的沟通和协商。
最终,DAB作出了有利于施工方的裁决,认为施工方在合同履行过程中,严格按照要求进行施工,工程质量符合标准。
同时,DAB要求业主方支付因设计变更、工程量增加等原因导致的额外费用。
四、案例启示1. 合同管理的重要性:在本案例中,合同管理起到了关键作用。
双方在签订合同时,详细约定了工程范围、工期、质量、成本等方面的内容。
在合同履行过程中,双方均按照合同要求进行操作,有效减少了争议的产生。
2. 设计变更与工程量增加的处理:在本案例中,设计变更和工程量增加是导致争议的主要原因。
FIDIC合同条件应用案例分析一、引言FIDIC,即国际工程咨询工程师协会(Fédération Internationale desIngénieurs-Conseils),是一个国际性的工程咨询师和工程承包商协会,该协会制定了FIDIC合同条件。
FIDIC合同条件是国际上广泛应用的工程建设合同标准之一。
本文将通过两个案例来分析FIDIC合同条件的应用。
二、案例一:某国际水电工程某国际水电工程是中国公司与外国业主合作的一个大型水电项目。
在工程施工过程中,由于各种原因导致了一系列的工程变更和索赔问题。
根据FIDIC合同条件,工程变更必须按照合同约定进行,否则可能导致赔偿责任的产生。
1. 工程变更管理根据FIDIC合同条件,工程变更应该通过书面的变更通知来提出,并经双方商定确定变更后的价格和工期。
在该案例中,中国公司采取了及时提交变更通知的措施,并与业主商讨了变更后的价格和工期。
这些变更都按照合同约定进行了记录和批准,从而确保了工程变更管理的合规性。
2. 索赔处理工程变更所引发的索赔问题在该案例中是不可避免的。
按照FIDIC 合同条件,索赔必须按照合同的索赔程序进行处理,包括及时提交索赔通知、提供充分的证据材料、经过双方的协商和评审等环节。
中国公司在该案例中采取了积极的行动,按照FIDIC合同条件的要求进行了索赔处理,最终取得了一定的经济补偿。
三、案例二:某国际公路建设项目某国际公路建设项目是一项由中国公司承建的跨国道路工程。
在施工过程中,由于土地征用、环保要求等问题,工程面临了较大的困难和风险。
根据FIDIC合同条件,业主有责任提供给予施工方的必要支持,同时也对施工方的责任和义务作出了明确规定。
1. 土地征用问题在该案例中,由于土地征用程序繁琐、时限拖延等原因,中国公司遭遇了较大的施工困难。
根据FIDIC合同条件,土地征用问题属于业主责任范畴,中国公司提出了书面通知并要求业主尽快解决问题。
FIDIC合同条件-案例分析什么是FIDIC合同条件?FIDIC合同条件是指国际工程承包商协会(FIDIC)制定的适用于国际工程承包的标准合同条件。
FIDIC合同条件被广泛应用于国际工程建设领域,涵盖了工程设计、建造、运营等方方面面,旨在保护各方的权益,并规范工程承包的行为。
FIDIC合同分为经典合同、银色合同、黄色合同、红色合同等多种版本,每个版本规定了不同的合同条款和约定。
因此,在合同签订前,各方需要对不同的合同条件进行比较和分析,以确定适用的版本。
FIDIC合同条件的主要特点FIDIC合同条件的主要特点如下:1.平衡性原则。
FIDIC合同条件倡导各方在合同执行过程中实现平衡的利益关系,确保工程承包和设计的公正合理。
2.风险分配。
FIDIC合同条件将工程承包过程中可能出现的各种风险进行分配,包括工期、质量、款项等方面,以保护各方的合法权益。
3.合同文本的完整性。
FIDIC合同条件的合同文本包括了一切有关工程承包过程中相关的条款和规定,从而避免在合同执行过程中出现纠纷和争议。
FIDIC合同条件的典型案例案例一:雅加达莲花林公寓项目雅加达莲花林公寓项目是印尼一座豪华公寓项目,总投资额达2500万美元。
该项目采用了银色合同作为工程承包的基础,并按照FIDIC合同条件的规定,对工程设计、建造、验收、运营等环节进行了全面监督和管理。
在该项目的实施过程中,各方严格按照FIDIC合同条件的要求,对工程承包的各个环节进行了详细的规划和监控,最终保证了工程的高质量、高规格和高效率完成。
案例二:印度恒河公路改造项目印度恒河公路改造项目是一项基础设施改造项目,旨在提高当地交通道路的质量和流通效率。
该项目采用了红色合同作为工程承包的基础,并依据FIDIC合同条件的规定,对工程承包的各个环节进行了一系列监督和管理。
该项目的实施过程中,包括承包商、业主及设计师等各方,都遵循了FIDIC合同条件制定的明确规定,最终实现了优质、高效的工程成果。

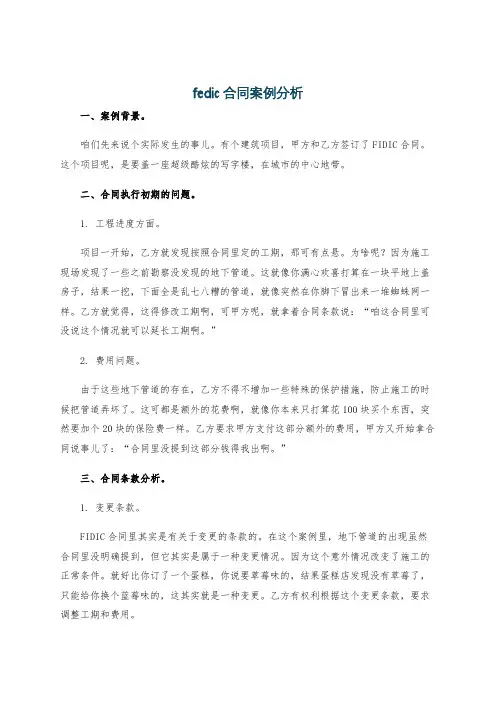

fedic合同案例分析一、案例背景。
咱们先来说个实际发生的事儿。
有个建筑项目,甲方和乙方签订了FIDIC合同。
这个项目呢,是要盖一座超级酷炫的写字楼,在城市的中心地带。
二、合同执行初期的问题。
1. 工程进度方面。
项目一开始,乙方就发现按照合同里定的工期,那可有点悬。
为啥呢?因为施工现场发现了一些之前勘察没发现的地下管道。
这就像你满心欢喜打算在一块平地上盖房子,结果一挖,下面全是乱七八糟的管道,就像突然在你脚下冒出来一堆蜘蛛网一样。
乙方就觉得,这得修改工期啊,可甲方呢,就拿着合同条款说:“咱这合同里可没说这个情况就可以延长工期啊。
”2. 费用问题。
由于这些地下管道的存在,乙方不得不增加一些特殊的保护措施,防止施工的时候把管道弄坏了。
这可都是额外的花费啊,就像你本来只打算花100块买个东西,突然要加个20块的保险费一样。
乙方要求甲方支付这部分额外的费用,甲方又开始拿合同说事儿了:“合同里没提到这部分钱得我出啊。
”三、合同条款分析。
1. 变更条款。
FIDIC合同里其实是有关于变更的条款的。
在这个案例里,地下管道的出现虽然合同里没明确提到,但它其实是属于一种变更情况。
因为这个意外情况改变了施工的正常条件。
就好比你订了一个蛋糕,你说要草莓味的,结果蛋糕店发现没有草莓了,只能给你换个蓝莓味的,这其实就是一种变更。
乙方有权利根据这个变更条款,要求调整工期和费用。
2. 风险分担条款。
从风险分担的角度来看,这种在施工现场发现未预见的地下管道的风险,不应该完全由乙方承担。
合同里应该是有一个合理的风险分担机制的。
甲方不能光想着合同上写没写,而要考虑到这种风险在整个项目风险分配里应该是双方共同承担一部分的。
不能说所有意外情况都让乙方自己扛着,这就像两个人一起抬一个重物,结果一个人突然放手了,全让另一个人承担,那肯定不合理啊。
四、解决措施。
1. 协商谈判。
乙方就拉着甲方开始坐下来谈判。
乙方把FIDIC合同条款拿出来,一条一条给甲方解释,就像老师给学生讲解课文一样。
FIDIC合同条款解析及案例引言国际工程领域内,FIDIC合同被广泛采用并成为一种标准的合同格式。
FIDIC全称为国际造价工程师与建筑师联合会(Fédération Internationale des Ingénieurs-Conseils)。
它的合同模板多达多个,被分为红、黄、银三本,同时还有绿本合同。
FIDIC合同的全称为《国际造价工程师与建筑师联合会建造合同条件》(FIDIC Conditions of Contract for Construction)。
FIDIC合同针对国际工程领域而设计,标志着国际建筑领域进入了更为规范的时代。
本文将对FIDIC合同条款进行解析,并结合实际案例进行分析。
FIDIC合同条款解析第一章总则《FIDIC合同条件》规定,本合同所称“工程”包括建设工程、工艺装置、设备和材料的设计、采购、施工、安装、试验、调试、运行等。
该合同条款中还包括“合同文件”的定义。
合同文件指《FIDIC合同条件》、合同附件以及与本合同相关的合同文件。
所有合同文件在一定范围内应彼此协调并构成一个完整的内容,对于合同的内容解释,以合同条款为准。
第二章建造合同该章节主要涉及工程合同的执行方式,包括承包商提交的文件和工程计划,以及工程变更和补救措施的条款。
其中,工程变更是指工程合同在履约期间,由于各种原因发生变更的部分,变更后相关的工程变更单需要由双方在协商后签署。
第三章执行工程在“执行工程”这一章节中,契约双方需要就工期、施工安全、机电设备和材料等方面进行详细的规定。
为保证工程的顺利进行,在合同约定的工期内,承包商需要按照合同我们的要求进行构筑,确保工程顺利完成。
第四章支付条款支付条款包括了合同价款的结构、支付时间和额度等,是工程合同中最为重要的一部分。
本合同中,货币的支付必须符合当地法规,当然,如果是在外国进行工程建设,货币的支出需要按照国际贸易惯例进行。
第五章保证金保证金是一种为了保障履约的方式。
fidic合同相关案例那我就开始讲一个FIDIC合同相关的案例啦。
话说有个大型的建筑项目,就像盖一座超级酷炫的现代化大楼那种。
甲方和乙方签了FIDIC合同。
这个项目在施工过程中呢,遇到了地下有好多大石头的情况。
按照FIDIC合同里关于不可预见的地下情况这一条款。
乙方就觉得,这可不是我能事先知道的呀,这得给我加钱,因为要花费更多的时间和资源来处理这些大石头。
乙方就写了一份详细的报告,像讲故事一样,把发现大石头的过程、大石头对工程进度和成本的影响说得明明白白的,还附上了照片和初步的处理方案。
甲方呢,一开始有点犹豫,觉得是不是乙方故意找借口想多要钱。
但是乙方就拿出FIDIC合同,指着上面的条款说:“大哥,你看这白纸黑字写着呢,这种不可预见的地下状况是要调整合同价格的。
”甲方就找了他们的工程师和合同专家一起研究。
工程师去现场看了看,回来证实确实是这么回事儿。
最后呢,按照FIDIC合同的规定,大家坐下来商量了一个合理的补偿方案,乙方得到了相应的补偿,工程又顺利地进行下去啦。
这就说明啊,FIDIC合同在处理这种施工中意外情况的时候,只要大家按照合同来,就能比较公平地解决问题。
再讲一个案例哈。
有一个公路建设项目也是用的FIDIC合同。
乙方按照合同的要求在规定的时间内完成了一段路的基础建设。
但是甲方呢,在检查的时候,觉得有一小段路的平整度好像没有达到他们想象中的完美程度。
甲方就想扣乙方的钱。
乙方就不服气啦,说:“咱这是按照FIDIC合同里规定的标准做的呀,你看这验收的指标,我们都是达标的。
”甲方就拿出他们自己做的一个检测报告,说这个平整度数值虽然在合同规定的最低标准之上,但是离我们想要的高质量还有差距。
乙方就反驳说:“合同里可没说除了这些标准还有什么‘想象中的高质量’这一说啊。
”于是呢,双方就开始扯皮。
后来他们请来了独立的第三方检测机构,按照FIDIC合同里规定的检测方法重新检测。
结果发现,乙方做的确实是符合合同标准的。

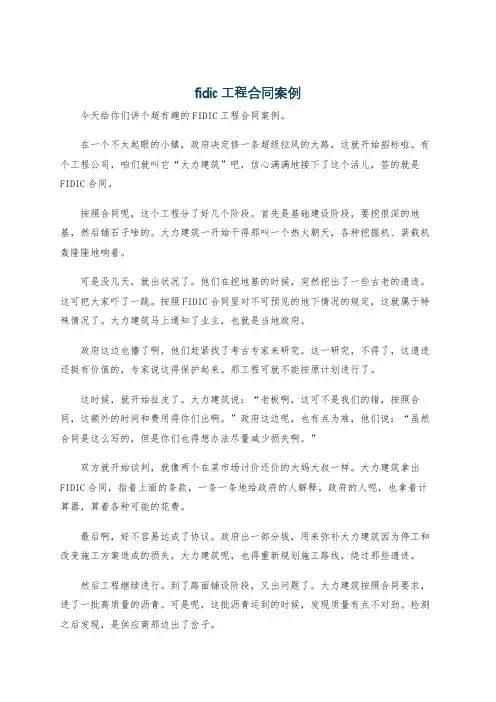

fidic工程合同案例今天给你们讲个超有趣的FIDIC工程合同案例。
在一个不太起眼的小镇,政府决定修一条超级拉风的大路,这就开始招标啦。
有个工程公司,咱们就叫它“大力建筑”吧,信心满满地接下了这个活儿,签的就是FIDIC合同。
按照合同呢,这个工程分了好几个阶段。
首先是基础建设阶段,要挖很深的地基,然后铺石子啥的。
大力建筑一开始干得那叫一个热火朝天,各种挖掘机、装载机轰隆隆地响着。
可是没几天,就出状况了。
他们在挖地基的时候,突然挖出了一些古老的遗迹。
这可把大家吓了一跳。
按照FIDIC合同里对不可预见的地下情况的规定,这就属于特殊情况了。
大力建筑马上通知了业主,也就是当地政府。
政府这边也懵了啊,他们赶紧找了考古专家来研究。
这一研究,不得了,这遗迹还挺有价值的,专家说这得保护起来。
那工程可就不能按原计划进行了。
这时候,就开始扯皮了。
大力建筑说:“老板啊,这可不是我们的错,按照合同,这额外的时间和费用得你们出啊。
”政府这边呢,也有点为难,他们说:“虽然合同是这么写的,但是你们也得想办法尽量减少损失啊。
”双方就开始谈判,就像两个在菜市场讨价还价的大妈大叔一样。
大力建筑拿出FIDIC合同,指着上面的条款,一条一条地给政府的人解释。
政府的人呢,也拿着计算器,算着各种可能的花费。
最后啊,好不容易达成了协议。
政府出一部分钱,用来弥补大力建筑因为停工和改变施工方案造成的损失,大力建筑呢,也得重新规划施工路线,绕过那些遗迹。
然后工程继续进行。
到了路面铺设阶段,又出问题了。
大力建筑按照合同要求,进了一批高质量的沥青。
可是呢,这批沥青运到的时候,发现质量有点不对劲。
检测之后发现,是供应商那边出了岔子。
大力建筑又开始翻合同,找到关于材料供应的条款。
按照FIDIC合同,如果材料有问题,供应商要负责,但是工程公司也有检查的责任。
大力建筑想啊,虽然我们有检查责任,但是这明显是供应商的主要问题啊。
于是,大力建筑一边和供应商打官司,一边又得重新找沥青。
fidic合同的国际工程案例
以下是一些使用FIDIC合同的国际工程案例:
1. 香港机场跑道系统改善计划 - 这个项目的主要目标是将香
港国际机场的跑道系统升级为世界级水平。
FIDIC黄书
(Design-Build-Operate Turnkey Contract)被用于该项目的设计、建造和运营阶段。
2. 卡塔尔纳科拉石化项目 - 该项目是在卡塔尔建造的一个大
型化工厂,使用了FIDIC红书(Construction Contract)作为合同形式。
3. 埃及开罗地铁3号线扩建项目 - FIDIC黄书(Turnkey Contract)被用于该项目的设计、建造和交付阶段。
这个项目的目标是在开罗地铁系统中增加一条新的地铁线路。
4. 沙特阿拉伯王国塔威尔发电站 - 该项目是沙特阿拉伯境内
最大的发电站之一,采用了FIDIC银书(EPC/Turnkey Contract)作为合同形式。
5. 肯尼亚蒙内铁路 - FIDIC黄书(Design-Build-Operate Turnkey Contract)被用于该项目的设计、建造和运营阶段。
这个项目的目标是在肯尼亚境内建造一条连接蒙内和内罗毕的新铁路线路。
这些项目都是使用FIDIC合同形式完成的,不同类型的FIDIC合同被用于不同的阶段和类型的工程。

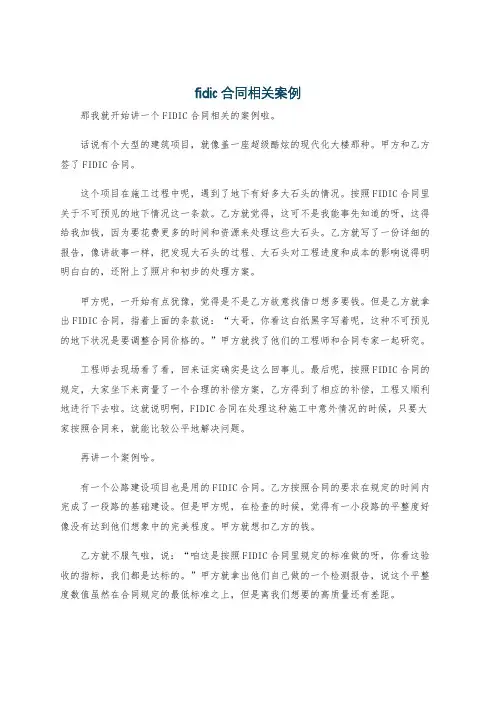

fidic合同相关案例案例一:桥梁建设中的FIDIC合同执行风波。
话说有个小镇,要建一座超酷的大桥来连接河两岸。
施工方和业主就按照FIDIC 合同来办事。
施工方进场后呢,发现地下的地质情况比勘察报告里说的要复杂得多。
按照FIDIC合同里关于不可预见的地下条件的条款,施工方就觉得这属于业主该负责的情况。
施工方的项目经理老林就去找业主代表老张,老林苦着脸说:“老张啊,这地下就像个谜宫似的,我们本来计划的打桩方式根本就行不通,得换设备,还得重新设计部分基础,这可得花不少钱和时间呢。
”老张一开始有点怀疑,还觉得是不是施工方想多要钱呢。
但FIDIC合同摆在那啊,他就得按规矩来。
于是双方请了独立的地质专家来评估,果然是勘察时出现了偏差。
最后按照合同,业主承担了额外的费用,还给施工方延长了工期。
这就像一场拔河比赛,最后还是合同这个裁判说了算。
案例二:公路项目中的工程变更纠纷。
在一条山区公路的建设项目里,也用到了FIDIC合同。
施工队在修路的时候,遇到了一个大难题。
原来规划好的路线上有一片古老的树林,当地的环保组织强烈反对施工队从树林里穿过,说这是生态保护的红线。
施工方没办法,就向业主提出变更路线的要求。
业主呢,虽然理解情况,但是担心费用超支和工期延误。
按照FIDIC合同里工程变更的程序,施工方得先提交详细的变更方案和成本估算。
施工方的工程师小王那可是熬了好几个通宵才弄出来一份详细的报告。
可是业主的财务部门觉得施工方算的成本有点高。
双方就开始了一轮又一轮的谈判。
小王就拿着合同条款,指着关于工程变更合理成本计算的部分说:“咱这可都是按照合同来的,材料涨价了,新路线的土方工程更复杂,这些都是实实在在的费用啊。
”双方又请了第三方的造价顾问,根据FIDIC合同的原则进行了重新核算,确定了一个合理的费用增加幅度,同时也重新调整了工期。
这就好比两个人分蛋糕,得按照合同这个食谱来切,才能让双方都满意。
案例三:污水处理厂建设中的质量争议。
fidic索赔案例分析FIDIC索赔案例分析国际⼯程索赔案例(FIDIC)案例⼀多⼯程项⽬⼯期延误的费⽤综合索赔×××公司承建的某国建设部项⽬⼯期延误的费⽤索赔[索赔背景]××公司先后承建了×国建设部的⼗⽉六⽇城1000套住宅、⼗⽉六⽇城3000套住宅、萨达特城4000套住宅、萨达特城2000套住宅、萨达特城第⼆区⼯程、玛丽娜旅游村等六项⼯程。
由于⾮承包商的原因,⼯期均有不同程度的延误,给××公司带来了巨⼤的额外损失。
××公司以前的索赔,只是⼀些变更单项的索赔,⽽对⼯程延误引起的费⽤索赔,却很少进⾏,特别是对同⼀个业主的多⼯程的索赔更缺乏经验,因此,××公司聘请了英国⾼级律师参与此项索赔⼯作。
截⽌到1992年元⽉,××公司承建的×国建设部项⽬除⼗⽉六⽇城3000套住宅⼯程中的990套住宅和萨达特城第⼆区⼯程外,其余⼯程均已完⼯。
由于××公司在萨达特城第⼆区⼯程中产⽣了亏损,要减少亏损,必须减少合同额,但是⼜没有充分的合同依据。
于是,××公司通过全⾯布局,综合考虑,利⽤同⼀业主(×国建设部)的其他⼯程延误的费⽤索赔作为突破⼝,以要求赔偿额外损失来达到减少萨达特城第⼆区⼯程合同⼯作量的⽬标。
承包商向业主提出的⼯程延期的费⽤索赔报告如下:⼀、引⾔××公司在⼗⽉六⽇城成功地完成了最早的1000套经济住宅⼯程,并在此基础上⼜承建了⼗⽉六⽇城3000套住宅⼯程、萨达特城4000套住宅⼯程、萨达特城2000套住宅⼯程。
另外,承建了萨达特成第⼆区⼯程,在阿拉曼地区承建了玛丽娜旅游村⼯程。
在这些合同实施过程中,由于⾮××公司的过失,⼯期严重拖延,使××公司遭受了重⼤损失。
施工工程中突发风险使用fidic条款计价的案例全文共四篇示例,供读者参考第一篇示例:施工工程中的风险是难以避免的,而在遇到突发风险时,如何进行合理的计价是非常关键的。
在工程建设领域,使用FIDIC(国际工程承包商协会)条款进行计价是一种常见的方式。
本文将通过一个案例来探讨在施工工程中遇到突发风险时如何使用FIDIC条款进行计价。
某地某建筑工程项目由承包商A承担施工任务,合同项下采用了FIDIC条款进行计价。
工程初期,承包商A按照合同规定搭建了施工场地,并进行了基础工程的施工。
在进行深基础工程时,发现地下水位较高,导致了围护结构的施工困难。
承包商A立即向业主方报告了这一情况,并提出了解决方案。
根据FIDIC条款,突发风险的处理需要经过以下步骤:1. 通知:承包商A首先向业主方提交书面通知,详细描述突发风险的情况,并提出解决方案。
2. 商定解决方案:业主方收到通知后,与承包商A进行沟通,商定最合适的解决方案。
在这个案例中,业主方同意扩大围护结构的范围,并补充增加围护材料,以应对地下水位较高的情况。
3. 成本计价:确定好解决方案后,需要进行成本计价。
承包商A应详细记录解决突发风险时所发生的额外费用,包括材料成本、人工成本、机械设备成本等。
随后,承包商A向业主方提交成本计价报告,并提出索赔要求。
4. 索赔处理:业主方收到成本计价报告后,将其送交给工程造价专家进行审核。
根据FIDIC条款,工程造价专家将审核成本计价报告,并给出合理的赔偿金额。
如果承包商A对工程造价专家的审核结果有异议,可以提出仲裁申请。
在本案例中,承包商A按照以上步骤处理了突发风险的计价工作,并最终获得了合理的赔偿。
通过使用FIDIC条款进行计价,确保了计价的公平性和合理性,同时也保障了双方的权益。
在施工工程中遇到突发风险时,使用FIDIC条款进行计价是一种可靠的方式。
双方应按照FIDIC条款的规定,合理处理突发风险带来的额外费用,并确保计价的公平性和透明性。
FIDIC合同条款解析及案例1.第四条款-程序和时间表第四条款确保工程按照合同程序进行,并提供了项目计划和时间表。
它规定了各方提供信息和完成工程的时间,以及各种类型的工程进展报告。
该条款可用于监督工程进度和提供项目管理的范围。
案例:在一项基础设施项目中,承包商在完工时间上延迟了两个月。
根据FIDIC合同中的第四条款,业主可以要求承包商提供工程进展报告,以确定延期的原因,并采取相应的措施。
2.第七条款-证据、商业保险和安全第七条款确保各方都提供必要的文件和资料,以证明其在合同约定下的责任和义务。
此外,该条款还规定了各方应购买的商业保险和安全措施。
案例:在一项建筑工程中,承包商因施工过程中发生的事故造成了损失。
根据FIDIC合同的第七条款,承包商应提供相关的文件和证据,以便业主能够确定赔偿的范围,并核实是否违反了保险和安全要求。
3.第十五条款-变更和附加工作第十五条款允许业主要求对合同范围进行变更或者提出额外的工作。
它规定了业主和承包商应如何处理这些变更,并在发生争议时提供解决争议的机制。
案例:在一项道路工程中,由于业主要求变更道路设计,承包商需要额外完成一些工程。
根据FIDIC合同的第十五条款,承包商可以提出变更工作的报价和时间表,并与业主商讨。
如果双方无法达成一致,可以通过仲裁的方式解决争议。
4.第二十条款-合同结束和支付第二十条款规定合同的终止条件,包括业主解除合同和承包商终止合同。
此外,该条款还规定了支付程序和支付的时间。
案例:在一项电力工程中,由于合同违约,业主解除了与承包商的合同。
根据FIDIC合同的第二十条款,业主应支付已完成工程的费用,并可能要求承包商承担合同终止引起的额外费用。
总结起来,FIDIC合同的各个条款为土木工程项目提供了详细的规定和指导。
通过合同条款的运用,可以确保各方按照合同约定进行工作,并在发生争议时提供解决的机制。
这些条款的解析与案例有助于更好地理解FIDIC合同的使用和实施。
FIDIC(国际基础设施施工协会)是国际上知名的建筑和工程领域的专业组织,其制定的“黄金原则”是在国际工程合同及建筑工程领域内被广泛应用的一套重要原则。
这五项黄金原则包括:公平合理、诚实信用、配合协调、遵守合同和避免纠纷。
在实际的建筑工程中,FIDIC的五项黄金原则为相关各方提供了清晰的指引,以促进合同各方之间良好的合作关系,降低纠纷的发生率。
以下将针对FIDIC五项黄金原则分别列举案例,解析其在实际工程中的应用和意义。
第一、公平合理:案例一:某工程施工中,承包商发现设计图纸中的错误,并及时向业主提出,但由于设计方拖延未能及时修正,并导致施工进度受到影响。
通过FIDIC的公平合理原则,承包商与业主协商解决问题,最终得到了合理的赔偿和补偿,保障了其合法权益。
第二、诚实信用:案例二:在某项目工程中,业主方对于合同中的工程范围存在争议,承包商在与设计方协商之后主动提供了详细的技术资料和证据,证明了其工程范围的合理性和合法性。
通过承包商的诚实信用和合作态度,最终避免了长时间的诉讼纠纷,为工程的顺利进行提供了保障。
第三、配合协调:案例三:在某工程的施工过程中,由于天气原因导致的施工条件恶劣,承包商与业主方积极配合协调,通过调整施工计划、增加施工人力等方式,保证工程进度和质量不受影响,最终取得了业主方的高度赞扬和信任。
第四、遵守合同:案例四:某工程的材料供应商未能按合同规定交付材料,导致工程无法按期进行。
通过FIDIC的遵守合同原则,承包商与材料供应商进行充分交流,最终双方达成协议并保证了材料的及时供应,同时避免了因合同纠纷导致的额外损失和影响。
第五、避免纠纷:案例五:某工程项目中,在合同履行过程中双方产生了分歧,但通过FIDIC的避免纠纷原则,双方通过协商和调解解决了分歧,保持了良好的合作关系,最终顺利完成了工程。
FIDIC的五项黄金原则在实际工程中发挥了重要的作用,为建筑工程领域的各方合作提供了明确的指导,促进了工程的顺利进行和合同的有效履行。
fidic合同条件案例条件案例合同fidic fidic合同案例分析fidic施工合同条件篇一:FIDIC合同条件下索赔案例浅析FIDIC合同条件下索赔案例浅析摘要:根据FIDIC合同条款,以具体案例浅析承包商面对变更、索赔事件时的合同依据、程序、及注意事项关键词:FIDIC施工合同条件;变更;工期索赔;费用索赔Abstract: according to FIDIC contract terms, with specific case the contractor when facing changes, claims of shallow contract basis, procedures, and the matters needing attentionKey words: construction of FIDIC contract conditions; Changes; Time limit for a project claim for compensation; Expense claims承包商索赔:如果承包商认为,根据本条件任何条款或与合同有关的其他文件,他有权得到竣工时间的任何延长和(或)任何追加付款,承包商应向工程师发出通知,说明引起索赔的事件或情况。
由于雇主及工程师的地位,经常导致承包商不能顺利索赔。
提高索赔成功率的关键在于承包商能够有效进行索赔管理。
这对承包商在有效合同管理及索赔技巧方面,提出了较高的要求。
项目简介:非洲某国高新产业园建筑群建设项目,合同额1.2亿美元,工期28个月。
雇主为该国科技部,咨询工程师为英国一老牌咨询公司,承包商为我国某对外工程承包公司。
采用1999年版FIDIC施工合同条件作为通用合同条件,并在专用合同条款中对某些细节进行适当修改或补充。
在工程实施过程中发生了若干变更,并由此导致若干索赔事件。
承包商利用自身国际工程丰富的经验,从合同条款出发,充分准备,充分证据,进行了成功索赔。
FIDIC合同的索赔程序的案例分析FIDIC合同(Fédération Internationale Des Ingénieurs-Conseils/国际工程咨询工程师联合会)是一种广泛应用于国际工程建设项目中的标准合同。
按照FIDIC合同规定,当发生合同变更或争议时,各方需要遵循特定的索赔程序。
本文通过一个案例分析,介绍FIDIC合同的索赔程序流程和关键步骤。
案例背景以一条海底油气管道建设项目为例,该项目为一家中国石油公司委托一家欧洲承包商负责设计、采购、施工和调试等全过程。
该项目采用FIDIC合同,约定了一系列的索赔程序和规定。
在施工期间,由于项目施工地点相对较深的海域中,季节影响明显,海洋气象恶劣,给项目的施工周期带来了很大的不稳定因素。
施工期间,由于受到气象因素的不利影响,虽然承包商采取了多种技术措施,但依然给临近的海上造成了一定的影响,如漏水、沉降等问题。
当施工准备完成后,发现土壤的沉降程度大于预期,导致施工造成的影响加剧,并使得下一步项目的建设遇到了更多的挑战,最终导致工期延误,成本超支,承包商提出了索赔。
本案例以该索赔案例为主线,分析FIDIC合同的索赔程序。
FIDIC合同的索赔程序总体上看,FIDIC合同的索赔程序分为以下几个步骤:第一步:通知索赔方当承包商发现施工过程中存在索赔问题时,应该立即知会业主或业主代表,并在书面形式下提交索赔申请。
根据FIDIC合同规定,该通知应该包括以下内容:•对索赔异议的详细描述;•异议引起的项目影响;•对异议的现实脉络和量化效应的估计。
第二步:业主处理索赔业主应在合同规定的期限内(28天通常是主动暗示得最好,没有FIDIC索赔管理程序将无法进一步使用公共越是好)对索赔进行审查,正式答复承包商。
如果业主确定需要通过技术委员会对索赔进行审查,应该通过书面形式通知承包商。
在此期间,承包商不得采取应对变更或索赔行动的其他行动。
fidic施工合同条件案例案例背景某国家政府拟在其首都修建一座大型的公共建筑,用于解决首都地区人口日益增长所带来的住房和办公空间不足的问题。
政府招标并最终选择了一家国际知名的建筑公司作为总承包商,双方签订了一份采用FIDIC施工合同条件的施工合同。
合同约定总工期为24个月,合同价值为1亿美元。
工程进展在工程开始阶段,建筑公司发现现场地基情况复杂,需要进行更深入的勘测和设计,才能保证建筑结构的安全稳固。
同时,政府方面也提出了一些建筑设计方面的变更需求,这导致了施工图纸的多次修改和调整。
在此期间,建筑公司在合同约定的工程进度上遭遇了一些困难,进而导致较大的工期延误。
同时,施工图纸的频繁修改和重复导致了额外的设计费用和工程追加费用。
纠纷发生由于工程进度延误和额外费用的发生,双方开始产生了一些分歧和争议。
建筑公司认为政府方面的设计变更和地基情况的复杂性是导致工程延误和额外成本的主要原因,要求政府方面为此承担相应责任。
政府方面则认为建筑公司未能按照合同约定的工期和费用进行工程施工,要求建筑公司按照合同约定的方式履行合同义务。
争议解决在争议发生后,双方开始启动了FIDIC施工合同条件中规定的争议解决程序。
按照FIDIC的规定,争议解决程序包括以下几个步骤:1. 协商谈判:双方首先应当通过协商和谈判的方式来解决争议。
在本案例中,建筑公司和政府方面进行了多次会谈和商讨,但未能就争议事项达成一致。
2. 争议通知书:在协商谈判未能解决争议的情况下,双方均有权向对方发出争议通知书,并提出明确的争议解决请求。
在本案例中,建筑公司向政府方面发出了争议通知书,并提出了关于工程进度延误和额外费用的索赔请求。
3. 争议解决委员会(DAB):如果双方在争议通知书发出后仍未能达成一致,根据FIDIC的规定,双方应当成立一家独立的争议解决委员会(DAB),由双方共同选定的专家组成,负责就争议事项进行独立的调查和裁决。
在本案例中,建筑公司和政府方面共同选定了一家独立的争议解决委员会,并提交了相关的证据和文件。
FIDIC合同的索赔程序的案例分析2000年5月,中国水利电力对外公司与毛里求斯公共事业部污水局签订了承建毛里求斯扬水干管项目的合同。
该项目由世界银行和毛里求斯政府联合出资,合同金额477万美元,工期两年,监理工程师是英国GIBB公司。
该项目采用的是FDIC合同条款。
按照该项目的合同条款的规定,用于项目施工的进口材料,可以免除关税,我方认为油料也是进口施工材料,据此向业主申请油料的免税证明,但毛里求斯财政部却以柴油等油料可以在当地采购为由拒绝签发免税证明。
我们对合同条款进行了仔细研究,认为这与合同的规定不相一致,因此我方提出索赔,要求业主补偿油料进口的关税。
一、索赔通知按照FDIC条款53.1条的规定,如果承包商决定根据合同某一个条款要求业主支付额外费用(即向业主提出索赔),承包商应在这个事件最初发生之日起的28天内,通知监理工程师承包商将提出索赔要求,并将该通知抄送业主。
我方按照上述规定,在2000年9月15日正式致函监理工程师,就油料关税提出索赔,索赔报告将在随后递交,并将该函抄送了业主。
二、索赔记录按照FDIC条款第53.2的规定,在递交了索赔通知之后,承包商应将与该索赔事件有关的、必要的事项记录在案,以作为索赔的依据或证据。
而理工程师在收到索赔通知后,不论业主是否对该项目的索赔承担责任,都要检查这些记录并且可以指示承包商记录他认为合理而重要的其他事项。
因此,我方在每月的月初向监理工程师递交上个月实际采购油料的种类和数量,并将有我方与供货商双方签字的交货单复印附后,以便作为计算油料关税金额的依据。
监理工程师肯定了我们的做法,要求我们继续保持记录并按月上报。
三、索赔报告按照FDIC合同条款53.3的规定,在递交索赔通知的28天或监理工程师认为合理的期限内,承包商应该将每一项索赔金额的详细计算过程和所依据的理由递交给监理工程师并抄送给业主。
在索赔事件对承包商的影响没有终止之前,这个索赔金额应该被认为是一个时段的索赔金额,承包商应该按照监理工程师要求,继续递交各个时段的索赔金额以及计算这些金额所依据的理由。
