透水砖现场施工方法
- 格式:doc
- 大小:18.00 KB
- 文档页数:3
透水砖施工方法步骤是什么范本一:透水砖施工方法步骤1. 准备工作1.1 清理施工区域:首先需要清理施工区域,确保地面干净整洁,无杂物和尘土。
1.2 调查并处理排水系统:在施工前,需要调查并处理好排水系统,确保透水砖施工后的排水效果良好。
2. 基础处理2.1 挖掘施工区域:根据设计要求,挖掘出透水砖的施工区域,确保施工基础的稳固。
2.2 均整基底:在施工区域上铺设石子或者细砂,然后进行均整,使之表面平整。
2.3 压实基础:使用振动器等工具对基础进行适当压实,提高基础的承重能力。
3. 砖块铺设3.1 砖块选型:根据设计要求和所需承受荷载,选择合适的透水砖块。
3.2 砖块铺设:按照设计方案进行透水砖的铺设,确保砖块之间的缝隙均匀一致。
3.3 切割砖块:根据需要,使用电锯等工具对砖块进行切割,以适应施工区域的形状和尺寸。
4. 砂填缝隙4.1 砂选型:选择适合的细砂来填充透水砖之间的缝隙。
4.2 砂填缝:使用刷子或者抹子将细砂填充到透水砖的缝隙中,确保填充均匀。
4.3 压实填缝:使用滚筒或者敲打工具对填充的细砂进行压实,以提高填缝的牢固性。
5. 后续处理5.1 清理施工区域:在施工完成后,对施工区域进行清理,清除杂物和尘土。
5.2 监测排水效果:施工完成后,对排水系统进行检测,确保透水砖的排水效果良好。
5.3 检查整体质量:对透水砖施工进行整体质量检查,确保施工质量符合设计要求。
本文档涉及附件:无本文所涉及的法律名词及注释:无范本二:透水砖施工方法步骤1. 施工准备1.1 清理施工区域在进行透水砖施工前,先将施工区域进行清理,确保地面干净,无杂物和尘土。
1.2 处理排水系统在施工前,需要调查并处理好排水系统,保证透水砖施工后的排水效果良好。
2. 基础处理2.1 挖掘施工区域根据设计要求和地面情况,挖掘出透水砖的施工区域,确保施工基础的稳固。
2.2 基底处理在施工区域上铺设石子或者细砂,然后进行均整,使其达到设计要求的坡度和高度。

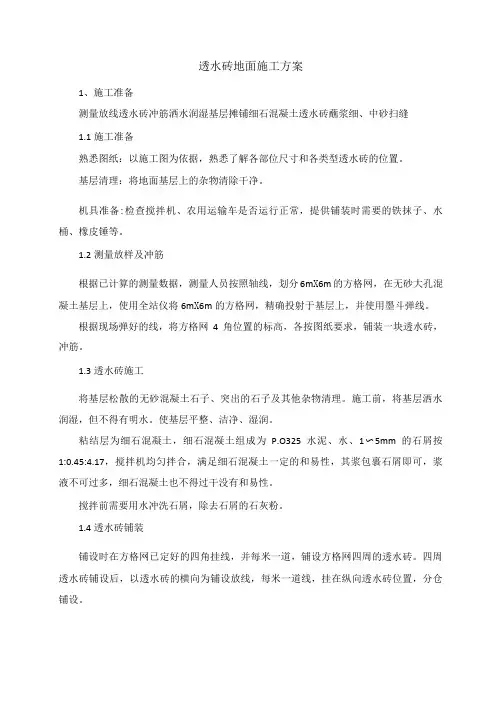

透水砖地面施工方案1、施工准备测量放线透水砖冲筋洒水润湿基层摊铺细石混凝土透水砖蘸浆细、中砂扫缝1.1施工准备熟悉图纸:以施工图为依据,熟悉了解各部位尺寸和各类型透水砖的位置。
基层清理:将地面基层上的杂物清除干净。
机具准备:检查搅拌机、农用运输车是否运行正常,提供铺装时需要的铁抹子、水桶、橡皮锤等。
1.2测量放样及冲筋根据已计算的测量数据,测量人员按照轴线,划分6m X6m的方格网,在无砂大孔混凝土基层上,使用全站仪将6m X6m的方格网,精确投射于基层上,并使用墨斗弹线。
根据现场弹好的线,将方格网4角位置的标高,各按图纸要求,铺装一块透水砖,冲筋。
1.3透水砖施工将基层松散的无砂混凝土石子、突出的石子及其他杂物清理。
施工前,将基层洒水润湿,但不得有明水。
使基层平整、洁净、湿润。
粘结层为细石混凝土,细石混凝土组成为P.O325水泥、水、1〜5mm的石屑按1:0.45:4.17,搅拌机均匀拌合,满足细石混凝土一定的和易性,其浆包裹石屑即可,浆液不可过多,细石混凝土也不得过干没有和易性。
搅拌前需要用水冲洗石屑,除去石屑的石灰粉。
1.4透水砖铺装铺设时在方格网已定好的四角挂线,并每米一道,铺设方格网四周的透水砖。
四周透水砖铺设后,以透水砖的横向为铺设放线,每米一道线,挂在纵向透水砖位置,分仓铺设。
透水砖在铺装前,需润湿,但表面不得有水分。
细石混凝土摊铺的虚铺厚度比设计要求高0.5〜1cm,由于细石混凝土的粘结性有限(浆液少),在细石混凝土摊铺后,透水砖底部蘸水灰比为0.4〜0.5的水泥浆,在透水砖的两侧缝位置,插上5mm的塑料恰,直接用橡皮锤轻轻锤击透水砖,使其两角与砖缝对其,面层与挂线平。
成活24h后洒水养护,养护2〜3天,期间不得扰动已铺装的透水砖,撒细、中砂扫缝,扫缝砂必须是干砂,含泥量在1%以下。
需要多次扫缝,每次扫完后,随即洒水,确保使砂能灌满缝隙,直到洒水后砂子不再下沉为止。
2、成品保护2.1已完活的土路床、砂垫层、碎石层、透水砖,严禁施工车辆进入,必要时搭设木板做施工便道。
透水砖施工工艺及做法
一、施工前准备
1、检查及清理混凝土基础面:应检查混凝土基础面有无划痕、凹凸不平,面上有无
灰尘、油污等污染物,若有则应相应清理干净;
2、贴罊挂:透水砖和瓦楞纸应提前备齐,通水孔应罊挂1~3厘米,外观平整,穿孔
瓦楞纸需贴在混凝土表面,其边缘应留出1~3厘米。
二、施工工艺
1、安装透水砖:将透水砖从指定位置开始安装,一排一排安装,相邻透水砖应垂直
和平行安装,安装时透水砖与背墙混凝土表面接触部位应打粘接剂,进行粘接固定,使砖
面平整,洁净;
2、补偿拼缝:安装完毕后,适当挤出粘接剂,再用玻璃纤维布补强补偿拼缝;
3、安装瓦楞纸:瓦楞纸应用专用粘接剂和防水面抹布涂刷,同时将它安装在混凝土
甚至透水砖表面,安装完毕后,将瓦楞纸表面粘接剂流出清理干净;
4、压实一体化抗水防渗系统:将一体化抗水防渗系统铺设在不产生脱层和鼓包情况下,分两次施工,其中底层铺设宽度不小于20厘米,要求平整,角落处有以往渗漏的集
水沟要特别做到密实,安装完成之后,全面铺设中层,中层宽度要比底层宽度大3~5厘米;
5、施工完成:施工完毕后检查整体施工情况,要求平整,洁净,粘接剂完全固化,
无渗漏,无烟尘等污染物。
透水砖施工方法指导1. 施工准备在进行透水砖施工之前,需要做好以下准备工作:- 确保施工场地平整,无杂物、积水等影响施工的因素。
- 根据设计图纸和现场实际情况,测量并标记出施工区域。
- 准备必要的施工工具和设备,如推土机、挖掘机、装载机等。
- 准备透水砖、砂浆、水泥等施工材料,并确保材料质量符合标准。
2. 施工流程透水砖施工流程如下:2.1 基层处理1. 对施工基层进行清理,确保无杂物、油污等。
2. 对基层进行湿润处理,避免透水砖与基层粘结不牢固。
3. 按设计要求进行找平层施工,找平层厚度应符合要求。
2.2 铺设透水砖1. 按标记的施工区域,将透水砖摆放在基层上。
2. 确保透水砖表面平整,相邻砖块间紧密相连,缝隙均匀。
3. 在铺设过程中,及时进行砂浆填充,填充厚度应符合要求。
2.3 填充砂浆1. 使用砂浆填充透水砖之间的缝隙,填充深度应符合设计要求。
2. 填充过程中,确保砂浆饱满,无空鼓现象。
3. 在砂浆初凝前,进行表面处理,确保表面平整、清洁。
2.4 养护1. 透水砖施工完成后,进行养护,养护时间应符合设计要求。
2. 养护期间,避免重型车辆行驶和人员行走,以免破坏透水砖结构。
3. 养护结束后,对透水砖表面进行清理,确保表面整洁。
3. 施工注意事项- 确保施工人员掌握透水砖施工技术要领,遵循施工流程。
- 严格把控材料质量,确保施工质量。
- 施工过程中,做好安全防护措施,防止意外事故发生。
- 遵循当地法规和标准,确保施工合规。
4. 施工质量验收- 检查透水砖铺设是否平整、牢固,缝隙是否均匀。
- 检查砂浆填充是否饱满,无空鼓现象。
- 检查养护是否到位,表面是否整洁。
- 验收合格后,填写验收记录,办理验收手续。
5. 后期维护与保养- 定期对透水砖进行检查,发现问题及时处理。
- 防止重型车辆长时间行驶,以免破坏透水砖结构。
- 避免人为破坏,如乱扔垃圾、恶意踩踏等。
- 定期清理透水砖表面,保持整洁美观。
以上为透水砖施工方法指导,希望对施工过程中有所帮助。
透水砖施工方案透水砖是一种具有透水性能的环保材料,它能够有效地减少地表径流的产生,降低城市雨水排放压力,改善城市的水环境质量。
以下是透水砖的施工方案:一、材料准备:1. 透水砖:选用品质优良、具有良好透水性能的透水砖材料。
2. 沙子:选择细沙作为基层填充材料,确保透水砖的稳定性。
3. 砂浆:采用专用的透水砖砂浆,保证透水砖的粘接性能。
二、施工步骤:1. 地基处理:对待铺设透水砖的地面进行清理,清除泥土、杂物等,确保地面平整、干燥。
若地基下有污水或淤泥的情况,则需进行处理。
2. 基层填充:在地基上铺设一层细沙,厚度一般为10-20厘米,再用振实机器进行震实。
3. 铺设透水砖:将透水砖按照设计要求逐块铺设在基层上,瓷路单块与单块之间应留有约2-3毫米的缝隙,瓷路板边缘应与建筑物、设备等固定物保持一定距离。
4. 固定透水砖:使用专用透水砖砂浆将透水砖和基层进行固定,确保透水砖的稳定性。
5. 拼缝:将铺设完成的透水砖表面进行清理,清除砂浆渍痕,保持透水砖表面清洁。
然后将缝隙中的杂物清理干净,再用透水砖缝填充料对透水砖的缝隙进行填缝,确保透水砖之间的连接紧密。
6. 压实:完成拼缝后,用胶合机器对整体的透水砖进行压实,确保透水砖与基层的粘结牢固,提高透水砖的稳定性。
三、施工注意事项:1. 施工中应根据实际情况采取湿铺、湿固方法,避免透水砖冻裂。
2. 施工前应进行工作交底,确保操作人员了解施工方案和施工要求。
3. 施工现场必须做好安全防护工作,确保操作人员的人身安全。
4. 施工过程中应及时进行质量检查,发现问题及时解决,确保施工质量。
5. 施工结束后,要对现场进行清理,清理施工垃圾和杂物,确保施工环境整洁。
以上是透水砖的施工方案,希望能对您有所帮助。
透水砖地面施工方案透水砖地面是一种柔性结构透水性地面,通常由透水砖、砂垫层、级配碎石基层和夯实土壤组成。
透水砖应符合JC/T945-2005《透水砖》和JC446-2000《混凝土路面砖》标准中得CC35优等品要求,其平均吸水率不超过160kg/m³。
透水砖的规格为250mm×150mm×60mm,可以通过合理的块形、色彩、质感的搭配来实现美观效果。
本工程透水砖铺设方法采用“一”字形。
施工方法包括以下步骤:1.基础开挖:根据设计要求,将透水砖基础开挖到设计标高并检查纵坡、横坡及边线。
修正基础后找平碾压密实,压实系数达到95%以上。
在开挖、碾压过程中应注意地下埋设的管线和路沿窨井周边。
2.碾压密实碎石层:在基础验收合格后进行碾压碎石层施工。
选用中、粗砂或天然级配砂砾料,其含泥量不大于5%,泥块含量小于2%,含水率小于3%。
碾压成型后保证厚度不小于150mm。
在施工过程中局部不平整部位采用人工填补再碾压措施。
碾压碎石层施工执行DBJ 01-45规范。
3.混凝土垫层:砼的下料口距离所浇筑的砼表面高度不得超过2m,平板振动器的移动间距应能保证振动器的平板覆盖已振捣的边缘。
浇筑时应经常观察模板是否有走动情况,如有发生,应立即停止浇筑,并及时处理好后再继续浇筑。
砼振捣密实后应用木抹子搓平,砼浇筑完毕后应在12小时内浇水,浇水次数应能保证砼有足够的润湿状态,养护期一般不少于14天。
找平层表面要密实,与透水砖面层结合应牢固。
4.透水砖面层:施工前,按设计进行人行道的定位及标定高程。
面层施工控制标志施放按下列要求施工:a)铺装控制网格采用5.0m×5.0m;b)设置标高控制点,控制点间距5m;c)相邻标志点间拉通线。
3、按照放线高程,先在方格内按照线砌第一行样板砖,然后按照此样板砖挂纵横线,纵线不动,横线平移,依次按照线及样板砖砌筑。
4、直线段的纵线向远处延伸,纵缝直顺。
曲线段砌筑成扇形状,空隙部分用切割砖填筑,也可按照直线顺延铺筑,然后填补边缘处空隙。
第1篇一、工程概述本工程旨在铺设一条美观、实用、环保的步道,采用透水砖进行铺装。
透水砖具有优异的透水性能,可以有效缓解城市地表径流,减轻城市内涝,同时具有良好的抗压强度和耐久性。
本方案将详细阐述步道透水砖铺装的施工流程、技术要求和质量控制措施。
二、施工准备1. 材料准备- 透水砖:根据设计要求选择合适的规格、颜色和图案。
- 水泥:强度等级符合设计要求。
- 砂:中粗砂,清洁无杂质。
- 减水剂:提高混凝土的流动性,减少用水量。
- 钢筋:根据设计要求加工成合适尺寸。
- 其他材料:沥青、密封胶、养护剂等。
2. 工具准备- 水泥搅拌机、混凝土搅拌车、平板振动器、水平尺、钢尺、线锤、切割机、磨边机、滚筒、洒水车等。
3. 人员准备- 施工队伍:由项目经理、施工员、技术员、质检员等组成。
- 人员培训:对施工人员进行技术交底和安全教育。
三、施工流程1. 基础处理- 清理场地,确保无杂草、杂物。
- 检查排水设施,确保排水畅通。
- 根据设计图纸放样,确定步道走向和尺寸。
2. 基层施工- 基层材料:采用C15混凝土,厚度根据设计要求确定。
- 混凝土搅拌:按照配合比进行搅拌,确保混凝土质量。
- 混凝土浇筑:分层浇筑,每层厚度不超过30cm,振捣密实。
- 养护:浇筑完成后进行养护,保持湿润,防止开裂。
3. 透水砖铺装- 砖缝处理:在基层上预留1-2cm的砖缝,方便排水。
- 砖体铺设:按照设计图案和尺寸进行铺设,确保平整度。
- 检查调整:铺设过程中及时检查,发现问题及时调整。
- 铺设完成:检查整体效果,确保符合设计要求。
4. 混凝土路面施工- 混凝土搅拌:按照配合比进行搅拌,确保混凝土质量。
- 混凝土浇筑:分层浇筑,每层厚度不超过30cm,振捣密实。
- 养护:浇筑完成后进行养护,保持湿润,防止开裂。
5. 收尾工作- 清理现场,清理垃圾。
- 检查工程质量,确保符合设计要求。
- 进行验收,办理相关手续。
四、技术要求1. 基层施工- 基层混凝土强度等级应符合设计要求。
透水砖铺装施工工艺质量控制要点及方法透水砖铺装是一种环保、透水性强的铺装材料,在城市建设中得到广泛应用。
为了保证透水砖铺装的质量,需要掌握一些关键的施工工艺要点和质量控制方法。
本文将介绍透水砖铺装施工的要点和方法,以确保施工质量达到预期效果。
一、基地处理基地处理是保证透水砖铺装质量的首要环节。
首先需要对基地进行彻底的清理,清除所有的杂物和污垢。
其次,对基地进行平整处理,确保基地表面平整、坚实。
最后,对基地表面进行打湿处理,以达到透水的效果。
二、透水砖施工在开始透水砖铺装之前,需要对透水砖进行检查,确保质量达到要求。
透水砖应具有适当的厚度和均匀的颜色。
在施工过程中,首先要根据设计要求进行适当的标线,以确定透水砖的铺设位置。
铺设透水砖时,应注意砖与砖之间的间隙要一致,确保砖面整齐平滑。
三、接缝处理透水砖之间的接缝处理直接影响到透水砖铺装的透水性能。
在施工过程中,需要确保接缝处没有空隙,以保证透水性能。
接缝处可使用透水胶进行粘接,同时还可以使用透水胶封闭接缝处,以防止污物积累。
四、施工过程控制在施工过程中,需要严格控制施工工序和施工顺序。
首先是材料的配比和搅拌过程,确保混凝土的质量符合标准。
其次是透水砖的铺设过程,要确保每一块砖的质量和位置准确无误。
最后,施工完成后,还要对透水砖进行一次检查,确保施工质量达到要求。
五、养护管理透水砖铺装完成后,需要进行适当的养护管理,以确保铺装质量和使用寿命。
养护期间,需要对透水砖进行适当的湿润处理,防止表面开裂和脱落。
养护期结束后,需要对透水砖进行清洗和维护,定期检查透水性能,并及时补修。
六、环境保护透水砖铺装是一种环保的铺装材料,但在施工过程中也应注重环境保护。
施工现场应设立合理的施工区域,并进行垃圾分类和合理处理。
在使用时,要注意减少车辆的行驶速度,避免对周边环境造成污染。
综上所述,透水砖铺装的施工质量控制要点包括基地处理、透水砖施工、接缝处理、施工过程控制、养护管理和环境保护。
透水砖施工方案
1、工艺流程:3cm水泥砂浆垫层施工→透水砖铺设→整平
2、运输:按设计尺寸精确放样后,根据现场需要把砖运到安装地点进行卸料安装。
砖在运输过程中,应轻拿轻放,避免损坏。
运到施工现场的砖要及时安装,不能及时使用的砖,要摆放整齐,夜间设置专人看护。
3、基层施工完毕后进行透水砖铺设。
4、透水砖铺设施工时,保证水泥砂浆的水灰比。
5、透水砖铺筑前由测量组进行施工放样,保证透水砖铺设的平整度。
6、透水砖装卸:装运时要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角。
轻轻卸以免损坏。
卸车前先确定卸车地点和数量,尽量减少小搬运。
7、铺筑砂浆:在清理干净的底层上洒水一遍使之湿润,然后铺筑砂浆,水泥砂浆配料要准确,粗砂要过筛,和易性要好,厚度为3cm,按虚高用刮板找平。
铺砂砂浆应随砌块同时进行。
8、铺砌时,透水砖要轻放,用橡胶锤轻击中心,不得向底塞灰或支垫硬料。
若不平,拿起透水砖平垫砂浆重新铺砌,必须按设计要求的方式进行摆放透水砖块,铺平、安放稳固。
路口处平面为半圆形,砌筑透水砖时进行调整,保证质量且美观。
9、在铺砌过程中,班组设专门人员不断地检查缝距、缝的直顺度、宽窄均匀度以及透水砖的平整度,发现有不平整的块,及时进行
更换。
10、每日下班后,将分散各处的物料堆放一起,保持工地整洁。
11、铺块铺砌注意以下几点:①运输过程中防止缺棱掉角。
②根据道路的线型和设计宽度,测量会严格要求放线。
透水砖施工方案
1.首先根据设计图纸进行人行道的定位及高程标定,对基层表面进行复查,不符合要求的应进行修整。
路面砖基准点和基准线的设定,根据铺筑平面设计图,在路缘石边应设定路面砖基准点。
通过路面砖基准点,应设置两条相互垂直的路面砖基准线,其中一条基准线与路缘石基准线的夹角为0°或45°。
设置两个及以上路面砖基准点同时铺筑路面砖时,根据工程规模及路面砖块形尺寸,设间距为5~10m 的纵横平行路面砖基准线。
?
2.按标高及中、边的纵横挂线,以挂线为依据铺砌。
?
3.铺砌人行道砖时,先铺一层2cmM10水泥砂浆进行调平,再进行铺砌透水砖。
?
4.试拼和试排:铺设前对每一块透水砖,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验砖与砖之间的缝隙,核对砖块位置与设计图纸是否相符合。
在正式铺装前,要进行一次试排。
5.砂浆:(厚度为2cm,强度为M10)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。
铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2~3mm。
?
6.在透水砖试铺时,放在铺贴位置上的砖块对好纵横缝后用胶制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
砖块试铺合格后,翻开砖块,检查砂浆结合层是否平整、密实。
增补砂浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺
序铺贴。
铺装时随时检查,如发现有空隙,应将透水砖掀起用砂浆补实后再进行铺设。
?
7.在铺砌盲道时遵循以下原则:?
(1)、行进盲道砌块与提示盲道砌块不得混用。
?(2)、盲道尽量避开树池、检查井、杆线等障碍物。
?
(3)、路口处盲道铺设为无障碍形式(即三面坡流向于路面)。
?人行道铺装必须设置安全警示牌标志,施工人员必须使用安全防护用具、佩戴安全帽,确保安全施工。
?
8.覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细砂覆盖,喷水养护不少于7d。
?
六、质量保证措施?
1、严格控制透水砖、铺筑砂浆等原材料质量及等级。
对进场的透水砖进行报验,并提检测报告和产品合格证明,质量合格后方可使用。
铺筑砂浆按1000m2抽取一组砂浆进行送检.?
2、采用分段施工,按搭接流水作业方式组织实施。
施工中先做试验段,确定虚铺厚度,并及时上报试验段成果,经监理工程师及业主审批后,再进行大面积展开施工,并以此做为后续施工的依据。
3、严格测量管理。
平面测量实施5m*5m方格网定位控制测量放线,施工中根据矩形控制网外廊线加密桩位,将控制桩投测至施工区后钉测钎。
每测定一闭合图
形完毕后进行闭合校核,精度按二级平面控制网要求;测角中误差±10”,边长相对误差1/10000,点位测定采用直角坐标法和极座标法。
高程测量实际操作先算出
5m*5m边线交点高程,作为施测数据资料,采用基准块和高程控制桩相结合的方法进行控制,标高水准点放线要求闭合校测。
精确定出5m*5m方格网及交点高程后,在每个5m*5m方内按石材位置和标高挂线。
?
3、铺砌前应进行试拼,有裂缝、掉角、翘曲和表面缺陷的板块应剔除,品种不同的透水砖不得混杂使用。
?
4、砂浆铺设必须饱满,水灰比要准确,现场必须有计量配置;在已铺贴的砖块上不准站人,铺贴应倒退进行。
用与板块同色的水泥浆填缝,然后用软布擦干净粘在砖块上的砂浆。
?
5、成品防护:在面层铺设后,表面应覆盖、湿润,养护期必须保证7d。
? 精品文档word文档可以编辑!谢谢下载!。
