更换大倾角托带滚筒安全技术措施我矿主井大倾角皮带机,由于长时间使用,托带滚筒出现破裂,时刻威胁着我矿的运输安全,矿井会议研究决定,利用“五一”节假日放假期间,将大倾角托带滚筒进行更换。
为了进一步保证此项工作顺利进行,现制定施工方案及有关安全技术措施。
一、施工组织方式本次施工由运输队队长负责指挥,组织人员对拖带滚筒进行更换。
二、施工方案1、提前将托带滚筒周围的煤泥清理干净。
2、准备好拉上层皮带所用的钢丝绳及配套的钢丝绳卡子及夹具五套。
每道钢丝绳连接处不少于6道卡子,钢丝绳卡必须要保证完好。
3、拉皮带前必须将大倾角皮带机断电,悬挂“有人工作、禁止送电”标志牌。
4、准备拉上层皮带捆绑专用圆木(两头粗中间细)2根,上拉皮带钢丝绳2根(一根主绳,一根保险绳)。
5、在驱动滚筒前后和主井口下层皮带安装4套固定皮带夹具。
将驱动滚筒处夹具连接在驱动滚筒底座上以保安全。
6、夹具要设置牢靠稳固,确保安全可靠。
7、去掉机尾配重和地锚,施工时安排人员看护。
8、捆绑上层钢丝绳木头时,必须在大倾角皮带外侧包裹一层皮带,大倾角皮带将木头包好,使用吊葫芦拉紧,然后用钢丝绳进行捆绑,钢丝绳必须捆绑在木头中间部位,捆绑绳扣的方法必须要使用越拉越紧的方法捆绑。
9、把检测、修理支架使用的液压泵站安装在主井楼内,在探头滚筒后方,利用油缸于皮带捆绑钢丝绳和探头滚筒架连接,操动操作阀上拉皮带,锁片应达到闭锁效果。
上拉后检查绳扣是否有脱落现象,如有脱落现象重新捆绑,然后再继续作业。
使用保险绳替换连续上拉,一直将皮带拉到有更换拖带滚筒松弛余量为止。
10、使用将检查完好的吊葫芦,吊挂在提前做好的龙门架上。
把压在拖带滚筒上的皮带向上吊,直到脱离有一定的更换空间。
11、卸下固定拖带滚筒螺栓,更换拖带滚筒。
12、换好后去掉下层皮带上的夹具与拉皮带的器具,检查是否有遗漏挂卡皮带的材料和工具,恢复机尾地锚和配重。
确保无误后方可进行试运转。
三、安全措施1、施工负责人全权负责现场实施本项的各项工作,以保证施工安全。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改2021年采区给煤机更换夹带安全技术措施Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes2021年采区给煤机更换夹带安全技术措施一、施工概况主井机尾11采区井底煤场下给煤机,因给煤机环形胶带损坏,需进行更换。
更换胶带时,需将给煤机滚筒皮带一侧机架全部拆卸,由于给煤机机尾下料口处护煤板挡住滚筒地脚螺栓。
需将地脚螺栓处护煤板切割,已完成拆卸;为确保电气焊作业过程施工安全,特制订本专项安全技术措施。
二、作业环境及时间1.作业地点:主井机尾11采区给煤机平台上,该处通风良好2.作业时间:2014年11月23日9:00—16:00三、施工人员及职责现场负责人:胡宏亮瓦检员:(通风队指派)安检员:(安监科指派)现场作业人员:温选宝、冯智、梁晓东、刘磊1.现场负责人,负责施工人员组织、安全、质量及措施的监督、确认,妥善保管火种。
2.电气焊操作工,负责施工机具的准备,施工材料的安全检查,按照施工措施和本工种操作规程要求进行安全作业,保质保量完成施工任务。
3.洒水灭火工,负责准备施工现场消防设施,施工时对施工点洒水、降温。
4.瓦检员,负责施工现场的有害气体检查。
5.安检员,负责施工现场安全设施检查、安全操作检查、消防设施检查及措施执行情况监督、确认。
四、安全注意事项1.所有现场施工人员,必须服从现场负责人统一指挥,严禁人员单岗作业。
2.人员进入作业现场后,必须佩戴好防护用品,衣着轻便,严禁任何人关闭矿灯;禁止嘻戏、打闹,精神状态不佳者,严禁进行施工作业。
2021年更换主滚筒安全技术措施Security technology is an industry that uses security technology to provide security servicesto society. Systematic design, service and management.(安全管理)单位:姓名:日期:编号:AQ-SN-0084矿山安全技术 I Mine Safety Technology矿山安全2021年更换主滚筒安全技术措施一、施工顺序:1、准备好更换皮带主滚筒的工具,如:吊链、橇棍以及专用工具等;2、将皮带机滚筒附近的浮煤、杂物清理干净,保证工作地点足够工作空间;3、将新的主滚筒运至工作地点附近;4、将皮带开空并将皮带通过液压涨紧装置松动;5、将控制皮带的组合开关手把打至零位,实施机械闭锁,并挂停电牌,严格执行“谁停电谁送电”的原那么。
6、将滚筒附近的皮带用吊链起吊到一定高度。
7、将滚筒附近的护网,以及上方的皮带架、托辐全部取下;8、将旧滚筒两端瓦架拆开,取出螺栓等并放至指定地点;矿山安全技术 I Mine Safety Technology矿山安全9、将旧滚筒取出并拖离作业地点;10、新滚筒安装到位;11、安装滚筒瓦架、轴套等,并上螺栓紧固;12、安装已拆卸的皮带架及托辐;13、把吊链松开将皮带放到滚筒上;14、开关送电,张紧皮带,开启皮带试车。
九、安全技术措施1、进入工作地点必须由班长、跟班干部对工作地点的顶板、煤帮以及安全出口进行认真检查,确认安全的情况下方可进行作业。
2、更换主滚筒时必须有跟班干部及一名班长在岗,现场指挥。
无关人员撤至施工地点5米以外。
3、在场作业人员在作业过程中要加强自保互保意识,防止在施工过程中砸伤、碰伤。
4、起吊时利用专门的起吊梁作为起吊点。
5、起吊作业前,班长必须对起吊工具进行逐项检查,并根据起吊物件的重量选择合适的起吊工具(起吊用具的额定破断力必须大矿山安全技术I Mine Safety Technology矿山安全于起吊重量的六倍)。
更换采煤机滚筒的安全技术措施我队116101 综采工作面采高降低,为了减小采煤机行走部的齿轮系的磨损和机身运行时的阻力,保证卧底量满足工作面现场条件的情况下,拟将采煤机滚筒更换成直径为2.5m 型滚筒,切实确保施工过程中安全、顺利完成,特编制本安全技术措施。
备注:采煤机现使用滚筒尺寸为© 990*2700mm,重为7.712t;拟更换滚筒尺寸为© 990*2500mm 重为7.14t。
一、计划施工时间以施工工作票为准二、施工地点116101 综采工作面125#架左右三、施工人员组织工程负责人:马会勤现场安全负责人:当班带班副队长现场施工负责人:当班带班工长施工人员:马香忠、高冠第等8 人四、施工工器具的准备(一)工器具的准备C 24.5mm钢丝绳扣(长9m)4根、0 24.5mm绳卡子20个、10t手动葫芦4台、5t手动葫芦2台、40t链子20条、40t马蹄环20个、m20*75mm 螺栓20 条(8.8 级以上)以及采煤机司机日常检修工器具。
(二)车辆的准备ts-350 型铲板车一辆五、施工工艺施工工艺:下放新滚筒拆卸旧滚筒安装新滚筒回收旧滚筒试运行六、施工方案1、用铲板车将采煤机新滚筒运至116101 风巷上出口处卸车。
2、施工前当班割完最后一刀煤后做好机窝,不移架,将采煤机左滚筒运行至130#架处,然后将采煤机左右滚筒分别卧底300mm,再将采煤机下行至110#架以下,由液压支架工将机窝段刮板输送机向老空侧拉回一个步距。
3、将采煤机左滚筒运行至130#架处,拆除左滚筒螺栓,使用两根2.5m单体支柱协助,卸下左滚筒,将左滚筒放置到130#架处的坑内,紧贴煤壁放置,用枕木垫稳,然后用一台10t手动葫芦固定在支架顶梁前端的起吊环上。
用与卸左滚筒同样的施工方法将采煤机右滚筒卸下,放置到120#架处的坑内,用一台10t手动葫芦固定在支架顶梁前端的起吊环上。
4、同时将采煤机左右摇臂调整到合适高度,运行至110#架以下,通知控制台电工,将刮板输送机、采煤机供电的组合开关停电闭锁,悬挂“有人工作,严禁送电”的警示牌,且安排专人看管。

主井皮带更换卸煤滚筒安全技术措施1. 介绍在煤矿生产过程中,主井皮带更换卸煤滚筒是一个重要的环节。
为了保障煤矿生产的安全和高效进行,需要采取一系列的安全技术措施。
本文档将重点介绍主井皮带更换卸煤滚筒的安全技术措施,并采用word文本格式输出。
2. 安全技术措施2.1 设备检查在更换卸煤滚筒之前,需要对相关设备进行检查,确保其正常运行。
具体的检查内容包括:•检查主井皮带的张力是否正常,避免张力过大或过小导致设备损坏或不正常运行。
•检查卸煤滚筒自动停车装置是否正常,确保在异常情况下可以自动停车,保障操作人员的安全。
•检查传动装置是否稳定可靠,避免出现传动失效导致设备故障。
2.2 安全防护措施在更换卸煤滚筒的过程中,需要采取一系列的安全防护措施,保障操作人员的安全。
具体的安全防护措施包括:•穿戴好个人防护装备,包括安全帽、安全鞋等,确保在操作过程中不受外界伤害。
•设置专门的施工区域,禁止未经许可的人员进入,确保操作区域的安全。
•在操作过程中,操作人员应保持集中注意力,注意观察设备运行情况,及时处理异常情况。
•在操作过程中,禁止随意操作设备的各个部件,避免引发意外事故。
2.3 操作流程为了保证更换卸煤滚筒的安全性和顺利进行,需要制定详细的操作流程,操作人员应按照操作流程进行操作。
具体的操作流程包括:1.确保所有安全防护措施已经落实,操作人员穿戴好个人防护装备。
2.停止主井皮带运行,并通过相关控制装置将其锁定,防止误操作。
3.使用专门工具解除卸煤滚筒与主井皮带的连接。
4.将卸煤滚筒从主井皮带上取下,并将其放置在安全地点。
5.检查新的卸煤滚筒的质量和安全性能,确保其符合要求。
6.使用专门工具将新的卸煤滚筒安装到主井皮带上,并进行紧固。
7.检查卸煤滚筒的安装情况,并进行测试运行,确保设备正常运行。
8.解除主井皮带的锁定,并恢复主井皮带的运行。
2.4 培训和管理为了确保操作人员掌握相关技术和提高操作的安全性,需要进行培训和管理。
一、概况:由于采煤机摆布滚筒齿座和旋叶磨损严重,因此准备利用预防性检修时间进行更换,为了保证在更换过程中人员、设备的安全,保证更换工作安全顺利地进行,落实更换现场的安全责任,防止事故的发生,特制定本措施,要求参预更换的人员严格执行。
二、施工组织:1、更换滚筒需检修钳工 4 人,电工 1 人,焊工 1 人,煤机司机 1 人,检修班长 1 人,机电副队长 1 人,劳务工 4 人;2、地面装新滚筒、运输新滚筒到回风顺槽需两人(包括912 司机);3、机尾扩帮、打眼放炮、装煤需由本矿生产办负责;三、施工前准备:1、更换前编制更换摇臂的安全技术措施,并且全员贯彻。
2、更换前将机尾超前支架爬到 20 米以外,不得影响 912 车通行。
3、由生产技术办安排外围队在更换滚筒前在工作面机尾抹4 米*6 米角,锚网全断面包护。
并对帮顶以及采煤机检修区域进行锚网支护,工作面挂网护帮需要挂到 130#架,尽量将采煤机右滚筒探到的位置全部挂网。
4、提前拆除前移机尾挡煤框架,必须达到 20 米。
5、工具和材料的准备:(见下表)工具名称型号数量手动葫芦10T5 台手动葫芦5T3 台手动葫芦3T2 台手动葫芦2T2 台吊装链40T30 条马蹄环40T50 个马蹄环螺栓螺母M2050 套甩锤自制2 个大锤18P3 把手锤3P 2 把扁铲2 个挫平1 个挫半圆1 个丝锥M20 1 套丝锥M24 1 套丝锥M361 套顶丝M244 个内六角17MM4 个内六角27MM4 个1 英寸六方套头36MM1 个加力杆4 个力矩扳手2 个倍增器25 倍2 个电焊机1 台套头重型1 套棘轮扳手重型2 个氧气乙炔2 套橇棍5 根千斤顶5T2 个千斤顶10T2 个千斤顶16T2 个扁千斤顶1 套移溜器2 个单体支柱2 根注液枪2 把黄油咀2 个清洗剂5 桶XHP 锂基脂5 桶螺母M366 个四、工艺工序:1、采煤机将机尾割通以后, 130#支架到机尾段支架不拉出,采煤机来回扫底。
更换皮带机滚筒安全技术措施更换、调整皮带机机架安全技术措施1、施工前必须由施工负责人组织所有参加施工项目人员召开安全班前会,部署施工方案和时间安排,传达施工安全技术措施,学习后进行签字。
不学习措施及未签字人员不准从事此项工作。
2、施工人员到达现场后,施工负责人要与胶带司机进行联系,安排将胶带机的启动开关停电闭锁,进行监护。
3、施工人员要认真的排查施工现场的不安全因素,注意顶板的变化,发现顶板破碎及悬矸时要进行找掉,方可施工。
4、拆卸机架时要保证机架的平衡,要有专人保护抬住机架的情况下方可卸掉连接螺栓,以防掉下伤人。
5、更换托滚上架、下架时,要将拆下来的托滚放置在不易滚动的安全地点,不得放在胶带上以防滚动伤人。
6,巷道的上下山地点施工时严禁平行作业。
7、安装机架时要注意施工人员的配合呼叫呼应以防挤伤。
8、使用千不拉时,施工负责人必须对所使用起吊用具、绳头进行认真的检查。
起吊生根点一定要牢固可靠,做到一人起吊,一人监护起吊装置及生根点的受力情况。
9、下卧架腿清挖巷道地板及使用撬棍等其它长柄工具时,施工人员要保持一定的距离并注意周围人员,以防铲子把或撬棍等长柄工具伤人。
10、调整后的胶带机架必须保证平整。
11、需用气割施工时 ,烧焊的现场地点必须有瓦斯检查员检查风流中的瓦斯的浓度(瓦斯的浓度不得超过0.5%)等。
只有检查证明作业地点附近20M井巷的顶板和支护背板后无瓦斯积存时方可进行施工。
12、安全负责人要认真的检查烧焊所用的设备工具管线是否安全可靠,连接导线保证良好的绝缘,否则,严禁送电使用。
13、施工时现场内的杂物要清理干净,并且进行井巷冲尘,烧焊地点前后10M保持干净,严禁存放易燃易爆破物品。
14、施工时施工的现场应有两个合格的灭火器和防灭火水管能正常使用(氧气瓶距乙炔瓶5M,瓶距明火10M以上).15、烧焊时有专人负责洒水,保护好附近的电缆和胶带,发现火星及时扑灭。
16、特殊工种人员要持证上岗,割件的下面不得有人。
华夏煤业有限公司安全技术措施措施名称:换滚筒安全技术措施施工单位:输煤专线施工负责人:李立编制人:陈志勇编制日期:2017年6月30日审批单位及部门人员签字表:措施名称:换滚筒安全技术措施部门领导审批意见部门领导建设科机电科安监科机电矿长安全矿长总工程师换滚筒安全技术措施一、概述:经查101、102、105皮带的Ф630、Ф800改向滚筒出现了不同程度的损坏。
为了在恢复生产能够正常使用,队领导特组织人员在7月大检修期间进行更换。
为了工作的有序开展和顺利进行,为了更换时工人的人生安全,特制订如下措施。
二、组织输煤专线检修组员工三、时间2017年7月7日~7月9日四、工作:1、检修前的准备工作(1)、对备用滚筒进行注油,检查其完好情况;无备用滚筒的地点需要提前领取新滚筒,校验滚筒安装尺寸后,加注润滑脂,提前运至更换地点。
(2)、准备好2副及以上2t手拉葫芦和直径不低于Φ13mm 的钢丝绳套,并确保其完好有效。
(3)、准备好滚筒固定螺栓及各种工器具。
(4)、需要在卸载口处拆除护栏或在护栏内侧进行检修更换时,准备完好的保险带。
2、操作方法及步骤(1)、胶带机空载停机,将主电机开关停电、闭锁,并悬挂“有人工作,不准送电”字样的停电牌和检修牌。
(2)、使用2t手拉葫芦拉动滚筒处的胶带,使围包在滚筒上的胶带脱离并留有(3~5)m后,使用棕绳或铁杠将胶带吊起,使滚筒进出自如。
(3)、利用滚筒上方的起吊点(或专用起吊架)及内外帮壁上的起吊点,挂2t手拉葫芦与钢丝绳套配合,拆除旧滚筒,人工迁移至胶带机架外侧暂存。
(4)、使用2t手拉葫芦及帮壁上的起吊点将新运到的滚筒(或备用滚筒)由暂存位置迁移至滚筒安装位置,利用滚筒上方的起吊点(或专用起吊架)挂2t手拉葫芦与钢丝绳套配合将新滚筒起吊至安装位置,使用尖锥对正眼孔后,上紧滚筒固定螺栓,松掉手拉葫芦。
(5)、使用2t手拉葫芦或人工别、撬的方式将旧滚筒移至回收车辆附近,利用车辆上方的起吊点挂2t手拉葫芦配合将滚筒装车,并封车牢固,回收升井。
文件编号:RHD-QB-K5951 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX主井皮带更换卸煤滚筒安全技术措施标准版本主井皮带更换卸煤滚筒安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、施工时间:20xx年7月13日(根据矿业公司检修时间安排)二、施工内容:更换主斜井皮带卸煤滚筒(含拆除除铁器及除铁器支架)三、施工组织:施工负责人:李宏奇安全负责人:邢国有四、安全技术措施:一、总则1、所有参加该项工作的作业人员都必须严格遵守及本措施的相关规定,并亲笔签名,否则严禁参加施工。
2、作业人员必须精力充沛,精神集中,严禁作业时嬉戏、打闹、违章作业。
3、提前清理净作业地点及皮带拉运线路上的杂物,保障道路畅通。
4、提前准备好施工作业所需要的各类工具材料,包括导链、滑轮、绳套、夹板等。
确保工具完好,不得使用有缺陷的工具。
5、施工期间皮带队每班必须安排一名管理人员到现场,负责协调指挥,监护好施工期间的安全工作。
6、所有参加施工作业人员都必须服从施工现场负责人的安排指挥,牢固树立“安全第一”的思想意识,杜绝蛮干,冒险作业,工作中都必须相互协调,互相监督好安全,确保更换工作安全顺利进行。
7、每项工作都必须安排专人负责,安全、责任落实到人。
二、更换卸煤滚筒安全技术措施(一)施工工序1、拆除除铁器1.1由施工负责人联系专人将机尾液压张紧松至最大位置,并通知专人断开皮带机CST电源,将1#-3#主电机断路器手车拉出,分别悬挂“线路有人工作,禁止合闸”的警示牌一块。
1.2安排专人检查行吊是否完好,按钮是否灵活,大小钩头钢丝绳有无断丝、锈蚀等,有不符合规程要求的必须完善后方可使用。
1.3将除铁器皮带接口转至下带,拆除除铁器电源,使用钢丝绳扣将除铁器皮带从上方锁紧,挂于行吊钩头上,将除铁器皮带由接口处断开,使用行吊拉出皮带。
主井皮带更换卸煤滚筒安全技术措施简易版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem ObjectAnd Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编订:XXXXXXXX20XX年XX月XX日主井皮带更换卸煤滚筒安全技术措施简易版温馨提示:本解决方案文件应用在对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
文档下载完成后可以直接编辑,请根据自己的需求进行套用。
一、施工时间:20xx年7月13日(根据矿业公司检修时间安排)二、施工内容:更换主斜井皮带卸煤滚筒(含拆除除铁器及除铁器支架)三、施工组织:施工负责人:李宏奇安全负责人:邢国有四、安全技术措施:一、总则1、所有参加该项工作的作业人员都必须严格遵守及本措施的相关规定,并亲笔签名,否则严禁参加施工。
2、作业人员必须精力充沛,精神集中,严禁作业时嬉戏、打闹、违章作业。
3、提前清理净作业地点及皮带拉运线路上的杂物,保障道路畅通。
4、提前准备好施工作业所需要的各类工具材料,包括导链、滑轮、绳套、夹板等。
确保工具完好,不得使用有缺陷的工具。
5、施工期间皮带队每班必须安排一名管理人员到现场,负责协调指挥,监护好施工期间的安全工作。
6、所有参加施工作业人员都必须服从施工现场负责人的安排指挥,牢固树立“安全第一”的思想意识,杜绝蛮干,冒险作业,工作中都必须相互协调,互相监督好安全,确保更换工作安全顺利进行。
7、每项工作都必须安排专人负责,安全、责任落实到人。
二、更换卸煤滚筒安全技术措施(一)施工工序1、拆除除铁器1.1由施工负责人联系专人将机尾液压张紧松至最大位置,并通知专人断开皮带机CST电源,将1#-3#主电机断路器手车拉出,分别悬挂“线路有人工作,禁止合闸”的警示牌一块。

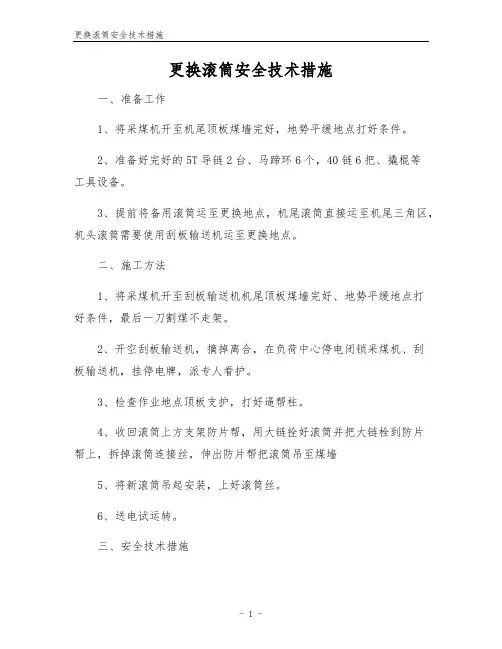

更换滚筒安全技术措施一、准备工作1、将采煤机开至机尾顶板煤墙完好,地势平缓地点打好条件。
2、准备好完好的5T导链2台、马蹄环6个,40链6把、撬棍等工具设备。
3、提前将备用滚筒运至更换地点,机尾滚筒直接运至机尾三角区,机头滚筒需要使用刮板输送机运至更换地点。
二、施工方法1、将采煤机开至刮板输送机机尾顶板煤墙完好、地势平缓地点打好条件,最后一刀割煤不走架。
2、开空刮板输送机,摘掉离合,在负荷中心停电闭锁采煤机、刮板输送机,挂停电牌,派专人看护。
3、检查作业地点顶板支护,打好逼帮柱。
4、收回滚筒上方支架防片帮,用大链拴好滚筒并把大链栓到防片帮上,拆掉滚筒连接丝,伸出防片帮把滚筒吊至煤墙5、将新滚筒吊起安装,上好滚筒丝。
6、送电试运转。
三、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,保证支架初撑力达到规定标准。
严禁空顶作业,进煤墙前要打好逼帮柱。
2、施工作业时,要安排专人看护顶帮完好情况,发现有片帮冒顶危险情况时,要及时撤退,并安排专人进行处理后才可以进行作业。
3送电前一定要检查瓦斯浓度不得超过0.5%。
4、起吊前检查所用导链、大链、链环,必须确保完好无损可靠,严禁使用不合格作业工具进行起吊作业,人员作业前一定要带好手套等防护工具。
5、检查支架的完好性,泵站压力达到30Mpa,管路无损坏,无滴液漏液现象,由经验丰富的老支架工操作支架,严禁不熟练的人员操作支架。
6、使用支架起吊时严禁将40链拴在明柱心上,以免损坏千斤。
落架时观察顶板情况,严禁人员站在支架间,防止漏煤漏矸伤人。
升架时观察起吊情况,如有卡阻快速进行处理,不得硬升,以免损坏支架。
7、在作业期间严禁人员操作作业地点20米范围的支架。
8、导链在支架上悬挂时一定要悬挂牢固,导链勾头要挂牢固,要有防脱措施,马蹄环使用M20mm*75mm的螺丝封口时一定要带满扣。
9、起吊操作人员必须站在安全可靠地点进行操作,严禁站在设备下方和设备的运动趋势方向,起吊过程当中严禁用手、脚直接推、拉起吊设备,严禁人员在起吊设备上方站立,严禁用人体重量来平衡被吊运的重物。
更换胶带大巷机尾甲带给煤机的安全技术措施审批人员名单审批签字日期总工程师:机运副总:矿调度:安监处:生产技术科:通风科:机电科:运输科:皮带队:编制:更换胶带大巷机尾甲带式给煤机的安全技术措施一、给煤机及运营状况介绍:胶带大巷机尾甲带给煤机自2008年投入运行,位于胶带大巷2230米处,主要承担三、四采区各盘口出煤,原煤状况水大、石头多。
现给煤机四壁严重磨损锈蚀,驱动机架钢结构多处开焊,底部机架腐蚀严重导致机架强度严重不足,(该种给煤机在运输标准煤的运输条件下使用年限为6~8年,胶带大巷机尾给煤机至今已服役10年)已达到必须更换的状况。
现更换给煤机需解决系统问题:1、新给煤机的运输:(1)、给煤机需解体运输,走机尾轨胶联络巷(位于现在四采区1#底抽巷)进入胶带大巷(2)、轨胶联络巷风门需扩大2、安装和拆除:(1)、旧给煤机需拆成散件运走(2)、新给煤机分部件安装并组装到位3、此项工作难点:新给煤机与煤仓法兰口对接4、特点:井下不能用电氧焊作业二、施工单位:运输科皮带队三、施工地点:胶带大巷机尾四、施工时间:年月日--- 月日五、施工组织总指挥:***副总指挥:****现场总指挥:****现场技术负责:***现场施工人员:进出搬运设备组负责人:***安装拆卸设备组负责人:***六、工具材料准备(1)5T手拉葫芦3台(2)ø15.5mm钢丝绳30米(3)15mm绳卡20个(4)锚链20条(5)测量工具5米钢卷尺2把,油标卡尺1把(6)5根6米长的16#槽钢(7)木板(长3000mm×宽130mm×高50mm)25块(8)1.3米撬棍5根、0.6米撬棍3根(9)切螺丝工具一套(10)8#铁丝15千克七、施工(一)、新给煤机下井1、新给煤机需进行拆解,做好拆解流程工艺记录,并对拆解件做好标注(附带照片)。
2、将拆解后的给煤机大件和附属小件专门打包,派专人跟踪入井(严禁丢失)。
编订:__________________单位:__________________时间:__________________甲带给煤机更换滚筒安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-1966-69 甲带给煤机更换滚筒安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、施工地点:主井底甲带给煤机处二、施工内容:更换甲带给煤机驱动滚筒三、施工时间: 20xx年3月7日四、施工影响:无五、施工现场安全责任人:当班带班区长()六、施工现场负责人:班长()七、劳动组织:皮带班八、施工步骤:1.施工人员进入施工现场,按照顺序拆除夹带给煤机电机、变速箱等更换滚筒时需要拆除的配件。
2.将所需要更换的驱动滚筒拆除,更换新驱动滚筒,按照顺序将甲带给煤机配件设备恢复,进行调试、运转。
九、安全措施:1.施工人员必须穿戴齐全劳动防护用品,服从现场指挥人员的统一指挥。
2.进入施工现场,首先现捡查、排除各类事故隐患,确保施工人员人身安全。
3.施工前必须停电闭锁开关并悬挂“正在检修,严禁送电”标志牌。
且保证煤仓放空无煤。
4.施工人员搬运拆除的电机、变速箱、驱动滚筒等设备时,必须现场负责人进行指挥,慢起慢放,防止夹伤和砸伤手脚。
5.甲带给煤机在更换滚筒时,大倾角皮带严禁运行,保证施工人员安全。
6.甲带给煤机驱动滚筒更换完毕后,各部螺栓必须紧固齐全,无异响达到规定要求,经现场负责人调试运行正常后方可收工离开现场。
工作面更换煤机滚筒安全技术措施一、概述1801综采工作面在回采过程中,由于断层带矸石较硬,采煤机在生产过程中导致机头侧滚筒磨损严重,需撤除机头滚筒升井维修,待滚筒升井修复后再运输至工作面安装。
另因近期煤机机尾侧右截割电机损坏,工作面采用机头侧左截割电机单滚筒割煤生产,现需将左截割电机撤除安装至右摇臂上,并恢复机尾滚筒后进行单滚筒割煤,为保证施工期间安全工作,特编制此安全技术措施:二、准备工作1、准备好更换煤机电机、滚筒所用的套筒、内六角、扳手、加力杆等工具材料。
2、准备好起吊所用的葫芦,起吊环、生根链条、索具等,确保起吊器具牢固可靠。
3、准备好更改超前支护单体所用的高压胶管、注液枪、防倒绳等。
4、准备好装车所用的平板车一辆,封车钢丝绳、封车棍等。
三、施工方案1、先将采煤机停靠在靠近机尾顶板完整、无淋水处,煤壁前造出一硐条件,将运输机向老塘侧拉回一个步距,扫净浮煤,清理好退路。
2、通知控制台电工将刮板输送机、采煤机开关停电闭锁并挂牌,派专人看守,摘掉煤机截割电机离合器。
3、在机头滚筒处支架前梁上架设两颗一字梁作为起吊点,将支架升实接顶。
4、支护好架前顶帮后,人员进入煤壁侧拆除机头滚筒固定螺栓,使用手拉葫芦卸掉左滚筒,紧贴煤壁放置,用枕木垫稳,并用手拉葫芦将滚筒固定在支架顶端的起吊环上。
5、通知控制台电工给煤机送电,将煤机往机头方向牵引,当右摇臂行星机构牵引过放置在煤壁的左滚筒时,将采煤机停电闭锁,挂好停电牌。
6、电工撤除煤机左截割电机接线并包好线头,使用手拉葫芦将左截割电机拖出,将左截割电机安装至右摇臂上,对电机恢复接线。
7、人工使用葫芦将放置在煤壁处的左滚筒拉移至机尾,同时将机尾右滚筒拉移至煤机右摇臂处准备安装。
8、利用支架前梁处的起吊点安装煤机右滚筒。
9、安装结束后,由采煤机包机责任人对所有润滑部位的油量、油质及其文明形象进行检查,在确认安装的情况下向工区汇报,亲自通知电工送电试机,无异常情况后,方可正常作业。
文件编号:TP-AR-L9559
In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编制:_______________
审核:_______________
单位:_______________
甲带给煤机更换滚筒安
全技术措施正式样本
甲带给煤机更换滚筒安全技术措施
正式样本
使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、施工地点:主井底甲带给煤机处
二、施工内容:更换甲带给煤机驱动滚筒
三、施工时间: 20xx年3月7日
四、施工影响:无
五、施工现场安全责任人:当班带班区长
()
六、施工现场负责人:班长()
七、劳动组织:皮带班
八、施工步骤:
1.施工人员进入施工现场,按照顺序拆除夹带给
煤机电机、变速箱等更换滚筒时需要拆除的配件。
2.将所需要更换的驱动滚筒拆除,更换新驱动滚筒,按照顺序将甲带给煤机配件设备恢复,进行调试、运转。
九、安全措施:
1.施工人员必须穿戴齐全劳动防护用品,服从现场指挥人员的统一指挥。
2.进入施工现场,首先现捡查、排除各类事故隐患,确保施工人员人身安全。
3.施工前必须停电闭锁开关并悬挂“正在检修,严禁送电”标志牌。
且保证煤仓放空无煤。
4.施工人员搬运拆除的电机、变速箱、驱动滚筒等设备时,必须现场负责人进行指挥,慢起慢放,防止夹伤和砸伤手脚。
5.甲带给煤机在更换滚筒时,大倾角皮带严禁运
行,保证施工人员安全。
6.甲带给煤机驱动滚筒更换完毕后,各部螺栓必须紧固齐全,无异响达到规定要求,经现场负责人调试运行正常后方可收工离开现场。
7.所有参加施工人员必须学习本措施签字后方可上岗施工。
