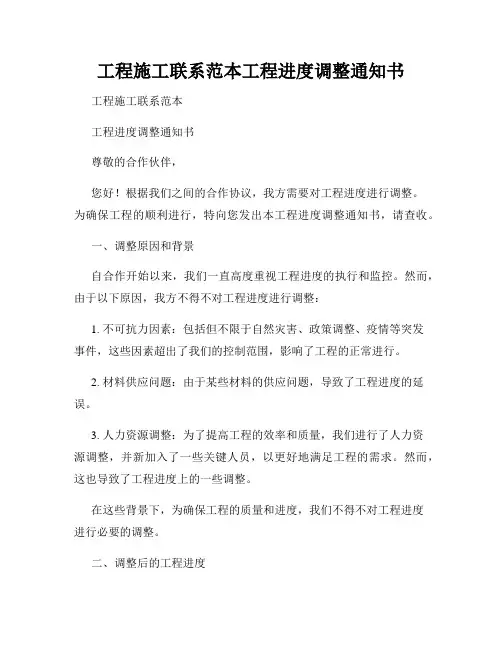

工程施工联系范本工程进度调整通知书工程施工联系范本工程进度调整通知书尊敬的合作伙伴,您好!根据我们之间的合作协议,我方需要对工程进度进行调整。
为确保工程的顺利进行,特向您发出本工程进度调整通知书,请查收。
一、调整原因和背景自合作开始以来,我们一直高度重视工程进度的执行和监控。
然而,由于以下原因,我方不得不对工程进度进行调整:1. 不可抗力因素:包括但不限于自然灾害、政策调整、疫情等突发事件,这些因素超出了我们的控制范围,影响了工程的正常进行。
2. 材料供应问题:由于某些材料的供应问题,导致了工程进度的延误。
3. 人力资源调整:为了提高工程的效率和质量,我们进行了人力资源调整,并新加入了一些关键人员,以更好地满足工程的需求。
然而,这也导致了工程进度上的一些调整。
在这些背景下,为确保工程的质量和进度,我们不得不对工程进度进行必要的调整。
二、调整后的工程进度基于我们的客观分析和评估,我们提出以下调整后的工程进度计划:1. 工程开始日期:根据实际情况,请与我方协商确定;2. 阶段一:材料准备与调度(日期);3. 阶段二:土地开挖与地基施工(日期);4. 阶段三:主体结构施工(日期);5. 阶段四:装饰装修(日期);6. 最后验收日期:根据实际情况,请与我方协商确定。
请注意,以上日期仅供参考,具体时间可能因实际施工情况而有所调整。
我们将与您保持密切沟通,并及时通知任何进度变动。
三、责任分工和合作方式为保证工程进度调整的顺利进行,我们提议以下责任分工和合作方式:1. 我方责任:负责及时向您提供工程进度变动的通知,并提供详细的调整安排。
同时,我们将按照合同规定的要求,及时调配人力和资源,以保证工程的质量和进度。
2. 贵方责任:请贵方配合我方的工程进度调整,根据新的工程进度安排,提供必要的支持和配合。
如有任何问题或困难,请及时与我们沟通,以便我们共同解决。
四、其他事项在工程进度调整过程中,还有以下几点事项需要注意:1. 变更管理:除工程进度调整外,如有其他变更,请按照合同约定的变更管理程序进行。
工程进度通知单范本
【工程进度通知单】
项目名称:XXXXX工程
项目编号:XXXXX
通知日期:XXXXX
尊敬的各位项目成员:
根据项目计划,XXXXX工程已经进入XX阶段。
为了确保工程按时完成,特发此进度通知单,请大家密切配合,共同推进工程进度。
以下为本阶段的工程进度计划:
1. 工程阶段:XXXXX阶段
计划开始日期:XXXXX
计划结束日期:XXXXX
完成比例:XX%
2. 工程任务及责任人分配:
- 任务一:XXXXX
责任人:XXXXX
预计完成日期:XXXXX
- 任务二:XXXXX
责任人:XXXXX
预计完成日期:XXXXX
- 任务三:XXXXX
责任人:XXXXX
预计完成日期:XXXXX
(根据实际情况增减任务和责任人)
请各位责任人严格按照任务计划和预计完成日期进行工作,并随时报告进展情况。
如有工程进度延误或者其他延误风险,请及时向项目负责人汇报,并协调解决。
同时,所有参与本阶段工程的成员,请严格遵守工程安全生产规定,确保施工过程中安全可控,不发生安全事故。
感谢大家的支持与合作,相信在大家的共同努力下,本工程将顺利完成。
如有任何疑问,请随时联系项目负责人。
项目负责人:XXXXX
联系电话:XXXXX
电子邮箱:XXXXX
备注:请在指定日期前完成相关任务,确保工程进程顺利进行。
请各位成员务必认真阅读并遵守以上内容,谢谢!
此致,
项目组。
工程进度通告
【篇一:工程进度通知单[1]】
月份工程进度通知单
【篇二:工程进度通知单】
工程安全通知单
工程质量通知单
工程质量通知单
工程质量通知单
工程质量通知单
【篇三:关于加快工程进度的通知】
关于加快工程进度的通知
一二标项目部
根据目前的施工情况看来,施工进度严重缓慢,虽然现在滞后进度
对后续工作和总体进度计划的影响还未能作全面的评估,但对当前
的形象进度已造成影响,为了有效控制工期,组织有效的施工方法,尽快打通施工便道,对软基处理的袋装砂井、cfg桩应尽快进行试桩
工作。
特此通知。

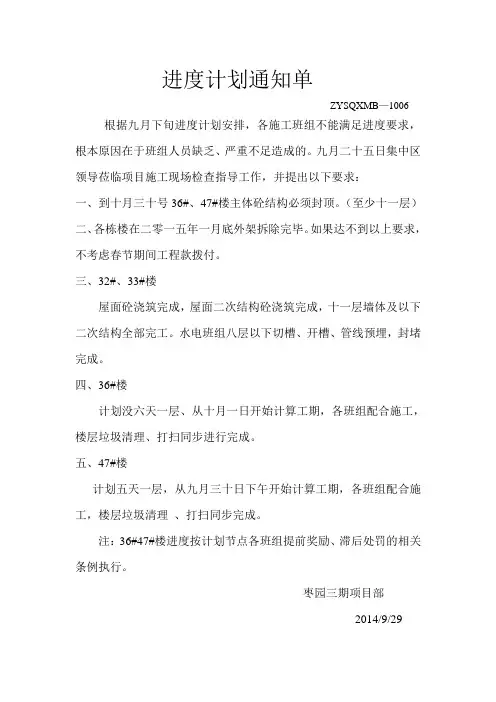

进度计划通知单
ZYSQXMB—1006 根据九月下旬进度计划安排,各施工班组不能满足进度要求,根本原因在于班组人员缺乏、严重不足造成的。
九月二十五日集中区领导莅临项目施工现场检查指导工作,并提出以下要求:
一、到十月三十号36#、47#楼主体砼结构必须封顶。
(至少十一层)
二、各栋楼在二零一五年一月底外架拆除完毕。
如果达不到以上要求,不考虑春节期间工程款拨付。
三、32#、33#楼
屋面砼浇筑完成,屋面二次结构砼浇筑完成,十一层墙体及以下二次结构全部完工。
水电班组八层以下切槽、开槽、管线预埋,封堵完成。
四、36#楼
计划没六天一层、从十月一日开始计算工期,各班组配合施工,楼层垃圾清理、打扫同步进行完成。
五、47#楼
计划五天一层,从九月三十日下午开始计算工期,各班组配合施工,楼层垃圾清理、打扫同步完成。
注:36#47#楼进度按计划节点各班组提前奖励、滞后处罚的相关条例执行。
枣园三期项目部
2014/9/29。

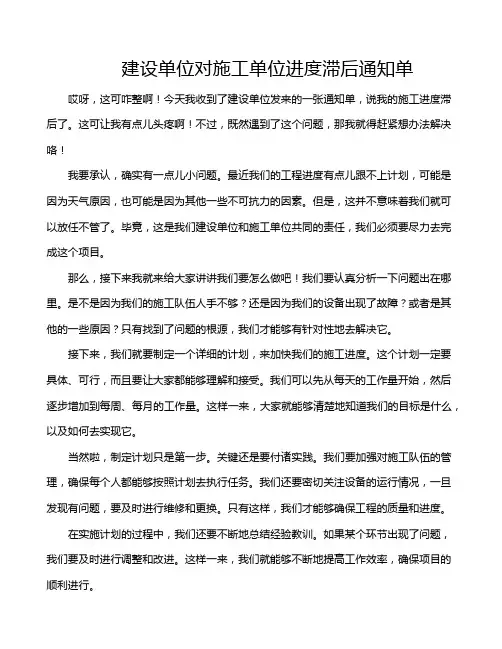

建设单位对施工单位进度滞后通知单哎呀,这可咋整啊!建设单位又给我们施工单位发了一份进度滞后通知单。
这可不是闹着玩儿的事儿,咱们得赶紧想想办法,把进度赶上来才行啊!话说这次的建设任务可是很重要的,咱们可不能让甲方爸爸失望。
可是现在的情况是,我们的施工进度一直落后于计划,这让甲方爸爸很是头疼。
他们担心会影响整个工程的质量和进度,所以才给我们发了这份通知单。
面对这样的情况,我们施工单位也不能坐视不管啊!得赶紧想出对策,把进度赶上来才行。
我们得分析一下造成进度滞后的原因。
是因为我们的施工人员技术不过关,还是因为物资供应不及时?或者是其他原因导致的呢?经过一番调查和分析,我们发现造成进度滞后的主要原因是人力不足。
现在正值旺季,很多工人都在外面打工,留在工地上的人数明显不足。
而且,由于疫情的影响,很多外地工人也无法按时到岗。
这就导致了我们的施工进度一直落后于计划。
既然问题出在人力上,那我们就得想办法解决这个问题。
我们得尽快联系那些外出打工的工人,让他们尽快回来上班。
我们也要加大对本地工人的招聘力度,争取早日把人手补充齐。
当然了,这个过程可能需要一定的时间,但我们必须尽快行动起来。
另外,我们还得加强对物资供应的管理。
有时候,物资供应不及时也会导致施工进度的滞后。
所以,我们得跟供应商保持良好的沟通,确保物资能够按时到位。
我们也要加强对物资的监管,避免出现浪费和损坏的情况。
除了人力和物资方面的问题外,我们还要注意提高施工效率。
有时候,我们在施工过程中可能会出现一些低效的现象,比如说重复劳动、浪费时间等。
这些都会影响到我们的施工进度。
因此,我们得不断地优化施工方案,提高工作效率。
最后呢,我们还要加强对整个工程的管理。
要想把进度赶上来,就必须要有一套完善的管理体系。
这包括对施工人员的管理、对物资的管理、对进度的管理等等。
只有这样,我们才能确保整个工程的质量和进度不受影响。
面对这份进度滞后的通知单,我们施工单位可不能气馁。
建设单位对施工单位进度滞后通知单哎呀,这可咋整啊!今天我收到了建设单位发来的一张通知单,说我的施工进度滞后了。
这可让我有点儿头疼啊!不过,既然遇到了这个问题,那我就得赶紧想办法解决咯!我要承认,确实有一点儿小问题。
最近我们的工程进度有点儿跟不上计划,可能是因为天气原因,也可能是因为其他一些不可抗力的因素。
但是,这并不意味着我们就可以放任不管了。
毕竟,这是我们建设单位和施工单位共同的责任,我们必须要尽力去完成这个项目。
那么,接下来我就来给大家讲讲我们要怎么做吧!我们要认真分析一下问题出在哪里。
是不是因为我们的施工队伍人手不够?还是因为我们的设备出现了故障?或者是其他的一些原因?只有找到了问题的根源,我们才能够有针对性地去解决它。
接下来,我们就要制定一个详细的计划,来加快我们的施工进度。
这个计划一定要具体、可行,而且要让大家都能够理解和接受。
我们可以先从每天的工作量开始,然后逐步增加到每周、每月的工作量。
这样一来,大家就能够清楚地知道我们的目标是什么,以及如何去实现它。
当然啦,制定计划只是第一步。
关键还是要付诸实践。
我们要加强对施工队伍的管理,确保每个人都能够按照计划去执行任务。
我们还要密切关注设备的运行情况,一旦发现有问题,要及时进行维修和更换。
只有这样,我们才能够确保工程的质量和进度。
在实施计划的过程中,我们还要不断地总结经验教训。
如果某个环节出现了问题,我们要及时进行调整和改进。
这样一来,我们就能够不断地提高工作效率,确保项目的顺利进行。
面对建设单位对施工单位进度滞后的提醒,我们一定要认真对待,不能敷衍了事。
只有这样,我们才能够赢得建设单位的信任,也才能够为社会创造更多的价值。
所以,让我们一起努力吧!为了这个项目的成功,为了我们的事业辉煌!。
监理通知单关于进度滞后怎样写范文
致[施工单位名称]:
[施工单位负责人名字]呀!咱们这工程进度可有点像乌龟爬了,滞后得有点明显哦。
我给你具体说说啊。
按照之前的计划,[具体工程节点]应该在[计划完成日期]就已经完成了。
但是现在都[当前日期]了,这个节点还没个影呢。
这就像火车晚点了,会影响到后面一系列的行程安排。
这工程也是一样的道理,这个节点的滞后很可能会让后续的工作都被打乱节奏,一环扣一环嘛,一个环节慢了,后面的就像多米诺骨牌一样,都得跟着受影响。
你得赶紧重视起来这个事儿啊,咱们得把进度赶上去。
我知道可能有各种各样的原因,比如说人员安排得不够合理啦,材料供应不及时啦之类的。
不管是什么原因,咱们得想办法解决。
我建议啊,你们尽快重新评估一下目前的施工情况,调整一下施工计划。
该增加人手的就增加人手,就像打仗兵力不足就得补充兵力一样。
材料供应那边也要催紧点,如果是因为供应商的问题,那得赶紧找别的途径解决。
每天的工作量也得明确安排好,别稀里糊涂的,大家都知道自己每天该干什么,这样才能提高效率。
我这边呢,也会随时盯着进度的,咱们一起努力,把这滞后的进度给它追回来,让工程能按时完工,这样对大家都好,你说是不是这个理儿?
[监理单位名称]
[通知日期]。
工程施工进度催促通知尊敬的工程项目负责人:您好!我方作为贵公司承建的【项目名称】项目的业主,特此向您发出工程施工进度催促通知。
近期,我们发现项目的施工进度严重滞后于原定计划,为了确保项目能够按照合同规定的时间节点顺利完成,我们要求贵公司立即采取措施,加快施工进度。
根据合同约定,【项目名称】项目原定于【原定开工日期】开工,【原定竣工日期】竣工。
然而,截至目前,项目的实际施工进度与计划存在较大差距,严重影响了整个项目的推进。
为了确保项目能够按期完工,我们希望贵公司能够从以下几个方面着手,加快施工进度:一、优化施工组织设计。
贵公司应根据项目实际情况,合理调整施工计划,优化施工组织设计,确保各个施工环节紧密衔接,提高施工效率。
二、加强人员配备。
贵公司应合理安排施工人员,确保关键岗位有足够的技术人员和工人,确保施工过程中的各项任务得到及时落实。
三、加快材料采购和设备调试。
贵公司应加大材料采购力度,确保原材料及时到位;同时,加快设备的调试工作,确保设备正常运行,保障施工进度。
四、加强质量安全管理。
贵公司在加快施工进度的同时,务必加强对施工现场的质量安全管理,确保工程质量符合相关法律法规和合同要求。
五、加强沟通协调。
贵公司应加强与业主、设计、监理等各方的沟通协调,及时解决施工过程中出现的问题,确保项目顺利进行。
我们理解施工过程中可能会遇到各种不可预见的情况,影响施工进度。
但是,根据合同约定,贵公司有义务确保项目按期完工。
我们希望贵公司能够高度重视此次进度滞后问题,立即采取有效措施,确保项目进度尽快追赶上计划。
若贵公司在收到本通知后仍未能按照要求加快施工进度,我们将依法保留追究贵公司违约责任的权利,包括但不限于要求贵公司支付违约金、延迟付款利息等。
同时,我们也将对贵公司在本次项目中表现出的不负责任行为进行记录,并影响贵公司在我国建筑市场的信誉。
我们期待贵公司能够积极履行合同义务,确保【项目名称】项目顺利完工。
在此,我们也感谢贵公司对项目所付出的努力,希望贵公司能够克服当前困难,与我们共同推进项目进度,确保项目圆满成功。
关于工程通知单模板工程通知单模板11)一层地面混凝土施工后养护、保温很不到位。
所有地面需采取防冻和养护措施铺薄膜和毯子,贴近墙面部分多处遗漏,请于12月27日前完成防护和修补,出现延期将给予每日罚款两千元的经济处罚。
2) 现施工现场地面出现严重的、大面积的裂纹,落砂。
如后期取样检测因混凝土配制中水灰比不合理、加水量过多、混凝土标号不够等材料及施工原因等导致的裂缝及强度不够问题,将要求其全部进行返工,因此而产生的人工材料及总工程延期费用由土建方负责!(参考标准按施工合同)3)一楼地面施工后,发现现场一楼主楼梯第一层出现高度错误,由于土建方预期考虑失误,造成如此严重的架构错误,请土建方二日内给出解决方案及处理结果(20__年12月27日前)否则将给予乙方工程款百分之十的经济处罚!4)近期工程进度紧迫,乙方态度怠慢,上下水进度及楼顶防水进度仍未进行,且施工现场无施工监理员,对此甲方要求必须马上配备工地监理负责人。
上下水及楼顶防水,必须于12月底前完成,出现延期将给予每日罚款两千元的经济处罚。
20__年12月25日工程通知单模板2致第合同段承包人项目经理部:业主已于年月日发出中标通知书,并已签订了施工承包合同。
现根据合同通用条款(41。
1)条和投标书附录的规定,正式向您部发出开工通知书,希望接到本通知书的28天内正式开工。
驻地(总)监理工程师(签名)(公章)工程通知单模板3致__技术工程有限公司:经审查,国力大厦消防整改2 月27日工程开工日开工,并委派邱__上报资料,准予20__年春__工程师进行施工现场处理。
严格按照施工规范及合同施工,每道工序必须由甲方现场工程师检查合格后方才可以进行下一道工序施工。
请将现场施工人员名单、施工设备及材料报国力大厦物业办理进场手续。
工程师年月日签发承包单位收件人(签名)施工单位:江西保安技术工程有限公司工程通知单模板4各省、自治区交通厅,__、__市交通委员会,__市市政工程局,__市市政工程管理局,新疆生产建设兵团交通局:依据《公路法》和《行政许可法》的有关规定,公路建设项目实行施工许可制度。
B2
工程安全通知单
工程名称:太湖水治理水整治绿化景观工程编号:B2 -
B2工程质量通知单
工程名称:太湖水治理水整治绿化景观工程编号:B2 -
B2
工程质量通知单
工程名称:太湖水治理水整治绿化景观工程二标段编号:B2 -
B2
工程质量通知单
工程名称:太湖水治理水整治绿化景观工程编号:B2 -
工程质量通知单
工程名称:太湖水治理水整治绿化景观工程编号:B2 -
B2
工程进度通知单
工程名称:慈湖河综合治理五标超级堤防挡墙工程编号:B2 -
本文档部分内容来源于网络,如有内容侵权请告知删除,感谢您的配合!。
