外墙保温真石漆现场施工技术经验交底
- 格式:doc
- 大小:56.00 KB
- 文档页数:7

外墙真石漆施工技术交底工程名称:皖江人力资源公共职业训练基地本技术交底适用于XXX一般建筑工程外墙真石漆施工工艺;一、施工部署1、工艺流程原则是由上而下,先墙面后线条。
清理基层→修补→清扫→刮腻子(第一遍)→刮腻子(第二遍)→打磨→底漆施工→分割线条→喷涂真石漆→滚涂面油→描分割线条→细部处理。
二、施工工具准备综合起来主要施工机具有:电动搅拌器、盛料桶、铁抹刀、油灰刀、空压机、喷枪等工具。
三、劳动力组织根据工程量安排数名施工人员,在施工XXX实际情况可以进行灵活调整,保证均衡施工能连续进行作业即可。
四、主要施工方法本工程外墙建筑涂料涂装体系分为三层,即底漆、真石漆、面油。
其作用如下:底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。
如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。
真石漆:提高附着力和隐瞒力,增加饱满度,增加真石漆传神感。
面油(罩光漆):增加真石漆丰满度,具装饰功能。
具体操作方法:(1)修补:施涂前对于基体缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。
(2)清扫:尘土、粉末→可使用扫帚、毛刷、高压水枪冲洗→油脂→使用中性洗涤剂清洗→灰浆→用铲、刮刀等除去霉菌→室外高压水枪冲洗,用清水漂洗晾干。
(3)缺陷修复,部分刮腻子腻子的要求除易批易打磨外,还应具备较好的强度和持久性,在进行修补、部分刮腻子施工时要求,肎薄批,使用的腻子采用外墙抗裂腻子。
(4)磨平:A、不能湿磨,打磨必须在基层或腻子枯燥后进行,以免粘附砂纸影响操纵。
B、对于表面不平,可将凸出的部分铲平,再用腻子进行填补,等干燥后可用砂纸进行打磨。
C、打磨后,立即肃清表面灰尘,以利于下一道工序的施工。
(5)底漆:匀称滚涂底漆,增加真石漆的附着力,封闭墙面耐碱性。
(6)分割线条:按照设计要求,先弹线,然后随着弹线进行粘贴分割线条,注意不要让线条翘起来,保证线条的横平竖直。

外墙保温安全技术交底外墙保温是建筑工程中非常重要的一环,它不仅可以提高建筑物的保温性能,还可以改善建筑物的外观和节能效果。
然而,外墙保温工程如果出现质量问题,不仅会影响建筑物的整体质量,还可能导致安全隐患。
因此,外墙保温施工必须严格按照相关技术规范进行,确保施工质量和安全性。
下面,我们就外墙保温的安全技术进行交底。
首先,外墙保温材料的选用至关重要。
在选择外墙保温材料时,必须考虑其保温性能、抗压性能、耐候性能等多方面因素。
常见的外墙保温材料有挤塑板、聚苯板、岩棉板等,施工前必须对材料的质量进行检验,确保符合国家标准和施工要求。
其次,外墙保温施工工艺必须严格执行。
在进行外墙保温施工时,必须按照相关的技术规范和施工图纸进行,严格控制保温层厚度、保温材料的垂直度和水平度,确保保温层的整体性和稳定性。
同时,施工现场必须配备专业的施工人员,严格执行施工工艺,确保施工质量。
另外,外墙保温施工中必须重视安全防护措施。
在进行外墙保温施工时,必须配备完善的安全防护设施,施工人员必须佩戴好安全帽、安全带等防护用具,严禁在没有安全措施的情况下进行高空作业。
此外,施工现场必须进行定期的安全检查,及时排除安全隐患,确保施工现场的安全。
最后,外墙保温施工后必须进行质量验收。
在外墙保温施工结束后,必须进行质量验收,对保温层的厚度、平整度、垂直度等进行检测,确保施工质量符合要求。
同时,还需要对外墙保温材料的质量进行检验,确保施工的材料符合要求。
总之,外墙保温施工的安全技术至关重要,必须严格按照相关规范和要求进行,确保施工质量和安全性。
只有这样,才能保证建筑物的整体质量和安全性,为人们的生活和工作提供良好的环境。
希望施工人员能够充分重视外墙保温施工中的安全技术,做好每一个细节,确保施工质量和安全性。
交底提要:(4)、底漆①、均匀滚涂底漆,增加真石漆的附着力,封闭墙面耐碱性。
②、待底漆完全干固后,方可进行下步工序的施工。
(5)、分隔线条:根据要求对墙面进行分格,分格时从整个单体的四周由上而下同时分格,以保证四周相应的灰缝在同一水平线上,分格时先弹线,然后随着弹线进行黏贴分隔线条,注意不要让线条翘起来,保证线条的横平竖直。
(6)喷涂真石漆:①、在正式施工前必须根据要求先做样板墙,经建设单位确认符合要求和施工规范规定后,方可进行大面积施工。
①、真石漆在使用前,必须撇底搅拌均匀,施工间隙应该紧桶盖,以防涂料结皮。
①采用喷涂法施工,施工前必须进行试喷,以确定所用喷嘴和喷嘴距墙面的距离。
(7)、打磨:采用400-600目砂纸,轻轻抹平真石漆凸起砂料及尖角,切忌用力过猛。
(8)、撕揭分格胶带胶带撕揭前,需要载纸刀将胶带在纵横交接处,沿平行于水平胶带的方向,将竖向胶带切断,以避免撕揭胶带时真石漆脱落。
(9)、分隔缝处理胶带撕揭后,对分隔缝进行清理和整修,以保证灰缝顺直且宽窄一致。
(10)、刷罩面漆:2)、在面漆块要完全干燥时,在真石漆表面均匀喷涂一层罩面漆,增加真石漆的逼真性和防水性。
、六、其他注意事项(1)、喷涂后要求表面平整。
起伏小、颗粒分布均匀、密实、颜色一致。
(2)、要求灰缝横平竖直、宽窄一致、特别要注意在分格条撕揭时,不要带掉底漆。
(3)、分格胶带宜采用纸面胶带,纸面对真石漆有良好的吸附作用:若采用塑料面胶带,会导致真石漆流淌(4)、把握好分格胶带的撕揭时间。
真石漆表面干燥,用手按压无明显压痕且不粘手时即可撕揭致真石漆流淌,撕揭过晚,一是分格胶带不易撕掉,再者会导致灰缝处真石漆被撕掉,灰缝不顺直。
,撕揭过早,会导罩面漆喷涂前,必须确认真石漆完全干燥。

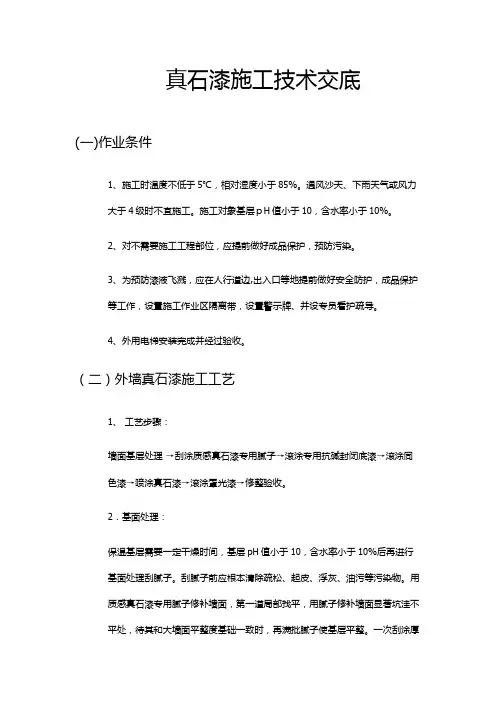

真石漆施工技术交底(一)作业条件1、施工时温度不低于5℃,相对湿度小于85%。
遇风沙天、下雨天气或风力大于4级时不宜施工。
施工对象基层pH值小于10,含水率小于10%。
2、对不需要施工工程部位,应提前做好成品保护,预防污染。
3、为预防漆液飞溅,应在人行道边,出入口等地提前做好安全防护,成品保护等工作,设置施工作业区隔离带,设置警示牌、并设专员看护疏导。
4、外用电梯安装完成并经过验收。
(二)外墙真石漆施工工艺1、工艺步骤:墙面基层处理→刮涂质感真石漆专用腻子→滚涂专用抗碱封闭底漆→滚涂同色漆→喷涂真石漆→滚涂罩光漆→修整验收。
2.基面处理:保温基层需要一定干燥时间,基层pH值小于10,含水率小于10%后再进行基面处理刮腻子。
刮腻子前应根本清除疏松、起皮、浮灰、油污等污染物。
用质感真石漆专用腻子修补墙面,第一道局部找平,用腻子修补墙面显著坑洼不平处,待其和大墙面平整度基础一致时,再满批腻子使基层平整。
一次刮涂厚度不宜超出厚,分遍施工;最终一遍腻子刮涂完成后作合适打磨修正,达成喷涂前对基底要求。
质感专用腻子属于水泥基体系,正常天气施工,刮涂完最终一遍干燥后方可进行下道工序施工,以免出现返碱现象。
3. 滚涂底漆:3.1 滚涂专用抗碱封闭底漆产品不可兑水、调色,涂刷一定要均匀,不可漏刷。
3.2 滚涂专用同色底漆涂刷一定要均匀,不可过量兑水,使其完全遮盖底材,专用同色底漆颜色要和真石漆颜色靠近,以预防真石漆透底出现发花现象。
4. 喷涂真石漆:待专用同色底漆干燥后,喷涂真石漆。
真石漆通常不需加水,必需时可少许加水调整,但喷涂时应注意控制产品施工粘度一致,气压,喷口大小,距离等应严格保持一致。
遇有风力大于四级天气时,应停止施工。
真石漆施工难度比较大,假如控制不好漆膜轻易产生局部发花现象。
所以喷涂时,注意出枪和收枪不要在正喷涂墙面上完成;而且喷枪移动速度要均匀;每一喷涂幅度边缘,要在前面已经喷好幅度边缘上反复1/3,且搭界宽度要保持一致;保持漆膜薄厚均匀。

外墙真石漆技术交底一、工程概述本工程为_____建筑项目,外墙装饰采用真石漆涂料,施工面积约为_____平方米。
真石漆具有天然石材的质感和美观效果,同时具有良好的耐候性和耐久性,能够有效保护建筑物外墙。
二、施工准备1、材料准备(1)真石漆:选用符合设计要求和质量标准的真石漆产品,颜色、颗粒大小等应符合设计要求。
(2)底漆:选用与真石漆配套的底漆,具有良好的封闭性和附着力。
(3)面漆:选用耐候性好、光泽度适宜的面漆。
(4)腻子:采用外墙专用腻子,具有良好的找平性能和粘结强度。
(5)其他材料:如美纹纸、砂纸、刷子、喷枪等。
2、工具准备(1)吊篮或脚手架:根据施工高度和现场条件选择合适的作业平台。
(2)喷枪:选用压力稳定、喷雾均匀的喷枪。
(3)搅拌器:用于搅拌真石漆和腻子等材料。
(4)批刀、抹子:用于刮涂腻子和真石漆。
3、基层处理(1)基层应平整、坚实、干燥,无油污、灰尘、疏松物等。
(2)对墙面的裂缝、孔洞等缺陷进行修补,确保基层牢固。
(3)用砂纸打磨墙面,去除凸出物和粗糙部分,使基层表面平整光滑。
三、施工工艺流程1、基层检查与处理检查基层的平整度、垂直度、强度等指标,不符合要求的进行处理。
清理基层表面的灰尘、油污、疏松物等,确保基层干净。
2、刮涂腻子(1)采用外墙专用腻子,分遍刮涂,每遍厚度不宜超过 1mm。
(2)腻子刮涂完毕后,用砂纸打磨平整,确保基层表面光滑。
3、涂刷底漆(1)底漆涂刷应均匀,不得漏涂。
(2)底漆干燥后,检查有无漏涂、流挂等缺陷,如有应及时修补。
4、分格缝处理(1)根据设计要求,在墙面上弹分格线。
(2)用美纹纸沿分格线粘贴,确保分格缝笔直、整齐。
5、喷涂真石漆(1)真石漆应搅拌均匀,调整好喷枪的压力和喷雾效果。
(2)喷枪与墙面保持垂直,距离适中,均匀喷涂真石漆,厚度应符合设计要求。
(3)真石漆喷涂完毕后,应立即去除美纹纸,避免真石漆干燥后难以去除。
6、涂刷面漆(1)真石漆干燥后,涂刷面漆,增强涂层的耐候性和光泽度。

外墙真石漆施工技术交底一、施工前准备1、制定施工方案:根据工程要求,制定好施工方案,确定好人员配置和工作计划。
2、材料准备:购买好所需的材料和工具,在施工前将材料整理好并摆放在专门的堆放区,确保物品齐全并储存有序。
3、工具准备:准备好各种施工所需的工具,如电动搅拌器、电锤、抹刀等。
并保证工具的质量和数量满足施工需要。
4、现场清理:清理施工现场,确保环境整洁,便于施工,并预留好施工通道和操作空间。
5、安全措施:确保工作场所安全舒适,做好防火、通风、排水、保护设备使用情况的记录。
二、基层处理1、清理:先对基层表面进行清理,清除基层表面或内部的油污、松散物、脱落层等。
2、补洞填缝:对于基层上的破洞、裂缝和空鼓部分进行修补填缝,并确保填补部分的硬度和颜色与原基层相同。
3、防潮处理:对于潮湿、虫蚀严重等情况的基层,需要进行防潮处理,保证墙面的平整度和自然美观。
三、底漆处理底漆处理是非常重要的一步,有助于墙面的质量和美观。
底漆可以增加真石漆在墙面上的附着力和防水性。
底漆的种类和数量应根据施工要求来确定。
1、底漆涂刷:底漆涂刷应均匀、充分、厚度与颜色必须达到设计要求,底漆涂刷完后注意通风,便于干燥。
2、晾干:在底漆灰干后,表面应该进行一次打磨,用于去除凸出的底漆颗粒,使墙面平整度更高。
3、验收:底漆处理后要进行质量验收,以确保底漆质量符合要求,确保真石漆施工进程的顺利进行。
四、有机硅底料涂刷1.用刮刀将有机硅底料均匀涂刷在墙面上。
涂刷时应先将底料倒在整平台上,用电动搅拌机搅拌均匀,调制出适合施工的混合液浆。
2.涂刷有机硅底料应注意两点,一是尽量涂刷均匀,使涂刷厚度相同。
二是注意有机硅底料的干燥时间和施工环境的湿度和温度。
五、涂刷基础涂料1.涂刷基础涂料时,应将涂料转入容器中进行搅拌是以均匀,切勿过于强烈的搅拌,以防产生气泡。
2.使用压缩空气机可以使涂料更加平滑,减少涂料的施工难度。
涂刷基础涂料时,应注意控制涂刷的厚度和涂刷的速度。

外墙真石漆施工技术交底一、工程概况本工程为_____,位于_____,建筑面积为_____平方米。
外墙装饰采用真石漆,颜色为_____,以达到美观、耐久的效果。
二、施工准备1、材料准备(1)真石漆:选用符合设计要求和质量标准的真石漆,品牌为_____,颜色应均匀一致,无结块、沉淀等现象。
(2)腻子:采用柔性耐水腻子,性能应符合相关标准。
(3)底漆:选用抗碱封闭底漆,具有良好的渗透性和封闭性。
(4)面漆:选用罩面漆,增加真石漆的耐久性和耐污性。
(5)美纹纸、砂纸、刮刀、喷枪等工具。
2、作业条件(1)基层墙面应平整、干燥、无空鼓、裂缝等缺陷,基层含水率应小于 10%。
(2)门窗框已安装完毕,并经验收合格。
(3)施工环境温度应在 5℃以上,相对湿度应小于 85%。
(4)施工现场应具备良好的通风条件。
三、施工工艺流程1、基层处理(1)首先将基层表面的灰尘、油污、疏松物等清除干净。
(2)对墙面的裂缝、空鼓等缺陷进行修补,采用聚合物水泥砂浆进行处理。
(3)用砂纸打磨墙面,使其平整光滑。
2、刮腻子(1)在基层表面刮涂两遍腻子,第一遍腻子厚度约为 1-2mm,第二遍腻子厚度约为 05-1mm。
(2)腻子刮涂应均匀、平整,不得有漏刮、起皮等现象。
(3)待腻子干燥后,用砂纸打磨平整,清除表面的浮灰。
3、涂刷底漆(1)在腻子层表面涂刷抗碱封闭底漆,底漆应涂刷均匀,不得漏涂。
(2)底漆干燥后,应检查其表面是否平整、光滑,如有缺陷应及时修补。
4、弹线分格(1)根据设计要求,在墙面上弹出分格线。
(2)分格线应宽窄一致,横平竖直。
5、粘贴美纹纸(1)沿着分格线粘贴美纹纸,美纹纸应粘贴牢固,不得有翘边、脱落等现象。
(2)美纹纸的宽度应根据分格缝的宽度确定。
6、喷涂真石漆(1)采用专用喷枪将真石漆均匀地喷涂在墙面上,喷枪与墙面的距离应保持在 30-50cm 左右。
(2)真石漆的喷涂厚度应控制在 2-3mm 左右,不得过厚或过薄。
外墙真石漆施工技术交底
一、前期准备工作
外墙真石漆施工前的准备工作至关重要,以下是一些前期准备工作的步骤:
1.表面检查:在施工前应对外墙表面进行检查,确保墙面结构稳固,无明显开裂、水泡等问题。
如有问题,应提前修复。
2.清洁墙面:使用高压水枪或刷子清洁外墙表面,确保墙面无油污、灰尘等杂物。
对于特别顽固的污渍,可以使用专业清洁剂处理。
3.修补墙面:对于墙面上的任何明显缺陷,如裂缝、空鼓等,应进行修补。
使用专业的填补剂填充裂缝,并平整表面。
4.底漆处理:在施工前,应对墙面进行底漆处理。
底漆的选择应根据墙面材料和真石漆的性质而定。
二、真石漆施工步骤
1.涂刷底漆:在修补工作完成并干燥后,开始涂刷底漆。
底漆应均匀涂布在墙面上,并根据实际情况进行多次涂刷以保证底漆的充分渗透。
2.施涂真石漆:确保底漆干燥后,开始施涂真石漆。
真石漆的施涂方式可以根据施工要求选择,如刮涂、刷涂、喷涂等。
必须保证漆膜均匀、厚度一致。
3.搭建脚手架:对于高层建筑或不方便使用梯子的地方,应搭建安全稳固的脚手架,以确保施工人员的安全。
4.控制施工温度:真石漆施工过程中,应注意施工时的温度控制。
一般来说,施工温度应在5℃至35℃之间,避免在极端高温或低温下进行施工。
5.调整颜色:根据客户需求和设计要求,可以在施工过程中对颜色进行调整。
但在施工中调整颜色时应注意保持颜色的一致性,避免色差。
6.施工质量检查:在施工过程中,应不断检查施工质量,确保真石漆的涂布均匀、漆膜无空鼓、无滴流、无漏涂等问题。
外墙保温及真石漆技术交底外墙保温及真石漆技术交底一、施工准备1、材料要求聚苯板(65mm厚密度为18 -20kg/m3,燃烧性能级别为B1级)、聚合物砂浆、耐碱玻璃纤维涂塑网格布、建筑密封胶、角钢、胀管2、主要机具电热丝切割器、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抿子、托线板、2m 靠尺等3、作业条件3.1材料进场必须严格进行验收并办理验收手续,先做样板墙,经验收合格后才能大面积展开施工;聚苯板粘贴必须先做拉拔实验,经甲方、监理验收合格后进行下道工序施工。
每道工序必须严格检查做自检和验收记录并办理签字手续。
3.2墙体节能工程采用的保温材料和粘结材料,进场时应对其下列性能进行复验,复验应为见证取样送检:a.保温板材的导热系数、材料密度、抗压强度或压缩强度;b.粘结材料的粘结强度;c.增强网的力学性能、抗腐蚀性能;d.检验方法:随机抽样送检,核查复验报告。
f.检查数量:同一厂家同一种品种的产品,当单位工程建筑面积在20000m2 以下时各抽查不少于3 次;当单位工程建筑面积在20000m2以上时各抽查不少于6 次。
3.3外墙和外门窗口施工及验收完毕,基面洁净无突出部分。
3.4操作地点环境温度和基底温度不低于 5 度,风力不大于 5 级,雨天不能施工。
二、操作工艺工艺流程:基层处理→粘贴聚苯板→聚苯板打磨找平→涂抹面胶浆→铺压玻璃纤维网→涂抹面胶浆→嵌密封膏→涂面层涂料→验收1、基层处理基层墙体必须清理干净,墙表面没有油、浮尘、污垢等污染物或其他妨碍粘结的材料,并剔除墙面的突出物,凹陷部分用聚合物砂浆修补平整。
2、粘结聚苯板1.聚苯板切割:尽量使用1200×600标准尺寸的聚苯板。
若使用非标准尺寸的聚苯板,应采用电热丝切割或壁纸刀裁剪加工。
2.粘结砂浆:使用袋装成品聚合物砂浆3.粘结聚苯板:在外墙阴阳角处挂垂直通线,每面墙2根,注意使其距墙尺寸一致。
完整版)外墙漆施工技术交底项目名称:重庆彭水加工贸易梯度转移重点承接地建设项目8号地块科技孵化楼分项名称:外墙无机保温交底部位:A、B、C区外墙计划完成日期:2012.7.30施工单位:XXX施工班组:外墙班组交底日期:2012.3.101、质量标准及执行规程规范:符合现行国家标准《建筑装装修工程质量验收规范》GB 的有关规定。
2、安全操作事项:详见附件1.3、操作要点及技术措施:详见附件1.4、其他注意事项:详见附件1.交底主要参加人员:项目技术负责人:交底人:交底接收人:施工准备:1、施工前应充分了解天气变化情况,做好防护准备。
2、确认施工工具:空压机、喷枪、手提式搅拌器、简便水平器、刷子、开刀等。
3、主要材料:封底漆T200、水泥、真石漆T126、胶带、面漆T302、胶、稀释剂T901、砂布。
4、对墙面基层进行检查、清理。
施工技术要求:工艺流程:基面检查→清理基层→基面处理→批腻子(两遍)→成品保护→涂刷抗碱专用底漆(一遍)→分格弹线→喷涂HTO真石漆(四遍)→喷涂罩面漆→清理现场。
质量保证措施:1、施工人员进场后应研究图纸及规范要求,做好技术交底记录。
对新技术、新工艺、新材料施工前,应先对施工人员进行培训,培训合格后方可进行施工。
2、编制专业施工方案,每道工序都应有书面的技术交底。
现场采用口头交底及现场示范操作交底,指明各道工序施工的控制要点。
3、应选择优秀的劳务队伍进场施工,对达不到规范要求的施工队伍应及时清退出场。
4、在施工中应严把六关:即图纸会审关、技术交底关、严格图纸和标准施工操作关、材料检验关、标准验收关和施工管理人员素质关。
5、技术资料专人负责,严格按公司质量手册的“文件控制程序”和《质量记录控制程序》进行记录。
6、为了控制材料质量,我们在现场设立专人进行管理。
所有材料必须有出厂合格证和检测报告。
如果材料不合格,我们会拒收并及时退场。
在接收和使用材料的过程中,我们会做好记录。
外墙保温施工技术交底一、工程概况1. 工程名称:[项目名称]2. 工程地点:[项目地址]3. 建筑面积:[建筑面积]4. 保温材料:[保温材料名称、规格、型号]5. 施工工艺:[施工工艺名称]二、施工准备1. 技术资料准备:施工图纸、设计说明、技术规范、质量标准、材料说明等。
保温材料的性能检测报告、产品合格证等。
2. 材料准备:保温材料、粘结剂、抹面砂浆、锚固件、网格布、防水材料等。
3. 工具准备:水泥搅拌机、电动工具、水平尺、线锤、刮板、抹刀、切割机等。
4. 劳动力准备:具有相关专业技术资质和操作经验的施工人员。
三、施工工艺1. 基层处理:清理基层表面,清除浮尘、油污、松散物等。
对基层进行修补,确保基层平整、牢固。
对基层进行处理,提高基层与保温层的粘结强度。
2. 保温层施工:粘贴法:在基层上涂抹粘结剂,均匀地铺贴保温板。
保温板之间要错缝排列,接缝处要涂抹粘结剂,并用网格布加强。
锚固法:在基层上钻孔,安装锚固件。
将保温板固定在锚固件上。
锚固件的间距、长度要符合设计要求。
抹灰法:在基层上涂抹一层水泥砂浆,作为保温层的底层。
在底层上铺设保温材料,并用网格布加强。
用水泥砂浆覆盖保温层,形成外饰面。
3. 防护层施工:采用防水材料对保温层进行保护,防止雨水渗入。
防护层的施工应符合设计要求,确保其耐久性和防水性能。
4. 外饰面施工:外饰面施工应符合设计要求,确保其美观性和耐久性。
常见的外饰面材料有:涂料、瓷砖、石材等。
四、质量控制1. 材料质量控制:保温材料、粘结剂等材料必须符合国家标准和设计要求。
严格进场验收,确保材料质量合格。
2. 施工工艺控制:施工人员必须严格按照施工工艺进行操作。
严格控制施工过程中的质量,确保施工质量符合规范要求。
3. 质量验收:每一工序完成后都要进行质量验收,确保施工质量合格。
验收合格后,才能进行下一道工序的施工。
五、安全措施1. 安全教育:对施工人员进行安全教育,提高安全意识。
2. 安全防护:施工人员必须戴安全帽、安全带等安全防护用品。

外墙真石漆技术交底(完整资料) 外墙真石漆施工技术交底记录工程名称:房建部位名称:外墙工序名称:外墙真石漆喷涂交底日期交底方:临白项目部交底人接收方:接收人一一、施工流程1.外墙外保温基层验收合格。
2.刮外墙柔性耐水腻子并验收。
3.涂封闭底漆。
4.分格放线。
5.刷分隔缝涂料。
6.分隔缝上粘胶带。
7.喷涂真石漆。
8.撕去胶带并进行真石漆验收。
9.真石漆打磨喷罩面漆。
二、施工准备一)机具准备:1.空压机:功率为5kw以上,气量充足,压力为0.5~1.0MPa的空气压缩机,带3根气管,能够满足3个人以上同时施工,能够自控控制压力。
2.喷枪:下壶喷枪,容量500ml,口径1.3mm以上,容量不能太大,操作不便,口径太小,施工速度慢,不宜大面积施工。
各种口径的喷嘴:口径越小,喷涂越平整均匀;口径大,花点越大,凹凸感越强。
3.橡胶管:氧气管,直径8mm。
4.其它工具材料:毛刷、滚筒、铲刀、刮板、电动搅拌器、塑料布、纤维板、胶带(美纹纸)、塑料桶。
二)作业条件准备:1.施工前应充分了解天气变化情况,做好防护准备:1)气温应在5摄氏度以上。
2)下雨后不能施工,且湿度不大于85%。
3)施工后6小时内如下雨应采取遮盖措施。
4)风速不大于3级。
2.外窗窗框、玻璃等成品保护措施已经完成。
3.外墙雨水管道预埋件已经安装完成,已安装的预埋件已经拆除。
4.外墙外保温及抗裂砂浆施工完成并验收合格。
5.施工操作架安全可靠,验收合格,可以使用。
6.雨落管支架预埋件已经安装完成。
三、操作工艺1.外墙外保温基层验收合格:外墙外保温基层已经施工完成,抗裂砂浆外墙表面平整、结实、牢固、无鼓起、无开裂等现象,并经过项目部施工员、质量员及监理工程师验收合格。
对于一次验收不合格的部位,要进行返修处理并验收合格后方可进行下一道工序施工。
2.刮柔性耐水外墙腻子:1)根据整体墙面要求,须用靠尺竖向、横向检查阴阳角的垂直及平直度,并弹墨线标记,尤其外墙窗台、挑檐及空调板等部位的墨线要提前做好,为外墙腻子施工提供依据。
(完整版)外墙真石漆技术交底通用版(技术交底通用版)【注意事项】1、施工前请完整阅读本技术交底通用版,确保施工人员了解并能够正确操作。
2、本技术交底通用版适用于外墙真石漆施工工序,请在具体施工前根据实际情况进行技术交底。
3、本文档中的术语、标准及规范,若与施工合同有所不同,则以施工合同为准。
【施工准备】1、在施工前,必须对墙面进行清洁处理,如有需填补的缺陷应及时修复。
2、确保施工前对隐蔽部位的检验和验收工作已经完成。
3、施工现场应保持通风良好,如有必要,应使用风扇或通风设备。
【施工材料及工具】1、真石漆:确保真石漆的质量符合国家相关标准。
2、电动工具:喷枪、辊涂器等。
3、辅材及工具:涂刀、滚筒、漆斗等。
4、防护用品:帽子、口罩、手套、工作服等。
【施工工艺】1、打底层:涂刷新涂料作为底层,涂刷新后应等干透。
2、中间层:根据设计要求和施工方案选择真石漆颜色和花纹,采用喷涂或滚涂方式施工。
3、面层:真石漆干燥后,采用喷涂或滚涂方式涂刷新漆,达到防水、耐候等要求。
4、装饰层:根据设计要求,对已经施工完成的真石漆表面进行装饰,如绘制花纹、图案等。
【质量控制】1、施工每个工序均需进行验收,确保符合设计要求和施工规范。
2、施工过程中,密切关注环境温度、湿度等参数,确保施工质量。
3、施工结束后,进行最终验收,如有不符合要求的地方,应及时整改。
【安全注意事项】1、施工人员必须佩戴防护用品,包括帽子、口罩、手套等。
2、施工过程中,严禁吸烟、乱丢废弃物等行为,保持施工现场整洁。
3、施工材料及设备应存放在安全区域,避免伤人和损坏设备。
【附件】1、施工合同2、施工图纸3、材料采购单4、检验验收记录表【法律名词及注释】1、真石漆:一种用作建筑墙面或室内装饰的装饰材料,具有质感丰富、防水、耐候等特点。
2、施工合同:建筑施工过程中双方约定的合同,明确了工程的实施方式、质量标准、工期等事项的文件。
(完整版)外墙真石漆技术交底通用版【注意事项】1、请施工人员在施工前完整阅读本文档,确保能正确操作。
外墙保温工程技术交底引言概述:外墙保温工程技术交底是指在施工前,施工单位与监理单位、设计单位等相关方进行技术交底,确保外墙保温工程施工过程中各项技术要求得到满足,从而保证工程质量。
下面将从外墙保温工程技术交底的准备工作、施工工艺、质量控制、安全措施以及验收标准等五个方面进行详细阐述。
一、准备工作1.1 确定外墙保温材料:根据设计要求和环境条件,选择适合的外墙保温材料,如挤塑板、聚苯板等。
1.2 制定施工方案:根据设计方案和实际情况,制定详细的外墙保温施工方案,包括施工工艺、施工顺序等。
1.3 确定施工人员:确定施工人员的资质和数量,保证施工人员具备相关技术和经验。
二、施工工艺2.1 基层处理:对外墙基层进行清洁、修补和处理,确保基层平整、牢固。
2.2 材料铺设:按照施工方案,将外墙保温材料进行粘贴、固定,确保材料的平整、紧密。
2.3 防护措施:在施工过程中,采取必要的防护措施,避免外墙保温材料受到损坏或污染。
三、质量控制3.1 施工过程监控:对外墙保温工程施工过程进行监控,及时发现和解决施工中的质量问题。
3.2 质量检测:对外墙保温工程施工完成后进行质量检测,确保施工质量符合设计要求。
3.3 质量记录:对外墙保温工程的施工过程和质量检测结果进行记录,形成完整的施工档案。
四、安全措施4.1 安全培训:对施工人员进行安全培训,提高其安全意识和应急处理能力。
4.2 安全防护:在施工现场设置必要的安全警示标识,保证施工人员和周围人员的安全。
4.3 安全检查:定期对施工现场进行安全检查,及时发现和处理安全隐患,确保施工安全。
五、验收标准5.1 外墙平整度:外墙保温工程施工完成后,应符合设计要求的平整度标准。
5.2 施工质量:外墙保温工程施工完成后,应符合相关规范和标准的质量要求。
5.3 安全合格:外墙保温工程施工完成后,应经过相关部门的验收合格,确保工程安全可靠。
总结:外墙保温工程技术交底是外墙保温工程施工的重要环节,通过准备工作、施工工艺、质量控制、安全措施和验收标准等方面的详细规范,可以有效保证外墙保温工程的施工质量和工程安全,为建筑提供良好的保温效果和使用环境。
外墙真石漆保温安全技术交底交底内容一、施工准备1、主要的材料外墙抗裂防水腻子、封底漆、水泥、真石漆、美纹纸、面漆、胶、稀释剂、砂布2、主要机具空压机、喷枪、手提式搅拌器、简便水平器、刷子、开刀等。
二、施工条件1、已完成工程主体结构。
2、现场已按图纸要求完成土建工程。
3、外墙真石漆施工前期采用现场脚手架,在脚手架拆除后施工采用吊兰。
4、外墙保温施工完成,平整度、垂直度符合要求。
三、外墙真石漆施工方法3.1外墙真石漆施工工艺施工工序墙面检查修补清理→两遍外墙防水抗裂专用腻子→抗碱封闭底漆施工一真石涂料两遍喷涂→修理勾缝→單面清漆喷涂--遍→清理场地。
3.2墙面施工工艺要求:1、面要求平整、干燥(有10天以上养护期),无浮尘、油脂等油污,墙基PH值<10,含水率<10%,并对粉刷墙面进行检查,是否有空鼓现象,保温墙面抗裂砂浆是否完全覆盖玻纤网。
2、墙面批腻子施工采用外墙专用腻子对墙面抗裂层砂浆上批刮进行找平,首先对局部不平整的墙面进行施工,后对整体墙面进行批刮,并用砂纸打磨,直至墙面平整为止。
1)腻子应现场调配,搅拌均匀,呈牙膏状,调配后直一次用完。
2)施工后至少12 h内必须防止雨淋、酷热阳光照射及霜冻。
3)施工温度在5~35C,空气相对湿度在75%为宜。
4)施工时,用抹刀将腻子均匀的施涂于基面上,每道批涂厚度控制在0.8 mm以内事中112008施涂2一3道,第2道应在第l道完全干固后方可批涂.5)腻子干固后进行打磨,至表面无刮痕、平整为止,并清除浮灰,表面平整度偏差应控制在2 mm以内。
3、抗碱封闭底漆施工:待上述工作完成后,采用抗碱封闭底漆进行施工,最好先滚涂,将封闭底漆滚涮在基层上,要求涂涮均匀、无漏涮。
增强墙体与面涂的粘合强度及防水功能,底漆用量约0. 1-0. 15Kg/m'。
1)封闭底漆的颜色可根据装饰效果对灰缝颜色的要求选用。
2)不能在高温直射的阳光下或雨天、高湿度、5C以下、大风等气候条件下施工。
