地下室墙体模板1地下室内、外墙模板配置一、本工程地下室部位墙体相对较多,考虑到上部结构墙体与地下室外墙缺少通用性,为降低本钱,依照工期需要,地下室内外墙模板的配置大部份为通用板,加工少量非通用板的方式施工。
二、地下室墙模板均采纳厚度为12mm双面覆膜胶合板现场组拼大模板木模体系,接缝部份竖向次龙骨采纳50×100mm木方,其余次龙骨采纳48(t=3.5mm)钢管,计算间距150mm,主龙骨为248(t=3.5mm)钢管,间距600mm,最下五道螺杆间距300 mm。
内墙采纳M14型对拉螺栓,考虑到部份地下室外墙为防水混凝土,有防水要求的外墙采纳M14型止水螺栓。
对拉螺栓的长度为墙厚+460mm。
配置专门的阴阳角模。
3、由于泵送砼浇筑完毕后,其浮浆层的厚度一样为3~4cm,施工时,应将这些软弱砼剔除;因此,墙体模板应上包到板底向上5cm。
外墙外模板还应下包一个板厚。
4、内外墙模板支设见图示。
墙模板支设示用意5对拉穿墙螺杆对拉螺栓采纳钢筋套丝成型,间距600×600。
外墙采纳止水对拉螺栓,内墙采纳一般对拉螺栓,用3形件与横肋固定对拉螺栓,具体做法见以下图:螺栓大样图6双面覆膜胶合板墙体模板支设a) 在基础或顶板浇筑砼时预埋Ф25钢筋地锚,地锚长度500 mm。
地锚距墙~3m,露出地面200mmb) 墙、柱支模前,其根部必需加焊Ф14钢筋限位,以保证其位置准确,顶板砼浇筑时在墙根部预埋Ф14短钢筋头,以便与定位钢筋焊接,幸免直接与主筋焊接咬伤主筋,设置间距不大于1000mm,并在转角处增加设置。
c) 模板利用前,应预先装配好,标明模板编号,并吊至安装地址,依照编号在相应的模位安装。
模板拼缝处加海绵条,并加一道50mm×100mm方木。
墙支完一侧模板后,将螺杆穿上,再支另一侧模板。
安装主龙骨2φ48×主龙骨钢管,再用3形卡、对拉螺栓收紧,最下面三道螺栓用双螺母。
d) 地下室墙体模板支撑采纳φ48×钢管做斜撑,支撑沿墙间距为1.2m设置。
柱模板(设置对拉螺栓)技术交底使用。
5、为防止模底烂根,放线后应用水泥砂浆找平并加垫海绵。
6、所有柱子模板拼缝、梁与柱、柱与梁等节点处均用海绵胶带贴缝,楼板缝用胶带纸贴缝,以确保混凝土不漏浆。
7、模板安装应严格控制轴线、平面位置、标高、断面尺寸、垂直度和平整度,模板接缝隙宽度、高度、脱模剂刷涂及预留洞口、门洞口断面尺寸等的准确性。
严格控制预期拼模板精度。
8、严格执行预留洞口的定位控制,预留洞口时,木工严格按照墨线留洞。
9、每层主轴线和分部轴线放线后,规定负责测量记录人员及时记录平面尺寸测量数据,并要及时记录墙、柱、成品尺寸,目的是通过数据分析梁体和柱子的垂直度误差。
并根据数据分析原因,将问题及时反馈到有关生产负责人,及时进行整改和纠正。
10、所有竖向结构的阴、阳角均须加设橡胶海绵条于拼缝中,拼缝要牢固。
11、阴、阳角模必须严格按照模板设计图进行加固处理。
12、为防止梁模板安装出现梁身不平直、梁底不平下挠、梁侧模胀模等质量问题,支模时应将侧模包底模,梁模与柱模连接处,下料尺寸应略为缩短等。
安全保证措施1、模板安装高度在2m及以上时,应符合现行国家标准《建筑施工高处作业安全技术规范》JGJ 80的有关规定。
2、模板及其支撑系统在安装过程中必须设置防倾覆的可靠临时设施。
3、登高作业时,各种配件应放在工具箱或工具袋中严禁散放在模板或脚手板上,各种工具应系挂在操作人员身上或放在工具袋中,不得掉落。
4、安装模板时,上下应有人接应,随装随运,严禁抛掷。
且不得将模板支搭在门窗框上,也不得将脚手板支搭在模板上,并严禁将模板与上料井架及有车辆运行的脚手架或操作平台支成一体。
5、当模板安装高度超过3.0m时,必须搭设脚手架,除操作人员外,脚手架下不得站其他人。
高处作业时,操作人员应佩戴安全帽、系安全带、穿防滑鞋。
安全帽和安全带应定期检查,不合格者严禁使用。
6、作业人员严禁攀登模板、斜撑杆、拉条或绳索等,不得在高处的墙顶、独立梁或在其模板上行走。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

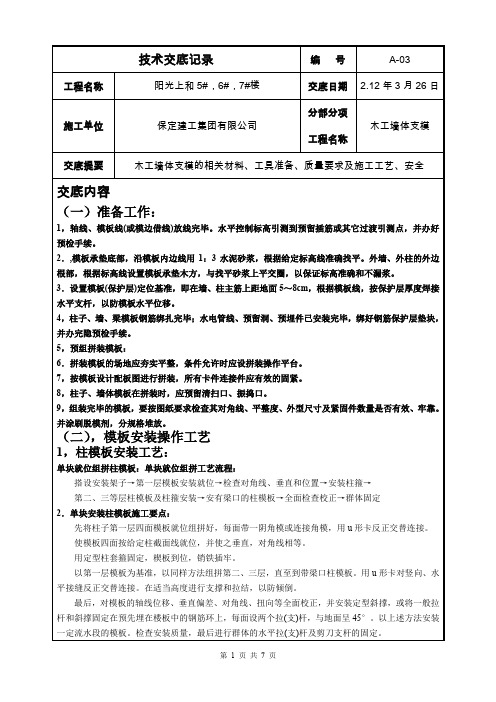

表C2-1编 号 02-C2-004 工程名称 ***花园二期3#楼交底日期 2010年06月05日施工单位 ***公司分项工程名称模板工程交底提要首层及标准层墙体大模板的相关材料、机具准备、质量要求及施工工艺为防止窗洞口上浮将窗洞口上部用与钢筋焊接的顶模棍顶住模板,下部用12#铅丝拧成四股穿上钢筋棍将模板下部穿孔与洞口加强筋绑牢。
审核人 交底人 接受交底人干燥松木方料刨光100厚干燥松木方料刨光15厚光面木胶板15厚光面木胶板扁钢20钢筋148钢管扁钢48钢管钢筋棍2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
出师表两汉:诸葛亮先帝创业未半而中道崩殂,今天下三分,益州疲弊,此诚危急存亡之秋也。
然侍卫之臣不懈于内,忠志之士忘身于外者,盖追先帝之殊遇,欲报之于陛下也。
诚宜开张圣听,以光先帝遗德,恢弘志士之气,不宜妄自菲薄,引喻失义,以塞忠谏之路也。
宫中府中,俱为一体;陟罚臧否,不宜异同。
若有作奸犯科及为忠善者,宜付有司论其刑赏,以昭陛下平明之理;不宜偏私,使内外异法也。
侍中、侍郎郭攸之、费祎、董允等,此皆良实,志虑忠纯,是以先帝简拔以遗陛下:愚以为宫中之事,事无大小,悉以咨之,然后施行,必能裨补阙漏,有所广益。
模板安装安全技术交底随着建筑、装修行业的发展,人们对于建筑装修的要求也越来越高。
而模板安装作为建筑装修的重要环节之一,其安全性显得尤为重要。
在进行模板安装时,必须要重视安全技术交底,以保障人员的生命安全和项目进展的顺利进行。
一、模板安装的基本步骤模板安装是指将建筑模板按照设计要求搭设在柱、墙、梁等结构上,以形成所需的建筑外形和内部结构。
模板安装的基本步骤包括:评估设计要求、准备工作、现场布置、安装调整、连接固定和清理保养等步骤。
在进行这些步骤之前,必须对模板安装的安全要求进行充分的了解和交底。
二、模板安装的安全要求1. 建立安全意识:模板安装人员应该在接到任务之前,充分了解模板安装的安全要求,建立起严谨的安全意识,确保在工作过程中始终保持高度的警惕。
2. 使用合格的材料和工具:模板安装所使用的材料和工具必须经过严格筛选,保证其质量合格、性能稳定。
同时,要定期进行设备和工具的检测和维护,确保其安全可靠。
3. 搭建安全防护措施:在进行模板安装之前,必须要对施工现场进行周全的安全防护措施布置,如搭建安全扶手、防护网等设施,以保证安全施工。
4. 严格的操作规程:模板安装中,人员必须按照相关的操作规程进行施工,杜绝违反规程行为的发生,以保证作业的安全性。
5. 安全培训和交底:为了保证模板安装人员能够熟悉操作流程和掌握安全技术要点,施工单位必须进行必要的安全培训和技术交底,确保每位人员都具备必要的安全知识和技能。
三、模板安装的常见安全隐患及对策1. 高处作业安全:模板安装往往需要进行高处作业,存在着坠落、滑倒等风险。
施工单位应该设立必要的高处作业安全防护措施,如安全网、安全带等,并确保人员配备合格的个人防护设备。
模板技术交底范本精品文档技术交底施工单位工程名称交底部位交底内容:一、作业条件1、按工程结构图和有关变更、通知等进行模板设计和配套,确保刚度和稳定性。
2、楼层的墙柱、梁、门窗洞口位置线及标高线已弹线或标注明确。
3、墙体钢筋绑扎验收完毕,水电管线及予埋件安装验收完毕。
4、墙柱内杂物清理干净,定位钢筋已焊好或扎好。
5、现场钢筋已经监理验收合格。
二、模板施工(一)模板的支设安装1、模板的支设安装,应遵守下列规定:a、按配板设计循序拼装,以保证主模板系统的整体稳定。
b、配件必须装插牢固,支柱下的支承面应平整垫实,要求足够的受压面积。
c、予埋件与预留孔洞必须位置准确,安设牢固。
d、支柱所设的水平撑或剪刀撑,应按组织和整体稳定性布置采用Ф48×3.5扣件式钢筋管搭设,支撑系统步距1500(尚有申明除外),立杆用可调顶托,伸出长度0.2m,12厚胶合板,50×80木方。
板下及梁下的立杆顶为双钢管主楞,可调托撑节点,梁两侧梁板共用的立杆于梁下采用单钢管主楞和双扣件节点(扣件拧紧力矩、抗滑移扣件止的下顶紧水平均所有检查,且上下扣件间隙≤2mm)。
梁支架每排立杆(以上均已含梁两侧梁板共用的立杆)以梁竖向中线为对称轴,按横距=(梁宽+600)mm/(每排根楼-1)均漫衍置(计算横距<300的依照300设置);梁下次楞平行于梁截而布置,梁侧上下木方压脚,梁底步步紧锁紧。
1.2梁板支撑系统详细做法如下:梁板底(截面积S≤0.24㎡):梁底木方间距250,梁下每排设2根承重立杆,纵距1000。
以300×600代表梁为验算对象。
板(厚≤160mm)立杆纵、横向间距900,步距不大于1500,板底次楞50×80方木@250,主楞双钢筋,可调支撑托节点。
柱、墙及梁高≥700梁的侧模;竖向次楞方木≤200,双钢管主楞(含柱箍)水平布置,竖向间距400;Ф12高强对拉螺栓或Ф14的普通对拉螺栓,竖向间距≤400,水平间距≤400,起.模板工程分部工程日期基础与主体模板工程年月日精品文档步距底200,梁高<700梁侧次楞间距≤225,双钢管主楞间距450,梁侧上下木方压脚,梁底步步紧锁紧。
