电梯井钢平台施工设计方案
- 格式:doc
- 大小:58.50 KB
- 文档页数:9
一、编制依据1. 《建筑施工安全生产管理条例》2. 《危险性较大的分部分项工程安全管理规定》3. 《建筑施工高处作业施工规范》4. 《建筑施工安全检查标准》5. 《钢结构焊接规范》6. 《混凝土结构设计规范》7. 《混凝土结构工程施工规范》8. 项目施工组织设计9. 项目施工总承包合同10. 项目施工图纸二、工程概况本工程为某高层建筑,共设有两部电梯,分别为担架电梯和乘客电梯。
电梯井道尺寸为担架电梯:2250mm×2050mm,乘客电梯:2100mm×2050mm。
电梯井道高度为96.15m至107.25m。
三、施工平台设计概况1. 平面布置:根据电梯井道尺寸,设计可拆卸式电梯井施工平台,分为担架电梯平台和乘客电梯平台。
2. 材料要求:采用优质钢材,确保平台的稳固性和安全性。
3. 安全防护措施:设置安全网、防护栏杆、踢脚板等,确保施工人员的安全。
四、施工平台使用要求1. 平台搭设:根据电梯井道尺寸,逐层搭设平台,确保平台稳固。
2. 平台连接:平台之间采用连接件连接,确保连接牢固。
3. 平台使用:施工人员在使用平台时,必须佩戴安全带,并遵守操作规程。
五、材料质量标准及要求1. 钢材:符合国家标准,表面光滑,无锈蚀、裂纹等缺陷。
2. 连接件:符合国家标准,强度高,耐腐蚀。
3. 安全防护材料:符合国家标准,具有良好的抗拉强度和抗冲击性能。
六、检查、监测措施1. 施工前,对平台进行验收,确保平台搭设牢固、安全。
2. 施工过程中,定期检查平台的安全性能,发现问题及时整改。
3. 施工结束后,对平台进行拆除,确保现场整洁。
七、安全技术措施1. 施工人员必须经过专业培训,掌握安全操作技能。
2. 施工现场设置安全警示标志,提醒施工人员注意安全。
3. 设置专职安全员,负责现场安全管理。
八、应急救援预案1. 制定应急救援预案,确保在发生事故时,能够迅速、有效地进行救援。
2. 配备应急救援设备,如急救箱、消防器材等。
电梯井钢平台施工方案一、前言在建筑工程施工中,电梯井是一个重要的部分,需要进行施工工序。
本文将从施工方案的角度,来详细介绍电梯井钢平台施工的步骤和要点。
二、施工准备在进行电梯井钢平台施工之前,施工单位需要做好以下准备工作:1.确定施工方案和施工图纸,以及相关安全技术规程;2.准备施工所需的材料和设备,包括钢筋、水泥、木工工具等;3.拟定工程进度计划,确保施工进度;4.安排好施工人员,确保施工质量和安全。
三、施工步骤1. 测量定位在进行钢平台施工之前,首先要进行电梯井的测量定位工作。
确定钢平台的位置和大小,标记出施工边界线。
2. 钢筋加工和安装根据施工图纸要求,对钢筋进行加工,并按照设计要求进行安装,确保钢平台的承重能力和稳定性。
3. 混凝土浇筑在完成钢筋的安装后,进行混凝土浇筑工作。
注意控制浇筑的厚度和均匀性,确保钢平台的平整度和强度。
4. 设备安装完成混凝土浇筑后,安装电梯井所需的设备,如防护栏杆、安全门等,确保电梯井的安全性。
四、安全注意事项在进行电梯井钢平台施工时,施工单位需严格遵守以下安全注意事项:1.严禁趴工、坐工,避免高处坠落事故;2.佩戴安全帽、安全带等个人防护装备,保证个人安全;3.施工现场要设置明显的安全警示标志,划定施工区域;4.严格按照施工图纸和安全规程进行施工,避免安全隐患。
五、总结通过本文的详细介绍,我们对电梯井钢平台施工方案有了更深入的了解。
在实际施工中,施工单位需要严格按照方案和技术规程进行操作,确保施工质量和安全。
希望本文对相关工程人员有所帮助,谢谢阅读!参考文献1.《建筑工程施工技术规范》,中国建筑工业出版社;2.《电梯井施工安全技术规程》,中华人民共和国住房和城乡建设部。
电梯井操作平台施工方案三角架一、项目背景二、施工方案1.选材操作平台采用高强度钢材制作,常见的材料有Q235钢、Q345钢等,材料的选择应符合国家相关标准。
2.设计和制作根据电梯井的尺寸和需要,在平台四周设计和安装三角架。
三角架的设计和制作应符合相关安全标准,确保其稳定性和承重能力。
三角架的构成一般包括立柱、横梁和斜撑,横梁和斜撑与立柱连接采用焊接或螺栓连接。
3.安装操作平台的安装需要根据实际情况进行调整和处理,确保稳定和安全。
在安装之前,需对电梯井进行检测和评估,确保平台的尺寸和位置符合要求。
安装时,首先安装操作平台的立柱,然后安装横梁和斜撑,最后进行调整和固定。
4.考虑使用安全设备为了保证操作平台使用的安全性,可以考虑在操作平台上安装安全设备。
例如,可以安装防滑垫,以防止工作人员滑倒。
此外,还可以根据需要,安装护栏和安全网。
5.施工安全措施在进行操作平台施工过程中,需要严格遵守安全操作规程,采取安全措施。
施工人员必须戴好安全帽、安全带等个人防护装备,并接受必要的安全培训。
同时,现场应设置警示标识,确保施工现场的安全性。
6.工期和质量控制操作平台施工需要合理安排施工工期,确保施工质量的同时,尽量减少对电梯运行的影响。
在施工过程中,应进行定期检查和测试,确保操作平台的稳定性和安全性。
三、结论电梯井操作平台的施工方案三角架是确保操作平台稳定性和安全性的重要设计和制作要素。
三角架的设计和制作应符合相关安全标准和要求,并结合具体施工情况进行适当调整和控制。
在施工过程中,必须严格遵守安全操作规程,并采取必要的安全措施,确保施工的质量和安全性。
一、编制依据二、工程概况三、施工准备3.1 技术准备组织相关人员根据工程特点,考虑经济技术合理性讨论、论证操作平台搭设方式,达成共识。
根据论证意见编制施工方案,并组织施工管理人员学习,向操作班组详细交底。
3.2 材料准备3.2.1 型钢:采用符合《碳素结构钢》(GB/T700-2006)中的牌号Q235钢标准的钢材。
3.2.2 钢管:钢管应选用符合现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3091)中规定的Q235普通钢管,其材质性能应符合现行国家标准《碳素结构钢》(GB/T700)的有关规定。
钢管规格①48X 3.5mm壁厚最小值不得小于3.0mm钢管外涂刷防锈漆并定期复涂以保持完好。
禁止使用有明显变形、裂纹和严重锈蚀的钢管。
3.2.3 扣件:采用可锻铸铁或铸钢制造,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的有关规定。
有裂纹、气孔的严禁使用。
扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于3mm。
扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm。
3.2.4 脚手板:脚手板应采用木板制作,厚度不小于50mm宽度大于等于200mm 长度为4--6m 。
其材质应符合国家现行标准《木结构设计规定》(GB50005中对II级木材的规定,不得有开裂、腐朽、横透疖的木板。
脚手板的两端应采用直径为4mn fi勺镀锌钢丝各设两道箍。
3.2.5 注意事项:制作平台前应对进场的材料及进行严格检查,符合要求后才能使用。
3.3 、人员准备平台的加工制作要用专业焊工加工制作。
塔司、信号工、架子工等必须经过专业培训,经过考核合格,持证上岗。
本工程配置专业焊工2 人,专业工长及技术人员进行技术指导及验收。
四、总体思路本工程电梯井道首层操作平台采用钢管搭设落地式井字架。
二层以上电梯井道结构施工采用钢制操作平台。
电梯井平台架施工方案一、方案背景:电梯是现代建筑不可或缺的设备之一,而电梯井平台架则是电梯井的必要组成部分。
电梯井平台架用以支承电梯机组及相关设备,并提供操作和维护的场地。
因此,电梯井平台架的施工方案应具备稳固、安全、方便操作等特点。
二、施工前的准备工作:1.施工人员:合格的施工队伍,包括工程师、技术员、焊工等专业人员;2.施工材料:钢材、角钢、螺栓、膨胀螺栓等;3.施工机具:电动工具、切割机、钳工工具、起重设备等;4.施工图纸及施工方案:根据实际情况制定施工图纸及施工方案;5.施工现场安全设施:设置警示标志、安全帽、安全网等,确保施工安全。
三、施工步骤:1.测量定位:根据电梯机组的尺寸和楼层高度,通过测量确定电梯井平台架的定位,并在施工现场标出。
2.制作平台架:根据设计要求和测量结果,将选择好的钢材切割、翻边、焊接成平台架的主体结构。
主体结构需要具备承重能力和稳固性,以确保电梯机组的安全运行。
3.固定主轴位置:根据电梯机组的布置图,将主轴的位置固定在井筒内,同时配以膨胀螺栓进行固定。
固定后需要检查螺栓的紧固状态,确保其稳固可靠。
4.安装平台架:将制作好的平台架安装在主轴上,通过螺栓将其固定。
在安装过程中需要严格控制平台架的水平度和垂直度,并进行调整,确保平台架的平整稳定。
5.连接电梯机组:将电梯机组与平台架进行连接,一般采用螺栓连接,通过紧固螺栓将电梯机组与平台架牢固地固定在一起。
6.验收和试运行:施工完成后,对电梯井平台架进行验收,并进行试运行。
验收时需要检查平台架的稳固性、运行是否顺畅、是否存在异响等问题,确保其符合设计要求和使用要求。
四、安全措施:1.施工人员必须佩戴安全帽、安全带等个人防护装备,确保施工过程中的人身安全;2.设置警示标志,将施工区域划分出来,防止无关人员进入;3.在施工现场设置安全网,防止物体下落伤人;4.悬挂警示牌,提醒施工人员注意安全事项;5.合理安排施工队伍,确保施工过程中预留足够的空间,防止意外碰撞和摔倒等情况。
钢结构电梯井施工方案钢结构电梯井施工方案一、工程概况本方案施工的钢结构电梯井位于某高层建筑物内,总高度为30米。
电梯井的尺寸为5米×5米,采用钢结构梁柱体系,外墙采用钢板材料,内墙采用轻钢龙骨石膏板。
二、施工步骤:1. 基础处理:根据设计要求,在地下室进行梁柱基础的打桩和浇筑,确保电梯井的基础牢固可靠。
2. 钢结构制作:根据设计图纸,制作梁柱、梁、楼板等结构构件,并进行质量检验。
同时,预制好各种连接件和支撑件,以备施工使用。
3. 安装钢结构:先按设计要求在地面上进行结构拼装,并使用吊车将预制好的结构构件吊起,然后逐层搭设、拼装至顶层。
在搭设过程中要注意严格控制各部位的垂直度和水平度。
4. 焊接连接:在完成结构搭设之后,使用电焊机对各个结构构件进行焊接连接。
焊接工艺要符合相关规范,焊接缝要做好除锈、清洁工作。
焊接完毕后,需进行焊接缺陷检测,确保焊接质量符合要求。
5. 外墙处理:安装外墙材料,使用电钻将钢板固定在钢结构上,并进行密封处理,以保证防水、防火和保温效果。
6. 内墙处理:安装轻钢龙骨,并在龙骨上固定石膏板。
根据需要,可以在石膏板上进行涂刷、贴瓷砖等。
7. 防水处理:在井底和井口位置进行防水处理,采用专业的防水涂料进行刷涂,确保电梯井的防水性能。
8. 安全设施安装:根据设计要求,安装电梯井内的安全设施,包括井道灯、消防栓、喷淋系统等。
9. 室内装饰:根据设计要求,进行电梯井内的装修工作,包括地面刷涂、灯具安装等。
三、施工注意事项:1. 施工前需完成相关安全防护措施,确保施工人员的安全。
2. 施工过程中,应高度关注施工现场的安全状况,保持施工现场整洁,杜绝安全隐患。
3. 施工期间要做好与其他施工工序的协调工作,避免产生冲突和影响进度。
4. 所有施工材料和设备要符合国家相关标准,杜绝使用次品材料或设备。
5. 施工完毕后,进行验收工作,确保钢结构电梯井的质量达到设计要求。
以上为钢结构电梯井施工方案,希望对你有所帮助。
目 录1.编制依据 2 2 2 3 3 4 4 4 5 7 92.工程概况3.施工准备3.4.电梯井防护的目的 3.5.技术标准 4.钢制平台制作 5.钢制平台搭设原理 6.施工方法7.安全注意事项及安全技术措施 8.应急救援预案9.电梯井操作平台验算1.编制依据1.幸福家园项目施工图纸 .2.幸福家园项目施工组织设计3.《实用高层建筑手册》4.《建筑施工扣件式钢管脚手架安全技术规程》 JGJ130-20115.《建筑施工企业安全生产管理规范》 GB50656-20116.《建筑施工安全检查标准》 JGJ59-2011.2.工程概况序号 项 目内容1 2 工程名称 地理位置 建设单位 设计单位 勘察单位 监理单位 施工单位 建筑规模 幸福家园项目正定县车站西街与京五西路西北角 3 河北正华房地产开发有限公司 河北拓扑建筑设计有限公司4 5 中国兵器工业北方勘察设计研究院有限公司河北恒建工程项目管理有限公司石家庄建工集团有限公司 建筑面积为 31053.92m 2合格7 8 10 11合同质量目标3.施工准备3.1材料准备3.1.1电梯井钢平台原材料检验用于钢平台支撑架所用材料必须符合国家标准或规范规定; 要求钢制平台板在使 用前必须对进场材料进行严格检查,符合要求后方可使用。
3.2人员准备及证件办理 3.2.1施工手续及证件所有操作工人必须具备“特种作业操作证”并接受相应的三级安全教育。
操作工人必须定期体检,合格者方可持证上岗,凡患有高血压、心脏病、癫痫病、晕高或视力不够等不得从事电梯井道安全防护作业。
3.2.2劳务人员培训、教育全体施工人员除参加项目部组织的入场教育、普法维权教育外,还必须参加本工种应知应会的考核,进行三级安全教育考核合格后方可上岗。
3.2.3人员准备序号工种人数4人4人备注1 2 特殊操作工杂工上岗证3.3钢制平台板设计荷载本工程电梯井道操作钢制平台板设计容许荷载为板的支撑荷载及施工操作人员与其他施工荷载。
电梯井操作平台施工方案
一、方案背景
电梯井作为电梯设备运行的重要通道和维护区域,对于电梯运行的安全稳定起着至关重要的作用。
为了提高电梯井内维修作业的便捷性和安全性,设计制作一套电梯井操作平台成为必要的措施。
二、平台设计方案
1. 材料选择
•主体结构: 选用耐腐蚀、承重能力强的钢材材料。
•板面:选择厚度适中,防滑性能良好的防滑钢板。
•扶手护栏:采用易清洁、抗氧化的不锈钢扶手护栏。
2. 结构设计
•平台高度:根据电梯井深度和维修需求,设置合适的平台高度,方便工作人员操作。
•梯级设计:平台应设有坡度适中的梯级,便于工作人员进出。
•扶手护栏:设置在平台四周,保障工作人员操作安全。
三、施工步骤
1. 准备工作
•确认电梯井维护时间,避免影响电梯正常运行。
•安全防护:设置警示标志,悬挂安全带等安全设备。
2. 安装平台结构
•根据设计图纸,将各部件进行组装,确保平台结构牢固。
•测量确认平台位置,调整平台高度和梯级坡度。
3. 收尾工作
•对平台进行全面检查,确保每个部件安装正确。
•清理施工现场,保持整洁。
四、安全注意事项
•施工过程中需佩戴安全带,确保工作人员安全。
•注意防火防爆,防止施工操作引发火灾事故。
•严格按照设计图纸操作,避免误操作导致安全隐患。
五、总结
通过合理设计和施工操作,电梯井操作平台将为电梯维修和检测工作提供便利,有效提升工作效率。
在施工过程中,必须严格按照方案要求进行操作,确保施工质量和人员安全。

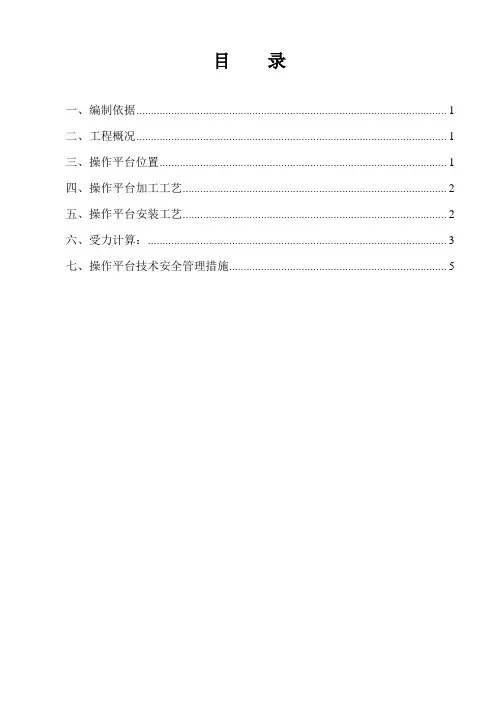

目录一、编制依据 (1)二、工程概况 (1)三、操作平台位置 (1)四、操作平台加工工艺 (2)五、操作平台安装工艺 (2)六、受力计算: (3)七、操作平台技术安全管理措施 (5)一、编制依据1、《建筑施工高处作业安全技术规范》2、《建筑钢结构焊接规程》3、施工组织设计4、建筑结构施工图参考书籍:1、建筑材料手册2、建筑施工手册二、工程概况本工程为丰台南苑鲁能石榴庄S-24地块2#自住型商品住房等2项工程,建设单位为北京顺义新城建设开发有限公司,监理单位为北京双圆工程咨询监理有限公司,施工单位为北京建工四建工程建设有限公司。
本工程总建筑面积为78644.84㎡,其中2#自住型商品住房面积为28494.83㎡,3#自住型商品住房面积为50150.01㎡,建筑高度为80m。
本工程电梯井拟采用钢质定型大模板,其中2#楼有两处电梯井,每处两个电梯井,电梯井尺寸分别为2200mm*2150mm及2500mm*2200mm。
3#楼为3处电梯井,电梯井尺寸分别同2#楼。
本工程地下4层,地上29层。
各层层高为地下四层为3.6m,地下三层为3.6m,地下二层为3.9m,地下一层为2.95m,首层为2.8m,以上标准层为2.7m。
电梯井大钢模高度为2.773m。
三、操作平台位置操作平台位于电梯井内,从地下四层墙体开始设置,随着每层结构施工,逐层向上提升,直到结构顶层。
四、操作平台加工工艺1、构造措施:平台大小:操作平台大小每边比电梯井净空尺寸小20mm。
具体构造见后附图。
2、电梯井操作平台四周主梁采用[10槽钢,中间次梁及联系梁采用[8槽钢,次梁间距、联系梁间距均为30cm。
槽钢上焊6mm厚钢板。
3、平台四角处用φ20钢筋焊接4个吊环,焊接长度20cm。
4、承重采用4根14号工字钢,工字钢长度为600mm,工字钢一端焊接10mm厚300*300钢板,工字钢与钢板满焊。
五、操作平台安装工艺1、在楼层楼板高度以下300mm,预留110mm*70mm洞口,各洞口高度最高最低偏差不得超过2mm。
电梯井操作平台施工方案编制人:校对人:审核人:审批人:目录一、工程概况1、各方主体概况1项目名称:2建设单位:3设计单位:4监理单位:5勘察单位:6施工单位:2、工程基本概况3、电梯井概况1、5-12楼电梯井,为了保证电梯井道内施工人员的安全施工,拟在电梯井内搭设操作平台,以便于施工,故编此施工方案;具体尺寸如下:2、2层以上采用定型化三角槽钢平台,三角槽钢平台随楼层上升二、编制依据1)建筑施工扣件式钢管脚手架安全技术规范 JGJ130-20112)建筑施工手册第4版扣件式钢管梁板模板支撑架的稳定计算3)钢结构设计规范GB50017-2014中国建筑工业出版社;4)建筑结构荷载规范GB50009-2012中国建筑工业出版社;5)混凝土结构设计规范GB50010-2010中国建筑工业出版社;6)建筑施工安全检查标准JGJ59-2011中国建筑工业出版社;7)建设部87号文件8)石狮国宾壹号院项目施工图三、落地式钢管平台搭设1、现场准备井架搭设前应对电梯基坑内杂物清理干净,并对基底污水排除干净,且对场地进行平整,以便井架的搭设;2、材料准备1、Φ48×钢管,其质量应该符合现行国家标准碳素结构钢GB/T700中Q235-A钢的规定;2、直角扣件、旋转扣件、对接扣件等扣件,应采用可锻铸铁制作的扣件,其材质应符合现行国家标准钢管脚手架扣件GB15831的规定;且在螺栓拧紧扭力矩达到65N·m时,不得发生破坏;3、架体搭设方法1、负1层至2层采用落地式井架搭设,其架体搭设平面布置:架体立杆横向间距,纵向间距,步距不得大于,井道内架体水平杆每间隔一个步距采用顶托及木方与墙面顶紧;架体具体平面布置图如下:架体平面布置图操作平台2、在2层楼面电梯洞口位置采用钢管、方木、模板进行施工平台搭设,具体平面布置图如下:1、水平钢管作为主梁进行支撑,两个方向各设置两根;2、架体搭设步距不得大于,且每隔一个步距采用顶托及木方与墙面顶紧,保证结构的整体稳定性;3、在钢管上间距100mm铺设4090方木;4、在方木上铺设15mm模板,模板与方木用钉子与方木固定牢固;5、架体搭设完成后,需按照每隔一层一道软防护和一道硬防护进行安全防护的搭设;四、落地式钢管平台的拆除1、拆除前应认真听取工长与安全员的安全技术交底;2、拆除前应全面检查井架的扣件连接、连墙件、支撑体系是否符合构造要求;3、应清除井架上杂物与楼面障碍物;4、拆除作业必须由上而下逐层进行,严禁上下同时作业;5、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的扣件时,应先通知对方,以防坠落;6、拆除作业人员必须佩戴安全帽,系安全带,穿软底鞋;7、拆除时如有供电线路,要采取隔离措施严禁架杆接触电线;8、所有拆除物件严禁拆除抛掷到地面;五、三角形槽钢操作平台1、材料用量材料用量表材料部门要根据现场计划提前作好材料进场准备工作,做到及时进场;2、施工方法1、电梯井平台采用三角式支撑操作平台,吊环采用φ20未经冷拉Ⅰ级钢与平台支撑上槽钢焊接;平台支撑采用8槽钢焊接成三角形;2、电梯井道尺寸为×,此尺寸为结构净空尺寸,平台加工尺寸应在此尺寸基础上每边各减小25mm制作,平台四周采用∠50505等边角钢焊在平台四边的槽钢上,固定此操作平台上的木板;3、电梯井平台,与结构墙体距离为25mm,平台上满3mm厚防滑钢板;4、操作平台角钢与支撑槽钢焊接;焊缝要饱满,达到二级焊缝标准;3、支撑槽钢与墙体连接主体施工时,待下部已经施工完成的砼达到上人强度时,将平台用塔吊慢慢吊入电梯井道,三角支撑下部带短槽钢支撑的一端要在电梯井门一侧,待短槽钢支撑卡住电梯门洞下边缘时,在短槽钢的焊接钢管上连接横向钢管,并固定在电梯井门洞臂上;4、安装与提升常温施工时,砼强度达到后方可进行平台支搭;1、设备夹层电梯井墙体模板拆除后,待混凝土强度满足要求后即可安装平台;2、用塔吊整体向上提升电梯井平台;首先在起升电梯井之前,将所有障碍物排除如模板、拉结、安全网、保险卡等,塔吊挂勾用逮子绳和卡环挂在平台四角结点处,使架子起升后平稳;塔吊使钢丝绳绷紧、调对方向后,拆除井口横向钢管,将平台提升到上一层;安装好横向固定钢管,方可卸塔吊吊钩;5、质量标准及要求1、材料要求①、角钢:50505㎜等边角钢,角钢应平直光滑,无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;角钢应有产品合格证,必须涂有防锈漆并严禁打孔;②、槽钢:槽钢为8,应平直光滑,无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;槽钢应有产品合格证,必须涂有防锈漆并严禁打孔;③、木脚手板:采用杉木或松木制作,其长度为2~6m,厚度不小于5cm,宽度不小于200cm,不得使用有腐朽、裂缝、斜纹及大横透节的板材;两端头应设直径为4mm的镀锌钢丝箍两道;④、安全网:大眼网必须采用正规厂家生产的合格品,有关证件齐全;2、检查验收阶段①、电梯井平台安装前;②、作业层上施加荷载前;③、每层提升完毕后;3、检查验收依据①、高处作业吊篮安全规则JGJ5027-92;②、电梯井平台施工方案及变更文件;③、技术交底文件;4、定期检查项目①、槽钢横梁及平台的变形是否符合要求;②、平台构件的焊缝是否有开裂,钢丝绳连接是否牢固;③、卡扣是否松动;④、安全防护措施是否符合要求;⑤、是否超载;六、电梯井道防护1、电梯井道硬防护每隔1层一设置,垂直高度控制在米以内为宜,最大不超过10米;2、在电梯井道内沿纵向设置固定角钢支架,支架长度小于井道净尺寸50mm;角钢支架尺寸不小于60×60×5mm;3、角钢支架使用膨胀螺栓M16固定在墙体上;4、沿电梯井道横向满铺脚手板,脚手板厚度不小于25mm,宽度为250mm;脚手板两端用20×50mm通长木条固定;5、角钢支架上端间隔一定距离预留小孔,以便于使用螺钉将支架与木板固定,必须保证每块木板均有效固定;6、电梯井道口张贴警示牌,标明最大荷载不超过200kg,同时容纳人数不超过2人,支护平台不可堆放物品;7、电梯井门采用采用中天定型化防护门,在电梯井两侧混凝土墙内用膨胀螺栓固定;电梯井隔离平面图电梯井隔离剖面图电梯井门洞防护图七、安全文明施工1、井架搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则GB5065等考核合格的专业架子工;上岗人员应定期检查,合格方可持证上岗;2、搭设井架人员必须佩戴安全帽、系安全带、穿防滑鞋;3、井架的构配件的质量与搭接质量,应按规定验收合格后方准使用;4、作业层上的施工荷载应符合设计要求,不得超载、不得将模板支架、揽风绳、泵送混凝土等到固定在井架上,严禁悬挂起重设备;5、井架使用中,应定期检查杆件的设置的连接,支撑、门洞桁架等的构造是否符合要求,扣件是否松动,脚手架垂直度偏差,安全防护措施是否符合要求,是否超载;6、在井架的使用期间严禁拆除主节点处的纵、横向水平杆;7、不得在井架基础及相临处进行挖掘作业,否则应采取安全措施;8、在井架上进行电、气焊作业时,必须有放火措施和专人看守;八、安全技术措施1、成立以项目专职安全员为组长的安全监控小组,负责日常的监督检查和验收工作;2、加强对操作人员的安全交底和安全教育工作;3、电梯井平台安装与提升的操作人员必须持证上岗;4、首次安装平台必须经项目经理部验收合格后才能投入使用;5、钢架所用型钢,焊条必须具有合格证,使用过程中经常检查焊接情况及有无变形,发现异常及时更换;6、支撑用的槽钢不得弯曲压扁,不得有裂纹和严重锈蚀,码钢扣件必须合格;密眼网及兜网必须是正规厂家的产品;脚手板不得有劈裂,并保证厚度;7、每个吊环采用直径18㎜的未经冷拉的Ⅰ级圆钢制作,焊接长度每边不小于150mm;8、必须待墙体砼强度达规定的设计强度后方可提升电梯井平台;9、电梯井操作平台仅供2名操作人员操作,平台上严禁堆放任何材料;10、电梯井内的大模板或其它大模板的拆除必须使用塔吊吊起拆除,如遇停电或塔吊检修等原因不能使用塔吊时,严禁拆除大模板;11、电梯井平台在提升后,电梯井内的防护应每隔三层搭设一道水平硬防护及软防护;九、预防高空坠落事故的安全技术措施1、项目执行经理对本项目的安全生产全面负责,指导做好高处作业人员的安全教育及相关的安全预防工作;2、搭、拆、提升电梯井操作平台时应保证作业人员有可靠立足点,作业面应按规定设置安全防护设施;电梯井平台上的施工荷载应均匀堆置,并不得超过设计计算要求;3、所有高处作业人员应接受高处作业安全知识的教育;特种高处作业人员应持证上岗,上岗前应依据有关规定进行专门的安全技术签字交底;采用新工艺、新技术、新材料和新设备的,应按规定对作业人员进行相关安全技术签字交底;4、高处作业人员应经过体检,合格后方可上岗;施工单位应为作业人员提供合格的安全帽、安全带等必备的安全防护用具,作业人员应按规定正确佩戴和使用;5、安全带使用前必须经过检查合格;安全带的系扣点应就高不就低,扣环应悬挂在腰部的上方,并要注意带子不能与锋利或毛刺的地方接触,以防摩擦割断;6、项目部应按类别,有针对性地将各类安全警示标志悬挂于施工现场各相应部位,夜间应设红灯示警;7、已搭设好的电梯井平台必须满铺脚手板,脚手板要与平台连接牢固;8、高处作业前,应由项目负责人组织有关部门对安全电梯井的防护设施进行验收,经验收合格签字后,方可作业;电梯井门口的安全防护设施应做到定型化、工具化,需要临时拆除或变动安全设施的,应经项目分管负责人审批签字,并组织有关部门验收,经验收合格签字后,方可实施;9、拆除脚手架时应采用可靠安全措施,严禁高空抛掷;10、安装电梯井平台时,在下一层必须满挂兜网作为水平防护措施,以确保安全;十、电梯井平台验算计算简图电梯井操作平台验算施工荷载为N=3KN/m2;1、横向槽钢: 8号槽钢①内部型钢选用8槽钢承重,并在两端和内部分布5根8槽钢和4∟50×50×5,长度为;8槽钢:m=m,Wx=,∟50×50: m方木: m=m.②每根承重槽钢所加荷载:F1=×3000×=7560N/mQ=×++×=mq1=7560+= N/m③验算:Mmax= q1L2/8=×8=正应力σ= Mmax/r. Wx=×1000/××1000=mm<215N/mm符合要求整体稳定性:Mmax/φb. Wx=×1000/××1000=mm<215N/mm符合要求2、纵向型钢选用3根8号槽钢截面性质:m=m,Wx=每根承重槽钢所加荷载:F=qL/2=×2=验算Mmax=FL/4+2Fab/L+QlL2/8=×4+2×××+×8 =+692+ =正应力σ= Mmax/r. Wx=×1000/××1000=146N/mm<215N/mm符合要求整体稳定性:Mmax/φb. Wx=×1000/××1000=mm<215N/mm符合要求。
目录一、编制依据 (1)二、工程概况: (1)三、施工流程 (1)四、操作平台设计 (2)五、钢平台焊接要求 (2)六、电梯井道防护设置要求 (3)七、安全技术措施 (4)八、钢平台的验算 (5)一、编制依据编制本施工方案的目的是:为了减少施工操作劳动量,加快施工操作进度,减少周转材料的投入量,提高施工生产的安全度。
本施工方案编制的依据是:1.1、达观学府施工图纸。
1.2、达观学府《施工组织设计》。
1.3、《建筑施工安全检查标准》JGJ59-2011。
1.4、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20111.5、《建筑施工高处作业安全技术规范》JGJ80-91。
1.6、集团公司68个课件。
二、工程概况:2.1、本工程为吉安金城房地产开发有限公司开发的吉安达观学府项目,由南通二建承揽施工建造,位于吉安市吉安大道与吉州大道。
2.2、1#、3#楼地上16层,2~16层层高3.0米,一层为3.15米,地下室层高层5.45米、建筑物高度53.55米,剪力墙结构。
2#、5#楼地上18层,2~18层层高3.0米,一层为3.15米,地下室层高层5.45米、建筑物高度59.55米,剪力墙结构。
2.4、建筑结构的安全等级:本工程主楼安全等级均为二级,设计使用年限:50年。
基础设计等级:甲级。
抗震设防分类标准:标准设防类(丙类)。
抗震设防分类标准:标准设防类(丙类)。
结构抗震等级:剪力墙:为四级。
2.7、楼层层高2.9米,电梯井净宽2.2米,净深1.8米。
电梯门宽1.1米,高2.2米。
三、施工流程3.1、电梯井道可提升式钢施工平台,无需分散吊运电梯井道模板,自动卡支撑脚。
3.2、电梯井钢施工平台提升时,钢施工平台靠近电梯井门洞口的这组钢丝绳比另一组钢丝绳稍长约50mm,保证电梯井钢施工平台吊升时,钢施工平台的斜撑脚与电梯井门洞口边梁自动分离,确保提升时不碰撞电梯井道壁。
3.3、电梯井钢施工平台面,在电梯井门洞口对面的部位,设置两个12.6#工字钢支撑点,确保钢施工平台的平整度和电梯井钢施工平台与电梯井道边有50mm左右的空隙,保证钢施工平台提升时在井道内有比较理想的吊运空间。
四、操作平台设计4.1、电梯井道可提升式钢施工平台吊环必使用14圆钢;4.2、平台支架的焊缝高度不得小于6MM,必须满焊、围焊;4.3、精确计算,确保两个Y型支撑能够方便搁置在电梯井门洞口的砼边角上;4.4、中间两支钢管固定Y型支架;4.5、电梯井道可提升式钢施工平台吊环为4个,用φ14圆钢制作,设φ12钢丝绳两组,靠近电梯井门洞口一组比另一组稍长约50MM,以便起吊时控制平台的平度;4.6、平台要求在图中画圈部位的龙骨头凸出侧面50MM,必须顶在电梯井道的砼墙面上;4.7、其余三个面的平台边距离砼面5CM,方便吊装;4.8、在平台中间1.5m×1.5m部位的四个角,焊接4根200cm脚手架钢管,用于搭设操作平台和固定电梯井道模板。
4.9、操作平台所承受的荷载:平台自重,平台上的操作层脚手钢管架子(一层高按两步架),操作层电梯机房顶模板,钢筋混凝土层自重。
五、钢平台焊接要求5.1、焊接前检查核对材料,在材料上划出切割位置,标出零件编号。
根据井筒的尺寸以小于井筒尺寸50mm下料,下料采用气割。
5.2、焊接采用电弧焊,为防止空气侵入焊接区域而产生裂纹或气孔,应采用短弧焊。
焊接过程中,热影响区在高温停留时间不宜过长,以免晶粒过大。
5.3、多层焊时,应连续焊完最后一层焊缝,每层焊缝金属的厚度不大于5mm。
焊接角焊缝时,对接多层的第一道焊缝和单层单面焊缝要避免深而窄的破口形式。
5.4、焊缝高度6mm。
5.5、焊缝表面焊波应均匀,不得有裂纹、未熔合、夹渣、焊瘤、咬边、烧穿、弧坑和针状气孔等缺陷,焊接区不得有飞溅物。
5.6、焊缝的位置、外形尺寸必须符合规范要求。
5.7、钢制平台在使用过程中,允许施工荷载为3KN/㎡。
并经常检查焊缝质量,如发现焊缝开裂现象,必须立即停止使用,进行修整完好后,方可投入使用。
六、电梯井道防护设置要求6.1、电梯井必须设置防止人员坠落和落物伤人的防护设施,并加设明显标志警示。
6.2、如必须因施工需要临时拆除井道防护,必须经项目安全总监许元兵审核批准,工作过程必须有人值守并设置标志,当日工作完毕必须及时进行恢复。
6.3、电梯井门口处设置1.8m高固定栅门,固定栅门焊接在电梯井门两侧的埋件上,固定栅门采用废钢筋焊制,立筋间距不得大于150mm。
电梯竖向洞口在首层处穿钢管,铺设多层板,其余层均设两道大眼纶网作为水平防护网。
水平防护网绑扎固定在穿电梯井口边侧的钢管上,钢管距离电梯井内结构墙面不得大于150mm。
七、安全技术措施7.1、电梯井门上必须悬挂安全标识牌。
7.2、禁止向电梯井道内抛零件、工具、材料等杂物,如有杂物必须及时清理。
7.3、井道内安全水平网必须绑扎牢固,必须采用专业尼龙绳绑扎牢固,间距≤250mm。
张挂安全网及搭设拆除电梯井道内的设施时,操作人员必须戴好安全带,挂点必须安全可靠。
当安全网遭到破坏时及时更换。
7.4、电梯井内不得做垂直运输通道和垃圾道。
7.5、电梯井道内的设施,必须由保养人员定期进行检查、保养,发现隐患及时消除。
7.6、扣件、安全网、钢管等必须使用定点厂家的合格产品。
7.7、电焊气焊等明火作业必须提出动火申请,得到有关部门批准后方可进行动火作业。
进入井道及在2m以上的高空作业,必须佩带安全带,并确认安全可靠。
在层门口作业时,也必须佩戴。
7.8、除作业需要,每层的安全防护门不允许打开,防护门打开时,必须设专人监护。
7.9、进入电梯井道作业必须系合格的安全带,配备必要的个人劳动防护用品及特种劳动防护用品。
劳动防护用品必须要有生产许可证、合格证、检测报告,严格按国家标准实行报废。
7.10、进入电梯井道作业前,必须将各层电梯门口附近的杂物清理干净,以防止掉入井道,伤及井道内的作业人员。
使用材料必须码放在各层电梯门口的两侧,不得在各层电梯门口前,放置任何物品,以防止落入井道,造成物体打击。
7.11、特殊作业人员,如:电工、电焊、气焊工、架子工等,必须持证上岗。
八、钢平台的验算施工荷载为N =3KN/m2.8.1、横向型钢验算( 次梁)电梯井操作平台横向型钢选用12.6#槽钢承重a.内部型钢选用12.6#槽钢承重,共布置7根,长度为2.1m。
12.6#槽钢:14.223Kg/m,Wx=77.5cm3,,3mm钢板:23.55 Kg/m2按最不利荷载工况验算:验算12.6#槽钢悬挑部分活荷载标准值q1=3X0.35=1.05KN/m静荷载标准值q2 =0.2355X0.35=0.0283KNq=1.4q1+1.2q2=1.5KN/mc.验算:Mmax=qL2/2=1.5X0.36/2=271N/m正应力= Mmax/ Wx=271/77.5=3.5 N/m m <215 N/m m符合要求d.整体稳定性:因上翼缘满铺钢板,可不计算。
符合要求8.2、纵向型钢(主梁)电梯井操作平台纵向型钢选用14#工字钢承重14#工字钢截面性质:16.89Kg/m,Wx=102cm3每根承重槽钢所加荷载:活荷载标准值q1=3X1.1=3.3KN/m静荷载标准值q2 =0.3925X1.1=0.43 KN/mq=1.4q1+1.2q2=5.1 KN/ma.验算Mmax=ql2/8=75.1*2/8=3794.5+631.4+446.6=2550N.M b.正应力=Mmax/ Wx=2550/102=25 N/m m2<215 N/m m2符合要求同理,整体稳定无需验算。
8.3、斜撑验算斜撑选用14#工字钢钢承重14#工字钢截面性质:16.89Kg/m,Wx=102cm3按最不利工况考虑:将斜撑视为简支梁,所有平台板受力均由短肢斜撑传力至长肢斜撑。
则受力p=3X1.4X2.5X2.2+0.39X1.2X2.5X2.2+1.2X7X2.2X0.01X8.05+1.2X2 .5X2X20.2X0.01)/2=14.15KNMmax=ql/4=14.15X3.6/4=3794.5+631.4+446.6=12735N.Mb.正应力=Mmax/ Wx=12735/102=124 N/m m2<215 N/m m28.4、电梯井吊钩计算该钢平台合计用钢约775kg本平台设置4个吊钩。
为保守考虑,每个吊钩考虑吊装300kg。
钢平台吊钩强度计算公式为:其中,【f】为拉环钢筋抗拉强度,按照《混凝土结构设计规范》10.9.8,在物体自重标准值作用下,每个吊钩按2个截面计算,根据规范,四吊点按6截面计算。
吊钩应力不应大于50 N/mm2,【f】=50.0 N/mm2所需要的吊环最小直径D=【7750/(3.142*50.00*6)】=8.22mm本工程采用Ф14吊钩,满足要求。
8.5、焊缝计算吊环与钢平台槽钢采用直角贴角焊焊缝高度当hf=6,N=3KN焊缝长:按50mm按E43型焊条计算,取fwf=160N/ mm2焊缝所能承受的荷载为N=helwfef=0.7*50*6*160=33.6 KN>N =3KN 满足要求。
详图附后:。
