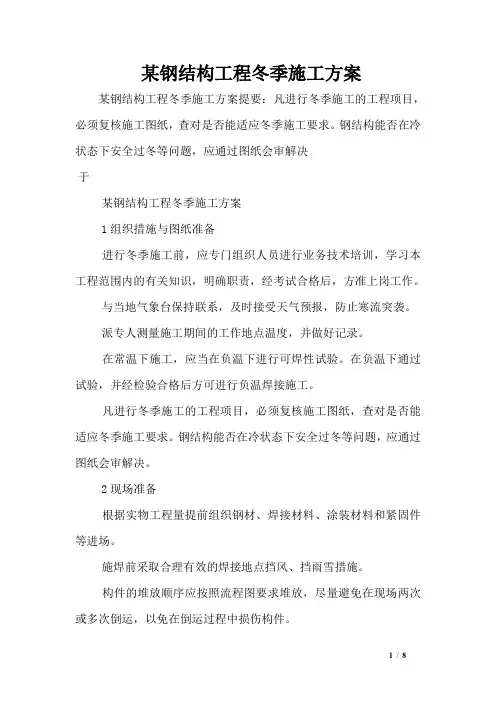

A.4 方案报审表

本表一式肆份,由承包单位填报,建设单位、项目监理机构,承包单位各一份。特殊施工技术方案由承包单位总工程师批准,并附验算结果。

XX县生活垃圾焚烧发电项目

钢结构工程

建设单位:

施工单位:

监理单位:

编制单位:

编制:

审核:

批准:

年月日

目录

一、编制依据

二、工程概况

三、当地的气温特点及对策

四、冬施前应准备的工作

五、冬期施工主要技术措施

六、冬季施工的防火、雪、霜、风吊装方案

七、安全措施

一、编制依据:

1.1文件依据

1.国家现行施工强制性条文和施工规范;

2.企业质量管理手册及程序管理文件;

3.建筑业推广应用的新技术、新设备、新工艺、新材料

4.IS09001质量管理体系、IS014001环境管理体系、GB/T28001职业健康安全

管理体系标准

1.2规范依据

1.《建筑工程冬季施工规程》JGJ104-97

2.《建筑工程施工质量验收统一标准》GBJ50300-2001

3.《高层工业建筑钢结构技术规程》JGJ99-1998

4.《钢结构工程施工质量验收规范》GB50205-2001

5.《型钢混凝土组合结构技术规程》JGJ 138-2001

6.《气体保护焊用碳钢低合金钢焊丝》GB/T 8110-2008

7.《钢结构用扭剪型高强度螺栓连接的技术条件》GB/T 3632-2008

8.《涂装前钢材表面锈蚀等级和除锈等级》GB 8923-1988

9.《建筑钢结构防火技术规程》CECS 200-2006

10.《建筑钢结构焊接规程》JGJ81-2002

一、工程概况

1.本工程位于山东省金乡县羊山镇。

2.“四通一平”施工准备

现场有一个500KV.A的箱式变压器,我方在办公楼西侧、2#锅炉东侧分别各有1KV.A电箱,可满足施工使用,场内、外临时道路满足施工材料运输要求,场地基本平整。

3.本工程主要以室外施工为主,吊装施工任务重。

4.本工程计划日历工期10个月,正式开工日期以业主批准的开工报告为准。总工期日历天数300d。

二、当地的气温特点及对策

1、冬施的起止时间:

当冬天到来时,如连续5天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬施的初日;当天气转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬施的终日。

根据金乡多年的气温统计,冬施一般为11月15日至次年的2月15日。

金乡地区冬季最低气温-7℃左右,冻土深度30cm左右,冬季施工工期为4个月,根据气温变化,大致可分为两个阶段:初冬和严冬阶段。

2、低温施工阶段(初冬阶段):

大气平均温度0℃左右。金乡地区全年约60天,占冬施工期的50%,一般自11月中旬开始至12月中旬,次年1月中旬至2月中旬,这30天虽然已进入冬期施工,但日作业环境温度基本处于正温,钢构安装基本按照常温施工即可。

3、严冬施工阶段:

指大气平均温度在-5℃左右,来历地区全年为80天左右,占整个冬期施工的60%,一般自12月下旬至次年1月上旬,这30天内除有寒流外,一般日作业环境温度为-5℃以上。

根据钢结构的特点,并结合本工程的实际情况,在严冬阶段把焊接和高强螺栓施工作为冬季施工的控制重点。

三、冬施前应准备的工作

1、人员组织

1.1冬季施前认真组织有关人员分析冬季施工作业计划,并组织编制冬季施

工措施,所需材料在冬季施工前准备好。

1.2项目夜间均设专职的值班人员,保证昼夜有人值班并做好值班记录,

同时负责收听和发布天气情况。

1.3、应做好施工人员的冬季施培训工作,组织相关人员进行一次全面检查,

施工现场的准备工作,包括临时设施、临电、机械设备、安装等工作。

2、物资准备:

2.1冬季施工前将所用到的材料准备齐全,主要包括:温度计,焊条烘干

箱,焊条保温桶,保温防火石棉布,汽油喷灯或氧乙炔烤枪等。

2.2材料进场后设专人保管。

四、冬期施工主要技术措施

1、钢构件正温制作负温安装时,应根据环境温度的差异考虑构件收缩量,并在施工中将偏差进行调整。

2、焊条烘焙:焊条往往会因吸潮而使工艺性能变坏,造成电弧不稳、飞溅增大,并容易产生气孔、裂纹等缺陷。因此,焊条使用前必须严格烘干。一般酸性焊条:结422(E4303)、结502(E5003)的烘干温度为 150-200℃,时间1小时;烘干后放在100-150℃的保温箱内,随用随取。焊条外露不得超过2小时,超过2小时重新烘焙,焊条烘焙次数不超过3次。焊接时间尽量选择在白天作业,上午9点至下午4点之间进行二级焊缝的焊接工作。

3、为了减缓焊件焊后的冷却速度,防止产生冷裂纹。当温度低于0℃时,焊前要预热采用焊前预热、焊后还冷来降低焊接残余应力的变形。在需要焊接的

构件坡口两侧各80-100MM范围内进行预热,焊接预热温度控制在30℃左右。焊接完后用防火石棉布进行包裹保温,使构件缓慢冷却。

4、钢柱焊接时做好准备:焊条烘焙、坡口检查、设电弧引入、引出板和钢垫板并点焊固定,清除焊接坡口、周边的防锈漆和杂物,焊接口预热。柱与柱的对接焊接,采用二人同时对称焊接,以减少焊接变形和残余应力。

5、在负温度下露天焊接钢结构时,搭设临时防护棚。雨水、雪花不得飘落在炽热的焊缝上。

6、参加负温钢结构施工的电焊工应经过负温度焊接工艺培训,考试合格,并取得相应的合格证。

7、构件组装时,清除接缝50mm内存留的铁锈、毛刺、泥土、油污、冰雪等杂物,保持接缝干燥无残留水分。

8、负温下对9mm以上钢板焊接时应采用多层焊接,焊缝由下向上逐层堆焊,每条焊缝一次焊完,如焊接中断,在再次施焊之前先清除焊接缺陷后重新预热。严禁在焊接母材上引弧。

9、钢结构现场焊接安装时,如遇雪天或刮风天气,必须搭设防护棚。不合格的焊缝铲除重焊。

10、环境温度低于0℃时,在涂刷防腐涂料前进行涂刷工艺试验,涂刷时必须将构件表面的铁锈、油污、毛刺等物清理干净,并保持表面干燥。雪天或构件上有薄冰时不得进行涂刷工作。

11、冬季运输、堆放钢结构时采取防滑措施,构件堆放场地平整坚实无水坑,地面无结冰。同一型号构件叠放时,构件应保持水平,垫铁放在同一垂直线上,
