变电站综合⾃动化改造施⼯四措××变电站综合⾃动化改造施⼯四措⼀、⼯程概况××变电站BTU和×××保护由于已到运⾏年限,元器件⽼化严重,已不满⾜系统安全稳定运⾏的要求,故按照××年技改计划项⽬要求,更换该RTU及保护。
此次××局负责综⾃改造⼯作,为保证施⼯⼯作的安全顺利进⾏,特制定本施⼯组织⽅案。
⼆、组织措施(⼀)施⼯现场组织机构⼯作负责⼈:材料管理员:技术负责⼈:班组负责⼈:安全员:(⼆)任务分⼯(1)××,⼯作负责⼈,负责⼯作现场的施⼯安全,施⼯进度、施⼯计划的安排,解决现场遇到的技术问题,负责做好现场⼯作⼈员的安全思想教育⼯作。
(2)××,技术负责⼈,负责⼯作现场的所有设备调试⼯作,解决施⼯现场遇到的技术问题,协助班长做好现场⼯作⼈员的安全思想教育⼯作。
(3)××,安全员,负责全部施⼯现场的安全⼯作协助班长做好现场的安全思想教育⼯作,负责⼯程的质量、规范及⼯作着装的监督⼯作。
(4)××,⼯作负责⼈,负责全部的后勤保障,包括图纸管理,材料管理,检验设备管理及⾐⾷住⾏的管理⼯作。
(三)计划⼯作时间根据X X局停电计划安排,综合各⼯序(包括设备、材料、车辆因素),确定⼯作时间为:××年×⽉×⽇——××年×⽉×⽇如遇特殊情况,⼯期顺延。
三、技术措施(⼀)综⾃改造施⼯执⾏技术标准1.国家电⽹安监[2005]83号《国家电⽹公司电⼒安全⼯作规程》(变电站和发电⼚电⽓部分)2.DL516—1993《电⽹调度⾃动化运⾏管理规程》3.GB/T13729—1992《远动终端通⽤技术条件》4.DL/T630—1997《交流采样远动终端技术条件》5.DL410—1991《电⼯测量变送器运⾏管理规定》6.JJG01—1994《电测量变送器检定规程》7.(87)电⽣供字第254号《继电保护和电⽹安全⾃动装置现场⼯作保安规定》8.《⽆⼈值班变电站调度⾃动化设备运⾏管理规定》9.国电发[2000]589号《防⽌电⼒⽣产事故的⼆⼗五项重点要求》10.DL/T 5136--2001《⽕⼒发电⼚、变电所⼆次接线设计技术规程》(⼆)主要施⼯机具(见表1)表1 综⾃改造主要施⼯机具注备量数位单格规施⼯机具名称号序(三)施⼯前的准备⼯作(1)开⼯前组织参与本⼯程的所有⼈员认真学习本施⼯措施和电业安全⼯作规程有关部分的内容及施⼯标准及要求。
锡林郭勒电力变电站综合自动化验收规 X批准:审核:编写:1、X围1.1 本规 X 规定了 XX 电网变电站计算机监控系统现场验收测试的内容、方法以及应达到的标准。
1.2 本规 X 合用于 XX 电网 220KV 电压等级及以上变电站计算机监控系统现场验收测试。
1.3 220KV 以下电压等级的变电站计算机监控系统的现场验收也可参照此规X 执行。
2、总则2.1 本规 X 提出的是最低限度的现场验收要求,要求根据技术合同所列的设备清单,进行逐项的设备型号、外观、数量清点确认,对系统进行全面测试和检验,同时可根据需要依据有关标准及实际情况增加测试项目。
2.2 现场验收试验是满足现场验收测试条件后,由创造单位和用户以及XX电力集团公司的有关技术部门共同进行的验收试验。
2.3 现场验收试验侧重于整个系统和现场设备之间的动态测试,要求根据技术合同对系统的功能和性能进行测试,确认系统各项功能和性能指标满足技术合同的要求。
2.4 系统功能试验必须按技术合同要求来验证,并填写验收测试报告。
2.5系统性能试验必须按技术合同要求来考核,并填写测试数据。
2.6 系统功能试验或者性能试验不满足合同要求的,必须即将整改,整改后应重新进行试验。
2.7在系统调试试运行期间,必须对监控系统进行连续 72 小时的稳定性试验,以及系统可用率考核试验。
3、引用标准本规 X 主要依据:/T S234-91GB50171-92 GB50168—92 工业控制计算机系统验收大纲电气装置安装工程盘、柜及二次回路结线施工及验收规 X 电气装置安装工程电缆路线施工及验收规 X、GB50171-92 电气装置安装工程盘、柜及二次回路结线施工及验收规 X GB50168—92 电气装置安装工程电缆路线施工及验收规 XDL / T 1961 一 2005 电网调度规 X 用语等规 X 及标准并结合锡林郭勒电网具体情况而制定。
4、术语和定义4.1 变电站综合自动化监控系统5、测试条件5.1 接入变电站计算机监控系统的全部现场设备均按有关标准进行安装、调试、试运行,并按有关标准要求验收合格。
忠路35kV变电站综自设备改造及主变增容工程施工方案工程概况忠路35kV变电站于2002年10月建成投运,变电容量1×2000kVA,变电站综自采用深圳振华CDD-2000B系统。
经过近十年连续运行,变电站多套微机保护装置损坏,监控系统、远动系统基本瘫痪,安全隐患突出,加之近期主变严重过载,影响忠路供区安全可靠供电。
为保证该站安全稳定运行,公司决定改造变电站综合自动化系统1套,更换S11-4000/35型变压器1台,为优化改造施工作业方案,减少停电施工作业时间,确保改造施工作业安全、施工进度和作业质量,现根据3月26日根据现场勘察情况,制定本方案。
二、施工任务(一)变电站综自设备改造(1)35/10kV双卷变压器微机保护装置1套。
(2)10-35kV线路微机保护及测控装置11套(35kV线路保护装置3套,10kV线路保护装置8套),集中组屏。
(3)综合测控装置1套(4)24路小电流选线装置1套(5)变电站后台监控系统1套(6)远动系统1套(7)更换蓄电池18只12V100AH2、主变增容规模退出目前运行主变,将建南变电站S9-4000/35主变安装至忠路变电站现有主变位置。
3、全站一次设备防腐及水泥杆架加固补强4、微机防误系统改造全站增加网络微机防误系统一套。
(三)工程安装范围1、35kV出线间隔3个(35KV户外真空开关3台)、35kV母线TV间隔1个及相应间隔保护自动装置。
2、10kV出线间隔6个(10KV户外真空开关6台)、10kV母线TV间隔1个(10kV母线TV 一台)及相应间隔保护自动装置。
3、35kV主变间隔1个(主变1台、35kV户外真空开关1台、10kV户外真空开关1台)及主变保护自动装置。
(四)工程特点1、本工程属改造工程,时间紧、任务重,点多面广,涉及部门多,人员复杂,必须合理安排,紧密配合。
2、施工现场与出线构架带电部位隔离,所有35kV线路继续运行,10kV忠后线、忠镇线继续运行,确保文斗、玉河变电站及忠路集镇供电。
变电站消防验收流程图验收准备组织机构验收小组组长:负责整体验收工作副组长:协助组长进行验收工作成员:包括技术、安全、质量等方面人员相关部门消防部门:负责消防验收工作建设单位:负责提供相关资料和配合验收工作设计单位:负责提供设计文件和解释相关问题资料准备消防设计文件消防设计图纸消防设备选型及配置方案消防系统工作原理及操作流程施工资料施工组织设计施工进度计划施工质量保证措施现场检查消防设施检查消防水源及管网检查消防水池、消防水箱等水源设施是否完好检查消防管网是否畅通,无渗漏现象消防设备检查检查灭火器、消火栓等消防设备是否齐全、完好检查自动喷水灭火系统、气体灭火系统等是否正常运行防火分隔及安全疏散检查防火分隔设施检查防火墙、防火门等防火分隔设施是否完好检查防火卷帘、防火玻璃等是否满足规范要求安全疏散设施检查疏散通道、疏散楼梯等是否畅通无阻检查疏散指示标志、应急照明等是否完好有效验收测试消防系统联动测试火灾自动报警系统测试测试火灾探测器、手动报警按钮等是否灵敏可靠测试报警控制器、消防电话等是否正常运行消防联动控制系统测试测试消防泵、喷淋泵等消防设备是否能自动启动测试排烟风机、防火卷帘等是否能自动关闭验收总结验收结论合格消防设施、设备齐全完好,满足规范要求防火分隔及安全疏散设施符合要求消防系统联动测试正常,无故障现象不合格存在消防设施、设备缺失或损坏现象防火分隔及安全疏散设施不符合要求消防系统联动测试存在故障或异常现象整改措施针对不合格项进行整改对缺失或损坏的消防设施、设备进行补充或更换对不符合要求的防火分隔及安全疏散设施进行改造或加固对存在故障或异常现象的消防系统进行维修或调试加强日常管理和维护建立健全消防管理制度和操作规程定期对消防设施、设备进行检查和维护保养加强员工消防安全培训和演练,提高应急处置能力。
变电站综自设备改造工程施工方案一、工程概述变电站综自设备改造工程是指对现有变电站综自设备进行升级、改造和优化,以提高变电站的自动化控制能力、设备可靠性和运行安全性,满足电网发展的需求。
本施工方案旨在汇总工程的施工要点、工期计划、施工组织和施工措施,以确保工程的顺利进行。
二、施工要点1.施工范围:改造工程的主要内容包括数字化智能综合自动化设备的更新和升级、监控系统的优化、保护控制装置的更换等。
2.施工条件:施工过程中要确保变电站的正常运行,确保供电中断的时间尽可能短,工程施工区域要与运行区域隔离。
3.施工安全:施工人员必须具备相应的专业知识和技能,严格按照施工安全操作规程进行操作,并提供必要的安全防护设施。
4.施工进度:根据工程的实际情况,制定详细的工期计划并实施,保证工程按时完成。
三、工程施工组织1.建立项目管理团队,并确定项目负责人和施工组长,明确各个岗位的职责和权限。
2.制定详细的施工工序和施工任务书,分工合作,确保施工的有序进行。
3.配置必要的施工机械设备和工具,并做好设备的维护和保养工作。
4.加强施工现场的安全管理,设立安全警示标志和施工警戒线,并组织施工人员进行安全培训和演练。
四、施工措施1.设备更新和升级:根据实际需要,选用先进的数字化智能综合自动化设备进行更换,并确保新设备与旧设备的兼容性。
在更换过程中,要及时备份和转移原有的数据和程序。
2.监控系统优化:对监控设备进行检修和调试,优化系统的参数设置和逻辑关系,提高系统的稳定性和可靠性。
3.保护控制装置更换:根据设计要求,更换现有的保护控制装置,并进行必要的调试和测试。
在更换过程中,要确保旧装置的功能正常转移到新装置上。
4.施工质量控制:严格按照施工图纸和设计要求进行施工,关键节点进行检查和测试,并及时处理施工中的质量问题。
五、工程验收1.施工完成后,对工程进行全面检查和测试,确保各项指标符合设计要求。
2.召开工程竣工会议,组织相关人员进行工程验收,并填写工程验收报告。
变电站综合自动化改造问题与解决方案随着我国电力行业的不断发展和进步,变电站综合自动化系统在电力生产、传输、分配和调度中的作用日益凸显。
随着变电站的规模不断扩大和复杂度增加,原有的自动化系统已经无法满足变电站的运行需求,同时也面临着一些问题和挑战。
本文将对变电站综合自动化改造中存在的问题进行分析,并提出相应的解决方案。
1. 设备老化变电站自动化系统中的部分设备已经使用多年,存在老化和损坏的情况。
这些设备的性能和稳定性已经不能满足变电站的运行需求,需要及时更换或升级。
2. 技术更新随着信息技术的不断发展,新一代的自动化设备和技术已经出现,并且具有更高的性能和功能。
原有的变电站自动化系统已经跟不上技术的发展步伐,需要进行更新和升级。
3. 系统集成原有的变电站自动化系统存在着各个子系统之间的信息孤岛和数据孤岛问题,导致系统集成性能不佳,无法满足变电站的需要。
4. 安全问题随着网络技术的应用,变电站的信息系统面临着越来越多的网络安全威胁,原有的安全防护手段已经不能满足变电站的安全需求。
5. 运维管理原有的变电站自动化系统存在着运维管理不便利的问题,导致变电站设备的维护和管理成本很高。
2. 技术升级对于原有的自动化设备和技术,可以通过软件升级和硬件升级的方式进行改造。
采用最新的自动化技术,提高系统的响应速度和功能性能。
3. 系统集成采用先进的系统集成技术,解决各个子系统之间的信息孤岛和数据孤岛问题。
实现各系统之间的数据共享和信息交换,提高系统的集成性能和整体运行效率。
4. 安全防护加强变电站信息系统的安全防护,采用先进的网络安全技术,建立完善的安全管理体系,保障变电站信息系统的安全稳定运行。
5. 运维管理利用先进的运维管理软件和设备,提高变电站设备的维护和管理效率。
建立完善的设备管理体系,降低运维管理成本,提高变电站设备的可靠性和稳定性。
三、变电站综合自动化改造的建设经验在变电站综合自动化改造的建设过程中,需要充分考虑变电站的实际运行需求和技术发展趋势,合理规划和设计变电站自动化系统的改造方案,确保改造的效果和效益。
变电站工程过程验收、监检、启动及项目评价阶段必备表格批准: 李传兵审核:李传兵编制:岳粹校安徽电力建设第二工程公司输变电公司2010.9.20编制说明:1、本册收录的表格是根据国网公司《施工项目部标准化工作模板》的要求及相关表格整理出版的;2、本册收录的表格是变电站工程管理过程中技术管理的难点,是部分技术管理人员的盲点,也是变电站工程建设单位、监理单位对施工单位管理的重点;3、要求各项目部必须认真按照本册收录的表格,做好相应的阶段性质量技术管理工作;4、本册表格自2010年10月1日起实施。
一、变电站工程三级(公司级)验收程序及相关记录表格1、三级自检流程(见图4-3)图4-3三级自检流程2、验收相关表格SZLB39工程质量中间验收申请表(中间验收:第一、二阶段)工程质量中间验收申请表工程名称:编号:注本表一式份,由施工项目部填报,监理项目部份、施工项目部存份。
填写、使用说明(1)施工项目部按国网公司《工程建设质量管理规定》,完成相应工程的施工,并经班组、项目部、公司三级自检验收合格后,应将自检结果向监理项目部报验,并申请中间验收。
(2)监理项目部审查复核自检结果,条件具备后报请业主项目部组织中间验收。
(3)监理项目部审查要点:1)申请中间验收的工程是否已经施工单位三级自检验收合格。
2)三级自检验收及评定记录是否齐全。
3)其他技术资料是否齐全、合格。
附件:SZLB40初步竣工验收申请表(竣工验收:第三阶段)初步竣工验收申请表工程名称:编号:注本表一式份,由施工项目部填报,监理项目部存份,施工项目部存份。
填写、使用说明(1)施工项目部按施工合同约定,完成全部工程施工,经施工单位三级自检验收合格,应报请监理项目部进行验收。
(2)本报审表所指初步验收为监理项目部组织的监理初检。
(3)监理项目部审核要点:1)是否完成了全部设计内容。
2)所有施工质量是否已全部报监理项目部验收。
3)竣工资料是否齐全。
4)工程质量是否符合我国现行法律、法规要求,是否符合我国现行工程建设标准,是否符合设计文件要求,是否符合施工合同要求。

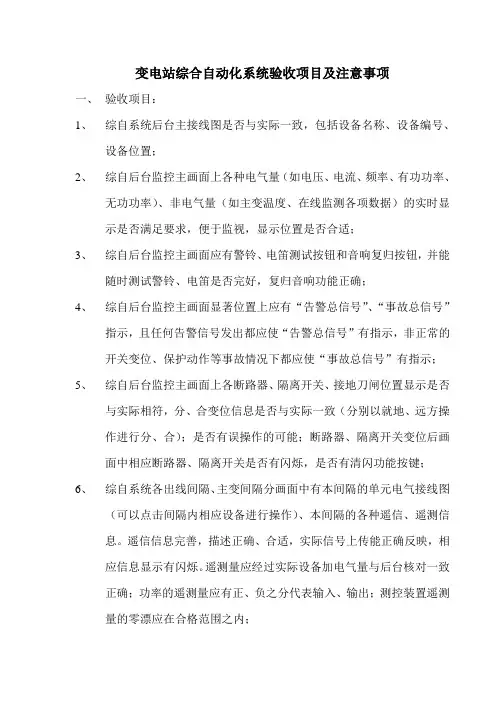

变电站综合自动化系统验收项目及注意事项一、验收项目:1、综自系统后台主接线图是否与实际一致,包括设备名称、设备编号、设备位置;2、综自后台监控主画面上各种电气量(如电压、电流、频率、有功功率、无功功率)、非电气量(如主变温度、在线监测各项数据)的实时显示是否满足要求,便于监视,显示位置是否合适;3、综自后台监控主画面应有警铃、电笛测试按钮和音响复归按钮,并能随时测试警铃、电笛是否完好,复归音响功能正确;4、综自后台监控主画面显著位置上应有“告警总信号”、“事故总信号”指示,且任何告警信号发出都应使“告警总信号”有指示,非正常的开关变位、保护动作等事故情况下都应使“事故总信号”有指示;5、综自后台监控主画面上各断路器、隔离开关、接地刀闸位置显示是否与实际相符,分、合变位信息是否与实际一致(分别以就地、远方操作进行分、合);是否有误操作的可能;断路器、隔离开关变位后画面中相应断路器、隔离开关是否有闪烁,是否有清闪功能按键;6、综自系统各出线间隔、主变间隔分画面中有本间隔的单元电气接线图(可以点击间隔内相应设备进行操作)、本间隔的各种遥信、遥测信息。
遥信信息完善,描述正确、合适,实际信号上传能正确反映,相应信息显示有闪烁。
遥测量应经过实际设备加电气量与后台核对一致正确;功率的遥测量应有正、负之分代表输入、输出;测控装置遥测量的零漂应在合格范围之内;7、综自系统的设备遥控操作是否通过五防系统,操作过程应经过操作人、监护人输入密码确认,输入所操作设备编号,并提示准备分或准备合后执行;8、综自系统后台对保护信息的复归遥控、保护软压板投退遥控及主变有载调压的遥控操作应经过操作人、监护人输入密码确认后执行;9、综自系统各种事件报文描述是否正确、完善,并能根据事件性质的不同以不同颜色加以区分,上报报文无明显网络延时,监控后台与测控装置、保护装置的时间应与GPS卫星同步时钟一致并自动定时对时。
10、综自系统报表功能完善,各种报表应按要求自动生成、保存。
