更换拉线标准化作业指导书
- 格式:doc
- 大小:169.50 KB
- 文档页数:15
编号: Q/BC-AZ-021 10kV线路停电更换拉线(地锚、拉线地把)作业指导书
(范本)
编写:年月日
审核:年月日
批准:年月日
工作负责人:
作业日期年月日时至年月日时
天津电力公司北辰供电分公司
1范围
本作业指导书适用于天津电力公司北辰供电分公司10kV线路停电更换拉线(地锚、拉线地把)作业。
2 引用文件
国家电网公司电力安全工作规程(电力线路部分)
DL/T 599-1996《城市中低配电网改造技术导则》
DL/T 5106-1999《跨越电力线路架线施工规程》
DL/T 5131-2001《农村电网建设与改造技术导则》
DL/T 5009.2—2004《电力建设安全工作规程》第二部分:架空电力线路
GB50173-92 《电气装臵安装工程35KV及以下架空线路施工及验收规范》
DL/602-96 《架空绝缘配电线路施工及验收规范》
DL/T692-1999 《电力行业紧急救护工作规范》
ZDGC 0071《安全生产工作规定》
3 作业准备
3.1准备工作安排
3.2 召开班前会
3.3人员要求
3.4工器具
3.4材料
3.5危险点分析
3.6安全措施
3.7作业分工
4作业程序4.1作业开工
4.2作业内容及标准
4.3竣工
5消缺记录
6 验收总结
7 指导书执行情况评估。
编号: kV线路停电更换单拉线作业指导书
编写:年月日
审核:年月日
批准:年月日
作业负责人:
作业日期年月日时至年月日时
江永电力局生产营销部
1范围
本指导书适用于湖南省电力公司110~500kV线路停电更换单拉线作业。
2 引用文件
《电力安全工作规程》(电力线路部分)国家电网安监[2005]83号
《架空送电线路运行规程》 DL/T 741—2001
《架空输电线路管理规范(试行)》国家电网生[2003]481号
《110 -500kV架空送电线路施工及验收规范》 GB50233-2005。
3 检修准备
3.1准备工作安排
3.2 工器具
3.5 危险点分析
4 作业程序
4.1 开工
4.2 作业内容及标准
5 工作总结
附录1 停电线路区域图。
带电更换拉线作业指导书一、引言带电更换拉线是电力行业中的常见作业过程,旨在确保高电压下的线路运行安全。
本文档将提供一个详细的操作指南,以确保操作人员能够正确地执行带电更换拉线作业,包括准备工作、操作步骤、安全措施和事后处理等。
二、准备工作在进行带电更换拉线作业前,操作人员需要做好以下准备工作:1. 确保操作人员已经接受过相关的安全培训,了解带电作业的风险和安全措施;2. 确保操作人员具备必要的防护装备,如绝缘手套、绝缘工具等;3. 确保工作场所的周围区域安全,并进行标识,防止未授权人员进入。
三、操作步骤1. 确定更换拉线的位置,并进行线路停电准备;2. 穿戴好防护装备,确保自身安全;3. 使用绝缘工具将带电拉线从原位置取下;4. 使用绝缘工具将新的拉线安装到相应位置;5. 检查拉线的安装是否牢固,并确保其与其他部件没有接触;6. 完成安装后,同时按照标准程序进行冷却和防护处理;7. 恢复线路供电,检查拉线更换是否成功。
四、安全措施在进行带电更换拉线作业时,操作人员需要注意以下安全措施:1. 在进行任何操作前,确定线路已停电,并进行相应的安全措施;2. 使用绝缘工具进行操作,确保不会被电击;3. 避免直接接触线路和设备,以防止事故发生;4. 在操作过程中,要随时注意周围环境的变化,以及可能存在的风险;5. 严禁在不具备带电更换拉线作业资质和经验的情况下进行操作。
五、事后处理完成带电更换拉线作业后,操作人员需要进行以下事后处理工作:1. 将使用过的绝缘工具进行清洁和维护,以确保下次使用时的可靠性;2. 将其他工具和设备归位,保持作业现场整洁;3. 汇报作业情况,包括更换拉线的质量和任何问题的发现;4. 如果有异常情况发生,及时报告,并进行相应的处理。
六、总结本文档提供了带电更换拉线的作业指导书,详细介绍了准备工作、操作步骤、安全措施和事后处理等内容。
操作人员在执行带电更换拉线作业时,应当严格按照此指导书的要求进行操作,确保作业的安全和质量。

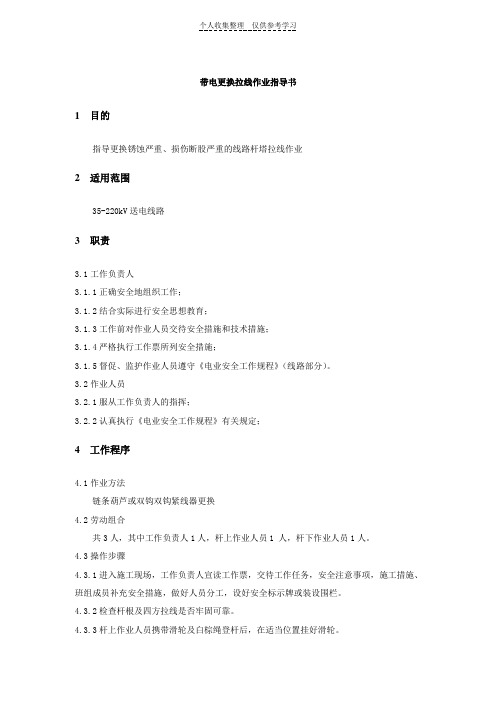

带电更换拉线作业指导书1 目的指导更换锈蚀严重、损伤断股严重的线路杆塔拉线作业2 适用范围35-220kV送电线路3 职责3.1工作负责人3.1.1正确安全地组织工作;3.1.2结合实际进行安全思想教育;3.1.3工作前对作业人员交待安全措施和技术措施;3.1.4严格执行工作票所列安全措施;3.1.5督促、监护作业人员遵守《电业安全工作规程》(线路部分)。
3.2作业人员3.2.1服从工作负责人的指挥;3.2.2认真执行《电业安全工作规程》有关规定;4 工作程序4.1作业方法链条葫芦或双钩双钩紧线器更换4.2劳动组合共3人,其中工作负责人1人,杆上作业人员1 人,杆下作业人员1人。
4.3操作步骤4.3.1进入施工现场,工作负责人宣读工作票,交待工作任务,安全注意事项,施工措施、班组成员补充安全措施,做好人员分工,设好安全标示牌或装设围栏。
4.3.2检查杆根及四方拉线是否牢固可靠。
4.3.3杆上作业人员携带滑轮及白棕绳登杆后,在适当位置挂好滑轮。
4.3.4吊上临时拉线,杆上作业人员用U形环将其固定在需要更换的拉线上把附近牢固的构件处。
4.3.5地面作业人员将链条葫芦(或双钩紧线器)挂在与待换拉线相连接的拉棒环上。
4.3.6将临时拉线下端回头用钢线卡紧固后,挂上链条葫芦(或双钩紧线器),收紧临时拉线,把下端回头用钢线卡重新紧固。
4.3.7地面作业人员用链条葫芦(或双钩紧线器)收紧需要更换的拉线,拆开下把,然后由杆上作业人员拆开上把,吊下需要更换的拉线。
4.3.8地面作业人员将做好的新拉线上把吊给杆上作业人员。
4.3.9杆上作业人员挂好上把,地面作业人员用链条葫芦(或双钩紧线器)收紧新拉线,校杆后制作下把,帮扎拉线回头。
4.3.10拆除临时拉线,清点工具,打扫现场,召开收工会。
工作小结,存在问题,防止措施,填好工作票,然后撤离现场。
4.4主要安全措施4.4.1进入施工现场的人员必须戴好安全帽,登杆前必须仔细检查杆根稳固、拉线及拉棒锈蚀情况。
编号:Q/BC-AZ-040
110kv线路停电更换拉线
作业指导书
(范本)
编写:年月日
审核:年月日
批准:年月日
作业负责人:
作业日期年月日时至年月日时
天津市电力公司北辰供电分公司
一、适用范围:
适用于天津电力公司北辰供电分公司110kv线路更换拉线作业。
二、引用文件:
国家电网公司电业安全工作规程(电力线路部分)
三、施工前准备
1、准备工作安排
3、工器具
4、材料
5、危险点分析
6、安全措施
7、作业分工
四、作业程序
1、开工
2、作业内容及标准
3、竣工
4、消缺记录
5、验收总结
6、指导书执行情况评估。
四川省水电集团屏山电力公司400V线路导线架设(更换)标准化作业指导书I前言本标准是根据国家电网公司《关于在县供电企业全面开展现场标准化作业工作的指导意见》的有关要求,结合江苏省电力公司的实际情况而制定。
本标准是同时编制的9个标准化作业指导书之一,这9个标准化作业指导书分别是:10kV架空线路全线检修标准化作业指导书10kV电缆线路全线检修标准化作业指导书400V线路导线架设(更换)标准化作业指导书10kV铁塔(钢管塔)组立标准化作业指导书10kV单相配电变压器安装标准化作业指导书10kV线路环网柜安装(更换)标准化作业指导书10kV交联电缆敷设(更换)标准化作业指导书10kV电缆分支箱更换标准化作业指导书10kV带电T接用户标准化作业指导书本标准的编写格式和规则符合GB/T 1.1《标准化工作导则第1部分:标准的结构和编写规则》及DL/T 600-2001《电力行业标准编写基本规定》的要求。
本标准附录A为规范性附录。
本标准由江苏省电力公司生产技术部提出并解释。
本标准由江苏省电力公司生产技术部归口。
本标准起草单位:江苏省电力公司生产技术部、淮安供电公司。
本标准主要起草人:王洪波、潘朝贤、许明生、汪国卫II400V架空导线架设(更换)标准化作业指导书1 范围本标准规定了400V架空导线架设(更换)标准化作业的人员要求、危险点预控、工器具及耗材准备、作业流程、操作工序及技术要求、检修维护记录表等。
本作业指导书适用屏山县电力系统400/220V线路架设(更换)导线。
2 引用文件下列标准及技术资料所包含的条文,通过在本作业指导书中引用,而构成为本作业指导书的条文。
本作业指导书出版时,所有版本均为有效。
所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。
DL/T 499 《农村低压电力技术规程》国家电网公司国家电网安监[2005]83号《电力安全工作规程(电力线路部分)(试行)》及编制说明3 人员要求现场所有工作人员(含辅助人员)的身体状况、精神状态应良好。
目次1 适用范围 (1)2 引用文件 (1)3 技术术语 (1)4 作业准备 (1)5 作业流程 (4)6 安全风险及预控措施 (5)7 作业项目、方法及标准 (7)8 回顾与改进 (14)附录A (15)1 适用范围本作业指导书适用于电网公司所属各供电企业管辖范围内所有10kV线路拉线停电的工作。
2 引用文件下列标准所包含的条文,通过引用而构成本作业指导书的条文。
本书出版时,所示版本均为有效。
所有标准都会被修订,使用本书的各方,应探讨使用下列标准最新版本的可能性。
DL409-1991 电业安全工作规程(电力线路部分)SD292-1988 架空配电线路及设备运行规程Q/CSG 1 0002-2004 架空线路及电缆安健环设施标准Q/GXD 205.15-2006 电网公司配电运行管理标准电网公司输电、配电、变电检修作业防高空坠落安全防护规则3 技术术语无4 作业准备4.1 人员配备序号人员分工人数备注1 工作负责人 1 通过单位“三种”人考试合格,具备有登高证、电工证2 杆上电工 1 通过单位“安规”考试合格,具备有登高证、电工证3 地面电工 2 通过单位“安规”考试合格4 合计 44.2 技术资料序号内容标准备注(是否完成)1 设备情况调查掌握作业线路运行及缺陷情况作业指导书2 技术资料准备现场作业表单4.2 物品配置表1:安全防护用品及安全标识序号名称规格单位数量备注1 验电笔支 12 绝缘手套副 13 安全围栏米若干4 接地线副2~55 令克棒副 16 脚扣付 1全身是双保险7条 1安全带8 安全帽顶 3序号名称规格单位数量备注9 急救药包包 1表2:工器具及仪器仪表1 工具袋套 12 钢丝绳条 13 钢丝绳套根 14 链条葫芦把 15 大剪把 16 角铁桩根 17 大锤把 18 花篮螺丝个 29 卸扣个 210 紧线器个 211 工具U形环个 1表3:消耗性材料序号名称规格单位数量备注1 契型线夹套 12 UT线夹套 13 钢绞线根若干4 镀锌铁线公斤若干5 铝包带米若干5 作业流程 1.开始2.工前准备3.办理工作票(单)4.安全措施布置5.安装角铁桩6.攀登杆塔7.验电、悬挂接地线8.安装临时拉线9.拆除旧拉线及旧拉棒10.安装新拉线及新拉棒11.拆除临时拉线12.质量验收,现场清理13.工作终结,资料归档结束6 安全风险及预控措施序号危害名称细分危险种类产生风险条件控制措施1有缺陷的设备、设施或部件坠落1、电杆埋深不足、杆根泥土松动、杆根裂纹;2、塔脚螺丝、塔材缺失;3、拉线松动、不受力、断股或腐蚀严重。
农村供电所现场标准化作业指导卡
拉线新装(更换)作业指导卡(范本)
单位:供电所编号
编写人(作业负责人):审批人:
工作任务:
一、作业前准备
1、现场勘察
2、人员分工
3、工器具准备
4、材料准备
确认“作业前准备”1~4 项已完成,工作负责人(签字):
二、作业程序及危险点控制措施
计划工作时间:年月日时分至月日时分1、开工
2、关键作业步骤及安全措施
3、竣工
附录
作业现场勘察记录表
勘察人员签名:勘察日期:
现场作业工器具及材料准备和回收表
工器具准备人:工器具收回人:年月日
工器具领用审核:
材料准备人:材料收回人:年月日
材料领用审核:。
序人员分人资质要求精神状态检查执行号工数(V) 工作负1责人杆上电1通过单位“三种”人考试合格,具备有登工作人员精神状高证、电工证态良好21通过单位“安规”考试合格,具备有登lOkV 停电更换拉线作业指导书1适用范围本作业指导书适用于广西电网公司所属各供电企业管辖范围内全部lOkV 停电更换拉线的工作。
2引用文件中华人民共和国劳动法中华人民共和国安全生产法DL409-1991 电业安全工作规程(电力线路局部)SD292-1988架空配电线路及设备运行规程Q/CSG 1 0002-2023 架空线路及电缆安健环设施标准Q/GXD 205. 15-2023 广西电网公司配电运行治理标准广西电网公司输电、配电、变电检修作业防高空坠落安全防护规章3作业预备3. 1 人员配备序号 类别1安全工器具2作业工器具3个人安全防护用品〔注:工作人员人数依据工作量及工作任务具体状况定。
〕3.2 工器具名称 规格 单位 数量 执行〔J 〕 验电笔 台 绝缘手套副 安全围栏 米 接地线 副 令克棒 副 工具袋 个 吊绳 根 断线钳 把 钢丝绳 根 钢丝绳套根 工具U 形环铁锤个把钢钎 根 手扳葫芦 把 铁桩 根 紧线器支 脚扣付工高证、电工证3地面电 2通过单位“安规”考试合格工序 危急点风存在风险的活动描述防范措施号 〔危害〕 险1、雨水冲杀或者施工简洁造成1、遇有冲刷、起土、松动的拉线,应先培土加固、打好临时拉 线 再行上杆;1 2、在未实行有效防止倒杆措施 之前,不得强行攀登拉线不结实 的杆 塔,如确实需要工作,应采 取高空 车。
2有裂纹的 空 1、比较残旧的水泥杆; 1、登杆前,检查电杆外观,确 认电杆 无明显的裂纹,有裂纹的电杆 严禁 2、市政施工造成的杆根裂纹。
坠攀登;3. 3 消耗材料4 安全风险及预控措施杆根松高 杆根泥土松动;动、塌方 空 2、市政施工破坏电杆根底造成的杆坠 杆根松动;〔塔〕落 3、汽车碰撞路边电杆造成杆根松动高序号 名称规格单位 数量执行〔J 〕 1 扎线 直径不小于 2. Onun 的单股镀锌铁线根 2 拉线米 3UT 线夹、楔型线夹付全身是双保险安全带 条 安全帽 顶 急救药包 包 工作服 套 绝缘工作鞋双2 落2、更换杆根断裂的电杆;3、在未实行有效防止倒、断杆 措施之前,不得强行攀登的电 杆,如确实需要工作,应米取咼 空车; 4、加强巡察,准时觉察和更换 有 明显开裂、露筋严峻、严峻风 化的 电杆。
配电线路更换导线标准化作业指导书配电线路更换导线标准化作业指导书编写年月日审核年月日批准年月日作业负责人:作业日期:年月日时至年月日时××供电局××供电所施工前三查√序号内容备注1 查人员思想、精神面貌有无妨碍施工的表现2 查现场安全措施是否正确完备并严格执行到位3 查安全工器具是否齐备并经校验合格危险点分析1 可能发生触电伤害2 可能发生误操作3 可能发生高处坠落4 可能发生坠物伤人5 可能发生机械伤害6 可能发生跑线伤人7 可能发生倒杆伤人采取的安全措施√序号内容备注1 认真进行现场勘察,确保作业范围内无外来电源2 停送电操作时应加强监护,必要时增设第二监护人3 必须在永久性制作完毕后才能进行紧线工作4 紧线时杆上工作人员应站在导线外侧5 应尽力使导线在收放过程中受力均匀6 导线截面大于50mm2以上且距离在5档以上时,应使用滑车进行撤线和紧线。
配电线路更换导线标准化作业现场工具指导卡序号名称准备数量实际回收数量备注1 10KV绝缘拉杆1副2 10KV验电器1只3 0、4KV验电器1只4 高压接地线2组5 安全带若干6 登高板若干7 绝缘手套2副8 安全遮栏2组9 警告、标志牌6块10 大剪子2把11 传递绳6条12 螺丝松动液2桶13 紧线器4只配电线路更换导线标准化作业现场材料指导卡序号名称准备数量实际回收数量拆下旧料数量备注1 架空线若干配电线路更换导线标准化作业指导书执行项目详细内容备注工作任务()更换导线作业时间年月日时分至年月日时分查阅图纸现场勘测由工作负责人、供电所技安员等人到现场实地查勘,填写现场查勘记录,掌握现场情况及交叉跨越情况,根据作业的性质、工程量制定“施工三措”(应报批)、确定施工方案,提出施工质量要求和危险点控制措施,填写《更换导线材料指导卡》、《更换导线工具指导卡》申请停电按施工任务,确定停电时间,由生产调度提报停电申请,经供电局长或专工审批签字后,上报局调度批准后实施通知用户停电申请批准后,由调度直接或指定专人,提前7天通知用户停电时间准备主要材料材料准备:要根据施工量的大小,准备导线及相应的金具和绝缘子1、导线无断股、松股、拆叠及磨损现象,无烧伤、退火及腐蚀现象2、绝缘子:(1)有制造厂商标,经电业局试验符合国家标准(2)瓷件与铁件结合紧密,铁件镀锌完好(3)瓷釉表面光滑、完整,无气泡、斑点烧伤和缺釉现象(4)瓷横担的弯曲度不应大于2%5)已使用过的悬式绝缘子,应测量绝缘电阻值,其值不应低于300MΩ3、横担、金具:(1)符合规定尺寸,横担螺孔中心应在横担的准线上,允许最大误差不超过1mm(2)无明显的弯曲、变形,无裂纹、气泡、沙眼(3)热镀锌无脱落,表面无腐蚀现象《架空配电线路及设备运行规程》第四章(4)耐张线夹、拉线线夹应采用可锻铸件,并经试验合格(5)抱箍应采用热加工成型,不得冷弯加工(6)螺栓丝扣均匀、光滑,螺帽配合适当施工现场准备在更换导线作业前要做好施工现场准备工作:交叉跨越各种线路、铁路、公路、河流及换线时,应先取得主管部门的同意,做好安全措施,如搭设可靠的跨越架填写工作票、操作票作业班组在作业前一天根据本班分担的作业任务,由班组技术员填写电力线路第一种工作票,经工作负责人审核签字后,报工作票签发人审批签发。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==拉线作业指导书篇一:作业指导书更换拉线配电线路停电更换拉线作业指导书1 适用范围本指导书适用于10kV线路杆塔停电更换拉线作业。
2 相关引用标准下列文件中的条款通过本标准的引用而成为本标准,凡注明日期的文件,其随后的修订版均不适用本标准,凡不注明的引用文件,其最新版本适用于本标准。
《电业安全工作规程》(电力线路部分) DL409-91《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92 3 天气条件及作业现场要求天气良好,风力小于5级(10.7m/s) 4 作业人员工作负责人1人,杆上作业人员1人,地面作业人员2人,共计4人。
要求了解电力生产的基本过程以及电力设备的原理及结构,熟悉相关检修技能,掌握现行的《电业安全工作规程》和工作现场的有关安全规定。
5 主要设备及工器具参见附录A17 危险点分析及作业安全注意事项7.1 严格按照要求签发工作票,要求安全措施具体、明确,无漏项、错项7.2 作业人员要认真听取工作票内容,熟知作业过程所需采取的安全措施。
现场提问1~2人,确无问题后实施作业。
7.3 认真核对线路名称及杆号无误后,方准开始作业。
7.4 必须先验电,后挂接地线。
7.5 验电要用合格的对应电压等级的专用验电器。
7.6 挂接地线顺序:应先接接地端,后接导线端。
7.7 必须在线路工作区段两侧挂接地线。
7.8 安全带使用前必须进行外观检查无问题,锁扣自如,并正确使用。
7.9 杆上作业人员必须使用安全带及二道保护,安全带系在牢固的构件上,防止在端部脱出或被锋利物伤害。
系安全带后必须检查扣环是否扣牢。
27.10 杆上人员要用传递绳索将工具材料卸下,严禁抛扔。
7.11 检查杆塔上确无作业人员后,方可拆除接地线。
7.12 拆除接地线顺序:应先拆导线端,后拆接地端。
编号:SM/X07-001 更换拉线标准化作业指导书
编制单位:审批单位:
编写:生技部:
审核:安监部:
批准:总工(副总):
作业负责人:
计划作业日期年月日时至年月日时
实际作业日期年月日时至年月日时
1 适用范围
本作业指导书用于更换拉线工作。
2 引用标准
2.1 国家电网安监[2005]83号电力安全工作规程(电力线路部分)
2.2 国家电网安监[2005]145号电力生产事故调查规程
2.3 国家电网总[2003]407号安全生产工作规定
2.4《国家电网公司电力建设安全工作规程》(架空电力线路部分)(试行)
2.5 DL/T741-2001《架空送电线路运行规程》
2.6 GBJ 232《10KV及以下架空配电线路施工及验收规范》
2.7《电力线路工程技术标准规程应用手册》混凝土杆组立
2.8 DL/T499-2001《农村低压电力技术规程》
2.9 DL/T477/2001《农村低压电气安全规程》
3 标准化作业流程图
4、勘察单
现场勘察单
5、工序、工艺卡(一)
更换拉线标准化作业指导书
工序、工艺卡(二)
6、工器具、材料准备
工器具指导卡
确认人:
材料指导卡
确认人:
7、执行情况评估表
指导书执行情况评估表
(注:可编辑下载,若有不当之处,请指正,谢谢!)。
配电线路更换导线标准化作业指导书一、任务背景随着电力设备的老化和电力负荷的增加,配电线路导线的更换工作日益频繁。
为了确保更换导线的安全、高效进行,制定本作业指导书,旨在规范配电线路更换导线的操作流程和技术要求,提高作业效率和质量。
二、作业前准备1. 确定更换导线的具体位置和范围,包括线路长度、导线类型和规格等。
2. 开展必要的勘察工作,了解现场情况,包括线路走向、周围环境、存在的障碍物等。
3. 确定更换导线所需的材料和工具,包括导线、绝缘子、接线头、绝缘套管、工具箱等。
4. 制定详细的施工方案和时间计划,包括人员组织、作业顺序、安全措施等。
三、作业流程1. 施工前准备a. 检查所需材料和工具的完整性和可用性。
b. 确保施工人员具备相关的操作技能和安全意识。
c. 进行必要的安全交底,明确作业注意事项和应急预案。
2. 导线拆除a. 切断电源,确保作业安全。
b. 拆除旧导线,注意避免对周围设备和线路造成损坏。
c. 清理拆除导线产生的垃圾和杂物,保持作业区域整洁。
3. 导线安装a. 按照设计要求,将新导线逐段安装到支架或绝缘子上。
b. 注意导线的拉力和张力控制,确保安装牢固和合理的张力。
c. 安装绝缘子和绝缘套管,保证导线与支架或设备之间的绝缘。
4. 导线接地a. 按照规范要求,对导线进行接地处理,确保系统的安全运行。
b. 检查接地装置的可靠性和接地电阻的合格性。
5. 导线连接a. 根据线路图纸和设计要求,将导线与接线头连接。
b. 确保连接牢固可靠,防止接触不良和松动现象。
6. 系统测试a. 进行导线更换后的系统测试,包括电阻测试、绝缘测试和负荷测试等。
b. 确保系统运行正常,符合设计要求和安全标准。
7. 完工验收a. 对更换导线的施工质量进行全面检查和验收。
b. 确认施工符合相关标准和要求,不存在安全隐患。
四、安全注意事项1. 施工人员必须穿戴符合要求的个人防护装备,包括安全帽、绝缘手套、绝缘鞋等。
2. 施工现场必须设置明显的安全警示标志和隔离措施,确保施工区域的安全。
编号:Q/NDL ZY 0302/011-2005 10KV及以下架空线路拉线检修更换标准化作业指导书
编写:年月日
审核:年月日
批准:年月日
作业负责人:
作业日期年月日时至年月日时
宁夏电力公司
第 1 页共 6 页
1、范围
本作业指导书适用于〈〉10KV及以下架空线路拉线作业;检修人员对10KV及以下架空线路拉线检修更换进行指导,从而保证10KV及以下架空线路安全可靠运行。
2、引用文件
SD—292 架空配电线路及设备运行规程
《国家电网公司电力安全工作规程》(电力线路部分)(试行)
3、更换前准备
3.1准备工作安排
3.2人员要求
第 2 页共 6 页
3.3施工现场注意事项:
3.4施工工器具表
3.5材料表
第 3 页共 6 页
4、现场工作程序:
第 4 页共 6 页
5、验收
依据中华人民共和国电力行业标准 DL/T 5616.1-5161.17-2002 电气装置安装工程质量检验及评定规程6、记录
作业结束填写本单位记录〈架空配电线路及设备检修记录〉
第 5 页共 6 页
架空配电线路及设备检修记录线路编号:线路名称:
编制人:审核人:
第 6 页共 6 页。
编号:SM/X07-001 更换拉线标准化作业指导书
编制单位:审批单位:
编写:生技部:
审核:安监部:
批准:总工(副总):
作业负责人:
计划作业日期年月日时至年月日时
实际作业日期年月日时至年月日时
1 适用范围
本作业指导书用于更换拉线工作。
2 引用标准
2.1 国家电网安监[2005]83号电力安全工作规程(电力线路部分)
2.2 国家电网安监[2005]145号电力生产事故调查规程
2.3 国家电网总[2003]407号安全生产工作规定
2.4《国家电网公司电力建设安全工作规程》(架空电力线路部分)(试行)
2.5 DL/T741-2001《架空送电线路运行规程》
2.6 GBJ 232《10KV及以下架空配电线路施工及验收规范》
2.7《电力线路工程技术标准规程应用手册》混凝土杆组立
2.8 DL/T499-2001《农村低压电力技术规程》
2.9 DL/T477/2001《农村低压电气安全规程》
3 标准化作业流程图
4、勘察单
5、工序、工艺卡(一)
更换拉线标准化作业指导书
工序、工艺卡(二)
6、工器具、材料准备
工器具指导卡
确认人:
材料指导卡
确认人:
7、执行情况评估表
指导书执行情况评估表。
