工程项目决算审计管理规定

  • 格式:docx
  • 大小:16.28 KB
  • 文档页数:5

下载文档原格式

  / 6
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

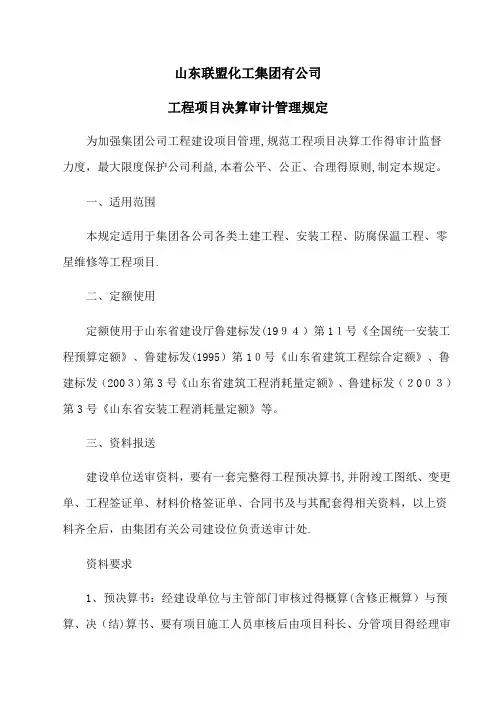

山东联盟化工集团有公司

工程项目决算审计管理规定

为加强集团公司工程建设项目管理,规范工程项目决算工作的审计监督力度,最大限度保护公司利益,本着公平、公正、合理的原则,制定本规定。

一、适用范围

本规定适用于集团各公司各类土建工程、安装工程、防腐保温工程、零星维修等工程项目。

二、定额使用

定额使用于山东省建设厅鲁建标发(1994)第11号《全国统一安装工程预算定额》、鲁建标发(1995)第10号《山东省建筑工程综合定额》、鲁建标发(2003)第3号《山东省建筑工程消耗量定额》、鲁建标发(2003)第3号《山东省安装工程消耗量定额》等。

三、资料报送

建设单位送审资料,要有一套完整的工程预决算书,并附竣工图纸、变更单、工程签证单、材料价格签证单、合同书及与其配套的相关资料,以上资料齐全后,由集团有关公司建设位负责送审计处。

资料要求

1、预决算书:经建设单位和主管部门审核过的概算(含修正概算)和预算、决(结)算书、要有项目施工人员車核后由项目科长、分管项目的经理审批签字;

2、工程量计算书等:要有项目施工人员审核后由项目科长、分管项目的经理审批签字;

3、工程签证单(采用微机打印):要有两人以上的项目施工人员、分管项目的经理审批签字,重大工程(超过5万元)签证需由公司总经理联签。

4、材料价格签证单:必须跟工程单位名称相吻合,及相关人的签字和物价科的盖章。

公司供材料清单(包括材料采购品种、规格、数量、单价

金额、出入库资料等);

施工单位自行采购的特殊材料的原始发票记录等。

5、合同书:必须跟工程单位名称相一致。

如借用相关合同必须由建设方书面报告,并由总经理签字;超过10万元的工程应由集团公司总经理或常务副总经理审批。

6、图纸会审纪要、技术核定单、设计变更通知书、施工变更

签证(包括隐蔽工程验收记录)。

小额维修(临时性安排)无正规图纸工程,以简图方式标示。应分别有设计人员、审核人员、校核人员联签。

四、决算审计

经审计审核资料齐全的工程预结算书,由财务审计人员负责登记后,送工程审计科进行审计,工程审计科指派人员书画登记后安排审计。

(一)工程审计主要依据以下资料:

1、经建设单位和主管部门审核过的概算(合修正概算)和预算、决(结)算文件、工程量计算书等;

2、有关设计图纸和设备清单文件;

(1)工程招投标文件和合同文本等(或协议);

(2)施工组织设计资料;

(3)图纸会审纪要、技术核定单、设计变更通知书、施工变更签证(包括隐蔽工程验收记录);

(4)公司供材料清单(包括材料采购品种、规格、数量、单价、金额、出入库资料等);

(5)施工单位自行采购的特殊材料的原始发票记录等。

(二)工程审计分类

1、内部审计:工程审计人员分别负责对较小土建工程、安装工程、防腐保温工程、零星维修工程进行审计。主要是:

(1)审核工程量计算、定额套用是否准确。主要材料是否按定额正确提取,工程结算是否按当年的差价、取费等政策规定进行调整。重点检查与合同价不同的部分,其工程量、单价、取费标准是否与现场、施工图和合同相符;

(2)审核工程量清单项目中的清单费用与清单外费用是否合理;

(3)审核采用新材料、新工艺施工的工程要提供有关建设单位调研报告、生产厂家和施工程序;

(4)审核其他有关事项。

2、外部审计:对较大数工程决算安排外审,外审程序是:

(1)审计处负责安排工程审计科人员整理预算书、图纸、签证等资料,联系工程造价咨询公司签订合同,进行交接并在交接单上签字。

(2)如审计过程中需要看现场,由审计处负责联系现场施工

人员带领查看,资料不全等临时性问題,由审计处负责协调。

(3)初审决算完成后送回审计处进行复审,主要是:

检查工程量计算、定额套用是否准确。主要材料是否按定额正确提取,工程结算是否按当年的差价、取费等政策规定进行调整。重点检查与合同价不同的部分,其工程量、单价、取费标准是否与现场、施工图和合同相符;

检查工程量清单项目中的清单费用与清单外费用是否合理;

检查采用新材料、新工艺施工的工程要提供有关建设单位调研报告、生产厂家和施工程序;

检查其他有关事项。

(4)复审后再返回外部审计部门进行调整。调整完毕后审计处再复核,确认无误后出定案单。

(5)定案单首先由施工单位签字盖章,然后建设单位有关人员审核签字并加盖公章后安排出报告。

(6)决算报告共五份,外审单位一份,审计处留一份,工程建设单位一份,财务一份,施工单位一份。

五、决算复审

1、内部审结决算复审:内部决算审结后,审计处安排内部其他人员复审,初审值不得大于复审值的2%。造成损失的,视情况由审计人员赔偿损失或直至取消内部审计资格。

2、外部审结决算复审:外部决算初步审结后,审计处安排复审。被委托方初审额不得大于委托方复审值的1%。复审值1%以内部分,复审费相应从审计费总额中扣除;审减值超出复审值1%部分,复审费按8%从审计费中扣

除(依据合同);如果超出2%,我方有权终止合同并取消审计资格,造成损失的依据损失情况追回损失或依法提起诉讼。

3、审计底稿:外审决算合同、签证、变更、图纸、送审决算等所有资料,由联盟公司审计处留存。

六、决算书联签

(一)内部审计决算

工程审计科安排内部审结后,报送有关公司项目部确认,项目负责人、项目分管经理联签;超过50万元决算总经理联签;工程审计员、审计处长联签。

(二)外部审计决算

工程审计科复审后,报送有关公司项目部确认,项目负责人、项目分管经理、总经理联签;工程审计员、审计处长联签;超过200万元决算集团公司总会计师联签。
