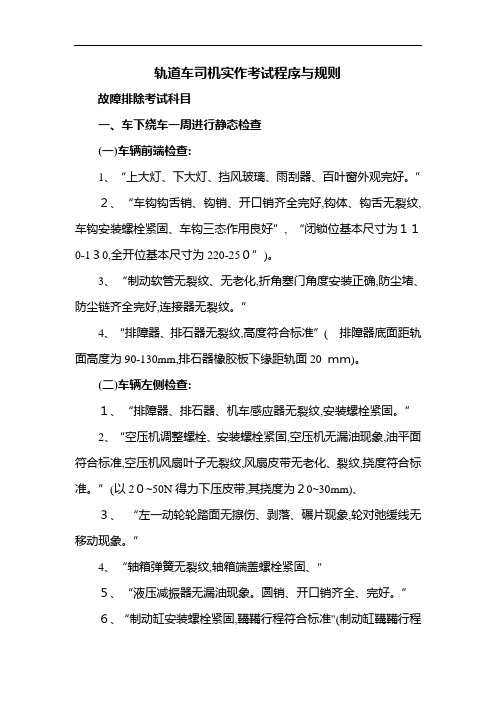

轨道车司机实作考试程序与规则故障排除考试科目一、车下绕车一周进行静态检查(一)车辆前端检查:1、“上大灯、下大灯、挡风玻璃、雨刮器、百叶窗外观完好。
”2、“车钩钩舌销、钩销、开口销齐全完好,钩体、钩舌无裂纹,车钩安装螺栓紧固、车钩三态作用良好”, “闭锁位基本尺寸为110-130,全开位基本尺寸为220-250”)。
3、“制动软管无裂纹、无老化,折角塞门角度安装正确,防尘堵、防尘链齐全完好,连接器无裂纹。
”4、“排障器、排石器无裂纹,高度符合标准”(排障器底面距轨面高度为90-130mm,排石器橡胶板下缘距轨面20 mm)。
(二)车辆左侧检查:1、“排障器、排石器、机车感应器无裂纹,安装螺栓紧固。
”2、“空压机调整螺栓、安装螺栓紧固,空压机无漏油现象,油平面符合标准,空压机风扇叶子无裂纹,风扇皮带无老化、裂纹,挠度符合标准。
”(以20~50N得力下压皮带,其挠度为20~30mm)、3、“左一动轮轮踏面无擦伤、剥落、碾片现象,轮对弛缓线无移动现象。
”4、“轴箱弹簧无裂纹,轴箱端盖螺栓紧固、"5、“液压减振器无漏油现象。
圆销、开口销齐全、完好。
”6、“制动缸安装螺栓紧固,鞲鞴行程符合标准"(制动缸鞲鞴行程70—120mm)。
7、“牵引座、牵引杆、拐臂无裂纹、无弯曲、黄油嘴齐全、润滑良好、”8、“闸瓦调整杆无弯曲、螺栓紧固,闸瓦、闸瓦托安装牢固、开口销齐全、完好,闸瓦调整杆安全托架无裂纹。
”9、“左二动轮轮踏面无擦伤、剥落、碾片现象,轮对弛缓线无移动现象。
”10、“轴箱弹簧无裂纹,轴箱端盖螺栓紧固、液压减振器无漏油现象。
圆销、开口销齐全、完好。
”11、“闸瓦、闸瓦托安装牢固、开口销齐全、完好、”12、“燃油箱安装螺栓紧固,油量充足。
燃油透气孔盖紧固、完好,加油口锁盖锁闭良好。
”(此时必须用手去检查燃油透气孔盖就是否紧固。
)13、“电瓶箱或蓄电池箱柜门锁闭良好。
”14、“左三动轮轮踏面无擦伤、剥落、碾片现象,轮对弛缓线无移动现象。
轨道车出车前检查(静态检查)
轨道车是铁路上的一种特殊车辆,用于进行轨道的维护和施工。
在使用轨道车前,进行出车前检查十分必要,这篇文档将详细介绍轨道车的静态检查。
检查内容
储配电
在进行出车前检查时需要检查储配电系统是否正常。
储配电系统是轨道车的核心设备,其主要检查内容如下:
1.热电偶是否接触紧密,是否漏电;
2.隔离开关是否处于正常状态;
3.高压指示灯是否正常;
4.控制柜内的电器元件是否处于正常状态。
驾驶室
另一个需要注意的设备是轨道车的驾驶室。
驾驶室内的设备需要做如下检查:
1.雨刷器工作是否正常;
2.测速计是否准确;
3.手柄功能是否正常;
4.安全带是否完好。
起重、吊装及防滑翻设备
同时,需要检查起重、吊装及防滑翻设备是否正常。
主要检查内容如下:
1.起重机主臂、副臂是否正常开、合;
2.吊钩、磁吸杯、松紧器是否完好;
3.防滑翻措施是否到位;
4.安全防护门是否完好。
点检润滑
点检润滑设备的检查需要注意以下内容:
1.检查油位是否过高或不足;
2.检查润滑部位的油管是否破损;
3.检查润滑部位是否涂有润滑油,润滑油是否污浊。
其他
在进行车辆静态检查时,还需要检查相关设备是否完好,如车载式厕所是否完好、停车制动是否正常等。
需要注意的是,在检查过程中,任何的异常情况都需要记录,并由专业人员进行进一步处理。
通过上述轨道车出车前检查(静态检查)相关内容,我们可以更好地了解检查内容,从而更加安全地使用轨道车。
有关这方面的问题,欢迎向铁路运输部门咨询。
轨道车出乘作业标准一、职责轨道车司机车组应正确完成调车、施工、运行、确保行车安全,认真填写《轨道车工作日志》,做好本车自修、保养、清洁、给油工作。
二、出乘前1、出乘前严禁饮酒,休息不好不出工。
2、出乘时按规定着装,佩戴标志,携带证件。
3、根据作业顺序标准,对车辆静动态全面检查,对行车安全防护用品核查,使之符合规定。
4、参加工区点名和预想会,明确分工。
三、检车1、司机对本车静态检查。
2、静态正常,进行动态检查。
(1)机压油力未达到2公斤,严禁加油门。
(2)检查各照明、风笛、雨刮器工作状态,检查各部有无漏水、漏电、漏风、漏油现象。
(3)开启三项设备,并自检,确认工作状态良好。
(4)总风缸风压达到700Kpa,进行制动试验。
(5)全面检查完毕,符合行车条件,方可动车。
(6)如挂平板车,应对装载加固情况、随车工具检查,确认。
(7)离开轨道车按规定做好防溜。
四、出库1、动车前撤除防溜,观察行车线路是否达到行车条件,工作人员是否到齐,风压是否达到规定值,三项设备是否正常,大门是否开启。
2、确认进路调车信号,按规定速度运行,司机与助手严格执行手笔眼看呼唤应答。
五、发车1、确认车次,发车凭证(调度命令)输入运监。
2、司机与助手确认行车凭证出站发车信号是否正确。
3、动车前先鸣笛,后部瞭望,确保安全。
六、运行途中1、坚持二人确认信号,线路瞭望。
严格执行《计规》各项规定,严禁超速。
2、精神集中,不做与行车无关的事,遇到信号不明或危及行车和人身安全时,立即采取减速或停车措施。
3、观察各仪表是否正常,有无异响。
4、区间作业,严禁中途熄火、严禁下坡运行、严禁脚踏脚踏离合器空挡溜放,并随时检查制动状态,在作业过程中严禁离岗。
5、运行中或未停稳,严禁换向。
6、施工超过20min,开车前必须进行制动试验。
七、施工、作业配合现场施工,要相互配合,认真瞭望,时刻注意作业人员安全,动车时必须注意平台工作状态。
八、入库1、司机运行至网工区存放大门外方需一度停车,确认大门开放后入库,速度不得超过5Km/h。
轨道车出库前的准备检查作业指导书1适用范围1.1本标准规范了轨道车辆在出车运用前应检查的项目和具备的条件,库内(货场停放线)车辆摘挂作业程序。
1.2本规定适用于出车前的准备检查作业。
2作业准备2.1人员:使用车辆的班组工作领导人、轨道车司机、副司机(或兼职并岗人员)、作业车运用监控人员。
2.2工具:检测锤、信号旗(灯)2.3材料:棉纱3安全注意事项3.1司乘人员应注意上下车辆时的安全,不得从车上跳跃下车。
3.2作业车运用监控人在对车辆作业台进行试验操作时,上车要戴安全帽。
3.3作业车停放位上端如有带电设备,严禁人员上作业台试验和在下端升降作业台。
3.4车辆摘钩作业时,副司机(或兼职并岗人员)必须用信号旗(灯)设置好防护后,方可进入两车连接的中间指挥车辆摘钩。
4质量标准4.1车辆设备及人员状态良好,满足出车条件。
4.2检查作业在规定时间内完成,不得影响出库时间。
5作业程序5.1作业前配合准备的程序5.1.1接触网工区使用轨道车施工时,必须指定当日工作领导人担任车辆运用监控人。
5.1.2接触网工区使用轨道车作业时,应在用车的前日22点前由次日工作领导人向轨道车司机递交第二天的派车单。
派车单必须填写出车的时间范围、司机姓名、车辆的往返地点、停车地点、时间要求、车号、派车人、监护人的姓名。
日期应填写填发日期,“时间要求”栏填写使用日期及时间。
任务栏内详细说明当天的工作内容,根据不同的施工地段,制定相应的安全措施(在安全措施栏填写监护人姓名)。
5.1.3车间、班组要合理安排司乘人员休息,确保司乘人员精神状态良好。
5.1.4值乘司机必须参加工区当日作业分工会。
车辆远离工区停放时,有一名司乘人员参加,另一人看车。
5.1.5大型施工多车编组时,分工会期间出现车站通知调车作业,司乘人员不能参加分工会,指导司机(或车管干部)必须参加分工会。
指导司机(或车管干部)参加分工会后要及时将分工要求传达到每一名司乘人员。
5.2动车前对车辆进行静、动态检查程序轨道车、轨道平车技术检查作业实行绕车检查制。
汽车静态检查汽车静态检查是一项重要的程序,用于评估和确保汽车的整体状况和安全性能。
以下是一份标准格式的文本,详细描述了汽车静态检查的内容和步骤:1. 车身外观检查:- 检查车身是否有明显的凹陷、划痕或破损。
- 检查车漆是否均匀且无脱落或褪色。
- 检查车窗玻璃是否完好,并确保门窗密封良好。
2. 轮胎和轮毂检查:- 检查轮胎胎面磨损情况,确保胎纹深度符合安全标准。
- 检查轮胎侧壁是否有裂纹或气泡。
- 检查轮毂是否有变形或损坏。
3. 刹车系统检查:- 检查刹车片和刹车盘的磨损程度。
- 检查刹车油液是否充足,并确保无泄漏现象。
- 检查刹车蹄片和刹车鼓的磨损情况。
4. 灯光系统检查:- 检查前大灯、尾灯、刹车灯、转向灯和示宽灯是否正常工作。
- 检查车牌灯和雾灯是否正常工作。
- 检查车内仪表盘灯光是否正常。
5. 悬挂系统检查:- 检查悬挂系统是否有异常噪音或异响。
- 检查悬挂系统的弹簧和减震器是否有损坏或渗漏。
6. 底盘检查:- 检查底盘是否有明显的腐蚀或损坏。
- 检查底盘连接部件是否紧固可靠。
7. 动力系统检查:- 检查发动机舱内是否有明显的油渍或漏油现象。
- 检查发动机皮带和冷却液管路是否正常。
- 检查发动机防冻液和机油的液位。
8. 内饰检查:- 检查座椅、仪表盘和车门内饰是否完好。
- 检查空调、音响和其他电子设备是否正常工作。
以上是汽车静态检查的标准内容和步骤,通过这些检查可以确保汽车的整体状况和安全性能符合要求。
请定期进行静态检查,及时发现和解决问题,以确保驾驶安全和车辆的长期可靠性。
蓄电池轨道车司机检车作业标准一、检车前的确认确认股道、车号,确认接触轨停电,列车两侧及底部无人员或物件侵入限界。
二、检车行走路线三、检查内容1、走行部及车体检查(1)按图所示顺序检查列车车体及走行部,检查走廊脚蹬扶手安装牢固无变形。
(2)检查车体无倾斜,外墙、车门、玻璃无刮痕破损,密封橡胶条无老化、脱落,头灯,标志灯无破损,车号标志清晰,排障器安装牢固无损坏。
(3)检查钩架无裂纹变形、轨面及轮对无异物。
橡胶堆旁承,螺旋钢弹簧,液压减震器、速度传感器,轴箱,轴箱盖,轴箱拉杆及其附件,牵引装置,第三轨集电靴,悬挂装置安装牢固作用良好。
充电插座,充电警示灯作用良好。
停放制动手动缓解拉环锁闭良好,基础制动装置,闸瓦,连杆安装牢固作用良好。
轮对踏面无擦伤剥离。
(4)半自动车钩检查:检查确认车钩钩舌位置正确,车钩整体位置无偏移,各类机械结钩无损坏,手动解钩拉手悬挂位置正确。
(5)车底检查:空压机,干燥器,主风缸,牵引电机,齿轮箱,制动风缸,中心牵引组装,主变流器,电抗器柜,高压箱,控制蓄电池充电机,高速断路器,制动电阻箱,避雷器,空气管路各主体及附件悬挂装置安装牢固,作用及锁闭良好,各连接螺栓连接销作用正常,各穿销位置正确。
空压机,轮緣润滑油箱,齿轮箱油位,应在规定范围内。
(6)走廊电器间检查:牵引蓄电池柜,牵引蓄电池充电机柜,低压电器柜,辅助变流器,制动柜,高压柜,控制蓄电池箱内各电气设备外观完好、无破损,各保险开关、旋钮开关位置正确,接线连接良好,各阀位置正确,盖板及设备柜门应锁闭良好。
走廊灯及灭火器作用良好。
2、司机室检查(1)司机把携带的物品放置在司机室里(如:调车单等),检查该司机室是否悬挂禁动牌。
(2)检查紧急制动按钮位置正确,司机室设备柜内及驾驶台上的各部件外观完好,保险开关、旋钮开关、操作按钮位置正确。
(3)各显示屏观外观完好无损坏,遮阳布、司机座椅、双针压力表、网压表、蓄电池表等硬件设备外观完好读数正确,照明灯具、空调外观完好无损坏,灭火器、雨刮器,状态良好。
轨道司机(出行车、入库等)“两单两卡”(一)轨道司机(出行车、入库等)岗位安全风险清单1.司机未正确佩戴合格安全帽,物体打击或高坠等事故发生时会对人造成更大的伤害。
2.作业人员不穿黄色反光防护服,未按要求佩戴司机、副司机臂章,夜间作业未配备充足的照明进行施工施工造成人身伤害。
3.轨道司机酒后及带病作业容易引发多种事故。
4.轨道车出车前未进行发动机、制动及油料等全面检查,导致施工过程中,车辆损坏无法行驶。
5.轨道车违章行驶、超范围施工、违章使用封联线或手摇把、违章操纵施工机械等违章蛮干现象,造成事故。
6.轨道车司机不熟悉有关行车及信号规定,未经考试合格,无驾驶证。
不了解该路局的运行区段的设备情况,运行中未认真执行车机联控制度。
7.轨道车的牵引重量及运行速度超出计划行车速度,在动车前未进行制动试验,下坡时,直接关闭发动机采用滑行,未适时使用制动机,造成事故;作业平台上有人作业时,轨道车移动的速度超过IOkm/h,急剧起、停车,造成人身伤害事故。
8.运行中搭乘人员站、坐在连接处。
装载器材要稳固,超载、偏载或侵入限界,出现人员或器材掉落。
9.轨道车在站内作业或移动时,未向车站值班员请求申请,无人在车站值班室内防护和负责联络,导致车辆在行车调度范围外;轨道车司机与作业负责人、防护员之间的信息传递不及时、不准确、不清楚,造成人身伤害事故。
10.当进站、进路通过信号机显示黄色灯光时,列车未按限速运行。
11.轨道车入库停车或长时间停车未设置铁鞋;出行前未撤除铁鞋,造成行车事故、人身伤害事故。
12.轨道车进入封锁区间前及作业完毕返回车站未核对调度命令、确认信号,未按规定联控,造成行车事故。
“知风险”顺口溜个人防护不能少,正副司机同上岗。
行车动先安全检,出行车严守计划。
持证上岗莫蛮干,酒后上班要出事。
红停绿行黄缓行,停车入库要穿鞋。
(二)轨道司机(出行车、入库等)岗位安全职责清单1.从业人员进场应接受安全生产教育培训和安全生产技术交底,掌握本职工作所需的安全生产知识,提高安全生产技能,增强事故预防和应急处理能力,经考试合格后上岗。
