一、交底目的为确保安装锅炉过程中的安全,提高施工人员的安全意识,防止安全事故的发生,特进行安全技术交底。
二、交底对象参与锅炉安装的施工人员、管理人员及监理人员。
三、交底时间锅炉安装前及施工过程中。
四、交底内容1. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工人员必须佩戴安全帽、安全带等防护用品,遵守施工现场的安全规定。
(3)施工现场严禁吸烟、动火,确保施工环境安全。
2. 锅炉安装前的准备工作(1)对锅炉及安装设备进行检查,确保设备完好无损。
(2)熟悉锅炉安装图纸及施工方案,明确安装步骤及注意事项。
(3)对施工人员进行技术交底,确保施工人员掌握安装过程中的安全操作规程。
3. 锅炉安装过程中的安全操作(1)安装锅炉前,应检查安装场地是否平整、坚实,确保安装过程中不会发生地面沉降。
(2)安装锅炉时,应确保锅炉与支架之间的连接牢固,防止锅炉在安装过程中倾斜或倒塌。
(3)在安装锅炉的燃烧器、风机等部件时,应注意操作规程,防止部件损坏或伤人。
(4)在安装锅炉管道时,应确保管道连接严密,防止泄漏。
(5)安装锅炉的电气设备时,应确保电气线路安全可靠,防止触电事故发生。
4. 锅炉安装后的安全检查(1)安装完成后,应对锅炉进行全面检查,确保锅炉安装质量符合要求。
(2)对锅炉运行情况进行试运行,观察锅炉运行是否稳定,确保锅炉安全运行。
5. 应急措施(1)如遇锅炉安装过程中发生意外事故,应立即停止施工,采取紧急措施进行处理。
(2)发生触电事故时,应立即切断电源,对伤员进行急救。
(3)发生火灾时,应立即使用灭火器进行灭火,并报警求助。
五、交底要求1. 施工人员必须认真学习本交底内容,确保掌握安全操作规程。
2. 施工现场管理人员应加强对施工人员的安全监督,确保施工安全。
3. 监理人员应定期对施工现场进行检查,确保施工安全。
六、交底记录1. 交底人:___________2. 交底时间:____年__月__日3. 交底对象:___________4. 交底内容:___________5. 交底人签字:___________通过本次安全技术交底,希望大家能够充分认识到锅炉安装过程中的安全重要性,严格遵守安全操作规程,确保施工安全。
一、工程名称:锅炉房安装工程二、施工单位:[施工单位名称]三、建设单位:[建设单位名称]四、交底部门:[交底部门名称]五、交底人:[交底人姓名]六、施工期限:[开始日期]至[结束日期]七、接受交底班组或员工签名:[签名]八、交底内容:1. 安全生产意识(1)全体施工人员必须树立安全生产意识,严格遵守国家有关安全生产的法律法规,确保施工过程中的人身和财产安全。
(2)施工人员应接受安全生产教育和培训,提高自身安全素质。
2. 安全防护措施(1)进入施工现场的人员必须佩戴安全帽,扣好帽带,穿防滑鞋,禁止穿硬底鞋及高跟鞋作业。
(2)高处作业人员必须佩戴安全带,并做到高挂低用及系牢固。
(3)施工区域设置明显的安全警示标志,禁止无关人员进入。
3. 施工现场管理(1)施工现场应保持整洁、有序,施工材料、工具摆放整齐,防止绊倒、摔伤事故发生。
(2)施工现场的临时用电线路必须符合安全要求,严禁私拉乱接。
(3)施工现场应设置消防设施,确保消防通道畅通。
4. 锅炉房安装注意事项(1)安装前,应对锅炉房基础进行检查,确保基础平整、坚实。
(2)安装锅炉前,应对锅炉本体、附件及管道进行严格检查,确保无损坏、变形等情况。
(3)安装锅炉时,应按照安装说明书进行操作,确保安装质量。
(4)锅炉安装过程中,严禁使用撬棍、锤子等工具直接敲击锅炉本体,防止损坏。
(5)锅炉安装完成后,应对锅炉及管道进行试压,确保无泄漏。
5. 火灾预防措施(1)锅炉房内禁止存放易燃易爆物品,严禁吸烟。
(2)锅炉房内应配备足够的灭火器材,确保消防设施完好。
(3)施工过程中,应定期检查锅炉房内的消防设施,确保其正常使用。
6. 事故处理(1)发生安全事故时,立即停止施工,迅速组织救援。
(2)及时向相关部门报告事故情况,积极配合事故调查。
(3)对事故原因进行分析,制定整改措施,防止类似事故再次发生。
九、总结为确保锅炉房安装工程顺利进行,全体施工人员必须严格遵守以上安全技术交底内容,加强安全生产意识,提高自身安全素质,共同营造一个安全、有序的施工环境。
一、工程名称:_______工程二、施工单位:_______公司三、建设单位:_______单位四、施工部位:锅炉安装五、施工期限:_______年_______月_______日至_______年_______月_______日六、参加人员:全体锅炉安装施工人员一、安全技术交底内容:1. 施工前准备:(1)施工人员必须经过体检,符合高处作业要求。
(2)施工人员必须接受安全教育培训,掌握锅炉安装安全技术。
(3)施工前应检查施工现场,确保安全通道畅通,设备、工具齐全。
2. 施工过程中安全技术要求:(1)施工人员必须佩戴安全帽、安全带,高处作业时必须使用安全带。
(2)在锅炉安装过程中,应设立安全通道,并设置防护栏杆,确保通道畅通。
(3)施工过程中,不得随意拆卸设备,如需拆卸,必须由专业人员操作。
(4)在安装锅炉过程中,严禁使用电、气焊等明火作业,如需使用,必须采取防火措施。
(5)在锅炉安装过程中,严禁将施工工具、材料堆放在通道上,以免影响通行。
(6)施工过程中,如发现安全隐患,应立即停止施工,并采取整改措施。
3. 锅炉安装具体安全技术要求:(1)锅炉基础施工:确保基础平整、坚实,符合设计要求。
(2)锅炉本体安装:严格按照设计图纸和施工规范进行,确保安装牢固、平稳。
(3)锅炉附件安装:确保附件安装正确、牢固,符合设计要求。
(4)锅炉管道安装:管道安装应平直、牢固,连接处密封良好。
(5)锅炉电气系统安装:确保电气系统安装符合规范,安全可靠。
4. 锅炉试运行安全技术要求:(1)试运行前,应进行全面检查,确保锅炉及附件安装正确、牢固。
(2)试运行过程中,应密切观察锅炉运行情况,发现异常及时处理。
(3)试运行过程中,应加强现场安全管理,确保人员安全。
二、安全注意事项:1. 施工过程中,必须严格遵守操作规程,不得违章作业。
2. 施工现场应保持整洁,不得堆放杂物,确保通道畅通。
3. 施工人员应加强自我保护意识,不得酒后作业。
一、交底目的为确保锅炉设备安装过程中的安全,预防事故发生,特进行安全技术交底。
二、交底内容1. 施工人员要求(1)施工人员必须经过专业培训,持有相关操作资格证书。
(2)施工人员应熟悉锅炉设备安装工艺、安全操作规程及应急预案。
(3)施工人员应保持良好的精神状态,严禁酒后作业。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,包括禁止、警告、指令等标志。
(2)施工现场应设置安全通道,确保人员、设备通行畅通。
(3)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
3. 锅炉设备安装前的准备工作(1)施工前,对施工现场进行勘察,了解现场环境,确保符合安装要求。
(2)对锅炉设备进行检查,确认设备完好,无损坏。
(3)对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
4. 锅炉设备安装过程中的安全措施(1)锅炉设备运输过程中,应使用专用运输车辆,确保设备安全。
(2)锅炉设备吊装过程中,应使用合适的吊装设备,并确保吊装设备完好。
(3)吊装作业时,作业人员应站在安全位置,确保自身安全。
(4)高空作业时,作业人员必须佩戴安全带,并系好保险钩。
(5)锅炉设备安装过程中,严禁操作人员进入设备内部。
(6)施工过程中,注意防止设备、工具等坠落伤人。
5. 锅炉设备安装后的验收(1)锅炉设备安装完成后,应进行全面检查,确保安装质量。
(2)检查设备各部件是否齐全、完好。
(3)检查设备安装位置是否正确,是否符合设计要求。
(4)检查设备运行是否正常,有无异常声响。
三、应急措施1. 发生事故时,立即停止作业,组织人员撤离现场。
2. 立即上报事故情况,启动应急预案。
3. 对事故原因进行调查分析,制定整改措施。
四、交底人及日期交底人:XXX日期:XXXX年XX月XX日五、注意事项1. 施工过程中,严格遵守安全操作规程,确保自身及他人安全。
2. 定期对施工人员进行安全教育培训,提高安全意识。
3. 加强施工现场安全管理,确保施工顺利进行。
一、交底目的为确保锅炉安全运行,提高安全生产水平,特制定本锅炉安全及技术交底模板。
通过对锅炉操作人员及维护人员进行交底,使相关人员充分了解锅炉的安全操作规程、技术要求及注意事项,从而降低事故发生的风险。
二、交底内容1. 锅炉概况(1)锅炉型号、规格、额定蒸发量、额定压力、额定温度等参数。
(2)锅炉结构、主要部件及工作原理。
(3)锅炉辅助设备、控制系统及安全保护装置。
2. 锅炉操作规程(1)启动前的检查与准备工作1)检查锅炉内外部是否有损坏、渗漏等现象。
2)检查水位计、压力表、安全阀等仪表是否正常。
3)检查燃烧器、烟道、烟囱等部位是否有积灰、堵塞等情况。
4)检查电气设备、控制系统是否正常。
(2)锅炉运行过程中的注意事项1)严格控制水位,防止满水、缺水事故。
2)根据负荷变化调整燃烧器风量、燃料量,确保锅炉稳定运行。
3)密切监视压力、温度、烟气含氧量等参数,确保在安全范围内。
4)定期检查锅炉内部及附属设备,发现问题及时处理。
(3)停炉操作1)降低负荷,逐步减少燃料量。
2)关闭进水阀,停止给水。
3)开启排污阀,排出锅内余水。
4)关闭炉门、烟道闸门,停止送风。
5)待锅炉内温度降至50℃以下,方可进行外部检查、清洁等工作。
3. 锅炉维护保养(1)定期进行内部检查,清理积灰、堵塞物。
(2)检查并紧固各部位螺栓、法兰等连接件。
(3)检查水位计、压力表、安全阀等仪表,确保其灵敏可靠。
(4)检查燃烧器、烟道、烟囱等部位,消除安全隐患。
(5)检查电气设备、控制系统,确保正常运行。
4. 锅炉安全技术要求(1)严格遵守锅炉操作规程,确保锅炉安全运行。
(2)定期进行锅炉维护保养,消除安全隐患。
(3)加强锅炉操作人员的安全教育培训,提高安全意识。
(4)加强锅炉安全监控,确保及时发现并处理异常情况。
(5)建立健全锅炉安全管理制度,落实安全责任。
三、交底对象锅炉操作人员、维护人员、管理人员及相关部门。
四、交底方式1. 组织召开交底会议,对锅炉安全及技术交底内容进行讲解。
一、工程名称:[锅炉安装工程名称]二、施工单位:[施工单位名称]三、建设单位:[建设单位名称]四、施工部位:[施工部位]五、施工期限:[开始时间]至[结束时间]六、接受交底班组或员工签名:[班组或员工签名]七、交底内容:1. 安全生产方针和法律法规(1)施工单位必须遵守国家安全生产法律法规,严格执行安全生产责任制。
(2)全体施工人员必须认真学习安全生产知识,提高安全意识,确保安全生产。
2. 施工现场安全管理(1)施工现场必须设置明显的安全警示标志,保持通道畅通。
(2)施工现场用电安全:严禁私拉乱接电线,所有用电设备必须符合国家安全标准。
(3)施工现场防火安全:禁止携带火种进入施工现场,禁止吸烟。
3. 锅炉安装施工安全(1)施工人员必须熟悉锅炉安装施工工艺和安全操作规程。
(2)施工前,必须对施工现场进行安全检查,确保无安全隐患。
(3)锅炉安装过程中,必须严格按照施工图纸和技术规范进行。
(4)锅炉安装时,必须保证锅炉本体与基础之间有足够的间隙,防止因热胀冷缩导致锅炉损坏。
(5)锅炉安装过程中,必须使用合适的工具和设备,确保安装质量。
(6)锅炉安装过程中,必须注意防止高处坠落、物体打击等安全事故的发生。
4. 锅炉安装过程中的安全措施(1)高处作业:施工人员必须佩戴安全帽、安全带,遵守高处作业安全操作规程。
(2)高空作业:必须设置安全防护栏杆,并定期检查其稳固性。
(3)有限空间作业:必须按照有限空间作业安全操作规程进行,确保作业人员安全。
(4)机械操作:操作人员必须熟悉机械性能,遵守机械操作规程。
5. 应急处理(1)施工现场必须配备必要的应急救援器材,确保在发生事故时能迅速进行救援。
(2)施工人员必须掌握应急救援知识和技能,确保在事故发生时能及时进行处置。
八、交底人:[交底人姓名]九、被交底人:[被交底人姓名]十、交底日期:[年]年[月]月[日]日[注:本模板仅供参考,具体内容应根据实际工程情况进行调整。
一、交底对象本交底适用于参与锅炉安装施工的全体人员,包括但不限于安装工、焊工、电工、起重工等。
二、交底内容1. 安全生产责任制(1)施工前,全体人员必须认真学习并掌握本交底内容,明确各自的安全职责。
(2)各工种人员要严格遵守操作规程,确保安全生产。
2. 施工现场安全管理(1)施工现场必须设置安全警示标志,明确危险区域。
(2)施工现场应保持整洁,通道畅通,严禁堆放杂物。
(3)施工过程中,必须佩戴安全帽、安全带等个人防护用品。
3. 锅炉安装前准备(1)检查锅炉本体、附件及管道是否完好,符合设计要求。
(2)核对设备尺寸、型号、规格,确保与设计图纸相符。
(3)检查施工现场电源、水源、气源等是否满足施工要求。
4. 锅炉本体安装(1)锅炉本体安装前,应清除底部积水、杂物,确保基础平整。
(2)安装锅炉本体时,需使用起重机进行吊装,吊装过程中应确保安全。
(3)锅炉本体安装就位后,应检查其水平度、垂直度,确保符合设计要求。
5. 锅炉附件及管道安装(1)安装锅炉附件及管道时,应按照设计图纸进行,确保安装正确、牢固。
(2)管道连接处应使用合适的法兰、螺栓等连接件,确保密封性。
(3)安装完毕后,应进行压力试验,确保系统无泄漏。
6. 电气、仪表及控制系统安装(1)电气、仪表及控制系统安装前,应核对设备型号、规格,确保与设计要求相符。
(2)安装过程中,应注意电源、信号线等线路的布置,避免交叉、重叠。
(3)安装完毕后,应进行调试,确保系统运行正常。
7. 安全注意事项(1)施工过程中,应严格按照操作规程进行,避免违规操作。
(2)高空作业时,必须使用安全带,确保安全。
(3)焊接作业时,应采取防火、防毒措施,确保作业人员安全。
(4)起重作业时,应确保起重设备安全可靠,避免发生事故。
三、交底要求1. 施工单位应将本交底内容书面通知所有施工人员。
2. 施工人员应认真学习并掌握本交底内容,确保安全生产。
3. 施工过程中,如有违反本交底内容的行为,应立即纠正。
一、工程名称:[锅炉安装工程名称]二、施工单位:[施工单位名称]三、建设单位:[建设单位名称]四、交底日期:[年月日]五、交底人:[交底人姓名]六、接受交底人员:[参与施工人员名单]七、一、交底提要为确保锅炉安装施工过程中的安全,现将锅炉安装施工的安全技术要求进行交底,请各施工人员严格遵照执行。
八、二、施工前的准备工作1. 施工人员必须经过专业培训,具备锅炉安装操作资格。
2. 仔细阅读施工图纸,熟悉锅炉安装施工工艺及安全技术要求。
3. 准备好施工所需的安全防护用品,如安全帽、防护眼镜、防尘口罩、安全带等。
4. 检查施工场地,确保场地平整、排水畅通,无障碍物。
九、三、安全技术要求1. 电气安全:施工现场应配备合格的电气设备,确保电气线路安全可靠。
施工过程中,严禁私拉乱接电线,确保电气设备绝缘良好。
2. 高处作业安全:高处作业人员必须佩戴安全带,并做好安全防护措施。
严禁攀登模板、脚手架等设施。
3. 机械设备安全:操作机械设备前,必须检查设备是否完好,确认无异常后方可使用。
操作人员应熟悉机械设备性能,遵守操作规程。
4. 防火安全:施工现场应配备足够的消防器材,并定期检查。
施工过程中,严禁吸烟、使用明火,防止火灾事故发生。
5. 通风安全:锅炉安装过程中,应保持施工现场通风良好,确保施工人员呼吸新鲜空气。
6. 物料堆放安全:施工现场物料堆放应整齐有序,不得占用消防通道。
易燃、易爆物品应远离火源,并做好标识。
7. 临时用电安全:临时用电线路应按规范架设,确保线路安全可靠。
使用电动工具时,应佩戴绝缘手套和绝缘鞋。
十、四、施工过程中应注意的事项1. 严格遵守施工图纸及安全技术要求,确保施工质量。
2. 严格执行操作规程,确保施工安全。
3. 互相配合,协同作业,避免发生意外事故。
4. 定期对施工现场进行安全检查,发现问题及时整改。
5. 遇有紧急情况,应立即停止施工,迅速撤离现场。
十一、五、交底总结本次安全技术交底,旨在提高施工人员的安全意识,确保锅炉安装施工过程中的安全。

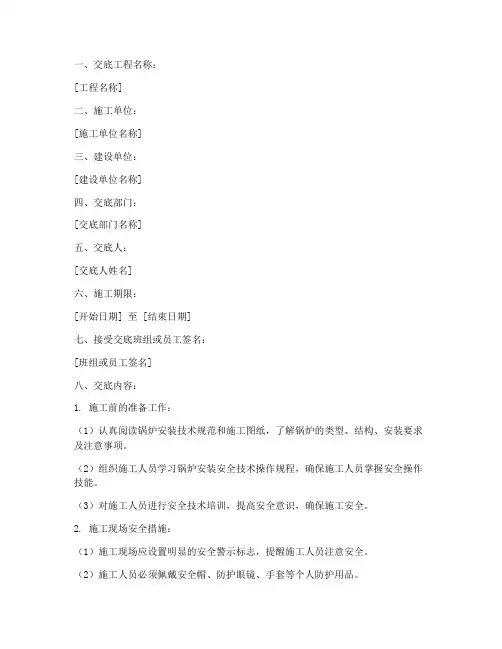

一、交底工程名称:[工程名称]二、施工单位:[施工单位名称]三、建设单位:[建设单位名称]四、交底部门:[交底部门名称]五、交底人:[交底人姓名]六、施工期限:[开始日期] 至 [结束日期]七、接受交底班组或员工签名:[班组或员工签名]八、交底内容:1. 施工前的准备工作:(1)认真阅读锅炉安装技术规范和施工图纸,了解锅炉的类型、结构、安装要求及注意事项。
(2)组织施工人员学习锅炉安装安全技术操作规程,确保施工人员掌握安全操作技能。
(3)对施工人员进行安全技术培训,提高安全意识,确保施工安全。
2. 施工现场安全措施:(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、防护眼镜、手套等个人防护用品。
(3)施工现场应保持整洁,防止施工人员滑倒、摔伤。
(4)施工现场应设置安全通道,确保施工人员通行畅通。
3. 锅炉安装安全操作要求:(1)安装前,检查锅炉基础是否平整、坚实,确保安装稳固。
(2)安装锅炉时,注意锅炉部件的平衡和对称,防止锅炉倾斜。
(3)安装锅炉管道时,确保管道连接牢固,防止泄漏。
(4)安装燃烧器时,注意燃烧器与锅炉的匹配,确保燃烧效果。
(5)安装安全阀、压力表等安全装置,确保锅炉运行安全。
4. 锅炉安装过程中的注意事项:(1)在安装过程中,严禁施工人员擅自移动或拆除安全装置。
(2)安装过程中,严禁施工人员酒后上岗、操作不规范。
(3)在锅炉安装过程中,注意观察锅炉运行情况,发现异常立即停机检查。
(4)安装完成后,对锅炉进行全面检查,确保安装质量。
5. 锅炉安装后的调试与验收:(1)锅炉安装完成后,进行调试,确保锅炉运行正常。
(2)调试过程中,注意观察锅炉运行情况,确保各项指标符合要求。
(3)调试完成后,组织验收,确保锅炉安装质量。
九、应急措施:1. 发生火灾时,立即切断电源,使用灭火器进行灭火。
2. 发生触电事故时,立即切断电源,使用绝缘物品将触电人员与电源隔离,并拨打急救电话。
锅炉及附属设备安装本章适用于建筑供热和生活热水供应的额定工作压力不大于1.25MPa,热水温度不超过130℃的整套蒸汽和热水锅炉及辅助设备安装工程。
一、材料设备要求1锅炉必须具备图纸、产品合格证书、安装使用说明书、质量技术监督部门的质量监检证书。
技术资料应与实物相符。
2锅炉设备外观应完好无损,炉墙绝热层无空鼓,无脱落,炉拱无裂纹,无松动,受压元件可见部位无变形,无损坏。
3锅炉配套附件和附属设备应齐全完好,并符合要求,根据设备清单对所有设备及零部件进行清点验收。
对缺损件应做记录并及时解决。
清点后应妥善保管。
4各种金属管材、型钢、仪表阀门及管件的规格、型号符合设计要求,并符合产品出厂质量标准,外观质量良好,不得有损伤、锈蚀或其他表面缺陷。
二、主要机具1机具:起重机械、卷扬机、磨管机、胀管机、千斤顶、砂轮机、套丝机、手电钻、冲击钻、砂轮锯、角向磨光机、内磨机、交、直流电焊机、电烤箱等。
2工具:紧固胀管器、翻边胀管器、各种扳手、夹钳、试压泵、手锯、榔头、布剪子、滑轮、道木、滚杠、钢丝绳、大绳、索具、气焊工具等。
3量具:水准仪、经纬仪、电子硬度计、内径百分表、弹簧拉力计、钢板尺、钢卷尺、卡钳、塞尺、水平仪、水平尺、游标卡尺、焊缝检测器、温度计、压力表、线坠等。
三、作业条件1施工员应熟悉掌握锅炉及附属设备图纸、安装使用说明书、锅炉房设计图纸,并核查技术文件中有无当地劳动、环保、节煤等部门关于设计、制造、安装、施工等方面的审查批准签章。
2施工现场应具备满足施工的水源、电源,大型机具运输车辆进出的道路,材料及机具存放场地和仓库等;冬雨季施工时应有防寒防雨措施及消除安全措施;锅炉房主体结构、设备基础完工并达到安装强度。
3检验土建施工时预留的孔洞、沟槽及各类预埋铁件的位置尺寸、数量是否符合设计图纸要求。
4锅炉及附属设备的基础尺寸、位置应符合设计图纸,允许偏差应符合表五(一)1(1)的规定。
5混凝土基础外观质量不得有蜂窝、麻面、裂纹、孔洞、露筋等缺陷。
四、安装工艺(一)工艺流程:见下面流程图所示。
(二)基础放线验收:1锅炉房内清扫干挣,将全部地脚螺栓孔内的杂物清出,并用皮风箱(皮老虎)吹扫。
2根据锅炉房平面图和基础图放安装基准线。
(1)锅炉纵向中心基准线或锅炉支架纵向基准线。
(2)锅炉炉排前轴基准线或锅炉前面板基准线,如有多台锅炉时应一次放出基准线。
在安装不同型号的锅炉而上煤为一个系统时应保证煤斗中心在一条基准线上。
(3)炉排传动装置的纵横向中心基准线。
(4)省煤器纵、一横向中心基准线。
(5)除尘器纵、横向中心基准线。
(6)鼓风机、引风机的纵、横向中心基准线。
(7)水泵、钠离子交换器纵、横向中心基准线。
(8)锅炉基础标高基准点,在锅炉基础上或基础四周选有关的若干地点分别作标记,各标记间的相对位移不应超过3mm。
3当基础尺寸、位置不符合要求时,必须经过修正达到安装要求后再进行安装.4基础放线验收应有记录,并作为竣工资料归档。
(三)锅炉本体安装:1锅炉水平运输:(1)运输前应先选好路线,确定锚点位置,稳好卷扬机,铺好道木。
(2)用千斤顶将锅炉前端(先进锅炉房的一端)顶起放进滚杠,用卷扬机牵引前进,在前进过程中,随时倒滚杠和道木。
道木必须高于锅炉基础,保障基础不受损坏。
2锅炉运到基础上以后,不撤滚杠先进行找正。
应达到下列要求:(1)锅炉炉排前轴中心线应与基础前轴中心基准线相吻合,允许偏差±2mm。
(2)锅炉纵向中心线与基础纵向中心基准线相吻合,或锅炉支架纵向中心线与条形基础纵向中心基准线相吻合,允许偏差±10mm。
3撤出滚杠使锅炉就位:(1)撤滚杠时用道木或木方将锅炉一端垫好。
用两个千斤顶将锅炉的另一端顶起,撤出滚杠,落下千斤顶,使锅炉一端落在基础上。
再用千斤顶将锅炉另一端顶起,撤出剩余的滚杠和木方,落下千斤顶使锅炉全部落到基础上。
如不能直接落到基础上,应再垫木方逐步使锅炉平稳地落到基础上。
(2)锅炉就位后应进行校正,因锅炉就位过程中可能产生位移,用千斤顶校正,达到找正的允许偏差以内。
4锅炉找平:(1)锅炉纵向找平:①用水平尺(水平尺长度不小于600mm)放在炉排的纵排面上,检查炉排面的纵向水平度。
检查点最少为炉排前后两处。
要求炉排面纵向应水平或炉排面略坡向炉膛后部。
最大倾斜度不大于10mm。
②当锅炉纵向不平时,可用千斤顶将过低的一端顶起,在锅炉的支架下垫以适当厚度的钢板,使锅炉的水平度达到要求。
垫铁叠加不得超过两块,间距一般为500~1000mm。
(2)锅炉横向找平:①用水平尺(长度不小于600mm)放在炉排的横排面上,检查炉排面的横向水平度,检查点最少为炉排前后两处,炉排的横向倾斜度不得大于1/1000(炉排的横向倾斜过大会导致炉排跑偏)。
②当炉排横向不平时,用千斤顶将锅炉一侧支架同时顶起,在支架下垫以适当厚度的钢板,垫铁的间距一般为500~1000mm。
5炉底风室的密封要求:(1)锅炉支架的底板与基础之间必须用水泥砂浆堵严,并在支架的内侧与基础之间用水泥砂浆抹成斜坡。
(2)锅炉支架的底板与基础之间的密封砖应砌筑严密,墙的两侧抹水泥砂浆。
(3)当锅炉安装完毕后,基础的预留孔洞,应砌好用水泥砂浆抹严。
6炉排减速机安装:一般快装锅炉的炉排减速机由制造厂装配成整机运到现场进行安装。
(1)开箱点件检查设备、零部件是否齐全,根据图纸核对其规格、型号是否符合设计要求。
(2)检查机体外观和零、部件不得有损坏,输出轴及联轴器应光滑,无裂纹、无锈蚀,油杯、扳把等无丢失和损坏。
(3)根据需要配制符合实际尺寸的地脚螺栓、斜垫铁等零件。
准备起重和安装所需的工具、量具及其他用品。
(4)减速机就位及找正找平:①将垫铁放在划好基准线和清理好预留孔的基础上,靠近地脚螺栓预留孔。
②将减速机上好地脚螺栓(螺栓露出螺母1~2扣),吊装在垫铁上,减速机纵、横中心线与基础纵、横中心基准线相吻合。
③根据炉排输入轴的位置和标高进行找正找平,用水平仪和更换垫铁厚度或打入楔形铁的方法加以调整。
同时还应对联轴器进行找正,以保证减速机输出轴与炉排输入轴对正同心。
用卡箍及塞尺的方法对联轴器找同心。
减速机的水平度和联轴器的同心度,两联轴节端面之间的间隙以设备随机技术文件为准。
(5)设备找平找正后,即可进行地脚螺栓孔灌注混凝土。
灌注时应捣实,防止地脚螺栓倾斜。
待混凝土强度达到75%以上时,方可拧紧地脚螺栓,在紧螺栓时应进行水平的复核。
无误后将机内加足机械油准备试车。
(6)减速机试运行:安装完成后,联轴器的连接螺栓暂不安装,先进行减速机单独试车,试车前先拧松离合器的弹簧压紧螺母,把扳把放到空档上接通电源试电机。
检查电机运转方向是否正确和有无杂音,正常后将离合器由低速到高速进行试运转,无问题后安装好联轴器的螺栓,配合炉排冷态试运行。
在运行过程中调整好离合器的压紧弹簧能自动弹起。
弹簧不能压得过紧,防止炉排断片或卡住,离合器不能离开,以免把炉排拉坏。
7平台扶梯安装:(1)长、短支撑的安装:先将支撑座孔中的杂物清理干净,然后安装长短支撑,支撑安装要正,螺栓应涂机油石墨后拧紧。
(2)平台安装:平台应基本水平,平台与支撑连接螺栓要拧紧。
(3)安装平台扶手柱和栏杆:平台扶手柱要垂直于平台,螺栓连接要拧紧,栏杆煨弯处应一致美观。
(4)安装爬梯、扶手柱及栏杆:爬梯上端与平台用螺栓连接,找正后将下端焊在锅炉支架板上或焊接耳板,与耳板用螺栓连接,扶手栏杆有焊接接头时,焊后应光滑。
(四)燃油、燃气锅炉安装。
1燃油、燃气锅炉的后部或烟管上应设防爆门,位置应有利于泄压,当爆炸气体可能危及操作人员安全时,防爆门上应设泻压导向管.2锅炉及辅机、水处理设备的安装符合设备制造厂的技术要求。
设备基础必须待设备到货并与设计图核对无误后,方可施工。
3设备安装时,应避免设备、安装材料集中堆放在楼板上。
利用建筑柱、梁超吊设备时,必须事先核实梁、柱的承载能力。
4燃油系统必须设二级过滤器,中燃油过涟器(60目/英寸)设于日用油箱出口管段上;细燃油过滤器(140目/英寸)设于燃烧器入口管段上。
5燃气总管上,应装设总关闭阀。
总关闭阀设在安全和便于操作的位置,高度宜1.0~1.2m。
燃气管入户前应装设紧急切断阀。
6燃气管道上应装设放散管、取样口和吹扫口。
其位置应能满足将管道内的燃气或空气吹净的要求,放散管应设有阻火器。
放散管的管径应根据吹扫段的容积和吹扫时间确定。
吹扫量按吹扫容积的10~20倍计算,吹扫时间可采用15~20min。
引出管不得直接通向大气,应通向储存和处理装置。
7高层建筑锅炉房设在地下室、楼层中间或顶层时,应符合以下条件,而且应事先征得市、地级及以上安全监察机构同意:(1)选用热水锅炉的额定出口热水温度不应高于95 ℃,单台锅炉的额定热功率不应大于7MW。
单台蒸汽锅炉的额定蒸汽压力不应超过1.6MPa,额定蒸发量不应超过4t/h。
当楼层高度产生的静压超过锅炉承压能力时,应采取间接换热方式。
(2)每台锅炉必须有可靠的报警及联锁保护装置。
(3)锅炉房内必须有疏散通道和强制通风措施。
8燃油锅炉的日用油箱容积不应超过1立方米,并严禁把油箱设置在锅炉上方。
宜单独设置日用油箱房间,并按防爆要求考虑房间的通风和其他措施。
9燃气蒸汽锅炉所用燃气系统,宜采用低压(小于5kPa)和中压(5~150kPa)系统,不宜采用高压(0.3~0.8MPa)系统,燃气压力过高或不稳定应设调压装置,调压装置不应设置在地下建筑物内。
10锅炉与建筑物之间的净距应满足操作、检修及辅助设备布置需要。
炉前净距:锅炉容量1~4t/h,不宜小于3.0m;锅炉容量6~20t/h,不宜小于4.0m。
炉侧面和后面的通道锅净距:锅炉容量1~4t/h,不宜小于0.8m;锅炉容量6~20t/h,不宜小于1.5m。
11燃油、燃气管道、热水管道、蒸汽管道安装后试压验收,按《工业金属管道工程施工及验收规范》进行。
(五)螺旋出渣机安装:1先将出渣机从安装孔斜放在基础坑内。
2将漏灰接口板安装在锅炉底板的下部。
3安装锥形渣斗,上好漏灰接板与渣斗之间的连接螺栓。
4吊起出渣器的筒体,与锥形渣斗连接好,锥形渣斗下口长方形的法兰与筒体长方形法兰之间要加橡胶垫或油浸扭制的石棉盘根(应加在螺栓内侧),拧紧后不得漏水。
5安装出渣机的吊耳和轴承底座,在安装轴承底座时要使轴承与螺旋轴保持同心。
6调好安全离合器的弹簧,用扳手扳转蜗杆,使螺旋轴转动灵活。
油箱内应力日入符合要求的机械油。
7安好后接通电源和水源,检查转动方向是否正确,离合器的弹簧是否跳动,冷态试车2小时,无异常声音和不漏水为合格,并作好试车记录。
(六)电气控制箱(柜)安装:1控制箱安装位置应在锅炉的前方,便于监视锅炉的运行、操作及维修。
2 控制箱的地脚螺栓位置要正确,控制箱安装时要找正找平,灌注牢固。
