T梁桥旧桥拆除施工方案
- 格式:docx
- 大小:82.60 KB
- 文档页数:5
第1篇一、项目概述项目名称:XX桥梁拆除工程项目地点:XX市XX区XX路项目规模:桥梁全长XX米,宽XX米,桥面结构为预应力混凝土T梁,共计XX跨。
拆除原因:因道路扩建需要,原桥梁需拆除重建。
拆除时间:预计XX个月。
二、施工准备1. 组织机构- 项目经理:负责整个项目的组织、协调和管理工作。
- 技术负责人:负责技术指导和施工方案的制定。
- 施工员:负责现场施工的监督和管理。
- 安全员:负责施工现场的安全监督。
2. 人员配备根据工程规模,配备充足的技术人员、施工人员和安全管理人员。
3. 材料设备- 拆除工具:液压破碎锤、切割机、挖掘机、吊车等。
- 施工材料:安全防护用品、钢筋切割材料、混凝土切割材料等。
- 机械设备:混凝土搅拌车、运输车、施工升降机等。
4. 施工图纸及资料- 桥梁结构图纸- 拆除工程方案- 施工组织设计- 安全生产责任制三、施工工艺1. 前期准备- 对桥梁进行现场勘查,了解桥梁结构、材料、施工情况等。
- 制定详细的拆除方案,包括拆除顺序、方法、安全措施等。
- 准备施工所需材料、设备、人员。
2. 拆除顺序- 先拆除桥梁两侧的防护栏、栏杆等附属设施。
- 拆除桥面铺装层,清理桥面。
- 从中间开始,分段拆除T梁,分段长度根据实际情况确定。
- 拆除T梁时,先拆除两端连接板,再拆除T梁。
- 拆除T梁过程中,注意保护梁体,避免损坏。
3. 拆除方法- 使用液压破碎锤、切割机等工具进行拆除。
- 拆除过程中,采用分段、分层、分块的方法,确保施工安全。
- 拆除过程中,注意保护周边环境,避免对周边设施造成损害。
4. 安全措施- 施工现场设置安全警示标志,明确安全通道。
- 施工人员必须佩戴安全帽、安全带等防护用品。
- 拆除过程中,设置专人负责指挥,确保施工安全。
- 拆除过程中,及时清理现场,防止安全事故发生。
四、施工进度1. 前期准备(1周)- 组织人员、设备进场- 完成施工图纸及技术交底- 准备施工材料及设备2. 拆除施工(XX周)- 拆除桥梁两侧附属设施- 拆除桥面铺装层- 拆除T梁3. 清理及验收(1周)- 清理施工现场- 完成拆除工作- 验收工程五、质量控制1. 材料质量控制- 严格检查施工材料的质量,确保符合设计要求。
桥梁工程旧桥拆除方案模板1. 概述1.1 项目名称:桥梁工程旧桥拆除方案1.2 项目地点:桥梁所在地1.3 拆除范围:描述拆除的范围和具体位置1.4 项目背景:说明进行拆除的原因和必要性1.5 编制目的:明确编制此方案的目的和意义2. 拆除方案设计2.1 拆除方法:描述拆除采用的方法和工艺2.2 拆除程序:列出详细的拆除步骤和流程2.3 安全保障措施:说明针对拆除过程中可能出现的安全风险所采取的措施 2.4 环境保护措施:说明拆除过程中对环境的影响和可持续发展的保障措施2.5 设备和人力资源:列出所需的设备、机械和人力资源3. 拆除施工方案3.1 拆除准备阶段:描述拆除前的准备工作,包括勘察、清理、交通管制等 3.2 拆除阶段:详细描述拆除的实际操作过程3.3 拆除结束阶段:包括清理、安全检查等工作3.4 施工进度计划:制定拆除的详细时间安排和进度计划4. 安全防护措施4.1 安全管理组织机构:设立安全管理团队和责任部门4.2 安全教育培训:对施工人员进行安全生产教育和培训4.3 安全制度规定:明确安全操作规程和应急预案4.4 安全备品备件:备足所需的安全防护用品和设备5. 环境保护措施5.1 施工扬尘控制:采取措施减少拆除过程中的扬尘5.2 清洁施工:确保施工现场的清洁和整洁5.3 废弃物处理:对拆除产生的废弃物进行分类、处理和回收6. 资源利用6.1 节能减排:采取节能减排措施,减少资源消耗和环境污染6.2 再生利用:尽量利用旧桥拆除后的资源,进行再生利用和回收处理7. 社会影响评估7.1 交通影响评估:分析拆除过程中对周边交通的影响,并提出应对措施7.2 周边环境影响评估:评估拆除过程对周边环境的影响,并制定相应的应对方案8. 风险评估及应对措施8.1 工艺风险分析:分析拆除过程中的各项风险,并提出相应的应对措施8.2 法律风险评估:评估拆除过程中可能涉及的法律风险并采取措施预防8.3 突发事件应急预案:制定拆除过程中可能发生的突发事件的应急预案9. 经济效益分析9.1 成本预算:对拆除的成本进行详细预算和分析9.2 投入产出分析:评估拆除工程的投入产出比,分析经济效益10. 监理和验收10.1 监理组织机构:设立专门的监理组织机构10.2 施工过程监管:监督拆除工程的施工过程10.3 完工验收:拆除结束后进行验收,确保工程质量11. 典型案例11.1 山洪冲毁桥梁的快速拆除案例11.2 城市老桥改造拆除案例11.3 高铁桥梁改建拆除案例12. 结论总结方案的实施意义和重要性,提出实施建议和改进措施注:模板中的具体内容需要根据实际项目情况进行细化和调整。
废旧桥梁拆除施工方案废旧桥梁拆除施工方案一、项目概况1.1 项目背景本项目旨在拆除一座废旧桥梁,为后续新桥梁的建设腾出空间,并确保施工过程中的安全与顺利进行。
1.2 项目目标1) 安全、高效地拆除废旧桥梁。
2) 减少对周边环境的影响。
3) 合理利用资源并进行可持续发展。
二、施工方案2.1 前期准备工作2.1.1 完善项目计划根据实际情况制定拆除方案、施工流程和工期计划。
2.1.2 安全评估进行预先安全评估,制定并执行安全措施,确保工作人员和周边环境的安全。
2.1.3 详细调研对废旧桥梁进行全面调研,了解其结构特点、材料情况等,为后续拆除工作提供依据。
2.2 施工准备2.2.1 软土处理将废旧桥梁上的泥沙、植物和杂物清理干净,确保施工区域干燥平整。
2.2.2 周边环境保护采取措施保护周边环境,如搭建围挡、设置安全警示标志等。
2.3 拆除工程2.3.1 拆除方案制定详细的拆除方案,包括使用的机械设备、施工工艺等。
2.3.2 施工过程按照拆除方案进行施工,确保操作规范、安全可控。
2.3.3 废弃物处理将拆除产生的废弃物分类、清理,并按相关法规进行处置。
2.3.4 桥梁部件处理拆除后的桥梁部件进行细致检查,分离有价值的材料进行回收利用。
2.4 施工结束2.4.1 现场清理清理施工现场、道路上的杂物和废弃物,恢复施工前的环境。
2.4.2 施工报告编写施工报告,详细记录施工过程中的关键环节、技术数据等。
2.4.3 审批手续按照相关规定提交拆除完工报告,并完成审批手续。
三、风险控制措施3.1 安全措施3.1.1 提供必要的人身防护装备,并进行培训。
3.1.2 严格遵守安全操作规程,设立安全警戒线。
3.1.3 强化现场管理,确保施工人员的安全与健康。
3.2 环境控制措施3.2.1 防止污染物进入水体,设置防护措施。
3.2.2 控制噪音和粉尘扩散,减少对周边居民的影响。
四、附件列表1. xxx拆除方案2. 施工计划和工期安排3. 相关工程设备清单4. 安全措施文件5. 国家法律法规相关文件五、法律名词及注释1. XXX法律名词:解释内容。
旧桥拆除专项施工方案一、项目概况本项目的名称为旧桥拆除专项施工方案。
该方案的目的是拆除一座老化的桥梁,为新的桥梁建设腾出空间。
本方案的主要施工内容包括拆除桥梁上的结构物、清理废弃物、保护现有环境等。
二、施工区域划分本项目的施工区域划分如下:1.桥梁本体:包括桥梁上的全部结构物。
2.桥梁周围环境:包括桥梁下方的水体、桥梁两侧的土地等。
3.周边道路:包括桥梁上方的道路。
三、施工工艺及步骤1.施工前准备1.1制定施工方案,并提交相关部门进行审批。
1.2现场勘测,确定拆除方式和施工范围。
1.3提前通知相关单位和周边居民,告知施工时间和影响范围。
1.4调集所需的施工人员和设备,做好施工准备。
2.施工准备2.1确保施工现场周围的安全区域,设置警示标志,并通知周边交通部门。
2.2清理施工区域,清除废弃物和杂草。
2.3检查施工设备的工作状态,确保设备正常使用。
3.拆除桥梁上的结构物3.1使用重型起重设备,如起重机、吊车等,将桥梁上的钢筋、混凝土等结构物进行拆解。
3.2进行爆破作业,将炸药布置在桥梁的关键节点上,确保安全爆破。
3.3采用人工拆解的方式,将桥梁上的木质结构物进行拆除。
3.4清理施工现场,将拆除的结构物和废弃物进行清理和处理。
废弃物可分为可回收和不可回收两类,可回收的废弃物应进行分类储存,并交由专业公司进行后续处理。
4.清理废弃物4.1将清理好的废弃物进行暂时分类储存,确保不会对周边环境造成污染。
5.保护现有环境5.1在施工过程中,采取措施避免对周边环境造成污染。
5.2保护施工现场周围的植被和水体,避免破坏或污染。
四、安全措施1.组织专门的安全人员进行全程监管,确保施工过程中的安全。
2.使用符合标准的施工设备和工具,杜绝安全事故的发生。
3.在施工现场周围设置安全警示标志,提醒过往车辆和行人注意安全。
4.配备专业的救援人员和设备,以应对可能出现的突发情况。
5.定期组织员工进行安全培训,提高他们的安全意识和应急处理能力。
旧桥拆除安全专项施工方案一、项目概述本项目是对某旧桥进行拆除的专项施工方案,旧桥位于XX市XX区,总长度为XX米,主要由混凝土桥墩和钢筋水泥结构桥面构成。
拆除旧桥是为了改善桥梁结构的老化状况,提高交通的通行效率和安全性。
二、施工前准备1. 组织工作:成立工程领导小组,明确各部门的职责和工作分工,制定工期和工程进度表。
2. 资料准备:收集旧桥的设计图纸、施工记录等相关资料,编制施工图纸和施工方案。
3. 设备器材准备:购买或租赁必要的拆除工具和设备,包括起重机、钢丝绳、钢锤等。
三、拆除方案1. 拆除顺序:根据实际情况确定拆除的顺序,首先拆除桥面结构,然后拆除桥墩。
2. 拆除方法:(1)桥面结构拆除:使用起重机将桥面上的钢筋水泥结构逐段吊起并放置在指定区域,采用切割、爆破等方式分离桥面与桥墩的连接。
(2)桥墩拆除:根据桥墩结构的不同,采用机械拆除或人工拆除的方式,将桥墩逐个拆除,确保拆除过程中不对周围环境造成影响。
四、施工安全措施1. 安全防护牢固:在拆除现场设立警示标志,设置安全警示带,确保工人和过往车辆不会误入施工区域。
2. 管理科学:严格遵守拆除施工的有关规定,制定施工标准和操作规范,对施工人员进行安全培训,提高安全意识。
3. 程序合理:按照施工方案的要求进行施工,分阶段进行拆除,确保施工安全有序进行。
4. 应急准备:配备专业的安全人员,随时解决施工中的安全问题,设立应急预案,保证在紧急情况下的快速反应和处置能力。
五、环境保护措施1. 防尘措施:对施工现场进行湿润化处理,经常进行地面洒水,减少施工过程中的扬尘。
2. 废物处理:对拆除的旧桥材料进行分类收集和处理,废弃材料按照规定的标准进行处置。
3. 水土保持:采取防洪措施和排水措施,确保施工过程中的水土保持和环境保护。
六、质量控制措施1. 监督检查:设置专人负责现场监督检查,对施工质量进行把关,确保施工符合规定。
2. 质量验收:对拆除的旧桥材料进行质量验收,合格的进行记录和保存,不合格的及时进行整改或处置。

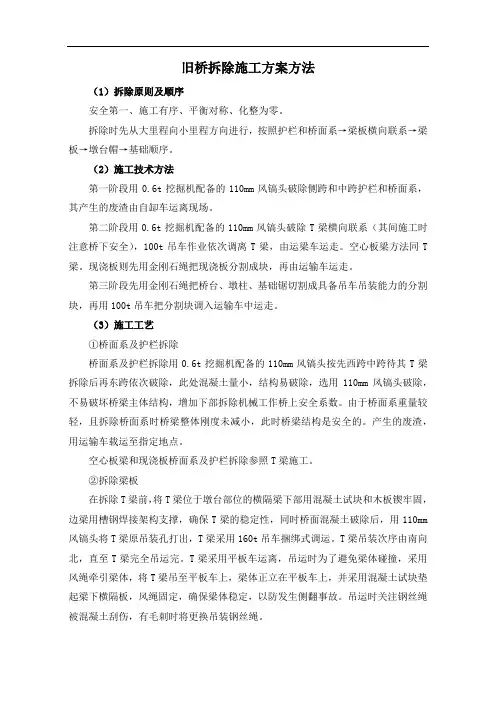

旧桥拆除施工方案方法(1)拆除原则及顺序安全第一、施工有序、平衡对称、化整为零。
拆除时先从大里程向小里程方向进行,按照护栏和桥面系→梁板横向联系→梁板→墩台帽→基础顺序。
(2)施工技术方法第一阶段用0.6t挖掘机配备的110mm风镐头破除侧跨和中跨护栏和桥面系,其产生的废渣由自缷车运离现场。
第二阶段用0.6t挖掘机配备的110mm风镐头破除T梁横向联系(其间施工时注意桥下安全),100t吊车作业依次调离T梁,由运梁车运走。
空心板梁方法同T 梁。
现浇板则先用金刚石绳把现浇板分割成块,再由运输车运走。
第三阶段先用金刚石绳把桥台、墩柱、基础锯切割成具备吊车吊装能力的分割块,再用100t吊车把分割块调入运输车中运走。
(3)施工工艺①桥面系及护栏拆除桥面系及护栏拆除用0.6t挖掘机配备的110mm风镐头按先西跨中跨待其T梁拆除后再东跨依次破除,此处混凝土量小,结构易破除,选用110mm风镐头破除,不易破坏桥梁主体结构,增加下部拆除机械工作桥上安全系数。
由于桥面系重量较轻,且拆除桥面系时桥梁整体刚度未减小,此时桥梁结构是安全的。
产生的废渣,用运输车载运至指定地点。
空心板梁和现浇板桥面系及护栏拆除参照T梁施工。
②拆除梁板在拆除T梁前,将T梁位于墩台部位的横隔梁下部用混凝土试块和木板锲牢固,边梁用槽钢焊接架构支撑,确保T梁的稳定性,同时桥面混凝土破除后,用110mm 风镐头将T梁原吊装孔打出,T梁采用160t吊车捆绑式调运。
T梁吊装次序由南向北,直至T梁完全吊运完。
T梁采用平板车运离,吊运时为了避免梁体碰撞,采用风绳牵引梁体,将T梁吊至平板车上,梁体正立在平板车上,并采用混凝土试块垫起梁下横隔板,风绳固定,确保梁体稳定,以防发生侧翻事故。
吊运时关注钢丝绳被混凝土刮伤,有毛刺时将更换吊装钢丝绳。
空心板梁拆除参照T梁施工,现浇板采用金刚石绳锯切割成具备吊车吊装能力的分割块后,经起重机械吊运拆除。
③墩台、基础破除墩台、基础采用金刚石绳锯切割成具备吊车吊装能力的分割块后,经起重机械吊运拆除。
旧桥梁拆除施工方案1. 拆除目标拆除项目为旧桥梁,目标是完全拆除旧桥梁的所有构件和设施,确保现场安全。
2. 拆除步骤2.1 准备工作在正式开始拆除工作之前,需要进行以下准备工作:- 尽职调查:对旧桥梁进行全面的调查和评估,了解桥梁的结构和材料情况。
- 设施搬迁:将桥梁上的设施和设备进行移除和搬迁,以确保拆除过程中的安全。
- 安全措施:制定详细的安全计划,包括拆除过程中的安全标志、警示牌等。
2.2 拆除工作在准备工作完成后,可以开始进行拆除工作。
拆除工作应按照以下步骤进行:- 拆除顺序:根据旧桥梁的结构特点,确定拆除的顺序,并通过支撑和固定工具进行稳固。
- 破坏拆除:使用适当的工具和设备,对旧桥梁的构件进行拆除。
- 清理工作:在拆除工作完成后,进行清理工作,确保拆除现场整洁。
- 废物处理:将拆除产生的废物进行分类和处理,符合环保要求。
3. 安全控制拆除工作中的安全控制非常重要,应采取以下措施:- 员工培训:对参与拆除工作的员工进行培训,提醒他们注意安全事项。
- 安全设施:设置合适的安全设施,如护栏、安全网等,保护工作人员和周围环境的安全。
- 常规检查:定期检查拆除工作的安全措施是否到位,及时发现并解决安全隐患。
4. 环境保护拆除工作应注重环境保护,遵守相关法律法规要求,并采取以下措施:- 噪音控制:采用低噪音工具和设备进行拆除,保护周围居民的生活环境。
- 废物处理:将拆除产生的废物进行分类和处置,符合环保要求。
- 治理措施:采取防尘、防霾等措施,减少对周围环境的污染。
5. 工期安排制定合理的工期安排,确保拆除工作能够按时完成。
6. 监督与验收在拆除工作完成后,进行监督和验收,确保拆除工作按照方案要求进行。
以上是旧桥梁拆除施工方案,希望能够对您的工作有所帮助。
第1篇一、项目背景随着我国经济的快速发展,城市交通基础设施不断完善,部分桥梁因设计不合理、使用年限较长、交通流量过大等原因,已经无法满足现代城市交通的需求。
为了提升城市交通效率,改善市民出行环境,百度公司决定对一座老旧桥梁进行拆除重建。
为确保施工顺利进行,特制定本施工方案。
二、项目概况1. 桥梁名称:百度桥梁2. 桥梁位置:XX市XX区3. 桥梁类型:钢筋混凝土梁桥4. 桥梁长度:80米5. 桥梁宽度:15米6. 桥梁设计年限:20年7. 桥梁现状:存在安全隐患,无法满足现代城市交通需求三、施工目标1. 确保施工安全,预防事故发生。
2. 确保施工质量,达到设计要求。
3. 确保施工进度,按期完成拆除重建任务。
4. 确保施工现场整洁,减少对周边环境的影响。
四、施工组织机构1. 施工项目经理:负责整个项目的施工组织、协调、监督和管理。
2. 技术负责人:负责技术指导和施工方案的制定。
3. 质量负责人:负责施工质量的监督和控制。
4. 安全负责人:负责施工现场的安全管理和事故预防。
五、施工准备1. 施工图纸及技术资料:收集桥梁拆除重建的相关图纸、技术资料,确保施工方案的准确性。
2. 施工人员:组织施工队伍,进行人员培训,提高施工技能和安全意识。
3. 施工设备:租赁或购置施工所需的机械设备,确保设备性能良好。
4. 施工材料:采购施工所需的各类材料,确保材料质量合格。
5. 施工现场:平整施工现场,设置安全警示标志,确保施工现场安全。
六、施工工艺及流程1. 施工工艺(1)拆除工艺:采用机械拆除为主,人工拆除为辅的方式。
(2)重建工艺:采用钢筋混凝土结构,按照设计图纸进行施工。
2. 施工流程(1)前期准备:组织施工队伍,收集施工图纸及技术资料,租赁或购置施工设备,采购施工材料。
(2)拆除阶段:①拆除桥面:先拆除桥面铺装层,然后拆除桥面板。
②拆除桥墩:先拆除桥墩上的钢筋,然后拆除桥墩混凝土。
③拆除桥台:先拆除桥台上的钢筋,然后拆除桥台混凝土。
桥旧桥拆除施工方案(完整版)【一】桥旧桥拆除施工方案(完整版)1. 引言1.1 目的本文档旨在详细描述桥旧桥拆除的施工方案,确保施工过程安全高效,并保护周边环境。
1.2 背景桥旧桥建于1990年,已经服务了30年,由于年久失修、疲劳损伤严重,需要进行拆除施工。
2. 拆除施工组织2.1 项目经理项目经理全权负责拆除施工的计划制定、资源配置、人员管理和施工进度控制。
2.2 施工队伍2.2.1 拆除组负责桥梁主体结构的分段拆除和搬运工作。
2.2.2 安全监督组负责监督施工现场的安全事项,确保施工过程安全。
3. 施工方案3.1 施工准备3.1.1 定位及测量对旧桥进行测量,确定拆除范围,制定拆除计划。
3.1.2 施工材料及设备准备准备所需的拆除设备和安全器材,确保施工过程安全有效。
3.2 拆除工程3.2.1 拆除方式采用分段拆除方式,根据桥梁结构的特点和拆除的安全性要求,对每段进行分别拆除。
3.2.2 拆除顺序按照桥梁结构的强度分析,从弱点开始逐渐拆除,确保整体结构的稳定性。
3.2.3 安全措施在拆除过程中,严格遵守安全操作规程,设置安全警示标志,配置专人负责安全监控。
4. 环境保护措施4.1 垃圾处理使用专门的垃圾箱进行垃圾分类,并委托专业单位进行垃圾清运和处理。
4.2 水体保护在拆除过程中,设置隔水帷幕,避免破坏周边水体环境。
5. 工期安排5.1 施工计划根据拆除工程的复杂程度和人力资源的安排,制定合理的拆除施工计划。
5.2 施工进度控制严格按照施工计划执行施工,及时调整工作进度,确保按时完成拆除施工。
【二】桥旧桥拆除施工方案(完整版)1. 引言1.1 目的本文档旨在详细描述桥旧桥拆除的施工方案,确保施工过程安全高效,并保护周边环境。
1.2 背景桥旧桥建于1990年,已经服务了30年,由于年久失修、疲劳损伤严重,需要进行拆除施工。
2. 拆除施工组织2.1 项目经理项目经理全权负责拆除施工的计划制定、资源配置、人员管理和施工进度控制。
小山二号桥拆除方案
本方案适用于小山电站二号桥旧桥拆除,根据小山电站二号桥施
工组织设计,为确保旧桥拆除作业人员安全及河道环境保护,旧桥T 梁拆除作业均采用汽车吊吊装,移位至指定位置进行破碎拆除清理。
主要设备
工艺流程图
吊装作业地点选择在围蔽区域1#桥台区域、地面为道路面、周围作业半径无架空电线和坑穴沟渠。
本工程位于县道松湾线K1+450处,施工区域场地宽阔,周围无高压架空线,吊装条件较好。
现场吊机的使用,主要为吊装旧桥T梁构建,构建的平均重量为18t,施工区域长约100m 宽约30m,为吊装的机动灵活性,故选择轮胎汽车吊。
1.工艺流程图
管线拆迁设备人员进场
施工阶段
2.拆除施工工艺
1)施工准备工作
了解老桥的基本概况及各部分构件的工程量,掌握桥梁的结构及受力特点,作为编制拆除方案的基础,了解现场环境的特殊性。
2)测量放样
测量旧桥轴线、用油漆标出每条铰缝位置和墩台位置,并做好相应的标记。
3)拆除桥面系
开工前把桥梁范围内的管线、水管等实地调查清楚,报请业主部门进行处理。
采用挖掘机破除钢筋砼护栏及其它附属设施。
4)拆除桥面系铺装砼层
在原桥面上铺有20cm厚砼层,可用挖掘机破碎,人工配合挖掘机清渣,废渣运至弃土场弃置。
5)凿除原钢筋砼层
原旧桥钢筋砼面层有一层钢筋网片粘结,拆除时用挖掘机破碎,若混凝土碎块间有钢筋网连接,用氧焊切除。
挖掘机清除混凝土废渣,运至业主指定弃土场弃置。
6)吊车吊除T 梁
桥面铺装层废渣清理干净后,在梁面上标出铰缝位置,采用电锤及电镐沿铰缝位置破碎,把每片T梁分离开来。
用50吨吊车从外到内逐片把T梁吊到岸边分解区,随即用挖掘机进行破碎分解T梁。
T梁拆除顺序:从外往内拆除
7)T梁破碎分解及石碴处理
T 梁吊运在岸上(在路面围闭作业区域),用挖掘机进行碎破分解,人工用氧焊切割砼块间连接的钢筋,钢筋砼分解成10cm以下的石碴,用装载车运至弃土场弃置。
8)拆除桥台及墩柱
小山电站二号桥工程性质为改建桥梁,桥台及墩柱不可利用。
拆除进程中渣量过大,可先分层或分部清理碎碴。
9)河道清理
采用加挖机清理施工过程中的遗留在河中的垃圾,恢复河床原貌,并经有关部门检验合格。
10)桥台及T梁混凝土废渣处理
混凝土废渣,对环境无污染,拆桥过程中已将破碎至10cm以下的小块,可作路基填料及运至弃土场填埋。
采用装载车辆运输废渣,在运输过程车辆需用帆布盖好车顶,以防沿路掉落。
旧桥拆除安全施工保证措施
1.建立安全组织管理体系
项目部实行项目经理负责制,对承建项目工程的安全负全面责
任。
建立安全生产管理机构,配备足够的安全管理人员。
实行管理层层负责制,确保安全保证措施落实。
安全组织管理体系框图
2.项目安全管理责任分工
(1)项目安全管理按照分级管理、逐级负责的原则,对项目部的劳动安全工作进行实施,安全工作由项目部安全领导小组负责,现场作业队安全员配合管理。
(2)项目经理为项目安全生产第一管理者,负有全面管理责任。
(3)主管安全生产的总工程师协助项目经理认真贯彻执行安全生产方针、政策、法规,建立健全安全生产的管理体系,落实各项安全生产管理制度。
(4)技术负责人对本项目工程生产经营中的安全生产负技术责任。
(5)技术人员、施工生产及相关部门、作业班组以及现场作业人员,均按各自分工负有相关岗位安全责任。
(6)项目部安全专职人员要保持相对稳定,不得随意撤换,以保证安全生产政令畅通,安全监督连续有效。
安全管理制度及安全管理措施
3.安全管理制度
①工程开工前,建立健全各项安全制度及防护措施;
②深化安全教育,强化安全意识;
③严格安全监督,建立和完善定期安全检查制度;
④严格事故报告制度;
⑤加强安全防护,设置安全防护标志;
⑥抓好现场管理,文明施工,安全生产;
⑦认真做好防洪、防火、防雷工作,重点设备,重点防护,对易
燃、易爆、有毒物品按有关规定妥善保管,登记造册发放,责任落实到人,彻底消除不安全因素。
