旧桥拆除施工方案要点
- 格式:docx
- 大小:25.84 KB
- 文档页数:10
旧桥梁拆除工程施工方案及方法引言:随着城市建设的不断发展,很多旧的桥梁面临着更新换代的问题。
旧桥梁拆除工程是城市建设的重要环节,施工方案和方法的合理选择和实施对于保证拆除工程的顺利进行和工程质量的保障起着至关重要的作用。
本文将从施工方案的制定、施工方法的选择、现场施工的具体环节等方面阐述旧桥梁拆除工程的施工方案及方法。
一、施工方案的制定1.1.方案研究在制定施工方案之前,需要进行现场勘察和实地调查,分析旧桥梁的结构、材质、强度等相关技术参数,了解周边环境和施工条件的限制,确定拆除目标和要求。
1.2.方案设计根据实际情况,设计合理的拆除方案,包括施工过程中需要采取的安全措施、施工设备和工具的选用、人员组织和协调等。
1.3.方案评审将制定好的施工方案提交给相关专家和监理部门进行评审,听取意见和建议,根据意见改进和完善施工方案。
二、施工方法的选择2.1.动态拆除方法对于桥梁较小、结构简单的情况,可以采用动态拆除方法,如爆破拆除、大型挖掘机拆除等。
这种方法施工效率高,但需要有专业的拆除人员和爆破证书等相关手续。
2.2.静态拆除方法对于桥梁结构复杂、旧桥梁附近存在其他建筑物的情况,可以采用静态拆除方法,如切割拆除、分段拆除等。
这种方法施工过程较稳定,对周边环境影响小。
2.3.综合拆除方法根据旧桥梁的实际情况,可以综合采用多种拆除方法进行施工,以提高工程效率和施工安全性。
三、现场施工的具体环节3.1.施工准备阶段提前清理施工现场,确保施工道路畅通,安排好施工设备和人员,并制定相应的工期计划。
3.2.安全措施在施工现场设置警示标志和围挡,设置专人负责安全监控和引导交通。
对于需要采用爆破等危险拆除方法的情况,需要对周边人员进行安全疏散和警示。
3.3.拆除实施根据施工方案,采取相应的拆除方法进行拆除工作。
在拆除过程中,要注意控制好挖掘深度、切割深度等参数,确保拆除过程中的稳定性。
3.4.施工监督安排专人进行施工现场监督和验收,并根据施工中的实际情况及时调整施工方案和方法。
废旧桥梁拆除施工方案废旧桥梁拆除施工方案一、项目概况1.1 项目背景本项目旨在拆除一座废旧桥梁,为后续新桥梁的建设腾出空间,并确保施工过程中的安全与顺利进行。
1.2 项目目标1) 安全、高效地拆除废旧桥梁。
2) 减少对周边环境的影响。
3) 合理利用资源并进行可持续发展。
二、施工方案2.1 前期准备工作2.1.1 完善项目计划根据实际情况制定拆除方案、施工流程和工期计划。
2.1.2 安全评估进行预先安全评估,制定并执行安全措施,确保工作人员和周边环境的安全。
2.1.3 详细调研对废旧桥梁进行全面调研,了解其结构特点、材料情况等,为后续拆除工作提供依据。
2.2 施工准备2.2.1 软土处理将废旧桥梁上的泥沙、植物和杂物清理干净,确保施工区域干燥平整。
2.2.2 周边环境保护采取措施保护周边环境,如搭建围挡、设置安全警示标志等。
2.3 拆除工程2.3.1 拆除方案制定详细的拆除方案,包括使用的机械设备、施工工艺等。
2.3.2 施工过程按照拆除方案进行施工,确保操作规范、安全可控。
2.3.3 废弃物处理将拆除产生的废弃物分类、清理,并按相关法规进行处置。
2.3.4 桥梁部件处理拆除后的桥梁部件进行细致检查,分离有价值的材料进行回收利用。
2.4 施工结束2.4.1 现场清理清理施工现场、道路上的杂物和废弃物,恢复施工前的环境。
2.4.2 施工报告编写施工报告,详细记录施工过程中的关键环节、技术数据等。
2.4.3 审批手续按照相关规定提交拆除完工报告,并完成审批手续。
三、风险控制措施3.1 安全措施3.1.1 提供必要的人身防护装备,并进行培训。
3.1.2 严格遵守安全操作规程,设立安全警戒线。
3.1.3 强化现场管理,确保施工人员的安全与健康。
3.2 环境控制措施3.2.1 防止污染物进入水体,设置防护措施。
3.2.2 控制噪音和粉尘扩散,减少对周边居民的影响。
四、附件列表1. xxx拆除方案2. 施工计划和工期安排3. 相关工程设备清单4. 安全措施文件5. 国家法律法规相关文件五、法律名词及注释1. XXX法律名词:解释内容。
旧桥拆除专项施工方案一、项目概况本项目的名称为旧桥拆除专项施工方案。
该方案的目的是拆除一座老化的桥梁,为新的桥梁建设腾出空间。
本方案的主要施工内容包括拆除桥梁上的结构物、清理废弃物、保护现有环境等。
二、施工区域划分本项目的施工区域划分如下:1.桥梁本体:包括桥梁上的全部结构物。
2.桥梁周围环境:包括桥梁下方的水体、桥梁两侧的土地等。
3.周边道路:包括桥梁上方的道路。
三、施工工艺及步骤1.施工前准备1.1制定施工方案,并提交相关部门进行审批。
1.2现场勘测,确定拆除方式和施工范围。
1.3提前通知相关单位和周边居民,告知施工时间和影响范围。
1.4调集所需的施工人员和设备,做好施工准备。
2.施工准备2.1确保施工现场周围的安全区域,设置警示标志,并通知周边交通部门。
2.2清理施工区域,清除废弃物和杂草。
2.3检查施工设备的工作状态,确保设备正常使用。
3.拆除桥梁上的结构物3.1使用重型起重设备,如起重机、吊车等,将桥梁上的钢筋、混凝土等结构物进行拆解。
3.2进行爆破作业,将炸药布置在桥梁的关键节点上,确保安全爆破。
3.3采用人工拆解的方式,将桥梁上的木质结构物进行拆除。
3.4清理施工现场,将拆除的结构物和废弃物进行清理和处理。
废弃物可分为可回收和不可回收两类,可回收的废弃物应进行分类储存,并交由专业公司进行后续处理。
4.清理废弃物4.1将清理好的废弃物进行暂时分类储存,确保不会对周边环境造成污染。
5.保护现有环境5.1在施工过程中,采取措施避免对周边环境造成污染。
5.2保护施工现场周围的植被和水体,避免破坏或污染。
四、安全措施1.组织专门的安全人员进行全程监管,确保施工过程中的安全。
2.使用符合标准的施工设备和工具,杜绝安全事故的发生。
3.在施工现场周围设置安全警示标志,提醒过往车辆和行人注意安全。
4.配备专业的救援人员和设备,以应对可能出现的突发情况。
5.定期组织员工进行安全培训,提高他们的安全意识和应急处理能力。
旧桥拆除安全专项施工方案一、项目概述本项目是对某旧桥进行拆除的专项施工方案,旧桥位于XX市XX区,总长度为XX米,主要由混凝土桥墩和钢筋水泥结构桥面构成。
拆除旧桥是为了改善桥梁结构的老化状况,提高交通的通行效率和安全性。
二、施工前准备1. 组织工作:成立工程领导小组,明确各部门的职责和工作分工,制定工期和工程进度表。
2. 资料准备:收集旧桥的设计图纸、施工记录等相关资料,编制施工图纸和施工方案。
3. 设备器材准备:购买或租赁必要的拆除工具和设备,包括起重机、钢丝绳、钢锤等。
三、拆除方案1. 拆除顺序:根据实际情况确定拆除的顺序,首先拆除桥面结构,然后拆除桥墩。
2. 拆除方法:(1)桥面结构拆除:使用起重机将桥面上的钢筋水泥结构逐段吊起并放置在指定区域,采用切割、爆破等方式分离桥面与桥墩的连接。
(2)桥墩拆除:根据桥墩结构的不同,采用机械拆除或人工拆除的方式,将桥墩逐个拆除,确保拆除过程中不对周围环境造成影响。
四、施工安全措施1. 安全防护牢固:在拆除现场设立警示标志,设置安全警示带,确保工人和过往车辆不会误入施工区域。
2. 管理科学:严格遵守拆除施工的有关规定,制定施工标准和操作规范,对施工人员进行安全培训,提高安全意识。
3. 程序合理:按照施工方案的要求进行施工,分阶段进行拆除,确保施工安全有序进行。
4. 应急准备:配备专业的安全人员,随时解决施工中的安全问题,设立应急预案,保证在紧急情况下的快速反应和处置能力。
五、环境保护措施1. 防尘措施:对施工现场进行湿润化处理,经常进行地面洒水,减少施工过程中的扬尘。
2. 废物处理:对拆除的旧桥材料进行分类收集和处理,废弃材料按照规定的标准进行处置。
3. 水土保持:采取防洪措施和排水措施,确保施工过程中的水土保持和环境保护。
六、质量控制措施1. 监督检查:设置专人负责现场监督检查,对施工质量进行把关,确保施工符合规定。
2. 质量验收:对拆除的旧桥材料进行质量验收,合格的进行记录和保存,不合格的及时进行整改或处置。
旧桥梁拆除施工方案1. 拆除目标拆除项目为旧桥梁,目标是完全拆除旧桥梁的所有构件和设施,确保现场安全。
2. 拆除步骤2.1 准备工作在正式开始拆除工作之前,需要进行以下准备工作:- 尽职调查:对旧桥梁进行全面的调查和评估,了解桥梁的结构和材料情况。
- 设施搬迁:将桥梁上的设施和设备进行移除和搬迁,以确保拆除过程中的安全。
- 安全措施:制定详细的安全计划,包括拆除过程中的安全标志、警示牌等。
2.2 拆除工作在准备工作完成后,可以开始进行拆除工作。
拆除工作应按照以下步骤进行:- 拆除顺序:根据旧桥梁的结构特点,确定拆除的顺序,并通过支撑和固定工具进行稳固。
- 破坏拆除:使用适当的工具和设备,对旧桥梁的构件进行拆除。
- 清理工作:在拆除工作完成后,进行清理工作,确保拆除现场整洁。
- 废物处理:将拆除产生的废物进行分类和处理,符合环保要求。
3. 安全控制拆除工作中的安全控制非常重要,应采取以下措施:- 员工培训:对参与拆除工作的员工进行培训,提醒他们注意安全事项。
- 安全设施:设置合适的安全设施,如护栏、安全网等,保护工作人员和周围环境的安全。
- 常规检查:定期检查拆除工作的安全措施是否到位,及时发现并解决安全隐患。
4. 环境保护拆除工作应注重环境保护,遵守相关法律法规要求,并采取以下措施:- 噪音控制:采用低噪音工具和设备进行拆除,保护周围居民的生活环境。
- 废物处理:将拆除产生的废物进行分类和处置,符合环保要求。
- 治理措施:采取防尘、防霾等措施,减少对周围环境的污染。
5. 工期安排制定合理的工期安排,确保拆除工作能够按时完成。
6. 监督与验收在拆除工作完成后,进行监督和验收,确保拆除工作按照方案要求进行。
以上是旧桥梁拆除施工方案,希望能够对您的工作有所帮助。
旧桥拆除的施工方案1. 引言在城市发展和道路改建的过程中,旧桥的拆除是常见的情况。
拆除旧桥的施工方案的制定和执行对于保证施工安全和顺利进行至关重要。
本文将介绍一个完整的旧桥拆除的施工方案,涵盖了前期准备工作、拆除过程和后续处理等环节。
2. 前期准备工作2.1. 确定拆除范围首先,需要明确拆除的是哪一段桥梁。
根据规划和设计文件以及实地考察,确定拆除的具体范围。
2.2. 获取必要的许可和批文在进行旧桥拆除前,必须获得相关的许可和批文。
这通常需要与相关政府部门协商,并提供工程方案、安全措施等文件。
2.3. 确定施工时间和流程在确定施工时间时,需要考虑交通状况、气候条件以及与周边建筑物的影响等因素。
同时,制定详细的施工流程,包括拆除步骤和时间安排。
2.4. 安全评估和防护措施进行旧桥拆除时,必须充分考虑施工过程中的安全风险,并制定相应的防护措施。
例如,加固周边建筑物、设置安全警示标志、限制施工区域和引导交通等。
3. 拆除过程3.1. 拆除设备和工具准备在拆除过程中,需要准备相应的拆除设备和工具。
例如,起重机、挖掘机、切割机等。
同时,要确保这些设备的运行状况良好,并保证操作人员的安全。
3.2. 局部拆除和分段拆除根据实际情况,可以采取局部拆除和分段拆除的方式。
局部拆除指仅拆除桥梁的一部分,常用于必须保留一部分桥梁的情况。
分段拆除指将桥梁分成若干段,逐段进行拆除。
3.3. 拆除过程管理和安全控制在拆除过程中,需要进行现场管理和安全控制。
这包括监控拆除进度、协调施工人员和设备、清理施工现场等工作。
同时,也要定期检查设备和材料的安全性。
3.4. 废弃物的处理拆除过程中产生的废弃物需要及时处理。
可以选择分类回收或委托专业机构处理。
同时,要确保废弃物的储存和运输符合环保要求。
4. 后续处理4.1. 桥梁残余物的清理在拆除完成后,需要对桥梁的残余物进行清理。
这包括砖石、钢筋等材料的清除,并清理周边的瓷砖、沥青等。
4.2. 修复与改造拆除旧桥后,可以根据需要进行修复或改造。
桥旧桥拆除施工方案(完整版)【一】桥旧桥拆除施工方案(完整版)1. 引言1.1 目的本文档旨在详细描述桥旧桥拆除的施工方案,确保施工过程安全高效,并保护周边环境。
1.2 背景桥旧桥建于1990年,已经服务了30年,由于年久失修、疲劳损伤严重,需要进行拆除施工。
2. 拆除施工组织2.1 项目经理项目经理全权负责拆除施工的计划制定、资源配置、人员管理和施工进度控制。
2.2 施工队伍2.2.1 拆除组负责桥梁主体结构的分段拆除和搬运工作。
2.2.2 安全监督组负责监督施工现场的安全事项,确保施工过程安全。
3. 施工方案3.1 施工准备3.1.1 定位及测量对旧桥进行测量,确定拆除范围,制定拆除计划。
3.1.2 施工材料及设备准备准备所需的拆除设备和安全器材,确保施工过程安全有效。
3.2 拆除工程3.2.1 拆除方式采用分段拆除方式,根据桥梁结构的特点和拆除的安全性要求,对每段进行分别拆除。
3.2.2 拆除顺序按照桥梁结构的强度分析,从弱点开始逐渐拆除,确保整体结构的稳定性。
3.2.3 安全措施在拆除过程中,严格遵守安全操作规程,设置安全警示标志,配置专人负责安全监控。
4. 环境保护措施4.1 垃圾处理使用专门的垃圾箱进行垃圾分类,并委托专业单位进行垃圾清运和处理。
4.2 水体保护在拆除过程中,设置隔水帷幕,避免破坏周边水体环境。
5. 工期安排5.1 施工计划根据拆除工程的复杂程度和人力资源的安排,制定合理的拆除施工计划。
5.2 施工进度控制严格按照施工计划执行施工,及时调整工作进度,确保按时完成拆除施工。
【二】桥旧桥拆除施工方案(完整版)1. 引言1.1 目的本文档旨在详细描述桥旧桥拆除的施工方案,确保施工过程安全高效,并保护周边环境。
1.2 背景桥旧桥建于1990年,已经服务了30年,由于年久失修、疲劳损伤严重,需要进行拆除施工。
2. 拆除施工组织2.1 项目经理项目经理全权负责拆除施工的计划制定、资源配置、人员管理和施工进度控制。
旧桥拆除施工方案旧桥拆除施工方案一、施工方案概述:本方案旨在对旧桥进行拆除工作,确保施工过程安全、高效。
该桥全长200米,桥面宽度15米,拆除时间预计为两个月。
二、施工前准备:1. 组织人员:成立由经验丰富的施工队伍组成的拆除小组,指定专人负责施工组织和安全监督。
2. 采购设备:购买相应的拆除设备,如起重机、钢丝绳、焊割设备等。
3. 准备材料:准备所需的施工材料,如钢筋、木板、水泥等。
三、施工步骤:1. 桥面清理:先清理桥面上的杂物和碎石,确保施工区域干净整洁。
2. 钢筋剪断:使用剪切机将桥墩上的钢筋剪断,确保拆除顺利进行。
3. 拆除桥墩:采用钢丝绳和起重机将桥墩逐个拆除,注意操作平稳,避免产生倾倒或坠落危险。
4. 拆除桥面:使用焊割设备将桥面上的钢梁切断,再使用起重机将其吊起,当心避免损坏桥下的河床。
5. 清理残余物:将拆除的桥墩、桥面及其他杂物运输至指定场地进行处理和清理。
四、施工安全措施:1. 施工前,设置明显的警示标志,警示过往车辆和行人注意施工区域。
2. 所有施工人员必须佩戴安全帽、安全鞋,严禁穿拖鞋、凉鞋等不安全的服装。
3. 操作起重机时,操作人员必须具备相应证书,确保操作安全。
4. 在拆除桥墩和桥面时,设立防护网和支撑钢架,防止坍塌事故的发生。
5. 拆除过程中,禁止施工人员站在拆除物上或靠近拆除物附近,以防万一的坠落事故。
五、环境保护:1. 桥面清理时,将杂物和碎石妥善处理,避免对周边环境造成污染。
2. 搬运后的桥墩和桥面,要进行分类存放和排序,便于后续的回收和处理。
3. 清理过程中,注意保护河床和河岸的生态环境,避免因操作不当而产生污染。
六、施工管理:1. 建立施工组织管理方案,明确责任分工,做好施工进度和质量的控制。
2. 每天安排例行班前会,对施工工作进行详细安排和交流。
3. 每天结束施工后要进行验收,确保施工过程的安全和质量。
以上为旧桥拆除施工方案的概要,具体施工过程中还需根据现场情况进行调整和完善。

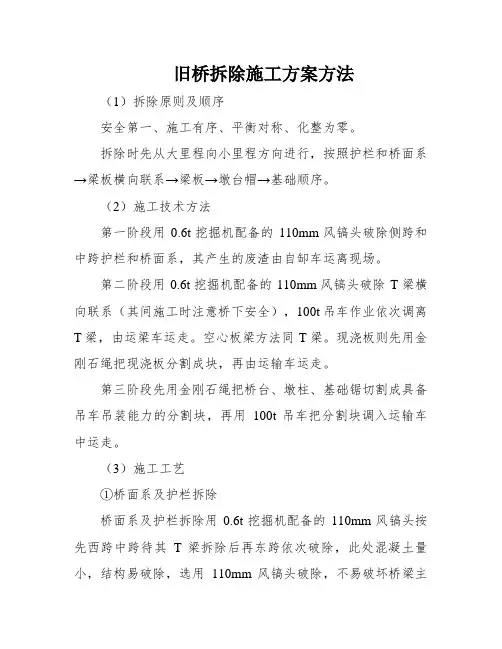

旧桥拆除施工方案方法(1)拆除原则及顺序安全第一、施工有序、平衡对称、化整为零。
拆除时先从大里程向小里程方向进行,按照护栏和桥面系→梁板横向联系→梁板→墩台帽→基础顺序。
(2)施工技术方法第一阶段用0.6t挖掘机配备的110mm风镐头破除侧跨和中跨护栏和桥面系,其产生的废渣由自缷车运离现场。
第二阶段用0.6t挖掘机配备的110mm风镐头破除T梁横向联系(其间施工时注意桥下安全),100t吊车作业依次调离T梁,由运梁车运走。
空心板梁方法同T梁。
现浇板则先用金刚石绳把现浇板分割成块,再由运输车运走。
第三阶段先用金刚石绳把桥台、墩柱、基础锯切割成具备吊车吊装能力的分割块,再用100t吊车把分割块调入运输车中运走。
(3)施工工艺①桥面系及护栏拆除桥面系及护栏拆除用0.6t挖掘机配备的110mm风镐头按先西跨中跨待其T梁拆除后再东跨依次破除,此处混凝土量小,结构易破除,选用110mm风镐头破除,不易破坏桥梁主体结构,增加下部拆除机械工作桥上安全系数。
由于桥面系重量较轻,且拆除桥面系时桥梁整体刚度未减小,此时桥梁结构是安全的。
产生的废渣,用运输车载运至指定地点。
空心板梁和现浇板桥面系及护栏拆除参照T梁施工。
②撤除梁板在拆除T梁前,将T梁位于墩台部位的横隔梁下部用混凝土试块和木板锲牢固,边梁用槽钢焊接架构支撑,确保T 梁的稳定性,同时桥面混凝土破除后,用110mm风镐头将T 梁原吊装孔打出,T梁采用160t吊车捆绑式调运。
T梁吊装次序由南向北,直至XXX完全吊运完。
T梁采用平板车运离,吊运时为了避免梁体碰撞,采用风绳牵引梁体,将T梁吊至平板车上,梁体正立在平板车上,并采用混凝土试块垫起梁下横隔板,风绳固定,确保梁体稳定,以防发生侧翻事故。
吊运时关注钢丝绳被混凝土刮伤,有毛刺时将更换吊装钢丝绳。
空心板梁拆除参照T梁施工,现浇板采用金刚石绳锯切割成具备吊车吊装能力的分割块后,经起重机械吊运拆除。
③墩台、基础破除墩台、基础采用金刚石绳锯切割成具备吊车吊装能力的分割块后,经起重机械吊运拆除。
旧桥拆除工程施工方案1. 项目概况旧桥拆除工程是为了更换老化的桥梁结构,提高通行安全和效率。
本项目位于城市郊区,被拆除的桥梁为一座混凝土梁桥,跨度50米,宽度6米,桥梁上部结构为预应力混凝土梁,下部结构由桩基承台及墩柱组成。
由于桥梁处于繁忙的交通枢纽,拆除工程必须确保对周边环境和交通的影响最小化。
2. 施工准备(1)人员配备:整个拆除工程需要保证有足够的工程师、技术人员、热工作人员和安全员以及足够数量的熟练工人。
(2)设备准备:为了确保施工进度,我们将配备足够的拆除设备,包括挖掘机、破碎锤、切割机等。
(3)材料准备:拆除过程中我们需要合适的拆除材料,例如吊钩、索具、保护罩、防护网等。
3. 拆除工艺我们将采取分段拆除的工艺,具体步骤如下:(1)拆除桥面:首先我们将拆除桥梁上部结构,包括路面、护栏等,这一过程将使用挖掘机、破碎锤等设备。
(2)拆除桥墩:在拆除桥梁下部结构时,我们将采用先挖掘土壤,再割碎桥墩的方式,以确保拆除安全和稳定。
(3)清理工作:完成拆除后,我们将对现场进行清理,清除残留的建筑材料和碎石,确保施工区域的安全和整洁。
4. 安全防护(1)人员的安全:所有参与施工的人员必须戴上安全帽、安全鞋,并且要接受安全培训,了解施工过程中可能存在的危险及应急处置方法。
(2)现场安全:施工现场应设置明显的安全警示标志,保持良好的安全秩序,禁止非工程人员闯入,并设有急救箱和应急设备。
5. 环境保护(1)扬尘治理:在拆除工程中,会产生大量的灰尘,我们将采取喷水降尘、封闭作业等措施,以防止扬尘对周边环境和人员造成影响。
(2)噪音防治:拆除工程会产生较大的噪音,我们会选择合适的时间段进行施工,并采取隔声、降噪等措施,以减小对周边居民的影响。
6. 施工管理(1)进度控制:制定详细的进度安排,严格按照计划进行施工,确保工期的顺利进行。
(2)质量控制:施工过程中,将对每个工序进行严格的质量把关,确保施工质量符合相关标准和要求。
