隐蔽工程照片范本
- 格式:doc
- 大小:27.00 KB
- 文档页数:2
重点隐蔽工程影像制度隐蔽工程影像制度,简而言之,是指在建筑工程施工过程中,对于即将被后续工序所封闭的关键部位或关键工序,必须进行影像记录的一种管理制度。
这种制度要求对隐蔽工程的每个细节都要有清晰的图片或视频记录,以便于未来的查询、验收和维护。
一个有效的隐蔽工程影像制度范本需要明确几个关键点:1. 影像记录的范围:包括但不限于基础工程、主体结构、防水层、管线敷设等所有关键性隐蔽工程。
2. 影像记录的内容:要清晰显示隐蔽工程的具体位置、施工状态、使用材料、连接方式、节点处理等。
3. 影像记录的时间:应在隐蔽工程施工完成后、封闭前进行拍摄,并确保记录的真实性和时效性。
4. 影像资料的管理:包括影像资料的存储、归档、保密和调用等流程。
我们来看一个具体的隐蔽工程影像制度范本:【标题】建筑工程施工隐蔽工程影像记录制度【目的】通过建立隐蔽工程影像记录制度,确保工程每个隐蔽部位的质量得到实时监控和有效记录,为工程验收和后期维护提供可靠依据。
【适用范围】适用于本工程项目的所有参与方,包括但不限于建设单位、监理单位、施工单位及相关人员。
【内容要求】1. 影像记录应全面覆盖所有隐蔽工程,确保无遗漏。
2. 影像资料应清晰可辨,能够准确反映隐蔽工程的实际情况。
3. 影像记录应注明拍摄时间、地点、施工部位、施工内容等基本信息。
4. 对于特殊工艺或关键节点,应附加详细的文字说明。
【操作流程】1. 施工单位负责制定影像记录计划,并在施工前通知相关各方。
2. 施工单位指定专人负责拍摄工作,并确保设备的专业性和有效性。
3. 完成拍摄后,应及时整理影像资料,并与相关文字记录一并提交给项目监理单位审核。
4. 监理单位审核无误后,将影像资料存档备查,并作为后续验收的重要依据。
【责任分配】1. 施工单位负责影像记录的完整性和准确性。
2. 监理单位负责对影像资料的审核和存档管理。
3. 建设单位有权随时查阅影像资料,并对记录的真实性提出质疑。

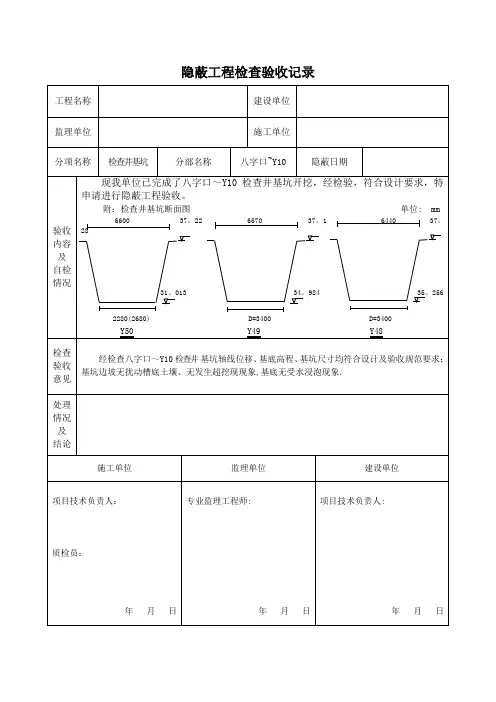

表C5-1-1 隐蔽工程验收记录 附页
工程名称:宽城兆丰农副产品交易中心建设项目商业二
拍摄人:袁瑞雨
拍摄时间:2017.03.07
拍摄地点:商业二
工程部位:楼梯间
施工工序:基层喷浆
照片编号:MHYB-009
拍摄人:袁瑞雨
拍摄时间:2017.03.10
拍摄地点:商业二
工程部位:楼梯间
施工工序:敷设网格布
照片编号:MHYB-010
拍摄人:袁瑞雨
拍摄时间:2017.03.10
拍摄地点:商业二
工程部位:楼梯间
施工工序:钢丝网加强
照片编号:MHYB-011
拍摄人:袁瑞雨
拍摄时间:2017.03.10
拍摄地点:商业二
工程部位:楼梯间
施工工序:抹灰面层
照片编号:MHYB-012。
隐蔽工程检查记录表范本项目信息- 项目名称:- 项目地点:- 检查日期:检查内容1. 建筑结构隐蔽工程- [ ] 混凝土浇筑前检查- [ ] 钢筋绑扎前检查- [ ] 砌体工程隐蔽检查2. 电气隐蔽工程- [ ] 电缆线路敷设前检查- [ ] 插座、开关安装前检查- [ ] 配电盘安装前检查3. 暖通空调隐蔽工程- [ ] 风管敷设前检查- [ ] 管道安装前检查- [ ] 设备安装前检查检查记录建筑结构隐蔽工程- 混凝土浇筑前检查:- [ ] 浇筑前验收合格- [ ] 浇注材料符合要求- 钢筋绑扎前检查:- [ ] 钢筋绑扎符合要求- [ ] 钢筋质量合格- 砌体工程隐蔽检查:- [ ] 砌体垂直度符合要求- [ ] 砌体砂浆接缝质量合格电气隐蔽工程- 电缆线路敷设前检查:- [ ] 线缆规格符合要求- [ ] 接线端子牢固可靠- 插座、开关安装前检查:- [ ] 安装位置符合要求- [ ] 接线正确可靠- 配电盘安装前检查:- [ ] 安装位置符合要求- [ ] 电路接线端子可靠暖通空调隐蔽工程- 风管敷设前检查:- [ ] 风管连接牢固- [ ] 风管不漏风- 管道安装前检查:- [ ] 管子连接紧密- [ ] 管道无渗漏- 设备安装前检查:- [ ] 设备安装位置正确- [ ] 设备配管接头可靠备注(在此处填写需要记录的其他信息)该隐蔽工程检查记录表范本可根据实际项目情况进行调整和补充,并确保所有检查内容得到仔细记录和核查。
拍摄时间2018年7月18日工程隐蔽部位十六层梁板、梯(1-18~1-34轴交1-N~1-A)照片内容十六层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年7月18日工程隐蔽部位十六层梁板、梯(1-18~1-34轴交1-N~1-A)照片内容十六层梁板、梯(1-18~1-34轴交1-N~1-A)拍摄时间2018年7月20日工程隐蔽部位十七层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年7月20日工程隐蔽部位十七层梁板、梯(1-1~1-17轴交1-N~1-A)拍摄时间2018年7月29日工程隐蔽部位十七层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年7月29日工程隐蔽部位十七层梁板、梯(1-18~1-34轴交1-N~1-A)拍摄时间2018年8月4日工程隐蔽部位十八层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月4日工程隐蔽部位十八层梁板、梯(1-1~1-17轴交1-N~1-A)拍摄时间2018年7月31日工程隐蔽部位十八层梁板、梯(1-18~1-34轴交1-N~1-A)照片内容十八层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年7月31日工程隐蔽部位十八层梁板、梯(1-18~1-34轴交1-N~1-A)拍摄时间2018年8月4日工程隐蔽部位十九层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月7日工程隐蔽部位十九层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月9日工程隐蔽部位二十层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月9日工程隐蔽部位二十层梁板、梯(1-1~1-17轴交1-N~1-A)拍摄时间2018年8月13日工程隐蔽部位二十层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月13日工程隐蔽部位二十层梁板、梯(1-18~1-34轴交1-N~1-A)拍摄时间2018年8月14日工程隐蔽部位二十一层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月14日工程隐蔽部位二十一层梁板、梯(1-1~1-17轴交1-N~1-A)拍摄时间2018年8月19日工程隐蔽部位二十一层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月21日工程隐蔽部位二十二层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月21日工程隐蔽部位二十二层梁板、梯(1-1~1-17轴交1-N~1-A)拍摄时间2018年8月26日工程隐蔽部位二十二层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月27日工程隐蔽部位二十三层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月27日工程隐蔽部位二十三层梁板、梯(1-1~1-17轴交1-N~1-A)拍摄时间2018年9月1日工程隐蔽部位二十三层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月1日工程隐蔽部位二十三层梁板、梯(1-18~1-34轴交1-N~1-A)拍摄时间2018年9月2日工程隐蔽部位二十四层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月6日工程隐蔽部位二十四层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月7日工程隐蔽部位二十五层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月7日工程隐蔽部位二十五层梁板、梯(1-1~1-17轴交1-N~1-A)拍摄时间2018年9月11日工程隐蔽部位二十五层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月13日工程隐蔽部位二十六层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月13日工程隐蔽部位二十六层梁板、梯(1-1~1-17轴交1-N~1-A)拍摄时间2018年9月17日工程隐蔽部位二十六层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月17日工程隐蔽部位二十六层梁板、梯(1-18~1-34轴交1-N~1-A)拍摄时间2018年9月13日工程隐蔽部位二十七层梁板、梯(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月13日工程隐蔽部位二十七层梁板、梯(1-1~1-17轴交1-N~1-A)拍摄时间2018年9月28日工程隐蔽部位二十七层梁板、梯(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月28日工程隐蔽部位二十七层梁板、梯(1-18~1-34轴交1-N~1-A)拍摄时间2018年7月26日工程隐蔽部位十七层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年7月26日工程隐蔽部位十七层剪力墙、柱(1-1~1-17轴交1-N~1-A)拍摄时间2018年7月30日工程隐蔽部位十七层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年7月30日工程隐蔽部位十七层剪力墙、柱(1-18~1-34轴交1-N~1-A)拍摄时间2018年7月31日工程隐蔽部位十八层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年7月31日工程隐蔽部位十八层剪力墙、柱(1-1~1-17轴交1-N~1-A)拍摄时间2018年8月5日工程隐蔽部位十八层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月5日工程隐蔽部位十八层剪力墙、柱(1-18~1-34轴交1-N~1-A)拍摄时间2018年8月6日工程隐蔽部位十九层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月10日工程隐蔽部位十九层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月10日工程隐蔽部位十九层剪力墙、柱(1-18~1-34轴交1-N~1-A)拍摄时间2018年8月11日工程隐蔽部位二十层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月11日工程隐蔽部位二十层剪力墙、柱(1-1~1-17轴交1-N~1-A)拍摄时间2018年8月17日工程隐蔽部位二十层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月17日工程隐蔽部位二十层剪力墙、柱(1-18~1-34轴交1-N~1-A)拍摄时间2018年8月17日工程隐蔽部位二十一层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月17日工程隐蔽部位二十一层剪力墙、柱(1-1~1-17轴交1-N~1-A)拍摄时间2018年8月19日工程隐蔽部位二十一层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月19日工程隐蔽部位二十一层剪力墙、柱(1-18~1-34轴交1-N~1-A)拍摄时间2018年8月24日工程隐蔽部位二十二层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月24日工程隐蔽部位二十二层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月29日工程隐蔽部位二十二层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月30日工程隐蔽部位二十三层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年8月30日工程隐蔽部位二十三层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月3日工程隐蔽部位二十三层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月4日工程隐蔽部位二十四层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月4日工程隐蔽部位二十四层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月9日工程隐蔽部位二十四层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月9日工程隐蔽部位二十四层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月10日工程隐蔽部位二十五层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月10日工程隐蔽部位二十五层剪力墙、柱(1-1~1-17轴交1-N~1-A)拍摄时间2018年9月14日工程隐蔽部位二十五层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月14日工程隐蔽部位二十五层剪力墙、柱(1-18~1-34轴交1-N~1-A)拍摄时间2018年9月16日工程隐蔽部位二十六层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月16日工程隐蔽部位二十六层剪力墙、柱(1-1~1-17轴交1-N~1-A)拍摄时间2018年9月19日工程隐蔽部位二十六层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月19日工程隐蔽部位二十六层剪力墙、柱(1-18~1-34轴交1-N~1-A)拍摄时间2018年9月21日工程隐蔽部位二十七层剪力墙、柱(1-1~1-17轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月21日工程隐蔽部位二十七层剪力墙、柱(1-1~1-17轴交1-N~1-A)拍摄时间2018年9月28日工程隐蔽部位二十七层剪力墙、柱(1-18~1-34轴交1-N~1-A)建设工程现场隐蔽照片工程名称:盛腾·西湖首府1#栋拍摄时间2018年9月28日工程隐蔽部位二十七层剪力墙、柱(1-18~1-34轴交1-N~1-A)。
基站类型:制表人:基站名称:1、孔桩规格检查照片2、检查钢筋笼规格、制作工艺、钢筋型号照片隐蔽工程验收照片在钢筋笼放下之前,实际测量桩孔的深度、直径,要求和图纸相符合对钢筋笼的长度、直径、主筋型号、箍筋间距、钢筋绑扎和焊接工艺等进行仔细检查,与图纸要求相符钢筋笼总长度照片钢筋笼直径检查照片(混凝土浇筑基站)XX基站桩孔深度测量照片桩孔直径测量照片3、机房(机柜)基础制作照片(无机房及机柜,此项可不粘贴照片)机房(机柜)基础的钢筋笼(网)规格钢筋笼吊装照片钢筋笼下桩后的照片(测量钢筋笼保护层厚度)箍筋间距照片主筋型号照片主筋焊接处长度测量照片钢筋笼整体照片主筋型号照片4、接地隐蔽工程照片钢筋笼(网)规格照片钢筋笼(网)间距照片钢筋笼(网)规格照片钢筋笼(网)规格照片地网地沟整体照片(需要看见整体的角钢和扁铁)扁铁埋设深度照片检查铁塔地网的角钢数量、地网规格、地网埋设深度、焊接工艺、焊接处防腐处理等,符合设计要求5、机房(柜)基础接地网制作照片(无机房及机柜,此项可不粘贴照片)6、预埋件安置照片7、混凝土浇筑照片能看见整个机房(柜)接地网系统,检查地网焊接埋设深度机房(柜)接地网系统整体照片地网埋设深度照片现场安装铁塔预埋件,能够合理布局,将预埋件固定在钢筋笼主筋上,安装后浇筑前检查水平度现场监督混凝土浇筑,浇筑前要排除孔桩内的积水扁铁焊接处防腐照片扁铁焊接工艺照片机房(柜)接地网系统整体照片地网埋设深度照片预埋件安装完成后的整体照片预埋件安装完成后的水平度检查照片8、铁塔安装前混凝土强度检查照片浇筑前检查桩孔积水照片孔桩排水照片(若无积水,此项可不用粘贴照片)浇筑完成后照片浇筑完成后检查预埋件水平度照片铁塔安装前,对基础混凝土强度进行检测,达到可安装铁塔的设计要求强度现场检查桩头混凝土强度照片1(用回弹仪检测)浇筑前检查桩孔积水照片孔桩排水照片浇筑过程中照片浇筑完成后照片(检查预埋件水平度照片)现场检查桩头混凝土强度照片2(用回弹仪检测)9、铁塔安装照片10、多个环节国动员工与现场合影,显示时间和站名国动人员现场监督铁塔安装全过程铁塔地脚螺栓防腐处理照片铁塔整体完成照片铁塔安装照片国动员工与现场合影(显示站名和日期)铁塔地脚螺栓防腐处理照片铁塔整体完成照片不同环节国动员工与现场的合影,体现时间和站名现场检查桩头混凝土强度照片1现场检查桩头混凝土强度照片2地网制作时国动员工在现场铁塔安装时国动员工在现场钢筋笼检查时,国动员工在现场混凝土浇筑时国动员工在现场钢筋笼检查时,国动员工在现场。

高速公路隐蔽工程影像照片拍摄要求一、路基工程1地基承载力检测(如需要)照片1张。
路基填筑:每处纵、横向填挖交界的台阶开挖照片2张;每层虚铺厚度、压实度(或沉降差及孔隙率)各1张;土工格栅处理段落整体、搭接长度、钢钉间距合1张;冲击碾压和强夯处理段落施工前、施工中、施工后各1张;砂砾换填、灰土换填应拍摄能够显示换填几何尺寸的细部及全景照片2张。
3.桥涵涵(台)背回填:涵(台)背回填前整体照片1张;每层回填完成(墙背上按压实厚度必须画红油漆刻度线,照片应显示每层刻度标线)及压实度检测照片各1张。
4.防护、排水工程:每处基底处理后几何尺寸、地基承载力(如有)检测照片各1张。
5.涵洞工程:基础开挖完成后基底整体照片1张;基底承载力检测1张;基底垫层施作后1张(如有基底处理);钢筋主筋连接、间距、箍筋绑扎及间距、保护层厚度合1张(合成1张,钢筋报验);全面防水施工完成后涵顶1张,每侧边墙各1张;每处沉降健(基础及边墙)处理1张。
二、桥梁工程1.人工挖孔桩、钻孔灌注桩:检孔器下放过程照片各1张;钢筋笼现场连接每个连接断面各1张;钢筋笼安装定位照片1张;清孔后泥浆指标检测照片各1张(钻孔灌注桩);混凝土坍落度照片1张;凿除桩头后桩顶混凝土质量照片1张。
2.承台:基底处理完成后照片1张;钢筋绑扎完成后质量检测全景1张。
3.系梁:与钢筋笼现场连接每个连承台顶面接茬筋及凿毛处理情况1张接断面各1张;钢筋绑扎完成后质量检测全景1张。
4.桥梁墩台:节段连接处混凝土凿毛照片1张;钢筋骨架现场连接每个连接断面各1张;钢筋绑扎完毕质量检测全景1张。
5.台帽、盖梁、支座垫石:连接处混凝土凿毛照片1张;钢筋绑扎完毕质量检测全景1张。
6.梁板预制:底腹板钢筋绑扎完毕质量检测全景1张、细部照片1张;顶板钢筋绑扎完毕质量检测全景1张、细部照片1张;预埋件照片1张;保护层垫块1张;预应力管道线型及定位各1张;预应力张拉、管道压浆过程2张。
隐蔽工程拍照标准1、施工工地水电工程验收完毕后,经业主确认并签字验收后,第一时间落实隐蔽工程拍照记录,此工作由各工地工程监理负责。
2、拍摄前,确保所有电路水路均处于未封闭状态,水电走线标志线张贴完整,现场清理干净,线路水路表面无杂物堆放掩盖。
3、所有线路水路表面敷设、回填保护工作必须在工程拍摄记录完毕后进行。
4、拍摄内容:水电路施工走线路径照片5、照片拍摄项目:所有新铺设水路、电路、排水、原始主进水、进电及其他特殊暗埋施工项目。
照片拍摄区域:以空间(例:客厅、卫生间)为区域划分标准,先地面→后墙面→再顶面。
照片拍摄顺序:单元门号→进门地面→进门全局→各区域→局部特写。
照片拍摄前准备:清理现场杂物→清除拍摄对象表面遮盖物→区域标注→将所有水路、电路、燃气管道进行量尺标注→所有水路走向标注标注注意点:在施工管线区域以尺水平贴于墙面,途径管线区域进行拍摄,图像要求清晰,且放大后看清楚的刻度,并注明所在区域,拍摄施工墙面全景。
照片拍摄方法:从左到右顺序拍摄,禁止区间跳跃。
照片拍摄要求:标注清晰、无遗漏死角、有明显区域标注及特征。
像素不得低于800万,相片对焦需清晰。
拍摄完毕后,需在电脑上将照片文件名更改为位置名称(例:东墙,西墙,天花板),并将不同区域的照片归到相应的文件夹内。
文件夹以房间名称命名(例:客厅、餐厅、主卫、主卧等)6、如遇业主后期更改隐蔽工程,必须对所更改部位重新拍摄照片。
7、相机使用事项:照片拍摄完成,及时交由下单员进行归类存档。
8、水电图片刻录:禁止更改原图,每户一张光盘。
9、后期洁具安装、地板安装、其他安装,水电必须做好线路部位的标志线标注工作,特殊部位安装需提前告知业主,如需进行钻孔,必须对照隐蔽工程照片确保无误后方可进行施工。
一、照相基本要求1、每张照片必须要设置正确的时间。
2、拍照时横平竖直、手端稳。
3、每张照片及时下载到工程助理处。
4、照片大小1024*768二、实拍要求1、入户门全景、竖拍,检查入户门是否保护、规定资料是否张贴。
