浅谈钻孔灌注桩施工遇溶洞的处理方法
- 格式:doc
- 大小:26.50 KB
- 文档页数:4
桥梁钻孔灌注桩溶洞处理方法探讨
桥梁钻孔灌注桩溶洞处理是指在桥梁建设过程中,遇到溶洞问题时采取的一种处理方法。
溶洞是地下水溶蚀作用形成的空洞,通常位于石灰岩或石膏岩等可溶性岩层中。
溶洞
的存在会对桥梁的稳定性和安全性造成威胁,因此需要采取措施进行处理。
钻孔灌注桩是一种将钢筋混凝土灌注到地下,通过灌注的方式形成桩体,用以增加地
基的承载力和稳定性的方法。
在桥梁钻孔灌注桩施工过程中,如果遇到溶洞,需要特殊处
理才能保证桩的稳定性和安全。
1. 洞口封堵方法:将溶洞的洞口进行封堵,用以阻止溶洞的扩展和进一步破坏。
洞
口封堵可以使用砂浆或灌注桩等材料进行填充,形成一个坚固的封堵层,以阻挡水流的进入。
2. 溶洞处理剂注入法:将特殊的溶洞处理剂注入溶洞中,通过其化学反应作用,使
溶洞固结和硬化,增强溶洞的稳定性。
溶洞处理剂可以选择无机胶凝材料或有机胶凝材料,根据溶洞的具体情况和要求进行选择。
4. 钻孔后充填法:在进行钻孔施工后,将钻孔空间进行充填,填充材料可以选择砂浆、砾石等,用以填补溶洞,增强地基的稳定性。
桥梁钻孔灌注桩溶洞处理方法探讨桥梁钻孔灌注桩是一种常见的桥梁基础结构,在施工过程中,可能会遇到溶洞的情况。
溶洞是指在地下水流或溶蚀作用下形成的洞穴,对桩基设施的安全性造成威胁。
因此,针对桥梁钻孔灌注桩溶洞处理方法进行探讨,对于提高桥梁基础结构的安全性和稳定性具有重要意义。
一、溶洞形成原因1. 地质条件溶洞的形成与地质条件有着密切的关系。
在地下水长期的流动作用下,溶岩、溶蚀岩等地质岩层会因为溶解而产生洞穴。
尤其是在石灰岩、石膏岩、盐岩等易溶岩层地质条件下,溶洞的形成会更加普遍。
地下水流是溶洞形成的重要因素。
地下水的流动侵蚀作用会大大加速溶洞的形成。
而且,地下水的不稳定性和变化性,也会给溶洞地质条件的评估和处理带来困难。
3. 人为影响人为因素也是溶洞形成的原因之一。
一些工程施工过程中不当的操作,会导致地下水体系的变动,从而加剧溶洞的形成。
二、溶洞对钻孔灌注桩的影响1. 安全隐患桥梁钻孔灌注桩是桥梁基础结构的重要组成部分,在桩基设施出现溶洞后,会对桥梁的安全性造成威胁。
溶洞导致了桩基设施的承载能力降低,隐患大大增加。
2. 结构稳定性溶洞对桥梁钻孔灌注桩的结构稳定性也会产生影响。
溶洞存在的位置和分布会导致桩基结构的不均匀受力,进而影响到整个桥梁的稳定性。
在桥梁钻孔灌注桩的设计和施工之前,对工程地质情况进行深入的勘察是非常重要的。
通过对地质条件和地下水流情况的分析,可以有效地预测溶洞的可能形成区域,并据此采取相应的处理措施。
2. 桩基重新布设当发现桥梁钻孔灌注桩部位存在溶洞时,可以考虑重新布设桩基。
通过对地质条件重新评估,确定安全的桩基位置,并按照新的位置进行桩基施工,从而避免溶洞的影响。
3. 溶洞处理材料针对溶洞的存在,可以采用溶洞处理材料进行填塞处理。
填塞材料需要具有较好的抗渗性和耐腐蚀性,以确保填塞效果的可靠性。
同时,填塞材料的选取要结合实际地质条件,以确保填塞效果符合设计要求。
4. 设计加固方案在溶洞处理过程中,还需根据具体情况设计加固方案。
浅谈钻孔灌注桩施工遇溶洞的处理方法摘要:我国华南、西南、东南等地区存在不同规模的岩溶地基,岩溶为可溶性岩层的特有现象,其表现形式有溶洞、溶芽、溶槽、溶沟等。
它们是由地下水对可溶性岩石进行溶蚀和机械侵蚀作用下而形成的地下空洞,其形态多样,大部分洞身曲折、支洞多,无经常流水,常见有不同高度重分布的大型复杂溶洞。
在这些地方施工桩基础时,溶洞的处理效果如何将决定桩基能否顺利施工,下面就桂中治旱乐滩水库引水灌区一期工程北干二标古塔1#渡槽桩基础施工中溶洞的一些处理方法做一些简要介绍,以供参考。
关键词:钻孔桩;溶洞;措施工程概况桂中治旱乐滩水库引水灌区一期工程北干二标位于广西省来宾市,古塔1#渡槽段地质情况为:古塔1#渡槽古塔河两岸平均线岩溶率为23.39%,属于岩溶强烈发育。
古塔1#渡槽桩基采用嵌岩桩,桩径为1.2m,均为冲击钻施工。
溶洞处理是本工程施工的重点和难点,施工过程将根据溶岩深度、层次和充填物的的类型采取不同的溶洞处理方法进行针对性处理,保证桩基础施工的质量和桩基础施工的安全。
二、溶洞处理原则1)每根桩必须用地质钻机钻探,详细记录地质状况、溶洞深度、高度、充填物类型,画图列表,为制定相应施工方案提供详实依据。
2)对充填物进行土工试验,分析其物理力学特性,检测容重、含水量、孔隙率等,为注浆参数计算提供依据。
3)根据地质钻探资料和充填物情况,对每根桩设计出相应的溶洞处理方案、成孔方法及施工措施。
4)遇到大溶洞时,必须请监理工程师和设计单位核查,明确处理方案,指导施工。
三、溶洞处理措施古塔1#渡槽桩基础施工均采用冲击钻成孔,由于溶洞的存在,给桩基础施工带来很多困难,就目前施工过程中遇到的情况,大致分为三种类型:(1)溶洞较小,钻孔过程中有漏浆现象;(2)溶洞较小,钻孔过程中孔底岩面倾斜,易发生斜孔;(3)溶洞较大,钻孔过程漏浆严重。
针对施工过程中出现的情况,对溶洞采用不同的处理措施。
主要有抛填、注浆固结、套放大小钢护筒等。
桥梁钻孔灌注桩溶洞处理方法探讨【摘要】本文主要探讨了桥梁钻孔灌注桩溶洞处理方法。
在引言中介绍了研究背景、研究意义和研究目的。
在正文部分分别讨论了桥梁钻孔灌注桩溶洞的形成原因以及三种处理方法:填充材料修补、灌浆加固和钻孔注浆。
结论部分对这三种方法进行了比较与适用性分析,提出了未来展望和总结。
填充材料修补是快速且便捷的处理方法,适用于小型溶洞;灌浆加固具有较好的固结效果,适用于大型溶洞;而钻孔注浆能够在溶洞周围形成一定范围的固结带,适用于溶洞较深的情况。
未来需要进一步研究不同地质条件下各种处理方法的效果,以提高桥梁钻孔灌注桩溶洞的处理效率和安全性。
【关键词】桥梁、钻孔灌注桩、溶洞、处理方法、填充材料修补、灌浆加固、钻孔注浆、比较、适用性分析、未来展望、总结。
1. 引言1.1 研究背景在桥梁工程中,钻孔灌注桩是一种常用的基础工程方法,其稳定性和承载能力受到广泛认可。
在实际工程中,由于地质条件复杂或施工过程中的一些问题,桥梁钻孔灌注桩中可能会出现溶洞现象。
溶洞是指桩体内部存在的空洞或空隙,会对桩体的承载能力和稳定性造成影响,甚至危及整个桥梁的安全。
钻孔灌注桩溶洞的存在严重影响了桩基的承载性能和抗震性能,加剧了桥梁结构的安全隐患。
研究如何有效处理桥梁钻孔灌注桩溶洞成为当前桥梁工程领域中亟待解决的问题。
钻孔灌注桩溶洞的形成原因主要包括地层松软、地下水位高、施工过程中振捣不到位等因素。
针对这些原因,需要制定合理有效的处理方法,保障桩基的安全性和稳定性。
通过本研究探讨桥梁钻孔灌注桩溶洞的处理方法,旨在为工程实践提供技术支持和指导,提升桥梁工程的质量和安全水平。
1.2 研究意义桥梁钻孔灌注桩溶洞处理方法的研究具有重要的意义。
针对桥梁结构中出现的溶洞问题,及时有效地处理溶洞对于保障桥梁的结构安全和稳定性至关重要。
溶洞会导致桥梁结构的承载能力减弱,如果不及时处理,可能会引发严重的安全事故。
研究桥梁钻孔灌注桩溶洞处理方法,可以有效提高桥梁结构的抗力和稳定性,保障桥梁的运行安全。
浅谈旋挖钻钻孔灌注桩施工工艺及溶洞与塌孔处理方法摘要:在道路桥梁工程施工中,桩基是比较常见基础形式,成孔的方法也多种多样,如人工挖孔、冲击钻成孔、旋挖钻成孔等。
施工过程中经常会遇到溶洞及塌孔现象,对桩基成孔有较大的影响。
本文主要结合贵阳市金清联络线下穿绕城高速桥施工情况,简单介绍旋挖钻施工遇到溶洞及塌孔的处理方法。
关键词:旋挖钻;溶洞;处理方法1.工程概况1.1桥梁简介下穿绕城高速桥左右幅桥梁长度均为30米、宽度16.5米、高1.6米的单跨预应力钢筋混凝土箱梁。
全桥共计36根桩基,桩径1.6米,孔桩需入中风化岩层3.2米以上,最大桩长达36米。
1.2地质情况施工范围内地层为三叠系下统安顺组,岩性为白云岩,岩溶发育程度为强发育,单个岩溶最大高度达15米,岩溶底标高距孔口高度15~36米,溶腔内充填黏土及泥夹石,地下水位距原地面高度约4米。
岩层自上而下为:杂填土→可塑粘土→强风化白云岩→溶腔填充物软塑黄粘土→中风化白云岩→微风化白云岩。
岩体中的岩溶形态以溶蚀槽隙及溶蚀裂隙为主,另可见部分星散状小溶隙。
溶槽和溶隙的形态,或呈单独出现,或呈串珠状垂直分布,其发育宽度一般不大,但深度较大。
当两组溶蚀裂隙相互交错时,彼此渗透连通在岩体中形成网格通道,形成较大深度的溶蚀洞隙。
岩体中的岩溶洞隙,一般均有硬塑或可塑粘土充填,其特点是深度越大、标高越底,内部的充填物状态越软,钻到地下水位时,软塑粘土层没有自稳能力,极易垮塌。
施工中可能有钻探时未揭露的岩溶陡坎、鹰嘴岩或侧壁上溶槽、溶洞,或基底部位出现的半边岩等情况时,有可能出现开挖跑偏、浇砼时砼面塌孔、涌泥涌水、孔口垮塌、地面塌陷等问题,2.旋挖钻施工方法2.1测量放样按照设计的桩位进行施工放样。
依据设计坐标,用全站仪放出一序孔桩的开挖线,定出桩位、设十字护桩,并引至挖孔范围以外,以备施工中校核桩位。
2.2场地平整及钻机就位液压多功能旋挖钻机就位时与平面最大倾角不超过4°,现场地面承载能力大于250KN∕m2,所以钻机平台处必需碾压密实。
桥梁钻孔灌注桩施工溶洞处理
1、在岩溶广泛发育桩位,在桩基施工前根据岩溶发育情况注意做好地下水和地表水的截流、防渗、堵漏等措施,防止水流进入土洞中,以免引起地面塌陷,给施工造成困难。
2、当遇到溶洞大于3m,且其上又有软弱层时,最好考虑设计护筒护壁。
(钢护筒跟进施工)
3、岩溶发育区桩基施工时,根据已有桩位钻孔资料,采用不同的施工工艺,达到安全施工效果。
对溶洞规模较小,具体表现漏浆量少,可采取抛片石、碎块、粘土块、袋装水泥、灌砂浆或砼等方法,填堵溶洞,最好预先准备好20~30cm左右块石和粘土坯或袋装水泥等填堵材料,块石和粘土坯比例大致3:1;对大溶洞和多层(串株状)溶洞可将护筒穿越溶洞,嵌套在岩面上,确保施工顺利进行;对那些半边存在岩溶和顶板极薄的溶洞,在施工中采取反复冲击并抛投物料、夯实溶洞,再进一步成孔。
4、对高度大于5m的溶洞,应作专题研究。
桩基遇到溶洞处理方案及注意事项随着城市建设规模的不断扩大,桥梁、道路、建筑等基础设施工程建设越发频繁。
在这些工程建设中,桩基是重要的地基处理方式,在日常施工中经常会遇到溶洞问题。
本文将介绍桩基遇到溶洞的处理方案及注意事项。
一、桩基遇到溶洞的处理方案1.勘察确认溶洞:在施工之前必须对工程所在地的地形地貌和地质构造进行详细勘查,尤其是对于全面接触石灰岩和花岗岩等地层中容易产生溶洞的岩石要格外关注。
基础处理前应通过地质勘探、试坑、地球物理探测、钻探等手段对地下情况进行调查。
2.分类处理溶洞:若遇到的溶洞是小型的单个或只有多个,则不需进行任何处理。
若分布多且较密,可以选择用砂浆填充或砌石处理,以增强基础的稳定性。
若溶洞过大、数量众多,建议将其彻底填补,可选择灌注桩、钻孔灌注桩、钢管与钢筋锚固等方式加强基础。
3.加固处理振动地基:遇到层状溶洞或振动地基等情况,可选择人工加固处理。
在不损害原结构的情况下,通过选择合适的方法对岩层进行加固,以确保基础的稳定性。
二、桩基遇到溶洞的注意事项1.施工前对地质情况进行充分了解,尤其是容易产生溶洞的地质构造。
2.在施工前进行充分试验和地质勘探,确保基础处理的可靠性。
3.对桩基工程的设计和施工过程严格把控,遵循国家相关技术标准和规范。
4.定期检查和维护桥梁、道路及建筑的基础设施,及时发现结构变形等问题并进行维修处理。
5.在施工期间,严格按照安全规定,采取适当的安全措施,确保安全施工。
6.严禁瞎填、乱填,防止对环境造成污染和对工程造成损害。
综上所述,桩基遇到溶洞是基础设施建设中不可避免的问题。
为确保施工的顺利进行以及基础结构的稳定性,需要严格按照相关规范和技术标准进行处理。
同时,在施工过程中,还需要高度重视安全施工,以保证人员的安全。
只有这样才能确保基础设施的安全运行。
钻孔灌注桩出现溶洞、流砂的有效处理方法【实用版3篇】《钻孔灌注桩出现溶洞、流砂的有效处理方法》篇1钻孔灌注桩在施工过程中可能会遇到溶洞、流砂等地质灾害,严重影响桩基质量和施工进度。
以下是几种常见的有效处理方法:1. 灌注砂浆或水泥砂浆:在溶洞或流砂部位灌注砂浆或水泥砂浆,增加桩体的摩擦力和抗渗能力,防止水流渗入桩体。
2. 设置隔离墙:在溶洞或流砂部位设置隔离墙,阻止水流和砂粒进入桩体。
隔离墙可以使用钢筋混凝土或砖墙等材料构筑。
3. 加强泥浆护壁:在钻孔灌注桩施工过程中,加强泥浆护壁可以有效防止孔壁坍塌和流砂的发生。
泥浆的配比和使用方法需要根据地质条件和桩孔深度进行调整。
4. 下深护筒:在流砂或溶洞部位下设深护筒,可以增加桩体的稳定性和承载能力,防止流砂或溶洞对桩体的影响。
5. 改变桩基设计:在溶洞或流砂部位,可以考虑改变桩基设计,如增加桩径、桩长或改变桩的方向等,以避开不良地质条件。
《钻孔灌注桩出现溶洞、流砂的有效处理方法》篇2钻孔灌注桩在施工过程中可能会遇到溶洞、流砂等复杂地质情况,这些情况会对桩基的质量和稳定性产生不利影响。
因此,必须采取有效的处理方法来解决这些问题。
对于溶洞的处理,可以采用以下方法:1. 钻孔过程中,通过地质雷达、声波探测等技术手段,提前发现溶洞并避开。
2. 在钻孔过程中,加强泥浆护壁,防止溶洞中的水流入钻孔中,导致塌孔。
3. 对于已经发生的溶洞,可以采用注浆、填充等方法进行处理,以增加桩基的承载能力。
对于流砂的处理,可以采用以下方法:1. 选择合适的钻孔位置和方向,避免在流砂层中钻孔。
2. 在钻孔过程中,加强泥浆护壁,并控制钻进速度,以避免流砂进入钻孔中。
3. 对于已经发生的流砂,可以采用注浆、填充等方法进行处理,以增加桩基的承载能力。
《钻孔灌注桩出现溶洞、流砂的有效处理方法》篇3钻孔灌注桩在施工过程中可能会遇到溶洞、流砂等地质灾害,严重影响施工质量和进度。
以下是几种常见的处理方法:1. 灌注桩前,进行地质勘探,了解地质条件,选择合适的钻孔位置和方向,避免穿越溶洞、断层等不良地质结构。
桥梁钻孔灌注桩溶洞处理方法探讨
1. 钻孔灌注桩施工前的预处理
通过对施工区域周围的地质情况、沉降特征、地震烈度等进行全面的调查分析,对存
在溶洞的地区及时采取措施,如改变施工地点、加深基础、采用软硬结合等,避免钻孔灌
注桩施工时出现问题。
2. 检测与评价
在施工前对桩基础的周围土体进行检测和评价,发现溶洞就要及时采取措施。
桩基础
施工后,可进行桩身检测,如CT检测、P-wave、S-wave检测等,判断桩身是否存在溶洞。
如发现问题,及时处理。
3. 溶洞封闭处理
当钻孔灌注桩碰到溶洞时,首先要采取的措施是封闭溶洞,以保证桩体的稳定性。
一
般封闭溶洞的方式有填充法和封堵法。
填充法是在钻孔灌注桩孔内注入无缝钢管和混凝土料,填充整个孔道。
封堵法则是在孔内钻孔,铺设钢筋网,再注入混凝土等材料,达到封
堵溶洞的目的。
4. 孔内喷浆法
当桩的孔壁裂缝比较大或者搅拌桩孔内土层中出现松散、渗透性较大等情况时,可采
用孔内喷浆法。
孔内喷浆的主要作用是填充桩孔周围存在”的气隙和孔隙,防止不均匀应
力下的土体溶洞。
5. 预应力加固法
在钻孔灌注桩碰到溶洞时,预应力加固法是最常用的一种处理方法。
即对桩体进行预
应力加固,保证钻孔灌注桩不受溶洞破坏影响。
预应力加固方法主要有杆预应力法、环预
应力法和喷射预应力方法。
总之,钻孔灌注桩溶洞处理是钻孔灌注桩工程设计和施工的关键之一。
合理的预处理、检测评价和各种安全、有效的处理方式都可以为钻孔灌注桩施工提供保障。
浅谈钻孔灌注桩施工中溶洞的处理方法发表时间:2016-11-03T16:16:37.767Z 来源:《基层建设》2016年15期作者:王利忠[导读] 摘要:溶洞是桩基施工中常见的一种不良地质现象,本文通过对高明中学建设工程—生活区饭堂桩基施工中遇到溶洞的处理,总结了一些常用的溶洞处理方法。
佛山市高明区城市重建和项目代建中心 528500摘要:溶洞是桩基施工中常见的一种不良地质现象,本文通过对高明中学建设工程—生活区饭堂桩基施工中遇到溶洞的处理,总结了一些常用的溶洞处理方法。
关键词:桩基施工; 溶洞;不良地质;处理方法一、概述钻孔灌注桩是房屋建筑对地质情况较差的基础设计.施工中较为常见的基础形式,在石灰岩溶地区的钻孔灌注桩施工中会经常遇到溶洞.溶槽等不良地质现象,如果不谨慎对待,易发生护筒内漏浆.垮孔,严重时甚至影响到水上施工平台的稳定和安全;同时也易发生钻头倾斜.卡钻.埋钻等事故,处理起来费时误工。
本文就桩基施工中所遇到溶洞的处理以及技术要点,总结了一些常见的方法和经验。
溶洞的处理一般有以下几种方法:1.溶洞规模较小,可采取多次抛填片石.粘土.水泥,冲击钻反复冲击,填充溶洞并挤密孔壁。
2.溶洞规模较大,护筒内水头稳定.不漏浆,可采取下内钢护筒的方法穿过溶洞位置。
3.溶洞规模较大,且护筒内水头不稳,漏浆严重,在抛填冲击无法止漏的情况下,可采取在溶洞位置灌注水下砼,填充溶洞。
4.同时可以根据现场实际处理情况,采取帷幕压浆的方法配合以上方案共同实施。
二、处理实例高明中学建设工程—生活区(男女生宿舍、饭堂)包括四层师生饭堂、六层女生宿舍、六层男生宿舍,总建筑面积为16024.46㎡,其中饭堂5103.2平方米。
设计使用年限为50年,结构体系为框架结构,建筑场地类别为Ⅱ类。
该工程设计男生宿舍为天然基础,女生宿舍及饭堂采用采用钻孔灌注桩,直径为φ1000和φ1200,桩长在6~37.5米之间,单桩承载力特征值分别为φ1000桩Ra=3500KN,φ1200桩Ra=5000KN,由于桩长长短差异较大且桩端的持力层又是石灰岩,设计要求施工前进行一桩一孔的超前钻。

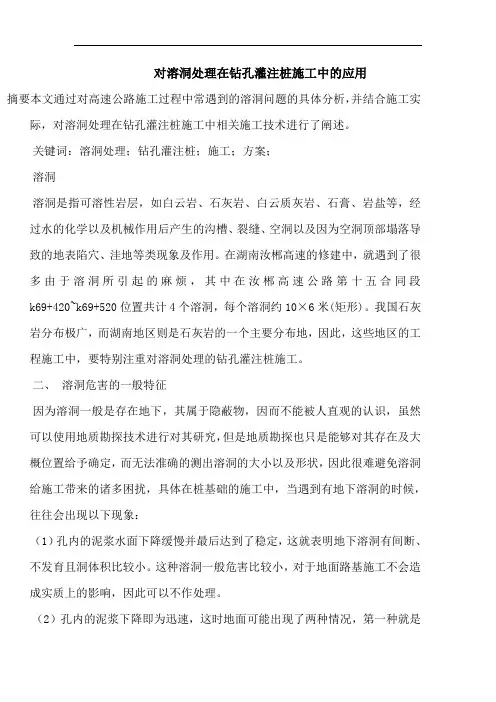

浅谈钻孔灌注桩施工遇溶洞的处理方法
摘要:我国华南、西南、东南等地区存在不同规模的岩溶地基,岩溶为可溶性岩层的特有现象,其表现形式有溶洞、溶芽、溶槽、溶沟等。
它们是由地下水对可溶性岩石进行溶蚀和机械侵蚀作用下而形成的地下空洞,其形态多样,大部分洞身曲折、支洞多,无经常流水,常见有不同高度重分布的大型复杂溶洞。
在这些地方施工桩基础时,溶洞的处理效果如何将决定桩基能否顺利施工,下面就桂中治旱乐滩水库引水灌区一期工程北干二标古塔1#渡槽桩基础施工中溶洞的一些处理方法做一些简要介绍,以供参考。
关键词:钻孔桩;溶洞;措施
工程概况
桂中治旱乐滩水库引水灌区一期工程北干二标位于广西省来宾市,古塔1#渡槽段地质情况为:古塔1#渡槽古塔河两岸平均线岩溶率为23.39%,属于岩溶强烈发育。
古塔1#渡槽桩基采用嵌岩桩,桩径为1.2m,均为冲击钻施工。
溶洞处理是本工程施工的重点和难点,施工过程将根据溶岩深度、层次和充填物的的类型采取不同的溶洞处理方法进行针对性处理,保证桩基础施工的质量和桩基础施工的安全。
二、溶洞处理原则
1)每根桩必须用地质钻机钻探,详细记录地质状况、溶洞深度、高度、充填物类型,画图列表,为制定相应施工方案提供详实依据。
2)对充填物进行土工试验,分析其物理力学特性,检测容重、含水量、孔隙率等,为注浆参数计算提供依据。
3)根据地质钻探资料和充填物情况,对每根桩设计出相应的溶洞处理方案、成孔方法及施工措施。
4)遇到大溶洞时,必须请监理工程师和设计单位核查,明确处理方案,指导施工。
三、溶洞处理措施
古塔1#渡槽桩基础施工均采用冲击钻成孔,由于溶洞的存在,给桩基础施工带来很多困难,就目前施工过程中遇到的情况,大致分为三种类型:(1)溶洞较小,钻孔过程中有漏浆现象;(2)溶洞较小,钻孔过程中孔底岩面倾斜,易发生斜孔;(3)溶洞较大,钻孔过程漏浆严重。
针对施工过程中出现的情况,对溶洞采用不同的处理措施。
主要有抛填、注浆固结、套放大小钢护筒等。
3.1 第一种溶洞处理
对于第一种类型,溶洞较小,钻孔至洞顶位置时,减慢冲击速度,将溶洞击破,然后抛填片石,填至1m~1.5m高度,再用冲锤冲挤,将填料向周围溶洞内挤压,随着洞身扩大,增加填料。
为防止漏浆,除不断补浆外,向孔内抛填水泥包和粘土,用冲锤将水泥包和粘土挤压嵌入片石缝隙。
古塔1#渡槽17#桩、24#、27#等均用此方法解决。
3.2第二种溶洞处理
出现第二种情况是,主要是由于桩位坐落在溶洞边缘,一侧是洞,另一侧岩层倾斜。
这种情况最易导致斜孔,35#、18#、11#最为典型。
钻孔至该位置时,发现冲锤落锤时明显倾斜,难以进尺,并伴有漏水现象,冲击成孔困难。
处理方法是提锤后向孔内抛填大直径块石,再落锤冲击。
抛填分层厚度控制在50~100cm,边填边冲,一方面从侧面塞填溶洞,另一方面达到击碎岩层的目的,使倾斜的岩面慢慢平整。
其漏浆处理同第一种溶洞。
3.3第三种类型溶洞处理
第三种类型溶洞较大,漏浆严重。
施工中主要体现在58#桩,设计桩长为15.5m,钻孔深度为17.2m,根据地质钻孔资料表明溶洞高度达4.7m,溶洞为无充填。
钻孔过程中钻至11m位置出现严重漏浆,浆液直接下漏到溶洞底,从孔口向下看,溶洞肉眼看的很清晰,采取回填处理,填块石6米,粘土3m,向孔内注入清水造浆,泥浆暂时不漏,继续冲孔,冲孔至14m的位置又出现严重漏浆,继续采取回填处理,回填袋装水泥、片石、粘土,比例按0.75t:1m3:3m3的比例回填冲击成孔,用0.5~0.8m小冲程,不循环泥浆干打几分钟,使抛填物充分密实,再加浆提高水头到正常高度,等水泥初凝到一定强度,并将漏浆堵住后再使用小冲程继续钻进,形成人工泥浆护壁。
如此反复多次回填片石、粘土和整包水泥,反复冲击直至形成泥石护壁并不再漏浆为止。
粘土片石筑壁法施工时,钢护筒必须坐落在不透水的亚粘土层上,这样可以防止由于溶洞漏水,水头高度急剧下降而造成的塌孔。
严禁因为钢护筒短,没坐落在亚粘土层上,造成塌孔,导致钻头被埋在孔内。
护筒埋设采用钢护筒跟进法。
冲孔至15m的位置时再次出现严重漏浆现象,经设计、监理现场商榷决定采取下钢护筒的方法,护筒直接下至15.5m处(深入溶洞底50cm),护筒直径采用1.5m,每节3~6m不等,边冲边振,两节护筒焊接接长,护筒顶周围用粘土填实。
护筒下沉过程中,为防止突然漏浆,同样采用第一类型溶洞的处理方法堵塞溶洞,通过以上处理方法,最终顺利成孔。
四、钻进方法的选择
在岩溶发育的桩孔施工过程中,应严格控制冲进进度,一般控制在80cm/h,冲程控制在50cm左右,当接近溶洞顶部时,提起钻头、钻杆,移开回转钻机,采用冲击钻冲孔。
冲孔时,要求轻锤慢打,使孔壁圆滑坚固,钻头提升高度一般不超过50cm。
所有卡扣以及钢丝绳须经检测,确保安全。
根据岩层的软、硬和岩溶的发育程度,采取相应的施钻方法:
(1)对于软塑状粘土和软硬相间的石灰岩地段,为防止成孔过快,采用慢钻进或低冲程(h=1~2m),轻锤(2.5~2.7t)慢击(3~4次/min)的冲击钻进方法。
(2)对于完整而坚硬的石灰岩,为达到有效破碎岩石,加快成孔速度,主要采用高冲程(h=3m),重锤(3.5~3.7t)慢击(6~7次/min)的冲击钻进方法。
(3)对于岩溶发达地段,为了有效的破碎岩石,又要防止成孔过快和斜孔,并且要防止塌孔、卡钻等事故发生,故采用中低冲程(h=1~2m),重锤(3.5~3.7t),慢击(3~4次/min)的冲击钻进方法。
五、防止漏浆、塌孔、卡钻、钻进等技术措施
(1)对于岩面高差较大的地段,为防止斜钻,采取每孔钻进0.2~0.3m后,抛填片石的方法,填平孔底,再采用小冲程重锤慢击的钻进方法。
(2)对于接近岩溶顶板和穿过漏浆裂隙、溶洞地段,按4:1的比例投入块石和硬粘土。
再用小冲程慢锤慢击的钻进方法,且每钻进1m左右,测量复核孔位一次,严重漏浆地段,加大块石和粘土的投入。
(3)对于孔位有高于3m或多层溶洞的地段,在钻进过程中漏浆严重,不能成孔的,采用边钻进边用振锤振入护筒的办法。
直至护筒穿过溶洞,达到岩层内,再重新用慢速钻进成孔。
(4) 对于孔位有高于3m的溶洞,但在跑填块石粘土后能成孔的,但不能灌注水下混凝土的,可采用在溶洞位置的钢筋笼上焊接护筒,然后随钢筋笼一起放入,再浇筑水下混凝土。
(5) 钻进过程出现卡钻时可采用如下方法处理:一是水下割护筒底口挡住钻头部分;二是将钢护筒上拔或者顶起一定高度,腾出空间,将钻头拉起。
(6) 纠正斜孔、弯孔的方法:一是回填片石、粘土重钻,反复数次;二是浇筑水下素混凝土至弯曲部分以上一定高度,待强度合格后重新施钻。
参考文献
[1]建筑桩基技术规范JGJ94-2008
[2]桩基工程手册[s].北京:中国建筑出版社,1995.
