基础承台土方开挖安全技术交底
- 格式:doc
- 大小:50.00 KB
- 文档页数:2
施工技术交交底单位编号接底单位日期工程名称承台施工技术交底技术交底内容:一、注意事项:1、6〜10号墩基础施工采用编织袋裝土围堰筑岛。
施工完成后应拆除围堰。
2、桩基础采用瞬态激振时域频域分析法进行检测。
3、6〜12号墩(台)承台底位于软土中,承台底铺设10cm厚碎石垫层。
、承台施工工艺流程:绑扎承台钢筋钢筋加工模板加工支撑承台模板混凝土配合比设计混凝土拌制运输养护、质量评定浇筑承台混凝土1、开挖承台及凿除、清理桩头承台最后一根桩基浇筑7天后可进行基坑开挖,根据现场地质情况采取相应的边坡防护措施:砂层较厚的基坑,底部采用沙袋装土支挡防护,防护高度不小于1m,上部按1:1.5的坡率放坡,放坡不能满足要求的,插打工字钢护桩,护桩连续布置,伸入土层不小于2.5m;—般地段按1:1坡率放坡开挖。
承台采用挖掘机开挖,开挖时注意开挖位置,尽量不要碰到桩头,以免碰弯钢筋,在基坑的四周设置20cm宽水沟,基坑旁开挖一个60*60*60cm的集水井,使基坑的水顺利的流入集水井,然后排出基坑。
桩头凿除时,采取环切工艺,技术人员在桩头上承台底标高以上10cm 位置做出标记,在标识处用切割机绕桩头环向一周切割V型槽,深度3-4cm,注意不得损伤主筋。
使用风镐将桩顶以上钻孔桩钢筋凿出,在桩顶标高以上5〜10cm处水平环向人工凿出4个以上V型槽,相互间距为20〜25cm。
使用钢钎打入各个V型槽中,来回反复敲击钢钎,使混凝土在V型槽处产生一个断裂面,用起重设备将已断裂脱离的桩头吊开。
最后对桩头进行修整,确保桩顶面平整、密实、并与桩轴线垂直,保证桩头嵌入承台10cm。
2、孔桩检测桩基由第三方检桩单位进行检测,现场需安排人员配合。
检桩前需要做如下准备工作:桩基采用瞬态激振时域频域分析(低应变)检测时,均需提前在桩顶位置打磨4个检测点,即在桩中心往外2/3半径处设置3处传感器安装点(3点夹角为1200,在桩基中心设置1处激振点,传感器安装点和激振点要提前打磨光滑,打磨平面直径不小于10cm。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工时间:____________________二、安全技术交底内容1. 施工人员须知(1)所有参与承台基坑施工的人员必须严格遵守国家相关安全生产法律法规,提高安全意识,确保自身安全。
(2)施工前,必须进行安全技术交底,了解工程特点、施工工艺、安全注意事项及应急预案。
2. 施工现场安全措施(1)施工区域应设置明显的安全警示标志,禁止无关人员进入。
(2)施工前,对施工现场进行全面检查,确保排水畅通,防止积水。
(3)基坑周边应设置安全防护栏杆,并定期检查栏杆的牢固性。
(4)施工人员应佩戴安全帽、安全带等个人防护用品。
3. 基坑支护与降水(1)根据地质勘察报告,制定合理的基坑支护方案,确保支护结构稳定。
(2)施工过程中,对支护结构进行定期监测,发现问题及时处理。
(3)降水措施应按照设计要求进行,确保基坑内水位低于基底。
4. 基坑开挖与土方运输(1)基坑开挖应分层进行,每层开挖深度不宜超过2m。
(2)土方运输应采用封闭式运输车辆,防止扬尘污染。
(3)运输车辆进出施工现场时,应减速慢行,注意安全。
5. 基坑支护结构拆除(1)拆除支护结构前,应制定详细的拆除方案,并报相关部门审批。
(2)拆除过程中,注意观察支护结构稳定性,发现异常情况立即停止拆除。
(3)拆除后的基坑应及时回填,恢复地面平整。
6. 应急预案(1)制定完善的应急预案,包括自然灾害、安全事故等。
(2)组织施工人员进行应急演练,提高应对突发事件的能力。
(3)确保施工现场配备必要的应急救援物资。
三、安全技术交底要求1. 施工单位应将安全技术交底内容书面记录,并由施工负责人签字确认。
2. 施工人员应认真阅读安全技术交底内容,并签字确认。
3. 施工过程中,如有疑问,应及时向施工负责人或安全员咨询。

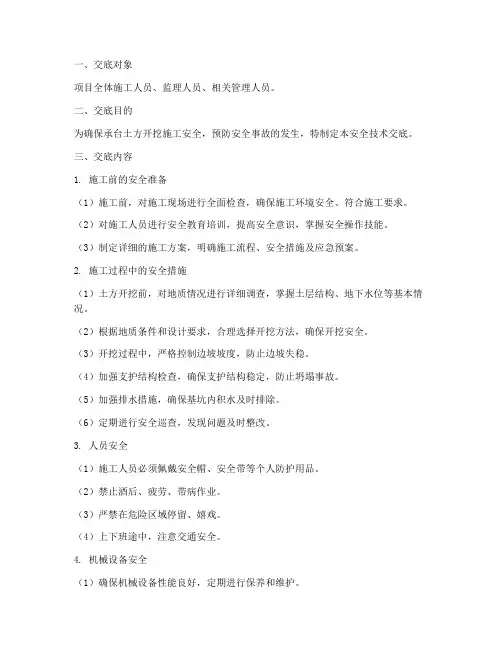

一、交底对象项目全体施工人员、监理人员、相关管理人员。
二、交底目的为确保承台土方开挖施工安全,预防安全事故的发生,特制定本安全技术交底。
三、交底内容1. 施工前的安全准备(1)施工前,对施工现场进行全面检查,确保施工环境安全、符合施工要求。
(2)对施工人员进行安全教育培训,提高安全意识,掌握安全操作技能。
(3)制定详细的施工方案,明确施工流程、安全措施及应急预案。
2. 施工过程中的安全措施(1)土方开挖前,对地质情况进行详细调查,掌握土层结构、地下水位等基本情况。
(2)根据地质条件和设计要求,合理选择开挖方法,确保开挖安全。
(3)开挖过程中,严格控制边坡坡度,防止边坡失稳。
(4)加强支护结构检查,确保支护结构稳定,防止坍塌事故。
(5)加强排水措施,确保基坑内积水及时排除。
(6)定期进行安全巡查,发现问题及时整改。
3. 人员安全(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)禁止酒后、疲劳、带病作业。
(3)严禁在危险区域停留、嬉戏。
(4)上下班途中,注意交通安全。
4. 机械设备安全(1)确保机械设备性能良好,定期进行保养和维护。
(2)操作人员必须熟悉机械设备性能,掌握操作规程。
(3)机械设备运行时,严禁无关人员靠近。
5. 应急预案(1)制定应急预案,明确事故发生时的应急处置流程。
(2)组织应急演练,提高应急处置能力。
(3)发生事故时,立即启动应急预案,采取有效措施,减少损失。
四、交底要求1. 施工单位必须严格按照本交底内容执行,确保施工安全。
2. 施工人员必须认真学习本交底内容,提高安全意识。
3. 监理人员要加强对施工现场的安全监督检查,发现问题及时整改。
4. 相关管理人员要高度重视安全工作,加强安全管理,确保施工安全。
五、交底时间(根据实际情况填写)六、交底人(根据实际情况填写)七、备注本交底自发布之日起执行,如有未尽事宜,由施工单位负责解释。
承台施工安全技术交底一、前言本文档旨在对承台施工安全技术进行详细的交底,以确保施工过程中的安全。
在承台施工过程中,严格按照相关安全规范和操作规程进行,以确保施工人员的人身安全,同时保护设备设施的完好。
本文将从施工前的准备工作、施工过程中的注意事项和紧急情况处理等方面进行交底。
二、施工前的准备工作1.安全防护:在施工现场周围设置明显的安全警示标志,并搭建好围挡网,以防止物品坠落和施工现场尘土飞扬。
2.安全培训:施工人员必须具备相应的安全技能和操作证书,并定期进行安全培训,提高安全意识。
3.承台检查:在施工前,对承台的稳定性和承重能力进行全面检查,确保施工所需的承台符合要求。
4.设备检查:对使用的施工设备进行检查和维护,并确保其正常运转。
5.物料准备:准备好所需的施工材料,并确保其质量符合要求。
三、施工过程中的注意事项1.安全帽和防护服:所有参与施工的人员必须佩戴合格的安全帽和防护服,以防止因坠落物或其他因素导致的伤害。
2.严禁吸烟:施工现场属于易燃易爆区域,禁止在施工现场吸烟,以防止火灾事故的发生。
3.环境整洁:保持施工现场的整洁,定期清理碎石和垃圾,减少跌倒和绊倒的风险。
4.禁止乱堆放物品:在施工现场,禁止乱堆放杂物和材料,保持通道畅通,以确保施工人员的顺利施工和撤离安全。
5.安全作业:在承台施工过程中,必须依照安全操作规程进行,并采取相应安全措施,如固定收束、设置操作平台等,以确保施工人员的安全。
6.高处作业:对于高处作业,施工人员必须正确使用安全绳具,并经过相应的培训,如吊篮操作、安全绳固定等,以确保高处作业的安全进行。
四、紧急情况处理1.火灾事故:如发生火灾,立即拨打火警电话,并按照应急预案进行疏散和灭火。
在施工现场周围设置足够数量的灭火器,并定期检查保证其正常使用。
2.意外伤害:如发生意外伤害事故,立即采取相应救护措施,并及时上报,同时根据情况拨打急救电话。
3.施工设备故障:如发生施工设备故障,立即停止使用,进行安全维修或更换,并及时上报。
承台施工安全技术交底一、工程概述本工程为大桥,位于市区,是一座连接路与路的重点工程。
该桥的主桥采用混凝土连续梁结构,引桥采用预应力混凝土简支梁结构。
全桥共分为左右两幅,单幅桥梁宽度为18.5米。
本次施工的为该桥的承台及下部结构。
二、施工安全风险本工程施工过程中,存在以下主要安全风险:高处坠落、物体打击、机械伤害、触电等。
为了确保施工安全,必须采取有效的预防措施,加强施工现场安全管理,提高作业人员的安全意识和技术水平。
三、施工安全技术措施1、施工现场布置施工现场按照施工组织设计进行合理布置,设置明显的安全标志和警示牌。
施工区域与生活区域、交通道路分开设置,并保持一定的安全距离。
现场设置消防设施和急救设备,确保在紧急情况下能够及时使用。
2、高处作业安全措施承台施工时,作业人员必须佩戴安全带和安全帽,高处作业必须使用扶手、栏杆等防护设施。
严禁向下抛掷物体,防止物体打击事故的发生。
对于高处作业的设备、工具等必须符合安全要求,并按照规定进行定期检查和维护。
3、机械操作安全措施施工过程中使用的机械必须经过检查和维护,确保机械性能良好,操作安全。
操作人员必须经过专业培训,熟悉机械性能和操作规程,严禁违章操作。
机械停放和作业区域应设置明显的安全标志和警示牌,避免非作业人员进入机械作业区域。
4、电气安全措施施工现场的电气设施必须符合安全要求,电缆、电线等必须采用合理的敷设方式,避免因磨损、老化等原因引起触电事故。
电气设备在使用前必须进行绝缘测试,并按照规定进行定期检查和维护。
操作人员必须经过专业培训,熟悉电气性能和操作规程,严禁违章操作。
5、其他安全措施施工过程中,应加强与其他施工单位的协调与沟通,避免因交叉作业等原因引起的安全事故。
定期对施工现场进行安全检查和评估,及时发现和处理存在的安全隐患。
对于可能出现的突发情况,应制定应急预案,确保能够及时采取措施进行救援和处理。
四、总结本工程作为一项重要的桥梁工程,施工安全至关重要。
引言概述:承台施工是建筑工程中重要的一项工作,它是支撑整个建筑结构的关键部分。
由于承台施工作业存在一定的危险性,必须对施工人员进行安全技术交底,以确保施工过程中的安全性。
本文将从施工前准备、现场安全管理、设备使用、人员防护和事故应急措施等五个大点展开,详细介绍承台施工安全技术交底的相关内容。
正文内容:一、施工前准备1.确定承台施工的相关技术要求和施工方案。
2.检查施工现场的环境和地质条件,确保施工区域的平稳和安全。
3.安排专业施工人员进行细致测量和标记,确保承台位置和尺寸的准确性。
4.准备充足的施工材料和设备,并进行必要的检测和维护。
5.制定详细的安全生产方案,明确施工人员的职责和安全操作规程。
二、现场安全管理1.设置明显的施工警示标志和安全防护设施,如安全网、护栏等,确保施工区域的安全隔离。
2.安排专人对施工现场进行巡视和监控,及时发现和处理潜在的安全隐患。
3.建立施工人员的安全教育培训制度,确保工人熟悉并遵守安全操作规程。
4.严格执行施工现场的安全管理制度,落实岗位责任制和安全考核制度。
5.定期组织安全生产会议和演练,提高施工人员的安全意识和应急处理能力。
三、设备使用1.确保施工设备的正常运行和安全可靠,严禁使用损坏或过期的设备。
2.根据施工工艺要求,合理选择和配置施工设备,确保施工过程的顺利进行。
3.定期对施工设备进行检测和维护,及时修理和更换老化、失效的设备部件。
4.对施工设备的操作人员进行专业培训,提高其操作技能和安全意识。
5.在设备使用过程中,注意设备的稳定性和平衡性,避免操作失误导致的意外事故。
四、人员防护1.施工人员必须佩戴符合要求的个人防护装备,如安全帽、安全鞋、防护眼镜等。
2.在高空作业或有坠落危险的地方,要使用安全带和安全绳,确保人员的安全固定。
3.严禁施工人员在设备运转和工作状态下进行维修和调整,避免发生夹伤、触电等事故。
4.提供适当的通风和防护措施,避免施工人员接触有害气体和粉尘。
一、交底目的为确保基础承台施工过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底范围本交底适用于所有参与基础承台施工的施工人员、管理人员和监理人员。
三、施工前准备1. 技术交底:施工前,组织全体施工人员进行安全技术交底,确保每位人员充分了解施工过程中的安全注意事项。
2. 安全培训:对施工人员进行安全操作培训,提高其安全意识和自我保护能力。
3. 施工方案:编制详细的施工方案,明确施工步骤、安全措施和应急预案。
四、施工过程中安全注意事项1. 人员配备:施工现场应配备足够的安全员和防护人员,负责监督施工现场的安全工作。
2. 施工区域:施工区域应设置明显的警示标志,禁止无关人员进入。
3. 机械设备:- 机械设备必须符合国家安全标准,并定期进行检修和维护。
- 施工前应检查机械设备的安全性能,确保其正常运行。
- 机械设备操作人员应具备相应的操作资格,并严格遵守操作规程。
4. 高空作业:- 高空作业人员必须佩戴安全带,并系好安全绳。
- 高空作业平台应牢固可靠,并定期进行检查和维护。
- 高空作业区域应设置防护栏杆和安全网,防止人员坠落。
5. 基坑施工:- 基坑开挖前,应进行地质勘察,了解地下水位、土质等情况。
- 基坑支护结构应按设计要求进行施工,确保其稳定性。
- 基坑开挖过程中,应密切关注周边环境,发现异常情况立即停工并采取措施。
- 基坑内应设置排水沟和集水井,确保基坑内无积水。
6. 混凝土浇筑:- 混凝土运输、浇筑过程中,应防止混凝土泄漏和污染环境。
- 混凝土浇筑时,应确保模板牢固,防止模板变形或脱落。
- 混凝土振捣过程中,应避免振动棒碰撞模板和钢筋。
五、应急预案1. 火灾:立即切断电源,使用灭火器或消防栓进行灭火,并拨打火警电话报警。
2. 触电:立即切断电源,使用绝缘工具进行救援,并拨打急救电话。
3. 人员坠落:立即采取措施,防止坠落人员受到二次伤害,并拨打急救电话。
4. 基坑坍塌:立即停止施工,采取支护措施,防止坍塌扩大,并拨打救援电话。
一、交底目的为确保基础梁承台施工过程中的安全,预防安全事故的发生,特进行安全技术交底,要求所有参与施工人员认真学习并严格遵守以下安全规定。
二、施工人员要求1. 所有参与基础梁承台施工的作业人员必须经过专业培训,取得相关操作资格,了解并掌握施工工艺和安全操作规程。
2. 作业人员应身体健康,无影响施工的疾病,上岗前需进行健康检查。
3. 作业人员应熟悉施工现场环境,了解工程特点,遵守施工现场各项规章制度。
三、安全技术措施1. 施工准备- 施工前,应对施工现场进行彻底清理,确保场地平整、坚实。
- 检查施工图纸,明确基础梁承台的设计要求,确保施工符合设计规范。
- 准备好施工所需的各种材料、设备,并检查其性能是否良好。
2. 人员安全- 施工人员应佩戴安全帽、安全带等个人防护用品。
- 高处作业时,必须使用安全带,并确保安全带固定牢固。
- 施工现场禁止酒后作业,禁止疲劳作业。
3. 机械安全- 机械设备在使用前应进行全面检查,确保设备性能良好。
- 机械设备操作人员应持证上岗,严格遵守操作规程。
- 机械设备运行过程中,严禁操作人员靠近危险区域。
4. 施工过程安全- 基础梁承台施工过程中,应严格按照施工顺序进行,不得擅自更改。
- 施工过程中,应密切关注施工质量,发现问题及时处理。
- 施工现场应设置安全警示标志,明确危险区域和注意事项。
5. 环境保护- 施工过程中,应采取措施减少对环境的影响,如设置围挡、洒水降尘等。
- 施工结束后,应及时清理现场,确保场地整洁。
四、应急措施1. 发生安全事故时,立即停止施工,组织人员抢救伤员。
2. 报告相关部门,启动应急预案,按照预案要求进行处理。
3. 对事故原因进行调查,分析原因,制定整改措施,防止类似事故再次发生。
五、交底总结本次安全技术交底内容已详细讲解,请所有参与施工人员认真学习,确保施工过程中严格遵守安全规定,共同营造安全、有序的施工环境。
六、注意事项1. 施工过程中,如遇特殊情况,应立即停止施工,并报告相关部门。
承台施工安全技术交底交底内容:一、施工准备1.施工场地平整到位,基坑周围开挖排水沟,保证排水系统畅通.2.清理边坡。
将边坡上松动的土石清理干净,防止土石滚落伤人。
3.在施工场地和基坑四周设围栏及警示标志,对施工现场进行封闭施工;夜间施工作业应有照明措施、警示牌(灯)和围栏等,并派专人看守。
并设红灯警示,非施工人员不得进入场地.4.参加施工的全体人员必须按规定佩戴安全防护用品及安全帽。
5.上下基坑必须设置爬梯。
6.施工前搭好脚手架、作业平台和爬梯,并在平台外侧设栏杆。
7.施工过程执行“三工、三检"制度,发现问题,找出隐患,杜绝“三违",确保施工安全。
二、施工用电1.施工现场的电工、电焊工必须经有关部门技能培训考核合格后,持证上岗,无证人员不得从事电气设备及电气线路的安装、维修和拆除。
2.电线接头尽量少,接头必须作好处理确保不漏电,并且必须作好防水措施;闸刀盒必须配有盒盖,配备漏电保护装置,并有明显的危险标志.3.移动金属梯子和操作平台时,要观察高处输电线路与移动物体的距离,确认有足够的安全距离,再进行作业。
4.在地面上运送材料时,不要踩踏电线,停放手推车、堆放钢模板、钢筋时不要压在电线上。
5.移动小型机具时,必须先切断电源,不能带电移动。
6.经常检查电线是否存在漏电现象,一旦发现,必须及时处理,带用电安全后方可继续使用.7.施工现场的电气线路全部采用“三相五线制"专用保护接零系统供电。
8.架空线采用绝缘铜线,并架设在专用电杆上,严禁架设在树木、脚手架上。
三、模板安装及拆除1.模板应具有必要的强度、刚度和稳定性,能可靠地承受施工过程中可能产生的各项荷载,保证结构物各部形状、尺寸准确。
2.模板应板面平整,接缝严密不漏浆,拆装容易,施工时操作方便,并能保证安全.3.施工现场必须设有一名安全检查员,做好安全巡查工作,对于夜间、雨期施工,要加大巡回检查力度,排除不安全因素,消除各种不安全隐患.4.模板吊运必须有专人统一指挥,吊运过程中模板下方不得站人.并随时检查吊装设备的钢丝绳和吊环是否完好,否则,立即更换。
一、交底目的为确保基础承台施工过程中的安全,提高施工人员的安全意识,预防和减少安全事故的发生,特进行基础承台安全技术交底。
二、交底对象本交底适用于参与基础承台施工的所有人员,包括施工技术人员、施工操作人员、监理人员等。
三、交底内容1. 施工准备(1)施工前应进行详细的施工方案设计,明确施工工艺、施工流程、安全措施等。
(2)施工人员应熟悉施工图纸,了解工程特点、施工要求及注意事项。
(3)施工前应对施工场地进行清理,确保施工环境安全。
(4)施工前应对施工设备进行检查,确保设备完好、性能稳定。
2. 施工工艺(1)基础承台施工采用明挖法,按照设计要求进行放坡开挖。
(2)基坑开挖前,应进行地质勘察,了解土质情况、地下水位等。
(3)基坑开挖过程中,应设置排水沟,确保基坑内积水及时排出。
(4)基坑边坡应按设计要求进行放坡,边坡高度较大时,应设置人工台阶。
(5)基坑边坡如有渗水,应在基坑内设置排水沟和集水井,并安装潜水泵抽水。
3. 施工安全措施(1)施工人员应佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,应保持施工现场整洁,不得随意堆放材料、工具等。
(3)施工人员应严格遵守操作规程,不得违章作业。
(4)施工机械操作人员应经过专业培训,持证上岗。
(5)施工现场应设置安全警示标志,明确危险区域。
4. 施工质量控制(1)施工过程中,应严格控制材料质量,确保材料符合设计要求。
(2)施工过程中,应严格按照施工工艺进行操作,确保施工质量。
(3)施工完成后,应进行质量检查,确保基础承台质量符合设计要求。
四、应急措施(1)发生安全事故时,应立即停止施工,组织人员进行救援。
(2)及时报告相关部门,按照事故处理程序进行处理。
(3)对事故原因进行分析,制定整改措施,防止类似事故再次发生。
五、交底要求(1)施工人员应认真听取交底内容,确保理解并掌握安全操作规程。
(2)施工过程中,应严格执行安全措施,确保施工安全。
(3)施工完成后,应对施工过程进行总结,对存在的问题进行整改。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 施工单位:____________________5. 施工项目负责人:____________________二、安全交底目的为确保承台基坑开挖过程中的施工安全,预防安全事故发生,现将承台基坑开挖安全技术要求进行交底。
三、安全技术要求1. 施工人员要求(1)施工人员必须经过专业培训,具备相应的施工技能和安全知识。
(2)施工人员必须持证上岗,不得无证上岗。
(3)施工人员应严格遵守施工现场的各项规章制度,服从管理。
2. 施工现场布置(1)施工现场应设置明显的安全警示标志,如安全通道、危险区域等。
(2)施工现场应设置必要的安全防护设施,如防护栏杆、安全网等。
(3)施工现场应设置应急物资,如急救箱、消防器材等。
3. 施工准备(1)施工前,应对施工现场进行勘查,了解地质条件、地下管线等。
(2)施工前,应制定详细的施工方案,明确施工步骤、安全措施等。
(3)施工前,应对施工人员进行安全技术交底,确保施工人员了解施工过程中的安全风险。
4. 施工过程安全措施(1)基坑开挖过程中,应遵循“分层开挖、分层支护、分层验收”的原则。
(2)基坑开挖深度超过3m时,应设置临时支撑,确保施工安全。
(3)基坑周边应设置排水沟,防止积水。
(4)基坑内应设置安全梯,方便施工人员上下。
(5)基坑开挖过程中,应定期检查支护结构,发现异常情况及时处理。
(6)施工过程中,应严格控制施工机械操作,防止碰撞、挤压等事故发生。
5. 事故应急处理(1)发生安全事故时,应立即停止施工,组织人员救援。
(2)根据事故情况,启动应急预案,采取相应措施。
(3)事故发生后,应立即上报相关部门,配合调查处理。
四、交底人1. 交底人:____________________2. 交底时间:____________________五、验收1. 施工单位应组织相关人员对安全技术交底进行验收。
桩基承台土方开挖桩基承台土方开挖?以下带来关于桩基承台土方开挖的技术交底,相关内容供以参考。
1、按照施工方案的要求作业。
在一个承台桩基灌注完毕后,测量人员放出承台边线及每根桩的位置,然后进行承台土方开挖,开挖采用反铲挖掘机,人工配合的方法进行。
开挖出的土方必须拉走,禁止堆放在基坑边。
2、人工挖土时应由上而下,逐层挖掘,严禁偷岩或在孤石下挖土,夜间应有充足的照明。
3、在基坑操作时,应随时注意土壁的变动情况,如发现有大面积形象裂缝现象,必须暂停施工,报告作业队进行处理。
4、在基坑下作业时,必须戴安全帽,严防上面土块及其他物体下砸伤头部,遇有地下水渗出时,应把水引到集水井加以排除。
5、挖土方时,如发现有不能辩认的物品或事先没有预见到的地下电缆等,应及时停止操作,报告上级处理,严禁敲击或玩弄。
6、人工吊运泥土,应检查工具,绳索,钩子是否牢靠,起吊是垂线下不得有人,用车子运土,应平整走道,清除障碍。
7、在水下作业,必须严格检查电器的接地或接零和漏电保护开关,电缆应完好,并穿戴防护用品。
8、修坡时,要按照要求进行,人员不能过于集中,如土质比较差时,应指定专人看管。
由于承台边距便道边太近,在靠近便道侧要采用打钢板桩支护,以免重车经过时对基坑造成危害。
9、挖掘机开挖时要小心进行,避免碰伤桩基及露出桩面的声测管。
10、进入施工现场人员必须戴安全帽,穿防滑鞋。
11、配合机械挖土人员在施工中不允许站在机械回旋半径内作业。
12、夜间作业时必须保证有良好的照明。
13、严禁穿拖鞋、带钉易滑鞋进入施工现场内作业。
14、严禁酒后进入施工现场内作业。
以上是下面为建筑人士收集整理的关于“桩基承台土方开挖”等建筑相关的知识可以登入建设通进行查询。
承台施工安全技术交底交底内容:一、承台基坑开挖1、基坑开挖对邻近建(构)筑物或临时设施(电力线干)有影响时,应提前采取安全防护措施。
2、基坑顶面应提前做好地面防、排水设施。
3、基坑开挖时,不得采用局部开挖深坑及从底层向四周掏土。
4、基坑顶有动载时,坑口边缘与动载间的安全距离应根据基坑深度、坡度、地质和水文条件及动载大小等情况确定,且不小于 1.0m。
必要时应采取其他措施。
6、在土石松动地层或在粉、细砂层中开挖基坑时,应先做好安全防护;当基坑开挖需要爆破时,应执行现行国家标准《爆破安全规程》(GB6722)中的有关规定;土质松软层基坑开挖必须进行支护。
7、基坑开挖时,应观测坡面稳定情况。
当发现坑沿顶面出现裂缝、坑壁松塌或遇涌水、涌砂时,应立即停止施工,加固处理后,方可继续施工。
8、基坑采用排水法降低水位时,对降低水位区域的建(构)筑物可能产生沉降,应加强观测,必要时采取防范措施。
二、凿桩头1、凿除桩头前应先检查基坑防护,看坑壁是否稳定;2、工人下去作业必须佩戴好安全帽和配备便于上下的梯子或在基坑坑壁挖设踏步;3、松散颗粒或砼块以上的部分(包括松散颗粒或砼块)须全部凿除。
4、桩孔上口四周挖排水沟,及时排除地表水、雨水,搭设防雨棚,安装提升设备,铺好出渣道路,合理堆放材料和机具。
不准增加孔壁四周压力,保证施工安全。
5、基坑上口围护要求:围护高度应高出地面150厘米,护圈直径应比基坑径大20厘米,6、破除桩头采用空压机,空压机的内燃机和电动机的使用应符合内燃机和电动机的有关规定。
7、空气压缩机作业区应保持清洁和干燥。
贮气罐应放在通风良好处,距贮气罐15m以内不得进行焊接或热加工作业。
8、作业前应先检查:燃、润油料均添加充足;各连接部位紧固,各运动机构及各部位阀门开闭灵活;各防护装置齐全良好,贮气罐内无存水;电动空气压缩机的电动机及启动器外壳接地良好,接地电阻不大于4Ω。
9、桩基砼在凿除时严禁进行爆破施工扰动桩周土,以免影响摩阻力。
承台施工安全技术交底承台施工安全技术交底一、前言在承台施工中,为了保障工人的安全和施工质量,必须进行安全技术交底。
本文档详细介绍了承台施工中的安全注意事项和技术要求,旨在提供指导和参考。
请施工人员严格按照本文档的要求进行施工,确保安全和质量。
二、施工前准备工作1. 确定施工人员名单,并进行安全培训;2. 检查所有施工设备和工具的完好性,并及时修复或更换损坏的设备;3. 确保施工区域周边的安全措施已经完善,包括围栏、防护网等;4. 清理施工区域,确保无杂物和障碍物。
三、承台施工安全技术要求1. 环境要求:(1) 承台施工区域应干燥、通风良好;(2) 禁止在施工区域内堆放易燃、易爆、有毒或腐蚀性物品;(3) 施工现场应保持整洁,防止滑倒和绊倒。
2. 施工设备要求:(1) 承台施工所使用的设备应经过检测合格,并定期进行维护保养;(2) 禁止在施工中使用损坏或失效的设备;(3) 操作人员必须熟悉设备的使用方法和安全操作规程。
3. 安全防护要求:(1) 所有施工人员应佩戴符合标准的个人防护装备;(2) 安全帽、安全鞋、防尘口罩等个人防护装备必须随时佩戴;(3) 施工现场应设置明显的警示标志,并划定安全区域。
4. 施工过程控制要求:(1) 承台施工过程中应严格按照工艺流程进行操作;(2) 定期检查施工现场的安全状况,及时处理安全隐患;(3) 施工过程中的危险源应得到有效的控制,如高空坠落、电击等。
5. 特殊情况处置要求:(1) 如发生紧急情况,施工人员应立即停止工作,并按照应急预案处理;(2) 施工单位应具备应急救援设备和人员,并参加相关的培训和演练。
四、本文档所涉及附件如下:1. 承台施工安全技术交底签订记录表;2. 承台施工安全操作规程;3. 承台施工现场示意图;4. 承台施工安全培训材料。
五、本文档所涉及的法律名词及注释:1. 建筑法:指中华人民共和国《中华人民共和国建筑法》;2. 建筑施工安全技术规程:指中华人民共和国《建筑施工安全技术规程》。
基坑开挖安全技术交底
一、基坑开挖安全技术要求:
1.基坑采用机械挖土人工配合施工时,应先发出信号,在挖土机臂杆回转半径范围内,不许进行其它作业。
2.机修坡清底操作人员应距铲斗保持一定的安全距离。
3.坑内操作人员必须戴安全帽,工间休息严禁在基坑内休息。
4.上下基坑必须设扶梯,严禁攀登支撑或乘吊运机械设备上下基坑。
5.挖土时遇流沙层等情况时,应采取相应的处理措施后才能继续进行施工。
6.挖土时,严格按施工组织设计的放坡系数进行施工,以保证施工安全。
7.基坑开挖到一定深度(一般在3米以上),为确保基坑稳定,必须专人负责监护基坑四周地面的稳定程度,发现问题必须经处理后才能继续施工。
二、基础、承台、台身、台帽、盖梁混凝土浇筑安全技术要求:
1.施工前,应仔细检查脚手架、上下扶梯、工作平台是否安全可靠。
2.搅拌机的节点是否安全可靠,绝缘接地装置是否良好;外露装置应有防护罩,并进行试运转。
3.振动器必须设专门防护性接地导线,并在电源接插板上
安装漏电保护器。
4.搅拌机操作人员应戴口罩;搬运水泥人员应戴手套和口罩,必要时应戴防护眼镜。
振动器操作人员必须穿胶鞋。
5.搅拌机应由持证人员专人操作,发生故障,应立即停电修理,运转时严禁将铁锹等伸入搅拌筒内。
6.夜间施工照明充足,基坑和潮湿地点应使用低压照明电源。
7.运输车辆的方向、制动、灯光等安全装置应进行检查,确保性能保持良好。
承台施工安全技术交底一、基坑开挖1、挖掘机等机械在坑顶进行挖苛出土作业时,机身距坑边的安全距离应视基坑的深度、坡度、土质情况而定,一般应不小于 1.0m,堆放材料及机具时应不小于0.8m。
2、在水中挖基时,应备有便于出入基坑的爬梯等安全设施,基坑开挖需机械抽排水时,须配备足够的抽排水设备,抽水机及管路等要安放牢靠。
3、开挖中,当坑沿顶面裂缝、坑壁松塌或遇有涌水、涌砂影响基坑稳定时,应立即加固防护。
4、挖基工程所设置的各种基坑支撑,其结构必须坚固牢靠。
在础施工中,挖土、运土、浇注砼、吊运等作业时,严禁碰撞支撑,并不得在支撑上放置重物,施工中发现支撑有松动、变形等情况时,应及时加固,危及作业人员安全时应立即撤出。
5、基坑开挖应放坡载挖,基坑较深时应分阶梯放坡,每一级阶梯应有0.5m的护坡道。
基坑较深四周应悬挂人员上下扶梯。
6、基坑支撑拆除时,应在施工负责人的指导下进行,拆除支撑与基坑回填相互配合进行。
二、钢筋施工1、筋施工场地应满足作业需要,机械设备的安装要牢固、稳定,作业前应对机械设备进行检查。
2、钢筋调直应设防护挡板,作业时非作业人员不得进入现场,钢筋切断作业时,应先进行试运行,检查刃中是否松动,运转正常方可切断作业。
切长料时应有专人把扶,切短料时要用钳子或套管夹牢,不得因钢筋直径小而集束切断。
3、电焊机应安放在干燥、通风良好的地点,周围严禁存放易燃易爆物品。
电焊机应设单独的开关,作业时应穿防护用品,施焊完毕,拉闸切断电源,雨天时应停止露天作业。
在潮湿地点作业时,电焊机应放在木板上操作人员应站在木板或绝缘胶上作业。
电线不得与金属杂物接触,不得用这些物件替代地线。
4、乙炔发生器与氧气瓶不得同放一处,距易燃易爆品不得小于10m。
严禁用明火检验是否漏气。
乙炔和氧气必须随用随领,下班送回料库。
乙炔发生器与氧气瓶应避免碰撞、剧烈震动和强烈阳光曝晒,点火时不得对准人。
5、乙炔发生器不得放在电线下方,焊接场地距离明火不得少于10m。
