冷箱珠光砂填充工程施工组织设计方案
- 格式:doc
- 大小:114.50 KB
- 文档页数:7

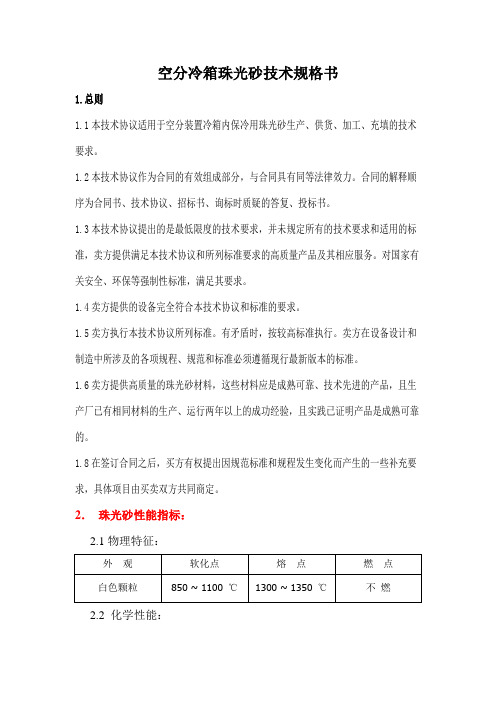

空分冷箱珠光砂技术规格书1.总则1.1本技术协议适用于空分装置冷箱内保冷用珠光砂生产、供货、加工、充填的技术要求。
1.2本技术协议作为合同的有效组成部分,与合同具有同等法律效力。
合同的解释顺序为合同书、技术协议、招标书、询标时质疑的答复、投标书。
1.3本技术协议提出的是最低限度的技术要求,并未规定所有的技术要求和适用的标准,卖方提供满足本技术协议和所列标准要求的高质量产品及其相应服务。
对国家有关安全、环保等强制性标准,满足其要求。
1.4卖方提供的设备完全符合本技术协议和标准的要求。
1.5卖方执行本技术协议所列标准。
有矛盾时,按较高标准执行。
卖方在设备设计和制造中所涉及的各项规程、规范和标准必须遵循现行最新版本的标准。
1.6卖方提供高质量的珠光砂材料,这些材料应是成熟可靠、技术先进的产品,且生产厂已有相同材料的生产、运行两年以上的成功经验,且实践已证明产品是成熟可靠的。
1.8在签订合同之后,买方有权提出因规范标准和规程发生变化而产生的一些补充要求,具体项目由买卖双方共同商定。
2.珠光砂性能指标:2.1物理特征:2.2 化学性能:2.3 材料性能:松散密度:35 ~ 55 Kg/m3振实密度:48 ~ 65 Kg/m3含水率:≤0.3 % (重量比)有机物含量:≤0.1 %平均热导率:≤0.022 w/mk(常压、77 ~ 293 K)粒度级配:3.珠光砂供货及装填3.1空分装置,由杭州杭氧股份有限公司成套设计并供货,三套空分冷箱装填总量约为41000m³,具体装填量工程竣工时确定,投标方负责第一次装填完毕,以及设备启动运行1~3个月后的补充装填工作。
3.2 空分冷箱内珠光砂由投标方生产并装填。
如用散料,与装填有关的所有吊装用具、人员等。
若采取现场发泡,业主提供水电方便,但所发生水电费用及其他用具、材料、人员等由投标方自理;3.3 投标方在珠光砂装填时必须保证装填质量,阴雨天气不能装填,分层装填,装填后安息角33-37°;3.4珠光砂装填时需要做好对冷箱内外部设备、管道、仪表等的保护,若因装填对设备造成损坏的,由投标方负全责3.5单套空分冷箱装填时间在10天之内4.包装、运输、保管、标记4.1包装及运输必须注意牢固及防潮4.2产品应附有出厂证明,包括下列内容:1)生产厂名和地址;2)产品全称、生产日期;3)出厂编号和产品规格;4)检验合格印章及质量合格证;5)运输保管和注意事项4.3运输保管1)珠光砂产品及装填过程中不得混入杂质;2)产品堆放及运输,必须注意防水、防潮、切勿人踏、物压5.供货5.1供货及安装地点:项目工地;5.2安装时间:第一套冷箱2009年10月,其它两套依次推迟一个月(具体时间以冷箱裸冷完毕为准)。
冷塔基础及珠光砂混凝土的施工方法摘要:本文介绍了冷塔基础的定义和主要的施工要点,并详细阐述了使用珠光砂混凝土进行冷塔基础施工的步骤和注意事项。
通过本文的阅读,读者将对冷塔基础的施工有一个全面的了解,以及珠光砂混凝土的应用和施工方法。
引言:冷塔基础是工业设备中重要的组成部分,它对设备的性能和稳定运行起到关键的作用。
而珠光砂混凝土作为一种优质的建筑材料,具有优异的性能,被广泛应用于各种工程建设中。
本文将重点介绍冷塔基础的施工方法,以及使用珠光砂混凝土进行冷塔基础施工的步骤和注意事项。
一、冷塔基础的定义和主要施工要点1.1 冷塔基础的定义冷塔基础是一种为冷塔安装提供稳定支撑的基础结构。
它必须具备足够的强度和稳定性,以承受冷塔的重量和使用过程中可能产生的各种力和震动。
1.2 冷塔基础的主要施工要点(1) 地基处理:首先,需要对冷塔基础的地基进行处理,确保地基的承载能力和稳定性。
根据地质情况,可以采取加固地基、排水处理等措施。
(2) 基坑开挖:根据设计要求,开挖符合冷塔基础尺寸和形状的基坑,并注意基坑内外的土壤防护。
(3) 基底铺设:在基坑中铺设一层厚度适当的砂浆或混凝土,以确保基础底部的平整度和承载能力。
(4) 基础建立:根据设计要求,进行基础的建立工作,包括浇筑混凝土、布置钢筋等。
需要注意的是,施工过程中应保持基础的水平度和垂直度。
(5) 基础护理:完成基础建立后,应进行适当的护理措施,包括覆盖保护层、加湿护养等,以确保混凝土的养护效果。
二、珠光砂混凝土的施工方法2.1 珠光砂混凝土的特点珠光砂混凝土是一种使用珠光砂作为骨料的混凝土,它具有以下几个特点:(1) 优异的抗渗性能:珠光砂的颗粒结构特殊,形似珍珠,具有良好的密实性和抗渗性能,可以有效防止水分的渗透。
(2) 轻质高强:珠光砂的比重较低,但强度却很高,使得珠光砂混凝土具有轻质高强的特点,可以减轻基础的自重负荷。
(3) 耐久性好:珠光砂具有优秀的耐久性,能够长时间保持结构的稳定性和强度。
制冷工程施工组织方案一、工程概况本制冷工程为XX公司制冷系统安装工程,主要包括制冷设备安装、管道铺设、控制系统调试等。
制冷系统主要包括冷水机组、冷却塔、膨胀水箱、管道及阀门等设备。
工程地点位于XX公司厂区内。
二、施工组织设计与实施方案综述1. 施工组织设计的目的:为确保制冷工程顺利进行,提高工程质量,保证施工安全,降低工程成本,制定本施工组织设计。
2. 施工组织设计的内容:主要包括工程概况、施工部署、施工进度计划、施工准备、施工方法及工艺、施工安全、环境保护、质量保证等。
3. 实施方案:根据施工组织设计,制定具体的施工方案,包括施工流程、施工工艺、施工要点等。
三、施工组织及人员安排1. 施工组织:成立制冷工程施工组织机构,明确项目负责人、施工负责人、技术负责人、安全员、材料员等职责。
2. 人员安排:根据工程规模和施工进度计划,合理配置施工人员,包括制冷设备安装工、管道工、电工、焊工等。
四、工程实施步骤1. 工程施工图设计:根据甲方提供的制冷系统设计图纸,进行施工图设计,明确施工要求和技术指标。
2. 施工步骤和施工方法:按照施工组织设计,编制详细的施工步骤和施工方法,确保施工顺利进行。
3. 设备材料进场管理:对进场的设备材料进行验收、登记、储存、分发,确保设备材料质量。
4. 质量保证计划:制定质量保证措施,包括原材料检验、过程控制、成品验收等。
5. 安全生产计划:制定安全生产措施,包括安全培训、施工现场安全管理、应急预案等。
五、工程实施中几个重点及对策1. 工程实施与土建工程、装修工程在时间进度上的配合:与土建工程、装修工程密切沟通,确保制冷工程与其它工程协调进行。
2. 线管预埋和线槽架设要求:按照设计要求进行线管预埋和线槽架设,确保线路安全、整齐、美观。
六、工程质量保证措施1. 施工过程中,严格遵循国家相关法律法规和行业标准,确保工程质量。
2. 加强施工现场管理,确保施工材料、设备、工艺等符合设计要求。
LNG储罐填充珠光砂的操作规程1综述1.1珠光砂,又名膨胀珍珠岩,它是由玻璃质山岩经破碎及高温焙烧而成,呈白色圆珠松散颗粒。
无毒,无味,不燃烧,不腐蚀。
由于它具有极低的导热性和可靠的化学稳定性,良好的充填流动性和极低的容重性;1.2空分设备的保冷箱内充填的保冷材料绝大多数都是珠光砂。
珠光砂的粒度一般为0.05~1mm,松散度45~80kg/m3,易飞扬,会刺激喉头和眼,易被吸入肺内。
人落入其层内将被淹没窒息;1.3操作人员在装卸过程中应严格遵守作业程序,杜绝事故的发生。
2安全准备工作2.1现场采取架设围栏或拦绳等封闭的措施,提示与施工无关的人员不得入内,并在易发生危险处设置警示标识;2.2指定安全监护员并佩戴自供式呼吸器,以提供营救和必要时对紧急事件作出反应;2.3操作人员进场施工前接受安全教育和安全提示,施工时服从监督与指挥;2.4操作人员进入施工现场时,必须按要求佩带PPE装备,不准在禁烟区域吸烟;2.5电气与机械操作和维修人员经过专业培训,熟知设备操作与维修程序,熟知施工工具的构造、性能、操作方法和安全要求,严禁使用不合格的工具;2.6严格执行用火规章制度,并严格执行有关审批权限,施工前办理动火许可手续。
配备灭火器具放在明显位置上;2.7施工用电线路应绝缘良好,用电设备应装设漏电保护器并有接地保护。
3珠光砂的充填3.1制定充装施工方案;3.2检查,确保充填用的珠光砂是干燥的,严禁在阴雨天施工;3.3充装所用工具应洁净,严禁油污;3.4确定充装操作人员数量并分组,每组应不少于两人;3.5确认监护人员按规定装备并在现场就位。
其他人员未经许可严禁进入充装现场;3.6确认全部参与操作人员已经接受安全教育并知道工作中的危险性;3.7充装前先检测珠光砂的质量合格,压实密度40-80kg/m3,含水率小于0.5%,规格符合品质要求;3.8执行《工作票》进行工作申请;3.9执行《锁定挂牌程序》进行相关锁定操作,锁定有关工艺阀门,切断密封气;3.10根据需要搭好工作平台,操作人员须带防尘面具,穿长袖工作服;3.11按冷箱人孔自下而上地向冷箱内装填珠光砂。
2#冷箱扒砂方案1、工程概况及特点根据设备现状中唐空分装置2#冷箱工作状态,2022年月日至年月对冷箱进行检修,为此需先行对冷箱内的珠光砂进行卸料处理。
空分2#主冷箱和副冷箱共有珠光砂8031立方米,扒砂的工作工作量比较巨大;珠光砂比重小、怕受潮且场地狭小,不利于扒砂工作的开展。
同时因冷箱的特殊性,冷箱内设备、工艺管线密布,且均为铝镁材质,易损伤,且在此前冷箱底部温度最低降低至-40℃以下,初步估计塔内有低温液体泄漏,内部珠光砂可能结冰严重,如停车后复热不充分,珠光砂凝结成的冰块不能彻底融化,在卸料时易从高处坠落或产生崩塌对冷箱内管道、设备造成损伤、对施工人员造成伤害。
2、施工进度计划时间节点:加温3天年月日年月日扒砂天年月日~ 年月日检漏、补焊天年月日~ 年月日装砂天年月日~ 年月日3、扒砂前准备工作3.1所有进场施工人员必须进行安全培训;3.2由运行部提前3天对冷箱进行加温复热,并提前将冷箱顶部人孔开启,加快复热进度,并在顶部打开人孔处做好防雨措施,防止雨水进入;并对现场仪表及关键设备进行防护处理。
3.3 人孔盖上安装扒砂口。
先用角磨机在人孔盖上切割一个直径15~20cm的圆孔,分段切割,保持连接点,暂不取下切割的部分。
完成后在圆孔外焊接一个直径25~30cm、长10cm且后接法兰和盲板的扒砂管。
然后在管内完成圆孔切割,取下孔板,并及时关闭盲板,防止珠光砂溢出。
扒砂时通过扒砂口上安装的盲板,控制珠光砂流出的速度。
3 .4 安装导流管。
通过在卸砂口外接布管,将扒砂口流出的珠光砂引导到塔底指定位置,进行装袋。
3.5 场地清理。
珠光砂装袋区定位膨胀机平台下方地面,储存区定于空压机房靠南侧空地,需要对场地进行清理,并铺油布和塑料薄膜,防止珠光砂受潮。
3.6材料准备:装料袋(采用塑料薄膜袋)约20000条、制作临时措施用材料、防风防雨措施用材料、临时吹扫和冲洗用水管线及风管线材料;3.7散砂的堆放:存放散料的场地应用木板垫高,铺彩条布,再覆盖塑料布,预防雨水和地面潮气对珠光砂质量造成影响,初步安排位置在空压机房。
××××××××2×30000Nm3/h空分装置项目一号冷箱扒砂检修及装砂施工方案审批:审核:编制:中国化学工程第四建设公司2023年12月26日目录一、工程概况 ................................. 错误!未定义书签。
二、施工总规定 ............................... 错误!未定义书签。
三、编制依据 ................................. 错误!未定义书签。
四、施工准备 ................................. 错误!未定义书签。
五、扒砂施工措施 ............................. 错误!未定义书签。
六、检修施工措施 ............................. 错误!未定义书签。
七、装砂操作 ................................. 错误!未定义书签。
八、安全措施 ................................. 错误!未定义书签。
九、珠光砂防潮防雨措施 ....................... 错误!未定义书签。
十、施工机具及劳动力计划安排 ................. 错误!未定义书签。
一、工程概况×××××气体产品有限公司在××新建的2套30000Nm3/h空分装置的空分冷箱已施工完毕, 由于1号冷箱在试车过程中V704阀区域出现漏液现象, 经杭氧、业主相关专家判断:系粗氩冷凝器液空液位上阀701L1.下阀701H1.701H2仪表管漏液所致, 业主决定于12月底对该区域进行现场查漏检修。
为此需要将冷箱内的珠光砂扒至+48米标高, 人员进入冷箱搭设脚手架, 然后试压检漏、修复解决、恢复管道、拆除脚手架、装填珠光砂, 最后开车调试。
液氮洗岗位珠光砂装填方案(讨论稿)编制:校核:车间主任:审核:批准:净化装置2010年月1、编写依据:1.1寰球工程公司提供的:液氮洗岗位操作手册1.2生产厂家提供的:珠光砂使用手册2、目的液氮洗冷箱裸冷试验合格后,就可以向冷箱内装填珠光砂,正确的装填可以有效的减少装填过程中对设备及管道的损害,并减少承插生产时装置的跑冷损失,保证装置安全、经济的运行。
3、范围液氮洗冷箱4、装填钱的准备及检查4.1确认冷箱内的氮洗塔、换热器、管道等均安装正确无误;4.2确认液氮洗冷箱裸冷试验及气密实验合格4.3装填前确认珠光砂干燥,冷箱内测温点仪表线等绝缘材料干燥4.4确认除顶部人孔以外的人孔封闭4.5确认冷箱和各设备干净无杂物4.6冷箱内设备冲入一定压力的干燥氮气(约0.5~1kgf/cm2),以防止珠光砂粉末进入设备内4.7冷箱顶部搭一临时放珠光砂的平台和吊运20~35包珠光砂的金属框;4.8选择天气晴朗的时间进行装填,保证冷箱周围环境清洁5、珠光砂充填量及技术要求:容量:50~70kg/m3;导热系数:0.026kcal/m.hk;粒度:1-0.05mm,90%≦0.05mm,10%含水量:1%(wt);填充量:255m3;充填要求:均匀充实。
6、充填步骤6.1用吊车将珠光砂运至冷箱顶部平台6.2将珠光砂倒入冷箱内,主要装入一定量要用竹竿拥实各个死角,确保珠光砂均匀充实;6.3充填工作最好当天完成,若要隔夜注意冷箱的密封;6.4装填完毕后,要及时密封装填口,连续做氮气清扫,使珠光砂绝热层处于干燥条件下;6.5将装珠光砂的空袋子统一管理,以免造成珠光砂漫天飞舞,影响其它设备的清洁,同时防止袋子落入冷箱内;6.6装填完毕后充入干燥氮至工作压力;6.7装填量设专人记录,以备以后检阅;7、装填珠光砂必要工具7.1吊车一辆(伸缩高度25m);7.2护目镜:20付;7.3防尘口罩:20付;7.4连衣裤:5套;7.5手套:50双;7.6高筒靴:5双7.7安全带:5付7.8剪刀:5把7.9肥皂:5条7.10安全灯:3支8、充填注意事项8.1充填时严禁冷箱内有人作业,一定要注意冷箱的仪表管线,因特殊原因,充填要进入冷箱时,要坚决制止脚踩仪表管线,严防管道破裂,如发现管道有破裂或有疑问处,要立即做上记号,停止装填,得到有效处理后继续装填;8.2在充填的前后要登记所用设备和工具的数目,防止落入冷箱内;8.3临时搭的架子要经过检查,确认牢固后方可使用;8.4冷箱顶部人孔必须装栅格板,以防不慎跌落;8.5做好充填过程记录存档待检;8.6珠光砂充填四周后,应检查珠光砂的充填情况,若珠光砂有下沉,则需加入珠光砂已完全充填冷箱;8.7进入冷箱前。
浅谈珠光砂混凝土的施工工艺摘要:珠光砂混凝土是一种特殊混凝土,常用于低温和低温设备的绝热系统,如制氧空分冷箱等。
现把从XXX冷箱基础及其它项目珠光砂混凝土施工中获得的经验与大家分享。
关键词:珠光砂混凝土施工工艺1前言由于冷箱内分馏塔投入运行后,塔内设备、管道将从常温逐步冷却到深冷区(-150至-196℃),而加温过程中又会从深冷状态回到常温,所以对基础的绝热层有严格的要求。
设计对珠光砂混凝土的要求为:抗压强度≥7.35Mpa,导热系数≤0.837KJ/m.h.。
我们按下述施工工艺进行施工,留置的三种试件都满足了设计要求。
2工程概况XXX3052煤制尿素项目B标段冷箱基础需要浇注珠光砂砼的部位宽8.25米,长16米,面积132m²,共计39.6m³珠光砂砼,珠光砂厚度300mm。
3施工前的准备工作3.1因为珠光砂混凝土具有水化热披发慢、吸水量大、亲水性小等特点,在施工过程当中必需等下部混凝土彻底干燥后再浇筑珠光砂混凝土。
下部混凝土检测做法:基层含水率测定,在水泥地坪上粘贴一块450×450的塑料薄膜,周围到封,16小时后揭开窥察,如果薄膜上没有水滴且用手擦拭没有潮湿感,申明基层含水率吻合要求,可以举行珠光砂混凝土的施工。
3.2在砼四周抄平、弹线用以控制珠光砂混凝土上平标高。
3.3工具、用具准备:竹片、木抹子、平头铁锹、木板、2米水平刮尺、油布、黑棉毡等。
4珠光砂混凝土的配比及拌制办法珠光砂混凝土配合比不同于普通混凝土配合比,珠光砂混凝土以珠光砂、中砂为骨料,普通水泥为胶结材料,加入外加剂拌制而成,其强度和导热系数是两个相互制约的指标。
且这两个指标又和珠光砂砼的密度有直接关系。
在珠光砂和水泥配量相同的条件下,珠光砂密度小,则制成的混凝土的导热系数就小,抗压强度亦小,密度大的珠光砂制成的混凝土,其导热系数和强度亦随之增大。
混凝土的强度直接和水泥用量的大小有关(在同一标号下),水泥用量大,强度亦大,而水泥含量对导热系数的影响是十分敏感的。
中煤图克化肥项目净化液氮洗装置
珠光砂填装方案
编制:
审核:
批准:
赛鼎工程
中煤图克项目部
市巨龙保温材料制造
2013年10月15日
目录
一、编制依据 (3)
二、执行标准 (3)
三、工程概况 (3)
1、主要工作量 (3)
2、充装方式 (3)
3、充装优点 (3)
四、施工程序 (4)
1、填充前的准备工作 (4)
2、填充过程的基本原则 (4)
3、灌装规程 (4)
五、质量、HSE、进度保证措施 (5)
1、质量措施 (5)
2、HSE措施 (5)
3、进度措施 (6)
六、珠光砂填装组织机构 (6)
一、编制依据
1、为了确保中煤图克化肥项目净化1、2系列液氮洗装置安装工程冷箱保温绝热珠光砂材料的顺利充装,节约珠光砂的用量,编制该填充方案,作为指导施工的依据。
2、本方案适用于中煤图克化肥项目净化1、2系列液氮洗装置安装工程冷箱珠光砂的
填充工作。
二、执行标准
1.法液空技术标准
2.赛鼎工程设计图纸
三、工程概况
1、主要工作量
2、充装方式:采用吊车将袋装的珠光砂用网兜或大袋送至冷箱顶部,倒入冷箱。
四、施工程序
1、填充前的准备工作
1)冷箱管道,包括管件和仪表线路已完成安装、调试并经过相关工艺、结构和机械设
备方面的验收。
2)无损探伤、压力和泄漏试验已顺利完成。
3)整套装置的所有指定测试已成功完成。
4)低温支撑管及阀门保温夹套用矿渣棉塞满并密封。
5)冷箱氮封气管道已用防护套包扎好,冷箱系统要做好输送氮气的准备并通过测试。
6)所有温度测量仪表已由负责电仪安装的人员审查并记录。
7)灌装的空间必须保持清洁,干燥、密封。
冷箱底层与基础密封灌浆完成。
8)箱空间用热的、干燥、无油空气吹除以带走残留的湿气。
9)安全装置已准备好(丝网或栅栏盖)且与灌装口子,人孔盖和顶部排气口相配。
10)脚手架拆除并签署无泄漏记录。
11)冷箱壳体签署无泄漏记录。
12)在脚手架拆除期间,温度测量仪表和加热设备的功能经由测量、控制和调整人员审
查。
13)脚手架已拆除。
14)所有测量线已按安装指导文件安装并测试。
15)所有温度测量器在拆除脚手架后要再次检查和记录。
16)所有人孔盖用指定密封材料密封,密封要清洁。
17)所有冷箱安全阀已做过正确运作检查。
18)冷箱的连接处及箱或箱上的其他夹套处已按照安装指导文件用干燥的矿渣棉填满
并密封。
19)冷箱顶搭建好临时操作平台,拆除装料口法兰并加盖铁栅,防止装料过程中人、物
掉入。
20)支装现场临时照明用电、施工用电线路,施工用电线路应绝缘良好,用电设备应
装设漏电保护器并有接地保护。
21)吊车、吊装网兜等装填所需工器具及材料已准备和安装好。
22)现场打扫干净,场地有足够的空间,道路畅通。
23)装填和吊车等操作人员、防护人员到位。
24)操作人员全部参加方案学习和安全教育,熟知上作过程和工作的危险性。
25)劳动保护用品和消防应急准备到位。
2、填充过程的基本原则
1)珠光砂用吊车填装。
2)所有箱开口在灌装过程中要保护好不让雨雪或湿气进入。
如保护措施在恶劣气候条
件下不足以起到作用,灌装将被中断且冷箱在中断期间要密封好。
3)当灌装开始后任何人不得进入箱。
3、灌装规程
1)所有金属外壳的安全阀在灌装期间要锁定。
安全阀的金属壳箱不能装载任何重物。
注意: 当阀门锁上时,冷箱中管道系统不得有压力。
2)所有人孔要与排气过滤器和那些已灌装完毕的最低层的人孔分开盖好。
3)箱要用干燥的纯净空气吹扫。
4)从顶部的人孔盖移走,加设安全丝网或栅栏盖。
5)灌装完毕进行相关检查。
6)拆除临时设施,关闭所有顶部人孔。
7)检查所有在冷箱顶部的如人孔、橡胶套用螺丝拧紧、夹紧无泄漏。
8)打开金属壳安全阀的锁,并记录此过程。
9)冷箱氮密封气一时无法供上时,则要尽快用其它干燥的净化氮气充压并相应调整流
量。
10)仪表人员对冷箱报警压力进行检查和记录。
注意: 冷箱任何部位不得出现真空,不
然湿气会被吸入。
11)装置运行约一周后要通过冷箱顶部人孔对珠光砂高度进行检查,并按第一次充填方
式,进行二次充填。
做好预防措施确保无人员因氮气溢出而造成伤害且无人员掉进珠光砂。
五、质量、HSE、进度保证措施
1、质量措施
1)加强材料的检验,对进场珠光砂的相关技术指标进行复验,应符合国家标准。
2)对作业人员进行充装前的专项交底,提高作业人员的质量意识和成品保护意识。
3)装填的珠光砂不得混有可燃物,严格禁止将包装袋与珠光砂一起填充。
4)珠光砂填充应在晴朗干燥的天气下进行,充装过程中若出现阴雨风天气,应注意
防潮或停止灌充。
5)珠光砂应填实,通常依靠干燥珠光砂自身良好的流动性,保证充装密实度,但如
有必要可适当采用震动或敲击的方式保证密实度,运行一段时间后应及时进行二次补灌,保证绝热效果。
6)充填完毕后及时封闭人孔,防止受潮。
7)充装过程中,注意观察管道系统的压力,防止充装过程的冲击力对系统造成的损
坏。
2、HSE措施
1)进场作业的相关人员应经过总包单位及项目部的安全培训,并取得进场施工许可证,
才能进入施工现场进行作业。
2)对于特殊工种作业人员不得从事与本专业无关的工作。
3)进入施工现场应佩戴好PPE劳保用品,应在充装过程中使用专用的防尘口罩。
4)严禁在厂区吸烟,应在指定地点。
5)严格执行工作票制度,如高处作业、加班作业等。
6)加强临时电及用电设备、机具的检查,杜绝设备及机具带病作业。
7)充装设备的电源应就近拉设,设置一个专用配电箱,执行上锁管理,并在配电箱及
临时电缆处作出明显的安全警示标志。
8)在进料漏斗及接料口处,搭设安全防护棚,防止珠光砂外飘。
9)充装珠光砂的袋子应及时回收,统一存放,不得随意丢失在施工现场。
10)每台设备充装结束后,应对周围环境进行清扫,作好文明施工。
11)做好成品保护,对设备、油漆、地面及其他建筑物有接触的地方进行隔离保护。
3、进度措施
1)大量投入作业人员,预计安排22人左右,采用三班制,24小时作业,人停机不停
的原则,来完成所有任务。
2)合理安排和部署,采用流水作业模式,珠光砂材料进场后直接充装,减少材料的二
次倒运和场地的占用。
3)要求珠光砂供应必须及时跟上现场的灌装。
4)计划充装时间
以上计划是在外界因素不制约的前提下,保证实施的计划。
六、珠光砂填装组织机构
(一) 人员安排
可分两班倒每班11人
1、地面记录、运送4人
2、罐顶装填、运送4人
3、吊车操作员1人
4、安全监护1人
5、协调、指挥1人
(二)施工人员配备
1、人员组织配备:
项目经理:1人
施工负责人:1人
2、项目经理职责:
(1)负责该项目的施工组织与管理;(2)负责品质管理与控制;
(3)负责现场施工的安全管理。
(4)负责现场环境的管理。
3、现场员工职责
(l)按现场施工计划进行操作施工,现场员工团结协作,以共同做好现场所有工作为目标。
(2)该项目需对贮罐装填计划施工3天/每系列(不可抗拒因素下不可以施工,如五级风以上或下雨天)。
(3)对现场施工人员进行安全培训,讲明工作容和工作方法。
