片石混凝土施工安全技术交底1、基坑开挖时,要分段施工,及时开挖及时施工,如不能及时施工,基坑周围必须设置围栏,夜间要加警示灯。
2、当基坑开挖在影响周围建筑物的区域时,必须对周围建筑物采取防护措施,并对其进行测量监控。
3、挡墙施工时,设置专人防护,装卸时一定要提醒下层操作人员。
4、当地下水丰富时,要采用及时抽水或坑外降水的方法,降低地下水位,同时,应采取措施防止相邻建筑物发生危险沉降。
5、挡土墙施工机械必须有完整的安全装置,施工人员须配备安全防护用品。
6、挡土墙施工堆放材料严格按要求堆放,避免坍落伤人。
7、如有坍塌倾向或对周围建筑物造成影响,必须及时报告,采取必要的防护措施(可采取做片石护坡或打桩维护)。
8、当遇雨、雪等不良气候环境时,要提前做好覆盖防护工作。
同时,避免污染当地环境。
9、挡墙外脚手架的钢管、扣件、连接件、脚手板、使用安全网前进行外观检查。
无严重锈蚀、弯曲、压扁或裂纹;扣件无脆裂、变形、滑丝。
10、脚手架的操作面必须满铺脚手板,脚手板搭接必须顺向搭接,小横杆设置于大横杆的下部,横距不得大于1.5米,纵距不得大于2.2米,步距不得大于1.8米,同时要求脚手板中不得有空隙和探头板、飞跳板。
脚手板要平整,错台要符合规范要求。
在作业面外设置防护栏杆和踢脚板,或设置防护栏杆和垂直安全网。
下口封严,防护高度应为1.2m。
11、脚手架拆除,应先清除脚手架上的材料和杂物,设置警戒范围并设专人监护。
脚手架的拆除应按规定的拆除程序进行,只有在拆下触点上的所有可拆卸部件后,才能拆下触点。
在拆除过程中,凡已松开连接的杆配件应及时拆除运走,避免误扶和误靠已松脱连接的杆件。
拆除作业中有需要加固的部位,应先加固再拆除,防止架体倒塌。
拆下的零部件、杆件,应按规格分批运到地面,严禁抛掷,并按规格、品种码放整齐。
作业人员应相互呼应,动作协调,中间不换人,必须换人时应将拆除情况做详细交底,禁止单人进行拆除较重杆件等危险作业。
片石混凝土施工技术交底
1、浇筑混凝土前,应全面地进行复查,检查模板标高、截面尺寸、接缝、支撑等是否符合设计要求。
2、浇筑时采用分层浇筑,每层厚度不超过20cm,大致水平,分层振捣。
3、边振捣边往里加片石,片石数量不超过混凝土体积的20%,加片石时应注意,片石与模板之间的距离不得小于10cm,片石与片石之间的距离不得小于20cm。
4、在浇筑前每一石块用干净水洗静使其彻底饱和,底层亦应干净并湿润。
5、混凝土浇注采用混凝土泵车浇注,主要控制混凝土坍落度及放料速度,速度以方便分层浇注为主。
6、为防止离析,从高处向模板内倾卸混凝土时,应符合以下几个要求:
(1) 自由倾落高度一般不宜超过2.0m;(2) 当高度在8.0 m以内时,可使用多节导管或串筒,高度在8.0m以上时则导管内应附加减速翼板;(3)在串筒出料口下面,混凝土的堆积高度不宜超过1.0米。
7、浇筑片石混凝土一般应采用振动器捣实,振捣时,应按下列方法进行:
(1)使用插入式振动器时,移动间距不超过作用半径的1.5倍,插入下层混凝土5cm,并离模板边缘10cm;
(2)表面振动器的移动距离应以使振动平板能覆盖已振实部分的10cm为度;附着式振捣器的布置间距,可根据构造形状、断面大小、振动器性能通过实验确定;
(3)振捣时间不宜过长,但也不能过短,一般的标志是混凝土达到不再下沉,无显著气泡上升,顶面平坦一致,并开始浮现水泥浆为止。
当发现表面浮现水层,应立即设法排除,并须检查发生的原因或调整混凝土配合比。
片石混凝土施工技术交底片石混凝土是一种常用于景观设计和建筑工程中的施工材料。
它通过在混凝土表面添加精心选择的石块,从而赋予混凝土一种独特的外观和质感。
在进行片石混凝土施工时,掌握正确的施工技术非常重要,才能确保施工质量和效果。
本文将针对片石混凝土施工技术进行详细的交底,旨在帮助施工人员正确理解和掌握相关的施工技术要点。
一、施工前准备工作在进行片石混凝土施工之前,施工人员需要做好一系列的准备工作,确保施工的顺利进行。
首先,需要进行场地勘测和标注,确定施工的具体位置和范围。
其次,要准备好必要的施工工具和设备,例如砼凿子、石材切割机、石膏泥刀等。
此外,还需要准备好适量的石块和混凝土材料,确保供应充足。
二、地面处理在进行片石混凝土施工之前,需要对地面进行合适的处理,以确保施工质量。
首先,要清理地面,将杂物和尘土清除干净。
然后,使用水平仪和尺子进行地面的检测和调整,确保地面水平平整。
在地面处理过程中,需要特别注意检查地面的排水情况,以确保施工后不出现积水现象。
三、混凝土材料配制混凝土是片石混凝土的基础材料,因此混凝土的配制非常重要。
施工人员需要按照设计要求和相关标准,正确配制混凝土材料。
一般来说,片石混凝土的石块应选用坚硬耐磨、颜色艳丽的石材,如花岗岩、大理石等。
在配制混凝土时,需要合理控制水灰比,控制混凝土的流动性,以便于将石块完全浸入混凝土中。
此外,还需要控制混凝土的坍落度,以保证施工的顺利进行。
四、片石混凝土施工步骤1. 浇筑混凝土:根据需要施工的地面面积进行确定,合理划分施工区域。
在施工区域内首先进行混凝土的浇筑,将混凝土均匀地铺满整个施工区域,然后用均匀器进行刮平,确保混凝土的均匀性和平整度。
c25片石混凝土挡土墙施工技术交底技术交底记录 J15-5编号:C25片石混凝土挡土墙工程名称大屯站牵出线交底类别交底内容:一、依据设计变更图纸要求,K984+420-DK984+835段迁出线填方路基左侧增设挡土墙:1)挡土墙采用C25片石混凝土,抗压强度不小于30MPa,片石掺用量不得大于总体积的20%。
2)挡土墙墙身在地面高程以上每隔2~3m上下左右交错设置直径0.1m的圆形泄水孔,并在墙后最低泄水孔至墙顶面下0.5m之间填筑不小于30cm厚的砂夹卵石。
为防止墙后地表水渗入基底,在墙顶面下0.5m及最低泄水孔下部设置30cm混凝土隔水层。
3)挡土墙顶部设置0.4m厚的C25混凝土帽石。
挡土墙顶设置安全防护栏杆。
4)施工时墙背填料必须满足尺寸表中的参数要求,设计范围及结构尺寸详见下表。
K984+420~K984+835左侧重力式路肩挡土墙尺寸表3φ=35? r=19KN/m f=0.35 σ=0.05 m=0.05 n=0.02 n=-0.02 12H b B B’ h Δb Δh ΔbΔh A 11122x 附注 3(m) (m) (m) (m) (m) (m) (m) (m) (m) (m) 4.5 1.50 1.43 1.47 0.31 0.00 0.00 0.00 0.00 0.20 6.98 5.0 1.60 1.85 1.89 0.37 0.30 0.6 0.00 0.00 0.20 8.54 5.5 1.70 1.95 1.99 0.39 0.30 0.6 0.00 0.00 0.20 9.92注:各里程的挡土墙墙高H值:H=4.5—K984+760、K984+800H=5.0—K984+440、K984+600、K984+660、K984+700H=5.5—K984+500、K984+560路肩重力式挡土墙横断面详图二、施工工艺因挡土墙设计高度在4.5m~5.5m,若整体一次性浇筑,模板承受压力巨大有脱模、爆模的可能。
片石混凝土挡土墙施工技术交底范文# 片石混凝土挡土墙施工技术交底。
一、工程概况。
咱们这个工程里的片石混凝土挡土墙啊,那可是相当重要的部分。
它主要是起到稳固土体、防止土体坍塌的作用,就像一个坚强的卫士一样守护着咱们这片区域。
二、施工准备。
# (一)材料准备。
1. 水泥。
咱们得选用质量合格的水泥。
那种一看就结块或者过期的水泥可千万不能用啊,就像过期的食物不能吃一样。
水泥的强度等级要符合设计要求,一般来说,普通硅酸盐水泥就挺好用的。
2. 砂。
砂呢,要选用中砂,颗粒要均匀,含泥量不能太高。
要是含泥量太大,就像在混凝土里加了好多杂质,会让混凝土的强度大打折扣的。
3. 石子。
石子的粒径可不能太大或者太小。
太大了,在混凝土里就不容易搅拌均匀;太小了呢,又会影响混凝土的强度。
一般咱们这个挡土墙用的片石混凝土,石子粒径在5 31.5mm就比较合适。
4. 片石。
片石是咱们这个挡土墙的特色材料。
片石的厚度不能小于150mm,而且要质地坚硬、无风化、无裂纹。
挑选片石的时候啊,就像挑水果一样,得挑那些好的。
那些一碰就碎或者表面坑坑洼洼的片石可不能要。
# (二)机具准备。
1. 搅拌机。
搅拌机得提前检查好,各个部件都要正常运转。
要是搅拌机在搅拌过程中突然出故障,就像汽车在半路上抛锚一样,会耽误咱们的施工进度的。
2. 振捣器。
振捣器也是很关键的工具。
振捣的时候要保证混凝土密实,不能有蜂窝麻面。
振捣器要是不好好工作,咱们的挡土墙里面就会有好多小空洞,那可不行。
3. 运输工具。
不管是用小推车还是其他运输工具,都要保证能把混凝土和片石顺利地运到施工地点。
可不能在运输过程中把混凝土洒得到处都是,那就像把粮食撒在路上一样浪费。
# (三)作业条件。
1. 场地平整。
施工场地要先平整好,要是场地坑坑洼洼的,咱们的模板都不好支设,就像在歪歪扭扭的桌子上画画一样,画出来的东西肯定不整齐。
2. 测量放线。
测量放线一定要准确。
这就像给咱们的挡土墙画个精确的蓝图一样,要是线放错了,那挡土墙可就建歪了,到时候可就麻烦大了。

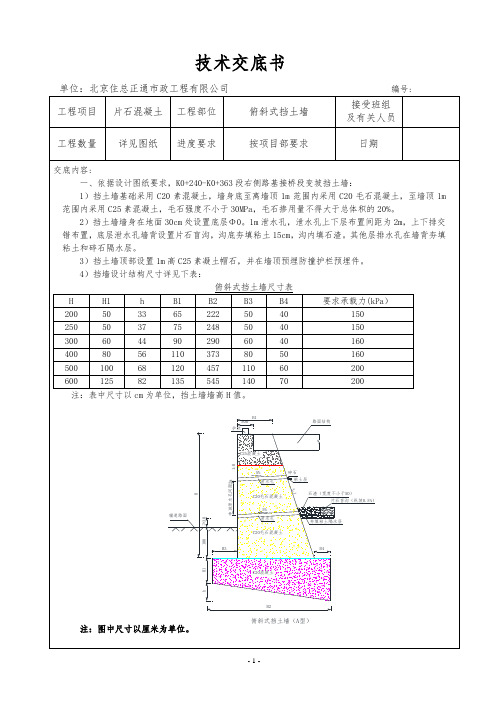

技术交底书
表格编号
项目名称福夏高铁-8标工程第 1 页
共 8 页交底编号
工程名称片石混凝土挡墙施工
设计文件图号
施工部位
交底日期2019年月日
技术交底内容:
适用于厦门北站路基段C30片石混凝土挡墙施工。
一、工程概况
厦门北站路基段DK237+101-320左侧,DK237+373.74-876左侧,DK237+226-271.2场坪右侧,DK237+276-320.82右侧,DK237+373.74-804右侧均设C30片石混凝土挡墙。
挡墙参数表
H(m)
b
(m
)
B(m)h1(m)X
墙趾应
力(Kpa)
墙踵应力
(Kpa)
面积
(㎡
)
6 1.8
2
1.75 0.34 0.2 127 190 1123
二、施工工艺
A、挡土墙施工程序为:准备工作→测量放线→开挖基坑→地基加固(软弱地基)→基坑验收→模板支护→墙体泄水管预埋件设置→混凝土浇筑→拆模→养护→墙背面过滤层设置及回填土→实体验收。
B、路堑挡墙基础埋深应在原地面以下不小于1.2米,并低于侧沟砌体底面不小于
0.2m。
墙身沿线路方向每隔10~15m,设置宽2-3cmm的伸缩缝一道。
缝内沿墙顶、内、外三边填塞沥青麻絮,深度不小于0.2m的沥青麻絮。
